热力管网工程技术标施工组织设计(DOC67页)

第一章、工程概况及特点第一节、工程概况工程名称:禾草沟热力管网工程工程地点:陕西省延安市子长县后滴稍村禾草沟煤矿建设单位:陕西省延安市禾草沟煤业有限公司设计单位:中煤西安设计工程有限责任公司(原煤炭工业西安设计研究院)工程简况:本工程为热网一期工程,主干线供热管道全长米左右。

供热管道输送介质为过热蒸气:蒸汽管及自流凝结水管, 加压凝结水管,其余管道。

在内压降≯的为合格。

根据总图专业提供资料,图中各单位工程建、构筑物所注标高为其室外地坪标高。

管材与接口:给水管道、原水给水管道、消防管道、绿化管道及选煤厂补充水管道均采用内外涂塑钢管卡箍连接;热水及回水管道采用热水专用内衬塑钢管,卡箍连接;排水管道采用聚乙烯塑钢缠绕排水管,橡胶圈柔性接口;井下水处理站内加药管道采用塑料管,热熔连接;其余管道管径大于的采用螺旋缝缝卷焊管径小于或等于的采用直缝焊接钢管。

各建筑物进出户管道管材详见各建筑物单体给水排水图纸,所产生的工程量以实际产生为准。

管道敷设:压力水管道:除敷设在综合沟及水沟内的管道外,直埋管道部分沿设计地面埋地敷设,管顶埋深为。

敷设在管沟内的热水管道,当为直管段时每隔设置固定支架及补偿器,当遇转弯时,则应在转弯前后各范围内设置固定管支架。

支架选型及安装参,滑动支架做法同暖施。

其余管道每三米设一个管道支架。

同时敷设在管沟内的管道涂色环以区分不同水质管道。

管道交叉时,按照有压让无压,小管让大管的原则进行调整;给水和排水管交叉铺设时,垂直净距不得小于,给水管应敷设在排水管上面,且不应有接口重叠;当给水管铺敷设于排水管下时,应采用钢管或钢套管,钢套管大于管道号,伸出交叉管的长度,每端不得小于,两端应采用防水材料封闭。

热水管及热水回水管的坡度为,坡向锅炉房。

本工程管道与其它管路交叉时,各自的标高详见总图专业节点图。

管道保温及管道基础:热水管道:采用氰聚塑保温,保温层厚度。

其余压力管道交叉时局部抬起埋深不满足的管道部分采用氰聚塑保温,保温层厚度,外包防水材料。

直埋压力管道基础做法详见:。

直埋排水管道基础做法详见:。

管道防腐:焊接钢管经除锈后,刷樟丹一道,暗装管道再刷环氧煤沥青底漆一道,面漆三道;涂层间缠绕玻璃布两层。

管道标高:有压管道指管中心标高,重力流管道指管内底标高。

各类井的井盖及井座,当位于车行道下,采用重型井盖及井座。

位于人行道和无车辆通行地区采用轻型井盖及井座,井盖采用钢纤维混凝土彩色检查井盖,见。

安装在综合沟内的阀门,利用最近的暖沟检查井进行操作,不再单设阀门井。

所有连接绿化洒水栓的复用水支管均为。

绿化洒水栓由绿化管道就近接取,设置位置根据室外绿化布置范围布置,给水栓设置间距为。

室外地下式消火栓应有直径为和的栓口各一个,并有明显的标志。

水压试验:单身公寓高区给水管、热水供水管试验压力为;原水给水管试验压力为;给水管、热水管及回水管试验压力为;消防管道试验压力为。

绿化水管及选煤厂补充水管道试验压力为。

井下消防洒水管道试验压力为。

所有管道安装完,必须经过试压合格后,方可按规范要求回填。

施工及验收请严格遵守国家有关规程(范)及其它相关的规程(范)。

第二章、编制依据、工程目标和实施措施第一节、编制依据、我公司内部文件、管理制度等。

、施工设计图纸。

、国家现行的施工规范等有关标准、法律、法规文件。

、现场实地踏勘。

第二节、本工程拟用施工规范清单()、《建筑地基基础施工质量验收规范》;()、《建筑地基处理技术规范》;()、《混凝土工程施工质量验收规范》;()、《钢筋焊接及验收规程》;()、《钢筋焊接接头试验方法》;()、《建筑软弱地基基础设计规范》;()、《城市供热管网工程施工及验收规范》()、《现场设备、工业管道焊接工程施工及验收规范》()、《工业金属管道工程施工及验收规范》()、《工业设备及管道绝热工程施工及验收规范》()、《压力管道安全管理与监察规定》国家质量技术监督局()、《建筑工程施工质量验收统一标准》()、《现场临时用电安全技术规范();》()、《建筑机械使用安全技术规程(-);》()、《建筑施工安全检查标准();》等.本工程同时执行国家及本省、市现行施工及验收规范和质量评定标准,以及有关条例、实施办法等。

第三节、工程主要管理目标我公司按照“质量第一、科学管理、精益求精、用户满意”的既定质量方针,以一流的管理水平,一流的工程质量,一流的施工速度为本。

根据工程特点,总结我公司历年来的施工实践经验,我公司郑重确定如下目标:、质量目标:一次性验收合格。

、工期目标:本工程控制总工期为天。

、管理目标:发扬本企业“务实、从严、创新”的精神,科学管理、严格管理、精益求精,广泛采用建设部推广的“十项新技术”和其它先进的施工工艺,提高工程质量,加快工程进度。

第四节、实施措施一、组织措施:本工程在组织实施中,把该工程列为我公司重点工程,无论在组织上、思想上、物质上都高度重视,公司将由分管领导专门负责。

自始至终掌握着工程的每个环节和动态,定期或不定期召开会议,参加工程的指挥和协调。

在公司范围内对管理人员、劳动力、机械设备、周转材料平衡调配,优先满足本工程的施工需要。

我公司将成立了一个素质好、技术高、强有力的现场管理班子。

配备项目经理、技术负责人、施工员、质安员等。

在施工过程中,项目部自始至终掌握着工程的每个环节和动态,定期或不定期召开会议,及时有效的解决施工中的各类问题。

在组织上确保目标的实现。

二、保证措施:、目标的控制:本工程施工项目目标控制的基本任务和方法见下表:、目标管理:我公司将严格按照质量体系标准对各项目标进行管理,做到目标的层层落实,并在实施过程中进行调控,运用动态控制的原理,对工程的全过程进行控制,以确保本工程各项目标的实现。

、劳动力管理:由公司劳动人事科组织经过培训、有经验、技术力量强的各工种劳动力,满足本工程需要。

项目部根据工程各阶段进展和实际需要,合理计划各分部分项工程所需劳动力,列出计划表,以便及时调集劳动力,保证工程进度,减少窝工,降低不必要的成本支出。

、材料管理:)、加强材料进场的管理工作,严格按照施工场布图进行材料堆放,做到材料分类堆放整齐,材料标识明确,杜绝乱堆乱放现象,以确保整个施工场地整齐、清洁。

在工程施工过程中,每月编制作业计划,精确计算出计划材料需要量,填好材料计划表,经指挥部批准后,由现场负责材料采购,确保材料供应充足、及时。

)、我公司材料部门在长期的工程管理工作中积累了丰富的经验,掌握了大量的材料信息及货源,具有极强的材料组织能力。

这为本工程施工中的材料管理和材料组织打下了坚实的基础。

、协调管理:本工程在施工过程中要处理项目内外大量的复杂关系。

我公司将制定详细的组织协调措施,以保证项目目标的实现,充分调动工作人员的积极性,提高项目组织的运转效率。

在协调管理过程中,首先要处理好项目内部关系,明确项目内部人际、组织和需求关系,保证项目的正常运转。

其次,要协调好与建设单位、设计、监理等近外层的关系,以确保工程的顺利进展。

第三章、施工部署(土建部分)第一节、施工准备工作计划、定位测量:承建本工程后,施工人员马上进场按照总平面图及轴线平面图的要求定出角桩及轴线位置,并在场内选择合适的位置设置控制主轴线基准线(龙门桩),设置控制标高的水准点,数量不少于个,该水准点在整个施工过程中予以保护,不受损坏。

、修建临时道路:根据施工场布图的要求及结合总图布局,做好路基,并应符合《文明施工保证措施》中的有关要求。

、敷设施工临时用电线路:根据不同阶段的施工要求,按规定架设临时用电线路,具体布置详见施工现场平面布置图。

、敷设施工临时用水管路:根据不同阶段的施工要求,敷设施工临时用水管路,管路布置详见场布图,水管穿越道路时,应有一定的埋置深度,并穿套管保护,冬季施工外露水管应做好管道保温工作。

、临时生活、生产用房的搭设:根据不同施工阶段的需要搭建临时生活、生产用房具体布置详见施工场布图。

搭设要求除满足生产、生活的要求外,还应符合文明施工的要求。

、消防设施的设置:在不同的施工阶段均应按有关规定及实际要求配备必要的消防设施和器具,配备要求详见《安全、消防保证措施》中有关消防管理的要求。

第二节、施工总体部署根据本工程的结构特点和施工周期的实际情况,确保工程质量和施工工期。

本工程配备足够的安装、土建施工及运输设备(详见施工机械配备一览表),合理调度各工种机械使用时间,穿插各工种的操作工序,有效地控制计划的落实时效,做到计划部位不拖延,上道工序推迟的时间由下道工序抢回来。

按照施工进度网络图的要求,进行流水作业,特别注意主体施工阶段各工种的施工搭接。

并督促各专业施工队伍配合作业,使整个工程的进度始终处于受控状态。

具体进度安排详见施工进度计划表。

第三节、劳动力安排计划工程进度的快慢、很大程度上取决于劳动力的数量和合理的安排,根据本工程的具体情况,现对该工程各施工阶段的劳动力数量计划如下:其它专业施工项目,由专业队伍施工。

各工种按施工进度计划要求,按分工不同,流水作业。

第四节、原材料、半成品的采购供应原材料半成品采购及时与否,质量的优劣是直接影响施工进度和工程的重大因素,必须认真地搞好这项工作。

要从质量上、单价上、供应能力上把关,严格遵照公司文件进行组织采购。

工程需用材料采购必须遵照公司有关文件规定,对供货方进行供货质量、能力信誉等方面评价、选择,建立档案,项目部必须在公司确认的合格物资分承包方名录中的供货单位采购供应,进场时按相应程序文件规定进行验收。

第五节、主要机械设备及周转材料配备计划充足、精良的施工机具、设备及周转材料对单位工程能优质、如期交付使用,将起到积极的作用。

为满足施工需要,所需大中型机械设备均由公司统一调度配备。

根据本工程特点,经我公司考虑,同时对下列所需设备进行筛选落实,进行全面维修、保养,并随时运至施工现场进行安装、调试、运行,以保证这些进入现场的设备在使用过程中的完好性。

有关施工机械及周转材料配备详见下表计划投入的主要施工机械设备表计划投入主要施工机械设备表周转材料投入及安排第四章、施工部署(安装部分)第一节、施工管理体系在配合施工时,安装将尽量少占现场;在建筑物施工时,充分利用合理场布,以分散现场压力。

临时设施搭建在业主划定的施工用场地范围之内,经统一规划后方可实施,并视场地的具体情况考虑需要四间平方米工具间。

临时设施区及现场中心地点,设总安全配电箱各一台,并根据实际需要在加工棚、生活区及现场施工地点配备安全分配电箱五只,施工班组在施工点配备手提式安全配电箱。

施工现场临时加工和露天材料堆放场地,应设置临时围护设施,以确保现场文明施工。

第二节、施工进度计划及施工工期保证措施安装工程施工进度总体安排。

总体安装工程工期确保与土建同步,力争提前完成。

施工工期保证措施() 缩短施工工期,尽快发挥投资效益,是我们施工企业的主要奋斗目标。

合集下载

热力管网工程技术标施工组织设计.docx

热力管网工程技术标施工组织设计.docx

第一章、工程概况及特点第一节、工程概况工程名称:禾草沟热力管网工程工程地点:陕西省延安市子长县后滴稍村禾草沟煤矿建设单位:陕西省延安市禾草沟煤业有限公司设计单位:中煤西安设计工程有限责任公司(原煤炭工业西安设计研究院)工程简况:本工程为热网一期工程,主干线供热管道全长3400米左右。

供热管道输送介质为过热蒸气:蒸汽管及自流凝结水管0.6MPa, 加压凝结水管0.8MPa ,其余管道1.0MPa。

在10min 内压降≯0.02MPa的为合格。

根据总图专业提供资料,图中各单位工程建、构筑物所注标高为其室外地坪标高。

管材与接口:给水管道、原水给水管道、消防管道、绿化管道及选煤厂补充水管道均采用内外涂塑钢管卡箍连接;热水及回水管道采用热水专用内衬塑钢管,卡箍连接;排水管道采用聚乙烯塑钢缠绕排水管,橡胶圈柔性接口;井下水处理站内加药管道采用ABS塑料管,热熔连接;其余管道管径大于DN200的采用螺旋缝缝卷焊管径小于或等于DN200的采用直缝焊接钢管。

各建筑物进出户管道管材详见各建筑物单体给水排水图纸,所产生的工程量以实际产生为准。

管道敷设:压力水管道:除敷设在综合沟及水沟内的管道外,直埋管道部分沿设计地面埋地敷设,管顶埋深为1.6m。

敷设在管沟内的热水管道,当为直管段时每隔50m设置固定支架及补偿器,当遇转弯时,则应在转弯前后各5m范围内设置固定管支架。

支架选型及安装参03S402 ,滑动支架做法同暖施。

其余管道每三米设一个管道支架。

同时敷设在管沟内的管道涂色环以区分不同水质管道。

管道交叉时,按照有压让无压,小管让大管的原则进行调整;给水和排水管交叉铺设时,垂直净距不得小于0.40m ,给水管应敷设在排水管上面,且不应有接口重叠;当给水管铺敷设于排水管下时,应采用钢管或钢套管,钢套管大于管道1~2号,伸出交叉管的长度,每端不得小于3m,两端应采用防水材料封闭。

热水管及热水回水管的坡度为0.003,坡向锅炉房。

热力管网施工组织设计

热力管网施工组织设计

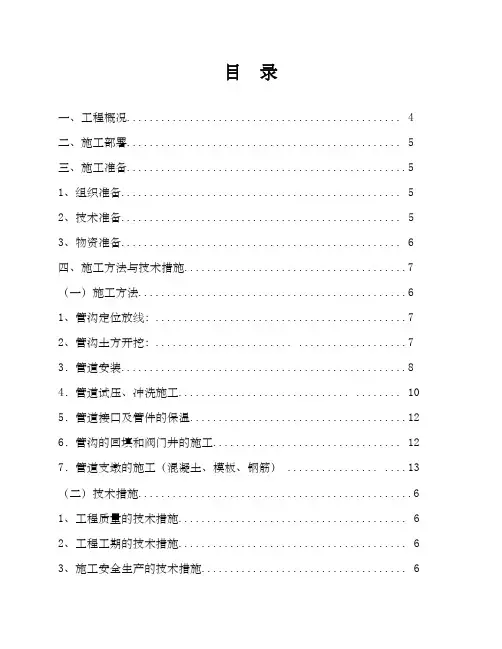

目录一、工程概况 (4)二、施工部署 (5)三、施工准备 (5)1、组织准备 (5)2、技术准备 (5)3、物资准备 (6)四、施工方法与技术措施 (7)(一)施工方法 (6)1、管沟定位放线: (7)2、管沟土方开挖:........................ . (7)3.管道安装 (8)4.管道试压、冲洗施工.............................. .. (10)5.管道接口及管件的保温 (12)6.管沟的回填和阀门井的施工 (12)7.管道支墩的施工(混凝土、模板、钢筋)................ . (13)(二)技术措施 (6)1、工程质量的技术措施 (6)2、工程工期的技术措施 (6)3、施工安全生产的技术措施 (6)五、质量管理体系与措施 (6)六、安全管理体系与措施 (6)七、环境保护管理体系与措施 (6)八、工程进度计划与措施 (6)九、资源配备计划 (6)1、机械设备配备计划 (6)2、主要材料配备计划及进场表达 (6)3、劳动力配备计划及进场计划 (6)十、施工总平面布置图 (6)十一、对本工程施工的各关键点、难点处理措施 (6)十二、质量通病的控制措施 (6)十三、其他特殊施工措施 (6)1、冬季施工措施...................... .. (6)2、雨季施工措施 (6)3、农忙季节施工措施 (6)十四、合理化建议................ . (6)一、工程概况1标段:从化工一路与石化路交叉口西侧原DN900供热管网开口处起,沿石化路(规划路段)北侧穿越化工一路(开挖加设套管),开挖农田、树林、部分厂区至濮上路西侧(桩号0+980),南至桩号1+000,沿石化路北侧向东顶管穿越濮上路、开挖昆吾路(加设套管)、顶管穿越开州路,沿濮水河南岸穿越戚城村至京开大道西侧(桩号3+300)。

主管线长度:直埋式预制保温钢管D920×12,1090×2m;直埋式预制保温钢管D820×10,2300×2m。

热力管网施工组织设计

热力管网施工组织设计

目录一、工程概况 (4)二、施工部署 (5)三、施工准备 (5)1、组织准备 (5)2、技术准备 (5)3、物资准备 (6)四、施工方法与技术措施 (7)(一)施工方法 (6)1、管沟定位放线: (7)2、管沟土方开挖:........................ . (7)3.管道安装 (8)4.管道试压、冲洗施工.............................. .. (10)5.管道接口及管件的保温 (12)6.管沟的回填和阀门井的施工 (12)7.管道支墩的施工(混凝土、模板、钢筋) ................ . (13)(二)技术措施 (6)1、工程质量的技术措施 (6)2、工程工期的技术措施 (6)3、施工安全生产的技术措施 (6)五、质量管理体系与措施 (6)六、安全管理体系与措施 (6)七、环境保护管理体系与措施 (6)八、工程进度计划与措施 (6)九、资源配备计划 (6)1、机械设备配备计划 (6)2、主要材料配备计划及进场表达 (6)3、劳动力配备计划及进场计划 (6)十、施工总平面布置图 (6)十一、对本工程施工的各关键点、难点处理措施 (6)十二、质量通病的控制措施 (6)十三、其他特殊施工措施 (6)1、冬季施工措施...................... .. (6)2、雨季施工措施 (6)3、农忙季节施工措施 (6)十四、合理化建议................ . (6)一、工程概况1标段:从化工一路与石化路交叉口西侧原DN900供热管网开口处起,沿石化路(规划路段)北侧穿越化工一路(开挖加设套管),开挖农田、树林、部分厂区至濮上路西侧(桩号0+980),南至桩号1+000,沿石化路北侧向东顶管穿越濮上路、开挖昆吾路(加设套管)、顶管穿越开州路,沿濮水河南岸穿越戚城村至京开大道西侧(桩号3+300)。

主管线长度:直埋式预制保温钢管D920×12,1090×2m;直埋式预制保温钢管D820×10,2300×2m。

热力管网施工组织设计

热力管网施工组织设计

工程简况:本工程为热网一期工程,主干线********供热管道全长4300米左右。

供热管道输送介质为过热蒸气:设计压力为0.98Mpa,设计温度为300○C,最大流量为30t/h,蒸气管道分别选用φ529*8、φ478*8、φ377*8、城市供热用螺旋埋弧焊钢管和φ237*8、无缝钢管输送。

管架基础:建筑安全等级为二级,结构重要性系数为1.0,地震烈度为小于6度,合理使用年限50年。

管道敷设:采取低支墩、中支架和高支架三种形式。

蒸气管道的热补偿采用复式大拉杆横向型波纹补偿器,管道转弯等处采用自然补偿的方法。

管材选用:蒸气管道、管材全部采用20#钢,无缝钢管采用GB8163-87标准号螺旋缝埋弧焊钢管,采用CJ/3022-93 标准号。

安装要求:大拉杆横向型波纹补偿器必须按图纸要求冷紧量进行预拉伸安装。

使用大拉杆横向型波纹补偿器管段必须按图纸所注管架位置安装导向支座一确保管道同心度。

疏放水系统架空管道疏放水装置,疏放水点由平面图所注管架位置安装。

根据现场实际情况将凝结水排至附近水沟或下水道。

管道保温:蒸气管道保温材料采用r=120KG/M3 岩棉管壳根据保温厚度分二层错缝包扎,里层和外层厚度相同。

保护层选用石油毛毡和δ=0.5毫米铝皮,或者δ=0.3毫米绿色彩钢板。

1焊接要求:钢管焊接采用氩弧打底电焊盖面的焊接工艺。

所有支座的加工和安装,均采用手工电弧焊。

所有焊接均应满焊、滑动支座、导向支座的焊接高度与被焊件最小厚度相同、固定支座的焊接高度为10MM,电焊条采用E4303型。

施工要求:管道无损探伤采用X 射线拍片。

焊接内外部质量应符合《现场设备、工业管道焊接工程施工及验收规范》Ⅲ级焊接质量标准。

拍片抽查数量不少于有关规定,本设计要求拍片抽查比例为10%。

管道安装探伤完毕以后应进行强度试验验收应达到现行规范和GB50235-97 的要求。

蒸气管道进行强度试验,水压强度试验压力为1.92Mpa。

稳压1 小时,以压力不降,无渗漏为合格。

热力管网施工组织设计

热力管网施工组织设计

第一章、工程概况及特点第一节、工程概况工程名称:***********热力管网工程(一期)工程地点:***********建设单位:************设计单位:***********工程简况:本工程为热网一期工程,主干线********供热管道全长4300米左右。

供热管道输送介质为过热蒸气:设计压力为0.98Mpa,设计温度为300○C,最大流量为30t/h,蒸气管道分别选用φ529*8、φ478*8、φ377*8、城市供热用螺旋埋弧焊钢管和φ237*8、无缝钢管输送。

管架基础:建筑安全等级为二级,结构重要性系数为1.0,地震烈度为小于6度,合理使用年限50年。

管道敷设:采取低支墩、中支架和高支架三种形式。

蒸气管道的热补偿采用复式大拉杆横向型波纹补偿器,管道转弯等处采用自然补偿的方法。

管材选用:蒸气管道、管材全部采用20#钢,无缝钢管采用GB8163-87 标准号螺旋缝埋弧焊钢管,采用CJ/3022-93 标准号。

安装要求:大拉杆横向型波纹补偿器必须按图纸要求冷紧量进行预拉伸安装。

使用大拉杆横向型波纹补偿器管段必须按图纸所注管架位置安装导向支座一确保管道同心度。

疏放水系统架空管道疏放水装置,疏放水点由平面图所注管架位置安装。

根据现场实际情况将凝结水排至附近水沟或下水道。

管道保温:蒸气管道保温材料采用r=120KG/M3 岩棉管壳根据保温厚度分二层错缝包扎,里层和外层厚度相同。

保护层选用石油毛毡和δ=0.5mm 铝皮,或者δ=0.3mm 绿色彩钢板。

焊接要求:钢管焊接采用氩弧打底电焊盖面的焊接工艺。

所有支座的加工和安装,均采用手工电弧焊。

所有焊接均应满焊、滑动支座、导向支座的焊接高度与被焊件最小厚度相同、固定支座的焊接高度为10MM,电焊条(GB985-88)采用E4303型。

施工要求:管道无损探伤采用X 射线拍片。

焊接内外部质量应符合GB50236-98《现场设备、工业管道焊接工程施工及验收规范》Ⅲ级焊接质量标准。

热力管网施工组织设计

热力管网施工组织设计

目录第一章、编制说明 (9)1。

1编制说明 (9)1.2编制依据 (10)第二章、工程概况及关键点分析 (12)2。

1工程总体介绍 (12)2。

2招标范围 (12)2.3工程设计概况 (12)2。

3。

1热力专业系统说明 (12)2.3。

2结构专业系统说明 (14)2.4现场情况 (14)2。

5工程关键点(特点、重点、难点)的分析与解决办法 (14)2.5.1、工程量大、工期要求紧迫 (14)2。

5。

2、文明施工及环境保护要求高 (15)2。

5.3、地下管线保护 (15)2。

5。

4、测量工作 (16)2.5。

5、管道焊接施工 (16)2.5。

6、回填土施工 (17)第三章、项目管理目标与组织机构 (19)3。

1施工目标及承诺 (19)3。

1.1.质量目标 (19)3。

1。

2。

管理目标 (19)3.1。

3。

工期目标 (19)3。

1.4.安全目标 (19)3.1.5.文明施工与环保管理目标 (19)3.1.6.协作目标 (19)3.2现场组织管理机构 (19)3.2.1.现场组织管理机构 (19)3。

2。

2.项目组织机构管理人员的选配 (19)3。

2.3。

项目经理部主要成员及各部门主要职责 (20)第四章、施工部署及总体安排 (25)4。

1施工部署总体思想 (25)4。

2施工区域的部署及总体施工顺序 (25)4。

2.1施工区域划分 (25)4.2.2施工总顺序 (26)4。

3施工总体进度计划和保障措施 (26)4.3.1施工总体进度计划 (26)4.3。

2施工总体进度计划保障措施 (26)4。

4施工人力资源部署及保障措施 (28)4.4.1项目经理部管理人员及劳动力计划 (28)4.4。

2劳动力资源部署 (28)4。

5机械、设备使用及进场计划 (29)4。

5.1机械设备部署原则 (29)4.5。

2机械使用及进场计划 (29)4。

5.3设备使用及进场计划 (29)4。

5。

5保证措施 (29)4。

6材料设备采购计划及保证措施 (29)4.7施工现场总平面布置 (29)4.7.1施工现场布置原则 (30)4。

热力管网工程技术标施工组织设计

第一章、工程概况及特点第一节、工程概况工程名称:禾草沟热力管网工程工程地点:陕西省延安市子长县后滴稍村禾草沟煤矿建设单位:陕西省延安市禾草沟煤业有限公司设计单位:中煤西安设计工程有限责任公司(原煤炭工业西安设计研究院)工程简况:本工程为热网一期工程,主干线供热管道全长3400米左右。

供热管道输送介质为过热蒸气:蒸汽管及自流凝结水管0.6MPa, 加压凝结水管0.8MPa ,其余管道1.0MPa。

在10min 内压降≯0.02MPa的为合格。

根据总图专业提供资料,图中各单位工程建、构筑物所注标高为其室外地坪标高。

管材与接口:给水管道、原水给水管道、消防管道、绿化管道及选煤厂补充水管道均采用内外涂塑钢管卡箍连接;热水及回水管道采用热水专用内衬塑钢管,卡箍连接;排水管道采用聚乙烯塑钢缠绕排水管,橡胶圈柔性接口;井下水处理站内加药管道采用ABS塑料管,热熔连接;其余管道管径大于DN200的采用螺旋缝缝卷焊管径小于或等于DN200的采用直缝焊接钢管。

各建筑物进出户管道管材详见各建筑物单体给水排水图纸,所产生的工程量以实际产生为准。

管道敷设:压力水管道:除敷设在综合沟及水沟内的管道外,直埋管道部分沿设计地面埋地敷设,管顶埋深为1.6m。

敷设在管沟内的热水管道,当为直管段时每隔50m设置固定支架及补偿器,当遇转弯时,则应在转弯前后各5m范围内设置固定管支架。

支架选型及安装参03S402 ,滑动支架做法同暖施。

其余管道每三米设一个管道支架。

同时敷设在管沟内的管道涂色环以区分不同水质管道。

管道交叉时,按照有压让无压,小管让大管的原则进行调整;给水和排水管交叉铺设时,垂直净距不得小于0.40m ,给水管应敷设在排水管上面,且不应有接口重叠;当给水管铺敷设于排水管下时,应采用钢管或钢套管,钢套管大于管道1~2号,伸出交叉管的长度,每端不得小于3m,两端应采用防水材料封闭。

热水管及热水回水管的坡度为0.003,坡向锅炉房。

热力管网施工组织设计技术标

目录第1卷投标承诺综合说明 (3)第2卷工程概况及特点 (3)第1章第一节、工程概况 (3)第2章第二节、工程特点 (4)第3卷编制依据、工程目标和实施措施 (4)第1章第一节、编制依据 (5)第2章第二节、本工程拟用施工规范清单 (5)第3章第三节、工程主要管理目标 (5)第4章第四节、实施措施 (6)第1节一、组织措施: (6)第2节二、保证措施: (6)第4卷施工部署(土建部分) (7)第1章第一节、施工准备工作计划 (8)第2章第二节、施工总体部署 (8)第3章第三节、劳动力安排计划 (8)第4章第四节、原材料、半成品的采购供应 (9)第5章第五节、主要机械设备及周转材料配备计划 (9)第5卷施工部署(安装部分) (11)第1章第一节、施工管理体系 (11)第2章第二节、施工进度计划及施工工期保证措施 (12)第3章第三节、劳动力安排计划 (12)第4章第四节、主要施工机具配备计划 (13)第6卷管架工程施工方案 (15)第1章土方及砼基础 (15)第2章管架柱工程 (17)第3章钢桁架构件预制 (18)第4章钢结构安装 (19)第7卷热力管网安装工程施工方案 (20)第1章第一节、施工准备 (20)第2章第二节、管道加工和预制管件制作 (20)第3章第三节、管道支架安装 (21)第4章第四节、法兰和阀门安装 (22)第5章第五节、补偿器安装和管道的冷紧、热紧 (23)第6章第六节、防腐工程 (24)第7章第七节、保温工程 (25)第8章第八节、试压、清洗、试运行 (26)第8卷工程质量保证措施 (30)第1章第一节、质量保证体系及措施 (30)第2章第二节、质量管理措施 (30)第3章第三节、质量控制要点 (31)第4章第四节、成品保护措施 (33)1第9卷施工安全保证体系和保证措施 (34)第1章第一节、安全生产的原则和目标 (34)第2章第二节、施工安全保证体系 (35)第3章第三节、施工安全组织机构及工作程序 (37)第4章第四节、安全管理措施 (37)第5章第五节、安全技术措施 (38)第6章第六节、防汛措施 (38)第7章第七节、雨季施工措施 (39)第8章第八节、施工过程安全 (39)第10卷文明施工与环境保护措施 (39)第1章第一节、文明施工管理措施 (40)第2章第二节、环境保护 (40)第3章第三节、文明环保保证体系 (41)第11卷完工后的善后工作及维修服务 (41)2投标承诺综合说明*******有限公司:我公司对于被邀请参加本工程的施工投标甚感荣幸,在此表示深感之谢意。

热力管道施工组织设计.doc

管道保温制作施工组织设计徐州市工业设备安装有限责任公司哈密项目部版次日期发布原因/状态编制审核批准A 2011.4.10 CFC 谭登山王劲葛友海修改记录版次日期章节号页码主要修改内容A 2011.4.10 全部编制供使用目录第1章编制依据 (3)第2章工程概况 (3)第3章施工组织部署 (6)项目部组织机构 (6)人工、材料、检验、机械计划 (11)施工现场平面布置 (17)第4章加工方案、加工工艺及技术措施 (19)保温管加工生产工艺 (20)保温管加工生产工艺流程图 (26)第5章质量保证体系及措施 (27)第6章安全文明生产方案 (29)安全生产 (29)生产现场环保文明施工 (32)职业健康安全管理 (34)施工总进度横道图 (43)施工区域总平面图 (44)设备布置总平面图 (45)第1章编制依据1.1招标文件1.2规范、标准及规定EN253:用于地下热水管网的整体式预制保温管系统一由工作钢管、聚氨酯保温层和聚乙烯外套管组成的保温管管件EN448:用于地下热水管网的整体式预制保温管系统一由工作钢管、聚氨酯保温层和聚乙烯外套管组成的保温钢制阀门EN488:用于地下热水管网的整体式预制保温管系统一由工作钢管、聚氨酯保温层和聚乙烯外套管组成的保温管接头CJ/T114-2000:高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管ISO4590:泡沫—硬质材料的开孔和闭孔的体积百分比测定ISO0845:泡沫塑料和橡胶—表观密度的测定ISO0844:泡沫塑料—硬质材料的压缩试验ISO1183:塑料—非泡沫塑料的密度和相对密度测定方法ISO1133:热塑性塑料的熔体指数测定(熔体质量流动速率和体积流动速率的测定)ISO1167:输送流体用的塑料管—抗内压能力的测定GB8813:硬质泡沫塑料压缩实验方法GB8163-87:硬质泡沫塑料吸水率试验方法第2章工程概况2.1工程概况本项目为国网能源哈密大南湖电厂一期2×300MW热电机组的配套管网工程。

最新整理热力管网工程施工组织设计.doc

牟平一中新校区室外管线工程投标书一、编制依据及原则(一)、编制依据1、山东省牟平第一中学新校区室外地下管网工程招标邀请及施工图纸。

2、国家现行的有关规范、规程和标准。

3、我公司历年来从事各类机电设备及管道安装的成熟经验。

4、进行社会市场和技术经济调查所获得的有关资料。

(二)、编制原则1、严格遵守招标文件的质量要求和承诺的工程施工期限,合理安排施工程序与顺序,严把工程质量关,保证各项施工活动相互促进,紧密衔接,避免不必要的重复工作,加快施工进程。

2、用流水作业法和网络计划技术安排施工进度计划,以保证施工连续地、均衡地、有节奏地进行,合理地使用人力、物力和财力,多、快、好、省、安全地完成施工任务。

3、落实好季节性施工措施,恰当地安排冬、雨季施工项目。

优选劳动力,加大措施,保证工程施工的连续性。

4、贯彻“节材、节能、环保、提高质量、增加效益”的原则,充分推广应用“新技术、新材料、新工艺、新设备”。

5、在满足施工需要的前提下,尽量利用原有和临近建筑,减少各种临时设施的投入,合理布置施工现场,尽量避免二次倒运,做到文明施工。

6、遵循目标管理的原则,对分部分项工程设定目标,做好各个环节的检查控制,以每个分项设定的目标来实现,保证整个工程目标的落实。

7、与施工项目管理相结合,使管理工作按规划有序地进行,使施工组织设计服务于施工,施工过程服务于经营管理和施工管理。

二、工程概况(一)、项目概况本工程为牟平一中新校区地下管网工程,校区总占地面积约20公顷。

工程内容分为四大部分:室外给排水及消防工程;室外电气照明工程;室外地下热力管网工程;天然气管道安装工程等。

其中给水管道、中水管道和消防管道采用PE管,管道连接采用热熔连接。

工作压力为0.6Mpa,试验压力1.1Mpa。

雨水管、废水管、污水管采用承插钢筋混凝土管。

采暖管道采用聚氨酯直埋保温碳钢管,管径小于等于DNxxxx于DNxxxx管。

天然气管道采用3PE钢管。

其中给水管道长约3680米;中水管道长约2860米;消防管道长约2210米;采暖管道长约6000米;污水和雨水管道长约6000米;各种规格的电缆长约10000米。
