市政工程验收流程
市政工程的验收流程
根据《房屋建筑工程和市政基础设施工程竣工验收暂行规定》,市政工程验收流程如下:
第六条工程竣工验收应当按以下程序进行:
(一)工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
实行监理的工程,工程竣工报告须经总监理工程师签署意见。
(二)建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位组成验收组,制定验收方案。
对于重大工程和技术复杂工程,根据需要可邀请有关专家参加验收组。
(三)建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。
(四)建设单位组织工程竣工验收。
1、建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况;
2、审阅建设、勘察、设计、施工、监理单位的工程档案资料;
3、实地查验工程质量;
4、对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。
参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见一致后,重新组
织工程竣工验收。
第七条工程竣工验收合格后,建设单位应当及时提出工程竣工验收报告。
工程竣工验收报告主要包括工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容和组织形式,工程竣工验收意见等内容。
工程竣工验收报告还应附有下列文件:
(一)施工许可证。
(二)施工图设计文件审查意见。
(三)本规定第五条(二)、(三)、(四)、(八)项规定的文件。
(四)验收组人员签署的工程竣工验收意见。
(五)法规、规章规定的其他有关文件。
扩展资料
市政工程(municipal engineering)是指市政设施建设工程。
在我国,市政设施是指在城市区、镇(乡)规划建设范围内设置、基于政府责任和义务为居民提供有偿或无偿公共产品和服务的各种建筑物、构筑物、设备等。
城市生活配套的各种公共基础设施建设都属于市政工程范畴,比如常见的城市道路,桥梁,地铁,比如与生活紧密相关的各种管线:雨水,污水,上水,中水,电力(红线以外部分),电信,热力,燃气等,还有广场,城市绿化等的建设,都属于市政工程范畴。
工程竣工验收工作流程
一、竣工验收实施步骤分四步进行:
即竣工验收前的准备----竣工验收----竣工验收备案----保修期终止。
二、工程竣工验收前的准备工作
(一)、施工单位进行的准备工作:
1、档案验收。
完成设计图纸和合同约定的全部内容后,整理工程各项技术档案资料,自检验收合格后报监理验收,监理验收合格后报建设单位项目工程师验收,项目工程师验收合格后移交工程竣工部,工程竣工部验收接收资料后移交建设局,建设局验收接收资料后(监理、建设单位均接收后)开具工程档案合格证书。
2、规划验收。
委托检测单位进行工程竣工实测,填写《规划验收合格证申请表》与竣工实测报告一起提交建设单位,建设单位组织。
4、确认工程质量合格后到市建设大厦购买验收相关范本(红、黄、蓝本一式三本),填写建设工程竣工报告(蓝本)、保修书(包括保修卡),向监理提交竣工验收报告。
5、其他所需文件:设计质量检查合格文件、勘察质量检查合格文件、施工图审机构工程质量检查合格文件、工程拨款情况的证明文件、工程移交表、工程基本情况表、施工工作总结文件(验收会议汇报材料)。
三、监理单位进行的准备工作:
1、整理工程监理各项技术档案资料,自检验收合格后报建设单
位项目工程师验收,项目工程师验收合格后移交工程竣工部,工程竣工部验收接收资料后移交建设局,建设局验收接收资料后(施工、建设单位均接收后)开具工程档案合格证书。
2、监理接到竣工验收报告后,组织人员进行工程预验收,出具工程质量评估报告。
3、监理工作总结文件(验收会议汇报材料)。
四、建设单位收到施工单位提交的工程竣工报告后,应完成下列准备工作:
1、组织规划专项验收。
2、组织环保专项验收。
3、组成竣工验收委员会(小组)并确定专项验收组成员。
验收委员会的成员由建设、勘察、设计、施工、监理、施工图审查机构等单位的法人代表或其委托人担任(法人代表的委托人应有法人代表的书面委托书)。
验收委员会主任由建设单位法人代表或其委托人担任(法人代表的委托人应有法人代表的书面委托书)。
验收委员会副主任:由主任任命。
专项验收组一般分为外观检查组、实测实量组、资料检查组,工程规模较大时,可按专业工程细分若干个检查组。
各专项验收组组长,由主任任命,应具有工程师以上的职称,组员应具有助理工程师以上职称,每组不少于三人;参加竣工验收的成员,在相应的验收委员会或验收组中具有平等的表决权。
3、确定竣工验收方案。
4、编写工程项目执行报告(验收会议汇报材料)。
5、项目工程师整理建设单位工程档案资料,自检合格后移交工程竣工部,工程竣工部验收接收资料后移交建设局,建设局验收接收资料后(施工、建设单位均接收后)开具工程档案合格证书。
五、工程验收。
工程具备验收条件后,在工程竣工验收7个工作日前,建设单位向质量监督机构提交建设工程竣工验收监督通知书,同时领取核查表填报,质量监督机构确认工程具备验收条件后,按建设工程竣工验收监督通知书的时间,派出竣工验收监督小组,对工程竣工验收实施监督。
审查不具备的验收条件的,一般是在收到竣工验收监督通知的5天内通知建设单位,说明不具备验收条件的具体事项。
工程具备验收条件后,在政府质量监督机构的监督下,建设单位组织勘察、设计、施工、监理,施工图审机构单位的有关专家和技术人员对工程进行竣工验收,此验收以会议的形式进行。
其会议议程和内容如下:
1、验收委员会主任宣布竣工会议开始,宣布验收委员会组成人员名单。
宣布专项验收组长及其成员,宣读委托书。
上述人员名单及委托书报质量监督机构派出的监督小组确认。
2、建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况以及在工程建设各个环节执行法律、法规和工程建设强制性的情况。
3、审阅勘察、设计、施工图审机构、施工、监理单位的工程质量合格文件。
4、审阅规划、公安消防、环保、档案等部门的质量认可文件。
5、资料验收组核查工程质量保证资料和施工管理资料。
6、实地查验工程质量。
填写观感质量检查记录。
7、各专项验收组检查验收完毕后,验收组组长总结发言,对所检查的内容进行客观的评价。
并明确各项验收结论,建设单位做好记录。
8、验收委员会协商验收意见。
当意见一致时,形成验收委员会签署的工程竣工验收意见,宣布工程竣工验收结论。
9、监督机构宣布验收监督意见。
10、整理会议纪要,与会各方在会议纪要上签字。
11、宣布验收会议结束。
六、工程竣工验收备案
工程竣工联合验收后,5个工作日内未收到质量监督机构签发的责令整改通知书即可进行验收备案程序。
建设单位应备齐如下资料:
1、竣工验收报告(红本)。
2、竣工报告(蓝本)。
3、工程评估报告(监理出俱)。
4、勘察、设计、图审的质量检测报告。
5、规划、公安消防、环保、水务、档案等部门的验收认可文件。
6、工程质量保修书(褐本)。
7、资金拨付证明文件。
8、质量监督报告(质量监督部门出具的)。
9、竣工验收备案表(黄本)。
将上述资料报送建设规划局审查后,建设规划局给予办理河北省
建设工程竣工验收备案。
七、质量保修期终止的工程,填写工程质量保修期终止申请书、
工程质量保修期终止证书、退还质保金申请书。
八、注意事项:
1、上述文件的竣工日期如不确定就先空着。
2、验收组组长应为建设单位的法人代表或其委托人担任(法人代表的委托人应有法人代表的书面委托书)。
市政工程施工验收标准
市政工程施工验收标准一、验收范围市政工程施工验收标准是指对市政工程施工过程和施工成果进行监督、检测、评价和确认的标准。
市政工程施工验收标准适用于市政基础设施工程,包括道路、桥梁、给水排水、燃气、供热、供电等市政基础设施工程的施工验收。
二、验收依据市政工程施工验收依据相关法规标准和合同约定,包括但不限于国家相关法律法规、建设工程质量验收规范、建设工程施工合同及技术协议等。
三、验收程序1.施工完成前的验收:(1)施工单位应在完成市政工程施工之前,向建设单位提交施工图纸设计文件、工程图纸设计文件和相关施工文件,经建设单位验收合格后,方可开始施工。
(2)施工单位应在施工完成后,组织相关单位进行初步验收,确认施工工程符合相关设计、规范要求。
同时,施工单位应向建设单位提交相关验收报告、资料等,申请初步验收。
2.初步验收:(1)建设单位应组织相关技术人员、监理单位等单位,对市政工程的施工过程进行初步验收。
初步验收主要包括对市政工程的施工质量、工程结构安全、工程变更情况等进行综合评价确认。
(2)初步验收合格后,建设单位应出具初步验收报告和初步验收合格证书,并报相关主管部门备案。
3.竣工验收:(1)施工单位应在市政工程施工完成后,提出竣工验收申请,并向建设单位提交相关验收资料。
(2)建设单位应组织相关专业人员、技术人员、监理单位等单位进行竣工验收,对市政工程的施工工艺、施工质量、工程结构安全、环境保护等进行综合评价确认。
(3)竣工验收合格后,建设单位应出具竣工验收报告和竣工验收合格证书,并报相关主管部门备案。
四、验收内容1.施工技术验收:(1)市政工程施工应符合相关设计规范、施工标准要求,采用合适的施工工艺和施工设备,确保施工质量符合要求。
(2)施工工程的施工过程应符合相关安全标准和要求,施工现场应保持整洁、有序,确保施工安全和施工质量。
2.工程结构验收:(1)市政工程的工程结构应符合设计要求,工程结构安全可靠,不得出现裂缝、渗漏、开裂等影响工程结构安全的情况。
市政工程验收流程
市政工程项目验收流程
主持单位:建设单位
一、由施工单位介绍施工情况。
二、由监理单位介绍监理情况。
三、验收内业专家查看内业、外业专家查看外业,县检测站对道路平整度、宽度、检查井的高差、路面取芯等同步进行。
四、参加验收单位人员发表意见:
1、监理单位意见;
2、设计单位意见;
3、地勘单位意见;
4、业主单位意见;
5、验收专家意见;
6、质监站意见;
五、验收全部合格就由施工单位负责完善验收报告的签字盖章手续,不合格就按照单位或专家意见进行整改,整改完毕后再请提出意见的单位或专家到现场对整改情况进行验收,再完善签字手续。
五、中介单位对工程量进行测量。
六、由施工单位负责竣工资料归档、办理建设工程质量监督报告。
七、竣工验收合格后业主单位再组织城管委进行移交,合格后由施工单位完善签字盖章手续。
市政工程接管验收流程及标准最新
市政工程接管验收流程及标准最新下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!市政工程接管验收的最新流程与标准市政工程是城市运行的重要基础,其接管验收工作对于确保工程质量、保障公共安全和提升城市服务品质具有重要意义。
市政项目竣工验收流程

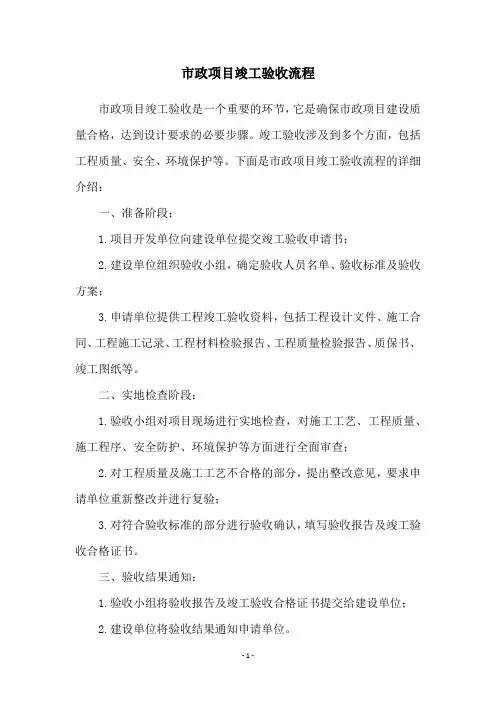

市政项目竣工验收流程
市政项目竣工验收是一个重要的环节,它是确保市政项目建设质量合格,达到设计要求的必要步骤。
竣工验收涉及到多个方面,包括工程质量、安全、环境保护等。
下面是市政项目竣工验收流程的详细介绍:
一、准备阶段:
1.项目开发单位向建设单位提交竣工验收申请书;
2.建设单位组织验收小组,确定验收人员名单、验收标准及验收方案;
3.申请单位提供工程竣工验收资料,包括工程设计文件、施工合同、工程施工记录、工程材料检验报告、工程质量检验报告、质保书、竣工图纸等。
二、实地检查阶段:
1.验收小组对项目现场进行实地检查,对施工工艺、工程质量、施工程序、安全防护、环境保护等方面进行全面审查;
2.对工程质量及施工工艺不合格的部分,提出整改意见,要求申请单位重新整改并进行复验;
3.对符合验收标准的部分进行验收确认,填写验收报告及竣工验收合格证书。
三、验收结果通知:
1.验收小组将验收报告及竣工验收合格证书提交给建设单位;
2.建设单位将验收结果通知申请单位。
四、验收后的质量保证:
1.申请单位要承担工程的质量保修责任,保修期限一般为一年;
2.如果工程在保修期内出现问题,申请单位要及时进行维修或更换设备,并提供有效的质量保修证明。
市政桥梁工程验收制度
市政桥梁工程验收制度一、验收制度的依据市政桥梁工程验收制度是根据国家及地方相关建设法规、标准和规范制定的。
这些法规包括但不限于《建筑法》、《建设工程质量管理条例》、《城市桥梁设计规范》等,确保验收工作合法、合规进行。
二、验收的范围与条件验收范围涵盖新建、改建、扩建以及维修加固的市政桥梁工程。
验收条件包括:1. 工程已按照设计文件和施工图纸完成;2. 工程质量符合国家和地方的相关标准;3. 必要的功能性试验和安全评估已完成;4. 环境保护措施已落实;5. 相关审批手续已齐全。
三、验收流程1. 预验收:施工单位在工程完工后,应组织内部预验收,对工程质量进行自查自纠,并整理相关资料。
2. 申请验收:施工单位向监理单位提交工程竣工报告和验收申请,监理单位审核无误后,向建设单位提出验收建议。
3. 组织验收:建设单位组织设计、施工、监理等单位及有关专家组成验收小组,准备验收工作。
4. 现场检查:验收小组对工程实体进行现场检查,包括质量、安全、环保等方面。
5. 资料审查:验收小组审查工程建设过程中的所有资料,包括设计文件、施工记录、监理日志等。
6. 功能性测试:对桥梁的主要结构和功能进行必要的测试,以验证其性能是否符合设计要求。
7. 问题整改:如发现问题,施工单位需按照验收小组的要求进行整改,并重新提交验收申请。
8. 验收结论:验收小组根据检查结果,出具验收意见书,明确是否通过验收。
四、验收标准验收标准应严格遵循国家和地方的相关规范,包括但不限于:- 结构安全性:确保桥梁结构稳定,承载能力满足设计要求。
- 功能性:桥梁的使用功能满足设计规范和实际需要。
- 耐久性:材料和构造具有良好的耐久性,能够适应预期的使用寿命。
- 环境适应性:桥梁设计与周围环境协调,符合环境保护要求。
五、后续管理与维护验收合格后,建设单位应建立健全桥梁的管理和维护制度,确保桥梁的长期安全运行。
包括但不限于定期检查、及时维修、应急预案制定等措施。
市政工程验收规范之验收流程与要求
THANKS
感谢观看
01
具备相关领域专业知识和技能
验收人员应具备市政工程、建筑工程、环境工程等相关领域的知识和技
能,能够准确判断工程的质量和安全性。
02
持有相关证书
验收人员应持有相关领域的职业资格证书,如注册建筑师、注册结构工
程师、注册环保工程师等,以确保其具备从事验收工作的资格。
03
定期参加培训
验收人员应定期参加相关培训,以更新知识和技能,提高验收工作的准
防洪排涝
排水系统应畅通,满足防洪排涝要求,防止内涝灾害。
交通安全
道路、桥梁等应符合交通安全要求,保证车辆和行人安全。
环保要求
01
02
03
噪音控制
施工过程中应采取有效措 施控制噪音,避免扰民。
扬尘控制
采取洒水、覆盖等措施控 制施工扬尘,减少空气污 染。
污水处理
施工产生的污水应经过处 理后达标排放,防止水体 污染。
验收机构应对存在问题的工程进行监督整 改,确保问题得到及时解决,保障工程质 量和安全。
05
常见问题与处理
质量问题处理
质量问题的发现
在验收过程中,通过外观检查、仪器检测等方式发现工程 质量问题。
质量问题的分类
根据质量问题的严重程度,可分为一般问题、重要问题和 严重问题。
质量问题的处理方式
对于一般问题,可要求施工单位进行整改;对于重要问题 和严重问题,可能需要进行返工或加固处理,并追究相关 责任。
报告编制
编制验收报告,明确工程是否通过验收,并提出整改意见和建议。
02
验收要求
质量要求
结构安全
确保市政工程的结构安全,无严重结构性裂缝、 沉降等问题。
市政工程质量验收申请流程
验收申请审核
验收主管部门对申请人提交的验收申请及材料进行审核,主要核实工程完 成情况、质量自检结果的真实性和完整性。
审核过程中,验收主管部门可要求申请人提供补充材料或说明,申请人需 配合提供。
审核通过后,验收主管部门会发出《市政工程质量验收通知书》,通知申 请人可以进行验收。
验收申请批准
01
验收申请批准后,申请人需按照《市政工程质量验收
验收申请材料
01
工程承建合同
02 设计图纸、施工图纸、变更图纸及有关技术文件
03 工程材料质量合格证明、检验报告及相关资料
验收申请材料
01 施工记录、隐蔽工程验收记录及相关资料
02
工程使用的主要建筑材料、建筑构配件和 设备的合格证明及检测报告
03
工程竣工报告及竣工图
04
其他需要提供的资料
验收申请流程
验收意见反馈
根据现场验收情况,专家将给出验收意见 ,对合格工程颁发验收合格证书,对不合 格工程提出整改意见。
现场验收
通过审查后,专家将前往施工现场进行实 地检查,对工程实体质量、外观等进行评 估。
对未来验收申请流程的展望
信息化管理
随着信息技术的发展,未来 验收申请流程将更加信息化 ,实现网上提交、审查和反 馈,提高工作效率。
市政工程质量验收申请 流程
汇报人: 2024-01-02
目录 CONTENT
• 验收流程概述 • 验收申请步骤 • 验收申请注意事项 • 验收申请案例分析 • 总结与展望
01
验收流程概述
验收申请条件
施工现场清理干净,具备 验收条件
各项技术资料齐全并符合 要求
完成所有合同约定的建设 内容
01
市政道路建设工程验收流程
市政道路建设工程验收流程市政道路建设工程的验收是确保工程质量和安全性的重要环节,它涉及到工程建设的各个方面,包括土地使用、规划设计、材料质量、施工工艺等多个环节。
本文将介绍市政道路建设工程验收的流程。
一、前期准备1. 提交申请:申请方需向相关部门提交市政道路建设工程验收申请,并提供项目相关材料,包括设计图纸、施工合同、材料检测报告等。
2. 材料审核:相关部门对提交的材料进行审核,确保满足规定的法律和技术要求。
3. 现场勘察:验收部门将组织人员对道路建设项目进行现场勘察,以验证建设过程中的符合性和质量。
二、验收过程1. 开工验收:在道路建设工程开工前,验收部门将对项目的施工资格、技术条件等进行审核,确保施工方具备相应的能力和条件。
2. 过程验收:在工程建设过程中,验收部门将定期对施工现场进行检查和监督,确保施工符合规范要求。
3. 完工验收:当道路建设工程完工后,施工方将向验收部门提交完工报告,并提供有关的施工记录、质量检测报告等资料。
验收部门将对道路的质量、安全性进行检查,以确保完工工程符合规范要求。
4. 竣工验收:道路建设工程验收部门将组织专业人员对完工工程进行综合评估,包括道路平整度、排水设施等方面的检查。
只有在通过竣工验收后,道路才能正式交付使用。
三、验收要求1. 工程质量:验收部门将对道路建设工程的质量进行检查,包括道路平整度、材料质量等方面的评估。
2. 安全性:验收部门将评估道路建设工程的安全性能,包括交通标志、标线、照明设施等是否符合相关标准。
3. 环境影响:验收部门将对道路建设工程对周边环境的影响进行评估,包括噪音、震动等方面的控制。
4. 文明施工:验收部门将对施工过程中的文明施工程度进行评估,包括施工现场的清洁、垃圾处理等方面的要求。
四、验收结果1. 合格验收:若道路建设工程满足相关规定的质量和安全要求,符合验收标准,验收部门将出具合格证明,并签署验收意见。
2. 不合格验收:若道路建设工程存在质量或安全隐患,不符合验收标准,验收部门将指出问题,并要求施工方整改。
市政工程验收程序规范
100%
资料审核
验收委员会对提交的资料进行审 核,确保资料完整、真实、准确 。
80%
确定验收时间
根据工程实际情况和验收申请情 况,确定具体的验收时间。
验收条件确认
现场检查
验收委员会对工程现场进行检 查,核实工程完成情况是否符 合设计要求和质量标准。
文件审核
对施工过程中的质量检测报告 、施工记录等文件进行审核, 确保工程质量的可追溯性。
稳定性。
验收程序
对污水处理厂的工艺流程、设备运 行状况、出水水质等方面进行检查 和测试,同时审查相关文件资料。
验收结果
经过检查和测试,该污水处理厂处 理效果良好,设备运行稳定,顺利 通过验收。
某桥梁工程验收案例
案例概述
某市对一座新建桥梁进行验收,以确保其结构安 全和满足使用要求。
验收程序
对桥梁的外观质量、结构尺寸、材料强度、荷载 试验等方面进行检查和测试。
01
某市对一条新修道路进行验收,以确保其符合设计要求和安全
标准。
验收程序
02
按照国家相关规定和程序,对道路的几何尺寸、材料质量、压
实度、平整度等方面进行检测和评估。
验收结果
03
经过检测和评估,该道路各项指标均符合设计要求和安全标准
,顺利通过验收。
某污水处理厂验收案例
案例概述
某市对一座新建污水处理厂进行 验收,以确保其处理效果和运行
验收资料缺失或不规范
原因分析
验收资料不齐全或格式不规范可能是由 于资料管理不善、资料填写不规范等原 因造成的。
VS
处理建议
建立完善的资料管理制度,确保资料完整 性和规范性;加强资料填写培训,提高资 料填写质量;对不规范的资料进行整改和 完善,确保资料符合要求。
市政工程验收流程
市政工程的验收流程根据《房屋建筑工程和市政基础设施工程竣工验收暂行规定》,市政工程验收流程如下:第六条工程竣工验收应当按以下程序进行:(一)工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
实行监理的工程,工程竣工报告须经总监理工程师签署意见.(二)建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位组成验收组,制定验收方案。
对于重大工程和技术复杂工程,根据需要可邀请有关专家参加验收组。
(三)建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。
(四)建设单位组织工程竣工验收。
1、建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况;2、审阅建设、勘察、设计、施工、监理单位的工程档案资料;3、实地查验工程质量;4、对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。
参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见一致后,重新组织工程竣工验收。
第七条工程竣工验收合格后,建设单位应当及时提出工程竣工验收报告。
工程竣工验收报告主要包括工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容和组织形式,工程竣工验收意见等内容.工程竣工验收报告还应附有下列文件:(一)施工许可证。
(二)施工图设计文件审查意见。
(三)本规定第五条(二)、(三)、(四)、(八)项规定的文件。
(四)验收组人员签署的工程竣工验收意见.(五)法规、规章规定的其他有关文件。
扩展资料市政工程(municipal engineering)是指市政设施建设工程。
在我国,市政设施是指在城市区、镇(乡)规划建设范围内设置、基于政府责任和义务为居民提供有偿或无偿公共产品和服务的各种建筑物、构筑物、设备等。
