中山污水厂施工方案
广东化工厂污水站施工方案

广东化工厂污水站施工方案一、施工前准备现场勘察:详细了解施工地点周边环境,评估地质条件、气象状况、交通状况等,确保施工顺利进行。
施工图纸会审:组织技术团队对施工图纸进行详细审查,明确设计意图、技术标准、节点做法,发现问题及时与设计单位沟通解决。
施工材料准备:按照设计要求准备必要的施工材料,确保材料质量符合国家标准,并按规定进行验收和存放。
施工队伍组织:组建专业的施工队伍,明确各岗位职责,进行必要的安全教育和技能培训。
安全措施制定:根据现场实际情况制定详细的安全措施,包括施工区域封闭、警示标志设置、应急预案等。
二、污水站基础施工基础开挖:按照设计要求进行基础开挖,确保开挖尺寸准确,边坡稳定。
基础垫层施工:浇筑基础垫层,确保垫层平整、密实,满足设计要求。
基础钢筋施工:按照图纸要求进行基础钢筋的布置和固定,确保钢筋间距、位置准确。
基础模板支设:支设基础模板,确保模板平整、牢固,满足混凝土浇筑要求。
基础混凝土浇筑:浇筑基础混凝土,确保混凝土质量,按照规范进行振捣和养护。
三、污水处理设备安装设备检查:对污水处理设备进行全面检查,确保设备无损伤、无缺陷,符合设计要求。
设备安装:按照图纸要求进行设备安装,确保设备位置、标高准确,固定牢固。
设备调试:对安装好的设备进行调试,确保设备运行正常,满足设计要求。
四、管道及电气施工管道施工:按照设计要求进行管道布置和安装,确保管道走向合理、固定牢固。
管道试压:对安装好的管道进行试压,确保管道无泄漏、无渗漏。
电气施工:按照设计要求进行电气线路布置和设备安装,确保电气系统安全可靠。
电气调试:对安装好的电气系统进行调试,确保系统正常运行。
五、调试与试运行系统调试:对整个污水站系统进行调试,包括设备联动、管道流通、电气控制等。
试运行:在调试合格后进行试运行,观察系统运行情况,记录运行数据,确保系统稳定运行。
六、验收与交付自检:施工单位按照施工图纸、验收规范进行自检,确保工程质量符合要求。
广东污水工程施工

广东污水工程施工随着我国经济的快速发展,城市化进程不断加快,水资源污染问题日益严重。
为了改善水质,保护环境,广东地区积极开展污水治理工作,大量污水工程纷纷上马。
本文将以广东地区的污水工程为例,介绍污水工程施工的相关内容。
一、工程概况广东地区污水工程主要包括污水处理厂建设、污水管网铺设、泵站建设等。
以某污水处理厂二期扩建工程为例,该工程设计处理规模为15万m³/d,初期雨水处理规模为35万m³/d。
工程采用改良A2/O主体工艺,深度处理采用V型滤池,消毒采用次氯酸钠消毒。
污泥处理采用低温热干化工艺,初期雨水处理采用高效沉淀池工艺。
二、施工流程1. 施工准备在污水工程施工前,首先要进行施工准备工作。
包括施工图纸审查、施工方案制定、施工队伍组建、施工材料准备等。
此外,还要与相关部门沟通协调,确保施工顺利进行。
2. 管道铺设管道铺设是污水工程的主体部分。
根据设计图纸,施工人员需在地面上开挖沟槽,然后铺设管道。
在铺设过程中,要注意管道的铺设方向、标高、连接质量等。
此外,还要对管道进行试压、清洗、消毒等处理。
3. 泵站建设泵站建设是污水工程的重要组成部分。
施工人员需根据设计要求,进行泵站基坑开挖、泵站主体结构施工、设备安装等。
在泵站建设过程中,要确保泵站结构牢固、设备安装准确、调试正常。
4. 污水处理厂建设污水处理厂建设包括构筑物施工、设备安装、管道连接等。
在施工过程中,要严格遵循设计要求,确保污水处理厂的结构安全和运行稳定。
同时,要对设备进行调试,保证其正常运行。
5. 系统调试与验收污水工程完成后,需进行系统调试与验收。
施工人员要配合业主、设计单位、监理单位等进行调试,确保工程达到设计要求。
在验收过程中,要对工程质量、运行效果、安全环保等方面进行评估。
三、施工要点1. 质量控制在污水工程施工过程中,要严格把控工程质量。
从原材料采购、施工工艺、施工人员培训等方面入手,确保工程质量符合国家标准。
污水处理站专项施工方案

污水处理站专项施工方案一、前言污水处理站建设是保障城市环境卫生的重要举措,为有效处理城市污水、改善环境质量具有重要意义。
因此,为确保污水处理站的质量和施工进度,特制定本专项施工方案。
二、施工准备工作1. 组建施工队伍根据项目需求,组建由技术骨干、操作人员、安全员等组成的施工队伍,确保施工人员熟练掌握相关工艺和操作流程。
2. 采购材料设备采购符合质量标准的材料和设备,确保施工过程中不出现质量问题。
3. 制定施工计划制定详细的施工计划,明确施工步骤、工期和质量要求,确保施工有条不紊地进行。
三、施工过程1. 地基处理在选址基础上进行地基处理,确保地基承载力满足要求。
2. 结构施工按照设计要求进行结构施工,严格控制施工质量。
3. 设备安装对污水处理设备进行安装调试,保证设备正常运行。
4. 管道铺设按照污水处理站管网布局进行管道铺设,确保管道连接牢固。
四、施工验收1. 完成工程验收待所有工程完工后,进行施工验收,确保工程质量符合设计要求。
2. 进行设备调试进行设备调试,并监测设备运行情况,确保设备正常运行。
五、安全管理1. 加强安全教育定期组织安全培训,提高施工人员的安全意识。
2. 安全防护建立健全安全防护制度,确保施工过程中安全生产。
六、总结通过以上施工方案的执行,使污水处理站顺利建设,圆满完成任务。
同时,我们将在今后的工作中总结经验,不断完善施工方案,提高施工品质和效率。
以上是本次污水处理站专项施工方案的内容,希望能够对工程建设起到积极的推动作用。
污水处理厂模板施工方案

污水处理厂模板施工方案一、前言随着城市化进程的加速,我国城市污水处理厂的建设日益受到重视。
污水处理厂作为城市环境保护的重要组成部分,对于保护水资源、改善环境质量至关重要。
本文旨在提供一个污水处理厂模板施工方案,以期推动城市污水处理设施的规范化建设。
二、工程概况2.1 工程名称:污水处理厂模板施工方案2.2 工程地点:待定2.3 工程规模:年处理能力X万吨/日2.4 工程内容:包括进水、初沉池、生化池、二沉池、消毒设施等2.5 工程周期:XX个月三、施工方案3.1 施工准备在施工前,需要进行勘察设计、环境影响评价等工作,并制定施工组织设计、安全生产方案、材料及设备采购计划。
3.2 地基处理根据地质勘察报告,对地基进行合理处理,确保建筑结构安全稳定。
3.3 主体工程施工按照设计图纸和技术规范要求,依次开展进水管道、初沉池、生化池、二沉池等主体工程施工,保证工程质量。
3.4 设备安装选用优质设备,合理布置设备位置,并进行设备安装调试,确保运行正常。
3.5 环境保护严格按照相关环保法规要求,配合监测部门进行环境保护工作,确保施工过程不对周边环境造成污染。
四、质量控制4.1 施工质量检查设立专门质量检查组织,定期进行工地检查,发现问题及时整改,确保施工质量合格。
4.2 质量验收每个施工阶段完成后,进行质量验收,并出具相关验收报告,为后续工作提供参考。
五、安全生产5.1 安全教育加强安全生产教育培训,提高员工安全意识,遵守施工现场安全规程。
5.2 安全防护落实施工现场安全措施,定期检查设备设施的安全状况,确保施工过程中的安全。
六、总结本文介绍了污水处理厂模板施工方案,通过合理的施工计划、质量控制和安全生产管理,可有效推动污水处理厂的建设,为城市环境保护贡献力量。
希望该方案能为相关建设项目提供参考,促进我国污水处理设施的建设更加规范化和标准化。
中山污水处理厂改扩建工程安全生产策划书

中山市XX污水处理厂改扩建工程安全生产策划书编制:二零二零年七月目录一、工程概况 (1)1、工程简况 (1)2、工程重点、危险及关键控制部位 (1)二、编制依据、适用范围 (2)1、编制依据 (2)2、适用范围 (4)三、安全管理控制目标 (4)1、伤亡、事故控制目标、指标 (4)2、安全生产、文明施工达标、创优目标 (4)3、社会、业主、员工、相关方的重大投诉控制目标 (4)四、安全管理组织结构(安全生产管理保证体系) (4)1、安全生产领导小组、主要工作内容 (4)2、安全管理组织机构图(安全生产保障体系网络图) (9)3、安全管理部门及专(兼)职人员配置 (9)五、项目安全管理工作流程(参见股份公司安全管理工作流程) (10)六、安全管理制度 (12)1、安全生产责任制度(附项目各部门/岗位人员安全生产职责) (12)2、安全生产教育培训制度(包括例会制度);(附培训计划) (16)4、安全检查制度 (20)5、安全专项方案管理制度 (21)6、分包安全管理制度 (23)7、安全技术交底制度 (25)8、持证上岗制度(附本项目涉及的特种作业清单) (25)9、设备管理制度 (26)10、验收制度;(附本项目需验收的材料、设备、工序验收时间表)2711、安全生产奖惩制度 (28)七、安全管理措施 (32)1、分部分项工程 (32)2、设备管理 (33)八、危险源辨识清单 (33)九、应急预案 (34)1、应急预案编制计划 (34)2、事故、事件报告程序 (35)十、项目安全生产费用投入计划表 (35)安全生产策划书本工程为中山市石塘镇(上马)污水处理厂改扩建工程项目,施工过程中涉及基坑支护、土方开挖作业、大型机械设备安拆、模板支撑作业、设备安装等危险性较大的分部分项工程,为确保施工过程安全、绿色、文明施工,避免安全事故发生,特编制此安全生产策划书。
一、工程概况1、工程简况工程名称:中山市石塘镇(上马)污水处理厂改扩建工程建设单位:XXX水务中山有限公司设计单位:俄罗斯工集团南京设计研究院有限公司监理单位:日本美缝工程管理有限公司施工单位:XXX武汉道路材料有限公司开竣工时间:2020年4月15日至2020年10月30日2、工程重点、危险及关键控制部位➢本工程管理重点难点改扩建工程存在施工工期短、施工任务重,且施工期间处于当地台风季节的特点,如何保证一期改造工程按期完工是本工程重点和难点。
中山污水厂施工方案

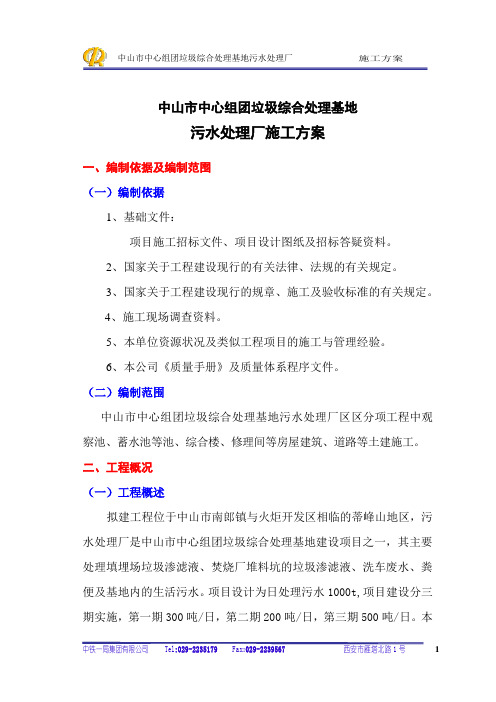

中山市中心组团垃圾综合处理基地污水处理厂施工方案一、编制依据及编制范围(一)编制依据1、基础文件:项目施工招标文件、项目设计图纸及招标答疑资料。
2、国家关于工程建设现行的有关法律、法规的有关规定。
3、国家关于工程建设现行的规章、施工及验收标准的有关规定。
4、施工现场调查资料。
5、本单位资源状况及类似工程项目的施工与管理经验。
6、本公司《质量手册》及质量体系程序文件。
(二)编制范围中山市中心组团垃圾综合处理基地污水处理厂区区分项工程中观察池、蓄水池等池、综合楼、修理间等房屋建筑、道路等土建施工。
二、工程概况(一)工程概述拟建工程位于中山市南郎镇与火炬开发区相临的蒂峰山地区,污水处理厂是中山市中心组团垃圾综合处理基地建设项目之一,其主要处理填埋场垃圾渗滤液、焚烧厂堆料坑的垃圾渗滤液、洗车废水、粪便及基地内的生活污水。
项目设计为日处理污水1000t,项目建设分三期实施,第一期300吨/日,第二期200吨/日,第三期500吨/日。
本次拟建为第一期工程。
污水处理厂占地8614m2,主要工程项目包括生物反应池、观察池、蓄水池、二沉池等池以及综合楼、修理间等房屋建筑、道路等工程。
(二)主要工程数量主要建筑工程数量详见表2-1主要建筑工程数量表表2-1(三)自然条件本标段濒临南海,季节交替不明显,气温较高,日照充足,属亚热带海洋性季风气候,年平均气温21.7~22.8︒C,极端最高气温38.5︒C,极端最低气温1.3︒C。
日照时数占全年可照时数的33%~41%,雨量充沛,雨季集中在4~9月,其中4~6月为前汛期,7~9月为后汛期,台风降水活跃。
年平均雨量为1899.4毫米。
在雨季及台风季节,集中降雨量大。
(四) 工期与质量要求1、工期要求招标文件要求:开工日期为2003年6月28日,土建及设备安装期为150个日历天。
(2)质量要求主要分项工程优良品率达到100%,确保优良工程。
三、工程特点及主要技术组织措施1、工程特点本工程是中山市规模最大的垃圾处理基地。
污水处理厂施工方案(精选17篇)
污水处理厂施工方案污水处理厂施工方案(精选17篇)为了确保事情或工作能无误进行,常常要根据具体情况预先制定方案,方案是阐明具体行动的时间,地点,目的,预期效果,预算及方法等的企划案。
那么方案应该怎么制定才合适呢?以下是小编整理的污水处理厂施工方案(精选17篇),欢迎阅读与收藏。
污水处理厂施工方案1一、含油废水的定义含油废水是指:含有脂(脂肪酸、皂类、脂肪、蜡等)及各种油类(矿物油、动植物油)的废水。
含油废水的特点是C0D、B0D高,有一定的气味和色度、易燃、易氧化分解,一般比水轻、难溶于水,含油废水是一种量大面广且危害严重的工业废水,其污染主要表现在以下几个方面:1、恶化水质、危害水产资源;2、危害人体健康;3、污染大气;4、影响农作物生产;5、影响自然景观;6、影响洁净的自然水源。
鉴于含油废水的污染性,我国规定含油废水最高允许排放1衣度为mg/L。
二、油在水中的存在形式1、悬浮油:粒度≥100m,静置后能较快上浮,以连续相的油膜漂浮在水面上。
2、分散油:粒度为10100um,悬浮、弥散在水相中,在足够时间静置或外力的作用,可凝聚成教大的油滴上浮到水面,也可能进一步变小,转化成乳化油。
3、乳化油:粒度为0.110um(极微细的油滴),由于油——水界面有表面活性剂的影响,以水包油的形式稳定地分散在水中,单纯用静置的方法很难实现油水分离。
上述3种油在电镀废水中都存在,油脂浓度一般在300—500mg/L,其中乳化油所占比例最大。
三、处理方法1、沉降分离法沉降分离法是利用油水两相的密度差及油和水的不相容性进行分离的,属一级处理。
沉降分离在隔油池中进行,常见的有平流式(APZ)、平行板式(P1PI)、波纹板式(CPI)等型式。
平流式隔油池的设计主要基于斯托克斯公式,由公式可求得一定表面积的隔油池所能除去的最小油滴直径。
隔油池水流状态对除油能力和效果也有很大影响,最好的水流状态是层流状态,它有利于油滴的上升和固相的沉降。
中山污水井工程施工(3篇)
第1篇一、工程概况中山污水井工程是城市污水处理系统的重要组成部分,旨在收集、传输和处理城市生活污水,保障城市排水安全,改善水环境质量。
本工程位于中山市某区域,占地面积约500平方米,主要包括污水井主体结构、进出水管、检查井、通风井等配套设施。
二、施工准备1. 施工组织:成立专门的施工队伍,明确项目经理、技术负责人、安全员等岗位,确保工程顺利进行。
2. 材料设备:采购符合国家标准的钢筋、混凝土、水泥、砂石等原材料,确保施工质量。
同时,配置挖掘机、装载机、搅拌车等机械设备,满足施工需求。
3. 施工图纸:仔细研究施工图纸,明确设计要求,确保施工过程中严格按照图纸执行。
4. 施工方案:编制详细的施工方案,包括施工工艺、施工顺序、质量控制措施、安全措施等。
三、施工过程1. 施工测量:按照设计要求,进行施工放样,确保污水井的位置、尺寸准确无误。
2. 挖掘施工:采用挖掘机进行土方开挖,注意保护地下管线和设施。
挖至设计深度后,进行地基处理,确保地基承载力满足要求。
3. 主体结构施工:根据设计图纸,进行钢筋绑扎、模板支设、混凝土浇筑等工序。
在施工过程中,严格控制混凝土强度、坍落度等指标,确保主体结构质量。
4. 进出水管、检查井施工:按照设计要求,安装进出水管、检查井等配套设施,确保其连接牢固、密封性良好。
5. 通风井施工:在污水井上方设置通风井,确保井内空气质量,防止有害气体积聚。
6. 防水施工:在污水井主体结构及进出水管等部位进行防水处理,防止渗漏。
7. 竣工验收:施工完成后,进行自检、互检、专检,确保工程质量符合国家标准。
通过验收后,交付使用。
四、质量控制与安全措施1. 质量控制:严格按照施工图纸和规范要求进行施工,加强原材料、施工过程、成品质量检查,确保工程质量。
2. 安全措施:制定详细的安全施工方案,加强安全教育,落实安全责任制。
施工现场设置安全警示标志,确保施工人员安全。
3. 环保措施:采取有效措施,减少施工过程中对周边环境的影响,如噪音、粉尘等。
中山市港口污水处理厂二期管网工程(华师路污水管道工程)工程施工组织设计0..
目录第一章工程总体概述 (1)第一节编制说明和依据 (1)第一章工程总体概述 (1)第一节编制说明和依据 (1)一、编制说明 (1)二、编制依据 (1)三、工程概况 (1)四、设计要求 (1)五、工程特点 (3)六、环境及作业条件 (3)第二节施工重点、难点分析及对策 (4)一、施工难点分析 (4)二、施工对策 (4)三、施工技术方面重点、难点分析和对策 (5)第三节施工目标 (7)一、质量目标 (7)二、工期目标 (7)三、安全目标 (7)四、文明施工及环保目标标 (7)第四节施工总体设想及施工段划分 (7)一、总体安排设想 (7)二、施工段划分 (8)三、总体施工程序总体 (8)第五节施工组织机构 (8)一、施工组织机构图 (9)二、项目管理机构主要人员一览表 (9)三、项目管理机构主要人员简历、职称、上岗证资料复印件 (10)第六节作业准备计划 (10)一、现场准备 (10)二、技术准备 (10)三、施工机具准备 (11)四、劳动力准备 (11)五、物资准备 (11)六、对埋地管线摸查 (11)第七节施工协调配合管理 (12)一、与建设单位协调配合措施 (12)二、与监理协调配合措施 (12)三、与设计方协调配合措施 (13)四、与质监站协调配合措施 (13)第八节交通维护疏导措施 (13)一、交通疏导重点及指导思想 (13)二、交通保证和协调措施 (13)第二章施工进度计划和各阶段进度的保证措施及违约责任 (15)第一节工程进度总计划 (15)一、编制依据 (15)二、编制原则 (15)三、工程进度计划网络图、横道图 (15)第二节各阶段进度保证措施 (15)一、做好施工准备,确保工期 (15)二、具体落实措施,确保工期 (16)三、优化施工部署、缩短施工工期 (17)四、采取合理技术措施,确保工期 (17)五、严密组织管理、保证计划实现 (18)第三章劳动力和材料投入计划及其保证措施 (19)一、劳动力计划表 (19)二、劳动力使用计划图 (19)三、主要材料投入计划表 (20)四、投入人力及材料保证措施 (20)第四章机械设备投入计划 (22)第五章施工平面布置及临时工程 (23)第一节临时设施布置 (23)一、施工便道、场内运输道路布置 (23)二、生活、办公用房等临设的布置 (23)第二节施工供水、供电总体方案 (23)一、供电方案 (23)二、供水方案 (23)第三节文明施工围蔽、场地硬化 (23)第四节施工平面布置图 (24)第六章关键施工技术、工艺及工程项目实施重点、难点分析和解决方案 24第一节施工测量放线 (24)一、概述 (24)二、施工顺序 (24)三、测量准备 (25)四、测量工作 (25)五、测量质量保证措施 (26)第二节明挖(深)基坑的支护施工技术措施 (27)一、概述 (27)二、钢板桩支护施工技术措施 (27)三、钢板桩施工安全措施 (29)四、钢板桩施工工艺和注意事项 (29)五、旋喷桩支护施工技术措施 (30)六、水泥搅拌桩施工 (32)第三节明挖基坑土方开挖施工技术措施 (37)一、开挖前准备 (37)二、土方开挖 (37)三、施工放坡开挖注意事项 (38)四、余泥堆放及外运 (39)第四节基坑监测的重点及措施 (39)一、概述 (39)二、监测要求 (41)三、基坑围护结构的稳定性监测 (41)四、围护结构的土压力监测 (42)五、基坑回弹变形监测 (42)六、地表变形监测 (42)七、毗邻建筑物监测 (42)八、监测频率 (43)九、监控测量的程序 (43)十、监控量测的数据分析和预测 (44)第五节基坑止水、导水、排水施工技术措施 (44)一、止水、排水、导水的目的 (44)二、施工技术措施 (44)三、井点降水施工技术措施 (45)四、降水监测 (47)第六节明挖排水管道施工技术措施 (48)一、概述 (48)二、明挖排水管道工程总体施工工艺流程 (48)三、测量、沟槽开挖、验槽 (48)四、明挖管基施工 (49)五、明挖管道安装与连接施工技术措施 (49)六、检查井施工 (50)七、检查井与管道的连接 (51)八、污水管道闭水试验 (51)第七节、基坑(管沟)回填施工质量技术控制措施 (52)第八节机械顶管施工方法和技术措施 (52)一、概述 (52)二、工作井、接收井施工 (53)三、顶管优点及施工原理和机械选型 (54)四、顶管施工工艺流程图 (55)五、顶管机械设备安装就位 (56)六、顶管施工方法 (58)七、顶管作业井预制砼盖板及检查口作业 (60)第九节恢复工程施工方法及技术措施 (60)一、水泥稳定石屑基层施工 (60)二、水泥混凝土面层施工工艺 (61)第七章安全生产管理措施 (63)第一节安全生产目标及体系 (63)一、管理目标 (63)二、项目部安全组织体系 (63)三、安全组织机构 (63)第二节安全生产具体管理措施 (64)一、安全教育与安全宣传措施 (64)二、施工现场安全管理措施 (64)三、施工现场临时用电安全措施 (64)四、机械安全保证措施 (65)五、防火防爆措施 (65)六、安全检查监督措施 (65)七、成立医疗服务设施 (66)八、交通疏流计划与控制 (66)第三节基坑使用维护安全措施 (66)一、基坑维护重点 (66)二、基坑维护措施落实 (66)第八章环保与文明施工措施 (67)第一节环保及文明施工目标 (67)第二节文明施工及环境保护保证体系 (67)一、文明施工及环境保护管理体图 (67)二、制定文明施工管理制度及管理机构 (70)第三节文明施工措施 (70)一、现场平面布置要求 (70)二、现场材料堆放要求 (70)三、施工作业面要求 (71)四、现场绿化 (71)五、防火安全措施 (71)六、保持施工场地容貌整洁措施 (71)第四节环境保护措施 (71)一、防止水质污染措施 (71)二、防止空气污染措施 (72)三、噪音及震动控制措施 (73)四、工地围蔽 (73)五、路面卫生及路况维护措施 (73)六、其它环保措施 (73)第九章建筑物、树林保护、地下管线保护措施 (74)一、原有管线保护方法和措施 (74)二、建筑物保护方法和措施 (76)三、花木保护方法及措施 (76)四、水土保持技术组织措施 (76)五、文物保护措施 (77)第十章主要工序技术和质量保证措施 (77)第一节质量保证体系 (77)一、ISO9002 质量保证模式 (77)二、质量目标及承诺 (78)三、质量管理组织机构 (78)四、质量保证体系 (78)五、自检验收程序 (79)六、各工序全过程质量控制体系 (80)七、原材料检验控制程序 (81)第二节质量保证措施 (82)一、人员保证 (82)二、设备保证 (82)三、材料保证 (82)四、技术保证 (82)五、质检、试验保证 (83)六、工程质量责任制 (83)七、重点工序的质量控制 (83)第三节主要工序及节点技术和质量保证措施 (83)一、测量控制技术和质量保证措施 (83)二、填土压实的质量通病及防治 (84)三、排水管质量通病及防治 (85)四、钢筋工程质量保证措施 (86)五、混凝土工程质量保证措施 (86)六、模板工程质量保证措施 (87)第十一章新技术应用和违约责任承诺 (87)第一节新技术的应用 (87)一、“四新”技术应用 (87)二、新技术推广组织管理 (88)三、新技术应用计划 (88)第二节违约责任承诺 (91)第十二章季节性施工措施 (91)一、雨期施工工作安排 (91)二、雨期施工具体技术措施 (91)三、夏季施工技术措施 (92)第十三章成品保护措施 (93)第十四章施工节约技术措施 (93)一、缩短工期 (93)二、确保质量 (93)三、成本控制措施 (93)四、确保工期 (94)第十五章工程施工技术档案管理制度 (95)第十六章保证民工工资支付方案 (95)一、保证民工工资支付的承诺 (95)二、保证民工工资支付措施 (95)二、编制依据 (1)三、工程概况 (1)四、设计要求 (1)五、工程特点 (3)六、环境及作业条件 (3)第二节施工重点、难点分析及对策 (4)一、施工难点分析 (4)二、施工对策 (4)三、施工技术方面重点、难点分析和对策 (5)第三节施工目标 (7)一、质量目标 (7)二、工期目标 (7)三、安全目标 (7)四、文明施工及环保目标标 (7)第四节施工总体设想及施工段划分 (7)一、总体安排设想 (7)二、施工段划分 (8)三、总体施工程序总体 (8)第五节施工组织机构 (8)一、施工组织机构图 (9)二、项目管理机构主要人员一览表 (9)三、项目管理机构主要人员简历、职称、上岗证资料复印件 (10)第六节作业准备计划 (10)一、现场准备 (10)二、技术准备 (10)三、施工机具准备 (11)四、劳动力准备 (11)五、物资准备 (11)六、对埋地管线摸查 (11)第七节施工协调配合管理 (12)一、与建设单位协调配合措施 (12)二、与监理协调配合措施 (12)三、与设计方协调配合措施 (13)四、与质监站协调配合措施 (13)第八节交通维护疏导措施 (13)一、交通疏导重点及指导思想 (13)二、交通保证和协调措施 (13)第二章施工进度计划和各阶段进度的保证措施及违约责任 (15)第一节工程进度总计划 (15)一、编制依据 (15)二、编制原则 (15)三、工程进度计划网络图、横道图 (15)第二节各阶段进度保证措施 (15)一、做好施工准备,确保工期 (15)二、具体落实措施,确保工期 (16)三、优化施工部署、缩短施工工期 (17)四、采取合理技术措施,确保工期 (17)五、严密组织管理、保证计划实现 (18)第三章劳动力和材料投入计划及其保证措施 (19)一、劳动力计划表 (19)二、劳动力使用计划图 (19)三、主要材料投入计划表 (20)四、投入人力及材料保证措施 (20)第四章机械设备投入计划 (22)第五章施工平面布置及临时工程 (23)第一节临时设施布置 (23)一、施工便道、场内运输道路布置 (23)二、生活、办公用房等临设的布置 (23)第二节施工供水、供电总体方案 (23)一、供电方案 (23)二、供水方案 (23)第三节文明施工围蔽、场地硬化 (23)第四节施工平面布置图 (24)第六章关键施工技术、工艺及工程项目实施重点、难点分析和解决方案 24第一节施工测量放线 (24)一、概述 (24)二、施工顺序 (24)三、测量准备 (25)四、测量工作 (25)五、测量质量保证措施 (26)第二节明挖(深)基坑的支护施工技术措施 (27)一、概述 (27)二、钢板桩支护施工技术措施 (27)三、钢板桩施工安全措施 (29)四、钢板桩施工工艺和注意事项 (29)五、旋喷桩支护施工技术措施 (30)六、水泥搅拌桩施工 (32)第三节明挖基坑土方开挖施工技术措施 (37)一、开挖前准备 (37)二、土方开挖 (37)三、施工放坡开挖注意事项 (38)四、余泥堆放及外运 (39)第四节基坑监测的重点及措施 (39)一、概述 (39)二、监测要求 (41)三、基坑围护结构的稳定性监测 (41)四、围护结构的土压力监测 (42)五、基坑回弹变形监测 (42)六、地表变形监测 (42)七、毗邻建筑物监测 (42)八、监测频率 (43)九、监控测量的程序 (43)十、监控量测的数据分析和预测 (44)第五节基坑止水、导水、排水施工技术措施 (44)一、止水、排水、导水的目的 (44)二、施工技术措施 (44)三、井点降水施工技术措施 (45)四、降水监测 (47)第六节明挖排水管道施工技术措施 (48)一、概述 (48)二、明挖排水管道工程总体施工工艺流程 (48)三、测量、沟槽开挖、验槽 (48)四、明挖管基施工 (49)五、明挖管道安装与连接施工技术措施 (49)六、检查井施工 (50)七、检查井与管道的连接 (51)八、污水管道闭水试验 (51)第七节、基坑(管沟)回填施工质量技术控制措施 (52)第八节机械顶管施工方法和技术措施 (52)一、概述 (52)二、工作井、接收井施工 (53)三、顶管优点及施工原理和机械选型 (54)四、顶管施工工艺流程图 (55)五、顶管机械设备安装就位 (56)六、顶管施工方法 (58)七、顶管作业井预制砼盖板及检查口作业 (60)第十一节恢复工程施工方法及技术措施 (60)一、水泥稳定石屑基层施工 (60)二、水泥混凝土面层施工工艺 (61)第七章安全生产管理措施 (63)第一节安全生产目标及体系 (63)一、管理目标 (63)二、项目部安全组织体系 (63)三、安全组织机构 (63)第二节安全生产具体管理措施 (64)一、安全教育与安全宣传措施 (64)二、施工现场安全管理措施 (64)三、施工现场临时用电安全措施 (64)四、机械安全保证措施 (65)五、防火防爆措施 (65)六、安全检查监督措施 (65)七、成立医疗服务设施 (66)八、交通疏流计划与控制 (66)第三节基坑使用维护安全措施 (66)一、基坑维护重点 (66)二、基坑维护措施落实 (66)第八章环保与文明施工措施 (67)第一节环保及文明施工目标 (67)第二节文明施工及环境保护保证体系 (67)一、文明施工及环境保护管理体图 (67)二、制定文明施工管理制度及管理机构 (70)第三节文明施工措施 (70)一、现场平面布置要求 (70)二、现场材料堆放要求 (70)三、施工作业面要求 (71)四、现场绿化 (71)五、防火安全措施 (71)六、保持施工场地容貌整洁措施 (71)第四节环境保护措施 (71)一、防止水质污染措施 (71)二、防止空气污染措施 (72)三、噪音及震动控制措施 (73)四、工地围蔽 (73)五、路面卫生及路况维护措施 (73)六、其它环保措施 (73)第九章建筑物、树林保护、地下管线保护措施 (74)一、原有管线保护方法和措施 (74)二、建筑物保护方法和措施 (76)三、花木保护方法及措施 (76)四、水土保持技术组织措施 (76)五、文物保护措施 (77)第十章主要工序技术和质量保证措施 (77)第一节质量保证体系 (77)一、ISO9002 质量保证模式 (77)二、质量目标及承诺 (78)三、质量管理组织机构 (78)四、质量保证体系 (78)五、自检验收程序 (79)六、各工序全过程质量控制体系 (80)七、原材料检验控制程序 (81)第二节质量保证措施 (82)一、人员保证 (82)二、设备保证 (82)三、材料保证 (82)四、技术保证 (82)五、质检、试验保证 (83)六、工程质量责任制 (83)七、重点工序的质量控制 (83)第三节主要工序及节点技术和质量保证措施 (83)一、测量控制技术和质量保证措施 (83)二、填土压实的质量通病及防治 (84)三、排水管质量通病及防治 (85)四、钢筋工程质量保证措施 (86)五、混凝土工程质量保证措施 (86)六、模板工程质量保证措施 (87)第十一章新技术应用和违约责任承诺 (87)第一节新技术的应用 (87)一、“四新”技术应用 (87)二、新技术推广组织管理 (88)三、新技术应用计划 (88)第二节违约责任承诺 (91)第十二章季节性施工措施 (91)一、雨期施工工作安排 (91)二、雨期施工具体技术措施 (91)三、夏季施工技术措施 (92)第十三章成品保护措施 (93)第十四章施工节约技术措施 (93)一、缩短工期 (93)二、确保质量 (93)三、成本控制措施 (93)四、确保工期 (94)第十五章工程施工技术档案管理制度 (95)第十六章保证民工工资支付方案 (95)一、保证民工工资支付的承诺 (95)二、保证民工工资支付措施 (95)中山市港口污水处理厂二期管网工程第一章工程总体概述第一节编制说明和依据一、编制说明根据招标文件要求,以招标设计图纸为依据,编制中山市港口污水处理厂二期管网工程(华师路污水管道工程)工程施工组织设计。
污水处理工厂施工方案
污水处理工厂施工方案
1. 施工概况
污水处理工厂将会建设在市中心附近,其总建筑面积为5000平方米。
项目将包括建筑物、机房、通风系统、污水处理设备和管道系统等。
2. 施工进度
按照计划,施工分为三个阶段:准备、基础建设和设备安装调试。
2.1 准备阶段
准备阶段主要是设备采购、工程计划编制、进场道路建设和施工团队组建。
预计耗时1个月。
2.2 基础建设阶段
基础建设阶段包括绿地平整、建筑物和设备基础建设等。
预计耗时3个月。
2.3 设备安装调试阶段
设备安装调试阶段主要是安装调试设备、装置联通和机房调试等等。
预计耗时1个月。
3. 施工安全
施工过程中,我们将制定相应的安全规章制度,并制定详细的风险评估报告。
全体施工人员应严格遵守施工安全规定,确保人员和设备安全。
4. 环保措施
建设污水处理工厂需要保障环境保护安全。
我们将制定相应的环保措施,对建设期间产生的废气、废水等进行收集和处理,确保施工期间环境安全。
5. 质量控制
施工期间,我们将对所有工程质量进行严格监控,确保所有施工工作符合国家和行业要求,并尽可能减少质量问题。
6. 项目预算
该项目预算共计1000万人民币,其中包括设备采购、建筑物建设、工程保险和人员费用等。
以上是本方案的主要内容,如有疑问或需要进一步了解具体方案,请随时与我们联系。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中山市中心组团垃圾综合处理基地污水处理厂施工方案一、编制依据及编制范围(一)编制依据1、基础文件:项目施工招标文件、项目设计图纸及招标答疑资料。
2、国家关于工程建设现行的有关法律、法规的有关规定。
3、国家关于工程建设现行的规章、施工及验收标准的有关规定。
4、施工现场调查资料。
5、本单位资源状况及类似工程项目的施工与管理经验。
6、本公司《质量手册》及质量体系程序文件。
(二)编制范围中山市中心组团垃圾综合处理基地污水处理厂区区分项工程中观察池、蓄水池等池、综合楼、修理间等房屋建筑、道路等土建施工。
二、工程概况(一)工程概述拟建工程位于中山市南郎镇与火炬开发区相临的蒂峰山地区,污水处理厂是中山市中心组团垃圾综合处理基地建设项目之一,其主要处理填埋场垃圾渗滤液、焚烧厂堆料坑的垃圾渗滤液、洗车废水、粪便及基地内的生活污水。
项目设计为日处理污水1000t, 项目建设分三期实施,第一期300吨/日,第二期200吨/ 日,第三期500吨/日。
本次拟建为第一期工程。
污水处理厂占地8614吊,主要工程项目包括生物反应池、观察池、蓄水池、二沉池等池以及综合楼、修理间等房屋建筑、道路等工程。
(二)主要工程数量主要建筑工程数量详见表2-1主要建筑工程数量表表2- 1(三)自然条件本标段濒临南海,季节交替不明显,气温较高,日照充足,属亚热带海洋性季风气候,年平均气温21.7〜22.8 C,极端最高气温38.5 C,极端最低气温1.3 G日照时数占全年可照时数的33%~41% 雨量充沛,雨季集中在4〜9月,其中4〜6月为前汛期,7〜9月为后汛期,台风降水活跃。
年平均雨量为1899.4毫米。
在雨季及台风季节,集中降雨量大。
(四)工期与质量要求1、工期要求招标文件要求:开工日期为2003年6月28日,土建及设备安装期为150个日历天。
(2)质量要求主要分项工程优良品率达到100%,确保优良工程。
三、工程特点及主要技术组织措施1、工程特点本工程是中山市规模最大的垃圾处理基地。
本项目的启动,是改善改善本地区周边环境,提高人们的生活质量,具有深远的经济和社会意义。
作为污水厂核心处理构筑物的生物反应池,具有如下特点:(1)构筑物为长壁薄壁砼结构,抗裂抗渗性要求高。
构筑物多为长壁薄壁砼结构,在砼浇筑完成后强度增长过程中可能会由于水化热引起内外温差和砼逐渐失去水分收缩而产生应力裂缝,引起渗漏,从而降低砼的质量等级。
因此针对这一特点,应采取切实的技术措施。
(2)砼连续浇注量大,质量要求高。
构筑物的混凝土浇筑总量约为I960 m3,平均日浇筑量较大。
为保证水处理构筑物功能稳定可靠,不仅对混凝土的断面尺寸、标高及抗压、抗冻、抗渗强度要求较高,而且外观质量要求达到清水混凝土的效果,做到内实外美。
(3)工期短,任务重,施工组织和管理要求高。
本项目工程量大,工期紧,专业多,结构紧凑。
构筑物的施工精度和工序的衔接都有特殊的要求,同时厂内各专业交叉施工有着一定的难度,为减少工程矛盾和干扰,提高工程质量,需要有较系统的网络计划和科学的施工方案,各专业项目队必须合理安排,合理指挥协调,才能确保各项指标的完成。
4)构筑物预埋件、预留洞数量多,安装调试难度大污水处理构筑物的安装调试是一个复杂的过程,是污水处理厂正式运营的必须环节,由于本工程预埋、预留及安装数量较大,为保证系统一次调试成功,其安装精度一般应控制在± 2mm 的误差范围内。
这些预埋及设备安装的精度将影响到各处理构筑物的流量、流速和配水的均匀性,因此施工时要确保土建施工的精确度和安装的准确性。
(5)文明施工,环境保护的要求高。
本工程位于中山市风景旅游区,在施工期间,既要尽量减少对城市交通和居民生活的干扰,又要保证施工现场文明有序,不影响风景区景观效果,因此应建立现场环境保护体系,采取切实的措施,搞好文明工地建设。
2、主要技术组织措施为保证本工程顺利完成各项指标,在施工技术组织上拟采取下述措施:(1)配备有经验的专业试验工程师对混凝土的质量进行检测和试验。
在砼性能的改进上,选用UEA-Z 高效抗裂防水剂,掺量为8%,拌制成微膨胀补偿性收缩混凝土。
利用UEA-Z 水化形成的大量钙矾石晶体,填充毛细孔缝,使混凝土中的孔径变小,总空隙减少,混凝土更加密实,从而显著提高混凝土的抗渗性和抗冻耐久性,防止砼表面产生裂纹。
采用保湿保温或覆盖洒水养护,保证砼强度的正常增长。
(2)建立混凝土搅拌站,所有混凝土集中供应进行泵送;搅拌站采用砂石振动筛,以筛除石料中的灰尘与较细骨料;认真进行模板设计,采用引进英国技术的SZ 系列大模板和各种异型钢模板,保证混凝土的平整度,采用BT-20 模板漆(长效脱模剂)以消除模板缝,按设计要求作好施工缝及伸缩缝的处理,池壁一次浇筑成功,不留施工缝,使砼表面达到清水砼效果。
(3)配备高效精干的管理班子,抽调具有丰富施工经验的施工队伍,配置良好、适量的施工机械,做到各种资源配置的最优化。
采用工厂化、机械化方式进行砼、钢筋、铁件等集中生产和管理,编制有针对性的施工组织设计,有预见性地组织施工,动态协调施工进度,灵活机动地组织施工,确保工期总目标的实现。
(4)配备熟悉工艺、安装、计算机软件方面的专业技术人员,编写详细的作业指导书,在作业前进行技术交底,来指导监控各类预埋件和预留孔洞的施工,以保证其位置的准确性,减少返工量,为一次安装调试达标投产打好基础;采用CGM 高强无收缩缝灌浆料进行植筋或设备基础二次灌浆、地脚螺栓锚固,确保设备安装的精度和稳固性;在2 组曝气池中心设1 公用塔吊,以满足4座池子的大部分调运施工。
(5)以创建省级文明工地为目标,建立以项目经理和项目队长为首的两级创建文明工地的领导机构,制定创建文明工地的规划和措施,强化工程管理,注重施工区及生活区环境布置,始终保持工地上良好的文明氛围;施工中采取路面简单硬化、洒水,施工排水集中沉淀排放等措施,使扬尘、噪音、污水排放达到国家标准规定范围之内。
四、施工管理组织机构、施工管理人员及施工队伍安排(一)项目经理部设置根据本项目的特点,抽调责任心强、经验丰富、专业配套的各类管理技术人员,组建本公司中山市污水处理厂工程项目经理部,对工程项目管理的全过程进行策划并负责实施,中铁一局集团有限公司作为总部将为项目经理部的正常运转配置人员、设备、物资、资金等生产要素资源,对项目计划的执行以及合同履约等进行监督和调节,形成对工程项目运行过程的完善服务和有效的控制。
项目经理部设项目经理1人,项目副经理1 人,总工程师1人,内部设施工技术室、物资设备室、安全质量监察室、试验室、财经室和办公室。
项目经理由持有一级项目经理资格证书的人员担任,项目经理和总工程师均具备高级技术职称。
各部门定员设置如下:1、施工技术室4 人:设主任1名,给排水工程师1名,土建工程师1名,安装工程师1 名。
根据项目经理部的总体部署和施工组织总设计、项目质量计划对现场施工进行管理,监督检查现场安全、质量、进度等,解决施工进展中出现的问题。
主管施工调度和统计,负责施工、安装、调试的具体实施,对施工技术资料进行归档和管理。
2、物资设备室3 人:设主任兼设备管理工程师1 名,材料工程师1 名,负责设备管理、采购资料的编制及采购实施。
材料管理员1 名,对所有进场物资设备按规定进行验证、报检、标识、管理及保存记录。
3、安全质量监察室3人:主任兼质检工程师1 名,安全员1名,质检员1 名。
负责现场工程质量、安全管理、环境保护和文明工地建设,对整个项目提出创优规划并负责监督实施。
4、试验室设专职试验工程师1 名。
负责对进场材料进行取样检验或委托检验。
对混凝土拌制过程、拌制质量进行监控;进行混凝土、砂浆试块制作、养护及强度检验或委托检验。
5、财经室2 人:设主任兼会计师1名,预算工程师1名。
负责资金和合同管理。
6、办公室1人:设主任1名。
负责后勤事务,文件管理,策划并疏通各部门工作流程。
(二)项目作业队的组建结合本工程实际情况及特点,采用明确分工,相互协调的施工部署,施工人员采取动态管理,组建5个专业项目队,配备相应专业的管理人员、技术工人和机械设备。
各施工项目队按照需要组建作业班组,尽量采用机械化的施工方法,考虑本工程的工期要求、总平面布置和工程施工的连续性,合理地采用平行和流水交叉作业。
项目队施工范围划分如下:(1)房建施工队:负责房屋土建施工。
(2)钢结构施工队:负责钢结构工程施工。
(3)沉井施工队:负责沉井工程施工。
(4)道路施工队:负责土石方、道路、绿化等附属工程的施工。
(5)砼施工队:负责构筑物砼的拌合、运输、浇筑和振捣,砼拌合站的日常维护和管理。
(三)现场组织机构框图现场组织机构框图详见图4-1。
图4-1 现场组织机构框图五、施工临时设施安排及施工总平面布置(一)施工场地布置原则:1、本着施工方便,经济合理,方案可行的原则,结合现场实际情况,尽量节约用地和降低费用,充分利用本地既有房屋设施。
2、组织成品化生产,尽量减少现场作业。
钢筋、预埋件等,在加工车间集中加工成半成品,按工序作业需要运至现场使用;使用泵送砼,确保施工连续作业。
3、组织封闭施工,确保施工环境安全和避免干扰城市生活;4、严格控制施工废水、废料,确保环境不受污染。
5、现场设施符合劳动保护、技术安全和防火要求;设置防护栏和各类防护警示标志,保证施工、交通和环境安全。
6、保证运输方便,减少二次搬运;(二)临时工程安排1、临时道路施工现场临时道路环形布置,并通到仓库、材料堆放场、材料加工厂和拟建构筑物附近。
为节约施工时间和费用,根据建筑总平面图上设计的永久性道路位置,修筑路基,作为现场临时道路。
由于现场为砂质土,可采用推土机碾压法处理路基。
路面宽度 6 米,高于现场地面0.2-0.3米,路边布置排水沟。
根据需要,局部路面铺设100MM厚的炉渣和碎石。
2、砼搅拌站构筑物的混凝土浇筑总量为19642m3,主体结构施工期约140天, 平均日浇筑量140.3m3,高峰浇筑量可达250m3/日,考虑到混凝土施工的不均衡性,现场设置生产能力为300m3/日的混凝土搅拌站。
搅拌站配置:HL i-90型的搅拌机2台及TLD1200型配料机1套,HBT60的混凝土输送泵2台(一用一备),ZL25A 的装载机2台。
混凝土搅拌站布置在生物循环曝气滤池东侧空地,以便于砼的输送。
搅拌站占地为 720m 2。
3、临时给排水(1) 在满足使用要求的前提下,选取最短线路;现场采用枝状供 水管网;管道埋深取0.7m 。
在木工间、料库附近设专用消火栓,消火 栓的布置间距不大于120 m 。
构筑物外设排水沟,纵坡为2%o,排水方 向和排水集水坑布置在场区西北角,用潜污泵抽排至场内已有的排水 检查井中。
