办公室改造装修工程重难点分析与解决措施

每个工程因设计方案、使用功能、地理位置、环境等的不同都有各自的特点,
应结合各自的特点编制与之相适应的施工组织设计。

就本工程而言,我公司组织了资深、经验丰富的专业人员,研读招标文件、设计图纸及现场踏勘所得的照片、
数据、资料,对本工程进行详细的分析,我司对此并制定了相应的应对措施,具
体如下:
一、工程是办公室改造,现场人员、材料运输难度较大,安全文明施工要求高,工作周日间施工困难。

分析:本工程属于办公室改造,现阶段整栋楼除本工程21、23、24层外都有人员办公,且地铁大厦地处繁华地段,周围停车装卸材料不易,现场施工人员及材料的运输存在很大困难。

同时业主要求在正常办公时间内不允许有电动机具
的噪声影响其他楼层人员办公,且不能产生刺激性气味,严格要求施工现场安全文明施工,这样我司在工作周日间施工作业存在很大困难。

解决措施:
1、与大厦物业沟通,找日常人员流动较少的通道设立专门的施工运输通道。

2、找物业单位申请专门的施工电梯。

3、尽量安排材料运输车辆在晚间车流较少时间送货。

4、严格控制强噪声作业,对电锯等强噪音设备,尽量避免白天使用,在使
用电锯切割时,应及时在锯片上刷油,且锯片送速不能过快。

5、材料和设备及机械在移动、支设、拆除和搬运时,轻拿轻放,上下、左
右有人传递。

6、使用电锤开洞、凿眼时,使用合格的电锤,及时在钻头上注油或水。

7、对于其他不产生噪音项目如:刷漆、放线等。

视现场情况可进行不间断
施工。

8、对工人进行教育,不大声说话、叫人和唱歌等减少人为噪音。

9、工地现场清扫粉尘前先用水湿润,减少扬尘,条件允许的情况下用胶带
封闭门缝,减少粉尘及噪音对外部环境的影响。

10、施工前用塑料布及胶带封闭风口、管道及其他相通道杜绝粉尘及油漆味
顺管道流入其它空间。

11、垃圾、废弃材料全部装袋及时清运。

12、油漆材料,选用正规厂家生产的环保产品,符合国家的各项指标及要求,
结合现场实际情况安置大功率排气扇、空气净化器,防止刺激性气味扩散。

13、若以上处理后还是会影响其他楼层的正常办公,需与业主协调在夜间进行施工作业。

二、工程涉及专业多,综合协调能力要求高
分析:本办公市改造装修工程涉及到多种专业,有装饰装修、通风空调、电
气照明、综合布线、消防、瓦、木、油工等专业施工,如此多的专业同时施工,
给施工协调、组织带来难度。

解决措施:
1、编制总体进度计划,做为各专业的开始、完成施工的控制依据;编制各
专业进度计划,作为协调各专业先后顺序施工的协调依据。

2、各专业配备专业管理人员,跟进现场施工进度,及时沟通各专业配合协
调问题。

三、工期相对紧张
分析:按照业主招标文件要求,本工程工期为一个月时间,经我司现场考察及业主要求,工作周日间施工存在很大难度,同时本工程涉及多专业的协调配合
施工,工期会非常紧张。

解决措施:
1、提倡前道工序为后道工序服务、与其它分包方互相协调的思想,在保证
工程质量的前提下,用下列措施来保证投标工期的实现。

2、技术型劳动力的投入是保证工期关键,因此当本工程的工作面一旦形成,
立即按序调集劳动力,并按总进度的控制,做好后备劳动力的调集工作。

在施工高峰时,视具体情况统一调度机械设备与劳动力。

3、根据工程特点及工作面的部署,强化材料设备部门人员结构,材料提前
配齐配足,便于加快施工进度。

4、根据工程进度安排,实行轮班制度,全体施工人员与管理人员取消节假
日、休息日。

5、各类机械设备必须专人操作、精心维修,确保正常使用,以满足施工进
度的实际需要,这是保证工期的必备条件。

6、充分利用经济规律及其杠杆作用,有效地调动工人施工积极性,所有施
工人员的经济利益按实际进度的完成情况进行分段兑现奖罚。

7、我公司将按要求将能够进行工厂化加工全部进行场外加工,从而减小现
场的施工压力,缩短工期。

四、改造项目的修补工作较零碎繁多,且现场成品保护要求高
分析:本工程是办公室局部改造项目,大部分区域地面及固定家具需要修补,门扇、墙面、天花油漆部分需要修补,且现场拆除和施工时大部分区域的成品需要进行保护。

解决措施:
1、我司预备组织人员专门负责现场的修补工作。

对于门扇、天花、固定家
具隐蔽的位置仔细检查进行修补。

2、编制专项成品保护方案,对施工的成品及现场原成品作好保护。

3、拆除工作进行前组织讨论制定拆除方案,最大限度的保护现有成品,减
少因拆除而破坏的现有成品。

4、不需拆除和修补的位置在清扫之后就用彩条布或者木板保护起来。

合集下载

政务大厅装修改造工程施工组织方案和对策

政务大厅装修改造工程施工组织方案和对策

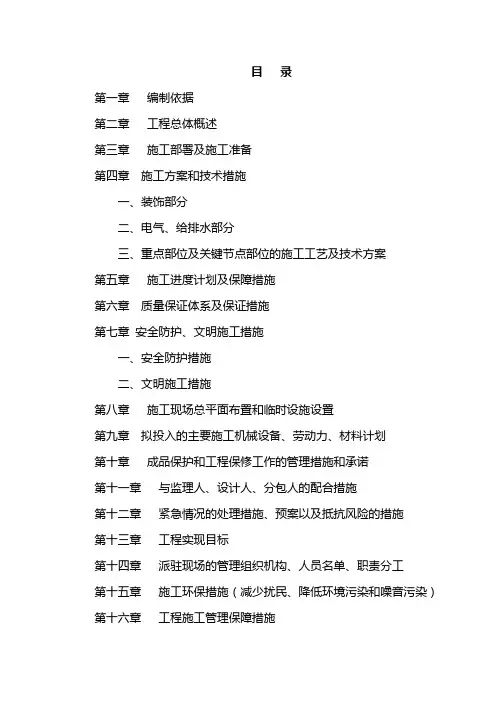

目录第一章编制依据第二章工程总体概述第三章施工部署及施工准备第四章施工方案和技术措施一、装饰部分二、电气、给排水部分三、重点部位及关键节点部位的施工工艺及技术方案第五章施工进度计划及保障措施第六章质量保证体系及保证措施第七章安全防护、文明施工措施一、安全防护措施二、文明施工措施第八章施工现场总平面布置和临时设施设置第九章拟投入的主要施工机械设备、劳动力、材料计划第十章成品保护和工程保修工作的管理措施和承诺第十一章与监理人、设计人、分包人的配合措施第十二章紧急情况的处理措施、预案以及抵抗风险的措施第十三章工程实现目标第十四章派驻现场的管理组织机构、人员名单、职责分工第十五章施工环保措施(减少扰民、降低环境污染和噪音污染)第十六章工程施工管理保障措施第十七章季节施工措施第十八章赶工措施第十九章合理化建议第二十章技术资料管理第一章编制依据第一节编制依据1.1 编写依据1、《中华人民共和国建筑法》、《安全生产法》、《建设工程安全生产管理条例》、《建设工程质量管理条例》、建筑装饰行业标准以及其他有关法律法规。

2、国家现行的建筑装饰工程施工及验收规范,及现行有关规定。

3、都江堰市政务服务大厅便民化改造项目工程招标文件、施工图及补充文件通知。

4、本公司企业标准和质量保证体系。

5、本公司现有的施工力量、技术设备、施工经验及施工管理能力。

6、本公司在其他类似工程施工中总结的经验。

7、其他参考资料。

1.2 编制原则1、科学部署,统筹安排,保证重点,照顾一般。

2、强化组织指挥,加强管理,保证质量,保证安全,保证工期,保护环境,确保创优。

3、合理组织、平行、交叉、流水作业、力求均衡生产。

4、加强地质预报和灾害预报,保证工程和人身机械安全。

5、优化资源配置,实行动态管理。

6、精打细算,降低工程成本。

7、节约用水,节约用电。

8、协调各方关系,搞好文明施工。

1.3 施工工艺规范及技术标准编制依据一、装饰工程技术规范、规程1、《建筑装饰装修工程质量验收规范》2、《建筑工程施工质量验收统一标准》3、《建设工程文件归档整理规范》4、《住宅装饰装修工程施工规范》5、《办公建筑设计规范》6、《民用建筑工程室内环境污染控制规范》7 、《室内装饰装修材料溶剂型木器涂料中有害物质限量》8、《室内装饰装修材料木家具中有害物质限量》9、《室内装饰装修材料壁纸中有害物质限量》10、《室内装饰装修材料内墙涂料中有害物质限量》11、《建筑玻璃应用技术规程》12、《砌体工程施工质量验收规范》13、《给排水专业图集》14、《建筑给水排水及采暖工程施工质量验收规范》15、《建筑设计防火规范》16、《民用建筑电气施工规范》17、《建筑电气通用图集》18、《电气装置标准图集》19、《封闭式母线及桥架安装》20、《电缆敷设》21、《室内管线安装》22、《常用低压配电设备及灯具安装》23、《建筑物防雷设施安装》二、建筑及设计规范1、《建筑设计防火规范》2、《民用建筑设计防火规范》3、《建筑抗震设计规范》4、《建筑物防雷设计规范》5、《钢结构设计规范》6、《建筑结构荷载规范》7、《混凝土结构设计规范》8、《民用建筑照明设计标准》GBJ133-90三、其他准则1、公司质量管理体系文件、环境管理体系文件和职业安全健康管理体系文件。

办公楼室内装修施工分析

办公楼室内装修施工分析

办公楼室内装修施工分析摘要:房地产业发展与人民生活品质提高对室内环境更高要求.本文从办公楼室内装修施工进行分析.对室内装修中材料和施工工艺及施工质量进行分析,为提高施工质量提供一些思路.关键词:室内装修施工分析【中图分类号】o213.11工程概况2.1轻钢龙骨或木龙骨石膏板隔墙施工根据施工图画出隔墙中心线位置,确定好门洞竖向轻钢龙骨筋位置,安装天地龙骨,安装焊接门洞部分补强龙骨架,安装竖向轻钢龙骨及水平撑通贯龙骨,校正、固定并填放岩棉,安装隐藏电器设备和门窗框,检查墙筋垂直度、留洞位置和加强部分.经检查完全符合设计图纸和施工验收规范要求后填写隐蔽工程验收单,由甲方驻工地代表签字后开始封纸面石膏板,进行墙面装饰处理.2.2轻钢龙骨或木龙骨石膏板、夹板天棚施工确认施工部位,测量设计标高与实际标高是否相符,如果天棚标高受到其他设施影响即报交技术组解决落实,弹线定位后即进行施工.施工时了解天棚上灯具、广播、喇叭、空调口、消防探头具体位置使主龙骨在吊放时尽量避开.主龙骨间距必须在850-1100mm 间,次龙骨间距不得小于600*600.用吊件加工固定,吊件采用与主龙骨配套标准配件.在吊点位置用直径10mm膨胀螺栓固定铁件.主龙骨吊点按1平方米内一根吊杆设置,吊杆应为直径10mm钢筋,钢筋不够长需焊接时焊牢固,不准虚焊,做防锈处理.用吊杆将各条主龙骨吊起到预定高度进行水平校正,用连接件把次龙骨安装在主龙骨上并固定,次龙骨安装间隔按施工图规定安排.龙骨安装时有起拱度且不小于房间短向跨度1/200.安装后全面校正主次龙骨位置和水平度,做好各自隐蔽作业以便封闭.跌级天花有暗藏灯槽,将暗藏灯槽制作好,预先吊起在预定高度进行水平校正.吊顶与窗帘盒相接地方则将窗帘盒制作好,预先固定在预定高度.接到天棚隐蔽工程记录认可表后开始石膏板安装,安装时采取在吊顶上交错布置方法以减少变形量和对接缝集中均匀固定,钉头入板内深度以0.5到1mm为宜,板与板间缝隙应在3-5mm,固定时从一块石膏板的中间向四边固定不得多点同时操作.凡夹板封顶木构件内面应做好防火处理.螺钉眼须先用石膏泥点补,缝隙在添满后必须用纱布封闭,根据面层的装饰材料做好基层平整、防潮处理,偏差范围应严控在有关规定内.2.3金属龙骨扣板的施工2.4瓷砖饰面施工进行墙面和地面基面处理,弹线定位,在墙面弹出水平控制线和垂直控制线,地面则自房间中心点弹出相互垂直定位线,在定位线上按瓷砖尺寸进行分格.地面铺设瓷砖先紧靠已预先铺好标准高度开始施工,用拉出对缝平直线来控制瓷砖对缝平直.铺设时水泥砂浆应饱满地抹于瓷砖背面,用橡皮锤敲实以防止空鼓现象.边铺设边用水平尺校正并即刻擦去表面水泥浆;洗手间地面铺设时做出1:500返水坡度.整幅地面铺设完毕养护两天后进行抹缝施工.内墙面贴瓷砖以所弹地平线为依据,设置支撑瓷片木托.整幅墙面铺贴从木托板开始自下而上进行,采用1:2水泥砂浆掺加水泥重量3-4%胶水镶贴.镶贴时确保瓷片四周砂浆饱满并用靠尺找平.水管处铺贴先铺周围的整块后贴异形块.墙面最下边非整瓷片,在拆除木托板后进行铺贴. 沟缝在整幅墙面贴好后用清水将瓷砖表面清洗干净,接缝处用干性白水泥浆或相同颜色白水泥混色擦嵌密实,将瓷砖表面清洗干净.2.5墙纸施工在所有部位饰面及油漆完成后即可贴墙纸.搞清该贴部位墙纸型号、质地、检查基层是否平整,再油两便油以做防潮处理.墙纸在刷浆前先用净水洒湿,注意墙纸色泽一致,方向一致,无斑点、无伤痕,横平竖直,图案端正,拼缝处图案花纹吻合,距墙2m处正视,不显拼缝;阴角搭接顺光,阳角无接缝.交接初紧密无缝隙,无胀贴和补贴,严禁水平处拼贴.涂刷浆糊时必须均匀,不多不少,不得涂超过表面,张贴后不再刮出浆糊,刮平墙纸后让其自然干透.对裱贴好饰面要注意保护其表面的干净.2.6木门、全玻璃门施工根据图纸用通线锤作水平和垂直校正,门框靠墙面做好防潮处理,如门框埋下地面10mm部分应做好防潮封闭处理.用焊接、膨胀螺栓或射钉固定,但砖墙严禁用射钉.门零附件按设计师认可型号、产品正确地安装.门板与地面缝为5mm,门板与门企缝为2mm,门板与门上框缝为主.部分门框采用木夹板制作,施工前先做一樘样品,经认可后即可施工.门框、门板、全玻璃不锈钢门安装完成后严格做好保护以防碰击致损.2.7油漆施工凡属不同类漆,在施工前先做好一个小样品,待设计师认可后再大面积施工.所有油漆木料表面均用砂布打磨光滑并清除粉尘,非原木本色油漆表面要先补灰,补灰或腻子材料必须油漆附着避免脱层现象.灰层厚度适当,待干后再进行反复打磨直至光滑平整无缺陷,不出现裂口为止.不管油刷还是喷射施工,对不需油漆部分先保护起来.油漆须分层施工,不同漆类进行的次数均不相同,应严格按各自施工程序进行施工.待整套工序完成油漆层完全自然干透后进行保护处理.2.8电气工程工程所用电缆、电线在搁架或穿管时不能有任何破损绝缘现象,对已完成导线要及时进行相间绝缘和对地绝缘测试并逐一做好绝缘电阻控相记录,在导线和配电箱之间连接处做好编号和标记,保证测试工作顺利进行.灯具安装必须牢固位置准确,所有插座要可靠接地,各类开关要安装牢固,插座及开关安装位置要正确、整齐. 3结论本文通过对办公室室内装修工程进行分析,在室内装饰工程中只有严格按照规范要求,采用科学合理施工工艺,严格把关,特别是建筑材料的选择,确保工程顺利进行.参考文献[1]郑陆鹏.室内装修设计存在的问题与建议[j].中国商界,2012(11)452-452.[2]刘建国.室内装修对环境的影响[j].新疆有色金属,2012(6)101-102.[3]杨薇娜.浅谈室内装修中存在的材料施工技术问题[j].新建设,2012(10) 66-67.。

学校改造装修工程重难点分析及解决措施

学校改造装修工程重难点分析及解决措施

学校改造装修工程重难点分析及解决措施1. 引言本文旨在全面分析学校改造装修工程中的重难点,并提出相应的解决措施。

学校改造装修工程具有较高的复杂性和特殊性,需要考虑多方面的因素,包括安全、环境、功能等。

通过充分了解和解决这些重难点,可以确保学校改造装修工程的顺利进行。

2. 重难点分析2.1 安全问题学校改造装修工程中存在安全隐患,如施工期间可能伤及师生和工人的安全。

此外,设备安装不合格可能导致潜在的安全风险,如电气设备漏电、消防设施不完善等。

2.2 环境问题学校改造装修工程可能对周围环境造成负面影响,如噪音、粉尘、污染物排放等。

这可能干扰正常的教学活动和师生的研究环境。

2.3 功能问题学校改造装修工程需要兼顾多种功能需求,如教室布局、设备配置、通风照明等。

不合理的设计可能导致学校功能失调,影响教学效果和学生的研究体验。

3. 解决措施3.1 安全问题解决措施为确保施工期间的安全,应建立完善的安全管理制度,明确责任分工,加强监督检查。

必须严格遵守安全操作规程,提供必要的个人防护装备,并定期组织安全培训。

为防止安全风险,应在装修前进行详细的设备检查和测试,确保所有电气设备和消防设施符合安全标准。

同时,完善紧急预案和逃生通道,提供紧急情况下的应急设施。

3.2 环境问题解决措施应在施工期间采取有效措施减少噪音和粉尘的产生,并进行及时清理。

严格控制污染物的排放,使用环保材料和设备。

另外,可以制定周边居民的施工时间限制,以减轻对周围环境的不良影响。

3.3 功能问题解决措施在学校改造装修工程中,应充分考虑学校的功能需求,并由专业团队进行细致规划和设计。

合理布局教室、办公室、实验室等功能区域,保证通风、照明和设备配置的合理性。

定期评估改造装修效果,根据实际需求进行适当调整。

4. 结论学校改造装修工程的重难点分析涵盖了安全、环境、功能等方面的问题。

通过采取相应的解决措施,我们可以降低安全风险、减少环境污染,并确保学校功能的合理性。

办公楼装修工程难点重点分析对策

办公楼装修工程难点重点分析对策

办公楼装修工程难点重点分析对策一、项目管理1.难点:办公楼装修通常是一项复杂的工程,设计、施工、验收等环节相互关联,需要统筹协调各个环节,确保项目能按时、按质、按量完成。

2.重点:合理规划施工时间表,确定工期计划;建立明确的责任体系,明确各个环节的责任人和监督人;加强沟通与协调,及时解决工程中的问题。

3.对策:建立完善的项目管理体系,明确各个环节的工作内容和目标,制定详细的工作计划和时间表;建立高效的沟通机制,加强与设计、施工方的沟通,及时解决工程中的问题,确保工程的顺利进行。

二、设计与施工1.难点:办公楼装修设计需考虑到企业形象、办公功能、人员流动等方面,施工过程中需要兼顾装修质量和工期进度。

2.重点:确定合理的设计方案,满足企业需求和装修要求;组织专业的施工队伍,加强施工过程的监督和调度;保证施工质量和工期进度相协调。

3.对策:与专业设计师进行深入沟通,明确装修的目标和要求,确保设计方案的实施与企业需求一致;选取具有经验和实力的装修公司,确保施工质量和进度;建立质量和进度的考核机制,监督施工过程。

三、材料选择1.难点:办公楼装修涉及到大量的材料选择,不同区域和部位需使用不同的材料,需要考虑到材料的质量、安全性和环保性等因素。

2.重点:选择符合国家标准和企业要求的优质材料;考虑到不同功能区的特点,选择适合的材料;注重材料的环保性和安全性。

3.对策:与供应商建立长期的合作关系,确保材料的质量和售后服务;加强对材料市场的调研,掌握最新的材料动态;遴选有资质和信誉的材料供应商,确保材料的质量和安全性。

四、质量把控1.难点:办公楼装修质量把控是装修工程的核心问题,需要严格把关施工过程中的每个环节,确保装修质量符合相关标准和要求。

2.重点:建立严格的质量控制标准,明确装修质量的要求和检验标准;加强对施工过程的检查和监督,及时纠正工程中的质量问题;进行全面的验收,确保装修质量达到预期目标。

3.对策:制定详细的质量控制手册和施工规范,明确每个环节的质量要求和验收标准;加强对施工现场的日常巡检和监督,及时发现和解决质量问题;组织专业验收团队,对施工结果进行全面的验收。

工程施工的重点和难点及保证措施

工程施工的重点和难点及保证措施

工程施工的重点和难点及保证措施一、施工难点与解决方案1、施工难点(1)本工程施工场地较为狭小,且距原有建筑较近,在进行土方开挖时,必须进行护坡,以便合理进行现场平面布局和防止危及原有建筑物的安全。

(2)由于本工程处地较特殊,防火、安全保卫和治安综合治理相当重要,必须制定严格的保障措施,以确保作业人员和施工人员的人身及财产安全。

2、解决方案(1)为了最大限度的减少对附近居民的干扰,给居民提供一个良好的生活环境,在施工过程中我们将采取如下措施加强环保:项目经理部成立环境保护领导小组,由项目经理部主管生产副经理任组长,负责组织做好工地环保工作;由项目经理部总工程师任副组长,负责环保技术措施的制定、交底工作;现场设环保监督员,负责施工现场日常环保监督检查工作,发现问题及时解决。

1)噪音控制措施:为了尽量减少噪音污染,除了采用商品砼、机械设备用隔音棚处理外,还将采取以下措施:①现场配置一台电子噪音分贝测试仪,随时控制和调整噪音源的工作时间,关停或减少部分非主要生产设备。

②采用低噪振捣棒。

③随结构施工的楼层,在脚手架内侧加设一层包装成片状的吸声棉。

④严格遵守市建委夜间施工作业时间规定,合理安排施工时间。

早7∶00至晚22∶00施工。

⑤现场木工棚、搅拌站、大型机械吸音棚采用吸音材料进行封闭降噪处理。

⑥加强对操作人员的教育,早晚施工不大声暄哗,建筑物资轻拿轻放,不从上往下扔东西,并做好施工中的计划调控。

⑦装修期间,块材等建筑材料尽量采用定尺定料,减少现场切割。

⑧夜间照明用的镝灯和碘钨灯采取低照,并且在建筑物四周搭设脚手架,沿全高满挂密目安全网,形成遮光带,以最大限度减少夜间光污染。

夜间不作业时关闭所有大型照明设施。

(2)降低扬尘措施1)土方开挖期间,每天施工完毕及时清扫马路,以维持和保护场地内的环境,并且运土车辆驶出现场前,要用水冲洗轮胎上的泥土和用毡布覆盖土,以免污染场地内马路;日常施工期间,施工现场和周围马路每天派专人清扫和洒水,以避免扬尘。

办公室改造装修工程重难点分析及解决措施

办公室改造装修工程重难点分析及解决措施

办公室改造装修工程重难点分析及解决措
施
1、制定详细的施工计划,明确各专业施工的时间节点和
工作内容,确保施工进度的协调和顺利进行。

2、加强施工现场的沟通和协调,设立专门的协调小组,
负责各专业之间的沟通和协调工作,及时解决施工过程中的问题和矛盾。

3、加强施工现场的监督和管理,确保各专业按照设计要
求进行施工,避免出现质量问题和安全隐患。

4、建立专业施工队伍,确保施工人员具备相应的专业技
能和经验,能够熟练操作相关设备和工具,提高施工质量和效率。

5、加强与各专业供应商和承包商的合作,确保供应和施
工进度的协调,避免材料和设备的延迟和缺货问题。

6、定期组织施工进度会议,及时了解各专业的施工情况,协调解决施工过程中的问题和困难,确保施工进度和质量的控制。

7、加强对施工现场的安全管理,制定相应的安全措施和操作规程,确保施工过程中的安全性和文明施工。

1、编制总体进度计划,作为各专业开始和完成施工的控制依据。

同时,编制各专业进度计划,用于协调各专业的先后顺序施工。

解决措施:
1、提倡前道工序为后道工序服务,并与其他分包方互相协调,以保证工程质量的前提下,采取以下措施来实现投标工期。

2、技术型劳动力的投入是保证工期的关键。

因此,一旦工作面形成,立即按序调集劳动力,并根据总进度控制,做好后备劳动力的调集工作。

在施工高峰时,根据具体情况统一调度机械设备和劳动力。

3、根据工程特点和工作面的部署,加强材料设备部门人员结构,提前配齐配足材料,以加快施工进度。

办公楼维修改造工程施工方案

办公楼维修改造工程施工方案一、工程概况本次办公楼维修改造工程计划对办公楼进行全面维修改造,包括大厅、楼梯间、办公室、卫生间等区域的改造工作。

工程总建筑面积约为5000平方米,计划工期为3个月。

二、工程内容1.大厅改造:拆除原有的大厅地面和天花板,更换石材地面和新型吊顶,重新设计大厅布局,增加接待处和休息区,提升大厅整体形象。

2.楼梯间改造:更新楼梯扶手和楼梯踏板,重新粉刷楼梯墙面,安装新型照明设施,增加灭火器装置,提升楼梯间的安全性和美观度。

3.办公室改造:拆除原有办公室隔墙和地面,重新设计办公室布局,安装新型隔墙、落地玻璃窗,更换电线、电缆和照明设施,提升办公室的舒适度和便利程度。

4.卫生间改造:拆除原有卫生间设施,重新设计卫生间布局,更换洁具、地砖和墙砖,安装新型水龙头和马桶,提升卫生间环境的清洁度和舒适度。

三、施工方案1.施工组织(1)成立工程项目组,负责工程的具体实施,包括工程进度、质量控制等。

(2)确定施工队伍,包括项目经理、施工队长、技术人员等,提供足够的人力资源。

(3)编制详细的施工计划和工程进度表,确保工程按时完成。

2.安全措施(1)设置明显的施工警示标志,提醒过往人员注意施工区域。

(2)严格遵守劳动保护法规,提供必要的劳保用品,确保施工人员的安全。

(3)定期进行安全会议和安全教育,提高施工人员的安全意识。

3.施工过程(1)大厅改造:按照设计方案,逐步拆除旧装修材料,然后进行地面、天花板和墙面的施工,最后安装新型装修材料,如地砖、吊顶等。

(2)楼梯间改造:先进行楼梯踏板和扶手的更换,然后进行墙面的处理和粉刷,最后安装新型照明设施。

(3)办公室改造:拆除原有隔墙和地面,然后按照设计方案进行新的隔墙和地面的施工,最后进行电线、电缆、照明设施的安装。

(4)卫生间改造:拆除原有卫生间设施,然后进行地面、墙面和吊顶的施工,最后安装新型洁具、水龙头和马桶。

四、质量控制1.建立质量控制小组监督工程质量,对施工过程中的每个环节进行检查和验收。

办公楼二次装修工程技术保证措施及施工方案

办公楼二次装修工程技术保证措施及施工方案引言办公楼二次装修工程是为了满足企业发展的需要,提高办公环境的舒适度和工作效率而进行的一项重要工程。

为了确保装修工程的质量和安全性,需要采取一系列技术保证措施和施工方案。

本文将针对办公楼二次装修工程的技术保证措施和施工方案进行详细阐述。

技术保证措施1.材料选择–严格按照国家标准选用环保、合格的装修材料,提高室内空气质量,确保施工环保。

2.施工监测–配备专业监测人员,对施工现场的施工过程、质量进行实时监测,并定期进行检测报告。

3.装修施工方案–制定详细施工方案,包括施工步骤、施工流程、质量验收标准等内容,确保施工有序进行。

4.质量验收–严格按照验收标准进行质量验收,对施工过程中的关键节点进行抽查和检测,确保施工质量符合标准。

施工方案1.拆除与清理–对原有装修进行拆除,并对拆除后的部分进行清理,保持施工场地的整洁。

2.基础处理–对墙面、地面、天花板等进行基础处理,确保基础牢固、平整,为后续施工提供良好的基础。

3.电气设施–进行电气线路的改造与扩展,确保电气设施的安全性和可靠性。

4.隔断与装修–进行隔断的搭建和室内装修工作,包括墙面刷漆、地面铺设、天花板吊顶等,确保装修质量达标。

5.环境调整–对室内环境进行调整,包括通风换气、空调安装等,提高办公环境的舒适度。

6.装饰与配饰–对办公室进行装饰和配饰,如家具摆放、照明设计等,使办公环境更加美观舒适。

7.验收与保养–进行最终的质量验收,并制定装修保养方案,延长装修使用寿命。

结论办公楼二次装修工程技术保证措施及施工方案的实施,能够有效提高装修工程的质量和安全性,为员工提供一个舒适、安全的办公环境,促进企业的发展。

在后续的装修过程中,应继续加强监测和验收工作,确保装修质量达到预期效果。

以上是办公楼二次装修工程技术保证措施及施工方案的详细介绍,希望对相关人员在办公楼装修过程中有所帮助。

施工重点难点及应对措施

施工重点难点及应对措施第一节雨季施工、抢工措施及防台风措施一、雨季施工措施1、室外或屋面施工时事先查看天气预报或与气象部门联系,提前做好天气情况变化的预防措施,以减少不必要的损失,做到晴天抓外部施工,雨天安排室内施工,一切为施工进度和施工质量创造条件。

2、现场材料仓库尽量设在建筑物内,仓库内用钢管搭设货架,检查仓库顶板有无预留洞口,如果有预留洞口要做好封堵防止渗漏,地面不堆放易受潮的材料,如需堆放不易受潮的材料垫高300mm以上。

3、现场施工机械和施工临时配电箱必须按规定加设防雨罩或搭设防雨棚,各漏电保护装置齐全可靠,各施工用电线路距地面高度不小于3m。

4、严禁在雨天进行室外电焊作业,雨天施工工作人员应穿好绝缘鞋,带好绝缘手套。

下雨时或雨后在脚手架上行走注意防滑。

5、施工现场临时设施在雨期前应整修加固完毕,应保证不漏、不塌、周边不积水。

6、雨期施工时各施工班组要层层制定保证雨期安全施工的技术措施,并要求做到层层落实。

专职安全员必须每天检查施工现场的各种施工机械、施工安全通道、临时配电箱、临时施工电气线路,确保整个雨期施工期间的安全生产。

二、防台风施工措施深圳地处沿海,经常遭受台风袭击,所以在整个工作施工期间,必须做好防台风措施。

1、设专人收听天气预报,做好记录,并与市气象台保持联系,遇有紧急情况,立即投入现场进行抢救,使损失降到最低。

2、成立台风期间抢险救灾小组,密切注意现场动态,遇有紧急情况立即投入现场进行抢救,使损失降到最低。

3、科学、合理安排风雨期施工,当风力大于6级时,应停止室外的施工作业,提前安排好各分部分项工程的风雨期施工,做到有备无患。

4、对施工现场办公室、食堂、仓库等暂设工程应进行全面详细检查,如有拉结不牢,排水不畅、漏雨、沉陷、裂缝、变形等情况,应立即采取措施进行处理,问题严重的必须停止使用。

风雨过后,应随时检查,发现问题,重点抢修。

5、台风过后,要组织人员检查施工环境,排除安全隐患。

办公室改造装修工程重难点分析及解决措施

办公室改造装修工程重难点分析及解决措施1. 引言办公室是企业中重要的工作场所,办公环境的质量对员工的工作效率和创造力产生着重要的影响。

办公室改造装修工程是提升办公环境品质和形象的关键步骤,然而,这个过程中可能会遇到一些重难点问题。

本文将对办公室改造装修工程的重难点进行分析,并提出相应的解决措施。

2. 办公室改造装修工程重难点分析2.1 土建工程在办公室改造装修工程中,土建工程是最基础的一环。

重难点分析如下:2.1.1 原建筑结构不适合改造很多企业办公室改造装修是在已有的建筑结构上进行的,原建筑结构可能不完全符合新的办公室需求。

例如,柱子的位置和数量可能影响到人员的坐位布局、墙壁位置可能与新的设备冲突等。

解决措施: - 开展详细的勘察工作,了解原建筑结构的局限性; - 寻求专业的结构工程师的意见和指导,对原建筑结构进行评估和改造方案设计; - 协调与建筑方面和装修方面的沟通,确保最佳的解决方案得以实施。

2.1.2 施工期限紧张办公室改造可能需要在有限的时间内完成,这给土建工程带来了压力。

施工期限紧张可能导致工程质量下降,甚至影响到企业的正常运营。

解决措施: - 做好周密的施工计划,确保各项任务可以有条不紊地进行; - 合理安排施工队伍,增派工人提高施工效率; - 加强施工过程中的质量监控,确保施工质量不受时间压力的影响。

2.2 空调与通风系统办公室的舒适度和工作效率与空调与通风系统紧密相关。

重难点分析如下:2.2.1 通风不畅导致空气品质低下办公室内通风不畅可能会导致空气品质低下,影响员工的健康和工作效率。

解决措施: - 合理规划通风设备的位置和数量,确保通风效果良好; - 定期清洁和维护通风设备,保证其正常运行;- 建立定期检测和维护通风系统的标准流程,提高通风系统的可靠性。

2.2.2 空调系统不能满足需求办公室的空调系统在改造装修后可能无法满足员工的需求,导致温度过高或过低,影响员工的舒适度和工作效率。
