拆除爆破设计

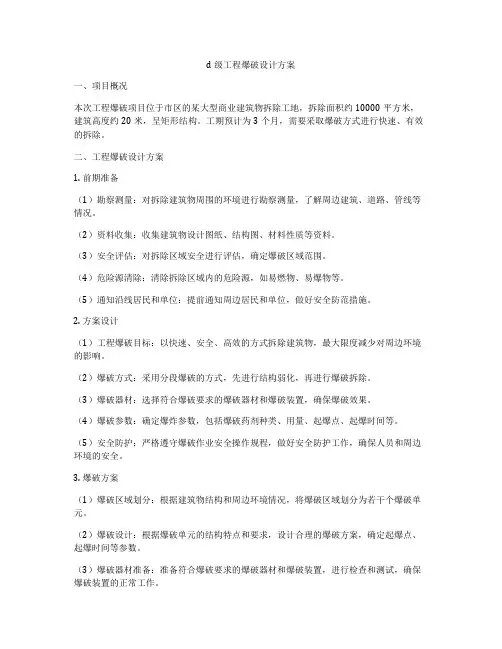

d级工程爆破设计方案

d级工程爆破设计方案一、项目概况本次工程爆破项目位于市区的某大型商业建筑物拆除工地,拆除面积约10000平方米,建筑高度约20米,呈矩形结构。
工期预计为3个月,需要采取爆破方式进行快速、有效的拆除。
二、工程爆破设计方案1. 前期准备(1)勘察测量:对拆除建筑物周围的环境进行勘察测量,了解周边建筑、道路、管线等情况。
(2)资料收集:收集建筑物设计图纸、结构图、材料性质等资料。
(3)安全评估:对拆除区域安全进行评估,确定爆破区域范围。
(4)危险源清除:清除拆除区域内的危险源,如易燃物、易爆物等。
(5)通知沿线居民和单位:提前通知周边居民和单位,做好安全防范措施。
2. 方案设计(1)工程爆破目标:以快速、安全、高效的方式拆除建筑物,最大限度减少对周边环境的影响。
(2)爆破方式:采用分段爆破的方式,先进行结构弱化,再进行爆破拆除。
(3)爆破器材:选择符合爆破要求的爆破器材和爆破装置,确保爆破效果。
(4)爆破参数:确定爆炸参数,包括爆破药剂种类、用量、起爆点、起爆时间等。
(5)安全防护:严格遵守爆破作业安全操作规程,做好安全防护工作,确保人员和周边环境的安全。
3. 爆破方案(1)爆破区域划分:根据建筑物结构和周边环境情况,将爆破区域划分为若干个爆破单元。
(2)爆破设计:根据爆破单元的结构特点和要求,设计合理的爆破方案,确定起爆点、起爆时间等参数。
(3)爆破器材准备:准备符合爆破要求的爆破器材和爆破装置,进行检查和测试,确保爆破装置的正常工作。
(4)爆破预警:提前通知周边居民和单位,并进行爆破预警工作,确保人员和财产的安全。
(5)爆破实施:按照设计要求,对各个爆破单元逐一进行爆破作业,确保爆破效果和安全。
4. 爆破作业流程(1)爆破前准备:对爆破区域进行安全清场和预警工作,保证爆破作业的安全进行。
(2)爆破器材安装:按照设计要求,对爆破器材进行安装和调试,确保正常工作。
(3)爆破装置连接:将爆破装置连接到起爆点,并进行测试。
建筑工程拆除爆破技术方案

建筑工程拆除爆破技术方案一、项目背景随着城市建设的不断发展,旧建筑的拆除工作也越来越多。
而爆破技术作为一种快捷高效的拆除手段,在特定情况下被广泛应用。
本方案将针对一些常见的建筑物拆除情况,探讨爆破技术在建筑工程拆除中的应用。
二、拆除目标1. 建筑物类型:根据建筑物的不同特征,可以分为居民楼、商业楼、工业厂房、桥梁、堤坝等。
2. 拆除精度:拆除需求可能为整体拆除、局部拆除、分段拆除。
3. 安全要求:拆除过程中要保证周边环境和人员的安全。
4. 拆除时间:拆除时间可能受周边环境的影响,需尽快完成。
三、爆破技术应用指南1. 应用条件:在选择爆破技术进行拆除时,需要考虑以下条件:(1)周围环境:爆破区域周围不宜有醒目的高压电线、燃气管道等。
(2)受到限制:受到爆破条件限制的区域,如有限高拆除、不允许倒掉建筑楼块等。
(3)爆破范围:考虑周围建筑物、管线等。
2. 爆破方案:(1)爆破设计:根据建筑物结构及周边环境确定合适的爆破位置、爆破时间及爆破方式。
(2)爆破方案:爆破方案应包括爆破参数、爆破药剂选择、装药设计等。
3. 安全措施:(1)安全预警:在爆破前需通知周围居民、关闭交通道路,确保安全。
(2)安全隔离:建立安全隔离区,确保人员不会受到伤害。
(3)安全检查:爆破后需进行安全检查,确保周围环境和人员安全。
四、爆破技术应用实例1. 商业楼的整体拆除对于商业楼的整体拆除,可以采用定向爆破技术。
首先对商业楼进行了详细的结构分析和测量,确定了爆破位置和爆破药剂的选择。
在爆破前,对周围环境进行了详细的调查和评估,确保了周围环境的安全性。
在爆破过程中,采用了精准的定向爆破技术,确保了商业楼的整体拆除,同时避免了对周围环境的影响。
2. 工业厂房的局部拆除对于工业厂房的局部拆除,可以采用定量爆破技术。
首先对工业厂房进行了详细的结构分析和测量,确定了拆除的具体范围和方式。
在爆破前,对周围环境进行了详细的调查和评估,确保了周围环境的安全性。
单体结构钻孔拆除爆破

单体结构钻孔拆除爆破建筑物由基础、柱、梁、板、墙、地坪等单体结构构成,单体爆破设计是拆除爆破设计的基础,在拆除工程中最常用的方法是钻孔爆破法。
钻孔爆破拆除装药量的计算方法很多,目前常用的两种经验设计法,为体积法和面积—体积法。
一、体积法药量计算体积法设计思路是多钻孔、少装药,控制单孔装药量,避免产生飞石等有害效应,保证环境安全。
在这种设计思想指导下,其钻孔布置特点是间排距较小,单孔装药量与其负担的爆破体积成正比,按式(6-14)计算:式中Q——单孔装药量,kg;q——经验装药单耗,kg/m3;V——单孔负担体积。
经验装药单耗q与材质、临空面条件及最小抵抗线大小、破碎程度要求有关,按经验选取。
对基础和大型块体。
q取值范围参考见表6-5。
表6-5 q取值范围参考表注材料强度较低时或不要求强烈破碎时取低值,反之取高值。
在拆除砖柱、石柱及钻孔桩桩头时,其爆破q值可参照表6-6选取。
表6-6 拆除砖柱、石柱及钻孔桩桩头爆破q值在拆除混凝土柱、混凝土梁时,其单位用药量系数q值可参照表6-7选取。
表6-7 拆除混凝土、混凝土梁单位用药量系数q及平均单位耗药量Q V续表在砖墙拆除爆破时,其爆破q值可参见表6-8选取。
表6-8 砖墙拆除爆破q值参考表在钢筋混凝土墙拆除爆破时,其q值可参见表6-9选取。
表6-9 钢筋混凝土墙拆除爆破q值参考表注在混凝土路面、地坪的钻孔拆除爆破时,单位用药量取值按q=0.6~1.2kg/m3选,并由现场试验确定。
二、面积—体积法药量计算面积—体积法认为拆除爆破最小抵抗线较小时,剪切能量消耗不容忽略,单孔药量应按式(6-15)计算:式中A——剪切面积,m2;f——临空面系数,参照表6-10选取;q 1——单位剪切面积用药量,q1=C1W;C 1——材料剪切系数,对相同的材料,根据要求的破碎程度不同,C1值在一个范围内选择,上下限差值不超过30%,C1值参照表6-11中的q1项选取;q2——单位体积用药量,相当于岩石台阶松动爆破产生破裂的装药极限值,选值参数见表6-11;V——单孔负担体积,m3。
桥梁爆破拆除工程方案范本

桥梁爆破拆除工程方案范本一、工程概况桥梁爆破拆除工程是指对老旧、损坏或需要改建的桥梁进行爆破拆除,以便后续施工。
本工程拟采用爆破技术,通过爆破炸药将桥梁结构拆除,以便后续清理和新桥梁的施工。
本次桥梁爆破拆除工程的拆除对象为XX桥,共有主桥面、桥墩和桥台等结构需要拆除。
主要工程内容包括爆破范围确定、现场勘察、方案设计、炸药装药、安全防护以及爆破操作等内容。
经过认真规划和严谨设计,本次拆除工程将尽可能保证拆除过程的安全和施工的顺利进行。
二、爆破拆除方案设计1.爆破范围确定本次桥梁爆破拆除的范围包括主桥面、桥墩和桥台等结构,需要根据实际情况确定拆除范围,确保拆除效果和施工安全。
在确定拆除范围时,需充分考虑周边环境和地形地貌等因素,制定相应的安全防护方案。
2.现场勘察为了确保爆破拆除工作的顺利进行,需对拆除现场进行详细的勘察和分析。
勘察工作主要包括地质勘察、环境勘察和周边建筑物影响分析等内容,确保在拆除过程中不会对周边环境和建筑物造成影响。
3.方案设计根据拆除范围和现场勘察结果,制定详细的爆破拆除方案。
方案设计需包括炸药种类和数量确定、爆破时间和方式安排、安全防护措施制定等内容。
同时,需编制详细的施工图纸和操作指南,确保工程实施的顺利进行。
4.炸药装药在爆破拆除工作前,需对桥梁结构进行炸药装药。
装药工作需由专业爆破人员进行,严格按照设计要求和操作规程进行,确保装药的准确性和安全性。
5.安全防护在整个爆破拆除工程中,安全防护是至关重要的。
需制定详细的安全防护措施,包括现场安全警示标识、人员疏散方案、作业区域限制等内容。
同时,需配备专业的安全防护设备,确保工程施工过程中不会发生安全事故。
6.爆破操作在所有准备工作就绪后,可进行爆破操作。
爆破操作需由专业爆破人员进行,严格按照设计方案和操作指南进行,确保爆破效果和施工安全。
爆破后,需立即对爆破现场进行清理和检查,确保周边环境和建筑物不会受到影响。
三、工程实施本次桥梁爆破拆除工程计划在X年X月X日进行,整个工程预计历时X天。
拆除爆破设计作业七

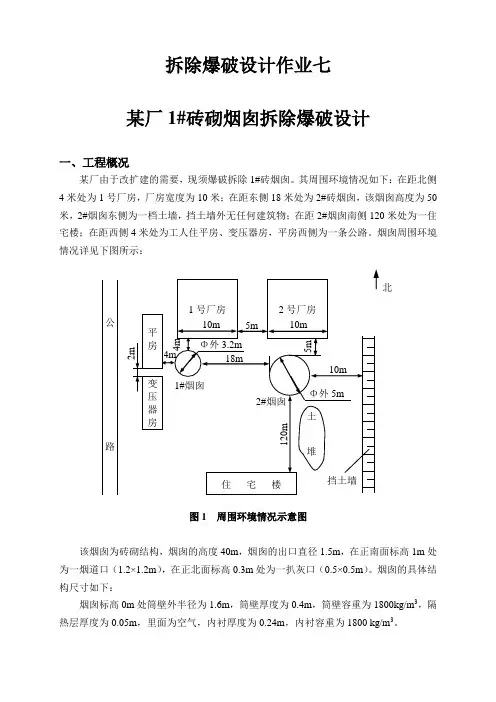

拆除爆破设计作业七某厂1#砖砌烟囱拆除爆破设计一、工程概况某厂由于改扩建的需要,现须爆破拆除1#砖烟囱。
其周围环境情况如下:在距北侧4米处为1号厂房,厂房宽度为10米;在距东侧18米处为2#砖烟囱,该烟囱高度为50米,2#烟囱东侧为一档土墙,挡土墙外无任何建筑物;在距2#烟囱南侧120米处为一住宅楼;在距西侧4米处为工人住平房、变压器房,平房西侧为一条公路。
烟囱周围环境情况详见下图所示:图1 周围环境情况示意图该烟囱为砖砌结构,烟囱的高度40m ,烟囱的出口直径1.5m ,在正南面标高1m 处为一烟道口(1.2×1.2m ),在正北面标高0.3m 处为一扒灰口(0.5×0.5m )。
烟囱的具体结构尺寸如下:烟囱标高0m 处筒壁外半径为1.6m ,筒壁厚度为0.4m ,筒壁容重为1800kg/m 3,隔热层厚度为0.05m ,里面为空气,内衬厚度为0.24m ,内衬容重为1800 kg/m 3。
北公路某综合生产车间楼拆除爆破设计1 工程概况某综合生产车间楼位于昆明市春城路与站前路交汇处,顺春城路而立,是一栋八层楼的框架结构,竣工于1987年7月。
该楼东侧是春城路,距建筑物0.8m 有100KV 的地下电缆,3m 处有架空通讯电缆、高压线和变压器;南侧是站前路,路对面是居民楼,距建筑物2m 有通讯电缆接线柜;西侧是建筑工地,距离6.3~6.5m 外是一正在施工基坑;北侧也是建筑工地,到建筑物的距离为35m 。
周围环境示意图见图1。
楼房长46.2m ,宽15m ,高30.8m 。
设内走道,两侧均有楼梯,其中南侧还设电梯。
整栋楼房由52根立柱支撑,立柱平面分布如图2。
其中,底层立柱的断面尺寸为500×400,配筋为10φ25,二层以上立柱的断面尺寸为400×400,配筋为10φ20,立柱箍筋全部采用φ8。
横梁断面为240×600,配筋为顶面4φ22,底面3φ22,箍筋φ8,纵梁的断面均为240×440,除一层的配筋为顶面4φ18,底面3φ16外,其余为顶面2φ18+2φ16,底面3φ16,箍筋φ6。
楼房拆除爆破设计方案初级

楼房拆除爆破设计方案初级
本工程的爆破拆除,开始用三天时间进行预拆除工程,用四天时间打眼,从第八天开始装药、联线,对爆破体直接覆盖防护,以
上作业同时搭设围挡、覆盖保护管线等工作,当天实施爆破。
八、安全技术措施
本次爆破除执行国家爆破安全规程(GB6722-2003)和建筑拆除工程安全技术规范有关条款外,重点落实如下安全技术措施。
1、施工前,首先对施工人员进行安全技术交底,做到人人心中
有数,遵章作业。
2、高空作业时,作业人员除戴好安全帽,还需系好安全带,预拆除物严禁高空向外抛下,不得上下同时作业,做好施工中的安全警戒工作。
3、为减少飞石危害,对爆破部位采用双层竹笆直接掩盖并绑扎
牢固,对重点设施和玻璃窗采取围挡措施。
4爆破前对大楼西侧兰陵路一段(警戒范围内)通过交警部门
采取临时中断交通措施。
5加强火工品管理,由专人负责火工品采购、运输、保管、领
用、发放及回收工作,防止火工品丢失。
》
6爆前由建设单位组织开好协调会,有关部门人员参加落实爆下一篇
破警戒范围、警戒人员组织、爆破时间等。
并发出爆破通告,同时
做好周围居民及有关人员、车辆在爆前疏散撤离危险区等工作。
7爆前三十分钟由爆破指挥长发出预备信号,并开始设警戒,
进行清场工作,爆前十分钟发起爆信号开始中断道路交通,所有人
员撤离危险区爆前一分钟发倒计时起爆令起爆。
爆后五分钟经安全检查无误后解除警戒。
设计2:钢筋混凝土框架-剪力墙结构楼房的拆除爆破

设计2钢筋混凝土框架-剪力墙结构楼房的拆除爆破设计(1)爆破方案1)采取逐段起爆使楼房呈纵向自西向东逐段倒塌方案;2)对爆破切口内的非承重墙进行预拆除;对爆破切口内的楼梯踏步板和斜梁打断,使相邻平台板间形成三节铰;对爆破切口内的剪力墙用人工、机械或爆破法在保证结构稳定的前提下进行适度预拆除;3)为了尽量减少可能对眼镜厂的危害,在爆破前需要对主楼与眼镜厂综合楼的相邻一跨进行人工预拆除,即将1–8层的横梁和楼板全部切断,9层以上的三根立柱及剪力墙全部拆除,保证主楼有一定的侧向坍塌范围。
4)设计条件未提供周围环境,如倒向的环境距离不能满足楼房预计倒塌距离时,可改定向爆破为单向折叠爆破。
(2)爆破缺口高度计算楼房的高宽比为H:B=64.5:15=4.3,利于定向倒塌。
将楼宽B=15m,楼的质心高度HZ=32.25m,代如下式计算爆破缺口高度Hi为计算结果表明,爆破缺口高度Hi=4m-16.2m,即可实现楼房在爆破失稳后,其质心偏出西外墙以外,保证楼房倒塌倾覆。
考虑外墙为剪力墙结构,C轴的爆破缺口高为12.6m,即3层,B轴的爆破缺口高为8.4m,即2层,A轴只布铰链孔。
此设计的倾倒角为40°可保证楼房失稳后其质心偏出C轴19.6m 。
如果给定环境图,倒向场地长度为50米,可采取单向折叠爆破预切断线倒塌方向mH HmBHH Hz i zzi125.1624 24 22 2=≤= --≥H min —竖向配筋最小屈服高度,H min = 30dj =30×0.022m=0.66m;(题中未给钢筋直径)将B max =1.1m,K=2, H min =0.66m 代入失稳高度公式: h=k( B max + H min )=2(1.1+0.66)=3.52m,取4m 后支撑铰链高度计算h 铰=1.2B min =1.2 ×1.1=1.32m (3) 爆破参数计算 ① 1.1m ×1.1m 柱 W=0.25ml=B - W=1.1 -0.25=0.95m a=2W=0.5m b=0.6a=0.3m每柱炮孔个数N :每排8孔,3排共24孔 Q =qB²h/N=1500 ×1.1 ×1.1 ×3.5 ÷24=265g 每柱药量Q 柱 =6.35kg柱切口内每跨药量Q 柱切 =6.35kg ×3=19.05kg ② 0.24m 外剪力墙 W=0.12ml=2/3δ=2/3 × 0.24=0.16m a=b=0.3mQ =qab δ=1388 ×0.3 ×0.3 ×0.24 =30g假定外剪力墙每隔 1.5m 预处理 1.5m,倒塌方向的剪力墙约剩21.6m 需打孔,每排炮孔为21.6/0.3=72个,采取下1.2m 打5排孔,上0.9m 打3排孔,中间1.4m 不打孔,单层每跨炮孔个数N=576孔墙单层药量Q 墙=17.28kg失稳高度计算h=k( B max + H min )k ¡ª系数, k=1.5~2,由于立柱截面较大,为解体充分,便于破碎和清运,适当加大立柱炸高,取K=2。
拆除爆破设计施工方案

拆除、爆破设计专项施工方案1编制依据(1)《民用爆破物资管理条例》;(2)《爆破平安规程》(GB6722-03);(3)《爆破作业人员平安技术审核标准》(GA53-93);(4)土方和爆破工程施工及验收规范。
2简介利用炸药在空气、水、土石介质或物体中爆炸所产生的压缩、松动、破坏、抛掷及杀伤作用,达到预期目的即为爆破,目前常用的爆破方式有光面爆破、预裂爆破等爆破方式。
光面爆破沿开挖边界布置密集炮孔,实行不耦合装药或装填低威力炸药,在主爆区之后起爆,以形成平整轮廓面的爆破作业。
预裂爆破沿开挖边界布置密集炮孔,实行不耦合装药或装填低威力炸药,在主爆区之前起爆,从而在爆区和保留岩体之间形成预裂缝,以减弱主爆区爆破时对保留岩体的破坏并形成平整轮廓面的爆破作业。
拆除爆破实质是限制爆破,既要求限制爆破效果,又要求限制爆破效应,即限制爆炸能量释放过程和介质的裂开过程,以达到预期成果。
3拆除、爆破方案3.1拆除爆破方案3.1.1拆除爆破设计参数拆除爆破设计参数包括:最小抗拒线W,孔径a,排距b,单位耗药量q及装药量Q等;同时对爆破振动强度的大小要估算和限制。
限制爆破设计参数的选取原则及选取方法如下:3.1.1.1最小抗拒线W的选取最小抗拒线W是限制爆破的一个主要参数,要依据爆破体的几何形态和尺寸,钻孔直径,须要的裂开块度大小等因素来确定。
最小抗拒线不宜太小,过小的抗拒线装药量很难限制,而且简洁因钻孔误差引起碎块飞散过远。
实践阅历表明,对直径d=30—45mm的钻孔,最小抗拒线值不应小于15cm,限制爆破的规模、装药量,也要求最小抗拒线不能过大。
因为抗拒线越大,装药量就越多,而钻孔的装药长度在限制爆破中是有限制的。
阅历表明,用于裂开的限制爆破的抗拒线值取0.4—0.7m较为志向,最大不宜超过1m。
混凝土、钢筋混凝土的构筑物要取小一些;三合土、浆砌片石等可以选取大一些的值。
3.1.1.2孔距a和排距b的选取孔距a 和最小抗拒线W成正比,比值用密集系数m表示,即m=a/W。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 概况
1.1某居民小区院内有一座高31m砖烟囱,烟囱底部地面以上到4.6m,截面外部为边长a=1.25m的正八角形,截面内部为内径Φ=1.5m的圆。
边长的中点墙厚度为80cm。
1.2 烟囱东面离开东华门幼儿园的围墙只有1.5m,西部13.5m处是一排平房,正北24m处是一座四层楼,西北方向为一座二层的办公楼。
环境比较复杂。
如图所示:
烟囱爆破周围环境平面图
爆破区
域
施工管理机构的组成
2 设计方案 2.1施工方案的确定
根据烟囱东面离开东华门幼儿园的围墙只有1.5m ,西部13.5m 处是一排平房,正北24m 处是一座四层楼,西北方向为一座二层的办公楼。
因此环境比较复杂。
本隧道进口处于两侧山谷冲沟内,为一常流水沟,旱季水量较小,雨季水量猛增,具有山区河流特点;另路基右侧350m 处有一州河,可供施工用水之用。
3 爆破参数的确定
3.1切口
切口长度L 一般取截面外圆周长S 的1/2-2/3,如图中断面中的阴影部分。
烟囱爆破切口采用梯形,切口底部长为0.6s=0.6×1.25×8=6.0m;切口
顶部长为0.5s=0.5×1.25×8=5m,梯形切口的高度h=(1-2.5)×δ=2.0×0.8=(0.8-2)m,因此切口高度取1.9m。
如下图所示:
3.2梯形切口的底角γ
梯形切口的底角γ(如图所示)也称为啮合角,它决定烟囱倾倒的速度, γ
越大,冲击力越大;反之,则小。
底角tgγ=tg(1.9/0.5)γ=74.4°。
γ>
倾角α(一般为25°-35°)。
因此底角满足要求。
3.3定向窗
定向窗在爆破前事先用人工开凿,把定向窗内的砖块清净。
开凿时必须注意:
一、要保证两侧定向窗与倒塌中心线相对称;
二、不要有裂缝延伸到预留的支撑部分。
4钻孔的布置
4.1最小抵抗线w
在外部钻孔爆破时w=(0.65-0.68)δ=(0.65-0.68)×
80=(0.52-0.54)m,因此取w=0.54m
4.2炮孔深度l
当在外部钻孔爆破时,炮孔深度为 l=(0.67-0.70) δ=(0.67-0.70) ×
80=(0.54-0.56)m,因此取l=0.56m
4.3孔距a和排距b
采用梅花形布置。
在外部钻孔爆破时,统一都用筒壁厚度δ表示,孔距为:
a=(0.54-0.63) ×80=(0.43-0.50)m,因此取a =0.45m 炮孔的排距一般取 b = (0.87-1.0) a =(0.39-0.45),因此取b =0.40m
4.4单孔装药量Q
采用定向爆破倒塌方式时,为了保证爆破定向的正确性,总是希望爆破切口
能很快而且能干净利索的形成,所以,一般选择的药量应该是抛掷爆破的药
量。
单孔装药量的计算也采用体积公式:
Q=Kabδ
式中 a —孔距,m;
b -排距,m;
δ—筒壁厚度,m;
K—单位用药量,kg/m3,
Q=1.3×0.45×0.40×0.8=0.187kg,Q=187g
4.5钻孔布置图
切口钻孔布置图见下图:
切口钻孔布置图
5起爆网路
炮孔采用同一段位非电导爆管雷管,每个孔装双发雷管,起爆网路采用电
雷管复式起爆。
起爆网路见下页:
起爆网路布置图
6安全防护措施
1)飞石防护:在爆破部位采用两层草袋覆盖,外加一层荆芭,再用8#铁丝包裹住。
在距离最近的锅炉房南墙的玻璃窗上用荆芭遮挡。
2)在水塔烟囱倒塌方向上由于是土壤,为了减小塌落振动和减少溅起飞石,适当铺上煤渣,倒塌方向用编制土袋码挡护墙一个,以免倒塌烟囱溅起飞石破坏房屋。
3)安全警戒距离:离开爆源中心100m为安全警戒范围,在院内、房屋四周和东华门幼儿园内均设置警戒哨位。
