2号水轮机检修报告
2号机转轮修复方案文档

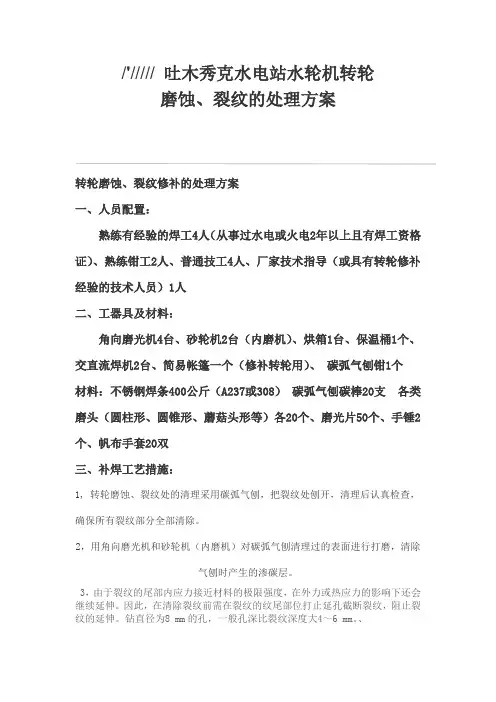

/'///// 吐木秀克水电站水轮机转轮磨蚀、裂纹的处理方案转轮磨蚀、裂纹修补的处理方案一、人员配置:熟练有经验的焊工4人(从事过水电或火电2年以上且有焊工资格证)、熟练钳工2人、普通技工4人、厂家技术指导(或具有转轮修补经验的技术人员)1人二、工器具及材料:角向磨光机4台、砂轮机2台(内磨机)、烘箱1台、保温桶1个、交直流焊机2台、简易帐篷一个(修补转轮用)、碳弧气刨钳1个材料:不锈钢焊条400公斤(A237或308)碳弧气刨碳棒20支各类磨头(圆柱形、圆锥形、蘑菇头形等)各20个、磨光片50个、手锤2个、帆布手套20双三、补焊工艺措施:1, 转轮磨蚀、裂纹处的清理采用碳弧气刨,把裂纹处刨开,清理后认真检查,确保所有裂纹部分全部清除。
2,用角向磨光机和砂轮机(内磨机)对碳弧气刨清理过的表面进行打磨,清除气刨时产生的渗碳层。
3,由于裂纹的尾部内应力接近材料的极限强度,在外力或热应力的影响下还会继续延伸。
因此,在清除裂纹前需在裂纹的纹尾部位打止延孔截断裂纹,阻止裂纹的延伸。
钻直径为8 mm的孔,一般孔深比裂纹深度大4~6 mm。
、4,裂纹的铲除采用速度快、操作简便的碳弧气刨刨除裂纹的方法,防止因刨除裂纹时因温度影响原裂纹的延伸,应由止裂孔处向裂纹反方向清除裂纹,直到去除裂纹为止。
为了防止过热引起变形和裂纹扩展,碳弧气刨必须间断使用。
同时开出补焊的坡口,坡口的形式主要根据裂纹情况、部位和铲除及施焊方便而定。
凡未穿透的裂纹,深度在30 mm以内的可开“V”形坡口;深度在30 mm以上的可开“U”形坡口;靠近根部的采用“V”形坡口。
凡穿透的裂纹,深度在40 mm以内的可开“X”形坡口;靠近根部的开“K”形坡口;厚度在40 mm以上的需开“U”形坡口;靠近根部的开“K”形坡口。
对坡口的表面渗碳氧化层用蘑菇头式砂轮机进行打磨,磨掉氧化层露出母材的金属光泽。
5,为确保修复处的强度、刚度及材质的可焊性要求,施焊采用机械性能强、抗裂性好、塑性大的G367M及A237不锈钢焊条。

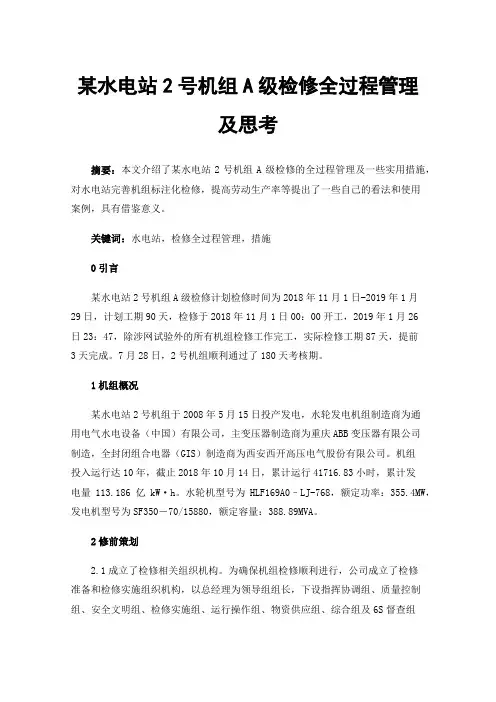

某水电站2号机组A级检修全过程管理及思考

某水电站2号机组A级检修全过程管理及思考摘要:本文介绍了某水电站2号机组A级检修的全过程管理及一些实用措施,对水电站完善机组标注化检修,提高劳动生产率等提出了一些自己的看法和使用案例,具有借鉴意义。
关键词:水电站,检修全过程管理,措施0引言某水电站2号机组A级检修计划检修时间为2018年11月1日-2019年1月29日,计划工期90天,检修于2018年11月1日00:00开工,2019年1月26日23:47,除涉网试验外的所有机组检修工作完工,实际检修工期87天,提前3天完成。
7月28日,2号机组顺利通过了180天考核期。
1机组概况某水电站2号机组于2008年5月15日投产发电,水轮发电机组制造商为通用电气水电设备(中国)有限公司,主变压器制造商为重庆ABB变压器有限公司制造,全封闭组合电器(GIS)制造商为西安西开高压电气股份有限公司。
机组投入运行达10年,截止2018年10月14日,累计运行41716.83小时,累计发电量113.186亿kW·h。
水轮机型号为HLF169A0–LJ-768,额定功率:355.4MW,发电机型号为SF350-70/15880,额定容量:388.89MVA。
2修前策划2.1成立了检修相关组织机构。
为确保机组检修顺利进行,公司成立了检修准备和检修实施组织机构,以总经理为领导组组长,下设指挥协调组、质量控制组、安全文明组、检修实施组、运行操作组、物资供应组、综合组及6S督查组等8个工作组,明确了检修中各项工作的责任部门、责任人,建立了以总经理为核心的全面责任管理体系,确保各项责任制的落实。
2.2制定了检修准备工作计划。
为确保2号机组A级检修各项准备工作有序进行,根据集团公司《水力发电机组A级检修管理导则》(Q/CDT21102002-2013)的相关要求,制定了2号机组A级检修准备工作计划,该计划将工作落实到了每个人,并规定了计划完成期限。
召开了多次检修准备推进会,对检修准备各项工作进行统筹安排,确保检修前一个月满足开工条件。
吐木秀克2号机组冷态检修验收总结资料

2号水轮发电机组A修冷态验收总结维护检修部2013年04月05日一、 机组检修计划时间2013年2月28日至2013年4月8日实际检修时间:2013年2月28日至2013年4月8日 二、 检修前设备的运行状态、存在的问题:2号机组此次A 修前运行基本正常,主要问题: 1. 机械部分:a) 水轮机转轮、顶盖 、底环、活动导叶磨损严重; b) 2号机蝶阀工作密封漏水;c) 2号机上、下游侧旁通阀手动检修阀漏水; d) 2号机组空冷、下导冷却水出水流量计无显示;e) 2号机组调速器油压装置自动补气出气阀2316漏气; f) 2号机组调速器油压装置压力表计阀K2105有渗油现象; g) 2号机组调速器1、2号油泵组合阀渗油;h) 2号机组调速器事故配压阀回油管路阀门有渗油现象; i) 2号机组调速器事故配压阀电磁阀有轻微渗油现象; j) 2号机组蝶阀液压站渗油;k) 2号机组蝶阀液压站蓄能器罐主管连接处有渗油现象; l) 2号机组蝶阀3号储能罐液压操作阀2123有渗油现象; m) 水车室右侧主接力器底柱漏水;n) 2号机组负荷在24MW 至25MW 时调速器油泵动作频繁; o) 2号机组水车室主轴密封漏水; p) 2号机组振动、摆度较大;q) 2号机组调速器油压装置自动补气装置不能正常投入使用。
2. 电气部分:a) 2号机组过机流量显示不正确,已进行技改; b) 2号机组停机过程中要手动制动;c) 2号机组空冷、下导冷却水出水流量计无显示;d) 2号机组开机过程中励磁建压失败,要就地逆变后,才开机正常; e) 2号机组碳刷打火;f) 2号机组调速器接力器锁锭不能投入;g) 2号机组调速器油压装置自动补气装置不能正常投入使用; h) 110kV 塔吐线1123断路器上位机上不能合闸;i) 400V Ⅰ段2号机旁动力屏4103-9电流表显示异常跳变; j) 保护时间与GPS 时间不一致。
3. 公用部分:a) 技术供水室润滑水至渗漏排水泵水管有沙眼渗水缺陷消除; b) 2号检修泵间歇性漏水;c) 2号尾水冷却器进水阀0212关不严,漏水; d)3号技术供水泵出水阀0222关不严,漏水;e)前池1号拦污栅减速器端盖结合处及右下边角渗油;f)1、2号技术供水泵联通阀0210关不严;g)2、3号技术供水泵联通阀0212关不严;h)1、2号渗漏排水泵电动机渗油;i)1、2、3号技术供水泵出口单向阀关不严;j)消防环管1号泄压阀X0229;k)消防环管2号泄压阀X0230;l)1号检修排水泵进口阀门关不严。
2号发电机由备用转为检修状态综述

操作票
评价情况:经检查本票为票,存在
的问题,检查人于年月日已向指出。
操作票
评价情况:经检查本票为票,存在
的问题,检查人于年月日已向指出。
操作票
评价情况:经检查本票为票,存在
的问题,检查人于年月日已向指出。
操作票
评价情况:经检查本票为票,存在
的问题,检查人于年月日已向指出。
操作票
评价情况:经检查本票为票,存在
的问题,检查人于年月日已向指出。
操作票
票
的问题,检查人于年月日已向指出。
操作票
评价情况:经检查本票为票,存在
的问题,检查人于年月日已向指出。

偏桥水电站2号机组振动、摆度过大的分析及处理

偏 桥 水 电 站 住 于 四 川 省甘 孜 州 东南部 九龙 县 境 内 .电 站
装 3台悬 式 混 流 式机 组 .单 机 容 量 7 6 M W . 总 装 机 容 量
2 2 8 MW 。 其 中 2号 机 组 自 2 0 0 9年 电站 建 成 投 产 以来 一 直存 在
下 导 摆 度 随机 组 负荷 增 加 而摆 度 增 大 , 顶 盖 振 动 过 大 等 问题 ,
额 定电流: 3 7 4 0 . 7 A
设 计水 头 : 1 9 8 m 额 定转 速 : 3 7 5 r / mi n
下 止 漏 环 测 量数 据
( mm) 1 4 . 4 8 1 4- 4 7 1 4 . 4 1 1 4 . 4 3 测 点 + Y + X — Y — X
不 同心 会 造 成 导 轴 承 受 径 向 作 用 力 过 大 。 而使 在 机 组 运 行 一
段 时 间后 导 轴 瓦松 动 ( 瓦 隙 变大 ) , 机 组 导轴 承 摆 度 增 大 。本 次
ቤተ መጻሕፍቲ ባይዱ
增, 其 中顶 盖 排 水 管 经 常破 裂 ( 每 个 月都 必须 处 理 一 次 ) 。 2 0 1 3
额 定功 率 : 7 8 3 5 0 k W
额 定 电压 : 1 3 8 0 0 V
下部( mm)9 . 8 8 1 0 . 4 4 1 0 . 6 4 1 0 . 7 6 1 0 . 4 9 1 0 . 8 5 1 0 . 4 3 1 0 . 2 5
底 环 安 装 测 量数 据 测 点 + Y + X — Y — X
变化 ) 。 本 次检 修 结合 机 组 特 性 ( 机 组推 力 瓦为 复 合 塑 料 ) 将 定
葛洲坝电站2号水轮机转轮室中环修复

机组额定 出力为 10 W, 目前世界上外形尺寸最大 7 是 M 的立 式 轴流转 桨 水 轮发 电 机 组 之 一 。 自 18 投 入 92年 运行以来 , 水轮机转轮室在泥沙和空蚀 的联合作用下 , 整体损坏严重 , 尤其是 中环的损坏更为突出 , 曾多次 出 现过 中环 局部撕 裂脱 落等现象 , 中环局部 厚度 只有 2 m, ~3m 导致 水 轮 机 叶 片 外 缘 与 转 轮 室 间 隙逐 渐 增 大, 进而造成水轮机水力损失剧增 , 水能利用率大大降 低, 机组效率也 日渐下降。经统计 , 葛洲坝电站水轮机 叶片 外 缘 平 均 间 隙 已 经 达 到 设 计 值 的 12 2 ~ 6 .% 2 14 此 外 , 重 的 空 蚀 已经 开 始 造 成 转 轮 室钢 板 2 .%。 严 脱落 、 混凝土基础破坏 ( 图 1 见 ~图 3 等严重 问题 , ) 直 接 危及 机组 安全 运行 。 为此 , 通过全 面比较各种修 复方 案 , 结合历次修 复转轮室中环的经验 , 综合考虑后确定水轮机转轮室 修复远期将采取整体更换 方案, 彻底解决中环的磨蚀
维普资讯
2O 年 第 6期 O7
2 0 mb r6 O 7 Nu e
湖 北 水 力 发 电
HUBⅡ W A】 , 【 ER (WER P)
总第 7 期 3
T tlN o a o.7 3
文 章 编 号 : 7 —35 (/ 7 0 —0 1 0 1 1 34 20 )6 6 — 4 6 )
时间已经临近 , 而转轮室中环制造 、 整体更换所需工期 较长 , 另外还有拆卸等一些技术问题有待解决 , 故本次 葛洲坝电站 2 号机组的转轮室中环修复采取现场修复 的方案。同时, 为便于对磨损较轻 、 无需整体更换的中
让步验收导叶间隙

已达到的技 术水平或试 验数据
导叶立面间隙值较大,端面几乎无间隙,不符合技术要求
申请“让步接 收”的原因及 防范措施
C修工期有限,无法对导叶间隙进行调整,建议A修时处理
申请人
工作负责人
验证
口接受 口拒绝
检修方技术负责人
口接受 口拒绝
设备管理部
审核意见
审核人
批准意见
批准人
防范措施实 施验证
检修技术负责人
设备检修(让步接收)异常/不符合项目报告
项目名称
江口 2号机组导叶间隙检查
报告单位
检修公司广源第二检修项目部
日期
2020. 1.12
设备名称
2号机组水轮机
工作票号
异常项/不符 合项描述
h2匕
『'f
而庇
二方
116
1
9
il上游
端面间隙
立面间隙
导叶号
A
B
CDBiblioteka 导叶号E1
0
0
0
0
16-1
270
2
0
0
0
0
1-2
15
0
0
0
0
14-15
320
16
0
0
0
0
15-16
305
单位:mm
导叶立面间隙值较大,端面几乎无间隙
应达到的标 准
导叶立面,最小间隙应低于0.05mm,允许局部间隙不大于0.15mm,其间隙总长度, 不应超过导叶高度的25%,最大间隙不能大于0.30mm。
导叶端面间隙,测量总间隙的30~40% (大头侧);测量总间隙的60〜70% (小头侧)
乌鲁瓦提水电厂2号水轮机水导轴承温度异常处理

9 .5 42%。其水导轴承采用 0 5 40稀油润滑筒式
轴承 ,轴瓦材 料 为 巴氏合 金材 料 ,轴 承体 内设
根据上述存在 的问题 ,对水导轴承的结构
和工作原理 进行 了认 真仔 细 的分析 ,认为 导致 水导轴承旋转 油盆甩 油的原 因大概有 以下情况 :
( )瓦背螺丝松动及 瓦架有砂 眼; 1 ( )控制环磨损严 重 ; 2
2 1 第 6期 0 0年
新疆水利 XN , W TR 麟 I N  ̄AG A E
U S IE c
。7 ‘
乌鲁瓦提水电厂 2 号水轮机水导轴承温度异常处理
杨 正 晖
( 疆 乌 鲁 瓦 提 利 枢 纽 工 程 建 设 管理 局 ,和 田 新 卜
880 ) 4 0 0
摘
要 :本文主要针对鸟 鲁瓦提 水电厂 2 号水轮 机水导轴承温度异 常的 问题 ,分析原 因为
乌鲁 瓦提水 电厂 位 于新疆 和 田县 境 内和 田
4 5 W,2号 水 轮 发 电 机 组 水 轮 机 型 号 为 ×1M
m. 1 —I 一12 l _ 6 ,设 计 水 头为 7m,最 高水 J 8
河支 流一喀拉喀什 河 中上 游 ,电站 总装 机容 量 检查 中发现 2 发 电机组水 导 轴承旋 转油盆存 号
行处理 。
直径约 2 m,另 一 个 在 其 旁 边 ,直 径 约 l m。 m m
经 过油压试验 确定砂 眼是水 导轴 承甩 油 的真正
原 因。
3 水导轴承轴 瓦分解 过程
3 1 固定 大 轴 .
4 处 理措施 及效果分析
4 1 处 理 措 施 .
在拆卸过程 中为 防止 机 组 中心 偏 移 ,在迷 宫 环、下导轴 承等部位 采取措施 ,即在 一X 一 、
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
设备检修报告
设备名称:乌金峡水电站2号水轮机检修报告检修级别:C级检修
设备管理部:后战奎
检修管理部:李华栋
编制人:***
编制时间:二〇一七年二月二十七日
乌金峡水电站2号机组水轮机C级检修报告
发电企业:国投甘肃小三峡公司
电站名称:乌金峡水电站
设备名称:2号机组水轮机
一、检修时间
计划:2017年02月13日09时至2017年02月27日12时进行第7次C级检修,共计划15日
实施:2017年02月14日10时至2017年02月27日09时,共计14日
二、检修人员
项目组长:李华栋
作业组长:朱天华
作业组成员:戚晓涛
三、标准检修及试验项目
1、水导轴承外部清扫、螺栓检查紧固;
2、导水机构各部螺栓、销钉、螺帽检查、清扫,导叶偏心销定位情况检查;控制环注油
3、转轮各联接部位渗漏检查、叶片密封渗漏检查,叶片密封压板螺栓和泄水锥闷板螺栓紧固检查,转轮叶片汽蚀检查记录
4、转轮室组合面螺栓及转轮室与外配水环把和螺栓检查紧固,各部清扫,外配水环结合面螺栓及与管型座把和螺栓检查紧固
5、主轴工作密封检查检修,更换前两道GFO盘根,管路疏通检查,检修密封(空气围带)试验
6、过速装置间隙测量,必要时调整.
7、受油器各部清扫,管路、管卡检查紧固.
8、尾水管进人门开启封闭.
9、流道内各部件检查,测压管路检查疏通;
10、各部压力表计校验;
11、金属监督项目检查记录;
12、泡体内各部格挡清扫;
13、检修中新发现的缺陷处理;
四、非标准检修及试验项目
1、伸缩节分解密封更换
五、检修内容
1、水导轴承
水导轴承各部连接螺栓检查无松动,水导轴承外部已清扫干净。
2、导水机构
2.1导叶气蚀、磨损情况已检查,过流面未发现有气蚀磨损情况。
2.2控制环检查清扫,导水机构润滑部分已添加润滑剂,润滑良好。
2.3拐臂和连杆及弹簧、偏心销检查无异常,弹簧无裂纹,连杆及销子无变形。
2.4外配水环与管型座、内配水环与管型座的螺栓、销钉紧固检查无松动。
2.5导叶接力器及其连接销钉、螺栓检查无松动。
2.6重锤及连杆、螺母及联接处紧固检查无松动。
2.7导水机构外部卫生已清扫干净。
2.8对控制环进行加注黄油2~3杯,控制环动作良好。
3、转轮
3.1转轮叶片裂纹、气蚀检查,转轮叶片无裂纹、无明显汽蚀。
(附照片另
见后附页)
3.2转轮叶片在全开、全关动作过程中未发现异常。
3.3转子法兰面及受油器外操作油管无渗漏、转子与大轴连接法兰及销钉堵
板处检查无渗漏。
桨叶各叶片密封压板处经检查无渗漏现象。
检查泄水锥堵板处无渗漏现象,泄水锥堵板螺栓紧固检查无松动,堵板处点焊焊缝无开裂。
4、转轮室
转轮室組合缝及转轮室与外配水环把合螺栓、销钉已紧固检查,外配水环连接螺栓检查紧固完好无松动,各部无明显汽蚀现象,各部焊缝处经检查无开裂.
5、伸缩节密封更换
伸缩节密封更换结束,共更换3道盘根,分别是伸缩节与转轮室的盘根18mm,
伸缩节与尾水管的盘根10mm,伸缩节与压环的盘根18mm。
盘根更换后将间隙调匀,各部螺栓打紧,机组运行后检查漏水情况良好,
6、主轴密封
6.1分解检查主轴密封各管路,压垫水箱、及GFO密封盘根,检查GFO纤维
编织盘根,并逐一清扫各部件密封面,清扫各部件螺栓孔及螺栓。
6.2压垫水箱与软垫箱接合面处密封条已更换成新的密封条(密封条直径为7mm)。
6.3抗磨环无磨损。
衬套对口螺栓无松动。
6.4主轴密封更换两道GFO盘根,工字环检查完好。
压垫水箱安装后间隙调
整至13mm 。
主轴密封安装后通水试验检查,主轴密封各结合面处无渗漏
现象。
主轴密封水压力为:技术供水层压力值为0.18Mpa,炮体内压力值
为0.26Mpa.机组充水后主轴密封漏水量正常。
6.5检修密封(空气围带)通气试验,通入0.7Mpa工作气压检查围带无漏
气。
通主轴密封水,检查空气围带工作正常。
6.6主轴密封管路已疏通,检查各密封接头处无堵塞现象。
7过速装置间隙测量检查
过速装置间隙经测量检查为3mm(11mm-8mm=3mm),符合要求。
8、受油器
受油器各部清扫,管路、管卡检查紧固,各部检查无渗漏,螺栓无松动。
9、尾水管进人门开启、封闭
尾水管进人门已封闭,机组充水后检查无渗漏(尾水管进人门盘根直径为10mm)。
10、各部压力表校验
流道各测压管已全部疏通。
各部压力表检查校验并回装到位。
回装后检查各部管路接头处无渗漏现象。
11、流道内各部件检查及测压管路检查疏通
流道内各部件检查,前流道导流板、技术供水系统取水口、灯泡头、灯泡体、主支撑、侧向支撑、转轮室、尾水管等部件完好,各部焊缝无开裂,无明显汽蚀。
12、金属监督项目检查记录
金属监督项目检查金属结构无裂纹,无明显锈蚀,金属结构紧固件无松动。
水轮机各部件金属结构无裂纹,无锈蚀,,金属结构紧固件无松动;
13、泡体内各部格挡清扫
泡体内各部格挡已清扫干净。
14、检修中未新发现的缺陷
六、设备技改或整治情况
无设备技改或整治
七、检修及试验项目概况
八、实耗工时统计
九、备品备件及材料消耗:
十、遗留问题:
无
十一、质量验收情况
十二、设备检修后总体评价
此次2号机组水轮机C级检修,工作组织合理,按照工期要求,统筹安排,制定了详细的“三项措施”,工作层层分解,逐条落实,严把质量关,材料消耗合理,顺利完成了此次定修工作。
(以下是附页照片)
1号叶片气蚀情况
2号叶片气蚀情况。
3号叶片正面外缘气蚀情况。
4号叶片正面外缘气蚀情况。
