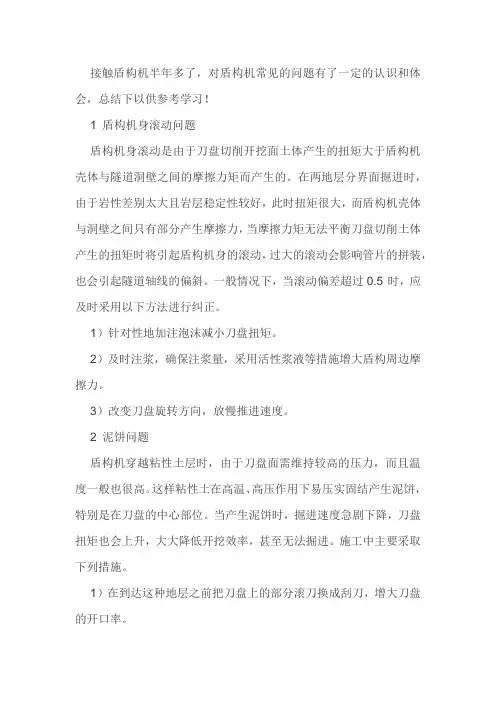

接触盾构机半年多了,对盾构机常见的问题有了一定的认识和体会,总结下以供参考学习!1 盾构机身滚动问题盾构机身滚动是由于刀盘切削开挖面土体产生的扭矩大于盾构机壳体与隧道洞壁之间的摩擦力矩而产生的。

在两地层分界面掘进时,由于岩性差别太大且岩层稳定性较好,此时扭矩很大,而盾构机壳体与洞壁之间只有部分产生摩擦力,当摩擦力矩无法平衡刀盘切削土体产生的扭矩时将引起盾构机身的滚动,过大的滚动会影响管片的拼装,也会引起隧道轴线的偏斜。

一般情况下,当滚动偏差超过0.5°时,应及时采用以下方法进行纠正。

1)针对性地加注泡沫减小刀盘扭矩。

2)及时注浆,确保注浆量,采用活性浆液等措施增大盾构周边摩擦力。

3)改变刀盘旋转方向,放慢推进速度。

2 泥饼问题盾构机穿越粘性土层时,由于刀盘面需维持较高的压力,而且温度一般也很高。

这样粘性土在高温、高压作用下易压实固结产生泥饼,特别是在刀盘的中心部位。

当产生泥饼时,掘进速度急剧下降,刀盘扭矩也会上升,大大降低开挖效率,甚至无法掘进。

施工中主要采取下列措施。

1)在到达这种地层之前把刀盘上的部分滚刀换成刮刀,增大刀盘的开口率。

2)适量增加泡沫的注入量,减小碴土的黏附性,降低泥饼产生的几率。

3)刀盘背面和土仓压力隔板上设搅拌棒,以加强搅拌强度和范围,并通过土仓隔板上搅拌棒的泡沫孔向土仓中注射泡沫,改善渣土和易性,增大渣土流动性。

4)必要时螺旋输送机内也要加入泡沫,以增加碴土的流动性,利于碴土的排出。

5)采用2/3仓土加气压模式掘进。

6)一旦产生泥饼,可空转刀盘使泥饼在离心力的作用下脱落。

确保开挖面稳定的情况下也可采用人工进仓清除。

3 螺旋输送机喷涌问题当基岩裂隙水发育时,隔水层厚度不一致且常缺失。

在这种地层中,如果盾构机没有连续掘进或掘进间歇,以及同步注浆不密实形成流水通道,水压较大,土质不良,进入土仓的渣土不具有一定的塑性(粘土矿物质含量少,密水性差),那么承压水与无塑性渣土容易形成螺旋输送器喷涌。

土压平衡式盾构机掘进中的一些问题及防治

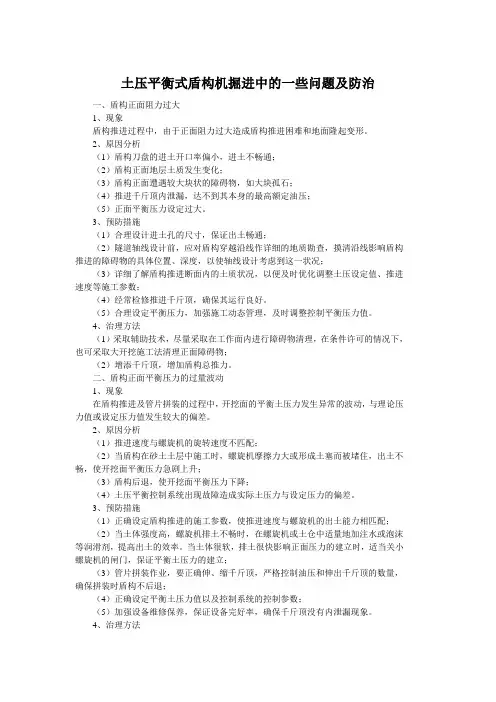

土压平衡式盾构机掘进中的一些问题及防治

土压平衡式盾构机掘进中的一些问题及防治一、盾构正面阻力过大1、现象盾构推进过程中,由于正面阻力过大造成盾构推进困难和地面隆起变形。

2、原因分析(1)盾构刀盘的进土开口率偏小,进土不畅通;(2)盾构正面地层土质发生变化;(3)盾构正面遭遇较大块状的障碍物,如大块孤石;(4)推进千斤顶内泄漏,达不到其本身的最高额定油压;(5)正面平衡压力设定过大。

3、预防措施(1)合理设计进土孔的尺寸,保证出土畅通;(2)隧道轴线设计前,应对盾构穿越沿线作详细的地质勘查,摸清沿线影响盾构推进的障碍物的具体位置、深度,以使轴线设计考虑到这一状况;(3)详细了解盾构推进断面内的土质状况,以便及时优化调整土压设定值、推进速度等施工参数;(4)经常检修推进千斤顶,确保其运行良好。

(5)合理设定平衡压力,加强施工动态管理,及时调整控制平衡压力值。

4、治理方法(1)采取辅助技术,尽量采取在工作面内进行障碍物清理,在条件许可的情况下,也可采取大开挖施工法清理正面障碍物;(2)增添千斤顶,增加盾构总推力。

二、盾构正面平衡压力的过量波动1、现象在盾构推进及管片拼装的过程中,开挖面的平衡土压力发生异常的波动,与理论压力值或设定压力值发生较大的偏差。

2、原因分析(1)推进速度与螺旋机的旋转速度不匹配;(2)当盾构在砂土土层中施工时,螺旋机摩擦力大或形成土塞而被堵住,出土不畅,使开挖面平衡压力急剧上升;(3)盾构后退,使开挖面平衡压力下降;(4)土压平衡控制系统出现故障造成实际土压力与设定压力的偏差。

3、预防措施(1)正确设定盾构推进的施工参数,使推进速度与螺旋机的出土能力相匹配;(2)当土体强度高,螺旋机排土不畅时,在螺旋机或土仓中适量地加注水或泡沫等润滑剂,提高出土的效率。

当土体很软,排土很快影响正面压力的建立时,适当关小螺旋机的闸门,保证平衡土压力的建立;(3)管片拼装作业,要正确伸、缩千斤顶,严格控制油压和伸出千斤顶的数量,确保拼装时盾构不后退;(4)正确设定平衡土压力值以及控制系统的控制参数;(5)加强设备维修保养,保证设备完好率,确保千斤顶没有内泄漏现象。

盾构法施工质量通病及防治

盾构法施工质量通病及防治

盾构法施工质量通病及防治(二)第二节盾构掘进盾构掘进是盾构法隧道施工旳重要工序, 要保证隧道旳实际轴线和设计轴线相吻合, 并保证管片圆环拼装质量, 使隧道不漏水, 地面不产生大旳变形。

1、土压平衡式盾构正面阻力过大1.1、现象盾构推进过程中, 由于正面阻力过大导致盾构推进困难和地面隆起变形。

1.2、原因分析⑴盾构刀盘旳进土开口率偏小, 进土不畅通;⑵盾构正面地层土质发生变化;⑶盾构正面遭遇较大块状旳障碍物;⑷推进千斤顶内泄漏, 达不到其自身旳最高额定油压;⑸正面平衡压力设定过大;⑹刀盘磨损严重。

1.3、防止措施⑴合理设计进土孔旳尺寸, 保证出土畅通;⑵隧道轴线设计前, 应对盾构穿越沿线作详细旳地质勘查, 摸清沿线影响盾构推进旳障碍物旳详细位置、深度, 以使轴线设计考虑到这一状况;⑶详细理解盾构推进断面内旳土质状况, 以便及时优化调整土压设定值、推进速度等施工参数;⑷常常检修刀盘和推进千斤顶, 保证其运行良好;⑸合理设定平衡压力, 加强施工动态管理, 及时调整控制平衡压力值。

1.4、治理措施⑴采用辅助技术, 尽量采用在工作面内进行障碍物清理, 在条件许可旳状况下, 也可采用大开挖施工法清理正面障碍物;⑵增添千斤顶, 增长盾构总推力。

2、泥水加压平衡式盾构正面阻力过大2.1、现象盾构推进过程中, 由于正面阻力过大导致盾构推进困难。

2.2、原因分析⑴泥水平衡系统不能建立或泥水压力过大;⑵盾构刀盘旳进土开口率偏小, 进土不畅通;⑶盾构正面地层土质发生变化;⑷盾构正面遭遇较大块状旳障碍物;⑸推进千斤顶内泄漏, 达不到其自身旳最高额定油压。

2.3、防止措施⑴严格控制泥水质量, 精确设定泥水平衡压力、推进速度等施工参数, 同步保证泥水输送系统旳正常运行;⑵详细理解盾构推进断面内旳土质状况, 以便及时优化调整平衡压力设定值、推进速度等施工参数, 同步配制与土质相适应旳泥水;⑶在盾构穿越沿线做好详尽旳地质勘查, 事先清除障碍物或调整设计轴线;⑷常常检修推进千斤顶, 保证其运行良好。

盾构施工过程质量通病原因及预防

盾构施工过程质量通病原因及预防

盾构施工过程质量通病原因及预防盾构施工是一种高效、快速的地下工程施工方法,但在实际施工过程中,常常会遇到一些质量问题。

这些问题不仅会影响工程的安全和质量,还会给项目带来巨大的经济损失。

本文将从盾构施工过程中常见的质量通病入手,探讨其原因,并提出相应的预防措施。

首先,盾构施工过程中常见的一个质量通病是地层塌陷。

地层塌陷是指在施工过程中,地层发生不稳定而导致坍塌的现象。

造成地层塌陷的原因有很多,其中一个重要的原因是地质勘探不足。

在盾构施工前,必须对地下地质进行详细的勘探,了解地层的性质和变化规律。

只有在充分了解地质情况的基础上,才能选择合适的施工方法和采取相应的支护措施,以防止地层塌陷的发生。

其次,盾构施工过程中常见的另一个质量通病是隧道变形。

隧道变形是指在施工过程中,隧道断面形状发生变化的现象。

造成隧道变形的原因有很多,其中一个重要的原因是施工参数的选择不当。

施工参数包括盾构机的推进速度、刀盘转速、注浆压力等。

如果这些参数选择不当,就会对地层施加过大的力量,导致隧道变形。

因此,在盾构施工前,必须根据地质情况和工程要求,科学合理地选择施工参数,以确保施工的安全和质量。

此外,盾构施工过程中还常常会遇到其他一些质量问题,如管片开裂、接缝不密等。

造成这些问题的原因也各不相同,但可以总结为两个方面:一是施工工艺不当,二是施工材料不合格。

盾构施工是一个复杂的过程,需要严格按照设计要求和工艺规范进行操作。

如果施工人员操作不当,就会导致管片开裂、接缝不密等问题的发生。

另外,施工材料的质量也是影响工程质量的重要因素。

如果使用的材料不合格,就会对工程的安全和质量造成严重影响。

因此,在盾构施工过程中,必须加强对施工工艺和材料的控制,确保其符合相关标准和规范。

为了预防盾构施工过程中的质量通病,可以采取以下措施:一是加强地质勘探工作,充分了解地下地质情况,为施工提供可靠的基础数据。

二是科学合理地选择施工参数,根据地质情况和工程要求,确定合适的推进速度、刀盘转速等参数。

盾构工程施工中重点难点及主要应对措施

盾构工程施工中重点难点及主要应对措施

盾构工程施工中重点难点及主要应对措施概述盾构工程是一种在地下施工的工程方式。

由于盾构工程施工环境狭小,施工过程中会出现一些重点难点问题,因此需要采取一些有效的应对措施,以确保工程的施工质量。

提高开挖质量在盾构工程施工中,开挖是一个非常重要的环节,同时也是施工中的主要难点之一。

开挖质量的高低,直接决定了盾构隧道施工的质量和进度。

要提高开挖质量,可以采取以下措施:•采用先进的掘进工具和设备,在保证安全的前提下提高效率,确保开挖质量;•严格按照设计要求进行施工,避免出现错误的开挖方案;•根据不同地层环境,采取不同的开挖方式。

处理地层困难在盾构工程中,地层环境复杂多样,有时会遇到地层困难问题,如地质结构复杂、随时有泥水突入等。

为了有效应对这些地层困难,可以采取以下措施:•在施工前,进行详细的地质勘探,尽力预测可能遭遇的地层困难,为应对提供基础;•采用先进的掘进工具和设备,在困难地层中穿越地面;•根据不同的地质环境,采取差别化的支护设计和措施。

提高盾构机设备的运行效率盾构工程中盾构机的运行效率直接影响工程施工进度。

因此,需要采取以下措施,提高盾构机运行效率:•对盾构机进行养护维护,避免设备故障和停机时间的增加;•制定详细的运输计划,严格按计划运输备件和材料,确保盾构机运行没有中断。

解决安全问题盾构工程中安全问题是不可忽视的问题。

为了确保盾构工程施工安全,可以采取以下措施:•制定详细的安全计划,对施工现场安全进行全面的检查和监督;•采用经验丰富、技术过硬的施工人员,保障施工过程的安全;•强制执行安全检查制度,发现问题及时整改和解决。

盾构工程施工中的难点问题多种多样,但只要采取科学有效的应对措施,就能顺利完成工程施工。

因此,必须重视施工过程中的实际情况,根据具体情况采取正确的解决方案,为工程的顺利实施提供坚实的保障。

土压平衡盾构机施工常见突发情况原因及应急处理

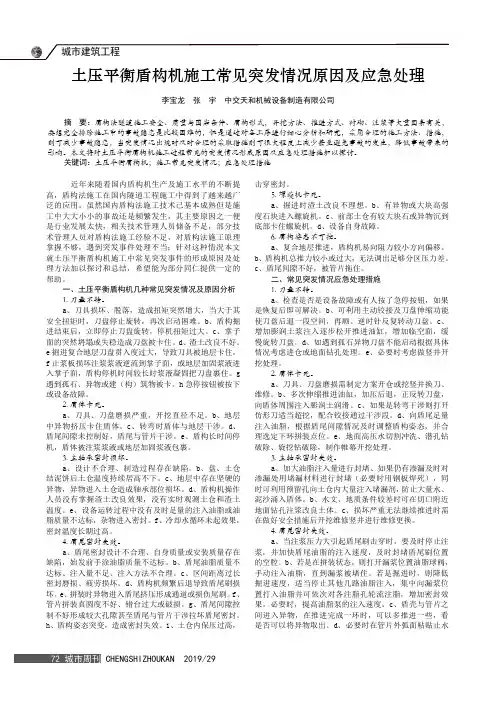

土压平衡盾构机施工常见突发情况原因及应急处理

城市建筑工程近年来随着国内盾构机生产及施工水平的不断提高,盾构法施工在国内隧道工程施工中得到了越来越广泛的应用。

虽然国内盾构法施工技术已基本成熟但是施工中大大小小的事故还是频繁发生,其主要原因之一便是行业发展太快,相关技术管理人员储备不足,部分技术管理人员对盾构法施工经验不足,对盾构法施工原理掌握不够,遇到突发事件处理不当;针对这种情况本文就土压平衡盾构机施工中常见突发事件的形成原因及处理方法加以探讨和总结,希望能为部分同仁提供一定的帮助。

一、土压平衡盾构机几种常见突发情况及原因分析1.刀盘不转。

a、刀具损坏、脱落,造成扭矩突然增大,当大于其安全扭矩时,刀盘停止旋转,再次启动困难。

b、盾构掘进结束后,立即停止刀盘旋转,停机扭矩过大。

c、掌子面的突然坍塌或失稳造成刀盘被卡住。

d、渣土改良不好。

e掘进复合地层刀盘贯入度过大,导致刀具被地层卡住。

f止浆板损坏注浆浆液逆流到掌子面,或地层加固浆液进入掌子面,盾构停机时间较长时浆液凝固把刀盘裹住。

g 遇到孤石、异物或建(构)筑物被卡。

h急停按钮被按下或设备故障。

2.盾体卡死。

a、刀具、刀盘磨损严重,开挖直径不足。

b、地层中异物挤压卡住盾体。

c、转弯时盾体与地层干涉。

d、盾尾间隙未控制好,盾尾与管片干涉。

e、盾构长时间停机,盾体被注浆浆液或地层加固浆液包裹。

3.主轴承密封损坏。

a、设计不合理、制造过程存在缺陷。

b、盘、土仓结泥饼后土仓温度持续居高不下。

c、地层中存在坚硬的异物,异物进入土仓造成轴承部位损坏。

d、盾构机操作人员没有掌握渣土改良效果,没有实时观测土仓和渣土温度。

e、设备运转过程中没有及时足量的注入油脂或油脂质量不达标,杂物进入密封。

f、冷却水循环未起效果,密封温度长期过高。

4.盾尾密封失效。

a、盾尾密封设计不合理、自身质量或安装质量存在缺陷,始发前手涂油脂质量不达标。

b、盾尾油脂质量不达标、注入量不足、注入方法不合理。

c、区间距离过长密封磨损、疲劳损坏。

土压平衡盾构施工中常见的问题及措施

土压平衡盾构施工中常见的问题及措施

密封装置损坏
密封装置老化、磨损或损坏,导致密封效果不佳。
密封材料选择不当
密封材料耐久性差或与盾构机不兼容,导致密封失效。
密封系统维护不到位
密封系统维护不及时或操作不当,导致密封系统失效。
推进系统故障
液压系统故障
液压系统压力不足或波动 大,导致推进力不足或不 稳定。
推进油缸故障
推进油缸磨损、泄漏或卡 滞,导致推进力不均匀或 失效。
常见问题及措施的重要性
01
地面沉降
土压平衡盾构施工引起的地面沉降是一个常见问题。如果沉降过大,可
能导致管线损坏、道路塌陷等后果。采取措施如加强土体加固、调整盾
构参数等可以有效减少沉降。
02
渗漏水
隧道或地铁工程中,渗漏水是一个普遍存在的问题。长期渗漏可能导致
结构腐蚀、影响使用安全。采取措施如加强防水设计、改善材料性能等
施工管理
施工管理不当可能导致安全事故和质量问题。采取措施如加 强施工现场管理、落实安全生产责任制等可以降低事故发生 的风险。
02
土压平衡盾构施工常见问题
土压控制不当
01
02
03
土压波动大
由于开挖面土质不均匀、 出渣量不稳定等原因,导 致土压波动较大,影响施 工安全。
土压设定不合理
土压设定值过高或过低, 可能导致开挖面失稳或刀 盘磨损加剧。
土压监测不准确
土压监测设备故障或数据 传输错误,导致土压控制 不准确。
刀盘磨损严重
刀具材料选择不当
刀具更换不及时
刀具材料硬度不足或耐磨性差,导致 刀盘磨损严重。
刀具磨损达到极限后未及时更换,导 致刀盘进一步磨损。
刀具磨损监测不到位
刀具磨损监测设备故障或数据传输错 误,导致刀具磨损情况不明。

土压平衡盾构施工若干方面的探讨

土压平衡盾构施工若干方面的探讨

土压平衡盾构施工若干方面的探讨一、盾构机机身滚动问题盾构机机身滚动是由于刀盘切削开挖面土体产生的扭矩大于盾构机壳体与土体的摩擦力矩而产生的,当摩擦力矩无法平衡刀盘切削土体扭矩时将引起盾构壳体滚动,过大的滚动会影响管片拼装,也会引起隧道轴线偏移,一般情况下当滚动值超过5时(0.5°),采用以下方法纠正:1.针对性的加注泡沫降低刀盘扭矩。

2.及时注浆,确保注浆量,增大盾构周边的摩擦力。

3.改变刀盘旋转方向,放慢推进速度。

二、盾构机穿越砂层、粘土层的技术措施问题1.粘性土层粘性土层过多的细颗粒含量使其具有较强的粘附作用被粘附在刀盘和土仓内壁,一般会堆积在土仓左下、右下底部搅拌棒不能触及到的地方,造成刀盘扭矩增大,铰接压力变大,推进压力变大,推进速度降低,由于压力较大,粘土被压密固化造成掘进和出土困难,由于不能很好地融合搅匀单独排出造成土仓内温度升高更不利于排土,造成不良循环,存在风险性、材料浪费等。

2.砂性土层砂性土层内摩擦角大,渣土流动性差,排土困难,容易造成地面沉降。

通过砂层、粘性土层主要技术措施如下:(1)在即将进入砂层推进时严密注意开挖面和土仓压力变化,注意螺旋机出土口渣土的形状、流态和温度变化。

(2)严格控制出土量,确保土仓压力,以稳定工作面控制地表沉降。

(3)推进过程中向土仓内及刀盘面板注入泡沫或膨润土泥浆进行渣土改良,提高渣土流动性和止水性,防止涌水涌沙发生喷涌现象,利于螺旋输送机排土。

(4)选择合理的推进参数快速通过,将施工引起的对地层的影响减到最小。

(5)控制好盾构姿态,防止盾构上抬。

(6)适当缩短水泥浆的胶凝时间保证同步注浆的质和量,减少地层损失以控制地表沉降。

(7)当通过砂层时尽量避免不正常停机,缩短停机时间;根据推进压力、铰接压力、铰接行程、推进速度和出土情况,土质和土体温度从而判断分析和处理所出现的问题。

(8)在粘性土层中推进利用隔板上泡沫孔和水孔向土仓内注入泡沫和水,利于渣土排出,当刀盘结泥饼可高速空转刀盘利用离心力的作用脱落。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
• 1、在挖掘前对盾尾密封系统全面检查与维 护,全面更换已磨损的密封刷。
• 2、在管片拼装前必须把盾壳内的杂物清理 干净,防止对盾尾刷造成损坏;每30环全 面检查一次盾尾密封腔油脂情况,严格控 制盾尾油脂的压力。
• 3、经常检查盾尾周边与管片的间隙,控制 好盾构机的姿态和管片选型,保持间隙均 匀。
• 5 、 一旦产生泥饼,可空转刀盘使泥饼在 离心力的作用下脱落。确定开挖面稳定的 情况下也可采用人工进仓清理。
三、螺旋输送机机喷涌问题
• 当盾构机穿越富地层时,如果盾构机没有 连续掘进或掘进间隙,以及同步注浆不密 实形成流水通道,水压较大,土质不良, 进入土仓的渣土不具有一定的塑性(粘土 矿物质含量少,密水性差),那么承压水 与无塑性渣土容易形成螺Hale Waihona Puke 机喷涌。针对 这种情况可采用下列措施:
• 1、 在到达这种地层之前把刀盘上的部分滚 到换成刮刀,增大刀盘的开口率。
• 2 、适量增加泡沫的注入量,减小刀盘的粘 附性,降低泥饼产生的几率。
• 3 、刀盘背面和土仓压力隔板设上设搅拌 翼,以加强搅拌强度和范围,并通过土仓 隔板上的注入孔注射泡沫,改善渣土的和 易性,增大渣土流动性。
• 4 、必要时向螺旋机内加入泡沫,以增加渣 土流动性,利于渣土的排出。
• 1、维持土仓内压力平衡,随时调整预定压 力。在掘进停止时也应保持土仓内压力与 外界水土压力平衡,螺旋机再次排土前,
• 刀盘应把土仓内的水、土充分搅拌,使土仓 土体有良好的密水性,避免喷涌破坏土压平 衡。
• 2、在盾构机掘进过程中保证注浆量和注浆 压力,实际注浆量应达到理论注浆的 150%~200%,必要时进行二次注浆。盾尾 注浆口的注浆压力应大于隧道埋深处的水土 压力。
• 4、进行管片壁厚二次注浆时,压浆部位为 5~8环,并严格控制注浆压力。发现盾尾 漏浆比较严重时,应改用初凝时间较短的 浆液。
五、地表沉降问题
• 当土仓内压力不足以与外界水土压力平衡 时,刀盘前方土体易坍塌,从而引起地表 沉降。管片脱出盾尾后,管片与地层间存 在一环形建筑空间,在软土层中如果不及 时进行同步注浆填充,拱顶围岩极有可能 产生变形引起地表过量沉降,可采取下列 措施防止地表沉降:
拼装管片
管片搬入 管片保管 贴防水材 坑内搬入 管片搬送
Ⅰ-1-2 盾构法的特征
原理
保持围岩的稳定 保持开挖面的稳定
特征 施工作业安全 地基变形容易控制
预制管片 重复作业
地下作业
施工容易,品质容易保证 省力化容易,工期管理容易
路面交通阻碍少 噪音,振动少
周围环境不被破坏
一、盾构机机身滚动问题
• 盾构机机身滚动是由于刀盘切削开挖面土 体产生的扭矩力大于盾构机壳体与隧道洞 壁之间的摩擦力矩而产生的。在两地层分 界面掘进时,由于岩性差别太大且岩层稳 定性较好,此时扭矩很大,而盾构机壳体 与隧道洞壁之间只有部分产生摩擦力,当 摩擦力无法平衡刀盘切削土体产生的扭矩 时将引起盾构机机身的滚动,过大的滚动 将影响管片的拼装,也会引起隧道轴线的 偏斜。一般情况下,当滚动偏差超过0.5° 时,应采取以下方法进行纠正:
• 1 、 隧道下坡并处于岩层含水地层时,必 须切断管片与围岩间隙汇集的地下水与开 挖面的水力联系。管片处于富水区时间越 长,管片背后存储的水力和压力就越大,
• 这就要求同步注浆效果必须达到完全封闭 初衬空隙并阻水,避免土仓与管片背后形 成水力通道。
• 2 、 严格控制推进速度和出土量。保证都 盾构机连续均衡快速通过。
• 1 、针对性的添加泡沫减小刀盘扭矩。
• 2、及时注浆,确保注浆量,采用活性浆液 等措施增大盾构周边摩擦力。
• 3、改变刀盘旋转方向,放慢推进速度。
二、结泥饼问题
• 盾构机穿越粘性土层时,由于刀盘需要维 持较高的压力,而且温度也很高。这样粘 性土在高温、高压作用下易压实固结产生 泥饼,特别在刀盘的中心部位。当产生泥 饼时,掘进速度急剧下降,刀盘扭矩也会 上升,大大降低开挖效率,甚至无法掘进。 施工中主要采取以下措施:
• 3 、盾构机停止掘进时,土仓压力设定为 外界水压力,继续保持压力平衡。在螺旋 机再次排土前,刀盘应把土仓内的水、土 充分搅拌,使其具有良好的密水性,避免 喷涌。
四、盾尾漏浆问题
• 造成盾尾漏浆主要有以下几个原因:一是 盾尾刷磨损;二是盾尾与管片之间间隙不 均匀;三是背后注浆压力过高。可采取下 列措施防止盾尾漏浆:
土压平衡盾构施工中常见的 问题及措施
• 土压平衡盾构法施工在国内地铁工程中 得到广泛的应用,目前北京地铁工程大都 采用土压平衡盾构法施工。虽然土压平衡 盾构施工技术已日臻成熟,但仍有很多问 题尚需要解决。
盾构工法的原理
盾构
盾构隧道
施工框图(掘进)
排土 掘削土搬出 掘削土処理
場外搬出
掘削 壁后注浆
相关文档
最新文档
