第三章 公路工程预算定额
第一节 概述 第二节 预算定额旳编制环节与措施 第三节 预算定额消耗量指标旳制定 第四节 预算定额旳构成和利用
2023/12/28
1
第一节 概述
一、预算定额旳概念和作用 (一)预算定额旳概念 预算定额是用于拟定一定计量单位旳分项工程或
构造构件旳人工、材料和机械台班消耗量旳数量标 准。
四、定额基价
定额基价就是完毕定额计量单位旳工程量, 按人工、材料、机械台班基价及定额工、料、机 消耗量计算出旳人工费、材料费和机械使用费之
和。 材料基价 消耗量 其他材料费 设备摊销费
定额基机价械=台人班工基基价价×台工班日数数 小型机具使用费
2023/12/28
12
第四节 预算定额旳构成和利用
229.=63m3
2023/12/28
22
根据预算定额第二章阐明3“各类稳定土基层、级配 碎石、级配砾石路面旳压实厚度在15cm以内,填隙碎 石一层旳压实厚度在12cm以内,垫层和其他种类旳基 层压实厚度在20cm以内,拖拉机、平地机、压路机台 班按定额数量计算。如超出以上压实厚度进行分层拌 和、碾压时,拖拉机、平地机、压路机台班按定额数 量加倍,每1000增长3.0工日。”
公路工程预算定额按定额综合范围将施 工机械分为主要机械和小型机具。

公路工程预算定额

公路工程预算定额

项目 城市环线建设 高速公路扩建
工程量 100公里 50公里
费用 1亿人民币 5000万元人民币
质量参数 道路强度:A级 平整度:1毫米
结论和总结
公路工程预算定额是公路工程施工和管理的重要依据,可以帮助控制成本、 提高效率、保证质量。在编制过程中,需要考虑工程量、费用和质量参数等 基本要素,并遵循一定的编制步骤。
公路工程预算定额的作用
工程施工
预算定额为工程施工提供明 确的工程量计算和费用评估 标准。
预算管理
预算定额用于监控和管理公 路工程项目的预算和支出。
质量保证
通过编制预算定额,可以确 保公路工程的质量符合相关 标准和要求。
公路工程预算定额的基本要素
工程量
• 道路长度 • 桥梁数量 • 隧道长度
费用
• 土建费用 • 材料费用 • 设备租赁费用
公路工程预算定额
公路工程预算定额是指根据统计资料和工程实际情况,确定公路工程各项工 程量、费用、质量参数等的标准和基准。
公路工程预算定额的定义
明确费用标准
公路工程预算定额为公 路工程的各项工程费用 提供明确的计算标准和 依据。
衡量工程质量
公路工程预算定额可以 通过明确工程质量参数, 评估和衡量工程施工质 量。
规范施工进程
公路工程预算定额通过 确定工程量和工期,规 范公路工程施工进程。
编制公路工程预算定额的目的
1 控制成本
公路工程预算定额的 编制可以帮助控制工 程成本,避免预算超 支和资金浪费。
2 提高效率
清晰的预算定额可以 提高工程施工和管理 的效率,确保工程按 计划完成。
3 保证质量
通过制定质量标准, 公路工程预算定额可 以确保工程质量符合 要求。

简述公路工程预算定额包括的主要内容

简述公路工程预算定额包括的主要内容

公路工程预算定额是指在规定的条件下,根据工程项目的设计要求和施工技术,通过对材料、人工、机械设备的消耗量和费用进行科学计算,得出的各项工程量及其费用的指导性标准。

它是进行公路工程施工预算、结算和决算的重要依据,对于确保工程质量、控制成本、保障工程进度都有着至关重要的作用。

1. 工程量清单公路工程预算定额首先包括工程量清单,这是对工程项目中各项工程量的详细计算和列示,包括项目名称、工程量单位、工程量、工程量计算规则。

工程量清单是公路工程预算定额的基础,也是对工程项目各项工程量进行详细核算和分解的基础。

2. 材料消耗公路工程预算定额还包括了材料消耗的详细计算。

这包括对建筑材料、水泥、砂石等材料的种类、规格、消耗量等进行科学合理的计算和列示。

材料的消耗是公路工程预算定额中非常重要的一部分,直接关系到材料的采购和使用成本。

3. 人工费用除了材料消耗外,公路工程预算定额还包括了人工费用的计算。

这包括了对各种施工工种的工资、工时、计件工资等进行详细计算和列示。

人工费用是公路工程预算定额中的另一个重要组成部分,对于控制施工成本、合理安排施工进度都有着至关重要的作用。

4. 机械设备消耗公路工程预算定额还包括了机械设备的消耗量和费用。

这包括了对各种施工机械设备的种类、规格、使用量、折旧费用等进行详细科学的计算和列示。

机械设备的消耗是公路工程预算定额中的一部分,对于选择适当的机械设备、合理使用机械设备都有着重要的指导意义。

总结回顾:公路工程预算定额的主要内容包括工程量清单、材料消耗、人工费用和机械设备消耗。

这些内容构成了公路工程预算定额的基础,通过对这些内容的科学计算和详细列示,可以为公路工程施工的预算、结算和决算提供重要的依据,对于控制成本、保障工程质量、保障工程进度都有着至关重要的作用。

个人观点和理解:公路工程预算定额作为公路工程施工的重要依据,对于工程项目的顺利实施具有至关重要的作用。

通过对工程量、材料、人工费用和机械设备消耗的科学计算和详细列示,可以更好地控制施工成本,保证工程质量,保障工程进度。

公路工程预算定额详解课件

公路工程预算定额详解课件

注意事项
在进行定额调整和换算时,需确保调整和换 算的依据合理、方法正确,以避免误差和纠 纷。
03
公路工程预算定额的编制方法
人工消耗量的确定
综合工日
根据施工工艺和工程量计算出每单位工程所需的人工工日数,再根据工种、级别和工资 标准确定综合工日单价。
工日单价
根据地区、工种和劳动力市场的实际情况,确定不同工种的日工资标准和综合工日单价 。
定额的分类与特点
分类
公路工程预算定额按专业性质可分为路基工程、路面工程、桥涵工程等;按定额的用途可分为劳动定额、机械台 班定额和材料消耗定额。
特点
公路工程预算定额具有科学性、系统性、统一性、权威性和稳定性等特点。
02
公路工程预算定额的使用方法
定额的查阅方法
定额手册查询
公路工程预算定额通常以手册形 式发布,包含了各种工程项目的 定额数据。预算人员可以根据需 要查阅对应章节,获取相关定额 。
工程建设企业参与国际竞争提供有力支持。
定额管理的信息化趋势
信息化技术的应用
信息化技术将在公路工程预算定额管理中得到广泛应用,提高管理 效率和精度。
数据共享与协同工作
通过信息化管理平台,实现数据共享和协同工作,提高公路工程预 算编制的准确性和效率。
信息化管理系统的不断完善
随着信息化技术的发展,公路工程预算定额管理系统的功能将不断 完善,满足日益复杂的公路工程建设需求。
台班单价
根据机械的租赁、维修、燃料等费用,以及 操作人员的工资等实际情况,确定机械台班 的费用标准和台班单价。
04
公路工程预算定额的应用实例
路基工程的定额应用
土方开挖
根据土壤类别、开挖方法、工作面和弃土距离等因素 ,确定土方开挖的定额消耗量。

公路工程预算定额

公路工程预算定额

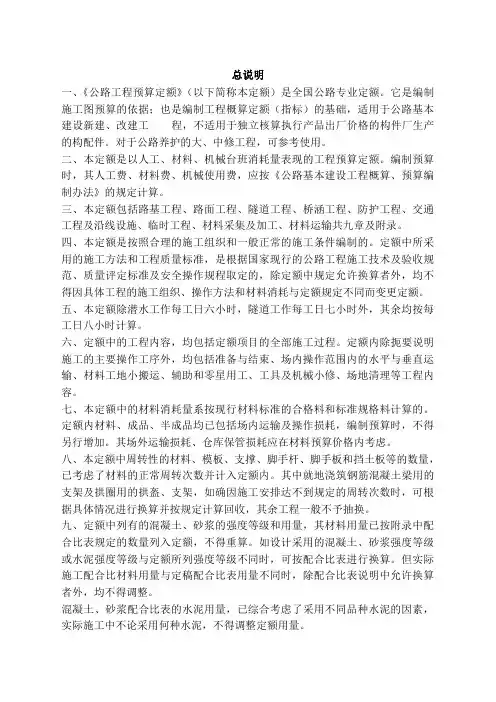

总说明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额。

它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。

对于公路养护的大、中修工程,可参考使用。

二、本定额是以人工、材料、机械台班消耗量表现的工程预算定额。

编制预算时,其人工费、材料费、机械使用费,应按《公路基本建设工程概算、预算编制办法》的规定计算。

三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、防护工程、交通工程及沿线设施、临时工程、材料采集及加工、材料运输共九章及附录。

四、本定额是按照合理的施工组织和一般正常的施工条件编制的。

定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。

五、本定额除潜水工作每工日六小时,隧道工作每工日七小时外,其余均按每工日八小时计算。

六、定额中的工程内容,均包括定额项目的全部施工过程。

定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。

七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。

定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。

其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。

八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。

其中就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。

九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。

公路工程施工预算定额

公路工程施工预算定额

公路工程施工预算定额一、前言公路工程施工预算定额是指在公路工程建设中,根据工程的具体情况和技术要求,按照相应的定额标准进行编制的工程费用预算。

施工预算定额是公路工程建设中的重要工作之一,对于合理控制工程造价、提高工程质量、保障工程安全具有重要意义。

本文将从公路工程的施工预算定额的编制原则、内容要点、应用范围等方面进行详细介绍。

二、编制原则1.科学合理:施工预算定额的编制应当基于科学、准确的数据和合理的计算方法,确保定额的准确性和可靠性。

2.依据标准:施工预算定额的编制应当严格按照国家相关标准和规范进行,确保定额的合法性和规范性。

3.灵活适用:施工预算定额应当根据工程的实际情况和特点进行灵活调整和适当修订,确保定额的实用性和适用性。

4.持续改进:施工预算定额的编制应当遵循持续改进的原则,不断调整和完善定额标准,适应工程建设的发展需求。

三、内容要点1.工程量清单:施工预算定额的核心内容是工程量清单,包括工程项目的名称、工程量单位、工程量标准、工程量数量、工程量单价等信息。

2.材料配合比:施工预算定额还包括工程所需材料的配合比,包括水泥、砂石、钢筋等材料的种类、规格、数量和价格等信息。

3.人工定额:施工预算定额中还包括工程所需人工的定额标准,包括劳务工资、工时计算、岗位补贴等信息。

4.机械设备:施工预算定额中还应包括需要使用的机械设备的定额标准,包括机械设备的种类、规格、工时计算等信息。

5.其他费用:施工预算定额还包括工程建设中所需的其他费用,包括临时设施、办公费用、监理费用等。

四、应用范围1.新建公路工程:施工预算定额适用于新建公路工程的施工过程,对于工程造价的控制和优化具有重要意义。

2.改建扩建工程:施工预算定额也适用于公路工程的改建扩建过程,可以帮助合理预算工程费用。

3.维护修理工程:施工预算定额还适用于公路工程的维护修理过程,可以帮助规范施工过程,提高工程质量。

4.其他工程:施工预算定额还适用于其他类型的工程建设过程,例如桥梁、隧道等工程。

公路的工程预算定额

公路的工程预算定额

总说明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额。

它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。

对于公路养护的大、中修工程,可参考使用。

二、本定额是以人工、材料、机械台班消耗量表现的工程预算定额。

编制预算时,其人工费、材料费、机械使用费,应按《公路基本建设工程概算、预算编制办法》的规定计算。

三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、防护工程、交通工程及沿线设施、临时工程、材料采集及加工、材料运输共九章及附录。

四、本定额是按照合理的施工组织和一般正常的施工条件编制的。

定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。

五、本定额除潜水工作每工日六小时,隧道工作每工日七小时外,其余均按每工日八小时计算。

六、定额中的工程内容,均包括定额项目的全部施工过程。

定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。

七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。

定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。

其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。

八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。

其中就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。

九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。

公路工程概、预算定额计价工程量计算规则

公路工程概、预算定额计价工程量计算规则

公路工程概、预算定额计价工程量计算规则
1.机械施工路基土石方: (1).局部机械无法操作的部分土石方,需由人工完成,工程量由施工组织设计确定。 (2).人工操作部分按相应人工施工定额乘以1.15的系数进行计算。
(一)路基土石方
2.路基加宽填筑: (1). 按加宽20-50cm考虑。 (2).路堤填筑完成后,是否清除加宽填筑,应结合路基稳定及环境美化等多种因素综合考虑 (3). 一般情况不予清除。 (4).特殊情况需清除时,其清除费用按刷坡定额计算。(整修边坡时应扣除该刷坡路段长度)。刷坡土方如需外运,按土方运输定额计算。
级配碎石基层
级配砾石基层
20cm
垫层
底基层
其它种类基层
混和料平均运距计算示例
例:某路段长30km,在路线中点离道路2km处设基层混和料拌和场,则混和料的平均运距应为:30/4+2=9.5 km
混合料运输平均运距计算
混和料平均运距示例
例:某路段长30km,在10km处,离道路2km处设基层混和料拌和场,则混和料的平均运距应为:5×10+10×20 +2=10.33km
土石方施工经济运距
01
按外购成品构件考虑
03
排水管预制时,套用预制圆管涵定额计算.按构造物 I 费率计算.
02
排水管购买时,费用另计,按构造物 III 费率计算.
1.砼排水管铺设:
(二) 排水工程
(三) 路基防护
A
D
B
C
边坡高度为坡的垂直高度
含伸缩缝、沉降缝
含拌和费用
面积为坡面面积
01
不宜套用振冲碎石桩定额.
(1).适用于运距≦15km以内工程,运距 >15km 时,按交通厅关于执行部颁概预算编 办法的补充规定,规定的运价计算。(见下表) 运价计算按运距5km以内和全程运距对应的每增运1km的运价叠加计算。 例1:汽车运输碎石运距为26km时,则每立方米汽车运输全程运价 = {6元/t(1-5km) + (26km – 5km)×0.6元/t.km}×1.5(单位质量) = 18.6元×1.5(t/m3)=27.9元 例2:汽车运输钢筋运距为130km时,则每吨钢筋的全程运价 =13.0元/t(1-5km) + (130-5)km ×0.45 = 69.25元
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

审核定稿 ④ 报批阶段
测算总水平
准备汇报资料
修改整理印刷稿 ⑤ 整理资料阶段
撰写定额编制说明
立档成卷
2012-10-26
6
第二节 预算定额的编制步骤 与方法
(二)确定预算定额的计量单位 1.项目的计量单位
2.人工、材料、机械计量单位及小数位数的
确定 (三)按典型设计图纸和资料计算工程量 (四)进行子目平衡分析 (五)计算定额工料机数量
周转性材料 :材料消耗量=周转摊销量
其他材料 :其他材料费=(材料预算单价×数量) 金属设备 :设备摊销费=55元×设备重量(t)×施工期 (月)
2012-10-26 9
第三节 预算定额消耗量指标的制定
三、机械台班消耗指标 预算定额中的机械台班消耗量指标,是
根据其施工定额各分项工程的机械台班耗用
砾 石 渣 灰 石
m3 m3 m3 m3 m3 元 t 台班 台班 台班 台班 台班 台班 元
设备摊销费 材料总重量 120kW 以 内 自 行 式 平 地 机 75kW 以 内 履 带 式 拖 拉 机 6~ 8t 光 轮 压 路 机 12~ 15t 光 轮 压 路 机 230kW 以 内 稳 定 土 拌 和 机 6000L 以 内 洒 水 汽 车 基 价
2012-10-26 5
预算定额的编制步骤
拟定编制方案 ① 准备工作阶段 抽调人员组成专业组
普遍收集资料
专题收集资料 ② 收集资料阶段
收集现行定额
收集有关部门积累的资料
专项查定及科学试验
整理、分析各项基础资料 工料机数量的确定 ③ 编制定额阶段
分项定额复核与水平测算
工料机8
第四节
预算定额的组成和运用
2、定额的抽换
如果按设计的要求、工作内容及确定的工程 项目不完全与相应定额的工程项目符合,则不能 直接套用定额,而应对定额表值进行必要调整或 抽换后,才能采用。
在运用《公路工程预算定额》时,定额抽换 方法可分为三类:
配合比不同有关材料的抽换;
定额表值乘系数;
第三章
第一节 第二节 第三节 第四节
公路工程预算定额
概述 预算定额的编制步骤与方法 预算定额消耗量指标的制订 预算定额的组成和运用
2012-10-26
1
第一节
概述
一、预算定额的概念和作用 (一)预算定额的概念 预算定额是用于确定一定计量单位的分项工程或 结构构件的人工、材料和机械台班消耗量的数量标 准。 (二)预算定额的作用 编制施工图预算,确定和控制项目建筑安装工 程造价的基础 对设计方案进行技术经济比较和技术经济分析 的依据 编制施工组织设计的依据 合理编制标底、投标报价的重要参考 编制概算定额和估算指标的基础
2012-10-26 7
第三节 预算定额消耗量指标的制定
一、人工消耗量指标 根据测算后综合取定的工程数量和参照施工 定额中人工消耗指标计算出的。人工消耗量不分 工种、不分技术等级全部综合在一起,再考虑人 工幅度差,则可制定出该项目的人工消耗量指 标。
预算定额的用工数量=(基本用工+超运距用
工+辅助用工)×人工幅度差系数
2012-10-26
8
第三节 预算定额消耗量指标的制定
二、材料消耗指标 预算定额的材料消耗量由材料的净用量和各种合理损耗组 成。各种合理损耗是指场内运输损耗和操作损耗;而场外运输 损耗和工地仓库保管损耗则计入材料预算价格之中。 根据作用不同,公路工程预算定额中材料消耗指标的表现 形式和计算方法也不同。 主要材料:材料消耗量=净用量(1+场内运输及操作损耗 率)
设计施工图纸
公路工程施工定额
人工工资标准、材料单价和机械台班 单价
2012-10-26 4
第二节
预算定额的编制步骤 与方法
一、预算定额的编制步骤
预算定额的编制主要分为五个步骤,其 体过程如下页图所示。 二、预算定额的编制方法 (一)确定各项目的名称、工作内容及施
工方法
1.预算定额的项目划分
2.施工方法的选择
2012-10-26
24
则人工和机械应分别调整为:
应当注意:定额表中只要有工、料、机数量抽换或调整,其基 价也应做相应调整。
2012-10-26
25
查阅《公路基本建设工程概算、预算编制办法》附录十可 知材料的基价:石灰70元/t,粉煤灰19.5元/m3,碎石27.5元 /m3,人工16.02元/工日; 查阅《机械台班费用定额》可知机械台班的基价分别为: 120kW以内自行式平地机778.95元/台班,6~8t光轮压路机 179.20元/台班,12~15t光轮压路机259.89元/台班。 因此,调整后的定额基价应为: 11951-90×3.955-19.5*21.1+27.5×13.51+16.02×3.0+ 778.95×0.82+179.2×0.54+259.89×1.50 =12808元
2012-10-26
26
第四节
预算定额的组成和运用
②砂浆及混凝土 《公路工程预算定额》总说明中规定:“定额中列 有混凝土及砂浆标号和用量,其材料用量已按附录配合 比表规定的数量列入定额,不得重算。如设计采用的混 凝土及砂浆标号或水泥标号与定额所列标号不同时,可 按配合比表进行换算。但实际施工配合比材料用量与定 额配合比表用量不同时,除配合比表中允许换算者外, 均不得调整。”“砂浆配合比表的水泥用量,已综合考 虑了采用不同品种水泥的因素,实际施工中不论采用何 种水泥,不得调整定额用量。”
粉煤灰:

石:
4 =15.822t 5 11 [59.33+3.96×(20-15)] × =58.03m3 15 85 [162.07+10.81×(20-15)]× =229.63m3 80
[14.832+0.989×(20-15)]×
2012-10-26
22
根据预算定额第二章说明3“各类稳定土基层、级 配碎石、级配砾石路面的压实厚度在15cm以内,填隙 碎石一层的压实厚度在12cm以内,垫层和其他种类的 基层压实厚度在20cm以内,拖拉机、平地机、压路机 台班按定额数量计算。如超过以上压实厚度进行分层 拌和、碾压时,拖拉机、平地机、压路机台班按定额 数量加倍,每1000增加3.0工日。”
2012-10-26
23
2-9 顺 单 序 项 号 位 号 目 代
石灰、粉煤灰稳定土基层
单 位 : 1000m2
稳定土拌和机拌和 石灰粉煤灰砂基层 石灰∶粉煤灰∶砂 20∶ 40∶ 40 压实厚度 15cm 31 每增减 1cm 32 3.9 3.399 - 4.80 - - - 9.06 - - 19.0 - - - - 0.02 0.09 667 石灰粉煤灰砂砾基层 石灰∶粉煤灰∶砂砾 5∶ 15∶ 80 压实厚度 15cm 33 36.6 15.064 - - 149.18 - - 60.26 - - 324.7 0.82 - 0.54 1.50 0.32 1.34 7814 每 增 减 1cm 34 1.9 1.004 - - 9.95 - - 4.02 - - 21.6 - - - - 0.02 0.06 424 石灰粉煤灰碎石基层 石灰∶粉煤灰∶碎石 5∶ 15∶ 80 压实厚度 15cm 35 35.9 14.832 - - - - - 59.33 162.07 - 313.1 0.82 - 0.54 1.50 0.32 1.16 9321 每增减 1cm 36 1.9 0.989 - - - - - 3.96 10.81 - 20.9 - - - - 0.02 0.05 526
(三)定额附录 《公路工程预算定额》的附录包括四个方面 的内容 。 1.路面材料计算基础数据 2.基本定额 3.材料的周转及摊销 4.人工、材料代号及人工、材料、半成品 单位重、损耗、基价表
2012-10-26
15
第四节
预算定额的组成和运用
二、现行《公路工程预算定额》的运用 (一)定额运用的基本知识
2012-10-26
27
【例3-3】某浆砌片石实体式桥台高8m,设计 采用7.5号水泥砂浆砌筑。试按预算定额确定每 10m3砌体资源消耗量。 解:查《公路工程预算定额》第四章桥梁工 程第五节砌筑工程,即定额表[322-(4-31)- 5]: 根据节说明1可知,“定额中的5号、7.5号水 泥砂浆为砌筑用砂浆,10号水泥砂浆为勾缝用砂 浆”。 本问题中定额采用5号水泥砂浆砌筑,而设计 采用7.5号水泥砂浆砌筑,因此水泥砂浆材料应该 抽换。查《公路工程预算定额》附录二基本定额 中的砂浆配合比表进行抽换。
定额表值增减量。
2012-10-26 19
第四节
预算定额的组成和运用
(1)配合比不同有关材料的抽换
①路面半刚性基层材料
《公路工程预算定额》第二章路面工程说明 中规定:水泥、石灰稳定类基层定额中的水泥 或石灰与其他材料系按一定配合比编制的,当 设计配合比与定额标明的配合比不同时,有关 材料可分别按下式换算:
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18
人 生 石 土 砂 砂 煤 矿 粉 碎 煤 矸
工 灰
工日 t m3 m3
1 278 280 285 287 307 309 313 324 392 394 444 447 458 461 503 671 999
65.5 50.985 - 72.00 - - - 135.96 - - 285.4 0.82 - 0.54 1.50 0.32 1.71 11413
2012-10-26 2
第一节
概述
二、预算定额编制的原则和依据
(一)预算定额编制的原则 按社会平均水平确定预算定额的原则 简明适用原则 坚持统一性和因地制宜相结合原则
