华山游客中心施工组织设计

华山游客中心施工组织设计1. 简介华山游客中心项目位于陕西省华山市,是一个旨在提供便利服务并提升游客体验的综合性建筑项目。
本文档旨在设计华山游客中心的施工组织,确保施工过程高效、安全、顺利进行。
2. 施工组织架构2.1 项目经理•负责整体项目的策划、指导和组织工作•协调各专业施工,确保施工进度和质量•定期召开项目例会,汇报工作进展2.2 建筑工程部•负责建筑施工相关工作,包括结构施工、装修等•协调建筑工程设计院提供的施工图纸和设计方案•定期检查施工进度,确保质量和安全2.3 设备工程部•负责设备施工相关工作,包括电气、通风、供暖等•协调设备工程技术人员,确保施工进度和质量•检查设备安装过程,确保符合相关标准和规范2.4 环境工程部•负责环境施工相关工作,包括绿化、排水、污水处理等•协调环境工程技术人员,确保施工进度和质量•定期检查环境施工,确保符合相关环保要求2.5 安全监察部•负责施工现场的安全管理工作•指导施工人员使用个人防护装备•定期检查施工现场,确保施工安全3.1 前期准备1.确定项目具体需求和建筑设计图纸,编制详细的施工计划。
2.聘请具有相关经验的施工队伍,确保人员素质和技能。
3.采购所需的材料和设备,并对材料进行检验和入库。
1.根据施工计划,按照工程部门划分的职责,组织各专业施工人员开始施工。
2.监督和控制施工进度,确保按时完成各施工阶段。
3.定期召开施工例会,沟通施工中的问题和解决方案。
3.3 安全控制1.执行严格的施工现场管理制度,确保安全生产。
2.指定专人负责安全检查和事故预防工作。
3.提供必要的安全培训和教育,增强施工人员的安全意识。
3.4 质量控制1.制定详细的质量控制计划,包括材料验收标准和工艺要求。
2.定期进行质量检查,及时纠正施工中存在的质量问题。
3.对施工人员进行技术培训,提高施工质量和效率。
4. 施工安全措施4.1 标示和隔离•针对施工区域进行标识和隔离,确保人员和设备安全。
某游客接待中心施工设计方案

某省某市某某景区游客接待中心施工组织设计某市某建工集团第筑工程有限责任公司目录一、编制依据及原则 -------------------------------------------------------- 【】二、工程概况及现场施工平面布置图 ----------------------------------- 【】三、总体施工案、主要施工法、主要管理措施及施工难点 -------- 【】四、关系协调 ----------------------------------------------------------------- 【】五、合同管理 ----------------------------------------------------------------- 【】六、施工顺序、总进度安排及总形象进度网络图 -------------------- 【】七、主要劳动力、材料、施工机具安排及数量汇总表 -------------- 【】八、主要分部、分项工程的施工工艺、法 ----------------------------- 【】(一)土工程 -------------------------------------------------------------- 【】(二)施工测量 ----------------------------------------------------------- 【】(三)工程测量放线 ----------------------------------------------------- 【】(四)水泥搅拌桩复合地基 -------------------------------------------- 【】(五)模板工程 ----------------------------------------------------------- 【】(六)钢筋工程 ----------------------------------------------------------- 【】(七)混凝土工程 -------------------------------------------------------- 【】(八)砌体工程 ----------------------------------------------------------- 【】(九)钢结构工程 -------------------------------------------------------- 【】(十)装饰工程 ----------------------------------------------------------- 【】1、塑钢窗工程 --------------------------------------------------------- 【】2、木门工程 ------------------------------------------------------------ 【】3、楼地面工程 --------------------------------------------------------- 【】4、油漆工程 ------------------------------------------------------------ 【】5、墙面瓷砖工程 ------------------------------------------------------ 【】(十一)脚手架工程 ----------------------------------------------------- 【】(十二)安装工程 -------------------------------------------------------- 【】九、保证安全、质量、工期、控制造价、环境保护、文明施工、冬雨季施工、施工工艺的技术措施 ----------------------------------------------- 【】(一)保证安全的技术措施 ----------------------------------------------- 【】(二)保证质量的技术措施 ----------------------------------------------- 【】(三)保证工期的技术措施 ----------------------------------------------- 【】(四)降低工程造价的技术措施 ----------------------------------------- 【】(五)环境保护的技术措施 ----------------------------------------------- 【】(六)文明施工的技术措施 ----------------------------------------------- 【】(七)冬雨季施工措施 ----------------------------------------------------- 【】(八)减少扰民噪音的措施 ----------------------------------------------- 【】(九)降低环境污染技术措施 -------------------------------------------- 【】(十)地下管线及其它地上地下设施的保护加固措施 -------------- 【】(十一)新技术、新材料、新工艺、新设备的应用 ----------------- 【】十、临时设施项目数量及平面布置 -------------------------------------- 【】十一、施工水电用量 -------------------------------------------------------- 【】1.施工用水设计--------------------------------------------------------------- 【】2.施工用电计划--------------------------------------------------------------- 【】附表及附图表1.劳动力计划表表2.主要施工机械设备一览表表3.临时设施项目数量表表4.项目经理部管理机构图表5.质量保证体系表6.安全保证体系一、编制依据及原则1、编制依据1.1某某区某某古镇景区游客接待中心设计图纸;1.2现行有关施工规、验收标准。
某旅游服务中心工程施工组织设计(DOC111页)

目录1.工程概况 (5)1.1编制依据 (5)1.2编制范围 (5)1.3宾馆工程特征 (5)1.4游客中心工程特征 (7)2.施工现场平面布置 (8)2.1施工用水 (8)2.2施工用电 (10)2.3施工机械布置 (11)2.4现场临时设施布置 (11)2.5现场材料堆放 (11)2.7环境卫生 (12)3.施工方案 (13)3.1施工测量 (13)3.2脚手架工程 (14)3.3地基与基础工程 (18)3.4主体结构工程 (21)3.5装饰装修工程 (36)3.6屋面工程 (46)3.7电气工程 (49)3.8给水排水及暖通工程 (57)4.1施工段的划分 (66)4.2施工进度计划及劳动力安排 (66)4.3项目经理部组成 (68)4.4施工组织管理协调配合措施 (74)5.质量保证措施 (77)5.1质量目标 (77)5.2保证体系 (77)5.3施工准备阶段的质量控制 (77)5.4施工过程中的质量控制 (78)5.5质量保证制度 (81)5.6实行质量回访保修制度 (83)6.工期保证措施 (84)6.1组织保证措施 (84)6.2施工计划的实施及调整 (84)6.3材料供应保证措施 (85)6.4劳务保证措施 (85)7.施工部署 (87)7.1指导思想 (87)7.2施工策划 (88)7.3施工准备 (90)8.施工技术措施 (95)8.2冬期施工措施 (95)8.3纠正预防措施 (96)8.5新工艺、新技术的运用 (100)9.机械设备配备情况 (100)10.安全施工措施 (102)10.1安全生产目标 (102)10.2安全施工措施 (102)10.3开工前准备 (102)10.4组织保证措施 (103)10.5管理制度措施 (103)10.6施工阶段安全措施 (104)10.7防止伤害事故措施 (106)10.8临边与洞口的安全防护 (107)10.9消防措施 (108)10.10保卫措施 (108)11.文明施工措施 (109)11.1现场工程标志牌设计 (109)11.2临设布置 (109)11.3成品、半成品、原材堆放 (109)11.4现场场地和道路 (109)11.5污水的处理和排放 (110)11.6粉尘控制 (110)11.8现场卫生管理 (110)11.9现场安全、保卫 (111)11.10文明施工教育 (111)附件:——施工总平面布置图——施工进度计划网络图1.工程概况1.1编制依据(1)本工程招标文件及招标答疑纪要。
沙坡头旅游新镇游客服务中心工程施工组织设计方案

沙坡头旅游新镇游客服务中心外墙装修施工组织方案编制单位:建筑公司编制人:编制日期:年月日工程人员联系单项目经理会刚技术员万勇石材组长会红玻璃幕墙组长吉刚宁安全员库管员万笑一、工程概况本项目游客服务中心,换乘中心,连廊、停车场和景观平台,其中游客服务中心建筑面积约18785.64平方米,换乘中心、连廊、景观平台,建筑面积共约5169.84平方米,总建筑面积约23955.48平方米,概算总投资约1.65亿元,游客服务中心作为旅游新镇的标志性建筑物,是一座设计新颖独特、功能设施齐全、集售票、酒店、餐饭、办公、游客服务为一体的高层公共建筑、木工程地下一层建筑面积2716,主要是配电室、锅炉房、控制室和制冷机房,一层核心服务区,建筑面积6116平方米,设有售票大厅,游客服务区和酒店大堂以及商业用房,二层建筑面积2420平方米,主要是公司和酒店办公区域并设有能容纳200人就餐中心,三至六层是酒店客房,建筑面积6500平方米,设有豪华标间76间,特色花园客房24间,豪华套房81间以及能容纳120人的多功能厅一间。
二、编制原则(1)遵循施工技术规和验收标准的原则在编制施工组织设计时,严格按施工技术规要求优化施工技术方案,认真执行工程质量检验及验收标准。
(2)遵循实事的原则在编制施工组织设计时,根据该工程特点,突出体现施工中环境保护明和施工的要求,从实际出发、科学组织、均衡施工,把环境保护和文明施工作为重点容,确保使施工对环境的影响降到最低,体现快速,有序、优质、高效的施工作风和精神风貌。
(3)体现“安全第一、防结合”的原则严格按照施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的,确保施工安全,服从建设单位指令,服从监理工程师的监督指导,严肃安全记录,严格按规章程序办事。
(4)遵循科学技术是第一生产力的原则配备技术能力强,有丰富的同类工程施工经验的技术人员,同时,在编制技术部分时,充分应用“四新”成果,发挥科技在施工生产中的先导作用。
游客中心-施工组织设计

剑门关景区鸟道平安隐患整治工程施工组织设计审批:中鸿国际建工集团二0一五年八月编制说明一、编制原那么及依据1、编制原那么〔1〕保证重点,统筹安排,遵守承诺。
〔2〕依据工程工程的内容,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。
〔3〕采用先进的施工技术,合理选择施工方案,保持质量管理体系并使之有效运行,确保平安生产和提高工程质量。
〔4〕充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动力强度和提高劳动生产率。
2、编制依据〔1〕?剑门关景区鸟道平安隐患整治工程?招标文件〔2〕我公司的技术装备及?质量手册??程序文件?〔3〕施工现场状况〔5〕工程应用的主要标准〔6〕工程应用的主要法规二、工程概况说明工程名称:剑门关景区鸟道平安隐患整治工程建设单位:剑阁县剑门关景区管理局建设地点:剑门关景区建设规模:设计图纸上管理房、四周附属、挡土墙、新开鸟道及监控设备。
施工工期:120日历天质量要求:合格文明工地要求:到达市级文明工地标准。
设计概况:三、施工条件1、本工程建设地点位于剑门关景区内,施工现场道路正在施工,故开工后及时组织搭建临设、人员设备进场、技术交底等前期准备工作,以满足施工需用。
2、该工程施工现场狭窄,场外交通运输较为便利。
3、由于本工程地处剑门关景区内,进场材料需进行人工搬运,鸟道上混凝土采用人工拌合后背上施工场地,开工后及时做好材料供给方案,根据工程进度分期分批组织材料进场。
4、由于本工程工期仅有六个月,施工期主要集中在秋冬两季,故施工期间应做好砼、砖墙、土方的防冻、防雨工作,严禁因雨水、严寒造成质量事故。
第一章工程管理机构及工程经理部组成第一节工程管理机构根据本工程工程的建设规模及工期、质量等方面的具体要求,选调优秀的施工队伍,承当本工程的施工任务。
工程经理部组织机构及人员配备详见下表:第二节工程部主要人员岗位职责一、工程部主要人员1、工程经理〔1〕代表企业实施施工管理。
游客服务中心施工组织设计之欧阳治创编

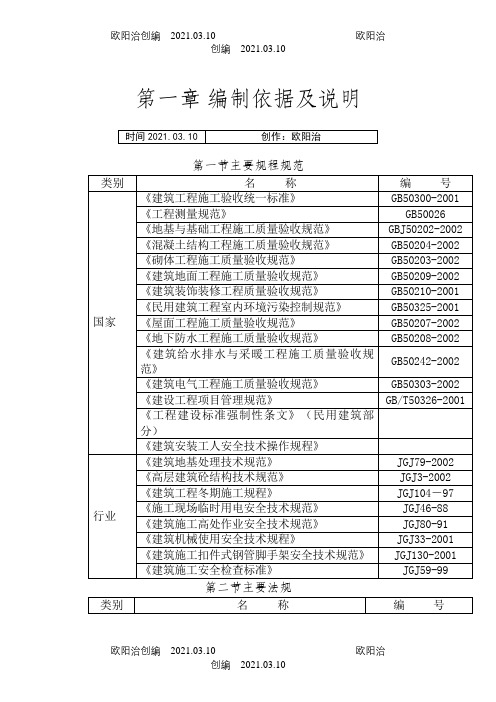

第一章编制依据及说明第一节主要规程规范第一节工程名称及工程关系2.4.1施工质量标准高本工程质量目标为合格工程,确保一次验收“合格”,施工过程中必须做好每一道工序的严格控制。
2.4.2扰民与民扰现象施工现场位于欢喜岭村,存在扰民与民扰现象,我们将配合甲方做好此方面的工作。
2.4.3施工分项工程多本工程地上1层,施工分项多,施工穿插作业多,较繁琐。
2.4.4新材料、新工艺、新技术的应用本工程钢筋连接采用电渣压力焊等连接技术;新型模板及支撑系统的应用技术;新型墙体应用;防水工程新型材料的应用;企业计算机的应用及管理技术等。
第五节施工条件2.5.1三通一平情况2.5.1.1施工场地:施工场地基本平整,地下管线、管沟、地下构筑物等具体情况待业主进一步书面交底协商。
2.5.1.2交通:拟建建筑物位于欢喜岭村,对外交通便利。
2.5.1.3临时用电:施工现场临时用电由业主提供供电处引来。
2.5.1.4上下水:施工现场由甲方指定接设正式水源和下水市政出口。
2.5.2施工环境施工区环境一般,施工区位于景区,施工现场比较不大,要注意安全问题和降低施工中的环保问题。
第三章施工组织部署第一节本工程施工总目标3.1.1工期目标:本工程计划 2016年09月09日开工,2011年11月15日竣工。
实际完成总工期为67日历天.3.1.2质量管理目标:本标段的工程质量标准符合《工程施工质量验收规范》合格标准。
施工全过程应遵守国家和行业颁发的规范、技术标准以及建筑、安装和环保规定及有关类似容量、范围及性质的相关规定。
在签订合同后,如果国内的规范、技术标准或规定作了重大修改,或颁发新的国家规范标准及规定,则投标人应遵守新的规范和标准。
施工中严格按照上述国家及相关规范要求进行施工和检验,对建筑、安装施工全过程实施持续有效的控制,确保本工程单元工程质量合格率100%,争创优良工程。
3.1.3文明施工管理目标:按文明施工工地施工要求,严格按有关规定施工,搞好现场文明施工的定置管理和目视管理,把本工程建成文明施工模范工程。
旅游小镇游客中心主楼专项施工方案
旅游小镇游客中心主楼专项施工方案一、项目背景旅游小镇是一个集旅游、休闲、住宿、购物等多功能于一体的综合性旅游区,其游客中心作为旅游小镇的门面,承担着接待游客、提供旅游信息、展示文化等重要功能。
本方案旨在对旅游小镇游客中心主楼进行专项施工,提升其形象、功能和品质。
二、项目目标1.提升游客中心主楼的形象,使其成为旅游小镇的地标性建筑。
2.扩展游客中心主楼的功能,提供更全面的旅游服务,满足不同游客的需求。
3.提高游客中心主楼的品质,使其成为游客体验和文化展示的优秀场所。
三、项目内容1.外观设计:对游客中心主楼的外观进行重新设计,采用现代化、简约风格的建筑风格,符合旅游小镇的整体氛围。
外墙材料选用耐用美观的装饰材料,配色以明亮的色彩为主,营造温馨、舒适的环境。
3.室内布局:对游客中心主楼的室内空间进行重新规划和布局,合理利用空间,提高空间利用率。
将接待区、展示区、休息区等功能区域进行区分,提供舒适的休息和展示环境。
4.设备更新:对游客中心主楼的设备进行更新,采用先进的智能化设备,提高设备的功能和性能。
如智能导览系统、自助服务终端、无线网络覆盖等,提升游客体验和服务效率。
5.环境景观:对游客中心主楼周边环境进行景观改造,增加绿化植物和休闲设施,营造宜人的环境氛围。
同时,加强景观灯光的设计和布置,提高夜间的观赏价值。
四、工程进度1.前期准备:完成项目可行性研究和方案设计,取得相关审批文件。
招标、评标等工作。
2.施工准备:准备施工所需的设备、材料和人员,搭建施工现场,并进行各项准备工作。
3.施工实施:按照设计图纸和施工方案进行施工,包括拆除、结构改造、室内装修等工作。
4.环境景观:进行游客中心主楼周边环境的景观改造和绿化工作。
5.设备安装:安装智能设备和相关设备,进行功能测试和调试。
6.竣工验收:进行竣工验收,确保施工质量符合相关标准。
五、工程预算本项目的工程预算为XXX万元,具体包括设计费、施工费、材料费、设备费、环境景观费等。
安全工程施工组织设计方案(游客中心)
会宁红军长征胜利景园建设项目游客服务中心安全施工组织设计二◦一◦年九月二十日编制人:企业安全工程师: 总监理工程师一编制依据:1、设计施工图:整套施工图纸及相关变更;2、现行主要法规:中华人民共和国建筑法、建设工程安全条例和建设工程施工现场管理规定等;3、主要标准:塔式起重机安全规程(GB5144-1993、建设工程施工现场供电安全规范(GB50194-1993、建筑施工高处作业安全技术规范(JGJ80-1991)、建筑机械使用安全技术规程(JGJ33-2001)、施工现场临时用电安全技术规程(JGJ46-1988、、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)、建筑施工安全检查标准(JGJ-59-99、等;4、其他:公司的程序文件、管理手册、工作标准、管理标准、技术标准等。
二、工程概况:本工程为会宁县红军长征胜利景园建设项目-游客服务中心,框架二层结构,建筑面积2324.9平方米,使用功能为景园办公、接待服务、设备设施等配套服务用房,为仿古建筑。
耐火等级为二级,屋面防水等级为二级,结构安全等级为二级,抗震设防烈度为8度,抗震设防类别为丙类,建筑合理使用年限为50年。
本工程基础采用柱下独立基础,砼强度为C3Q本工程质量目标:确保“合格”,争创“飞天奖”。
结构及装饰施工质量要求达到优良率80%以上,为确保创“省级文明工地”,特制订本方案。
三、安全管理目标本工程在施工中要认真贯彻安全管理方针“安全第一,预防为主”、“企业负责、行业管理、国家监察、社会监督”的安全生产管理制度。
落实安全生产责任制,轻伤事故率控制 1.5 %o以下,重大安全事故为“ 0”,确保安全生产。
实施施工现场标准化管理,创建文明工地。
四、安全生产责任制1、必须认真贯彻国家安全生产政策规定,决定安全方针、目标及年度安全工作计划,组织建立安全保证体系,制定安全生产条例,认真落实各项规章制度。
2、公司、项目部定期组织人员对工地进行安全大检查,对安全隐患提出整改措施,并由专人监督实施。
游客服务中心施工组织设计
第一章编制依据及说明第一节主要规程规范第二节主要法规第二章工程概况第一节工程名称及工程关系第二节建筑结构设计概况第三节专业设计概况第四节本工程特点与难点施工质量标准高本工程质量目标为合格工程,确保一次验收“合格”,施工过程中必须做好每一道工序的严格控制。
扰民与民扰现象施工现场位于欢喜岭村,存在扰民与民扰现象,我们将配合甲方做好此方面的工作。
施工分项工程多本工程地上1层,施工分项多,施工穿插作业多,较繁琐。
新材料、新工艺、新技术的应用本工程钢筋连接采用电渣压力焊等连接技术;新型模板及支撑系统的应用技术;新型墙体应用;防水工程新型材料的应用;企业计算机的应用及管理技术等。
第五节施工条件三通一平情况施工场地:施工场地基本平整,地下管线、管沟、地下构筑物等具体情况待业主进一步书面交底协商。
交通:拟建建筑物位于欢喜岭村,对外交通便利。
临时用电:施工现场临时用电由业主提供供电处引来。
上下水:施工现场由甲方指定接设正式水源和下水市政出口。
施工环境施工区环境一般,施工区位于景区,施工现场比较不大,要注意安全问题和降低施工中的环保问题。
第三章施工组织部署第一节本工程施工总目标3.1.1工期目标:本工程计划 2016年09月09日开工,2011年11月15日竣工。
实际完成总工期为67日历天.3.1.2质量管理目标:本标段的工程质量标准符合《工程施工质量验收规范》合格标准。
施工全过程应遵守国家和行业颁发的规范、技术标准以及建筑、安装和环保规定及有关类似容量、范围及性质的相关规定。
在签订合同后,如果国内的规范、技术标准或规定作了重大修改,或颁发新的国家规范标准及规定,则投标人应遵守新的规范和标准。
施工中严格按照上述国家及相关规范要求进行施工和检验,对建筑、安装施工全过程实施持续有效的控制,确保本工程单元工程质量合格率100%,争创优良工程。
文明施工管理目标:按文明施工工地施工要求,严格按有关规定施工,搞好现场文明施工的定置管理和目视管理,把本工程建成文明施工模范工程。
游客接待中心施工组织设计
翠屏区李庄古镇景区游客接待中心施工组织设计贵州建工集团第八建筑工程有限责任公司目录一、编制依据及原则------------------------------------ 【】二、工程概况及现场施工平面布置图 ---------------------- 【】三、总体施工方案、主要施工方法、主要管理措施及施工难点-【】四、关系协调------------------------------------------ 【】五、合同管理------------------------------------------ 【】六、施工顺序、总进度安排及总形象进度网络图 ------------ 【】七、主要劳动力、材料、施工机具安排及数量汇总表 -------- 【】八、主要分部、分项工程的施工工艺、方法 ---------------- 【】(一)土方工程-------------------------------------- 【】(二)施工测量-------------------------------------- 【】(三)工程测量放线---------------------------------- 【】(四)水泥搅拌桩复合地基---------------------------- 【】(五)模板工程-------------------------------------- 【】(六)钢筋工程-------------------------------------- 【】(七)混凝土工程------------------------------------ 【】(八)砌体工程-------------------------------------- 【】(九)钢结构工程------------------------------------ 【】(十)装饰工程-------------------------------------- 【】1、塑钢窗工程------------------------------------- 【】2、木门工程--------------------------------------- 【】3、楼地面工程------------------------------------- 【】4、油漆工程--------------------------------------- 【】5、墙面瓷砖工程----------------------------------- 【】(十一)脚手架工程---------------------------------- 【】(十二)安装工程------------------------------------ 【】九、保证安全、质量、工期、控制造价、环境保护、文明施工、冬雨季施工、施工工艺的技术措施------------------------------ 【】(一)保证安全的技术措施------------------------------ 【】(二)保证质量的技术措施------------------------------ 【】(三)保证工期的技术措施------------------------------ 【】(四)降低工程造价的技术措施-------------------------- 【】(五)环境保护的技术措施------------------------------ 【】(六)文明施工的技术措施------------------------------ 【】(七)冬雨季施工措施---------------------------------- 【】(八)减少扰民噪音的措施------------------------------ 【】(九)降低环境污染技术措施---------------------------- 【】(十)地下管线及其它地上地下设施的保护加固措施 -------- 【】(十一)新技术、新材料、新工艺、新设备的应用 ---------- 【】十、临时设施项目数量及平面布置------------------------ 【】十一、施工水电用量------------------------------------ 【】1.施工用水设计---------------------------------------- 【】2.施工用电计划---------------------------------------- 【】附表及附图一、编制依据及原则1、编制依据翠屏区李庄古镇景区游客接待中心设计图纸;国家现行有关施工规范、验收标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
剑门关景区鸟道安全隐患整治工程施工组织设计审核:审批:中鸿国际建工集团有限公司二0一五年八月编制说明一、编制原则及依据1、编制原则(1)保证重点,统筹安排,遵守承诺。
(2)依据工程项目的内容,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。
(3)采用先进的施工技术,合理选择施工方案,保持质量管理体系并使之有效运行,确保安全生产和提高工程质量。
(4)充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动力强度和提高劳动生产率。
2、编制依据(1)《剑门关景区鸟道安全隐患整治工程》招标文件(2)我公司的技术装备及《质量手册》《程序文件》(3)施工现场状况(5)工程应用的主要标准(6)工程应用的主要法规二、工程概况说明工程名称:剑门关景区鸟道安全隐患整治工程建设单位:剑阁县剑门关景区管理局建设地点:剑门关景区建设规模:设计图纸上管理房、四周附属、挡土墙、新开鸟道及监控设备。
施工工期:120日历天质量要求:合格文明工地要求:达到市级文明工地标准。
设计概况:三、施工条件1、本工程建设地点位于剑门关景区内,施工现场道路正在施工,故开工后及时组织搭建临设、人员设备进场、技术交底等前期准备工作,以满足施工需用。
2、该工程施工现场狭窄,场外交通运输较为便利。
3、由于本工程地处剑门关景区内,进场材料需进行人工搬运,鸟道上混凝土采用人工拌合后背上施工场地,开工后及时做好材料供应计划,根据工程进度分期分批组织材料进场。
4、由于本工程工期仅有六个月,施工期主要集中在秋冬两季,故施工期间应做好砼、砖墙、土方的防冻、防雨工作,严禁因雨水、严寒造成质量事故。
第一章项目管理机构及项目经理部组成第一节项目管理机构根据本工程项目的建设规模及工期、质量等方面的具体要求,选调优秀的施工队伍,承担本工程的施工任务。
项目经理部组织机构及人员配备详见下表:第二节项目部主要人员岗位职责一、项目部主要人员1、项目经理(1)代表企业实施施工管理。
认真贯彻执行国家和地方的有关法律、法规、方针、政策和房屋建筑强制性标准,执行企业的规章制度,维护企业的合法权益。
(2)“项目管理目标责任书”规定的任务。
(3)组织编制项目管理实施规划。
(4)对项目施工的各项资源和生产要素进行优化配置和动态管理。
(5)建立健全项目质量管理体系、环境保护体系、职业健康与安全体系,炳组织实施。
(6)在授权范围内,负责与企业管理层、劳务作业层、各协作单位、工程发包人、分包人和监理工程师等的协调,解决项目中出现的各类问题。
(7)按“项目管理目标责任书”的要求,处理项目经理部、与国家、企业、分包单位以及职工之间的利益分配。
(8)进行现场文明施工管理,发现和处理突发事件。
(9)参与工程的中间验收、竣工验收,结算资料和分析总结,接收审计。
(10)协助企业进行项目的检查、考核、坚定与评奖申报。
(11)处理项目部的善后工作。
2、项目工程师:负责项目施工中的全部技术管理、质量控制和安全监督工作,二、主要职能部门岗位职责1、生产、技术、质量组:负责总施工组织设计编制;负责施工现场总平面布置、施工调度及内外协调、负责发放施工图纸、设计变更和有关技术文件,负责工程质量的检查、监督,开展全面质量管理和TQC小组的活动。
负责做好经常性的安全生产宣传工作,贯彻“安全第一,预防为主”的方针,组织日常的安全生产检查、监督工作,帮助班组消除事故隐患,促进安全生产。
2、安全动力组:负责安全管理工作。
负责政治宣传、职工教育、生活后勤、安全保卫、环境卫生、文明施工及接待工作。
负责机械设备管理,按施工准备要求供应机械设备,保证机械设备按时进场,机械设备做好维护和定期检修工作,保证生产正常进行;3、财务劳资组:负责施工现场职工考勤。
负责本工程一切经济往来手续,及时与甲方进行工程进度结算。
4、材料后勤组负责编制材料供应计划,根据施工进度分批组织材料供应;负责材料的发放和物资保管。
负责职工生活区的卫生工作,做好职工膳食及业余生活,为职工创造一个良好的生活环境。
三、项目部责任制1、加强标化管理,确保安全生产在抓工程质量的同时,注重搞好安全生产和综合治理工作,具体表现在:(1)建立健安全生产管理体系和各项规章制度,组织开展安全竞赛活动;(2)制定切实可行的安全防范措施,行之有效地贯彻实施;(3)加强职工安全教育,使他们从思想上认识到安全生产地重要性;(4)坚持定期与不定期地检查制度,发现隐患及时整改;(5)同时每道一处工地,都主动与当地政府、治安机关开展文明共建活动,共同搞好综合治理工作。
近年来所承建地项目均达到标准化管理要求,争创市、省级安全文明工地。
2、严格履行工程合同,做到用户满意根据项目的实际情况,编制并及时调整项目实施进度计划,保证工程按期交付使用,施工中运用科学的管理方法和质保措施,严格按图纸和施工规范精心组织,确保工程达到优质标准,积极做好竣工工程的回访保修工作,确保用户满意。
3、加强成本管理,提高经济效益。
强化成本管理,是提高经济效益的一个重要环节,针对不同的工程项目,制订有相应的成本控制目标和措施,做到事先预测,主动管理。
在每个工程开工前要对其成本进行科学准确的预测,正确编制施工项目成本计划,施工中严格进行成本控制。
在下达任务单时,应有质量标准和定额指标,使施工人员有据可依,做到人人对成本负责。
在材料方面实行限额领料,做到工完料尽,无积压。
坚持月核算、勤对照、细分析、快控制,在机械设备方面严格管理,提高机械的完好率和利用率,以便全方位达到成本控制目的,提高企业经济效益。
第三节项目部工作运作项目经理部依据本工程特点及建设单位的要求,严格按照施工组织设计进行施工,建立健全各项制度,在管理中通过抓好“提前要求到位,责任落实到位,跟踪检查到位,成果考评奖罚到位”提高管理水平。
为圆满完成此项任务,项目部按下表进行实际运作。
第二章施工现场平面布置图一、施工现场平面布置施工分阶段平面布置按照施工进度计划的安排,施工平面布置在以上布置原则的基础上进行布置,详见附图:施工平面布置图。
第三章施工部署一、施工准备在开工的前4天,所有施工管理人员全部就位,而施工人员根据现场需要,分批进场,并在我公司内部备足各类专业的施工操作人员。
工程开工前着手技术准备,一方面使各分部有关部门人员能仔细阅读熟悉施工图纸,了解设计意图及相关细节,另一方面,开始钢筋翻样,木工翻样,确定各级别砼的配制,图纸会审,技术交底,根据施工需要编制更为严谨详尽的施工作业指导书,使本工程从开始就处于受控状态,从而保证工程质量。
工程开工前按本工程项目部提出的机具需用量计划落实施工机具,由机具管理人员组织大型设备进场,进行设备安装调试,对一些小型机具,按计划指定日期,准确到位,并使所有进场设备处于最佳的运转状态。
我公司材料部根据材料计划的要求,提前选定货源,掌握其质量、价格,组织材料按计划日期到场,同时,组织前期的周转材料提前进场,保证施工顺利进行。
二、在时间上的部署原则由于本工程房号较多,施工场地土方堆放场地有限,所以在时间上安排先施工基础施工,完毕土方回填后再进行剩余部分房号的土方开挖与结构工程施工。
水电安装、室内外粉刷、楼地面工程都穿插施工,并不影响总进度部署安排。
施工过程中,充分考虑噪声等因素对环境的影响,并采取相应的有效措施,如加大各种资源的投入量、充分利用白天施工等措施。
三、在空间上的部署原则——主体交叉施工的考虑根据空间占满、时间连续、均衡协调有节奏、力所能及留有余地的原则,保证工程按照施工进度目标计划的实现,我公司将采用主体和安装、主体和装修、安装和装修的交叉施工。
四、施工段落的划分各施工区段内施工段的划分见每月编制的详细施工进度计划。
五、施工顺序上的部署原则我公司将本着科学合理的要求,按照先地下,后地上;先主体,后装修;先土建,后安装的总体施工顺序原则进行部署。
六、施工准备1、施工用水用电现场由各分部根据实际用量进行计算。
七、劳动力安排计划1、分部基层一线骨干力量挑选本单位范围内有丰富施工经验和劳动技能的工人分工种组成作业班组。
班长由技术过硬、责任心强、思想素质高的职工担任。
所有管理人员及特殊工种人员均持证上岗。
2、按我单位《劳务分承包控制程序》,根据劳务分承包方的施工业绩,技术能力进行考察,做出评价。
建立了《合格劳务分承包方名录》。
我们可根据工程的需要,按上述名录选用合格的劳务分承包方,做为作业层劳动力的补充,并按上述程序文件进行管理。
3、对于产品构件的外加工单位,我们将按照本单位《工程分承包方控制程序》根据承包方的资质(资质证书、营业执照)、质量保证体系、施工业绩、实际生产能力、服务状况等进行全面考核评价。
建立《合格工程分承包方名录》。
根据工程的需要,按名录选用合格分承包方,并按上述程序文件对其进行管理。
第四章施工方案第一节施工测量1、平面控制网的建立为了保证轴线投测的精度,平面控制采用外控法。
使用工具: PTS-III0.5全站仪。
目的是校核控制轴线标志桩投测纵轴及横轴几条主轴线,对边、角值进行校测,边角的各项精度必须符合表5-1中的规定,本工程由项目组完成.表4-1等级测角中误差(") 边长相对中误差二级±12 1/150002、高程投测:将A区9号高程引入坑内木桩及房屋墙.待施工到首层后,在首层平面易于向上传递标高的位置作为布设三个高程的标准点,通过往返检测合格后(误差在±3mm内为合格),标注“∇”红色油漆标记和建筑标高。
利用首层红“∇”为标高基准,用检定合格的钢尺向上传递,并用红“∇”作好标记,然后使用S3水准仪往返检测合格后(误差在±3mm内为合格),将该层标记作为向上层引测的标记。
3、建筑物垂直度控制:建筑物垂直控制采用外控法。
4、各施工细部点详细放样(1)各楼层控制轴线的放样把控制轴线从预留洞口引测到各楼层上,必要时可放出轴线位置。
每次传导时四个控制点必须相互复核,做好记录,检查四个点之间的距离、角度直至完全符合为止。
(2)梁、板的放样待柱子拆模后进行高程传递,用水准仪引测,立即在柱上用墨线弹出每层 +0.500m 线,不得漏弹,再根据此线向上引测出梁、板底模板100mm 控制线,如图4-1所示。
(3)楼梯踏步的放样根据楼梯踏步的设计尺寸,在实际位置两边的墙上用墨线弹出,并弹出两条梯角平行线,以便纠偏。
如图4-2:图4-2 楼梯踏步的放样5、沉降观测观测点的做法如图4-3所示。
图4-3 沉降观测观测点的设置本工程的沉降观测由业主委托专业测量机构进行,我方只负责沉降观测点的预埋,随时配合专业测量队的测量。
第二节基础及地下室工程(一)基础工程本工程的基础设计为钢筋砼条型基础。
其主要施工顺序为:砼垫层→放线→绑基础网片梁、墙钢筋→支模→浇筑砼基础.1、砼垫层将灰土垫层表面清理干净,做好抄平放线工作。
