柴油发电机组安装

合集下载

柴油发电机组拆装方案

柴油发电机组拆装方案

柴油发电机组拆装方案1. 简介柴油发电机组拆装是指将使用过一段时间的柴油发电机组进行拆卸和装配的过程。

本方案旨在提供一套简单而有效的拆装步骤,以确保操作安全和高效。

2. 拆装步骤2.1 拆装准备在开始拆装前,必须进行以下准备工作:- 确保发电机组已完全停止运行并断开电源。

- 准备好所需的工具,包括扳手、起重设备等。

- 制定拆装计划,明确每个步骤的执行顺序。

2.2 拆卸发电机组按照以下步骤进行发电机组的拆卸:1. 先断开所有连接到发电机组的电缆和管路。

2. 使用扳手将连接发电机组的螺栓松开,并将螺栓全部取下。

3. 根据发电机组的尺寸和重量,使用合适的起重设备将发电机组慢慢卸下。

4. 将拆卸下来的发电机组放置在安全的位置,并妥善保管好。

2.3 安装发电机组按照以下步骤进行发电机组的安装:1. 使用起重设备将发电机组逐步升高,并将其溶接到适当位置,确保稳固。

2. 使用扳手将发电机组与支架连接的螺栓紧固,并确保牢固可靠。

3. 连接发电机组的电缆和管路,并进行完整的检查,确保没有任何松动或损坏。

3. 安全注意事项在拆装柴油发电机组时,务必遵守以下安全注意事项:- 确保所有相关人员都穿着适当的防护装备。

- 操作人员必须熟悉发电机组的结构和工作原理。

- 不要在拆卸或安装过程中使用损坏或不合格的工具。

- 根据发电机组的重量和尺寸,选择合适的起重设备,并确保使用正确的操作方法。

4. 总结柴油发电机组的拆装需要遵循一定的步骤和安全注意事项。

本方案提供了简单而有效的拆装步骤,以确保操作过程安全可靠。

在进行拆装前,务必进行充分的准备和检查,以保证操作的顺利进行。

柴油发电机施工方案

柴油发电机施工方案

柴油发电机施工方案一、前期准备工作。

在进行柴油发电机施工之前,首先需要进行充分的前期准备工作,包括确定施工地点、准备所需材料和设备、制定详细的施工计划等。

施工地点需要满足柴油发电机的安装要求,确保有足够的空间和通风条件。

同时,需要准备好所需的柴油发电机、输电线路、燃油储存设备等相关设备和材料,并确保它们的质量和数量符合施工需要。

制定详细的施工计划,包括施工进度安排、人员配备、安全措施等,以确保施工过程顺利进行。

二、安装柴油发电机。

1. 基础施工,首先需要对施工地点进行基础施工,包括清理现场、测量标定、挖掘基坑等工作。

确保基础施工符合柴油发电机的安装要求,为后续安装工作奠定基础。

2. 安装柴油发电机组,根据柴油发电机的安装要求,进行柴油发电机组的安装工作。

包括固定底座、连接输电线路、安装控制面板等工作。

在安装过程中,需要严格按照安装说明书和相关标准进行操作,确保安装质量。

3. 连接燃油系统,安装完柴油发电机组后,需要进行燃油系统的连接工作。

包括连接燃油管道、安装燃油过滤器、调试燃油系统等工作。

确保燃油系统的正常运行,保证柴油发电机组的正常供电。

三、调试和试运行。

1. 电气连接调试,完成柴油发电机组的安装后,需要进行电气连接调试工作。

包括连接发电机组与输电线路、接地系统的调试等工作。

确保电气系统的正常运行,保证柴油发电机组的安全供电。

2. 燃油系统调试,完成燃油系统的安装后,需要进行燃油系统的调试工作。

包括检查燃油管道连接、调试燃油供应系统等工作。

确保燃油系统的正常运行,保证柴油发电机组的正常供电。

3. 试运行,完成柴油发电机组的安装和调试后,需要进行试运行工作。

包括启动柴油发电机组、检查运行状态、调整参数等工作。

确保柴油发电机组的正常运行,保证其在实际使用中的可靠性和稳定性。

四、验收和交付。

完成柴油发电机的安装、调试和试运行后,需要进行验收和交付工作。

包括对柴油发电机组的各项性能指标进行检查和测试,确保其符合相关标准和要求。

建筑电气工程施工柴油发电机组安装

建筑电气工程施工柴油发电机组安装

建筑电气工程施工柴油发电机组安装1一般规定1柴油发电机组安装时施工现场要满足一定的作业条件。

2柴油发电机组及元器件的型号、规格及性能、工作精度,必须符合设计要求和国家现行技术标准的规定。

3柴油发电机组应符合下列规定:(1)依据装箱单,核对主机、附件、专用工具、备品备件和随带技术文件,检查合格证和出厂试运行记录,发电机及其控制柜有出厂试验记录;(2)外观检查:有铭牌,机身无缺件,涂层完整。

4柴油发电机组安装应按以下程序进行:(1)基础验收合格,才能安装机组;(2)地脚螺栓固定的机组经初平、螺栓孔灌浆、精平、禁固地脚螺栓、二次灌浆等机械安装程序;安放式的机组将底部垫平、垫实;(3)油、气、水冷、风冷、烟气排放等系统和隔振防噪声设施安装完成;按设计要求配置的消防器材齐全到位;发电机静态试验、随机配电盘控制柜接线检查合格,才能空载试运行;(4)发电机空载试运行和试验调整合格,才能负荷试运行;(5)在规定时间内,连续无故障负荷试运行合格,才能投入备用状态。

5柴油发电机组空载试运行前,油、气、水冷、风冷、烟气排放等系统和隔振防噪声设施应安装完成,按设计要求配置的消防器材齐全到位,发电机静态试验完成,随机配电盘控制柜接线应检查合格。

2施工准备4.5.2.1技术准备1施工前必须按施工图和已批准的施工组织设计及施工方案进行技术交底,明确施工工艺、操作方法、质量标准、防护安全技术措施等。

2进行技术复核,确定柴油发电机组的基础符合设计要求。

4.5.2.2材料准备柴油发电机组、型钢、螺栓、电焊条、防锈油漆等。

4.5.2.3主要机具1安装机具:手电钻、砂轮切割机、电焊机、气焊工具、压线钳、扳手。

2测试机具:钢卷尺、钢板尺、条式水平仪、塞尺、摇表、万用表、钳式电流表。

4.5.2.4作业条件1机组安装时,建筑土建工程已全部结束,柴油发电机房的房门应满足机组运输与就位要求。

2作业现场的通道必须满足机组的运输与起吊就位。

3供电线出入孔(预埋套管)、排气管预留孔(套管)的标高、几何尺寸等,必须符合设计要求。

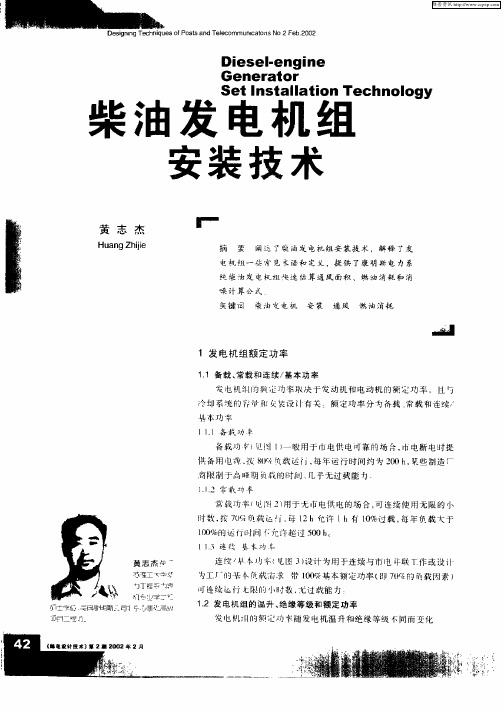

柴油发电机组安装技术

柴油发电机组安装技术

常 裁功率 f
2 用 于无 市电供 电的场合 , ) 可连 续使 用无 限 的小
时 数 , 7 % 负 载 运 衍 、 1 许 1 按 0 每 2h允 h有 1%过 载 , 年 负 载 大 于 0 每
10 0 %的运 行时间 允许趟 过 5 0h 0
l13 连 续, 本 功 率 基
备 载功率 c
1 般用于 市电供 电可靠 的场台 , 卜一 市电断 电时提
供 备用 电源 、 8 q负载运 行 , 年运 行时 间约 为 2 0h 菜些 制造 厂 按 0 每 0 ,
商限 制 于 高 峰 期 负 载 的 时 I . 乎 无 过 载 能 力 l 几 U ]
11 常 栽 功 率 .2
2 l 其 他 散 热 量
其 他散热量 可按 功率 输 H 占 3 % 、 气系统 占 5 排 3% 、 ( 冷却 系统 占 2 %、 ] 5 辐射 系统 占 1 %进 行 陕速估 0

22 通风 系统 空气 计算 .
通 风 系统 的作 用是 提 供发 动机 燃 烧 昕需 卒 气 ,
15 : 5
牦可用式 ( ) 1 陕速估算
V= ' PkF 1 11
F缎 : 在 环 境 温 度 4 的 基 础 f , 允许 温 0 一
1 5t; 0  ̄ ̄
}: 1
— —
B级 : f 环 境 温 度 4 : 培 础 I, 允 许 温 E 0 的 :
8) ( :
缘 等 级 有 关



液体一 卒 气热交换 ( 散热 水箱 )为最 普通散热 器 发动机 通常通 过液 体一 事 气热 交换冷 却 系统散
散 热 节 约 为 燃 油 消 耗 产 牛 的热 量 的 2 % 一燃 油 5

发电机组安装施工方案

发电机组安装施工方案

发电机组安装施工方案一、发电机组的安装1.1 发电机安装工艺流程:发电机的安装工艺流程包括:准备工作、基础施工、机组安装、电气设备安装、接地线安装、机组接线和机组调试。

在安装过程中,需要严格按照工艺流程进行操作,以确保机组的安全运行。

1.2 发电机基础发电机基础是发电机组安装的重要部分。

在进行基础施工前,需要对基础进行勘测,确定基础的大小、深度和强度等参数。

在施工过程中,需要保证基础的水平度和垂直度,以确保机组的稳定性和安全性。

1.3 排气、燃油冷却系统安装排气、燃油冷却系统是发电机组的重要组成部分。

在安装过程中,需要确保排气管道的长度和弯曲度符合要求,燃油系统的管道和阀门安装牢固可靠,冷却系统的水路畅通无阻。

1.4 电气设备的安装电气设备的安装包括配电柜、控制柜、电缆等。

在安装过程中,需要确保电气设备的接线准确无误,电缆的长度和规格符合要求,并且电缆的绝缘性能良好。

1.5 接地线安装接地线是机组安装中不可缺少的一部分。

在安装过程中,需要确保接地线的规格和长度符合要求,接地线的接头牢固可靠,接地电阻符合国家标准。

1.6 机组接线机组接线是发电机组安装中的关键步骤。

在接线过程中,需要按照电气图纸进行接线,确保接线正确无误,接线端子紧固可靠,接线板的标识清晰明确。

1.7 机组调试机组调试是发电机组安装的最后一步。

在调试过程中,需要对机组进行各项测试,包括电气性能测试、机械性能测试和自动控制系统测试等。

在测试过程中,需要记录测试数据,及时发现和解决问题,以确保机组的正常运行。

8 机组试运行调试在发电机组安装完成后,需要进行试运行调试,以确保机组的正常运行和安全性。

试运行调试包括机组启动、负载试验、调整电压和频率等步骤。

在试运行调试过程中,需要注意安全用电措施,以避免发生电气事故。

二、安全用电措施2.1 技术措施在发电机组的使用过程中,需要注意以下技术措施:1)机组接地:机组的金属外壳应接地,确保机组的安全性。

柴油发电机组施工方案

柴油发电机组施工方案

柴油发电机组施工方案柴油发电机组是一种常用的备用电源设备,具有启动快、运行稳定、供电可靠的特点。

在进行柴油发电机组施工前,需要根据现场情况制定合理的施工方案。

下面是一份柴油发电机组施工方案的示例。

1. 施工前准备:1.1. 准备相应的工具和设备,如电钻、扳手、电缆等,并确保其可靠性和安全性。

1.2. 检查现场环境,确保发电机组可以安全放置,并通风良好。

1.3. 确定发电机组的位置和安装方式,选择适当的地基或支架。

1.4. 验收发电机组及其配套设备,并确保其符合国家标准和规范要求。

2. 发电机组安装:2.1. 安装地基或支架,确保其平整、稳固。

地基应根据发电机组的重量和振动情况进行合理设计。

2.2. 将发电机组安装在地基或支架上,并进行固定。

固定的方式可以采用螺栓、焊接等方法,具体视现场情况而定。

2.3. 安装发电机组与配套设备之间的连接管道和电缆,确保其安全、可靠。

3. 接入电网:3.1. 根据现场的要求和发电机组的容量,选择合适的电缆和开关设备。

电缆的规格要与发电机组的额定功率相匹配,并采取合适的防护措施。

3.2. 将电缆连接至发电机组及电网供电端,并进行必要的接线和接地工作。

接线应按照电缆的规范和图纸要求进行,确保电路的正常运行。

3.3. 对发电机组和接线进行检测和试运行,确保其与电网的连接正确无误。

3.4. 要将发电机组与主电网进行有序的切换,确保供电的连续性和稳定性。

4. 安全措施:4.1. 严格按照相关安全规范进行操作,佩戴必要的防护设备。

4.2. 对施工现场进行必要的安全警示标志,并设置监控措施,防止人员进入危险区域。

4.3. 在操作柴油发电机组时,要确保其通风良好,以避免发生氧气不足和一氧化碳中毒等安全问题。

4.4. 做好发电机组的日常维护工作,定期检查设备的运行状态和故障隐患,及时处理并记录,以保证其正常运行和安全使用。

综上所述,柴油发电机组施工方案需要充分考虑施工环境、设备要求和安全措施等因素,制定合理的施工计划,并严格按照规范要求进行操作,以确保施工质量和人员安全。

柴油发电机组安装规范须知

安装须知欢迎您订购我公司的发电机组。

为了我们之间配合更密切,尽快使机组投入使用,请在机组运到之前,按下列要求做好准备工作。

一、机房要求1.机房空间(见附图)其中 J≥C+1.5MB≥1.0M(通道一侧加通道宽)L≥1.5M(加通道宽)G×H=E×D〉散热器面积的1.5倍F〉2.0M或F≥C+1.0M2.通风a.标准型:进风和出风窗的面积应分别大于水箱面积的1.5倍,若通风窗安装保护网或百叶窗,进出口窗其面积各应大于水箱面积的1.65倍。

b.防音型:进、排风窗口总面积为KVA×0.02m3.基础要求安放发电机的基础深度:15-40cm(视机组重量而定),基础下面应夯实处理,经处理后的底层上灌注水泥混凝土,其标号不低于300号,基础长、宽应比发电机机架长、宽各加大40cm。

基础表面应平整。

机房其余地面应用水泥混凝土处理。

基础混凝土厚度计算公式:D=W/(L×B×Ds)D=混凝土厚度(cm)W=机组重量(kg)L=机组长度(cm)B=机组宽度(cm)Ds=混凝土比重(如无数据,采用2403kg/m )二、燃油箱为确保供给燃油的清洁度,请用户安装1-2个备用大油罐,若采用自流式,油罐底面与机组平面应保证有一定高度差。

在大油罐出油管路上要安装1-2个国产大功率发动机用柴油滤清器。

三、排气管排气管道应由用户准备与安装。

其排气管直径为排气口直径的1.5倍左右。

排气管道长度应控制在6米以内,超过6米管径应相应加大。

四.电缆配备(见下表)为了保证安装,请尽可能选用软电缆。

电流计算公式:常用机组: KVA×1.67=A备用机组: KVA×1.52=A五.ATS自动转换开关柜配置市电与自发电切换开关,如要自投网,请同时订购配置有手动装置的ATS柜。

六.接地线在浇注基础混凝土时,要预埋接地铜棒,作为机组接地线用。

七.润滑油选择机油必须为国际标准之15W/40型号,建议采用进口产品,如壳牌「劲霸」X-40或壳牌「灵妙拿」15W/40或壳牌「万灵拿」15W/40或无比「黑霸王」15W/40等等。

柴油发电机组油箱安装

4 检查材料
确保油箱和安装材料质量合格。
选择合适的油箱尺寸和容量
1 考虑燃油消耗
2 预留安全裕量
根据发电机组的负载和使用时间来确定。
确保油箱容量充足流通风
选择空气流通良好的位置,有利于油箱散热。
2 便于维护
确保油箱的位置方便维护和清洁。
3 符合安全要求
避免油箱位于易燃物附近,确保安全。
油箱的防浸水和防腐蚀措施
1 防浸水设计
通过合理的排水设计和防水措施,防止水浸入油箱。
2 防腐蚀处理
选择耐腐蚀材料和进行适当的防腐蚀处理。
安装油箱的支架和螺栓
根据油箱的尺寸和安装位置选择合适的支架和螺栓,确保油箱稳固可靠地安 装在发电机组上。
油箱与机组的连接方式
1 油管连接
选择适当的油管连接方式,确保油箱与发电机组连接紧密。
2 密封措施
通过正确的密封措施防止燃油泄漏。
油箱出油口的设置和位置
根据发电机组的排放要求和使用需求,合理设置油箱的出油口和位置。
柴油发电机组油箱安装
柴油发电机组油箱的安装是确保发电机组正常运行的重要环节。本文简要介 绍了油箱的作用、选型原则、尺寸和容量、结构和材质,以及安装位置选择 等内容。
油箱的安装前准备
1 测量空间
确保油箱尺寸与安装空间相匹配。
3 确认安装点
选择离发电机组合适的位置。
2 清理场地
清除杂物和可燃物,确保安全。

柴油发电机安装程序与说明

柴油发电机安装程序与说明柴油发电机安装程序与说明1.引言本文档提供了柴油发电机的安装程序与说明,以帮助用户正确安装和操作该设备。

2.前提条件在开始安装柴油发电机之前,确保满足以下前提条件:●提供适当的安装空间和基础设施。

●确定正确的电源需求。

●获得合适的安装许可和相关文件。

3.安装位置选择选择适当的安装位置是确保柴油发电机正常运行的重要因素。

以下是一些建议:●确保安装位置干燥、通风良好。

●避免高温、潮湿和易燃材料附近的安装。

●考虑噪音和振动对周围环境的影响。

4.安装步骤4.1 准备工作●确定安装位置,并清理任何障碍物。

●检查安装地点是否满足相关安全标准和规定。

4.2 安装基础●根据厂家提供的安装要求和图纸,进行合适的基础搭建。

●确保基础的稳定性和承载能力。

4.3 燃油供应系统●安装燃油储罐和输油管道。

●进行泄漏检查,并确保燃油供应系统正常工作。

4.4 排气系统●安装合适的排气管道和消音器。

●确保排气系统与环境要求相符。

4.5 电气系统●连接柴油发电机的电源线路,并确保正确接地。

●检查电气系统的连接和绝缘性能。

4.6 控制系统●安装控制柜和仪表台,确保控制系统正常工作。

●进行相关测试,确保设备的自动控制功能正常。

4.7 冷却系统●安装冷却系统,并确保冷却水循环正常运作。

●定期检查和维护冷却系统,防止过热并保持适当的冷却液位。

4.8 启动和测试●在安装完毕后,进行启动和测试,确保柴油发电机正常运行。

●检查机组的输出电压、频率和稳定性。

5.操作和维护说明为了确保柴油发电机的可靠性和持续运行,需要进行定期的操作和维护。

以下是一些建议:●定期检查机组的运行情况和指标,包括温度、油压等。

●保持机组周围的清洁,并定期清理过滤器和散热器。

●根据柴油发电机的维护手册执行相应的维护任务,如更换机油、滤芯等。

6.附件本文档涉及以下附件:●柴油发电机安装要求和图纸。

●燃油供应系统的相关文件和证书。

●控制柜和仪表台的电路图和接线图。

室外柴油发电机组施工方案及流程

室外柴油发电机组施工方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!室外柴油发电机组施工方案及流程详解一、前言在各种工程和项目中,室外柴油发电机组作为备用电源或主要电源,起着至关重要的作用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

柴油发电机组安装7.1 基本规定7.1.1 防雷独立的应急发电机房应按三类防雷建筑物设置防雷措施,如柴油发电机组机房应附设在其他建筑物和地下层内,防雷类别施工标准应与建筑物防雷级别相同。

7.1.2 防静电当应急柴油发电机组的燃油输送管线由建筑物外输送到日用油箱时,燃油管道要做防静电接地施工。

7.1.3 中性点施工要求应急柴油发电机组的中性点接地型式根据工程设计施工。

7.1.4 接地柴油发电机组机房的下列位置在应急柴油发电机组施工时,必须做等电位连接:应急柴油发电机组的底座;日用油箱支架;金属管,如水管、采暖管、通风管等;钢结构建筑的钢柱;钢门窗框、百叶窗、有色金属窗框架等;在墙上固定消声材料的金属固定框架;配电系统PE(或PEN)线。

7.1.5 下列金属部件应在施工时注意与PE(PEN)可靠连接(1)发电机组的外壳;(2)电气控制箱(屏、台)体;(3)电缆桥架、敷线钢管、固定电气支架。

7.1.6 消防(1)柴油发电机组机房需配置有消防器材;(2)柴油发电机房应设有火灾自动报警系统和自动灭火系统;(3)柴油发电机组的储油间或日用油箱间需与柴油发电机房隔开。

7.1.7 噪声的控制(1)柴油发电机组应有良好的减震性能和隔震基础;(2)进排风系统应有消声装置;(3)机房的管道应采用减震支架;(4)机房的四周墙壁与屋顶等防护结构,应按照建筑隔声标准施工。

7.2 施工准备7.2.1 技术准备学习和审查图纸资料(尤其是设备说明书);组织技术学习;编制调整试验方案(包括安全措施做了消防灭火预案);准备仪器仪表与工具材料;技术、安全交底。

7.2.2 材料准备(1)各种规格的型钢:型钢应符合设计要求、无明显的锈蚀,并有材质证明。

(2)螺栓:均采用镀锌螺栓,并配有相应的镀锌平垫圈、弹簧垫。

(3)导线与电缆:各种规格的导线与电缆,要有出厂合格证。

(4)其他材料:绝缘带、电焊条、防锈漆、调和漆、变压器油、润滑油、清洗剂、氧气、乙炔。

7.2.3 主要机具汽车吊、卷扬机、钢丝绳、吊链、龙门架、绳扣、台钻、滚杠、砂轮机、手电钻、联轴节顶出器、台虎钳、油压钳、千斤顶、扳手、电锤、板锉、锤子、钢板尺、圆钢套丝板、电焊机、气焊工具、塞尺、水准仪、水平尺、转速表、摇表、万用表、卡钳电流表、测电笔、试铃、电子点温计、水电阻、真空泵、油桶、撬杠、相序表等。

7.2.4 作业条件(1)施工图和技术资料齐全;(2)土建工程基本施工完毕、门窗封闭好;(3)在室外安装的柴油发电机应用防雨措施;(4)柴油发电机组的基础、地脚螺栓孔、沟道、电缆管线的位置应符合设计要求;(5)柴油发电机组的安装场地清理干净、道路畅通。

7.3 材料和质量要点7.3.1 材料的关键要求柴油发电机组应有出厂合格证、生产许可证和试验记录。

(实行生产许可证的产品必须在技术文件中加以说明,产品上应有认证标识,许可证编号应出现在技术文件中或铭牌上)。

7.3.2 质量关键要求(1)发电机的交接试验,空载试运和负载试运(包括柴油机的调速特性能否满足供电质量要求等);(2)发电机组至低压配电柜馈电线路,通电前的检查和试验;(3)核相;(4)发电机中性线接地检查。

7.4 施工工艺7.4.1 工艺流程7.4.27.4.2.1 基础验收柴油发电机组本体安装前应根据设计图纸、产品样式或柴油发电机组本体实物对设备基础进行全面检查,是否符合安装尺寸要求。

7.4.2.2 设备开箱检验(1)设备开箱点件应有安装单位、供货单位、建设单位、工程监理共同进行,并做好记录;(2)依据装箱单,核对主机、附件、专用工具、备口备件和随带技术文件,查验合格证和出厂试运行记录,发电机及其控制柜有出厂试验记录;(3)外观检查,有铭牌,机身无缺件,涂层完整;(4)柴油发电机组及其附属设备均应符合设计要求。

7.4.2.3 安装前的检查(1)是否有充分的冷却空气;(2)是否有充分的新鲜吸入空气;(3)是否有循环空气排放口;(4)是否有烟气排放口;(5)是否有辅助电源;(6)是否有便于运行与维修的空间;(7)是否有认可的噪声水平;(8)是否有震动的隔离。

7.4.2.4 机组主体的安装(1)如果安装现场允许吊车作业时,用吊车将机组整体吊起,把随机配的减震器装在机组的底下。

(2)在柴油发电机组施工完成的基础上,放置好机组。

一般情况下,减震器无须固定,只需在减震器下垫一层薄薄的橡胶板。

如果需要固定,划好减震器的地脚孔的位置,吊起机组,埋好螺栓后,放好机组,最后拧紧螺栓。

(3)现场不允许吊车作业,可将机组放在滚杠上,滚至选定位置。

(4)用千斤顶(千斤顶规格根据机组重量选定)将机组一端抬高,注意机组两边的升高一致,直至底座下的间隙能安装抬高一端的减震器。

(5)释放千斤顶,再抬机组另一端,装好剩余的减震器,撤出滚杠,释放千斤顶。

7.4.2.5 燃料系统的安装供油系统一般由储油罐、日用油箱、油泵和电磁阀、连接管路构成,当储油罐位置低(低于机组油泵吸程)或高(高于油门所能承受的压力)时,必须采用日用油箱。

日用油箱上有液位显示及浮子开关(自动供油箱装备),油泵系统的安装要求参照本系统设备的安装规范要求。

7.4.2.6 排烟系统的安装(1)排烟系统一般由排烟管道、排烟消声器以及各种连接件组成;(2)将导风罩按设计要求固定在墙壁上;(3)将随机法兰与排烟管焊接(排烟管长度及数量根据机房大小及排烟走向),焊接时注意法兰之间的配对关系;(4)根据消声器及排烟管的大小和安装高度,配置相应的套箍;(5)用螺栓将消声器、弯头、垂直方向排烟管、波纹管按图纸连接好,保证各处密封良好;(6)将水平方向排烟管与消声器出口用螺栓连接好,保证接合面的密封性;(7)排烟管外围包裹一层保温材料;(8)柴油发电机组与排烟管之间的连接常规使用波纹管,所有排烟管的管道重量不允许压在波纹管上,波纹管应保持自由状态。

7.4.2.7 通风系统的安装(1)将进风预埋铁框,预埋至墙壁内,用水泥护牢,待干燥后装配;(2)安装进风口百叶或风阀用螺栓固定;(3)通风管道的安装详见相关工艺标准。

7.4.2.8 排风系统的安装(1)测量机组排风口的坐标位置尺寸;(2)计算排风口的有关尺寸;(3)预埋排风口;(4)安装排风机、中间过度体、软连接、排风口,有关工艺标准见相关专业。

7.4.2.9 冷却水系统的安装冷却系统分为随机安装散热水箱和热交换器。

(1)热交换器1)核对水冷柴油发电机组的热交换器的进、出水口,与带压的冷却水源压力方向一致,连接进水管和出水管;2)冷水进、出水管与发电机组本体的连接应使用软管隔离。

(2)随机安装散热水箱1)核对水冷柴油发电机组的散热水箱加水口和放水口处是否留有足够空间,便于日常维护;2)检查风扇皮带张紧程度。

7.4.2.10 电气系统的安装参照有关电气设备系统的安装要求。

7.4.2.11 试运行前的检查准备工作(1)发电机容量满足负荷要求;(2)机房留有用于机组维护的足够空间;(3)机房地势不受雨水的侵入;(4)所有操作人员必须熟悉操作规程;(5)所有操作人员掌握安全性方法和措施;(6)检查所有机械连接和电气连接的情况是否良好;(7)检查通风系统的废气排入系统连接是否良好;(8)灌注润滑油、冷却剂(北方地区建议使用防冻液,南方地区建议使用防锈水)和燃料;(9)检查润滑系统的渗漏情况;(10)检查燃料系统的渗漏情况;(11)检查启动电池充电情况;(12)检查紧急停机按钮操作情况。

7.4.2.12 发电机静态试验与随机配电盘控制柜接线检查(1)按照主控项目中的附表完成柴油发电机组本体的定子电路、转子电路、励磁电路和其他项目的试验检查,并做好记录,检查时最好有厂家在场或直接由厂家完成;(2)根据厂家提供的随机资料,检查和校验随机控制屏的接线是否与图纸一致。

7.4.2.13 发电机组空载试运行(1)断开柴油发电机组负载侧的断路器或A TS;(2)将机组控制屏的控制开关设定到“手动”位置,按起动按钮;(3)检查机组电压、电池电压、频率是否在误差范围内,否则进行适当调整;(4)检查机油压力表;(5)以上一切正常,可接着完成正常停车与紧急停车试验。

7.4.2.14 发电机组带载试验(1)发电机组空载运行合格以后,切断负载“市电”电源,按“机组加载”按钮,由机组向负载供电;(2)检查发电机运行是否稳定、频率、电压、电流、功率是否保持在正党允许范围;(3)一切正常,发电机停机,控制屏的控制开关打开“自动”状态。

7.5 质量标准7.5.1 主控项目(1)自备电源的柴油发电机组应选用380V/220V的低压发电机,发电机应做出厂试验,并应有出厂检验合格证明,柴油发电机组安装完成以后,应按表7.7.1完成交接试验。

表7.7.1(2)发电机组至低压配电柜馈电线路的相间、相对地间的绝缘电阻值应大于0.5MΩ;塑料绝缘电缆馈电线路直流耐压试验为2.4KV,时间15 min,泄漏电流稳定,无击穿现象。

(3)柴油发电机组馈电线路连接以后,应核对柴油发电机组与原馈电线路的相序,相序必须一致。

(4)发电机组中性线(工作零线)应与接地干线直接连接,螺栓防松零件齐全,且有标识。

7.5.2 一般项目(1)检查柴油发电机组的控制柜和配电柜的接线应正确,紧固件紧固状态良好,无遗漏脱落。

开关、保护装置的型号、规格正确,验证出场试验的锁定标记应无位移,如有位移应由试验厂重新标定。

(2)发电机本体和机械部分的可接近裸露导体应接地或接零可靠,且有标识。

(3)柴油发电机组的有关电气线路及其元器件的试验合格,柴油发电机组满载试验12h,无机械和电气故障,无漏油、漏水、漏气等不正常现象。

7.6 成品保护(1)机房内的柴油发动机的成品保护:柴油发动机组及其辅助设备安装在机房内,机房门应加锁,未经安装及有关人员允许,非安装人员不得入内。

(2)柴油发动机组及其辅助设备安装在室外的成品保护:柴油发动机组及其辅助设备安装在室外,根据现场情况采取必要的保护措施,控制设备的箱、柜应加锁。

(3)施工各工种之间要相互配合,保护设备不受碰撞损伤。

(4)柴油发动机组安装完成以后,应保持机房干燥,以防设备锈蚀。

(5)柴油发电机组安装完成以后,应保持清洁。

(6)系统调试过程中,各主要环节应有专人值班。

(7)柴油发电机房室内应保持通风良好,室内温度应保持在10~40℃,室内严禁用火和吸烟。

7.7 安全环境保护措施(1)起重机操作、指挥人员,电焊工、电工、电气调试人员、机动车驾驶人员必须经有关部门进行安全技术培训,并经考试合格、取得合格证后方可上岗作业。

(2)移动式电动机械和手持电动工具的单相电源线必须使用三芯软橡胶电缆,三相电源线必须使用四芯软橡胶电缆;接线时,缆线护套应穿进设备的接线盒内并予以固定。

(3)柴油发电机组卸车、倒运、安装应根据其重量、所经路线及装卸条件做详细调查,并制定吊运措施。
