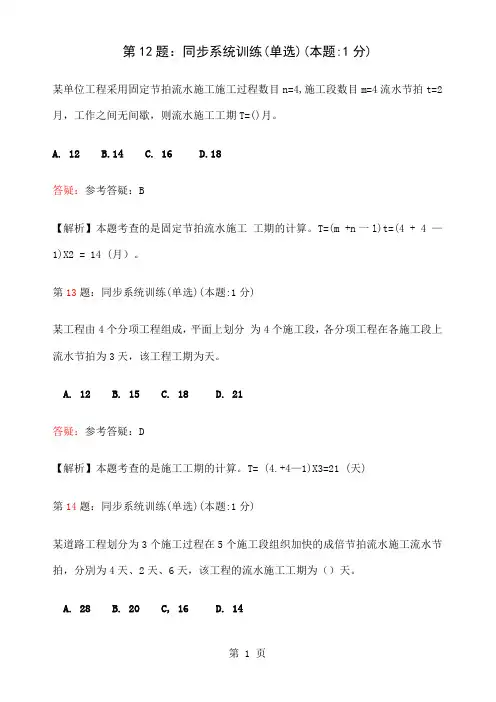

流水节拍进度计算题

第12题:同步系统训练(单选)(本题:1分)
某单位工程采用固定节拍流水施工施工过程数目n=4,施工段数目m=4流水节拍t=2月,工作之间无间歇,则流水施工工期T=()月。

A. 12
B.14
C. 16
D.18
答疑:参考答疑:B
【解析】本题考查的是固定节拍流水施工工期的计算。

T=(m +n 一l)t=(4 + 4 — 1)X2 = 14 (月)。

第13题:同步系统训练(单选)(本题:1分)
某工程由4个分项工程组成,平面上划分为4个施工段,各分项工程在各施工段上流水节拍为3天,该工程工期为天。

A. 12
B. 15
C. 18
D. 21
答疑:参考答疑:D
【解析】本题考查的是施工工期的计算。

T= (4.+4—1)X3=21 (天)
第14题:同步系统训练(单选)(本题:1分)
某道路工程划分为3个施工过程在5个施工段组织加快的成倍节拍流水施工流水节拍,分別为4天、2天、6天,该工程的流水施工工期为()天。

A. 28
B. 20C, 16 D. 14
答疑:参考答疑:
第17题:同步系统训练(单选)(本题:1分)
某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2-8,则施工过程A与 B、B与C、与D之间的流水步距分别为()。

A. 2天、3天、4天
B. 3天、2天、4大
C. 3天、4天、1天
D. 1天、3天、5天
答疑:
计算工期=T=(M+N-1)*t固定节拍按公式,成倍固定节拍按节拍除2,加施工段数,最后乘2。

计算步距按错位相减,取整数的最大公约数。

第18题:同步系统训练(单选)(本题:1分)
某工程包括3幢结构相同的砖混住宅楼,组织单位工程流水,以每幢住宅楼为一个施工段。

巳知:①地面±0.000以下部分按土方开挖、基础施工、底层预制板安装、冋填土 4个施工过程组织固定节拍流水施工,流水节拍为2周;②地上部分按主体结构、装修、室外工程组织加快的成倍节拍流水施工各由专业工作队完成,流水节拍分别为4周、4周、2周。

如果要求地上部分与地下部分最大限度地搭接,均不考虑间隔时间,试计算该工程施工总工期为()周。

A. 12
B. 14
C. 22
D. 26
答疑:参考答疑:C
【解析】本题考查的是固定节拍流水施工和加快的成倍节拍流水施工的计算。

分别求出地下与地上工程的流水施工工期,再组织最大限度的搭接施工。

①地面±0. 000以下工程组织固定节拍流水施工。

施工过程:n=4;施工段:m = 3;流水节拍:K = t = 2 (周)。

工期T1 = (m+n-1)Xt=(4 + 3-1)X2=12 (周)
②地面以上组织加快的成倍流水施工。

施工过程:n=3;施工段:m=3。

求流水步距:K=min(4,4,2) = 2求专业队数: b1 =4/2 =2, b2==4/2= 2, b3= 2/2 =1;总队数n = 5。

求增加专业队后的工期:T2 = (m+n-1)×K=(3+5-1)×2 = 14 (周)。

③确定总工期:当第一幢住宅楼地下工程完成后即可进行地上工程,则总工期T= (T1 一搭接时间)+T2 = (12 — 2×2) +14 = 22 (周)。

第19题:同步系统训练(单选)(本题:1分)
某分部工程由三个施工段组成,组织等节奏流水施工,巳知施工过程数为4,流水节拍为2天,间歇时间之和为2天,则工期为()天。

A.8
B. 10
C. 12
D. 14
答疑:参考答疑:D
【解析】本题考查的是固定节拍流水施工
第20题:同步系统训练(单选)(本题:1分)
某分部工程有两个施过程,各分为3个施工段组织流水施工,流水节拍分别为4 天、4天、5天和4天、5天、6天,则流水步距和流水施工工期分别为()天。

A. -1和 16
B. 4 和 19
C. 5 和 17
D. 5 和 19
统计:您共做对1次,做错0次,答对率100%
答疑:参考答疑:
第7题:典型例题(单选)(本题:1分)
在图3-7所示双代号时标网络计划中,如果B、D、I三项工作因共用一台施工机械而必须依次施工,则该施工机械在现场的最小闲置时间为()周。

(单位:周)
A.1
B. 2 C 3 D. 4
答疑:参考答疑:
第3题:典型例题(单选)(本题:1分)
如图3-16所示单代号搭接网络计划的计算工期为()。

A. 18
B. 20 C 22 D. 24
答疑:参考答疑:
【解析】本题考查的是计算该单代号搭接网络计划的时间参数,具体数据见图3-17所示。

第12题:典型例题(单选)(本题:1分)
如果在搭接网络计划中出现EF j> EF i + FTF i,j)的情况下,说明()。

A.工作i和工作j之间存在时间间隔LAG i,j
B.工作i和工作j之间不存在时间间隔LAG i,j
C.相邻两项工作之间不存在搭接关系
D.相邻两项工作之间存在搭接关系
统计:您共做对1次,做错0次,答对率100%
答疑:参考答疑:
第19题:典型例题(多选)(本题:2分)
某工程单代号搭接网络计划如图3-14所示,节点中下方数字为该工作的持续时间,其中的关键工作有()。

A.工作A
B.工作B
C.工作C
D.工作D
E.工作E
统计:您共做对0次,做错1次,答对率0%
答疑:参考答疑:
BE
【解析】本题考查的是关键工作的确定,第一步根据已知条件,算出各工作的最早开始时间和最早完成时间;第二步计算相邻两项工作之间的时间间隔;第三步利用相邻两项工作之间的时间间隔来判定关键线路。

关键线路上的工作即为关键工作。

从单代号搭接网络计划的终点节点开始,逆着箭头方向依次找出相邻两项工作之间时间间隔为零的线路即为关键线路。

关键线路
上的工作即为关键工作。

本题中,先计算出各工作的最早开始时间和最迟开始时间,如图3-15所示。

第3题:同步系统训练(单选)(本题:1分)
某工程单代号搭接网络计划中工作B、D、 E之间的搭接关系和时间参数如图3-46所示。

工作D和工作E的总时差分别为6天和2天,则工作B的总时差为()天。

A. 3
B. 8
C. 9
D. 12
答疑:C 【解析】本题考查的是单代号搭接网络计划的时间参数。

工作B其后有两项工作,它的总时差min{LAG B+TF B,
LAG E+TF E}=min{6+3,8+2}=9
第1题:同步系统训练(单选)(本题:1分)
某分部工程有3个施工过程,各分为4个施工段组织流水施工,流水节拍分别为4 天、3天,2天,5天,2天、5天、4天、 3天和4.天、3天、3天、4天,则3个施工过程之间的流水步距分别为()。

A. 5天和4天
B. 5天和3天 C 4天和2天 D. 3天和4天
答疑:参考答疑:
某分部工程有4个施工过程,分为3个施工段组织加快的成倍节拍流水施工。

已知各施T过程的流水节拍分别为4天、6天、 4天和2天,则拟采用的专业工作队应为 ()个。

A.4
B.5
C.8
D.12
答疑:C (这题我猜的,4个施工过程,成倍流水节拍,所以4×2)【解析】K=min {4, 6,4, 2} =2;
b 1=4/2 = 2;b 2=6/=3; b 3=4/2=2; b 4=2 / 2 =1。

合集下载

流水施工计算练习

流水施工计算练习

1。

某工程有6个施工过程各组织一个专业队,在5个施工段上进行等节奏流水施工,流水节拍为5d,其中第三、第五作业队分别间歇了2d、3d,则该工程的总工期为( )。

A。

35d; B。

45d; C. 55d; D. 65d2.某工程施工流水节拍如下表,如按分别流水组织施工则最短工期为()d。

A。

18; B. 17; C. 14; D. 163.某工程在第i段上的第j工程采用了新技术,无现成定额,不便求得施工流水节拍.经专家估算,最短、最长、最可能的时间分别为12d、22d、14d,则该过程的期望时间应为( )d.A. 14;B. 15; C。

16; D. 184.某工程有三个施工过程,各自的流水节拍分别为6d、4d、2d;则组织流水施工时,流水步距为()d。

A. 1; B。

2; C. 4; D。

65。

某工程相邻两个施工过程的流水节拍分别为Ⅰ过程:2、3、3、4。

Ⅱ过程:1、3、2、3,则Ⅰ、Ⅱ两工程的流水步距为( )d。

A。

2; B。

4; C。

6; D。

93、某工程项目由A,B,C三个施工过程组成,它在平面上划分三个施工段,各施工过程的流水节拍分别为t A=1天,t B=2天,t C=1天,施工过程A完成后,其相应的施工段上至少有一天的技术间歇,试组织异节拍流水施工.4、某分部工程由A,B,C三个施工过程组成,它在竖向上划分为两个施工层组织施工,流水节拍均为3天,施工过程A完成后,其相应的施工段上至少有2天的技术间歇,且层间的技术间歇为2天,为保证工作队连续作业,试组织流水施工。

5、某分部工程由A,B,C,D四个施工过程组成,它在平面上划分为四个施工段,流水节拍均为4天,施工过程B完成后,其相应的施工段上至少有2天的技术间歇,试组织全等节拍流水施工.j6、某分部工程由支模板、绑钢筋、浇混凝土三个施工过程组成,该工程在乎面上划分为四个施工段组织流水施工。

各施工过程在各个施工段上的持续时间均为5d。

流水节拍进度计算题word精品文档11页

流水节拍进度计算题word精品文档11页

第12题:同步系统训练(单选)(本题:1分)某单位工程采用固定节拍流水施工施工过程数目n=4,施工段数目m=4流水节拍t=2月,工作之间无间歇,则流水施工工期T=()月。

A. 12B.14C. 16D.18答疑:参考答疑:B【解析】本题考查的是固定节拍流水施工工期的计算。

T=(m +n一l)t=(4 + 4 —1)X2 = 14 (月)。

第13题:同步系统训练(单选)(本题:1分)某工程由4个分项工程组成,平面上划分为4个施工段,各分项工程在各施工段上流水节拍为3天,该工程工期为天。

A. 12B. 15C. 18D. 21答疑:参考答疑:D【解析】本题考查的是施工工期的计算。

T= (4.+4—1)X3=21 (天)第14题:同步系统训练(单选)(本题:1分)某道路工程划分为3个施工过程在5个施工段组织加快的成倍节拍流水施工流水节拍,分別为4天、2天、6天,该工程的流水施工工期为()天。

A. 28B. 20C, 16 D. 14答疑:参考答疑:第17题:同步系统训练(单选)(本题:1分)某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2-8,则施工过程A与 B、B与C、与D之间的流水步距分别为()。

A. 2天、3天、4天B. 3天、2天、4大C. 3天、4天、1天D. 1天、3天、5天答疑:计算工期=T=(M+N-1)*t固定节拍按公式,成倍固定节拍按节拍除2,加施工段数,最后乘2。

计算步距按错位相减,取整数的最大公约数。

第18题:同步系统训练(单选)(本题:1分)某工程包括3幢结构相同的砖混住宅楼,组织单位工程流水,以每幢住宅楼为一个施工段。

巳知:①地面±0.000以下部分按土方开挖、基础施工、底层预制板安装、冋填土 4个施工过程组织固定节拍流水施工,流水节拍为2周;②地上部分按主体结构、装修、室外工程组织加快的成倍节拍流水施工各由专业工作队完成,流水节拍分别为4周、4周、2周。

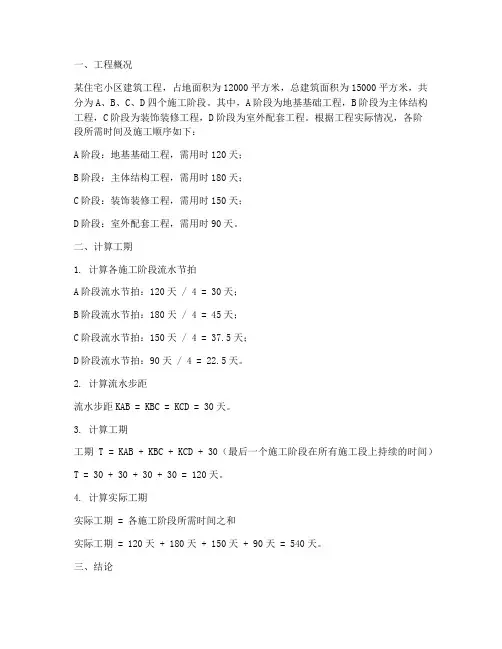

工程施工工期计算题

工程施工工期计算题

一、工程概况
某住宅小区建筑工程,占地面积为12000平方米,总建筑面积为15000平方米,共分为A、B、C、D四个施工阶段。

其中,A阶段为地基基础工程,B阶段为主体结构工程,C阶段为装饰装修工程,D阶段为室外配套工程。

根据工程实际情况,各阶
段所需时间及施工顺序如下:
A阶段:地基基础工程,需用时120天;
B阶段:主体结构工程,需用时180天;
C阶段:装饰装修工程,需用时150天;
D阶段:室外配套工程,需用时90天。

二、计算工期
1. 计算各施工阶段流水节拍
A阶段流水节拍:120天 / 4 = 30天;
B阶段流水节拍:180天 / 4 = 45天;
C阶段流水节拍:150天 / 4 = 37.5天;
D阶段流水节拍:90天 / 4 = 22.5天。

2. 计算流水步距
流水步距KAB = KBC = KCD = 30天。

3. 计算工期
工期T = KAB + KBC + KCD + 30(最后一个施工阶段在所有施工段上持续的时间)T = 30 + 30 + 30 + 30 = 120天。

4. 计算实际工期
实际工期 = 各施工阶段所需时间之和
实际工期 = 120天 + 180天 + 150天 + 90天 = 540天。

三、结论
某住宅小区建筑工程施工工期为540天,其中各施工阶段流水节拍分别为30天、45天、37.5天、22.5天,流水步距为30天。

在实际施工过程中,需根据工程进度和实际情况进行调整,确保工程按时完成。

流水节拍计算

流水节拍计算

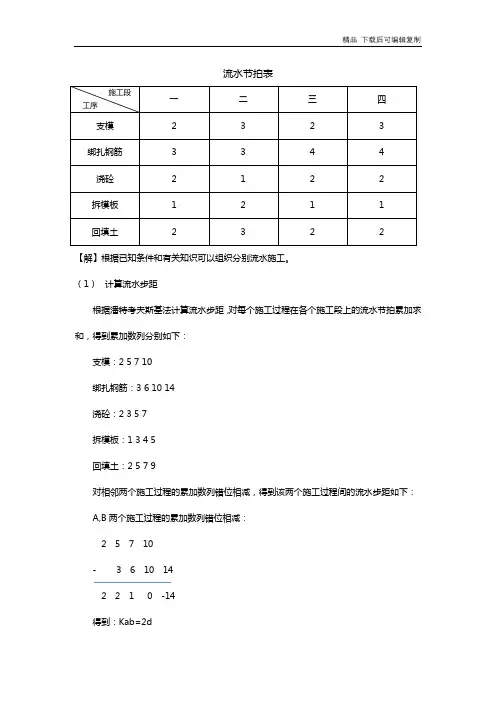

流水节拍表
【解】根据已知条件和有关知识可以组织分别流水施工。

(1)计算流水步距
根据潘特考夫斯基法计算流水步距,对每个施工过程在各个施工段上的流水节拍累加求和,得到累加数列分别如下:
支模:2 5 7 10
绑扎钢筋:3 6 10 14
浇砼:2 3 5 7
拆模板:1 3 4 5
回填土:2 5 7 9
对相邻两个施工过程的累加数列错位相减,得到该两个施工过程间的流水步距如下:A,B两个施工过程的累加数列错位相减:
2 5 7 10
- 3 6 10 14
2 2 1 0 -14
得到:Kab=2d
B,C两个施工过程的累加数列错位相减:
3 6 10 14
- 2 3 5 7
3 4 7 9 -7
得到:Kbc=9d
C,D两个施工过程的累加数列错位相减:
2 3 5 7
- 1 3 4 5
2 2 2
3 -5
得到:Kcd=3d
D,E两个施工过程的累加数列错位相减:
1 3 4 5
- 2 5 7 9
1 1 1 -
2 -9
得到:Kde=1d
(2)计算工期
T=(2+9+3+1)+(2+3+2+2)+2-1=25d (3)绘制流水施工进度计划横道图,如图所示:
土木工程(2)班
姓名:孟璐
学号:120130301181。

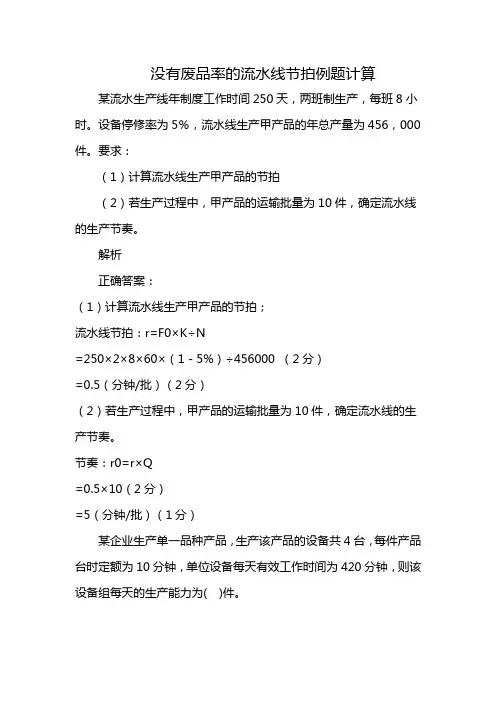

没有废品率的流水线节拍例题计算

没有废品率的流水线节拍例题计算

没有废品率的流水线节拍例题计算某流水生产线年制度工作时间250天,两班制生产,每班8小时。

设备停修率为5%,流水线生产甲产品的年总产量为456,000件。

要求:(1)计算流水线生产甲产品的节拍(2)若生产过程中,甲产品的运输批量为10件,确定流水线的生产节奏。

解析正确答案:(1)计算流水线生产甲产品的节拍;流水线节拍:r=F0×K÷N=250×2×8×60×(1-5%)÷456000 (2分)=0.5(分钟/批)(2分)(2)若生产过程中,甲产品的运输批量为10件,确定流水线的生产节奏。

节奏:r0=r×Q=0.5×10(2分)=5(分钟/批)(1分)某企业生产单一品种产品,生产该产品的设备共4台,每件产品台时定额为10分钟,单位设备每天有效工作时间为420分钟,则该设备组每天的生产能力为( )件。

(答案解析)题中给出“每件产品台时定额为10分钟”,给出的是时间定额,用除法来计算。

用所有设备全部的有效工作时间除以生产一个产品需要的时间,即可得出用这些时间能够生产出多少产品。

M=(单位设备有效工作时间F×设备数量S)÷时间定额t(1)已知单位设备每天有效工作时间F:420分钟(2)已知生产该产品的设备数量S,共4台(3)已知每件产品台时定额t,为10分钟(4)将上述数据代入公式:(420×4)÷10=168件某钳工车间生产面积500平方米,单一生产产品A,单位面积有效工作时间为每日8小时,每件产品A占用生产面积2.5平方米,生产一件产品A占用时间为1小时,则该钳工车间日生产能力是( )件。

(答案解析)题目告知的是生产面积,采用“作业场地”生产能力的计算公式,直接套入公式即可,M=(F×A)/(a×t)=(8×500)÷(2.5×1)=1600(件)。

计算题——精选推荐

计算题——精选推荐

五、计算题:1.某工程由三个施工过程组成;它划分为六个施工段,各分项工程在各施工段上的流水节拍依次为:6天、4天和2天。

为加快流水施工速度,试编制等步距异节拍流水施工方案。

逻辑关系正确得4分(每错一处扣0.5分,最多扣4分),编号正确得2分,工作名称、持续时间标注得2分。

⑴确定流水步距::⑵确定专业工作队数目∴⑶确定计划工期:⑷绘制水平图表:1.某工程的流水施工参数为:m=6,n=4,Di如下表。

试组织流水施工方案。

解⑴确定流水步距:KⅠ,Ⅱ=5(天) KⅡ,Ⅲ=5(天) KⅢ,Ⅳ=3(天)⑵确定工期:⑶绘制水平图表:3.某工程由挖土方、做垫层、砌基础和回填土等四个分项工程组成;在砌基础和回填土工程之间,必须留有技术间歇时间Z=2天;现划分为四个施工段。

其流水节拍如下表所示,试编制流水施工方案。

⑴确定流水步距:∴ KⅠ,Ⅱ=3(天) KⅡ,Ⅲ=5(天) KⅢ,Ⅳ=3(天)⑵确定工期:⑶绘制水平图表:4.某工程由Ⅰ、Ⅱ、Ⅲ等三个施工过程组成;它划分为六个施工段;各个施工过程在各个施工段上的持续时间都是4天;施工过程Ⅱ完成后,它的相应施工段至少应有技术间歇2天。

试编制等节奏流水施工方案。

计算总工期,并画出水平图表。

⑴确定流水步距:⑵确定工期:⑶绘制水平图表:5.某工程由Ⅰ、Ⅱ、Ⅲ、Ⅳ等施工过程组成;现划分为六个施工段;其流水节拍如下表所示;要求施工过程Ⅱ与Ⅲ之间有技术间歇3天,试编制流水施工方案。

解:按分别流水组织施工。

四个施工过程建立四个相应的专业工作队。

⑴确定流水步距:∴ KⅠ,Ⅱ=4(天)∴ KⅡ,Ⅲ=4(天)∴ KⅢ,Ⅳ=2(天)⑵确定工期:⑶绘制水平图表:6.某住宅小区共有6幢同类型的住宅楼基础工程施工,其基础施工划分为挖基槽、做垫层、砌筑砖基础、回填土等四个施工过程,它们的作业时间分别为:D1=4天,D2=2天,D3=4天,D4=2天。

试组织这6幢住宅楼基础工程的等步距异节拍流水施工方案。

流水节拍进度计算题

第12题:同步系统训练(单选)(本题:1分)某单位工程采用固定节拍流水施工施工过程数目n=4,施工段数目m=4流水节拍t=2月,工作之间无间歇,则流水施工工期T=()月。

A. 12B.14C. 16 D.18答疑:参考答疑:B【解析】本题考查的是固定节拍流水施工工期的计算。

T=(m +n一l)t=(4 + 4 —1)X2 = 14 (月)。

第13题:同步系统训练(单选)(本题:1分)某工程由4个分项工程组成,平面上划分为4个施工段,各分项工程在各施工段上流水节拍为3天,该工程工期为天。

A. 12B. 15C.18 D. 21答疑:参考答疑:D【解析】本题考查的是施工工期的计算。

T= (4.+4—1)X3=21 (天)第14题:同步系统训练(单选)(本题:1分)某道路工程划分为3个施工过程在5个施工段组织加快的成倍节拍流水施工流水节拍,分別为4天、2天、6天,该工程的流水施工工期为()天。

A. 28 B.20C, 16 D. 14答疑:参考答疑:第17题:同步系统训练(单选)(本题:1分)某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表2-8,则施工过程A与 B、B与C、与D之间的流水步距分别为()。

A. 2天、3天、4天 B. 3天、2天、4大C. 3天、4天、1天D. 1天、3天、5天答疑:计算工期=T=(M+N-1)*t固定节拍按公式,成倍固定节拍按节拍除2,加施工段数,最后乘2。

计算步距按错位相减,取整数的最大公约数。

第18题:同步系统训练(单选)(本题:1分)某工程包括3幢结构相同的砖混住宅楼,组织单位工程流水,以每幢住宅楼为一个施工段。

巳知:①地面±0.000以下部分按土方开挖、基础施工、底层预制板安装、冋填土4个施工过程组织固定节拍流水施工,流水节拍为2周;②地上部分按主体结构、装修、室外工程组织加快的成倍节拍流水施工各由专业工作队完成,流水节拍分别为4周、4周、2周。

流水节拍进度计算题

第12题:共步系统锻炼(单选)(原题:1分)之阳早格格创做某单位工程采与牢固节拍流火动工动工历程数目n=4,动工段数目m=4流火节拍t=2月,处事之间无间歇,则流火动工工期T=()月.问疑:参照问疑:B【剖析】原题考查的是牢固节拍流火动工工期的估计.T=(m +n一l)t=(4 + 4 — 1)X2 = 14 (月).第13题:共步系统锻炼(单选)(原题:1分)某工程由4个分项工程组成,仄里上区分为4个动工段,各分项工程正在各动工段上流火节拍为3天,该工程工期为天.A. 12B. 15C. 18D. 21问疑:参照问疑:D【剖析】原题考查的是动工工期的估计.T= (4.+4—1)X3=21 (天)第14题:共步系统锻炼(单选)(原题:1分)某讲路工程区分为3个动工历程正在5个动工段构造加快的成倍节拍流火动工流火节拍,分別为4天、2天、6天,该工程的流火动工工期为()天.A. 28B. 20C, 16 D. 14问疑:参照问疑:第17题:共步系统锻炼(单选)(原题:1分)某工程由4个动工历程组成,分为4个施工段举止流火动工,其流火节拍(天)睹表2-8,则动工历程A与 B、B与C、与D之间的流火步距分别为().A. 2天、3天、4天B. 3天、2天、4大C. 3天、4天、1天D. 1天、3天、5天问疑:估计工期=T=(M+N-1)*t牢固节拍按公式,成倍牢固节拍按节拍除2,加动工段数,末尾乘2.估计步距按错位相减,与整数的最大契约数.第18题:共步系统锻炼(单选)(原题:1分)某工程包罗3幢结构相共的砖混住房楼,构造单位工程流火,以每幢住房楼为一个动工段.巳知:①大天±0.000以下部分按土圆启掘、前提动工、下层预造板拆置、冋挖土 4个动工历程构造牢固节拍流火动工,流火节拍为2周;②天上部分按主体结构、拆建、室中工程构造加快的成倍节拍流火动工各由博业处事队完毕,流火节拍分别为4周、4周、2周.如果央供天上部分与天下部分最大极限天拆交,均没有思量隔断时间,试估计该工程动工总工期为()周.A. 12B. 14C. 22D. 26问疑:参照问疑:C【剖析】原题考查的是牢固节拍流火动工战加快的成倍节拍流火动工的估计.分别供出天下与天上工程的流火动工工期,再构造最大极限的拆交动工.①大天±0. 000以下工程构造牢固节拍流火动工.动工历程:n=4;动工段:m = 3;流火节拍:K = t = 2 (周).工期T1 = (m+n-1)Xt=(4 + 3-1)X2=12 (周)②大天以上构造加快的成倍流火动工.动工历程:n=3;动工段:m=3.供流火步距:K=min(4,4,2) = 2供博业队数: b1 =4/2 =2, b2==4/2= 2, b3= 2/2 =1;总队数n = 5.供减少博业队后的工期:T2 = (m+n-1)×K=(3+5-1)×2 = 14 (周).③决定总工期:当第一幢住房楼天下工程完毕后即可举止天上工程,则总工期T= (T1 一拆交时间)+T2 = (12 —2×2) +14 = 22 (周).第19题:共步系统锻炼(单选)(原题:1分)某分部工程由三个动工段组成,构造等节奏流火动工,巳知动工历程数为4,流火节拍为2天,间歇时间之战为2天,则工期为()天.A.8B. 10C. 12D. 14问疑:参照问疑:D【剖析】原题考查的是牢固节拍流火动工第20题:共步系统锻炼(单选)(原题:1分)某分部工程有二个施历程,各分为3个动工段构造流火动工,流火节拍分别为4 天、4天、5天战4天、5天、6天,则流火步距战流火动工工期分别为()天.A. -1战 16B. 4 战 19C. 5 战 17D. 5 战 19统计:您共干对于1次,干错0次,问对于率100%问疑:参照问疑:第7题:典型例题(单选)(原题:1分)正在图3-7所示单代号时标搜集计划中,如果B、D、I三项处事果共用一台动工板滞而必须依次动工,则该动工板滞正在现场的最小忙置时间为()周.(单位:周)B. 2C 3 D. 4问疑:参照问疑:第3题:典型例题(单选)(原题:1分)如图3-16所示单代号拆交搜集计划的估计工期为().A. 18B. 20 C 22 D. 24问疑:参照问疑:【剖析】原题考查的是估计该单代号拆交搜集计划的时间参数,简直数据睹图3-17所示.第12题:典型例题(单选)(原题:1分)如果正在拆交搜集计划中出现EF j> EF i + FTF i)的情况下,证明,j().i,ji,j统计:您共干对于1次,干错0次,问对于率100%问疑:参照问疑:第19题:典型例题(多选)(原题:2分)某工程单代号拆交网络计划如图3-14所示,节面中下圆数字为该处事的持绝时间,其中的闭键处事有().统计:您共干对于0次,干错1次,问对于率0%问疑:参照问疑:BE【剖析】原题考查的是闭键处事的决定,第一步根据已知条件,算出各处事的最早启初时间战最早完毕时间;第二步估计相邻二项工做之间的时间隔断;第三步利用相邻二项处事之间的时间隔断去判决闭键线路.闭键线路上的处事即为闭键处事.从单代号拆交搜集计划的末面节面启初,顺着箭头目标依次找出相邻二项处事之间时间隔断为整的线路即为闭键线路.闭键线路上的处事即为闭键处事.原题中,先估计出各处事的最早启初时间战最早启初时间,如图3-15所示.第3题:共步系统锻炼(单选)(原题:1分)某工程单代号拆交搜集计划中处事B、D、 E之间的拆交闭系战时间参数如图3-46所示.处事D战处事E的总时好分别为6天战2天,则处事B的总时好为()天.A. 3B. 8C. 9D. 12问疑:C【剖析】原题考查的是单代号拆交搜集计划的时间参数.处事B其后有二项处事,它的总时好min{LAG B+TF B,LAG E+TF E}=min{6+3,8+2}=9第1题:共步系统锻炼(单选)(原题:1分)某分部工程有3个动工历程,各分为4个动工段构造流火动工,流火节拍分别为4 天、3天,2天,5天,2天、5天、4天、 3天战4.天、3天、3天、4天,则3个施工历程之间的流火步距分别为().A. 5天战4天B. 5天战3天 C 4天战2天 D. 3天战4天问疑:参照问疑:某分部工程有4个动工历程,分为3个施工段构造加快的成倍节拍流火动工.已知各施T历程的流火节拍分别为4天、6天、 4天战2天,则拟采与的博业处事队应为 ()个.问疑:C(那题尔猜的,4个动工历程,成倍流火节拍,所以4×2)【剖析】K=min {4, 6,4, 2} =2;b 1=4/2 = 2;b 2=6/=3; b 3=4/2=2; b 4=2 / 2 =1。

一建实务常考计算题(建筑实务)

三、流水施工的类型1.等节奏流水——流水节拍是一个常数[解](1)m =8,n =3,t =4;(2)K =t =4(流水步距=流水节拍)(3)()()4041381)1(=⨯-+=⨯-+=-+⨯=k n m kn t m T (见2012案例一,1)2.异节奏流水(成倍节奏流水)同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等。

一般成倍数,可以组成加快成倍节拍流水施工。

例题1:某建筑群共有6个单元,一个单元的施工过程和施工时间见表:组织流水施工并计算工期。

[解](1)m=6,t 挖=12,t 垫=12,t 混凝土=18,t 基=12,t 回=6 (2)确定流水步距,K =流水节拍的最大公约数,K =6 (3)∑=i b n '总队组数(4)()()90611061'=⨯-+=⨯-+=K n m T工期例题2:某建筑群共有4个单元,各单元的施工过程和施工时间见表:试组织流水施工并计算工期。

[解](1)m=4,t 垫=9,t 混凝土=15,t 砌墙=12,t 回=6 (2)确定流水步距,K =流水节拍的最大公约数,K =3 (3)∑=i b n '总队组数=3+5+4+2=14(4)()()51314141'=⨯-+=⨯-+=K n m T工期(见2010案例一,4) 3.无节奏性流水:流水节拍没有规律。

组织的原则是使施工队连续施工。

(工作面可能有空闲) 流水步距的确定方法:累加数列,错位相减,取大差。

1.背景某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。

按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d ,才能进入下道工序。

为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前ld 提前插入施工。

各施工段的流水节拍或者表示为:问题:(1)简述无节奏流水施工的特点。

流水施工计算

则:n1=1/1=1 n2=3/1=3 n3=2/1=2 3、施工班组总数为:n=∑bi=6 4、该工程的工期为:T=(m+n-1) Ki,i+1 +Zi,i+1-Ci,i+1=(6+6-1) ×1=11
进度控制图如下
无节奏流水施工
【例】某工程有A、B、C、D、E五个施工过程,平面上划分成四个施工段,每个施工过程
专
进度(d)
业
队 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16
数
Ⅰ 1 2 3 4 5 6
Ⅱ 1 2 3 4 5 6
Ⅲ 1 2 3 4 5 6
Ⅳ 1 2 3 4 5 6
解:根据上述条件,按照流水步距的计算公式,分别求各流水步距: KA,B=tA=3天; KB,C= tB+ZB,C=4+2=6天; KC,D= tC+(m-1)(tC- tD)-CC,D=5+(3-1)×(5-3)-1=8天。 根据上述结果,代入工期及算公式得: T=∑Ki,i+1+TN=(3+6+8)+3×3=26天
在各个施工段上的流水节拍如表 所示。规定B完成后有2天的技术间歇时间,D 完成后有1天 的组织间歇时间,A与B之间有1天的平行搭接时间,试编制流水施工方案。
【解】根据题设条件该工程只能组织无节奏流水施工。 1、求流水节拍的累加数列 A:3,5,7,11 B:1,4,9,12
C:2,3,6,11 D:4,6,9,12 E:3,7,9,10 2、确定流水步距 (1)KA.B
3,5,7,11 - ) 1,4,9,12 ———————————
3,4 ,3,2,-12 ∴ KA.B = 4天 (2)KB.C
