砌筑防护工程桩板墙施工方案一、工程概况路线起于彭水烟厂附近,接市政道路河堡街,沿既有公路与烟厂之间布线,经烟厂、鹞子溪,有长870米白云隧道至虎眼沟,沿山形展线升坡,经沙水井、黄金坳、水田沟、曹家坳口、有420.563米长周家湾隧道到懒板,沿山降坡,经黄水沱、杨家坡、风箱坪、何家坝,止于孟家沟附近,本合同段K0+000~k10+310.546段,全长10.077公里。

本路线抗滑桩设计位置及设计尺寸如下:1、BK0+052~BK0+127段,共设计抗滑桩16根,间距5m,桩截面1.25×1.5m,,桩长10 m,桩间设挡板墙,靠路线右侧平行而设,其中1#~5#桩紧临既有公路,桩孔开挖时,在桩孔外侧既有公路路侧每一个孔井旁打入5根钢管桩作为临时支挡,防止桩孔开挖时造成既有公路变形或坍塌,中断交通。

2、BK0+150~BK0+230,共设计抗滑桩17根,间距5m,桩截面1.5×2.0m,桩长为15 m,桩间设当板墙,靠路线右侧平行而设。

其中3#~11#桩紧临既有公路,桩孔开挖时,在桩孔外侧既有公路路侧每一个孔井旁打入5根钢管桩作为临时支挡,钢管桩间距0.5m,防止桩孔开挖时造成既有公路变形或坍塌,中断交通。

3、BK8+090~BK8+155段,共设计抗滑桩10根,间距5m,其中4#—8#桩截面为2.6×3.4m,其余抗滑桩截面为2.0×3.0m,桩长为18.0m—31.5 m不等,桩间设当板墙,靠路线右侧平行而设。

二、抗滑桩施工工艺2.1施工顺序BK0+052~BK0+127、BK0+052~BK0+127段段:桩孔开挖应该跳孔开挖,先开挖奇数桩,再开挖偶数桩,待上一批桩孔开挖成型并浇筑砼达到设计强度后方可开挖下一批抗滑桩。

抗滑桩全部浇筑完成达到设计强度后方可开挖土石方,土石方自上而下逐层开挖,边开挖边浇筑挡土板,挡土板采用从上往下施工逆作法施工。

挡土板施工时应凿除护壁砼,且桩与板的连接面应凿毛后再浇筑板的砼。

抗滑桩施工方案

抗滑桩施工方案

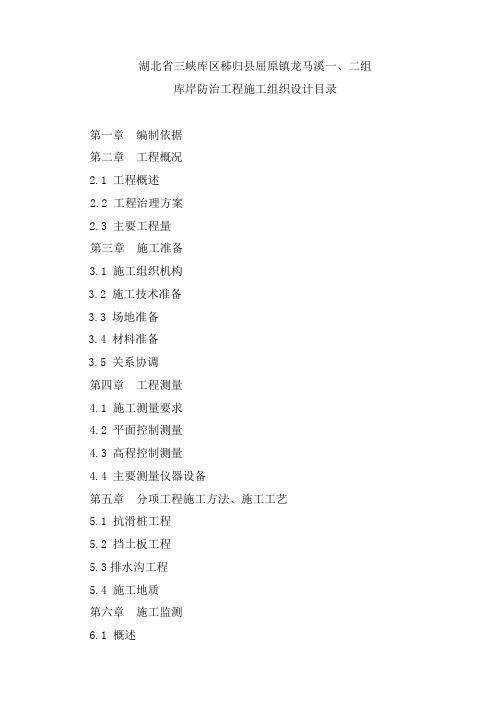

湖北省三峡库区秭归县屈原镇龙马溪一、二组库岸防治工程施工组织设计目录第一章编制依据第二章工程概况2.1 工程概述2.2 工程治理方案2.3 主要工程量第三章施工准备3.1 施工组织机构3.2 施工技术准备3.3 场地准备3.4 材料准备3.5 关系协调第四章工程测量4.1 施工测量要求4.2 平面控制测量4.3 高程控制测量4.4 主要测量仪器设备第五章分项工程施工方法、施工工艺5.1 抗滑桩工程5.2 挡土板工程5.3排水沟工程5.4 施工地质第六章施工监测6.1 概述6.2 监测项目6.3 监测技术要求6.4 监测工作方法和步骤第七章施工机械设备情况及进场计划7.1拟投入本工程的主要施工机械设备7.2施工机械设备进场计划第八章主要材料用量及进场计划8.1 主要材料投入计划8.2水、电计划用量第九章项目部人力资源配置及劳动力安排计划9.1 主要管理人员9.2 主要管理岗位职责9.3 拟投入施工的劳务人员第十章确保工程质量的技术组织措施10.1 质量目标10.2 质量保证机构、职责、过程与程序管理10.3 质量保证措施10.4 质量奖罚办法10.5 工程质量承诺10.6 工程保修承诺第十一章确保工期的技术组织措施11.1 工期保证措施11.2 工期奖罚办法11.3 工期承诺第十二章确保安全的技术组织措施12.1 安全施工目标12.2 安全施工保证体系12.3 安全施工管理12.4 安全职责12.5 安全施工保证措施12.6 安全奖罚办法12.7 安全承诺第十三章确保文明施工的技术组织措施 13.1 文明施工目标13.2 文明施工管理组织机构13.3 文明施工保证措施13.4 文明施工奖罚办法13.5 文明施工承诺第十四章环境保护技术组织措施14.1 场地污水排放14.2 防尘措施14.3 弃土处理14.4 施工降噪14.5 其它环保措施14.6 环境保护奖罚办法14.7 环境保护承诺第十五章质量通病的防治措施15.1钢筋混凝土工程治理通病防治措施15.2石砌体工程治理通病防治措施第十六章季节性施工措施16.1 概述16.2 雨季施工措施第十七章工程施工预警与应急抢险措施17.1 组织措施17.2 人员及设备配备17.3 一般处置措施17.4 工程施工预警17.5 应急抢险措施第十八章施工总进度计划18.1 施工总工期18.2 施工总进度控制方法18.3 施工进度总计划图18.4 里程碑时间第十九章施工总平面布置图及说明19.1 施工总平面布置19.2 施工总平面布置说明主要附图附表:表2.3 防治工程实物工程量一览表图3.1 项目部组织机构图表7.1 拟投入的主要机械设备表表7.2 施工机械设备进场计划表表8.1 主要材料用量及进场计划表表9.1 主要施工管理人员表表9.3 劳动力计划表图10.2.1.2 质量保证体系图18.3.1 施工进度计划横道图7图18.3.2 施工进度网络图8图19.1 施工现场总平面布置图表19.2.1 施工现场临时用地计划表表19.2.2 施工现场临时建筑计划表第一章编制依据本施工组织设计根据湖北省三峡库区秭归县屈原镇龙马溪一、二组库岸防治工程施工图设计文件、招标文件、图纸答疑以及国家现行施工验收规范、规程等,并结合本工程的特点,充分熟悉防治施工现场周边环境和对滑坡体防治的施工经验编制而成。

抗滑桩方案(完整版)

抗滑桩方案(完整版)

抗滑桩方案(完整版)目录K179+465~+510左侧边坡抗滑桩工程施工方案第一章编制依据(1)K179+490左侧边坡治理工程设计图。

(2)国家和交通部的适用于本工程的设计施工规范、质量检验与验收标准等。

(3)施工现场实际情况及调研结果,施工时间的选择。

(4)现有的施工技术水平、施工管理水平和机械设备配备能力。

第二章工程概况1、设计概况ZK179+490左侧边坡位于十堰市竹山县宝丰镇境内。

此段为公路左侧为一路堑边坡,起始桩号ZK179+430~+510,沿路线方向长约80m,边坡后缘与剪出口高差约40m,ZK179+510为下坝隧道进口。

目前边坡表面变形情况显著,二级坡坡面出现垮塌,并出现多条贯穿的横向裂缝,次生裂缝若干,边坡直接威胁到下方的高速公路施工安全。

边坡区内交通条件便利,施工便道直通本工点,施工进场、材料运输条件比较便利。

采用抗滑桩进行支挡,并结合相应的排水措施一级边坡坡面防护维持原设计方案,采用浆砌拱型骨架护坡防护,一级坡坡率为1:1;二级坡坡率为1:1.25,二级边坡坡面维持原设计,采用浆砌拱型骨架护坡防护,并在二级坡上部布置抗滑桩。

桩板墙:在ZK179+465~+510左侧边坡中部布置钢筋混凝土抗滑桩,共12根,以抵抗边坡体的剩余下滑推力。

抗滑桩为1.6m×2.4m、桩间距为5m,桩长20~24m,桩身采用C30砼浇注,并在桩与桩之间放置2米高的挡土板,防止土体从桩间剪出;桩顶标高以地面实际标高为准。

根据开挖和钻探的实际情况,下部岩土体为强~中风化板岩,工程地质条件较差,因此锚固段为整个桩长的1/3~1/2。

地表、地下排水措施:边坡边界外设置截排水沟,截水沟位置可根据现场情况调整。

一级坡体设置坡体深孔排水管二排,以排除坡体内部积水。

2、工程地质概况2.1 地形地貌该区属构造剥蚀侵蚀低山地貌,海拔高程一般约为425.0~534.0 m,在建边坡从山体坡脚经过,经过区域地表地形整体波状起伏较大。

基坑支护工程(抗滑桩、锚杆、挡板、冠梁)施工方案1

基坑支护工程(抗滑桩、锚杆、挡板、冠梁)施工方案1

重庆市职业病防治院中毒救治综合大楼二期基础工程支护专项方案编制人:审批人:目录第一章、编制依据┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈1第二章、工程概况┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈1第三章、施工部署┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈3第四章、施工方案及主要技术措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈6 4。

1测量放线┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈64。

2旋挖成孔抗滑桩施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈74.3锚杆挂网喷射砼施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈194.4挡土板施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈254。

5桩顶冠梁施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈28 第五章、工程质量保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈29 第六章、工期保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈33 第七章、安全生产保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈35 第八章、现场文明施工和环境保护措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈38第一章编制依据1、设计研究院设计的《基坑支护工程施工设计图》2、地质工程勘察设计院工程出具的《岩土工程勘察报告》;3、现行规范、标准:《建筑工程施工质量验收统一标准》GB50300-2001《工程测量规范》GB50026—2007《建筑地基基础设计规范》GB50007-2012《建筑地基基础技术规范》JG79—2002《重庆市建筑软弱地基基础设计规范》DBJ50-047—2006《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑桩基技术规范》JGJ94—2008《建筑桩基检测技术规范》JGJ106-2003《混凝土检验评定标准》GBJ107—2010《混凝土结构工程施工质量验收规范》GB50204—2002(2011版)《钢筋机械连接通用技术规程》JGJ107—2010《建筑机械使用安全技术规程》JGJ33—2001《建筑施工安全检查标准》JGJ59—2011《施工现场临时用电安全技术规范》JGJ46—2005第二章工程概况一、工程概况1、本工程为重庆市职业病防治院中毒救治、综合大楼二期工程。

边坡治理工程(抗滑桩、锚杆、锚索、挡板、冠梁)施工方案

边坡治理工程(抗滑桩、锚杆、锚索、挡板、冠梁)施工方案

边坡治理⼯程(抗滑桩、锚杆、锚索、挡板、冠梁)施⼯⽅案⽬录第⼀章、编制依据┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈1 第⼆章、⼯程概况┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈1第三章、施⼯部署┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈3 第四章、施⼯⽅案及主要技术措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈6 4.1测量放线┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈64.2旋挖成孔抗滑桩施⼯┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈74.3锚索施⼯┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈214.4锚杆挂⽹喷射砼施⼯┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈274.5挡⼟板施⼯┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈334.6桩顶冠梁施⼯┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈35 第五章、⼯程质量保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈36 第六章、⼯期保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈41 第七章、安全⽣产保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈43 第⼋章、现场⽂明施⼯和环境保护措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈46第⼀章编制依据1、设计研究院设计的《基坑边坡治理⼯程施⼯设计图》2、地质⼯程勘察设计院⼯程出具的《岩⼟⼯程勘察报告》;3、现⾏规范、标准:《建筑⼯程施⼯质量验收统⼀标准》GB50300-2001《⼯程测量规范》GB50026—2007《建筑地基基础设计规范》GB50007—2012《建筑地基基础技术规范》JG79-2002《重庆市建筑软弱地基基础设计规范》DBJ50-047-2006《建筑地基基础⼯程施⼯质量验收规范》GB50202-2002《建筑桩基技术规范》JGJ94—2008《建筑桩基检测技术规范》JGJ106-2003《混凝⼟检验评定标准》GBJ107-2010《混凝⼟结构⼯程施⼯质量验收规范》GB50204—2002(2011版)《钢筋机械连接通⽤技术规程》JGJ107-2010《建筑机械使⽤安全技术规程》JGJ33-2001《建筑施⼯安全检查标准》JGJ59-2011《施⼯现场临时⽤电安全技术规范》JGJ46-2005第⼆章⼯程概况2.1地理位置2.2项⽬概况因建筑物布置和建设配套的需要,本项⽬⼟⽯⽅采⽤整体⼤开挖,从⽽致使开挖基底与⼩区道路间存在⾼达7~19m的⾼边坡。

边坡治理工程(抗滑桩、锚杆、锚索、挡板、冠梁)专项施工方案

边坡治理工程(抗滑桩、锚杆、锚索、挡板、冠梁)专项施工方案

边坡治理工程(抗滑桩、锚杆、锚索、挡板、冠梁)专项施工方案毕节煤监分局职工住宿楼边坡支护工程专项施工方案目录第一章、编制依据┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈1 第二章、工程概况┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈1 第三章、施工部署┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈3 第四章、施工方案及主要技术措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈64.1测量放线┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈64.2旋挖成孔抗滑桩施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈74.3锚索施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈214.4锚杆挂网喷射砼施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈274.5挡土板施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈334.6桩顶冠梁施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈35 第五章、工程质量保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈36 第六章、工期保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈41 第七章、安全生产保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈43 第八章、现场文明施工和环境保护措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈46第一章编制依据1、设计研究院设计的《基坑边坡治理工程施工设计图》2、地质工程勘察设计院工程出具的《岩土工程勘察报告》;3、现行规范、标准:《建筑工程施工质量验收统一标准》GB50300-2001《工程测量规范》GB50026—2007《建筑地基基础设计规范》GB50007—2012《建筑地基基础技术规范》JG79-2002《重庆市建筑软弱地基基础设计规范》DBJ50-047-2006《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑桩基技术规范》JGJ94—2008《建筑桩基检测技术规范》JGJ106-2003《混凝土检验评定标准》GBJ107-2010《混凝土结构工程施工质量验收规范》GB50204—2002(2011版)《钢筋机械连接通用技术规程》JGJ107-2010《建筑机械使用安全技术规程》JGJ33-2001《建筑施工安全检查标准》JGJ59-2011《施工现场临时用电安全技术规范》JGJ46-2005第二章工程概况2.1地理位置2.2项目概况因建筑物布置和建设配套的需要,本项目土石方采用整体大开挖,从而致使开挖基底与小区道路间存在高达7~19m的高边坡。

抗滑桩结合挡土墙滑坡防治施工工法

抗滑桩结合挡土墙滑坡防治施工工法在工程建设领域,滑坡是一种常见且危害极大的地质灾害。

为了保障工程的安全和稳定,有效地防治滑坡至关重要。

抗滑桩结合挡土墙的施工工法是一种行之有效的滑坡防治手段。

接下来,我们将详细介绍这一施工工法。

一、工法特点抗滑桩结合挡土墙的施工工法具有以下显著特点:1、稳定性高抗滑桩深入地下,能够承受较大的滑坡推力,而挡土墙则可以有效地阻挡滑坡体的浅层滑移,两者结合,大大提高了整个防护结构的稳定性。

2、适应性强该工法适用于各种地质条件和滑坡规模,无论是土质滑坡还是岩质滑坡,都能发挥良好的防治效果。

3、施工灵活可以根据滑坡的具体情况,灵活调整抗滑桩和挡土墙的布置、尺寸和结构形式,以满足不同的工程需求。

4、经济实用相比其他一些滑坡防治方法,抗滑桩结合挡土墙的施工成本相对较低,同时能够长期有效地保障工程安全,具有较高的性价比。

二、施工工艺流程1、施工准备首先,要对滑坡区域进行详细的地质勘察,了解滑坡体的性质、规模、滑动面位置等信息。

同时,准备好施工所需的材料、设备和人员,并做好现场的临时排水和防护措施。

2、抗滑桩施工(1)桩位测量放样根据设计图纸,准确测量出抗滑桩的桩位,并设置好控制桩和护桩。

(2)桩孔开挖采用人工挖孔或机械钻孔的方式进行桩孔开挖。

在开挖过程中,要注意及时支护孔壁,防止坍塌。

同时,要对孔内的地质情况进行详细记录,如发现与勘察资料不符,应及时通知设计单位进行变更处理。

(3)钢筋笼制作与安装根据桩孔的尺寸和设计要求,制作钢筋笼。

钢筋笼应在加工场集中制作,然后运输到现场进行安装。

安装时,要保证钢筋笼的位置准确、垂直度符合要求。

(4)混凝土灌注桩孔开挖至设计深度并验收合格后,及时进行混凝土灌注。

混凝土应采用连续灌注的方式,灌注过程中要注意振捣密实,确保混凝土质量。

3、挡土墙施工(1)基础开挖根据设计要求,开挖挡土墙的基础。

基础开挖应达到设计的持力层,并保证基底的平整度和承载力符合要求。

抗滑桩施工方案

重庆市万州区南滨大道市政工程(K2+420~K3+100m)第四标段人工挖孔桩专项施工方案编制单位:江苏省金陵建工集团有限公司编制人:骆世明日期:二0一一年一月一、工程总概述本工程采用的是抗滑桩支挡(桩板墙)结合排水措施的综合治理方案。

1、抗滑桩(桩板墙)设计道路K2+360~K2+500、K2+421~K2+500段道路右侧一级边坡路堤位置设置桩板墙(C段桩板墙),在滑坡下滑力较大的K2+421~K2+500段滑面下缘是锚索抗滑桩(A段抗滑桩)。

K2+421~K2+500,该处采用分级支挡抗滑,第一级为A段锚索抗滑桩,设在滑坡体的前缘边界位置。

抗滑桩采用矩形断面,总桩数16根,桩中心间距4m,断面尺寸3。

0m×4。

0m(宽×高),桩长25m,悬臂段长度最大17m,桩端至少深入中风化砂岩层。

K2+421~K2+500段同时在第一、二级边坡交界处布置路堤桩板墙(C段桩板墙),第一级边坡高8m。

该段抗滑桩长20~27m,矩形断面,桩中心间距6m,断面为2。

0m×2.0m(宽×高),总桩数14根。

挡土板宽度60cm,厚度为35cm,板跨度为5m,外挂式,与抗滑桩搭接长度50cm抗滑桩及挡土板详见相关设计图。

K2+500~K2+580段高填方地段全部采用方格骨架护坡。

三、对于桩板式挡土墙抗滑桩采用C30钢筋砼现浇,人工挖孔,人工安装钢筋笼,混凝土采用0.40m3电动搅拌机拌制,人工入仓,注浆机灌浆、揉入式振捣器振捣密实的方法施工。

抗滑桩施工时应隔桩开挖,作好护壁,杜绝爆破。

尽量选在旱季施工,作好地表排水工作。

抗滑桩的成孔方法和要求如下:1、开挖过程中及时进行地质编录,以利于反馈设计.2、抗滑桩施工包含以下工序:施工准备、桩孔开挖、地下水处理、护壁、钢筋笼制作与安装、混凝土灌注、混凝土养护等.3、施工准备应按下列要求进行:⑴按工程要求备料,选用材料的型号、规格符合设计要求,有产品合格证和质检单;⑵钢筋应专门建库堆放,避免污染和锈蚀:⑶使用普通硅酸盐水泥;⑷砂石料的杂质和有机质的含量应符合《混凝土结构工程施工验收规程》〔GB50204—92〕的有关规定。

抗滑桩施工方案(完整版)

滑坡治理工程施工组织设计编制人:审核人:2017年07月05日一、工程概况本项目位于,此坡长期以来处于蠕滑动状态。

滑坡前缘宽约90米,纵向长度80米,平均面积约为7200㎡,原始地面标高299.5-329.0m。

滑坡终端为斜坡,坡度一般为5°到18°,地势总体北低南高,后缘为陡坎边坡,边坡高度约3-17米,滑坡在平面上整体呈圈椅状。

本工程有两排抗滑桩将蠕滑动层锁住,并设置反压回压的方式将蠕滑动层固定,及使用排水系统将地表水全部引走,以达到边坡治理的目的。

二、施工前准备1、施工道路本项目位于,材料不能直接运输到施工现场,场内需要修建施工便道至施工作业面,修建临时便道长度大约为150米、4.5米宽,便于将冲击钻机具及钢筋笼运输至作业面,根据现场情况尽量不搬迁大树。

场外部分有100米道路为铺装道路,为了不破坏铺装,在需要行车的区域全部铺2公分钢板作为保护层,有部分道路为下坡段,如铺设钢板将会影响重车行驶安全,这50米部分就只有压坏后进行修补。

场外部分通道上有一座石板桥,此桥无法承受冲击钻设备和钢筋的重量,在桥下方搭设600*600的满堂脚手架作为加固设施,施工完毕后将此设施拆除。

2、混凝土运输本项目混凝土工程需用商品混凝土,计划使用地磅作为混凝土运输工具。

由于运输混凝土的罐车很重为了避免对后缘广场铺装的破坏,项目部将地磅位置设置在离场地约200米外的湖边,浇筑混凝土时只需增加甭管的长度就能完成施工作业要求。

3、材料、加工场地准备本项目将后缘活动广场作为布置各类临时设施的场地。

由于才场地有大量的石材铺装,为了不破坏铺装,在需要行车的区域全部铺2公分钢板作为保护层。

4、施工区域打围封闭项目位于,需要将施工区域进行封闭打围。

项目计划使用成品围挡将施工、加工、通行区域全部封闭。

封闭长度为200米。

5、临时施工用电根据施工组织安排,现场布置1.5米冲击钻设备2台,1米冲击钻设备1台,钢筋加工机械以及其它辅助用电设备。

桩板式挡土墙专项施工方案

凯乐广场消防管维修工程桩板式挡土墙专项施工方案目录一、工程概况二、工期计划三、施工方案选择四、总体施工流程五、施工方法及要点六、各项保证措施桩板式挡土墙施工方案一、工程概况深坑抗滑桩板挡墙里程为:全长70m挡墙基础为挖孔桩,桩截面尺寸¢1000,桩中间距2.5m,平均桩长8m,其中土层段8m;挡土板为矩形,高8m,厚0.4m。

所有结构均采用现浇C30钢筋砼。

其主要工程量如下:二、计划安排(一)工期安排根据整个项目的总体安排,本分部工程计划40个工作日来完成,主要工序安排如下。

1、施工准备为加快施工进度,本分部工程施工准备工作与整个工程项目的前期准备工作同步进行,不占用本项目的有效工作日。

主要工作内容有:测量放样、工作平台整平、设备、人员、材料进场准备等。

2、桩井开挖采用人工开挖,平行作业。

土层及破碎岩层采用钢筋砼护壁支护开挖,其它岩层采用无支护开挖。

根据我司施工经验,桩井开挖日进深:土层1.0m。

按此计算本项目桩井开挖工期:7天,计划安排10天。

3、绑扎钢筋计划10天。

4、砼浇筑计划10天。

5、挡土板及地面以上桩、冠梁钢筋绑扎计划6天。

6、挡土板及地面以上桩、冠梁模板固设计划7天7、挡土板及地面以上桩、冠梁砼浇筑为保证结构的整体性,挡土板及地面以上桩、冠梁采取一次性浇筑成型﹝结构划分段﹞。

计划3天。

8、拆模、支架等计划10天。

(二)机械设备本工程主要用到垂直运输、钢筋加工、混凝土浇筑方面的机械设备,具体安排详见下表。

三、施工方案选择桩板式挡墙采用先进行孔桩施工,接着柱板同时作业,最后施工冠梁。

1、桩孔采用人工进行同时开挖,为保证安全,相邻两孔高差相隔5m。

对土层和破碎岩层段采取边挖边护进行施工;开挖以1m为一节,进行护壁施工;对地质条件较差或有地下水出露地层则适当增加层厚,以保证施工安全。

对整体性较好的岩层地段可以采取无支护开挖。

2、土层为保证安全采用C30钢筋砼护壁,壁厚250mm;护壁的内孔尺寸不得小于桩的截面尺寸。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、 工程概况:
改段为丘陵区灌木丛,长满杂草和小灌木,自然坡度10~20°,丘坡表层3~7m
为坡残积粉质黏土,下为砂岩夹页岩,厚2.8~7.8m,强风化。该段地下水丰富。
DK215+710~+910.25右侧设桩板墙,桩间距6m,桩长11m,共32根,桩身为
C20钢筋砼现浇,板采用C20钢筋砼预制槽。DK215+590~DK215+710,
DK215+904~+930右侧设M7.5浆片挡墙,墙高3~6m。该段紧邻既有线与既有
线间距最小为4m,工程施工受行车影响大。
二、 施工机具:
序号 名称 单位 规格 数量
1 165KVA变压器 台 1
2 2.6m3电动空压机 台 2.2KW 4
3 卷扬机 台 1t 4
4 滚筒式搅拌机 台 15KW 1
5 js500强制式搅拌机 台 24KW 1
6 农用拖拉机 台 2
7 串筒 节 1米节 30节
8 风钻 台 杆长1.5米 8台
9 风镐 把 8台
10 钢筋调直机 台 1台
11 抽水机 台 4
12 通风机 台 5
13 钢筋切割机 台 1
14 电焊机 台 1
15 钢筋弯曲机 台 1
16 活底斗车 辆 16
17 捣固棒 台 8
三、 施工准备:
① 施工便道:施工便道由DK215+900进葬公路处开4m宽便道进入施工现场,
便道在DK215+850~+900段紧靠铁路,要求路边打入钢轨,做醒目标志,作为
栏杆。
② 施工用电:由DK215+600处下线架设一台165KVA变压器作为施工用电,设
电工房、配电房一间。
③ 施工用水:在DK215+700处修一蓄水池,用Ф40mm钢筋架1KM水管由火葬
场引入自来水作为施工、生活用水。
④ 临时设施:工地设临时水泥棚一座最大存量100t,砂石料场地及钢筋棚设于
坡顶上。

四、 主要工程施工数量
工程项目名称 单位 工程数量 行车干扰数量
挡土墙挖基土方 m3 342 342
挡土墙M7.5浆砌片石 m3 971 971
桩板墙挖孔土方 m3 1780 1780
桩板墙挖孔石方 m3 1457 1457
C15砼护壁 m3 1257 1257
护壁拆除 m3 360 360
C20砼桩身 m3 1980 1980
C20砼挡土板 m3 121 121
桩板墙钢筋 kg 97728 97728
抽水 m3 2550

五、 施工工期:2003年9月15日~2003年11月5日。
六、 施工顺序及施工安排:
① 孔桩的开挖:孔桩开挖原则是跳桩开挖。在进入桩身以前检查孔口四周做好
孔口的清理,引开地表水。进孔前做好孔口的支护。把孔的十字线及标高引到护
壁上。孔内开挖砂浆层采用钻爆施工,爆破紧邻既有线,爆破时要注意既有线的
安全,要严格控制装药量及爆破引起的飞石,冲击波及震动.1#-8#孔的开挖紧邻
既有线,开挖出的弃土严禁落到既有线侧沟及道床内,在孔内土方开挖前,用钢
管及竹排架做好支挡,主要防止堆放物品侵限及土和其它落入既有线侧沟及道
床。孔内的土方提升采用0.5~1t的卷扬机提升。孔内的土方出孔后,用农用车
拖走堆入DK215+950处鱼塘堆放,再用大型车辆拖走。孔口范围严禁堆土,以
减小孔口的压力,防止下雨后形成稀泥横流。孔桩开挖就位后,经检查,底面高
程超欠挖不超过5cm。
② 砼工程:抗滑桩有5米的外露部分,要保证光洁度,为了保证外露部分的美
观,其一要做到该部分护壁砼的垂直度。护壁砼采用每节1m,即开挖1米支护
1米。每次灌注砼前核对各方位尺寸。在灌注桩身砼前各护壁砼接头处打平,在
外露部分钉上PVC橡胶板以保证拆除护壁后的光洁度, PVC橡胶板钉在事先预
埋在护壁内的木头上。桩身砼采用集中灌注。灌注砼采用农用拖拉机运输。灌注
桩身砼应连续进行不得中断,砼浇筑时自由倾落高度大于2m,应采用串筒,串
筒下端砼不得冲击模板。
板采用预制加工,预板场地夯实整平后,用0.1m厚砼硬化整平,预制板注意养
生,控制好侧模拆模时间,秋季在8h以上,才能拆除侧模,注意保护侧板的棱
角,在砼强度未达到强度的75%不准起吊堆放。
③ 钢筋工程:桩身钢筋就地加工。由于地面绑扎钢筋整体吊装受空间限制,难
度大。桩身钢筋的绑扎采用孔内绑扎钢筋笼。具体的做法为每侧先立3根钢筋,
竖向间隔2m绑扎一圈箍筋,形成骨架,再逐根按设计绑扎主筋和箍筋。绑扎竖
向固定箍筋可用电焊与主筋焊接,但点焊不能烧伤主筋。孔内有水,电源引入孔
内,地面应装漏电保护器,钢筋笼周围用短钢筋支顶于护壁,控制钢筋笼稳定和
保证砼保护层厚度。桩身为11m。竖向主筋或其他钢材的搭接应避免设在主滑层
上,搭接焊以双面搭接焊连接,搭接长度不小于5d,焊接注意焊接质量,焊缝
高度不小于0.3d。焊缝宽度不小于0.7d,并使搭接两根钢筋的轴线在一条直线上。
主筋接头采用闪光对接焊连接,接头避开弯矩最最大处。
④ 浆片施工:浆砌片石施工砂浆要按挤浆法施工,不得有水平通缝,垂直通缝,
不得用沾用尘土的料石,砌体表面要平整、美观,沉降缝要笔直,并按设计要求
制作。
七、 劳力组织及安排
本段施工要求:跳桩开挖,全段同开挖的孔桩保持10个孔同时开挖,作业人数:
机修工;2人;电工:2人;爆破工:5人;木工:5人;砼工及其它:60人;
钢筋工;10人;汽车司机:2人。该段施工劳力保持在:85人
八、 安全措施
1、加强爆炸物品的管理。做到放炮前有计划,并及时通知指挥部派出所,爆破
器材的领取必须严格领取,清退制度。领取数量不得超过当班使用量,有剩余量
马上退回押送人员,当天带回指挥部,工地不准存放爆破器材,爆破器材的管理、
