筏型基础
筏形基础

梁板式筏形基础平板
• 上部纵筋锚入长度: max(12d,梁宽/2) • 上部纵筋长度=筏板净长+2×锚固长度 • 下部纵筋长度=筏板长-2×保护层+15d×2 • 根数=[板净宽-2×min(板筋间距/2,75)]/间距+1
• 上下部纵筋长度=筏板长-2×保护层+12d×2 • 根数=[板净宽-2×min(板筋间距/2,75)]/间距+1
平板式筏形基础
• 上部纵筋长度=筏板净长+2×锚固长度max(12d,梁宽/2) • 下部纵筋长度=筏板长-2×保护层+15d×2 • 根数=[板净宽-2×min(板筋间距/2,75)]/间距+1
平板式筏形基础封边构造
• 上下纵筋=板长-2×保护层+2×12d • U形封边构造筋=板厚-2×保护层+2×max(15d,200)
• 当柱网间距大时,一般采用梁板式筏形基础。
筏形基础
二、筏形基础的分类
梁板式筏 形基础 基础梁
基础主梁JL
基础次梁JCL
基础平板LPB
筏形基础
板式筏 形基础
柱下板带ZXB
基础平板BPB
跨中板带KZB
筏形基础
筏形基础
三、筏形基础平面注写
•编号 集中 标注 •截面尺寸 •配筋 •梁底面标高
筏形基础
四、筏形基础钢筋
柱下板带ZXB/ 跨中板带KZB
筏形基础 钢筋种类
底部贯通纵筋 顶部贯通纵筋
平板式基 础平板BPB
底部贯通纵筋 顶部贯通纵筋
基础主梁端部无外伸
• 筏形基础主梁
• 底部贯通筋长度=梁长-2×保护 层+2×15d
• 顶部贯通筋长度=梁长-2×保护 层+2×15d
筏板基础的类型与特点

筏形基础的类型与特点筏型基础,又叫笩板型基础、满堂基础.是把柱下独立基础或者条形基础全部用联系梁联系起来,下面再整体浇注底板.由底板、梁等整体组成.上部结构荷载较大,地基承载力较低,采用一般基础不能满足要求时,可将基础扩大成支承整个建筑物结构的大钢筋混凝土板,即成为筏形基础或称筏板基础.特点:1、减少地基土的单位面积压力、提高地基承载力2、增强基础的整体刚性应用:多层和高层选用原则:1、在软土地基上,用柱下条形基础或柱下十字交梁条形基础不能满足上部结构对变形的要求和地基承载力的要求时,可采用筏形基础.2、当建筑物的柱距较小而柱的荷载又很大,或柱的荷载相差较大将会产生较大的沉降差需要增加基础的整体刚度以调整不均匀沉降时,可采用筏形基础.3、当建筑物有地下室或大型储液结构如水池、油库等,结合使用要求,可采用筏形基础.4、风荷载及地震荷载起主要作用的建筑物,要求基础要有足够的刚度和稳定性时,可采用筏形基础.类型:平板式和梁板式依据:地基土质、上部结构体系、柱距、荷载大小及施工条件等确定一、平板式基础底板是一块厚度相等的钢筋混凝土平板,其厚度:0.5——1.5m之间适用:柱荷载不大、柱距较小且等柱距可按每层50mm初步确定,然后校核抗冲切强度底板厚度≧200mm五层以下的民用建筑≧250mm六层民用建筑厚度≧300mm特点:混凝土用量较多但不需要模板,施工简单,建造速度快,常被采用二、梁板式基础大多采用柱网间距大时,可加肋梁使基础刚度增大1)单向肋:2)双向肋:建筑物荷载较大,地基承载力较弱,常采用砼底板,承受建筑物荷载,形成筏基,其整体性好,能很好的抵抗地基不均匀沉降.筏板基础分为平板式筏基和梁板式筏基,平板式筏基支持局部加厚筏板类型;梁板式筏基支持肋梁上平及下平两种形式.一般说来地基承载力不均匀或者地基软弱的时候用筏板型基础.平板式筏板基础由于施工简单,在高层建筑中得到广泛的应用.一、筏板基础的类型与特点特点、应用、选用原则、类型二、平板式筏板基础适用条件、板厚的选取、特点。
简述筏形基础的施工流程及注意事项

简述筏形基础的施工流程及注意事项下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!筏形基础是一种常见的基础工程,适用于软土地基或需要分散荷载的地区。
名词解释筏形基础

任务名称:名词解释——筏形基础筏形基础的定义和概念筏形基础是一种常用的地基工程技术,它是指将多个地基承载体(如桩、板等)以一定的间距和布置方式组合在一起,形成一个整体承载结构,从而分散和传递建筑物或其他重要结构的荷载到地下土层中。
筏形基础的特点和优势1.承载能力强:筏形基础可以通过增加地下承载面积来提高整体承载能力,适用于大型建筑物或重要设施。
2.均匀分布荷载:由于多个地基承载体的组合,筏形基础可以均匀分布荷载到土层中,减小地表沉降和不均匀沉降的风险。
3.抗震性能好:筏形基础可以通过增加相邻承载体之间的连接性来提高抗震性能,更好地保护建筑物免受地震灾害。
4.适应性强:筏形基础适用于各种土质条件和建筑物类型,可以根据具体情况进行灵活设计和施工。
筏形基础的构造和设计要点筏形基础的构造和设计需要考虑以下几个要点:1.地基承载体的布置方式:地基承载体可以采用桩、板等形式,需要根据建筑物的荷载特点和土层条件选择合适的布置方式。
2.地基承载体之间的连接方式:地基承载体之间需要通过连接材料(如钢筋、混凝土等)进行连接,以确保整个筏形基础能够作为一个整体承载结构。
3.筏形基础的尺寸和厚度:筏形基础的尺寸和厚度需要根据建筑物的荷载大小、土层条件和地震要求等因素进行合理设计,以保证足够的稳定性和安全性。
4.筏形基础与建筑物之间的传力机制:筏形基础通过与建筑物底部相连接,将荷载传递到地下土层中。
传力机制可以通过有限元分析等方法进行计算和优化。
筏形基础的施工过程1.地面准备工作:清理施工现场,确保地表平整,并进行必要的土方开挖和填筑。
2.承载体的安装:根据设计要求,安装地基承载体(如桩、板等),并进行连接。
3.筏形基础的浇筑:在地基承载体上铺设隔离层(如沥青纸、防水材料等),然后进行混凝土浇筑,形成整个筏形基础。
4.筏形基础的养护:混凝土浇筑完成后,需要进行适当的养护,以确保其强度和稳定性。
5.建筑物的施工:待筏形基础充分养护后,可以进行建筑物的上部结构施工。
筏形基础、条形基础和各种桩

筏形基础(raft foundation).当建筑物上部荷载较大而地基承载能力又比较弱时.用简单的独立基础或条形基础已不能适应地基变形的需要.这时常将墙或柱下基础连成一片.使整个建筑物的荷载承受在一块整板上.这种满堂式的板式基础称筏形基础。
筏形基础由于其底面积大.故可减小基底压强.同时也可提高地基土的承载力.并能更有效地增强基础的整体性.调整不均匀沉降。
独立基础杯形基础条形基础一般按照构件的不同可以分为三类:墙下条形基础、柱间条形基础、混凝土墙--柱下混合条形基础.后者一般用于框架剪力墙结构。
条形基础不同于独立柱基础的地方在于.独立柱基是接近方形的双方向受力构件.双向受力构件是要验算冲切力的.而条形基础是单方向受力构件.是要验算剪切力的。
按基础构造形式划分条形基础、独立基础、满堂基础(筏板基础、箱型基础)和桩基础。
(一)条形基础:当建筑物采用砖墙承重时.墙下基础常连续设置.形成通长的条形基础。
当柱下独立基础不能满足承载力.或地基变性要求时.也可以做成柱下混凝土条形基础。
(二)独立基础:当建筑物上部为框架结构或单独柱子时.常采用独立基础;若柱子为预制时.则采用杯形基础形式。
(三)满堂基础:当上部结构传下的荷载很大、地基承载力很低、独立基础不能满足地基要求时.常将这个建筑物的下部做成整块钢筋混凝土基础.成为满堂基础。
按构造又分为筏板基础和箱形基础两种。
筏板基础:是埋在地下的连片基础.适用于有地下室或地基承载力较低、上部传来的荷载较大的情况。
箱型基础:当伐形基础埋深较大.并设有地下室时.为了增加基础的刚度.将地下室的底板、顶板和墙浇制成整体箱形基础。
箱形的内部空间构成地下室.具有较大的强度和刚度.多用于高层建筑。
(四)桩基础:当建造比较大的工业与民用建筑时.若地基的软弱土层较厚.采用浅埋基础不能满足地基强度和变形要求.常采用桩基。
桩基的作用是将荷载通过桩传给埋藏较深的坚硬土层.或通过桩周围的摩擦力传给地基。
筏形基础

简介筏形基础 raft foundation筏形基础亦称片筏基础、筏板基础。
当建筑物上部荷载较大而地基承载能力又比较弱时,用简单的独立基础或条形基础已不能适应地基变形的需要,这时常将墙或柱下基础连成一片,使整个建筑物的荷载承受在一块整板上,这种满堂式的板式基础称筏形基础。
筏形基础由于其底面积大,故可减小基底压力,同时也可提高地基土的承载力,并能更有效地增强基础的整体性,调整不均匀沉降。
筏形基础的选用原则1、在软土地基上,用柱下条形基础或柱下十字交梁条形基础不能满足上部结构对变形的要求和地基承载力的要求时,可采用筏形基础。
2、当建筑物的柱距较小而柱的荷载又很大,或柱的荷载相差较大将会产生较大的沉降差需要增加基础的整体刚度以调整不均匀沉降时,可采用筏形基础。
3、当建筑物有十室或大型储液结构(如水池、油库等),结合使用要求,可采用筏形基础。
4、风荷载及地震荷载起主要作用的多高层建筑物,要求基础有足够的刚度和稳定性时,可采用筏形基础。

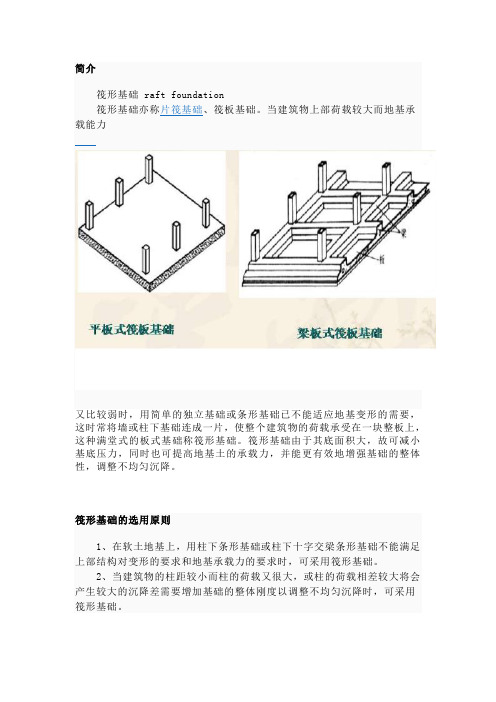

筏形基础的分类筏形基础分为平板式和梁板式,一般根据地基土质、上部结构体系、柱距、荷载大小及施工条件等确定。
平板式筏形基础平板式筏形基础的底板是一块厚度相等的钢筋混凝土平板。
板厚一般在0.5~1.5m 之间。
平板式基础适用于柱荷载不大、柱距较小且等柱距的情况。
底板的厚度可以按生一层50mm初步确定,然后校核板的抗冲切强度。
底板厚度不得小于200mm。
通常5层以下的民用建筑,板厚不小于250mm;6层民用建筑的板厚不小于300mm。
梁板式筏形基础当柱网间距大时,一般采用梁板式筏形基础。
根据肋梁的设置分为单向肋和双向肋两种形式。
单向肋梁板式筏形基础是将两根或两根以上的柱下条形基础中间用底板连接成一个整体,以扩大基础的底面积并加强基础的整体刚度。
双向肋梁板式筏形基础是在纵、横两个方向上的柱下都布置肋梁,有时也可在柱网之间再布置次肋梁以减少底的厚度。
筏形基础
JL2与JL4交叉点的作用力 F4= β F2 JL4上A、C 轴线外地基净反力产生的线荷载 q = pj a2 JL4端部:地基四个转角处地基净反力产生的集中力 F5= pj a1⋅ a2
各梁的内力计算可 参照柱下条形基 础的计算方法。
各梁受力图
例题图
各 梁 受 力 图
第五节 倒楼盖法——双主肋梁板式筏基
荷载传递路径: 地基净反力 传给底板,底 板传给主肋。 基础梁受荷情况: 三角形荷载与梯 形荷载。边梁还 有轴线以外地基 传来的均匀线荷 载。
纵横梁荷载分布图
一、基础底面尺寸确定 对于中心受压情况 对于矩形基础 二、基础底板厚度确定 根据构造初步确定,再进行抗冲切、抗剪切验算 。
∑ N k + Gk pk = ≤ fa A ∑ Nk A≥ fa − γ Gd
按平均值进行修正,柱荷载的修正系数
各柱修正值分别为αFi,修正的基底平均净反力
最后采用修正后的柱荷载及基底净反力,按独立的 柱下条形基础计算基础内力。
第四节 倒楼盖法——主次肋梁板式筏基
倒楼盖法计算基础内力步骤:将筏基作为楼盖,地基 净反力作为荷载,底板按连续单向板或双向板计 算。 注意:采用倒楼盖法计算基础内力时,在两端第一、 二开间内,应按计算增加10%~20%的配筋量且上下 均匀配置。 主次肋筏基荷载传递路径: 地基净反力传给底板,底板传给次肋,次肋传给 主肋。
2.尽可能使荷载合力重心与筏基底面形心相重合。 当不能重合时,偏心距宜符合下式要求
e ≤ 0.1W/A
式中W ⎯⎯与偏心距方向一致的基础底面抵抗矩; A ⎯⎯ 基础底面积。 如果偏心较大,为减少偏心距,可将筏板外伸悬 挑,悬跳长度不宜大于边跨柱距的1/4;对于肋梁不 外伸的悬挑筏板,挑出长度不宜大于1.5~2.0m,如做 成坡度,其边缘厚度不小于200mm. 3.如有软弱下卧层,应验算下卧层强度,验算方法 与天然地基上浅基础相同。
《筏形基础平法识》课件
在桥梁、隧道等交通工程中,筏形基础平 法识可用于基础的稳定性和安全性设计。
02
筏形基础平法识的原理
筏形基础平法识的力学原理
总结词
分析筏形基础在各种外力作用下的受力情况,包括静载、动载和地震作用等。
详细描述
筏形基础平法识的力学原理是该领域的基础,它涉及到对筏形基础在各种外力 作用下的受力情况进行分析。这包括静载、动载和地震作用等不同情况下的受 力分析,以确定基础的稳定性、安全性和经济性。
筏形基础平法识具有标准化、规范化的特点,能够提高筏形基础的设 计和施工效率,确保工程质量。
筏形基础平法识的重要性
01
提高工程质量
通过标准化、规范化的设计和 施工方法,筏形基础平法识能 够确保工程质量,减少工程事
故。
02
促进技术进步
筏形基础平法识的推广和应用 能够推动相关技术的进步和发
展,提高行业的整体水平。
《筏形基础平法识》PPT课 件
目录
• 筏形基础平法识概述 • 筏形基础平法识的原理 • 筏形基础平法识的施工流程 • 筏形基础平法识的案例分析 • 筏形基础平法识的发展趋势与展望
01
筏形基础平法识概述
定义与特点
01
02
定义
特点
筏形基础平法识是一种基于平面方法的筏形基础设计、施工和验收的 技术标准。
在开挖好的基础上铺设垫层, 起到找平、承载和传递荷载的 作用。
混凝土浇筑
将搅拌好的混凝土浇筑在筏形 基础上,确保混凝土的密实度 和强度。
基础开挖
根据设计要求,进行基础开挖 ,确保开挖深度和宽度符合要 求。
钢筋绑扎
按照设计要求,进行钢筋的选 材、加工和绑扎,确保筏形基 础的稳定性。
筏形基础的施工方案(3篇)
第1篇1. 工程名称:某住宅楼筏形基础施工2. 工程地点:某市某区某街道3. 工程规模:总建筑面积为30000平方米,筏形基础面积约为8000平方米。
4. 施工单位:某建筑工程有限公司5. 施工周期:60天二、施工准备1. 技术准备(1)熟悉图纸,了解筏形基础的构造、尺寸、材料、施工要求等。
(2)组织施工技术人员学习国家相关规范、标准,提高施工技术水平。
(3)编制施工组织设计,明确施工方案、施工工艺、施工顺序、施工方法等。
2. 材料准备(1)钢筋:根据设计要求,提前采购符合国家标准的钢筋,并进行验收。
(2)混凝土:选择合格的水泥、砂、石子等原材料,按照配合比配制混凝土。
(3)模板:根据设计要求,选用合适的模板材料,确保模板的强度、刚度和稳定性。
(4)其他材料:提前准备施工所需的锚杆、地锚、钢筋钩、垫块等。
3. 人员准备(1)组织施工队伍,明确各岗位人员职责。
(2)对施工人员进行岗前培训,提高施工技能和安全意识。
(3)配备必要的施工机械设备,确保施工顺利进行。
三、施工方案1. 施工顺序(1)基础开挖:按照设计要求,开挖筏形基础基坑。
(2)基础垫层:在基底铺设C15素混凝土垫层,厚度为100mm。
(3)钢筋绑扎:按照设计要求,绑扎筏形基础钢筋。
(4)模板安装:根据设计要求,安装模板,确保模板的强度、刚度和稳定性。
(5)混凝土浇筑:按照配合比,浇筑C30混凝土。
(6)混凝土养护:按照规范要求,进行混凝土养护。
(7)基础验收:对筏形基础进行检查,确保质量符合设计要求。
2. 施工工艺(1)基础开挖1)根据设计图纸,确定基坑开挖范围、深度和尺寸。
2)采用机械开挖,人工清底,确保基坑平整、无杂物。
3)在基坑四周设置排水沟,防止积水。
(2)基础垫层1)清理基底,确保基底平整、无杂物。
2)铺设C15素混凝土垫层,厚度为100mm。
3)采用平板振动器振实垫层,确保垫层密实。
(3)钢筋绑扎1)根据设计要求,绑扎筏形基础钢筋。
第5章 筏形基础
< f a = 90kN / m 2
符合要求; 基底最大反力
p max
y’
ex=0.44m y ey=0.10m
0.25m 500kN 450kN 1200kN 7m 7m ey O 1200kN 350kN 7m 0.25m 8m 8m 0.25m x’
∑N +G + M =
A
x
Ix
y max +
1. 简化计算法的条件
¾ 简化计算法的条件(规范规定)
(1)当地基土比较均匀、上部结构刚度较好、梁板式筏 基梁的高跨比或平板式筏基的厚跨比不小于1/6,且相邻 柱荷载及柱间距变化不超过20%,筏基可仅考虑局部弯 曲作用。筏基的内力可按基底反力直线分布进行计算; 上部结构和基础的刚度足够大,基底反力直线分布; 荷载均匀、地基土均匀,偏心较小; 仅考虑基础局部弯曲,整体弯曲以构造考虑。 (2)当不满足上述条件时,筏基内力按弹性地基梁计算。
第一节 概述 第二节 筏形基础的构造要求 第三节 筏形基础的设计计算
一、梁板式筏形基础设计主要内容 二、基础底面积的确定 三、简化计算法
1. 简化计算法的条件 2. 静定梁法 3. 倒楼盖法
第一节 概述 第二节 筏形基础的构造要求 第三节 筏形基础的设计计算
一、梁板式筏形基础设计主要内容 二、基础底面积的确定 三、简化计算法
2 4 2
2 4 2
1
B
ly
ly
A
1
lx
1
lx
2 3 4
B
3
¾ 底板尺寸
Ó 底板厚度应满足抗冲切及斜截面抗剪要求; Ó 筏板厚度:
梁板式:多层建筑,厚度可按每一层楼50mm初步确 定,但五层以下的民用建筑其厚度大于或等 于250mm;6层民用建筑厚度取大于或等于 300mm; 平板式:高层建筑不宜小于400mm,厚度一般0.5~ 1.5m,可采用厚筏,厚度可取1~3m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三、工艺流程
(一)钢筋工程工艺流程:基础钢筋工艺流程:放线并预检——成型钢筋进场——排钢筋——焊接接头——绑扎——柱墙插筋定位——交接验收
4、砼浇筑:
基础底板一次性浇筑,间歇时间不能太长,不允许出现冷缝,砼浇筑顺序由一端向另一端浇筑,砼采用踏步式分层浇筑,分层振捣密实,以使砼的水化热尽量散失。具体为:从下到上分层浇筑,从底层开始浇筑,进行5m后回头来浇筑第二层,如此依次向前浇筑以上各层,上下相邻两层时间不超过2小时,为了控制浇筑高度,须在出灰口及其附近设置尺杆,夜间施工时,尺杆附近要用手把灯进行照明。
(--)模板工程工艺流程:1、240mm砖胎模:基础砖胎模放线——砌筑——抹灰。
2、外墙及基坑:与钢筋交接验收——放线并预检——外墙及基坑模板支设——止水带安装——交接验收。
(三)混凝土工程工艺流程:钢筋模板交接验收——顶标高抄测——砼预定——运输——分层振捣赶平抹压——覆盖养护
四、操作工艺
(一)钢筋工程
7、成品保护
保护钢筋、模板的位置正确,不得直接踩踏钢筋和改动模板;在拆模或吊运物件时,不得碰坏施工缝止水带。当砼强度达到1.2MPa后,方可拆模及在砼上操作。
技术负责人:交底人:接交人:
3、外墙高出底板300mm部分1)墙体高出部分模板采用lOmm厚竹胶板事先拼装而成,外绑两道水平向木方(50×lOOmm)。2)在防水保护层上弹好墙边线,在墙两边焊钢筋预埋竖向和斜向筋(用12钢筋剩余短料),以便进行加固。3)用小线拉外墙通长水平线,保证截面尺寸为247m(250m厚外墙),将配好的模板就位,然后用架子管和铅丝与预埋铁进行加固。4)模板固定完毕后拉通线检查板面顺直。
2)绑扎上层网片下铁:先在马凳上绑架立筋,在架立筋上划好的钢筋位置线,按图纸要求,顺序放置上层网的下铁,钢筋接头尽量采用焊接或机械连接,要求接头在同一截面相互错开50%,同一根钢筋尽量减少接头。3)绑扎上层网片上铁:根据在上层下铁上划好的钢筋位置线,顺序放置上层钢筋,钢筋接头尽量采用焊接或机械连接,要求接头在同一截面相互错开50%,同一根钢筋尽量减少接头。4)绑扎暗柱和墙体插筋:根据放好的柱和墙体位置线,将暗柱和墙体插筋绑扎就位,并和底板钢筋点焊固定,要求接头均错开50%,根据设计要求执行,设计无要求时,甩出底板面的长度80cm,暗柱绑扎两道箍筋,墙体绑扎一道水平筋。5)垫保护层:垫块底板下保护层为35mm,梁柱主筋保护层为25mm,外墙迎水面为35mm,外墙内侧及内墙均为15mm。保护层垫块间距为600mm,梅花型布置。6)成品保护:绑扎钢筋时钢筋不能直接抵到外墙砖模上,并注意保护防水。钢筋绑扎前,导墙内侧防水必须甩浆做保护层,导墙上部的防水浮铺油毡加盖红机砖保护,以免防水卷材在钢筋施工时被破坏。
(二)模板工程
1、采用钢模板:采用30*1.5和20*1.5的钢模板配合使用,首先放出基础模板的控制线,按后安装基础模板,将模板用卡勾连接在一起,拼装完毕后安装竖向支撑采用Φ48钢管间距500,用铁丝固定在模板上,在放2道水平支撑杆,最后安装斜支撑钢管,一端固定在槽壁上,一端与水平支撑连接,拉线找直、找平、加固。
6、砼泵送时,注意不要将料斗内剩余砼降低到200mm以下,以免吸人空气。砼浇筑完毕要进行多次搓平,保证砼表面不产生裂纹,具体方法是振捣完后先用长刮杠刮平,待表面收浆后,用木抹刀搓平表面,并覆盖塑料布以防表面出现裂缝,在终凝前掀开塑料布再进行搓平,要求搓压三遍,最后一遍抹压要掌握好时间,以终凝前为准,终凝时间可用手压法把握。砼搓平完毕后立即用塑料布覆盖养护,浇水养护时间为14天。
2、集水坑模板1)根据模板板面由lOmm厚竹胶板拼装成筒状,内衬两道木方(100×lOOmm),并钉成一个整体,配模的板面保证表面平整、尺寸准确、接缝严密。2)模板组装好后进行编号。安装时用塔吊将模板初步就位,然后根据位置线加水平和斜向支撑进行加固,并调整模板位置,使模板的垂直度、刚度、截面尺寸符合要求。
2、材质要求:竹胶板(厚度为lOmm)、木方(100×lOOmm)、穿墙螺栓(外墙一次性使用,内墙下套管用转使用)、架子管、各种规格的钉子。
3、工器具:1)电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水质脱模剂。2)砂浆搅拌机、手推车、大铲、托线板、砖夹子、铁抹子、靠尺板。
(三)砼工程
1、作业条件:1)检查固定模板的铅丝和螺栓是否穿过砼墙,如必须穿过时要采取止水措施,特别是管道或预埋件穿过处是否已做好防水处理。砼浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕,模板内的杂物和钢筋油污等要清理干净,模板的缝隙和孔洞已堵严。完成钢筋、模板的隐检、预检工作。2)砼泵车调试运转正常,骨料在泵管中流动不得有较大晃动,否则要立即进行加固泵管,浇筑砼用的架子及马道已支搭完毕,并经检验合格。3)夜间施工配备好足够的夜间照明设备。3)脱模剂:水质隔模剂。
二、施工准备
(一)钢筋工程
1、作业条件:1)钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至绑扎部位。2)做好放线工作,弹出柱、墙的位置线,并弹好钢筋位置线。3)做完技术交底。
2、材质要求1)钢筋:级别、规格符合设计要求。质量符合现行规范要求。2)20~22号火烧丝、水泥砂浆(塑料)垫块。
(三)混凝土工程
1、混凝土提前两天进行预定,约定好进场时间、混凝土规格和其他要求。
2、砼输送采用罐车从搅拌站到施工现场不能超过1.5个小时,采用混凝土汽车泵输送到浇注位置,泵车支撑必须牢固。
3、泵送前先用适量与砼强度同等级的减石子水泥砂浆润管,并压人砼。砂浆输送到基坑内,要抛散开,不允许水泥砂浆堆在一个地方。
工程名称
华中﹒炫彩SOHO商务办公楼
交底部位
基础
工程编号
日期
2011.12.15
筏型基础
一、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001,《建筑地基基础工程施工质量验收规范》GB50202-2002,《钢筋混凝土结构工程施工质量验收规范》GB50204-2002,《普通混凝土配合比设计规程》JGJ55-2000,《砌筑砂浆配合比设计规程》JGJ98-2000
2、绑扎地梁钢筋1)在放平的梁下层水平主钢筋上,用粉笔画出箍筋间距。箍筋与主筋要垂直,箍筋转角与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。箍筋的接头,即弯钩叠合处沿梁水平筋交错布置绑扎。2)地梁在槽上预先绑扎好后,根据已划好的梁位置线用塔吊直接吊装到位。与底板钢筋绑扎牢固。
3、绑扎底板上层网片钢筋1)铺设上层铁马凳:马凳用剩余短料焊制成,马凳短向放置,间距1.5m。
3、主要机具1)钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断火烧丝铡刀。2)墨斗、墨汁、小白线、粉笔。
(二)模板工程
1、作业条件:1)外墙高出300mm部分模板采用竹胶板拼装,拼装完毕后进行编号,并涂刷水质脱模剂,分规格堆放。2)放好轴线、模板边线、水平控制标高线。3)底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护屋垫块已垫好,并办完隐检手续。
1、绑底板下层网片钢筋1)根据在防水保护层弹好的钢筋位置线,先铺下层网片的长向钢筋,钢筋接头采用焊接或机械连接,接头在同一截面互错开50%,同一根钢筋在35d或500mm的长度内不得有两个接头。2)后铺下层网片上面的短向钢筋,钢筋接头采用机械连接,要求接头在同一截面相互错开5O%,同一根钢筋尽量减少接头。3)防止出现质量通病:由于底板钢筋施工要求较复杂,此处一定要注意钢筋绑扎接头和焊接接头按要求错开问题。4)绑扎加强筋:根据图纸设计依次绑扎局部加强筋。
5、每班安排一个作业班组,并配备3名振捣工人,根据砼泵送时自然形成的坡度,在每个浇筑带前、后、中部不停振捣,振捣手要求认真负责,仔细振捣,以保证砼振捣密实。防止上一层砼盖上后而下层砼仍未振捣,造成砼振捣不密实。振捣时,要快插慢拔,插入深度各层均为350mm,即上面两层均须插人其下面一层50mm。振捣点,问距为450mm,梅花型布置,振捣时逐点移动,顺序进行,不得漏振。每一插点要掌握好振捣时间,为30秒,过短不易振实,过长可能引起砼离析。以砼表面泛浆,不大量泛气泡,不再显著下沉,表面浮出灰浆为准,边角处要多加注意,防止漏振。振捣棒距离模板要小于其作用半径的0.5倍,约为150mm,并不宜靠近模板振捣,且要尽量避免碰撞钢筋、芯管、止水带、预埋件等。
