XXX光伏发电站项目储能系统并网发电启动试运行方案批准:______审核:______编写:______×XX总承包项目部二O二三年六月1、总则1.1为确保XXX光伏发电站项目并网光伏电站(储能区)并网发电启动试运行工作顺利、有序地进行,特制订本方案;1.2本方案仅适用于XXX光伏发电站项目(储能区)并网发电启动试运行;1.3本方案仅列出主要试验项目与试验步骤,相应试验的具体方法参见相应厂家技术文件;1.4本方案上报启动委员会批准后执行。
2、编制依据1.1工程建设总结报告、工程建设监理总结报告、工程调试总结报告、工程试运行生产准备报告、工程设计总结报告、工程施工管理总结报告,报告内容参见附录C;1.2电化学储能电站设备的出厂试验报告、安装及质量验收报告、质检报告等,设备的安装及质量验收应符合《电化学储能电站施工及验收规范》、GB/T32509、GB/T34120、GB/T34131、GB/T34866、GB/T36276、GB/T36280、GB/T36558、GB50303>GB51048等规定;1.3电化学储能电站调试的报告、测试记录等,调试内容及测试结果应符合《电化学储能电站调试规程》、GB/T13729.GB/T14285.GB/T31464.D1/T860>D1/T995>D1/T2246、D1/T2247、D1/T5003>D1/T5202的规定;1.4电化学储能电站启动验收过程应急预案,预案应符合《电化学储能电站生产安全应急预案编制导则》、GB26860的规定;1.5电化学储能电站完成消防系统验收报告,消防系统应符合GB/T50720和电站设计的要求;1.6电化学储能电站照明、通信、采暖、通风等专项验收报告;17电化学储能电站运行规程和管理制度,运行值班人员的资格证书;3、本次启动试运行的范围本次启动试运行的设备主要包括:1#T2#电池仓、1#-6#配电柜、1#-6#PCS 变压器视频监控系统、通讯系统等。
风电场并网启动方案通用模板

XXXX项目启动试运方案批准:复审:初审:编制:XXXX公司XXXX年XX月XX日总则1、风电场启动试运行是风电场建设的重要环节,通过启动并网运行对风力发电机组、升压配电设备及间隔设备进行全面的考验。
验证XXXX项目的风力发电机组、线路、升压配电部分机电设备的设计、制造、安装质量,通过对风电场机电设备在正式运行状态下的调整和试验,使其最终达到安全、经济、稳定的生产电能的目的。
2、本方案适用于XXXX项目的启动试运行。
3、启动试运行中可根据现场实际情况,对本方案做局部的调整和补充。
目录一、风电场整体启动的组织措施二、风电场整体启动的安全措施三、风电场整体启动方案四、升压站起火处置方案五、触电处置方案风电场整体启动的组织措施一、成立试运指挥部总指挥: XXX副总指挥: XXX XXX XXX指挥部成员:XXXX二、指挥部下设各工作组1、启动操作组组长:XXXX公司 XXX 电话:XXXX组员:XXXX公司 XXXX 电话:XXXX…………2、安全监督组组长:XXXX公司 XXXX 电话:XXXX组员:XXXX公司 XXXX 电话:XXXX…………3、检查验收组组长:XXXX公司 XXXX 电话:XXXX组员:XXXX公司 XXXX 电话:XXXX…………4、升压站试验及消缺组组长:XXXX公司 XXXX 电话:XXXX组员:XXXX公司 XXXX 电话:XXXX…………5、后勤保障组组长:XXXX公司 XXXX 电话:XXXX组员:XXXX公司 XXXX 电话:XXXX…………6、风机调试组组长:XXXX公司 XXXX 电话:XXXX组员:XXXX公司 XXXX 电话:XXXX…………三、职责1、启动指挥部(1)整个并网过程由启动指挥部统一指挥。
全面组织、领导、协调并网启动试运工作,对并网启动过程的安全全面负责,确保一次并网成功。
(2)审议并网试运准备情况的汇报,协调工程的外部条件,编写主设备概况,确定并网试运范围,决定工程并网试运方案、时间、程序、技术措施和其他相关事项。
风电项目并网启动应急预案

一、总则为确保风电项目并网启动过程中的安全、稳定和高效,特制定本预案。
预案旨在明确并网启动过程中可能出现的风险及应对措施,确保项目顺利实施。
二、适用范围本预案适用于风电项目并网启动过程中可能发生的各类突发事件的应急处置。
三、组织机构及职责1. 应急指挥部成立风电项目并网启动应急指挥部,负责全面协调、指挥、监督并网启动过程中的应急处置工作。
2. 应急指挥部职责(1)组织制定并网启动应急预案;(2)协调各部门、单位开展应急处置工作;(3)指挥应急救援队伍开展救援行动;(4)向上级报告并网启动过程中的突发事件及应急处置情况。
3. 应急救援队伍成立应急救援队伍,负责并网启动过程中的救援、抢修、保障等工作。
4. 应急救援队伍职责(1)按照预案要求,迅速响应突发事件;(2)开展现场救援、抢修、保障等工作;(3)确保现场人员安全;(4)向上级报告救援情况。
四、应急响应1. 预警(1)发现并网启动过程中可能出现的风险时,立即启动预警机制;(2)通知相关部门、单位采取预防措施。
2. 应急响应(1)根据突发事件等级,启动相应级别的应急响应;(2)应急指挥部指挥应急救援队伍开展救援行动;(3)协调各部门、单位开展应急处置工作。
五、应急处置措施1. 人员伤亡(1)迅速组织救援队伍开展现场救援;(2)对受伤人员进行紧急救治,确保生命安全;(3)向上级报告伤亡情况。
2. 设备故障(1)组织专业人员进行设备抢修;(2)确保设备尽快恢复正常运行;(3)向上级报告设备故障及抢修情况。
3. 电力供应中断(1)组织电力供应部门进行抢修;(2)确保电力供应尽快恢复;(3)向上级报告电力供应中断及抢修情况。
4. 环境污染(1)组织环保部门进行污染治理;(2)确保环境污染得到有效控制;(3)向上级报告环境污染及治理情况。
六、后期处置1. 查明原因对突发事件原因进行深入调查,查明责任单位及责任人。
2. 责任追究对责任单位及责任人进行严肃处理,确保类似事件不再发生。
国电平罗光伏电站二期20MWp并网启动实施方案书

宁夏国电阿特斯新能源开发有限公司2018年11月25日批准:审核:编写:目 录1编制依据和标准2实验仪器3并网启动实验前应具备的条件4安全注意事项及措施5并网启动实验范围6并网启动实验流程7并网启动实验步骤8附录国电平罗光伏电站二期20MWp 并网启动方案[摘 要]本光伏电站是 35k V 升压站,以一回35 kV 电缆线路送至园林110KV 变电站,发电容量20MW ,采用10个太阳能发电单元—升压变压器用电缆接入厂内35KV 配电室。
35KV 配电室本期进线2回,出线1回,为单母线接线,进线及出线均采用电缆方式。
站用电源由本期35KV 母线引接一路,10kV<施工电源)引接一路,两路电源互为备用,以提高站用电的可靠性。
高压开关柜选用金属铠装型移开开关柜,内配35KV 真空断路器。
继电保护装置采用微机处理数字继电保护方式,对每个回路实施数字式保护,断路器控制;电量参数测量和数据变送,并且现场总线通过电缆以国电平罗光伏电站二期20MWp 并网启动方案通信和I/O方式与本电站计算机监控站连接,实现遥测、遥信、遥控。
1编制依据和标准GB 18479-2001 《地面用光伏(PV>发电系统概述和导则》DL/T 527—2002 《静态继电保护装置逆变电源技术条件》DL/T 478—2001 《静态继电保护及安全自动装置通用技术条件》GB/T 19939-2005 《光伏系统并网技术要求》GB 20513-2006 《光伏系统性能监测测量、数据交换和分析导则》Q/SPS 22-2007 《并网光伏发电专用逆变器技术要求和实验方法》GB/T 19939-2005《光伏系统并网技术要求》GB/Z 19964-2005《光伏发电站接入电力系统的技术规定》GB/T 20046-2006《光伏系统电网接口特性》<IEC 61727:2004)《国家电网公司光伏电站接入电网技术规定<试行)》GBJI47-90电气装置安装项目高压电气施工及验收规范GB50150-2006电气装置安装项目电气设备交接实验标准GB50171-2006电气装置安装项目盘柜及二次回路接线施工及验收规范《国家电网公司十八项电网重大反事故措施》(试行>》国家电网生技(2005>400号《国家电网公司电力安全工作规程(发电站和变电所电气部分、电力线路部分>(试行>》国家电网安监(2005>83号设计图纸、厂家图纸、说明书及相关资料2实验仪器3并网启动实验前应具备的条件系统并网启动工作正式开始以前,并网启动人员应对本系统并网启动应具备的条件进行全面检查。
广东容声光伏发电项目并网启动方案

110kV华容变电站10kV容声乙线、广东容声制造厂光伏发电示范项目广东容声4号配电房并网启动方案一、概述项目简述:本项目设计规模2MWp,建设地点在广东容声制造公司厂区内,光伏组件安装在厂区建筑物屋顶上,共使用2栋建筑屋面,屋顶面积约68786平方米。
本工程属新建光伏电站,包括太阳能光伏发电系统及相应的配套设施,在10kV系统并网上网。
工程项目建设单位为南网公司,施工单位中华龙公司,监理单位为佛山公司。
工程安装已竣工,调试完毕,资料齐备,试验全部合格,并经验收、质监签证具备投运条件。
具体位置如下图示:图1-1 广东容声制造厂地理位置示意图2#并网点所涉及1台新建高压柜,1台新建计量柜至广东容声4号配电房G10柜670开关出线侧,2#并网点位于广东容声4号配电房内,10KV母线接入华容变电站10kV美芝乙线、广东容声制造厂光伏发电示范项目广东容声4号配电房。
二、启动时间:2014 年 4月10日 9 时 0 分三、组织机构:现场指挥:文字强验收组:张龙、刘生、方天泽现场调度:梁刚、陈波操作人员:邓兴正、梁子凡四、调度命名与调度编号:10kV容声乙线广东容声制造厂光伏发电示范项目广东容声4号配电房(670开关)。
五、启动范围:华容变电站10kV容声乙线广东容声制造厂光伏发电示范项目广东容声4号配电房G17计量柜、G18进线柜及其相应的控制、保护、测量、远动设备和自动装置。
室外涉及一台箱式变分别是#2(含两台高压柜G01、G02,一台变压器、及三台低压柜P01、P02、P03)及附带的#2逆变器。
六、启动前运行方式:1.110kV华容变电站10kV容声乙线广东容声制造厂光伏发电示范项目广东容声4号配电房10kV母线在正常运行状态;2.110kV华容变电站10kV容声乙线广东容声精密制造厂光伏发电示范项目广东容声4号配电房(670开关)开关间隔及线路所有安全措施均已解除,10kV美芝乙线广东容声制造厂光伏发电示范项目广东容声4号配电房(670开关)开关间隔及线路在冷备用状态。
并网启动应急预案方案

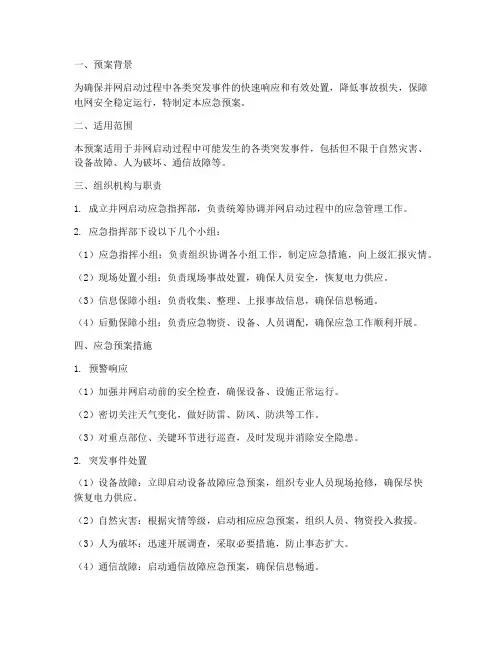

一、预案背景为确保并网启动过程中各类突发事件的快速响应和有效处置,降低事故损失,保障电网安全稳定运行,特制定本应急预案。
二、适用范围本预案适用于并网启动过程中可能发生的各类突发事件,包括但不限于自然灾害、设备故障、人为破坏、通信故障等。
三、组织机构与职责1. 成立并网启动应急指挥部,负责统筹协调并网启动过程中的应急管理工作。
2. 应急指挥部下设以下几个小组:(1)应急指挥小组:负责组织协调各小组工作,制定应急措施,向上级汇报灾情。
(2)现场处置小组:负责现场事故处置,确保人员安全,恢复电力供应。
(3)信息保障小组:负责收集、整理、上报事故信息,确保信息畅通。
(4)后勤保障小组:负责应急物资、设备、人员调配,确保应急工作顺利开展。
四、应急预案措施1. 预警响应(1)加强并网启动前的安全检查,确保设备、设施正常运行。
(2)密切关注天气变化,做好防雷、防风、防洪等工作。
(3)对重点部位、关键环节进行巡查,及时发现并消除安全隐患。
2. 突发事件处置(1)设备故障:立即启动设备故障应急预案,组织专业人员现场抢修,确保尽快恢复电力供应。
(2)自然灾害:根据灾情等级,启动相应应急预案,组织人员、物资投入救援。
(3)人为破坏:迅速开展调查,采取必要措施,防止事态扩大。
(4)通信故障:启动通信故障应急预案,确保信息畅通。
3. 应急保障(1)物资保障:提前储备应急物资,确保关键时刻能迅速投入使用。
(2)人员保障:加强应急队伍建设,提高应急处置能力。
(3)后勤保障:确保应急工作所需的后勤保障,如交通、住宿、饮食等。
五、应急响应程序1. 发生突发事件时,现场处置小组应立即启动应急预案,组织人员、设备投入抢修。
2. 信息保障小组应及时收集、整理、上报事故信息,确保信息畅通。
3. 后勤保障小组应确保应急物资、设备、人员调配到位。
4. 应急指挥部根据灾情变化,适时调整应急措施,确保应急工作顺利开展。
六、预案演练与评估1. 定期组织预案演练,提高应急处置能力。
关于电网新设备并网启动方案自动生成系统的浅析

关于电网新设备并网启动方案自动生成系统的浅析按照南方电网新设备并网管理规定,新投产发、输、变、用电设备以及大修、技改后需启动复电的新设备投入运行一定要按经调度机构审核后的新设备启动并网方案执行。
本文分析了并网启动方案自动生成系统运行的原理,并就启动方案自动生成系统的研究及开发给出了自己的建议。
新设备启动并网方案标志的智能化,有助于电网新设备启动并网管理工作的高效性、规范化。
标签:并网调度,启动方案,自动生成前言:1.启动方案概述电网各类新建、改建、扩建的发、输、变电一、二次设备启动投运,已投产的运行设备若经过技术改造后与原设备在性能、特性、参数或回路上发生变化的,投入运行一定要按新设备启动并网调试方案(以下称启动方案)执行。
一个完整的新设备启动方案,必须包含的内容主要是:1、工程概述及主要待启动设备;2、启动范围;3、启动时间安排;4、启动组织机构;5、启动必备条件(启动前的准备工作);6、启动前有关厂站设备的运行状态(启动前方式);7、启动操作过程;8、安全措施与事故处理预案;9、有关厂站电气主接线图和试验接线图;附厂(站)及相邻系统电气主接线图和试验接线图等。
启动方案和调度操作票有很大的不同,启动方案涵盖了从新设备并网启动试运行开始至新设备启动结束,正式移交调度部门管理的整个管理过程。
启动方案是份完整而技术性很强的专业方案。
调度操作票只是单纯的针对某一具体的设备进行倒闸操作,是一次性的。
启动方案包含了启动过程中,涉及到的全部厂、站的设备倒闸操作。
除了线路、主变、母线等一次设备倒闸操作、还包括二次设备(继电保护装置、安全自动装置、调度自动化装置、A VC、PSS等)定值更改和压板投退、系统运行参数(电压、潮流等)调整,是新设备启动过程中所涉及的电力系统所有设备操作及调整的最大化集合。
2.并网启动方案运行的流程因启动工程概况不同,启动时间、启动范围、启动组织,及启动过程的风险辨识与防控,都是需要结合新设备的具体情况来确定,所以,启动并网方案的智能化成主要集中在启动过程中,电网设备的刀闸操作过程自动生成研究上。
分布式光伏并网启动方案

分布式光伏并网启动方案分布式光伏并网是指将光伏发电装置接入电网的一种方式,它能够实现光伏发电系统和传统电力系统之间的互通,为光伏发电提供更广阔的应用场所和更优质的发电环境。
对于分布式光伏并网的启动,下面为大家详细介绍一个方案。
一、项目准备阶段1.技术准备:进行光伏发电项目的初步技术准备,包括选定光伏发电技术、确定电站容量、设计光伏电池板、光伏逆变器等设备的选型与布置,并制定光伏发电系统的初始设计方案。
2.土地选址:根据光伏电站的规模和布局要求,选定合适的土地作为光伏电站的建设地点,需考虑土地的坡度、朝向、平整度以及牵引线路的距离等因素。
3.基础设施建设:包括道路、建筑物、电力设施等基础设施的建设,以提供给光伏发电系统建设提供便利与保障。
4.资金筹措:通过整合自有资金、银行贷款、政府扶持资金等多种途径,筹集项目所需资金,支持项目的启动与进行。
5.相关申请:包括相关审核与审批,如环境影响评估、土地使用申请、工程建设项目规划许可等方面的申请。
二、工程建设阶段1.设计方案优化:根据地形地貌、资源条件、计算机模拟数据以及资金预算,对光伏发电系统的设计方案进行优化调整,确保光伏电站的发电效果与经济效益。
2.设备采购与安装:根据优化后的设计方案,进行光伏电池板、逆变器、输电线路和箱变等设备的采购,同时安排施工人员进行设备的安装与调试。
3.工程施工:包括光伏电池板的敷设、牵引线路的布设、输电线路的铺设以及电站的建设等施工过程,确保光伏电站的顺利建设。
4.联调联试:对光伏发电系统进行预验收、联调联试,保证系统的稳定性和可靠性,满足电网连网的要求。
三、并网调试阶段1.并网申请:向电力公司递交并网申请,包括填写相关表格、提交相关文件及证明材料,等待并网批准。
2.并网调试:在电力公司指导下,对光伏发电系统进行并网调试,包括光伏电站与电网的同步与并联。
3.并网批准:在并网调试通过后,电力公司下发并网许可证,标志着光伏电站正式与电网连接。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
并网启动方案批准:审核:编写:目录1.工程概况 (3)2.编制依据和标准 (3)3. 仪表仪器 (3)4. 调度管理范围划分 (4)5. 本次启动运行的范围及时间 (4)6. 启动前应具备的条件及检查 (4)6.1电气应具备的条件 (4)6.2土建应具备的条件 (5)6.3其他应具备的条件 (5)7. 并网启动步骤 (6)7.1第1-72条为鸿昇项目升压站送电步骤,72-85条是以箱变S014为例,其余箱变、逆变器、汇流箱参照执行。
具体步骤如下: (6)7.2盛步项目升压站送电步骤如下: (9)8. 资料整理及归档 (11)附录1:人身触电事故应急处理措施 (12)附录2:防止误操作的一般措施 (12)附录3:朝代220kV光伏电站(鸿昇、盛步项目)并网启动指挥小组 (14)附录4:朝代220kV光伏电站主接线图 (16)1.工程概况项目位于辽宁省阜新市阜新镇沙扎兰村,沙拉镇朱家洼子村、喇嘛营子村、二郎庙村、朝代营子村等村附近,土地性质为一般农田。
阜新盛步100MW光伏发电项目、阜新鸿昇100MW光伏发电项目和中广核阜新100MW光伏发电项目合建220kV升压站一座,合建升压站主变容量按 3×100MVA 设计,全站通过1回220kV线路接至220kV阿金变电站(详见附录四:朝代220kV 光伏电站主接线图)。
每个项目共设32个光伏发电单元,每个发电单元配14台20汇1的直流汇流箱,1台3125kW集中式箱逆变一体机,逆变升压为35kV,35kV通过4回集电线路通过直埋电缆敷设方式送至合建220kV升压站。
2.编制依据和标准GB 18479-2001《地面用光伏(PV)发电系统概述和导则》DL/T 527一2002《静态继电保护装置逆变电源技术条件》DL/T 478-2001《静态继电保护及安全自动装置通用技术条件》GB/T 19939-2005《光伏系统并网技术要求》GB 20513-2006《光伏系统性能监测测量、数据交换和分析导则》Q/SPS 22-2007《并网光伏发电专用逆变器技术要求和试验方法》GB/T 19939-2005《光伏系统并网技术要求》GB/Z 19964-2005《光伏发电站接入电力系统的技术规定》GB/T 20046-2006《光伏系统电网接口特性》 (IEC 61367: 2004)《国家电网公司光伏电站接入电网技术规定(试行)》GBJI47-90电气装置安装工程高压电气施工及验收规范GB50150-2006 电气装置安装工程电气设备交接试验标准GB50171-2006 电气装置安装工程盘柜及二回路接线施工及验收规范《国家电网公司十八项电网重大反事故措施》(试行)》国家电网生技(2005)400号《国家电网公司电力安全工作规程(发电站和变电所电气部分、电力线路部分)(试行)》国家电网安监(2005)83号设计图纸、厂家图纸、说明书及相关资料。
3.仪表仪器4.调度管理范围划分4.1朝代220kV光伏电站(鸿昇项目、盛步项目、中广核项目)发电计划以及计划曲线的修改(出力),由辽宁电力调度控制中心进行管辖。
4.2朝代220kV光伏电站(鸿昇项目、盛步项目、中广核项目)220kV母线及其断路器、隔离开关、220kV所有出线及其两侧断路器、隔离开关、线路侧接地刀闸。
220kV所有主变及其各侧断路器、隔离开关、中性点接地刀闸,35kV母线、35kV无功补偿装置、35kV接地变兼站用变、35kV光伏汇集线线路断路器,以上电气设备相应的继电保护和安全自动装置投退为阜新市电力调度控制中心许可设备。
5.本次启动运行的范围及时间5.1启动运行时间:2023年4月15日升压站进行反送电;2023年4月16日光伏区进行并网发电。
5.2本次启动运行的项目是鸿昇项目、盛步项目设备主要包括:220kV代阿线、220kV 1号母线、2号主变、3号主变及其高低压侧断路器。
电站35kV II段母线(集电线、接地变兼站用变、无功补偿装置、箱逆变、汇流箱、组件)、35kV III段母线(集电线、接地变兼站用变、无功补偿装置、箱逆变、汇流箱、组件)、监控系统、电能计量系统、通讯系统等。
本次启动运行01#-10#方阵系统,共计额定发电容量为48MWp。
6.启动前应具备的条件及检查系统并网启动工作正式开始以前,并网启动人员应对本系统并网启动应具备的条件进行全面检查。
6.1电气应具备的条件(1)与送电有关的一次、二次电气设备的安装工作应全部结束。
(2)与送电的一次二次电气设备的静态调试、试验工作应全部结束,均应符合有关验收标准的要求。
(3)有关设备的继电保护,应按定值单的要求调试整定完毕,并可投入运行。
(4)与送电有关的各系统操作、保护、控制、监控、测量等二次回路均已逐项传动试验完毕,正确动作可靠,符合要求。
(5)与送电有关的带电房间应锁门,带点区域应有遮拦,并设警告标志牌,特别是外来电源的隔离措施要完善。
(6)与送电有关的带电体周围无杂草,道路畅通平整,电缆沟及管道盖板均应改好。
(7)受电与不受电分界点应采取可靠安全隔离措施,并有醒目的警告标志。
(8) PT 回路一次二次熔丝(空开),直流控制回路熔丝(空开),需备齐并备有备品。
(9)所有一次设备的接地要明显,应和接地网可靠连接,接地网的接地电阻应合格。
(10)与送电有关的电气一次、二次设备全部通过验收,并有书面验收单。
(11)消防设施完善,变压器、配电室、集控室等处应有足够的消防器材。
(12)通讯设备应畅通,照明应充足,事故照明试验正常,通风正常。
(13)与送电有关的设备编号清楚、着色正常。
(14)送电指挥部组织机构成立,各专业组人员到位,职责分工已明确。
(15)主控室电气一次系统图上墙。
(16)运行规程、制度和事故处理规程齐全,并经过审批。
(17)电气一、二种工作票备齐,做好手电后代保管运行的准备。
(18)所有运行、操作人员应经有关部门考试合格。
6.2土建应具备的条件(1)现场道路通畅,照明充足。
(2)现场通讯设备方便可用。
6.3其他应具备的条件(1)本次送电有关的图纸、厂家说明书、主设备及二次回路的试验记录、继电保护整定值。
(2)设备验收单等资料备齐,并带至现场以备查阅。
(3)将所有的开关、刀闸(包括接地刀) 及所有PT(保险)均转为断开冷备用状态,并经检查确认正确。
(4)测量所有将受电的变压器及其他高压一次设备绝缘,并经检查确认合格。
(5)送电总指挥要向全体参加倒送电的各方人员交代清楚任务和安全注意事项,必须各就各位,各负其责。
7.并网启动步骤7.1第1-72条为鸿昇项目升压站送电步骤,73-85条是以箱变S014为例,其余箱变、逆变器、汇流箱参照执行。
具体步骤如下:(1)检查现场施工完毕,安全措施已拆除工作人员已全部撤离,具备送电条件。
(2)投入220kV代阿线2210开关光差保护(投硬压板)。
(3)现场检查所有接地刀闸均在分闸位置。
(4)检查220kV代阿线2210-617接地刀闸确在分位。
(5)检查220kV代阿线2210-67接地刀闸确在分位。
(6)检查220kV代阿线2210-17接地刀闸确在分位。
(7)检查220kV电压互感器PT侧接地刀闸2219-17确在分位。
(8)检查220kV母线接地刀闸219在分闸位置。
(9)检查220kV电压互感器母线侧断路器2219在分闸位置。
(10)向省调申请对220kV 1号母线进行送电。
(11)合上220kV代阿线2210-6隔离开关。
(12)检查220kV代阿线2210-6隔离开关确在合位。
(13)合上220kV代阿线2210-1隔离开关。
(14)检查220kV代阿线2210-1隔离开关确在合位。
(15)合上220kV代阿线2210断路器,带电持续时间10分钟,间隔10分钟(冲击3次)。
(16)检查220kV代阿线2210断路器确在合位。
(17)退出220kV代阿线2210断路器光差保护(退硬压板)。
(18)合上220kV 1号母线PT隔离开关2219。
(19)检查220kV 1号母线PT隔离开关2219确在合位。
(20)检查220kV 1号母线一次设备运行正常。
(21)对220kV 1号母线进行核相。
(22)冲击送电完毕后不再断开220kV代阿线断路器2210并汇报调度。
(23)投入220kV #2主变2202断路器保护(硬压板)。
(24)检查220kV #2主变母线侧接地刀闸2202-617确在分位。
(25)检查220kV #2主变开关侧接地刀闸2202-67确在分位。
(26)检查220kV #2主变开关侧接地刀闸2202-17确在分位。
(27)向省调申请220kV #2主变2202进行送电。
(28)合上220kV #2主变2202-1隔离刀闸。
(29)检查220kV #2主变2202-1隔离刀闸确在合位。
(30)合上220kV #2主变2202-06隔离刀闸。
(31)检查220kV #2主变2202-06隔离刀闸确在合位。
(32)合上220kV #2主变2202断路器。
(33)检查220kV #2主变2202断路器确在合位。
(34)对220kV #2主变进行冲击送电,带电持续时间10分钟,间隔10分钟(冲击3次)。
(35)检查220kV #2主变运行正常。
(36)投入220kV #2主变保护(投硬压板)。
(37)第三次冲击完毕后不再断开220kV #2主变一次断路器2202。
(38)对220kV #2主变有载调压试验无异常后汇报省调。
(39)将35kVⅡ母PT329推至工作位置。
(40)检查35kVⅡ母PT329确已推至工作位置。
(41)合上35kVⅡ母PT二次空开。
(42)检查35kVⅡ母PT二次空开确已在合位。
(43)检查35kVⅡ母主变低压侧手车开关320确在试验位置。
(44)将35kVⅡ母主变低压侧手车开关320推至工作位置。
(45)检查35kVⅡ母主变低压侧手车开关320确在工作位置。
(46)合上35kVⅡ母主变低压侧断路器320。
(47)检查35kVⅡ母主变低压侧断路器320确在合位。
(48)检查35kVⅡ母2号接地变兼站用变接地刀闸362-17确在分位。
(49)检查35kVⅡ母2号接地变兼站用变手车开关362确在试验位置。
(50)将35kVⅡ母2号接地变兼站用变手车开关362推至工作位置。
(51)检查35kVⅡ母2号接地变兼站用变手车开关362确在工作位置。
(52)合上35kVⅡ母2号接地变兼站用变断路器362。
(53)检查35kVⅡ母2号接地变兼站用变断路器362确在合位。
(54)检查35kVⅡ母表计显示正常。
(55)检查35kVⅡ母运行正常。
(56)对检查35kVⅡ母进行核相。
(57)检查检查35kVⅡ母#2 SVG352隔离开关在分位。
