七 本工程监理工作重点与难点分析

来源于网络 (七) 本工程监理工作重点与难点分析 北京市朝阳区龙爪树路(关家坑街~通久路东延)道路工程,全线设二个施工标段,北起关家坑街,南至通久路东延,全长约2.9公里,红线宽40米,按城市主干路标准建设。同步实施雨水、照明、环保、交通设施、工程拆改移及其它市政公用管线工程。 为了对该工程进行全过程有效的控制管理,结合我公司多年来对市政公路进行监理工作的实践经验,根据招标文件及现场实际考察情况,公司组织技术人员对本工程进行了认真的分析、研究和讨论。根据本工程特点,对本工程的总体部署提出总体设想并制定初步实施方案,确定出监理的工作重点及难点,并制定出拟采取的针对性实施措施。 一、质量控制的重点、难点 结合本工程项目特点充分考虑不利因素,确定质量控制重点及难点,采取行之有效的预控手段及质量控制措施,杜绝质量事故发生,减少质量通病,确保实现既定质量目标。 1.1加强低填方和挖方路基基地处理质量控制,确保基底压实度和路床弯沉符合要求是本工程路基控制的重点。 从本工程招标图纸的道路纵断面上可以看出本工程路基大部分处于低填方、挖方,必须采用可靠的措施保证这些段落的工程质量。 监理对策: (1)组织监理人员和施工单位对低填方路段和挖方路段进行现场踏勘,根据工程实际情况约请设计和项目管理处进行现场制定方案。 (2)严格按照城市快速路的标准进行填前处理,所有填方低于80cm路段要求承包人下挖到路床80cm以下,保证路基填筑厚度不小80cm,并且每层压实度按照96%进行控制。 (3)要求承包人编制低填方路基专项实施方案,监理工程师在审批方案中要特别注意承包人对基底的处理措施,填筑材料的选用,厚度和压实度控制标准。 (4)对基底实行二级验收,即现场监理验收完成后,必须报总监办进行验收,确保基底处理质量。 1.2本工程路基有几处存在诸如排水渠、垃圾填埋坑、农用地等不良地质地基,因此填方前督促施工单位严格按照设计图纸要求进行基底处理,并达到设计要求,是此项监理工作的重点之一。 监理对策: 来源于网络

(1) 排水渠、旧边沟、农用地等处理前,要求施工单位钎探,并把钎探结果上报项目管理处设计部门审定,以便慎重决定图纸给定处理方案是否可行。 (2) 如有问题,及早与业主、设计沟通并召开专题会议,必要时聘请有关专家商讨处理方案,按照所制定的方案严格实施。 (3) 抓好施工现场清理工作。清理工作完成后,必须经业主、设计人、监理三方验收合格后,才可进行下步处理工作。 (4) 加强现场监理力度。对制定的方案中、图纸上要求的回填材料严格把关,不合格材料坚决不得用于回填处理。 (5) 加强监理旁站力度。严格控制回填厚度,确保回填厚度不小于设计要求。

1.3为确保本工程桥梁工程质量,减少质量通病,有效控制桥头回填质量,处理好刚柔结合部位,防止桥头跳车是质量监理难点。 监理对策 (1)选用级配良好的天然砂砾作为桥头回填材料,严格控制填料质量,剔除超粒径填料。 (2)进行全过程旁站,加大现场检测力度,严格控制分层厚度,确保饱水碾压,边角处要采用小型夯实机具补夯密实。 (3).确保桥头搭板二灰垫层施工质量,严格分层铺筑,碾压密实,确保压实度、强度等符合设计要求。搭板二灰垫层与桥头引道二灰底基层应合理过渡,设置大于5m的过渡段,尤其应严格控制二灰过渡段施工质量,搭板二灰垫层与引道底基层不能同期施工,应合理选择接缝位置。 (4)严格控制刚柔结合部位路面结构层施工质量,特别是底基层、基层、底面层与桥头搭板结合部位的施工质量,施工过程中要防止材料离析,确保碾压密实。 1.4加强新建路面石灰粉煤灰碎石原材、成品料质量控制,采用摊铺机进行水稳的摊铺,严重控制各项技术指标符合要求,是本工程的重点之一。 路面基层厚度不均匀和未形成板体是导致路面各种病害的一个重要原因,总监办将采取以下有效措施,确保水泥稳定碎石的施工质量。 监理对策: 加强监理中心试验室对承包施工单位试验系统的管理与监控,着重监控施工单位石灰粉煤灰碎

石的级配和配合比兑现率,加强监理的检验试验和含灰量滴定试验的监控;加强对施工单位执行原材料监理试验程序的监控。 (1)开专题会议,研究石灰粉煤灰碎石的生产工艺要求,解决易产生反射裂缝的问题。 (2)对生产单位,加强石灰粉煤灰碎石的拌和质量管理,要求按规定指标进行设备及生产工 来源于网络

艺的改造。 (3)在施工前及施工中监理做好以下工作: ①认真审查承包人用于底基层、基层的材料是否符合设计要求并做平行验证试验,验证材料质量,并签署意见。 ②审查承包人混合料配合比设计,并做验证试验,特别着重材料粒径、级配、塑性指数及混合料的最佳含水量、强度、最大干容重等试验。认真检查并参与承包人施工配合比的调试,注意检查是否与设计配合比相符或基本相符,各项指标是否满足设计要求。 ③石灰粉煤灰碎石混合料必须在料场集中拌和。 ④要求承包人先作试验段,成功后再正常施工,并取得有关经验和数据以便指导施工和监理。如:机械设备的组合、施工段落长度、松铺系数、最佳含水量混合料拌和后必须摊铺碾压完的极限时间等。 ⑤在任何情况下,拌和的混合料都应均匀,含水量适当,既无粗细粒料离析现象,也无固结现象。摊铺过程中应要求承包人提出防止离析的措施和补救办法。 ⑥承包人应根据试验路段总结的施工工艺和施工机械进行混合料的施工,在最佳含水量时进行碾压,碾压应先轻后重,一般路段由路肩向中线方向碾压或超高段由内侧向外侧进行碾压,按规定重叠宽错轮碾压,并碾压至要求的压实度为止。按重型击实试验法确定的压实度代表值,底基层达到97%以上,基层达到98%以上。 ⑦加强旁站,按不少于规定频率的次数抽检混合料的含灰量、级配、压实度、强度及随时检查含水量。应特别注意含灰量的随机,高频率检测,设立相应台帐加强对生产单位的管理。 ⑧加强对已完段落平整度、厚度、纵断高程,横坡、宽度检查并按设计要求做弯沉检查。 ⑨加强养生,保证强度增长。基层成型后有控制的适当开放交通,以便清除表面浮土。 1.5沥青混凝土路面是道路工程施工的重点部位,确保合同和有关技术规范、标准所规定的内容全面落实,是监理工作控制的重点。 在施工中严格控制原材料质量、严格按照配合比进行拌和、严格按照批准的工艺进行施工,避免因沥青混凝土施工原因而产生网裂、拥抱、啃边等病害。 监理对策: (1)沥青混凝土原材料控制 ①加强原材料质量检验工作,监理对于承包人选定的材料进行追踪检查,对于碎石、沥青、砂、矿粉等主要材料都要查明产地、规格、性能,以“批”为单位按规范审查,复试承包人的材料试验 来源于网络

结果,做好原材料和混合料申请、使用台帐,做好材料取样试验工作。 ②加强对拌和站质量保证体系与措施的检查和生产过程控制。在施工生产过程中,加强对拌和站的生产过程控制,监理对集料颗粒组成均匀性、配比控制的精度、拌和均匀性、拌合温度、出厂温度等进行现场抽查,并通过取样进行马歇尔试验,检测混合料的矿料级配和沥青用量。 (2)施工过程的控制 ①合理控制碾压段落长度,压实度与平整度指标统筹考虑,确保充分压实前提下来提高平整度,避免由于压实不足引发的空隙率不当,造成空隙率超标,致使沥青面层产生破坏。 ②在沥青路面施工初期,组织相关监理,约请业主代表参加,严格检查摊铺、碾压等施工机械设备的配套情况、性能、计量精度,满足合同规定条件时方准许开工。总监理工程师组织沥青面层施工全过程旁站监理工作,要求承包人主要负责人必须跟班作业(主要负责人在施工现场的时间:摊铺机预热、第一车混合料到场、横纵向接头处理直至碾压完成为止),监理须随时(每天施工作业开始时必查)检查沥青混合料的拌合温度、均匀性、出厂温度、平整度,督促承包人并逐个断面测定路面几何尺寸。监理还应按规定频率进行抽检和旁站检验,施工过程中使用核子密度仪及时检查施工压实度,严格控制碾压遍数。通过钻孔取芯确定压实度是否符合规范标准。 ③要特别注意路面结构层之间的结合质量,应结合紧密,不产生层间滑动或松动而丧失整体性,因此必须控制层间清洁和粘(透)层油洒布质量。 ④监理要严格执行施工试验段制度,督促承包人认真总结,在试验段总结报告符合要求,施工交底合格后,方准许进行展开施工。通过试验段施工应解决: 确定施工机械设备型号、数量和组合方式; 确定拌和机上料速度、拌和数量、拌和时间、拌和温度等操作工艺;确定透层油的沥青标号、用量、喷洒方式和温度;确定摊铺机的加热温度、速度、宽度和自动找平方式等操作工艺;确定压路机的型号、组合、压实顺序、碾压温度和遍数等工艺;验证沥青混合料配合比、保证生产用的矿料配合比和沥青用量,确定混合料的松铺系数、接缝方法;确定压实度的对比关系(钻孔法与核子密度仪法对比),确定压实标准密度;全面检查材料及施工质量;确定施工产量、作业段长度,修订工程进度计划; 确定施工组织、管理体系,质量保证体系、人员、通讯联络、现场指挥方式。另外,应将基面存在的各种污染、松散、不平整、纵断高程及路面横坡缺陷、路缘石与路面的顺接不顺等问题解决在摊铺之前。 ⑤执行“准铺证”制度,重点落实施工单位摊铺前的准备工作。有关工序将在施工单位自检、监理验收合格,施工机械设备及人员配备、沥青混合料生产供应等具备摊铺条件后签发“准铺证”。 ⑥路面摊铺施工时抽调有经验的监理人员成立路面摊铺监理小组,对全过程进行旁站监理。严格控制沥青砼摊铺作业,按施工工艺方案实施。 来源于网络

⑦大的交叉路口摊铺要求施工单位分别制定摊铺方案,进行审批落实。 ⑧在沥青砼施工过程中,将安排专人按规定对沥青砼的生产质量提供保障。 1.6重视路面层间结合部位施工,严格控制粘层油质量、确保洒布足量、厚度均匀,是保证三层沥青混凝土整体受力的关键。 监理对策: (1)严格控制粘层油质量,确保粘层油的品种和沥青固体含量满足设计要求。 (2)杜绝在气温低于100C进行粘层油施工。 (3)要求施工单位必须采用沥青洒布车喷洒作业,洒布速度和喷洒量保持稳定。 (4)喷洒的粘层油必须均匀雾状,在路面全宽内均匀分布成一层,不得有洒花漏空,也不得有堆积。 (5)喷洒量采用两种控制方法。一是总量控制,根据需要洒布的面积,确认需要的用量;一是在现场用50*50薄板检测实际每平米用量。 (6)粘层油洒布完成后,待乳化沥青破乳、水分蒸发完成,要紧跟铺筑沥青层,确保粘层不受污染。 1.7狠抓桥梁桩基施工,加强质量预控,力争不发生断桩事故。

监理对策: 1、做好桥梁桩基施工的监理开工审批工作,抓好钻孔灌注桩工艺试验工作,是此项监理工作的重点之一。 监理对策: (1) 在施工组织设计审查中,要求施工单位针对地质中的不利条件,配备适合地质条件、进尺快的钻孔机械。钻孔桩施工前,认真审查材料是否合格,钢筋焊接是否符合要求,钻机选型是否与地质情况相符。 (2) 为提高桩基承载力的保障度,在首批开工的桩基中建议业主要求各有关标段施工单位选桩进行钻进工艺试验,确定要求的清底系数m0值,为全面开钻打下基础。 (3) 在监理的材料及检测试验控制工作中,要求有关施工单位尽快落实桩基灌注砼的生产或供应方式。并尽快完成有关的备案、审定工作。 (4) 在桩基钻进施工中,通过巡视和检验,注意检查钻进孔内水位,确保水头高度不得少于规范要求,防止塌孔,注意检查是否按地质条件变化调整泥浆比重,达到桥梁施工技术规范要求。

合集下载

监理工作重点与难点分析及对策教程文件

监理工作重点与难点分析及对策教程文件

监理工作重点与难点分析及对策监理工作重点与难点分析及对策1、测量工程1.1施工前的准备1.1.1认真熟悉规划设计图纸,明确由规划院(测绘院)以图上控制点放样到实地的各控制点位置、方位作为建筑工程的首级控制;1.1.2对施工单位的经纬仪、水准仪等作认真检查,同时对施工单位的测量人员上岗证等进行检核;1.1.3配备工程测量监理所必须的图表及对工程测量中的实际情况提出监理的具体意见;1.2轴线控制测量1.2.1施工单位依据已知控制点进行轴线放样的控制测量,监理必须全方位、全过程进行监测,发现问题及时检测、复测或令其整改;1.2.2施工单位必须因地宜做好首级控制点的埋设及保护工作,监理必须按工程测量规范进行指导;1.2.3轴线控制测量完毕后,监理必须对控制网、轴线起始点的测量定位及各轴线的间距作认真检测,严格按工程测量规范进行验收,同时测得纵横轴线几何图形对角线数据值进行方正度的校核;1.2.4施工单位必须绘制轴线控制测量成果图,图中必须注明:工程名称、地点、时间、层次、施测方法及所使用何种仪器、测绘者、自检偏差数据等项,后向监理方报验。

经监理方检测合格,由测量监理工程师签字认可。

资料存档,数据上墙实行规范化管理;1.2.5土方及桩基工程完工后,应根据现有资料,施工方需绘制竣工图,后经原设计及土建施工单位技术人员、监理工程师的审核、会签,存档。

以便与土建施工单位顺利交接。

1.3高程控制测量1.3.1根据规划院提供的水准点或导线点的位置及高程作为原始点(离工程施工现场不宜太远)来控制其标高;1.3.2对土方工程开挖的标高控制,监理工程师必须对开挖深度、长宽度检测验收,合格后签字认可,资料存档;1.3.3对工程+0点的设置,施工单位应将其高程引测至稳固建筑物或构筑物上,其精度不应低于原水准点的等级要求,监理必须检核;1.3.4对各层次标高的控制测量,应按工程设计要求从+0点用钢尺垂直向上引测丈量至设计标高+50∽100cm处作标志,以些标志用水准仪作全面抄平。

监理重难点剖析

监理重难点剖析

监理重难点剖析监理工作作为工程建设的重要环节,负责对施工过程进行全程监督,确保工程质量达到预期标准。

然而,在实际操作中,监理工作面临着许多重难点问题,本文将对监理工作的重难点进行剖析,并提出相应的解决方案。

一、技术难点1.1 施工工艺的把控监理人员需要熟悉各种施工工艺,理解工艺流程以及各个工艺环节的关联和影响。

尤其是在复杂的工程项目中,施工工艺更加复杂多样,这就对监理人员的技术水平提出了更高的要求。

解决方案:监理人员应加强学习,不断提升自身技术素质。

与此同时,也要与施工方保持密切合作,及时了解工艺方案的变化,并对施工过程进行监督和指导。

1.2 施工质量的控制施工质量是工程建设的核心要素,而监理人员的职责之一就是确保施工质量达到预期标准。

然而,由于施工过程中的种种因素,如资金限制、人力资源等问题,导致施工质量难以保证,监理工作变得尤为重要。

解决方案:监理人员应对整个施工过程进行全程监督,及时发现并纠正存在的问题。

同时,与业主、设计方以及施工方保持有效的沟通与协调,共同解决施工质量问题。

二、管理难点2.1 项目时间控制项目时间是施工工期的重要依据,监理人员需要确保施工进度符合合同规定的时间要求。

然而,在实际施工中,常常会遇到各种不可预见的问题,如天气变化、物资供应等,这对监理人员的时间管理能力提出了严峻挑战。

解决方案:监理人员应制定详细的施工计划,并在施工过程中严格执行。

对于遇到的问题,及时采取有效的应对策略,确保项目按时完工。

2.2 资金管理监理人员需要对工程项目的资金使用情况进行监控,确保施工方按照合同规定的方式和标准使用资金。

然而,由于工程项目与资金往往紧密相连,资金管理成为监理工作的一大难点。

解决方案:监理人员应准确了解项目的资金使用计划,与业主方以及施工方进行沟通,确保资金使用符合规定。

在施工过程中,监理人员需要对资金流向进行监督,并及时提出意见和建议。

三、协调难点3.1 各方合作协调监理工作需要密切配合业主、设计方、施工方等各方,确保工程项目的顺利进行。

监理重难点分析分享

监理重难点分析分享

监理重难点分析分享随着建筑工程的日益复杂化和项目的规模越来越大,监理的重要性越发凸显。

作为建设工程的质量管理和技术监督的核心环节,监理过程中存在一些重难点问题需要重点关注和解决。

本文将对监理的重难点进行分析,并分享一些解决方案。

一、设计与施工的融合难点建筑工程的监理既需要了解设计方案的合理性,又需要把握施工过程的技术要求。

设计与施工是密不可分的,但又有很多不同之处,这就给监理工作带来了一定的难度。

解决方案:监理人员应具备较为全面的建筑专业知识,既要理解设计的理念和构思,又要了解实际施工过程中的技术要求。

在监理过程中,与设计单位和施工方多进行沟通和协商,确保设计与施工的融合,以保证工程质量。

二、质量控制难点监理工作的核心是质量控制,而质量问题是建筑工程中最重要的问题之一。

监理需要在施工过程中及时发现和解决质量问题,确保工程质量符合相关标准和规范。

解决方案:监理人员应具备扎实的专业知识和丰富的实践经验,能够熟悉并熟练运用各种质量控制方法和技术。

在工程施工的每一个环节,都要严格按照质量控制要求进行检查和验收,及时处理和整改质量问题。

三、合同管理难点监理必须了解建设工程的合同内容,对合同的履行进行监督和管理。

合同是监理工作的法律依据和约束,但由于合同涉及法律、工程技术和商务等多个领域的知识,往往会出现难以理解和处理的问题。

解决方案:监理人员应熟悉并掌握有关建设工程合同和相关法律法规的知识,确保合同内容的合理性和合法性。

在实际监理工作中,要根据合同约定对各方的权益进行保护和监督,如有争议要及时进行调解或诉讼。

四、现场管理难点监理工作需要在建设工地现场进行,面对复杂的施工现场和各方利益的博弈,监理人员常常面临许多管理难题。

现场管理涉及到工程进度、安全环保、材料设备等多个方面,需要监理人员具备较强的综合管理能力。

解决方案:监理人员应具备良好的组织、协调和沟通能力,能够合理安排工程进度,确保施工过程的安全和质量。

监理工作的重点、难点分析及控制重点1

监理工作的重点、难点分析及控制重点1

监理工作的重点、难点分析及控制重点1针对本工程技术难点、重点的监理措施一、基坑工程的技术重点和监理对策本工程挡土墙是本工程的重点和难点。

现场监理机构应督促施工单位编制基坑专项施工方案,内容应包括支护及止水、土方开挖、降排水、水平支撑及换撑、监测、结构等方面的安全和技术措施,方案需经专家论证通过后方可批准。

现场监理机构应严格监督施工单位按批准的方案实施。

基槽开挖必须分层分段,不得一次开挖到底,挖土时应注意挖掘机械不能钩住或牵拉桩,以免引起桩位移及损伤,为确保基坑的安全和地下室施工顺利进行,必要时采取基坑边坡加固及抗内排水措施。

基坑开挖至设计标高后,先将坑底素土夯实,再铺筑一层100厚素混凝土垫层,作为地下室底板,基础梁的找平层,要求在基坑开挖后,应及时进行铺筑,基坑不得长期暴露。

(一)、支护结构事前质量控制要点1、本工程支护结构尚未设计。

故按支护结构常规内容考虑,包括:1)排桩;2)地下连续墙;3)水泥土墙;4)高压喷射(基坑土体加固);5)土钉墙;6)锚杆;7)支撑系统。

2、审查施工单位资质,人员资格(项目管理人员的资格专业工种上岗证等)及分包单位资质及总包对分包单位的质量管理制度是否符合有关规定(含降水单位)3、根据基坑开挖深度,地质条件、施工方法、地下水性质、周围环境,相邻建筑,环境保护地下管线和地面荷载等资料。

审查施工组织设计,特别是专家论证(含土方开挖专项方案方案。

审查检测、监测方案、排水降水方案、支护与支撑方案、预案。

重点审查防渗结构施工质量的保证措施。

经监理工程师审批后,方可进行施工。

4、由施工单位校核的红线桩,及建筑物的平面及高程控制网及其到测桩,检查其保护措施,施工单位应将测量成果向监理部报送“测量放线报验单”(附测量放线记录及附图),经项目监理部测量监理工程师复测审核合格。

5、了解掌握施工单位及分包单位人员素质、数量、管理制度、能否满足施工需要,设备、仪器仪表是否具有合格证,校核证明。

(完整版)监理工作重点与难点分析及对策

(完整版)监理工作重点与难点分析及对策

监理工作重点与难点分析及对策1、测量工程1.1施工前的准备1.1.1认真熟悉规划设计图纸,明确由规划院(测绘院)以图上控制点放样到实地的各控制点位置、方位作为建筑工程的首级控制;1.1.2对施工单位的经纬仪、水准仪等作认真检查,同时对施工单位的测量人员上岗证等进行检核;1.1.3配备工程测量监理所必须的图表及对工程测量中的实际情况提出监理的具体意见;1.2轴线控制测量1.2.1施工单位依据已知控制点进行轴线放样的控制测量,监理必须全方位、全过程进行监测,发现问题及时检测、复测或令其整改;1.2.2施工单位必须因地宜做好首级控制点的埋设及保护工作,监理必须按工程测量规范进行指导;1.2.3轴线控制测量完毕后,监理必须对控制网、轴线起始点的测量定位及各轴线的间距作认真检测,严格按工程测量规范进行验收,同时测得纵横轴线几何图形对角线数据值进行方正度的校核;1.2.4施工单位必须绘制轴线控制测量成果图,图中必须注明:工程名称、地点、时间、层次、施测方法及所使用何种仪器、测绘者、自检偏差数据等项,后向监理方报验。

经监理方检测合格,由测量监理工程师签字认可。

资料存档,数据上墙实行规范化管理;1.2.5土方及桩基工程完工后,应根据现有资料,施工方需绘制竣工图,后经原设计及土建施工单位技术人员、监理工程师的审核、会签,存档。

以便与土建施工单位顺利交接。

1.3高程控制测量1.3.1根据规划院提供的水准点或导线点的位置及高程作为原始点(离工程施工现场不宜太远)来控制其标高;1.3.2对土方工程开挖的标高控制,监理工程师必须对开挖深度、长宽度检测验收,合格后签字认可,资料存档;1.3.3对工程+0点的设置,施工单位应将其高程引测至稳固建筑物或构筑物上,其精度不应低于原水准点的等级要求,监理必须检核;1.3.4对各层次标高的控制测量,应按工程设计要求从+0点用钢尺垂直向上引测丈量至设计标高+50∽100cm处作标志,以些标志用水准仪作全面抄平。

本工程特点、难点及监理工作重点

本工程特点、难点及监理工作重点

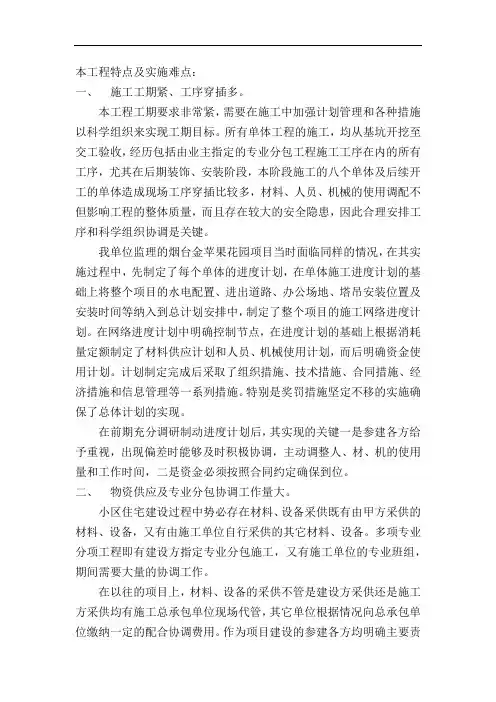

本工程特点及实施难点:一、施工工期紧、工序穿插多。

本工程工期要求非常紧,需要在施工中加强计划管理和各种措施以科学组织来实现工期目标。

所有单体工程的施工,均从基坑开挖至交工验收,经历包括由业主指定的专业分包工程施工工序在内的所有工序,尤其在后期装饰、安装阶段,本阶段施工的八个单体及后续开工的单体造成现场工序穿插比较多,材料、人员、机械的使用调配不但影响工程的整体质量,而且存在较大的安全隐患,因此合理安排工序和科学组织协调是关键。

我单位监理的烟台金苹果花园项目当时面临同样的情况,在其实施过程中,先制定了每个单体的进度计划,在单体施工进度计划的基础上将整个项目的水电配置、进出道路、办公场地、塔吊安装位置及安装时间等纳入到总计划安排中,制定了整个项目的施工网络进度计划。

在网络进度计划中明确控制节点,在进度计划的基础上根据消耗量定额制定了材料供应计划和人员、机械使用计划,而后明确资金使用计划。

计划制定完成后采取了组织措施、技术措施、合同措施、经济措施和信息管理等一系列措施。

特别是奖罚措施坚定不移的实施确保了总体计划的实现。

在前期充分调研制动进度计划后,其实现的关键一是参建各方给予重视,出现偏差时能够及时积极协调,主动调整人、材、机的使用量和工作时间,二是资金必须按照合同约定确保到位。

二、物资供应及专业分包协调工作量大。

小区住宅建设过程中势必存在材料、设备采供既有由甲方采供的材料、设备,又有由施工单位自行采供的其它材料、设备。

多项专业分项工程即有建设方指定专业分包施工,又有施工单位的专业班组,期间需要大量的协调工作。

在以往的项目上,材料、设备的采供不管是建设方采供还是施工方采供均有施工总承包单位现场代管,其它单位根据情况向总承包单位缴纳一定的配合协调费用。

作为项目建设的参建各方均明确主要责任体、次要责任体,主要责任体必须确保材料设备的质量、供应的数量和及时性,次要责任体有提前提出计划、到期提醒的责任,对于一些易损材料要考虑余量。

工程监理—监理工作重点与难点分析及对策

工程监理—监理工作重点与难点分析及对策第一节、土方工程1.1土方工程的施工工序流程现场勘察、施工准备→清理地面的障碍物→标定土地平整范围→设置平面控制网→设置标高控制网→确定挖方、填方区域→土方开挖→土方回填→土地分块平整→场地碾平→整体修整1.2监理控制方案施工准备阶段对土方施工方案进行审查,重点审查土方开挖、回填及平整施工机械的选择是否合理,检查场区的平面及高程测量控制网的设置是否合理;审查施工方案的质保措施、工艺要点、部署安排、安全保障措施等内容;对承包商企业资历、特种作业人员资历及其五大管理人员进行审核。

场地清理检查施工方对现场垃圾、残余设施及无法燃烧或对环境产生污染的有害物质的处理方案是否符合要求。

土方开挖与回填检查其平面和高程控制桩的位置是否与方案相符,土方开挖与回填施工组织是否合理;检查土方回填是否采用分层回填,分层碾压实,其压实度检查是否符合设计要求。

土地平整监督施工单位按设计图纸和方案进行土方平整,并碾压实,并20%的频率进行抽查其压实度是否符合要求。

若项目区需要客土,施工前,先把客土表层25cm厚的熟土用推土机另推堆放,然后再挖运下面的生土,运到客土区平铺均匀,铺填作业应从最低处开始,按水平层次进行,不能顺坡铺填。

施工中应人工捡除200mm以上粒径的石块,然后再把客土区的熟土运到别的客土区并在表层铺均匀并压实,同时,应捡除粒径50mm以上的石块、垃圾、树根等。

表层土的厚度应≥300mm,施工度质量标准见下表:2.1沟渠施工工序流程测量沟渠位置→清理现场→沟渠开挖→人工修整边坡→检查2.2打井施工工序流程钻井机就位→钻孔→井管安装→填筑滤料→上层封闭→洗井→土方开挖→土方回填→土地分块平整→场地碾平→整体修整2.3监理控制措施方案审查水利工程专项施工方案;沟渠开挖前,应现场检查平面和高程控制桩是否正确,桩位数量是否合理;沟渠边坡施工中,要重点检查边坡的坡度是否符合设计要求,边坡土方的压实度是否符合设计要求;现场检查钻井机械能否满足打井施工的要求,检查作业人员是否持证上岗,技术交底是否已落实;检查钻孔的孔径及孔深是否与方案相符;检查井管安装纪滤料填筑是否与方案相符;检查水泵安装调试情况,分水量能否达到设计要求。

(完整版)工程特点实施难点监理工作重点

(完整版)工程特点实施难点监理工作重点工程特点与实施难点的探讨及监理工作重点一、引言工程施工是一个复杂而庞大的系统工程,在实施过程中面临诸多的特点和难点。

为保证工程的顺利进行,监理工作显得尤为重要。

本文将探讨工程特点与实施难点,并对监理工作的重点进行分析。

二、工程特点1. 工期紧迫:很多工程都有明确的交付时间要求,施工单位必须在有限的时间内完成任务。

这对施工人员的动员、施工进度的控制等方面提出了较高的要求。

2. 技术复杂:随着科学技术的进步,工程项目中采用的技术和材料也在不断更新。

这要求工程施工人员要具备较高的技术水平,熟悉新技术和新材料的使用。

3. 多专业协同:很多工程项目是由多个专业组成的,如建筑、结构、给排水、电气等。

这就要求各个专业之间要进行良好的沟通和协调,确保各个专业的工作无缝对接。

4. 环境限制:工程项目常常受到周围环境的限制,如地形、气候条件等。

这些条件的变化会对施工进度和施工质量产生一定的影响。

5. 经费限制:施工经费是确定工程实施范围、技术要求和工期的关键。

在有限的经费下,如何控制成本,确保工程的质量达到标准,是一个重要的挑战。

三、实施难点1. 管理难度大:工程项目的规模庞大,参与人员众多,管理起来极具挑战性。

如何合理分工、优化资源利用,提高整体效率,是施工管理的难点。

2. 资源短缺:在一些发展较为欠发达的地区,存在施工材料和人力资源的短缺问题。

这给工程实施带来了很大的困难,也增加了施工成本。

3. 风险管理:工程实施过程中可能会面临多种风险,如自然灾害、工程质量问题等。

如何预测并应对这些风险,是实施过程中需要重点关注的难点。

4. 技术创新:工程项目需要不断创新,应用新的技术和材料。

但新技术的应用往往需要经过试验和验证,这增加了工程实施的不确定性和风险。

四、监理工作重点1. 施工质量的监督:监理人员要对施工过程进行全程监督,并及时提出合理化建议。

对于施工中出现的质量问题,要及时发现并提出整改意见,确保工程质量符合规范要求。

工程进度控制的监理重点、难点分析

工程进度控制的监理重点、难点分析分析工程进度控制的重点和难点工程进度控制的目的是确保项目按照合同工期完成,达到最优化的资源配置和投资效益。

在保证质量和安全的前提下,施工总承包单位必须编制合理的施工总进度计划,并严格按照批准的计划实施生产。

对于追加工程量,需要采取有效的措施来保证在合同工期内完成施工任务。

对于xx工程,其关键线路包括土方开挖、基坑支护、地基处理、主体结构施工、二次结构工程、设备安装和运行调试、精装修。

其中,主体结构施工、装修提前插入和设备安装调试是工程进度控制的重点。

这个阶段有多个参建单位和分项工程交叉施工,因此是工程进度控制的关键。

下表列出了分部工程对工程进度的影响和关联部位:序号分部工程影响工程进度的重点部位影响工程与本分部工程相关联的分部或分项工程1 地基处理、土方回填、基础底板钢筋绑扎钢筋混凝土浇筑、填充墙砌筑主体结构2 主体结构钢筋绑扎、屋面施工、建筑装饰装修、建筑给水排水及采暖通风、电梯防水、保温层的基层、外窗安装3 建筑屋面屋面防水、保温层建筑装饰装修、填充墙抹灰、外窗安装4 建筑装饰装修建筑给水排水及采暖、通风与空调、电梯建筑屋面、填充墙抹灰、外窗安装5 建筑给排水及采暖建筑电气、建筑装饰装修智能建筑、水管安装6 建筑电气管路穿线、测试、配电室安装建筑装饰装修、水管安装、设备调试7 智能建筑管路穿线、测试、机房安装建筑装饰装修、设备调试8 电梯设备调试、轿箱门安装建筑装饰装修、设备调试在工程进度控制过程中,可能会出现质量与工程进度发生矛盾的情况。

例如,分部分项工程的质量不合格需要局部返工,但承包单位或业主将进度提升为主要矛盾,导致工期压力很大。

在这种情况下,我们将坚持“质量第一”的原则,并采取加快进度的措施来解决矛盾。

监理重难点分析

监理重难点分析一、概述监理是工程项目中起到监督、检查和管理作用的重要角色。

在各类工程项目中,监理工作面临着许多重难点问题,本文将对监理工作中的重难点进行分析和探讨。

二、施工监理的重难点1. 施工质量控制在工程项目中,施工质量是保证工程可靠性和使用寿命的关键因素。

监理人员需要对施工过程进行全面监控,把控施工质量。

然而,施工质量的控制涉及多方面的因素,包括材料选择、工艺操作、施工环境等。

监理人员需要具备扎实的专业知识和丰富的经验,以便全面分析和解决施工中可能出现的质量问题。

2. 规范合规审核在工程施工中,监理人员需要进行规范合规审核,确保施工过程符合相应的规范和法律法规。

然而,各种规范和法规繁多,且经常更新,监理人员需要不断学习和了解最新的要求,以确保审核的准确性和全面性。

此外,监理人员还需要具备较强的沟通能力,与各方沟通协商、解决问题。

3. 施工进度控制工程项目的进度对于各方利益相关者都是至关重要的。

监理人员需要协调工程各参与方的合作,控制工程项目的进度。

然而,施工进度控制面临着许多挑战,包括施工资源不足、天气影响、工期紧迫等。

监理人员需要通过合理的计划和协调来解决这些问题,确保工程项目按时完成。

三、设计监理的重难点1. 设计合理性评审设计合理性评审是设计监理工作的重要内容。

监理人员需要对设计方案进行全面评估,确保方案的合理性、可行性和经济性。

然而,设计方案涉及多个专业领域的知识,监理人员需要具备跨学科的综合能力,才能够对设计方案进行准确的评估。

2. 变更管理工程项目在设计阶段往往会因各种原因需要进行变更,监理人员需要对设计变更进行管理和控制。

变更管理涉及到与设计单位、施工单位等各方的协调与沟通,监理人员需要具备灵活的应变能力和敏锐的问题解决能力。

3. 安全风险评估设计监理工作需要充分考虑工程的安全性,防止潜在的安全风险。

监理人员需要对设计方案进行细致的安全评估,识别可能存在的风险和隐患,并提出相应的控制措施。
