工程竣工验收会议议程

合集下载

竣工验收会议议程

竣工验收会议议程

竣工验收会议议程一、介绍邀请参加会议的领导和嘉宾二、主持人宣布验收组人员组成及名单(鼓掌通过)1、验收组:组长由建设单位负责人担任;副组长按项目需要确定,一般可设1至2名,由建设单位甲方代表、监理单位项目总监担任;成员由建设单位、勘察、设计、施工、监理五方责任主体有关人员组成。

2、下设专业组:土建专业组负责土建项目检查;安装专业组负责安装项目检查;资料核查组负责竣工资料核查;综合验收组按项目需要,由参会领导和嘉宾组成,监督检查各组工作。

3、专家组:重要、重大和特殊工程项目,可邀请有关专家参与工程竣工验收。

4、住户代表:根据需要,职工住宅楼等工程可选定住户代表参与并监督工程竣工验收活动。

注:相关主管部门人员参与各专业组检查验收工作,监督工程全过程竣工验收。

三、到现场进行检查验收(可结合实际与下一项程序统筹安排)重点检查初验存在问题的整改处理情况,资料组核查工程竣工验收资料。

四、验收人员集中开会1手续情况。

2包工程项目,按图施工符合国家现行规范标准,执行强制性标准情况,质保体系和质量控制情况等,工程自检评定意见。

3、监理单位项目总监作工程质量评估(工作)报告:简述施工(全)过程监理控制情况,作出评价意见和结论。

4报告与实际是否符合,特殊工程地质情况的处理意见。

5、设计单位代表作工程质量检查报告:简述工程按图施工满足设计文件的要求,设计变更内容合理,具有合法手续依据。

五、验收组长召集验收组成员开会(其他人员暂休会)商定工程竣工验收意见和结论,一般安排30分钟左右:1、各专业组汇报检查工作情况,提出验收意见;2、综合各方意见,形成最终验收意见和结论;3、商定遗留问题的处理意见。

六、验收组长作工程竣工验收报告宣布验收小组的验收结论。

七、相关主管部门负责人员讲话对建设各方责任主体的质量行为作出评价;对工程执行强制性标准情况作出评价;对工程实体质量作出评价;对工程竣工验收资料作出评价;对工程验收方案、组织形式、验收程序、验收标准、验收意见和结论作出评价;提出遗留存在问题的处理整改意见,交待后期备案事宜。

建设工程竣工综合验收会议议程

建设工程竣工综合验收会议议程

建设工程竣工综合验收会议议程
会议主持人(建设单位项目负责人或法人)
1、建设单位宣布参加竣工验收的单位及有关人员。

2、建设单位汇报工程建设情况和工程合同履约及参建各方执行法律、法规和工程建设强制性标准的情况。

3、分组检查验收
4、施工单位汇报工程的质量自检情况及质量行为情况
5、监理单位汇报监理工作和质量行为情况、质量评估结论。

6、勘察单位汇报工程勘察情况和质量行为情况、质量检查情况。

7、设计单位汇报工程设计情况和质量行为情况,工程质量是否符合设计要求情况。

8、建设单位发表质量验收意见。

9、规划部门发表规划验收意见。

10、安监站发表验收意见。

11、建筑业科发表意见
12、绿化科发表验收意见。

13、监督站发表竣工质量验收监督意见
14、有关领导讲话
15、形成会议纪要,参会人员签字。

16、散会。

工程竣工验收会议议程和内容汇编

工程竣工验收会议议程和内容汇编

一、介绍邀请参加会议的领导和嘉宾二、主持人宣布验收组人员组成及名单(鼓掌通过)1、验收组:组长由建设单位负责人担任;副组长按项目需要确定,一般可设1至2名,由建设单位甲方代表、监理单位项目总监担任;成员由建设单位、勘察、设计、施工、监理五方责任主体有关人员组成。

2、下设专业组:土建专业组负责土建项目检查;安装专业组负责安装项目检查;资料核查组负责竣工资料核查;综合验收组按项目需要,由参会领导和嘉宾组成,监督检查各组工作。

3、专家组:重要、重大和特殊工程项目,可邀请有关专家参与工程竣工验收。

4、住户代表:根据需要,职工住宅楼等工程可选定住户代表参与并监督工程竣工验收活动。

注:相关主管部门人员参与各专业组检查验收工作,监督工程全过程竣工验收。

三、到现场进行检查验收(可结合实际与下一项程序统筹安排)重点检查初验存在问题的整改处理情况,资料组核查工程竣工验收资料。

四、验收人员集中开会1、建设单位负责人发言:简要介绍工程概况及项目办理相关合法手续情况。

2、施工单位项目负责人作竣工报告:重点阐明按合同约定完成承包工程项目,按图施工符合国家现行规范标准,执行强制性标准情况,质保体系和质量控制情况等,工程自检评定意见。

3、监理单位项目总监作工程质量评估(工作)报告:简述施工(全)过程监理控制情况,作出评价意见和结论。

4、勘察单位代表作工程质量检查报告:简述检查判定情况,勘察报告与实际是否符合,特殊工程地质情况的处理意见。

5、设计单位代表作工程质量检查报告:简述工程按图施工满足设计文件的要求,设计变更内容合理,具有合法手续依据。

五、验收组长召集验收组成员开会(其他人员暂休会)商定工程竣工验收意见和结论,一般安排30分钟左右:1、各专业组汇报检查工作情况,提出验收意见;2、综合各方意见,形成最终验收意见和结论;3、商定遗留问题的处理意见。

六、验收组长作工程竣工验收报告宣布验收小组的验收结论。

七、相关主管部门负责人员讲话对建设各方责任主体的质量行为作出评价;对工程执行强制性标准情况作出评价;对工程实体质量作出评价;对工程竣工验收资料作出评价;对工程验收方案、组织形式、验收程序、验收标准、验收意见和结论作出评价;提出遗留存在问题的处理整改意见,交待后期备案事宜。

单位工程质量竣工验收会议议程

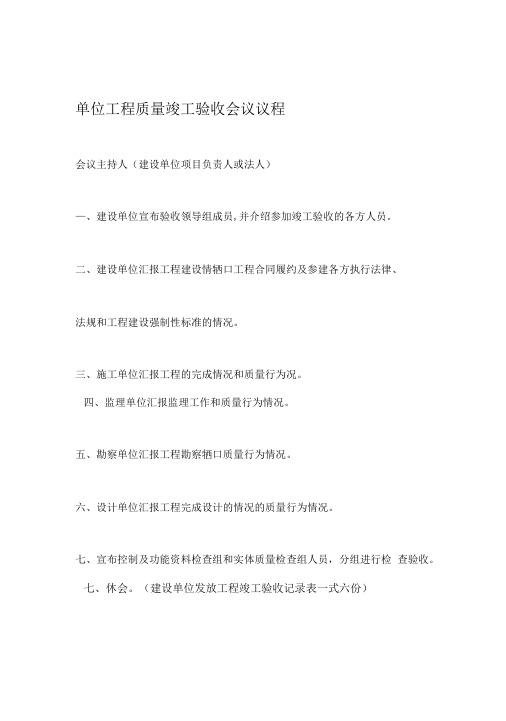

单位工程质量竣工验收会议议程

单位工程质量竣工验收会议议程
会议主持人(建设单位项目负责人或法人)
—、建设单位宣布验收领导组成员,并介绍参加竣工验收的各方人员。

二、建设单位汇报工程建设情牺口工程合同履约及参建各方执行法律、
法规和工程建设强制性标准的情况。

三、施工单位汇报工程的完成情况和质量行为况。

四、监理单位汇报监理工作和质量行为情况。

五、勘察单位汇报工程勘察牺口质量行为情况。

六、设计单位汇报工程完成设计的情况的质量行为情况。

七、宣布控制及功能资料检查组和实体质量检查组人员,分组进行检查验收。

七、休会。

(建设单位发放工程竣工验收记录表一式六份)
七、各检查组组长汇报检查情;麻口验收结论。

十、参建各方分别阐明各自的验收结论。

—、验收领导组组长宣布验收结论是否合格。

二、监督站发表竣工验收监督意见
验收组职姓工作单技术职单位职验收组组
副组
建设单位项U负责人公
建设单位法定代表人
注:建设单位对经竣工验收的工程质量全面负责4
质量竣工验收会议记录
监督机构的
监督意见
记录人:记录日期:
工程竣工验收记录表. 单位意见:
竣工验收结论:
验收人员签字:
日月年。

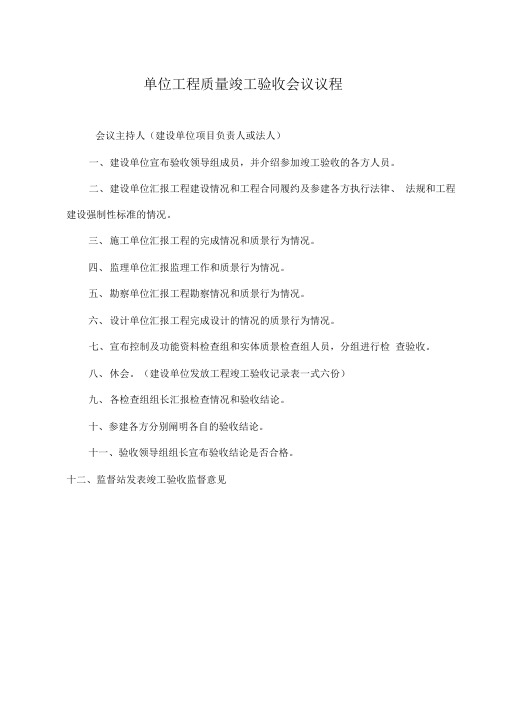

单位工程质量竣工验收会议议程

单位工程质量竣工验收会议议程

单位工程质量竣工验收会议议程
会议主持人(建设单位项目负责人或法人)
一、建设单位宣布验收领导组成员,并介绍参加竣工验收的各方人员。

二、建设单位汇报工程建设情况和工程合同履约及参建各方执行法律、法规和工程建设强制性标准的情况。

三、施工单位汇报工程的完成情况和质景行为情况。

四、监理单位汇报监理工作和质景行为情况。

五、勘察单位汇报工程勘察情况和质景行为情况。

六、设计单位汇报工程完成设计的情况的质景行为情况。

七、宣布控制及功能资料检查组和实体质景检查组人员,分组进行检查验收。

八、休会。

(建设单位发放工程竣工验收记录表一式六份)
九、各检查组组长汇报检查情况和验收结论。

十、参建各方分别阐明各自的验收结论。

十一、验收领导组组长宣布验收结论是否合格。

十二、监督站发表竣工验收监督意见
4
4
记录日期: 记录人:
_____________________ 工程竣工验收记录表_____________ 单位意见:
竣工验收结论:
验收人员签字:。

竣工验收会议议程定稿

竣工验收会议议程定稿

竣工验收会议议程定稿竣工验收会议议程定稿
一、会议召开时间:2021年5月11日上午10:00
二、会议召开地点:XXX办公楼19楼会议室
三、主持人:XXX
四、会议议程:
1、会议开始前,主持人介绍与会人员并说明会议流程和注意事项;
2、验收领导致辞,介绍验收过程和要求;
3、检查验收的各项资料、图纸、规范标准等,确保验收资料齐全、合理;
4、查看工程实际完成情况,评估合格率和存在的问题;
5、针对存在的问题,逐一分析原因并提出解决方案;
6、讨论验收结论,做出是否通过验收的决定;
7、闭会前,再次强调验收的重要性,强调在今后的工作中注重质量管理;
五、会议结束时间:2021年5月11日下午3:00
六、与会人员:
主持人:XXX
验收领导:XXX
相关部门领导:XXX
相关技术人员:XXX
业主代表:XXX
竣工验收会议议程定稿就是以上内容。

在建筑工程完成后必须进行竣工验收,以确保建筑工程的合法合规,同时也验证了工程的安全性和稳定性。

一份良好的竣工验收会议议程能够提高工作效率和工作质量,有助于竣工验收工作的顺利进行。

本次定稿将按照相关标准和规范要求,认真细致地检查资料,评估实际完成情况,提出问题原因分析和解决方案,在会议结束时做出恰当的决策。

相信该议程能够有力推动工程的顺利验收,实现建设品质的最大化。

验收会议议程

工程竣工验收会议议程
1、主持人介绍参加验收会议的单位和人员,并简要介绍工程概况;
2、施工单位向验收领导组介绍工程施工质量状况、合同履约及执行国家法律、法规和工程建设强制性标准情况;
3、监理单位向验收组介绍工程质量评估报告、竣工预验结论;
4、设计单位向验收组介绍设计情况;
5、主持人宣布验收组成员及各小组分工;
6、各验收组分别检查验收实测、外观和保证资料项目,并去现场;
7、验收组开会。

由实测实量组、外观组、资料组组长向验收领导组汇报结果,验收领导组依据竣工验收标准讨论确定质量评定意见。

签署工程竣工验收鉴定书;评定不合格的工程,提出整改意见;
8、主持人宣布验收领导组验收评定结果,会后完善手续;
9、市规划设计院领导讲话。

10、建设单位领导讲话。

现场办
二○一二年八月二十二日。

竣工验收会议通知及议程安排

竣工验收会议通知及议程安排
会议通知
会议名称XXX工程竣工验收会议会议时间年月日(星期)14时00分会议地点*************
出席范围市交通安质监站、区市政水务管理署、建设单位、施工单位、设计单
位、监理单位、检测单位
会议议程1、建设单位主持会议,介绍出席领导和验收组成员
2、项目短片介绍(10分钟)
3、各项目部和监理组竣工工作总结汇报(各标段15分钟)
4、设计院竣工工作总结汇报(10分钟)
5、建设单位代表竣工工作总结汇报(各标段5分钟)
6、前往现场,进行实体工程质量验收
7、各验收组成员对验收情况反馈意见
8、行业部门(市政水务署)领导意见
9、市交通安质监站领导发言
10、XXX领导总结并致谢发言备注。

工程合同完工验收会议议程

工程合同完工验收会议议程一、开场与欢迎辞作为会议的序幕,主持人首先对到场的各方代表表示欢迎,并简要介绍会议的目的和重要性。

此环节有助于为整个会议营造一个正式而和谐的氛围。

二、介绍与会代表主持人会逐一介绍参与验收会议的所有关键人员,包括业主代表、承包商代表、设计师、监理工程师以及其他相关顾问或专家。

三、审议并确认议程在与会代表都清楚了解彼此身份之后,主持人提出会议的议程,并征求与会人员的意见,确保大家对会议流程达成共识。

四、回顾工程进度和合同要求这一环节由项目负责人或项目经理负责,他们将详细介绍工程的整体进度,对照合同中的关键条款和里程碑,确保所有工作都已按计划完成。

五、报告工程质量和安全性能质量监督负责人将对工程的质量状况和安全性能进行详细汇报,包括任何潜在的风险和已采取的措施。

这是确保项目符合行业标准和法规要求的关键步骤。

六、现场巡查安排在理论汇报后,通常会有一个现场巡查的安排,以便让与会者亲自检查工程的实际状况,评估之前报告中提及的问题和亮点。

七、问题讨论和解决方案探讨巡查结束后,会议将继续讨论在现场发现的任何问题,以及承包商提出的整改建议。

这个阶段鼓励开放的交流和真诚的合作,以找到最合适的解决方案。

八、验收标准说明和确认法律顾问或合同管理专家将对验收标准进行详细说明,以确保所有参与者对通过标准有清晰的理解。

同时也会确认这些标准是否已在工程中得到满足。

九、文件审核与签署在所有实际检查和讨论完成后,将对相关的工程文档进行审核。

这包括设计文件、施工记录、检测报告等,确保所有文件齐全且符合要求。

最终,业主代表和承包商代表将签署验收证书,正式确认工程完工。

十、后续行动和支持讨论会议将讨论工程交付后的支持和维护事宜,包括保修期限、维护服务和其他必要的后续工作。

十一、总结与闭幕主持人将对整个会议进行简短总结,感谢所有参与者的贡献,并宣布会议圆满结束。

竣工验收会议流程及内容

竣工验收会议流程及内容
竣工验收会议是在工程竣工后举行的一次会议,会议由工程建设单位、施工单位、监理单位、业主单位等参加,具体流程和内容如下:
一、准备工作。

1、准备会议参会人员名单,确定会议时间、地点、参会人员及其职责;
2、确定工程竣工后的验收条件,准备竣工验收手续;
3、准备竣工验收会议议程,会议记录,工程验收申请表等文件;
二、举行会议。

1、主持人宣布会议开始,介绍参会人员,宣读会议议程;
2、施工单位负责人说明工程竣工情况,并针对竣工验收进行说明;
3、监理单位负责人说明工程施工情况,以及进行验收时的注意事项;
4、业主单位负责人根据工程验收申请表,对工程竣工质量进行综合评定;
5、会议审核通过工程验收申请表,签署竣工验收确认书,完成竣工验收手续;
三、会议结束。

1、主持人总结会议情况,提出建议和要求,确定跟进工作;
2、参会人员做出承诺,遵守会议结论,完成工程竣工验收;
3、主持人宣布会议结束,参会人员填写会议记录,会议结束。

以上就是竣工验收会议流程及内容,要想成功完成竣工验收,必须细心组织会议,确保各方面都按照规定进行,以保证工程的高质量竣工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程竣工验收会组织形式与议程
(会议由建设单位***主持)
一、介绍邀请参加会议的领导和嘉宾
**市建设局质监站、安监站、建工科、规划科等的各位领导和工程师
二、主持人宣布验收组人员组成及名单
组 长:建设单位负责人
成 员:建设单位(************有限公司)
勘察单位(************有限公司)
设计单位(******设计院有限公司)
施工单位(********建筑工程公司)
监理单位(********监理有限公司)
下设专业组
土建专业组:负责土建项目检查
水电专业组:负责水电项目检查
资料核查组:负责竣工资料核查
综合验收组:由参会领导和嘉宾组成,监督检查各组工作
质监站人员参与各专业组检查验收工作,监督工程竣工验收。
三、组织验收人员到现场进行实体工程质量检查验收
四、验收人员集中开会
1、建设单位发言:
简要介绍工程概况:********有限公司一期厂房、宿舍工程位于*********,规划用地面
积***** m2,一期总建筑面积****m2, 包括一栋五层厂房(面积***** m2)、一栋六层宿舍(面
积**** m2),
项目办理相关合法手续情况:办理了建设工程规划许可证、施工许可证,已完成了规划
验收、消防验收,建设程序合法。
2、施工单位项目负责人作竣工报告:
重点阐明已按合同约定完成承包工程项目,按图施工符合国家现行规范标准,执行强制
性标准情况,质保体系和质量控制情况,工程质量自检评定意见。
3、监理单位项目总监作工程质量评估报告:
简述施工过程质量监理控制情况,作出工程质量评价意见和结论。
4、勘察单位代表作工程质量检查报告:
简述基础开挖验槽检查判定情况,勘察报告与实际是否符合。
5、设计单位代表作工程质量检查报告:
简述工程按图施工满足设计文件的要求,设计变更内容合理,具有合法手续依据。
五、验收组长召集验收组成员开会
商定工程竣工验收意见和结论:
1、各专业组汇报检查工作情况,提出验收意见;
2、综合各方意见,形成最终验收意见和结论;
3、商定遗留问题的处理意见。
六、验收组长作工程竣工验收报告
宣布验收小组的验收结论:工程通过竣工验收,可以交付使用。
七、质监站负责人及监督工程师讲话
1、对建设各方责任主体的质量行为作出评价;
2、对工程执行强制性标准情况作出评价;
3、对工程实体质量作出评价;
4、对工程竣工验收资料作出评价;
5、对工程验收方案、组织形式、验收程序、验收标准、验收意见和结论作出评价;
6、提出遗留和存在问题的处理整改意见,交待后期备案事宜。
八、惠城区建设管理部门评价:
安监站:评价安全情况
建工科:评价建设程序情况
规划科:规划验收情况
其他科:
九、施工单位负责人承诺,安排遗留问题处理工作事宜
十、建设单位负责人总结讲话:
我司一期厂房、宿舍工程的建设得到了***建设主管部门的大力支持,也感谢各参建单位
现场管理人员的认真工作,我司将按照使用功能要求投入使用,并做好日常维护工作,谢谢
大家!
十一、形成竣工验收意见:填写《建设工程竣工验收备案表》、《建设工程竣工验收报告》,
验收小组人员分别签字。
十二、主持人宣布验收会议结束
