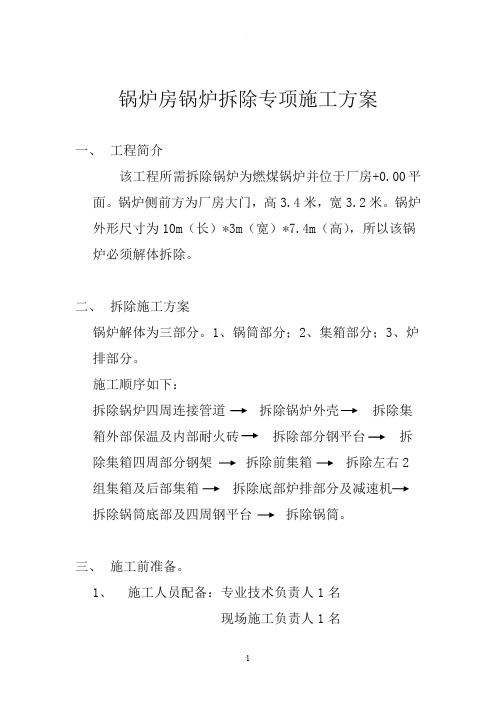

锅炉房锅炉拆除专项施工方案一、工程简介该工程所需拆除锅炉为燃煤锅炉并位于厂房+0.00平面。

锅炉侧前方为厂房大门,高3.4米,宽3.2米。

锅炉外形尺寸为10m(长)*3m(宽)*7.4m(高),所以该锅炉必须解体拆除。

二、拆除施工方案锅炉解体为三部分。

1、锅筒部分;2、集箱部分;3、炉排部分。

施工顺序如下:拆除锅炉四周连接管道拆除锅炉外壳拆除集箱外部保温及内部耐火砖拆除部分钢平台拆除集箱四周部分钢架拆除前集箱拆除左右2组集箱及后部集箱拆除底部炉排部分及减速机拆除锅筒底部及四周钢平台拆除锅筒。

三、施工前准备。

1、施工人员配备:专业技术负责人1名现场施工负责人1名专职安全负责人1名施工人员10名。

2、施工工机具配备:氧气、乙炔各10瓶;氧气、乙炔割具4套;撬杠5根;活动、梅花扳手各2把;50吨千斤顶4个;电焊机1台;12米钢丝绳(Φ18)2根,6米钢丝绳2根;20吨U型环4个;L=400滚杠(Φ40)10根;1吨、3吨、5吨盗链各1个;大榔头2把;铁锹6把;电锤2把;220V插线板1个;手枪钻1把;钢卷尺1把;100吨吊车2台;25吨吊车1台;平板车1台;铲车1台及劳动保护用品若干。

3、施工前现场准备:1)清理施工现场。

2)房顶开施工洞。

3)清理锅炉运输道路。

4)拆除操作室彩板房。

四、锅炉拆除具体方案1、连接管道拆除:割除锅炉四周连接工艺管道,如水管、蒸汽管、通风管道。

确保锅炉本体与其他设备无连接。

2、炉壳拆除:搭设轻型脚手架,采用手枪钻拆除锅炉外壳上铆钉,从上至下,从前到后拆除锅炉外壳,外壳拆除完毕后,再剔除炉壳内部保温层。

3、耐火砖拆除:采用电锤及榔头从集箱对流管内壁上部开始剔除耐火砖,并且边剔除耐火砖边清理,确保炉膛内部不要堆积太多耐火砖。

4、拆除锅炉上煤斗及锅炉上煤器部分。

为拆除及运输集箱腾出空间。

5、集箱拆除:前部集箱高度为6m,宽3m,重约1-2吨,左右集箱重约3-4吨。

集箱距离地面1.5米。

余热锅炉拆除方案施工组织设计

余热锅炉拆除方案施工组织设计

余热锅炉拆除方案施工组织设计1. 概述本文档旨在设计一份余热锅炉拆除方案的施工组织设计。

该方案将确保拆除过程安全可靠,符合相关法律法规的要求。

2. 施工组织设计2.1 施工组织架构拆除工作将由一个专门的拆除团队负责,该团队应包括以下职责和岗位:1. 项目经理:负责整个拆除过程的计划和管理,并与相关部门和相关人员进行有效沟通和协调。

2. 安全主管:负责制定和监督安全计划,并确保所有拆除工作符合安全标准。

3. 技术工程师:负责设计和监督拆除过程中的关键技术措施。

4. 施工人员:负责具体的拆除工作,包括设备准备、拆除操作和现场清理等。

2.2 施工流程拆除工作将按照以下流程进行:1. 现场准备:确保施工现场安全,包括设置警示牌、搭建施工围挡等。

2. 设备准备:对拆除所需的工具和设备进行检查和准备。

3. 拆除操作:按照技术工程师设计的拆除方案进行操作,确保拆除过程安全可靠。

4. 现场清理:清理拆除后的残留物,恢复施工现场的整洁和安全。

5. 施工记录:记录拆除过程中的关键信息,包括拆除时间、操作人员等。

6. 安全检查:进行安全检查,确保施工过程符合安全标准。

2.3 安全措施为确保拆除过程安全可靠,以下安全措施将被采取:1. 工人安全培训:所有参与拆除工作的人员都必须接受相关的安全培训,了解操作规程和安全注意事项。

2. 使用个人防护设备:工人在拆除过程中必须佩戴适当的个人防护设备,如安全帽、防护眼镜、手套等。

3. 现场警示标识:在拆除现场周围设置警示牌和警示标志,提醒他人注意安全。

4. 安全监测设备:在拆除过程中设置安全监测设备,如烟雾报警器、温度监测仪等,及时发现潜在的安全风险。

5. 紧急应急方案:制定完备的紧急应急方案,包括消防演练、紧急救援流程等,以应对突发情况。

3. 结论本文档设计了一份余热锅炉拆除方案的施工组织设计。

通过合理的组织架构、详细的施工流程和严格的安全措施,将确保拆除过程安全可靠。

同时,在拆除过程中应严格遵守相关法律法规的要求,以确保拆除工作的合法性和规范性。

拆除方案(1)

拆除方案(1)

NO.施工组织设计方案工程名称: 金湾供热站“煤改气”工程1、2#燃煤锅炉及附属设备拆除处置项目建设单位:青岛能源热电有限公司施工单位:山东军辉建设集团有限公司日期:2017年7月目录一、工程概况 (1)二、项目组织机构 (1)三、主要工程量 (2)四、施工部署 (3)施工安排 (3)工期安排 (3)施工机具 (4)施工人员配置 (5)五、拆除准备 (5)六、拆除方案 (6)拆除前的施工准备 (6)1、2号锅炉北侧的窗户拆除做为运输洞口 (7)除尘装置及脱硫塔拆除 (7)拆除引风机及配件煤斗与锅炉本体连接的附属设备及清运 .. 8平台扶梯及钢架拆除 (8)炉墙拆除工作 (9)锅炉本体拆除: (10)其他部分拆除 (11)七、施工安全及消防保卫措施 (12)安全防护 (12)拆除施工安全措施 (13)用火管理 (14)临时用电 (14)现场保卫管理措施 (15)现场消防管理措施 (16)八、文明施工及环保措施 (17)管理原则 (17)成立文明施工工地领导小组 (18)防止民扰及扰民措施 (18)施工现场场容管理 (19)施工噪声污染控制 (20)环境保护技术措施 (21)施工过程中的环境保护措施 (22)九、突发事件的处理及应急预案 (23)突发事件的处理措施 (23)急救首选医院方案 (24)突发事件或事故的应急措施 (25)火灾救援预案 (31)因工伤亡事故报告、调查与处理 (32)附表一拆除施工工期计划表附图一现场平面图v1.0 可编辑可修改一、工程概况该工程的拆除为2台锅炉及其配套的自动电气、现场控制系统、鼓引风机系统、采暖供回水管道、非标件及其附属设备, 2台锅炉为14MW燃煤热水链条锅炉,出口压力16Kg/cm2,出口温度150℃,高度为11000mm,长6300*宽3500;两台锅炉并列布置,框架均为钢结构,运转层标高7000mm,具体见附页平面布置图。

二、项目组织机构针对本工程特点以及建设单位的要求,结合本公司多年积累的热力工程施工经验,我公司特组建高素质水平的项目部,组织有经验的施工技术人员,集中操作熟练的施工队伍,确保工程按期保质完成。

锅炉拆除施工方案

锅炉拆除施工方案

锅炉拆除施工方案锅炉拆除施工方案在进行锅炉拆除前,需要进行全面的施工准备。

首先,对施工机械进行检查,确保安全。

其次,将所有材料、工具、机具等运入现场,并由专人负责保管。

同时,需要与贵单位联系,确定有关汽、水管道隔离、电源切断等事项。

在施工现场,要设置安全隔离带,并挂上警告牌。

最后,组织施工人员熟悉锅炉设备结构和施工现场,明确拆除任务和工作顺序。

在进行锅炉拆除时,安全措施至关重要。

所有进入施工现场的工作人员必须佩戴安全帽,并在高空作业时搭设脚手架和佩戴安全带。

同时,要做好防火措施,设置必要的防火设备,并对使用可燃物品的人员进行特殊培训。

担任高空作业人员必须身体健康,并且不能饮酒或精神不振。

所有高空作业须先搭脚架或采取防止坠落措施,方可进行。

在进行锅炉拆除时,需要规范施工、安全施工。

遵守甲方厂规,认真执行本集团公司的“施工安全管理规定”的有关内容,确保安全施工。

建立和完善安全生产责任制,确保设备人员的安全生产。

对施工难度大,结构复杂的工作,应认真研究拆除作业,做到安全无误。

严格制止违章作业,并服从甲方安全监督人员的指导。

在进行炉墙拆除工作时,需要进行准备工作。

首先,在炉前或炉后混凝土柱子上设置一根扒杆,将卷扬机固定在合适位置,并准备好各种绳索和滑轮等。

其次,特制一个铁篮子,用来从高空、炉顶等吊装拆除的物件,并准备几辆手拉小车,放在锅炉运转层备用。

最后,用水皮管从炉顶往下冲洗所有灰尘,以创造相对清洁的施工环境。

在进行炉墙拆除时,必须从上往下拆,从外向内拆。

最好炉墙四面同时拆,以防止炉墙坍塌。

在炉顶和炉墙拆除时,炉膛中不能有人施工,拆除的砖场等需放在吊篮中运输,不能从高空往下乱扔,以免打伤其他人员和损坏设备。

拆下的垃圾要及时往锅炉零米层地坪运,下面要有人看管,并设置安全警戒线。

在拆除锅炉炉墙时,需要将金属件和砖块分开堆放,以便后续的氧炔焰割除工作。

同时,拆除后还需要进行一次大清除,清理锅炉运转层和零星层地坪,为下一步金属构件的拆除、堆放、运输创造条件。

拆除锅炉施工方案范文

拆除锅炉施工方案范文

拆除锅炉施工方案范文
一、前言
拆除锅炉是一个涉及到设备和工程安全的重要工程。

本文将详细介绍拆除锅炉的施工方案范文,包括施工准备、工序安排、安全防护等内容,以确保工程顺利进行并保障工作人员的安全。

二、施工准备
1. 安全检查
在进行拆除工作之前,需要对拆除现场进行全面的安全检查,确保没有易燃易爆材料存放,无人员滞留,设备无人使用等情况。

2. 环保措施
在拆除工作中,需要做好环境保护工作,避免对周围环境造成污染。

可以设置防尘网、使用防尘设备等措施。

三、工序安排
1. 断开供电
在拆除锅炉之前,首先需要将供电线路切断,避免发生电击等意外。

2. 液化石油气排放
如果锅炉内有余燃料,需要将其排放完毕,确保安全。

3. 拆除管道连接
拆除锅炉需要先将管道连接处进行拆卸,避免影响后续操作。

4. 拆除锅炉本体
采取逐步拆除的方式,先拆卸锅炉外壳,再进行内部拆除,避免发生不必要的安全事故。

四、安全防护
1. 穿戴安全装备
所有参与拆除工作的人员都需要穿戴符合要求的安全装备,包括安全帽、防护服、手套等。

2. 设置防护网
在拆除现场设置防护网,防止拆除过程中掉落物品伤人。

3. 安全警示
在拆除现场设置明显的安全警示标志,提示人员注意安全。

五、总结
拆除锅炉是一项涉及到安全和环保的工程,需要严格按照施工方案进行。

本文通过介绍拆除锅炉的施工方案范文,希望能为相关工作提供参考,确保工程顺利进行并保障工作人员的安全。

以上就是拆除锅炉施工方案范文的详细介绍,希望能对相关工作有所帮助。

2T废旧锅炉拆除施工方案

2T废旧锅炉拆除施工方案

2T废旧锅炉拆除施工方案一、施工前准备项目评估:对废旧锅炉的当前状态进行详细评估,包括结构完整性、残留物种类与数量、周围环境等。

人员组织:确保有足够数量和技能的工人参与施工,并进行必要的安全培训。

工具与设备准备:准备必要的拆除工具、运输车辆、安全设备等。

制定计划:明确施工顺序、时间节点和预期目标。

二、断电断气操作在施工开始前,确保锅炉的电源和所有相关气源已完全切断,避免施工中发生电气或气体泄漏事故。

三、杂物清理清理锅炉周围的杂物,如废弃的管道、旧零件等,确保施工区域整洁。

四、管道与燃烧器拆除仔细拆除锅炉的管道系统,确保在拆除过程中不损坏相邻结构。

燃烧器的拆除需特别注意,避免在拆除过程中产生火花或引起其他安全隐患。

五、锅炉本体拆除使用适当的工具和方法,如切割、焊接等,拆除锅炉本体。

在拆除过程中,注意保护周围环境,防止灰尘、噪音等污染。

六、残留物清理在锅炉本体拆除后,清理残留在施工现场的灰尘、废料等。

确保施工现场干净,为后续工作做好准备。

七、基础与支撑拆除根据需要,拆除锅炉的基础和支撑结构。

在拆除过程中,注意保护周围建筑和设施。

八、安全监测与措施在整个施工过程中,实施严格的安全监测措施,确保工人和环境的安全。

定期对施工现场进行检查,确保没有安全隐患。

在遇到紧急情况时,立即采取适当的应对措施,确保人员安全撤离。

九、环境保护在施工过程中,尽量减少对环境的污染和破坏,如减少噪音、减少扬尘等。

对产生的废弃物进行分类处理,确保符合环保要求。

十、施工后检查在施工结束后,对施工现场进行全面检查,确保没有遗漏的拆除部分和安全隐患。

确认所有拆除的部件和残留物已妥善处理,施工现场已恢复整洁。

十一、文档记录对整个施工过程进行详细记录,包括施工日期、人员、使用的工具和设备、遇到的问题和解决方案等。

为未来的维护和拆除工作提供参考和依据。

总结:本施工方案涵盖了2T废旧锅炉拆除的全过程,从施工前准备到施工后检查,确保了施工的安全、高效和环保。

燃炉锅炉房拆除施工方案

燃炉锅炉房拆除施工方案一、施工前期准备现场勘查:对施工场地进行详细勘查,了解锅炉房的结构、设备布局及周围环境,确保施工方案与实际情况相符。

方案设计:根据勘查结果,制定详细的拆除方案,包括施工顺序、材料准备、设备调配等。

材料准备:根据方案设计,提前采购所需的施工材料、设备、工具等,确保施工进度不受材料短缺影响。

人员培训:对施工人员进行安全技术培训,确保施工人员了解施工方案、熟悉安全操作规程。

二、组织专业队伍建设队伍组建:组建一支具备丰富经验和专业技能的施工队伍,确保施工质量和安全。

责任明确:明确各岗位职责,确保施工过程中的协调与沟通顺畅。

技能培训:定期对施工人员进行技能培训,提高队伍整体技术水平。

三、安全防护措施安全教育:对施工人员进行安全教育,提高安全意识,确保施工过程中的人身安全。

现场标识:在施工现场设置明显的安全标识,提醒施工人员注意安全。

安全设施:配备齐全的安全设施,如安全网、防护栏等,确保施工过程中的安全。

四、施工程序与步骤拆除前的准备:清理现场,确保施工区域无杂物,为后续施工创造条件。

拆除过程:按照拆除方案进行拆除作业,确保施工过程中的质量和安全。

余料处理:将拆除后的余料进行分类处理,提高资源利用率。

五、废弃物处理与环保废弃物分类:将废弃物进行分类处理,减少环境污染。

环保措施:采取有效的环保措施,如洒水降尘、噪音控制等,减少对周边环境的影响。

六、安全管理与监管安全制度:制定完善的安全管理制度,确保施工过程中的安全。

安全检查:定期对施工现场进行安全检查,及时发现并处理安全隐患。

监管措施:加强对施工过程的监管力度,确保施工质量和安全。

七、施工质量与验收质量标准:明确施工质量标准,确保施工质量符合要求。

质量检测:对施工过程进行质量检测,确保施工质量的稳定性和可靠性。

验收流程:制定详细的验收流程,确保施工成果符合设计要求和质量标准。

八、施工后期整理现场清理:施工结束后,对现场进行清理,确保施工现场整洁有序。

锅炉拆除施工方案

锅炉拆除施工方案锅炉拆除施工方案一、编制依据:1.工程建设文件、合同书、现行国家、地方有关法律、法规;2.国家、地方有关施工规范、规程;3.质量管理体系要求GB/-2000;4.建筑施工安全检查评分标准59-99;5.环境管理体系规范及要求GB/T-2400;6.职业健康管理体系规范GB/T-2001;7.建筑施工安全检查标准59-99;8.建筑施工扣件式钢管脚手架安全技术规范130-2001;9.建筑拆除工程安全技术规范;10.房屋拆迁工程施工安全管理条例。

二、工程概况:1.室内6t、4t锅炉各一台(含锅炉煤仓)及其附件拆除工程;2.室外锅炉引风、鼓风、除尘系统拆除工程。

三、施工组织机构的建立:1.针对此工程项目,推选的项目班子一律持证上岗、押证施工;2.实行项目经理责任制,该项目经理部仅负责此工程,项目经理将对工期、安全、成本及文明施工全面负责。

本项目经理XXX。

3.施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。

4.配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。

本项目安全管理人、技术负责人、安全监管人杨根代。

5.人员配置:除施工项目负责人外现场人员配置有施工指挥负责人、施工技术人员、安全员,防火监火员。

除安全帽外,配置安全监护人员,根据甲方工期要求另行制定劳动力安排。

本项目安全监护人员XXX。

四、施工准备工作计划:1.对施工难点及问题分析与对策;2.本工程主要是对锅炉本体及附属设施的拆除,根据现有的情况除锅炉本体、煤道较大外室内的设备属中小型,且无大口径管线。

五、施工准备:1.技术准备:1)了解现场,熟悉拆除物周围环对境,其中包括:影响范围内建(构)筑物、周边各类设施(施备、管线)的分部状况。

2)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。

清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。

锅炉拆除施工方案

锅炉拆除施工方案锅炉拆除施工方案一、前期准备工作1.审查相关文件首先,对相关文件进行审查,包括拆除许可证、拆除方案等。

确保施工符合法律法规和安全要求。

2.编制施工方案根据实际施工情况,编制具体的拆除施工方案。

包括拆除程序、拆除顺序、人员安排等内容。

3.确定施工区域边界明确拆除范围,划定施工区域边界,确保施工期间安全无误。

二、施工准备工作1.组织施工人员根据施工方案,组织专业人员进行施工。

包括拆除工人、安全监督员、工程师等。

2.配备安全设备确保施工人员的安全,配备必要的安全设备,如安全帽、防护服、护目镜、防护手套等。

三、拆除程序1.停机先停止锅炉的运行,切断电源,保证施工安全。

2.排水将锅炉内的水排除干净,避免施工过程中可能发生的意外。

3.拆除管道根据施工方案,按照拆除顺序,将与锅炉相关的管道进行拆除。

需要注意的是,拆除过程中要注意保护周边设备和管道的安全。

4.拆除设备根据拆除顺序,依次拆除与锅炉相关的设备,如燃料供应系统、烟气排放系统等。

5.清理现场将拆除过程中产生的废料和垃圾进行清理,保持施工现场的整洁。

四、安全措施1.放置警示标志在施工现场的显著位置放置警示标志,警示他人注意施工区域。

2.设置安全防护措施根据施工现场的具体情况,设置必要的安全防护措施,如安全网、警示线等。

3.安排专人监督设置专人负责施工现场的安全监督工作,确保施工期间安全无事故。

五、施工后工作1.验收经过拆除施工后,对施工成果进行全面验收,确保拆除工作的正确完成。

2.清理施工场地将拆除施工过程中产生的废料和垃圾进行清理,使施工场地回归整洁。

3.做好相关记录做好拆除施工的相关记录,包括施工过程中的问题和解决方案、验收结果等。

同时,施工方案需要根据实际情况进行具体调整,确保施工的顺利进行。

在整个拆除施工过程中,要严格遵守安全操作规程,确保工人的安全,并做好对周围环境的保护工作,以减少对环境的影响。

锅炉房拆除工程专项施工方案

锅炉房拆除工程专项施工方案1.工程概况:锅炉房拆除工程旨在将已废弃的锅炉房进行拆除,清除危险物质以确保施工区域的安全。

工程涉及到机电设备的拆卸、水管、电缆线路及仪表的移除和防护措施的采取。

本施工方案将详细描述拆除过程、安全措施、施工组织等。

2.施工准备:2.1.制定《锅炉房拆除工程专项施工方案》并报审核;2.2.选派专业团队进行实地勘察,并制定详细的测量图纸;2.3.确定施工阶段和拆除顺序;2.4.组织供应施工所需材料和设备。

3.拆除步骤:3.1.施工前,对锅炉房周边进行警示区域的设置,并向周边居民进行告知和宣传;3.2.拆除首先对机电设备进行拆卸,包括锅炉、冷却塔、泵等;3.3.进行机电设备的分解和分类,对废旧设备进行处理,实现资源回收利用;3.4.进行水管、电缆线路及仪表的移除,同时关闭相关的阀门,切断电源;3.5.对拆除过程中产生的垃圾进行分类处理,满足环保要求;3.6.清理拆除区域,保持工地整洁。

4.安全防护措施:4.1.工人必须穿戴安全帽、工作服、防护眼镜和防护手套,并在施工现场悬挂相关安全警示标志;4.2.机电设备的拆除应由具有相关技术资质的工人完成,避免人员伤害和设备损坏;4.3.进入拆除区域的人员必须接受安全教育和培训,熟悉应急预案并掌握必要的逃生技巧;4.4.设立专人负责现场安全指挥,确保各项安全措施得到落实。

5.施工组织:5.1.项目负责人负责项目的整体组织和协调,并对施工的安全和质量负责;5.2.工地设立施工指挥部,明确各个部门的职责和任务;5.3.施工过程中保持与相关部门的沟通,及时解决各类问题;5.4.定期召开施工安全会议,分析问题、总结经验,提高施工质量。

6.施工进度控制:6.1.根据拆除工程的复杂程度和工期的要求,制定详细的施工进度计划;6.2.通过现场施工调度和进度监控,及时调整施工进度;6.3.每日记录施工进度,掌握工程进展情况。

7.环保要求:7.1.在拆除过程中,对于废旧设备和垃圾,严格按照相关法规和标准进行分类处理和处置;7.2.对于危险物质的处理,必须符合国家规定和要求;7.3.施工现场应定期清理,保持整洁,并进行必要的环境监测。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

锅炉拆除施工组织设计一、工程简介该工程的拆除为3台燃煤锅炉及其配套的自动电气、现场控制系统、鼓引风机系统、汽水管道、非标件及其附属设备三台锅炉,1、热水锅炉(型号:SZL14-1.0/95/70-AII)2、热水锅炉(型号:DZL7-1.0/95/70-AII)3、蒸汽锅炉(型号: SZL10-1.25-AII)置图3台锅炉并排布置。

二、场地特点由于场地狭窄具体见附页平面布置图,一面为燃煤锅炉主厂房,一面为烟囱及其通道,只能从1#炉一侧开始拆除依次递进。

由于烟囱没有倒向,只能采取人机合作的方式由上往下拆除。

三、编制依据由于锅炉拆除中部分全部为保护性拆除,本施工方案以锅炉本体为主其他部分参照进行,主要依据为施工合同。

《蒸汽锅炉安全监察技术规程》《火力发电厂施工及验收技术规范》(锅炉机组篇)。

原泰山锅炉厂设计图纸。

四、现场情况。

1、根据现场特点与学校进行协商在锅炉拆除施工前清理场地,拆除周围有碍施工得建筑物和障碍物确保道路畅通和设备堆放、清理。

2、施工需要的工业水源、电源、气源由学校指定地点引出现场,在厂房内设立临时配电盘其中水源用1#胶皮管能引至各炉的炉顶。

3、拆除过程中锅炉原值班楼不受损坏,借用该楼作为施工办公和生活场地。

对卫生、照明设施进行完善如仍不够时在学校指定地点搭设临时场地。

4、参与拆除的施工人员熟悉图纸资料编制作业指导书。

主要有顶棚、水冷壁、过热器、省煤器、空预器、汽包、大管、混凝土结构、辅助设备、附属机械、热工仪表、自动化装置、电气拆除作业指导书等等。

5、准备各种技术资料、规程、规范和记录表格记录,拆除过程中根据原始设备清单清点的零部件尤其对损坏件必须作好记录。

6、拆除废料(保温筑炉材料、混凝上等)堆放场地由学校方面指定堆放,配备—台铲车和两辆自卸运输车辆进行倒运。

7、搭设拆除用临时操作平台及脚手架炉膛内搭设满堂红脚手架。

8、准备消防设备。

9、劳动力人员投入计划序号工种数量备注序号工种数量备注1 起重工 3 7 木工 42 切割工 16 8 司机 43 电工4 9 管理人员 34 仪表工 1 10 技术员 35 装卸工 106 力工2010、拆除班组序号班组名称备注序号班组名称备注1 标记装箱班 6 保温炉墙拆除班2 电气仪表班 7 吊装班3 附属拆除班 8 运输班4 切割班 9 现场清理班5 土建拆除班注:为了保证拆除的顺利进行,从拆除顺序上一台锅炉该班组拆除完毕立,即转入下一台锅炉进行拆除。

11、设备工具配备计划序号名称规格单位数量备注1 吊车 75T 台 12 吊车 50 T 台 13 吊车 25 T 台 14 双排 1T 台 25 凿岩钻车台 16 气割工具套 167 电工工具套 28 扳手套 39 导链 10T 台 210 导链 5 511 导链 3 1012 装载机 1立方台 1 5 13 翻斗车台 114 风镐 风枪 台 515 空压机 9立方台 216 千斤顶 10吨台 217 千斤顶 5吨台 2五、拆除顺序由1#炉左侧平台拆除电气仪表等小件的拆除附属设备拆除管道、烟风道拆除炉墙保温砌筑拆除受热面管拆除锅筒集箱 直流炉除外 拆除空气预热器拆除顶板梁拆除平台梯子拆除混凝土梁柱平台拆除2#—3# 炉依上顺序进行说明 在1#炉拆除完电气、仪表等小件部分后该班组可以进行下一台炉子的拆除,各班组依次进行以缩短工期加快拆除速度。

六、图纸会审由项目经理和技术负责人组织技术人员和施工队长进行图纸会审,根据图纸设计和建设单位要求及现场实际情况进行讨论、研究、分析施工方案中的拆除顺序和方案是否符合实际情况,对于工作面狭窄不能很好的施工的要进行重新制定详细的具体措施方案,通过会审考察辩论、集思广义、统一一个完整的实际的拆除方案。

七、技术交底根据建设单位的要求,以及图纸的熟悉、在施工人员施工前进行技术交底。

首先由技术负责人对各专业工程师、技术员和队长进行技术交底。

一方面是图纸的技术交底、再另一方面是现场实际的技术交底,然后现场工程师对作业班组进行书面技术交底,由技术员和队长对施工班组的组员交底,必要时请锅炉厂派员来现场指导。

保证每一部位 每一细节的全面到位。

八、安全交底超过2米为高空作业在拆除过程中必须保证安全第一,项目经理应对安全专职人员、技术员和施工队长进行安全交底。

安全员和施工队长对施工人员进行安全交底教育,并深入现场监督对设备使用、维护临时用电的使用上、下交叉作业的防护必须进行全面检查监督。

施工前把安全检查制度宣传教育到每一个施工人员,没有受过安全培训教育的人员不能上岗。

九、锅炉及其附属拆除方案1、拆除要求根据施工单位拆除施工要求,在拆除前的准备包括人员、工具、设备等包装材料准备齐全前提下进场拆除,由于拆除的设备位置在山东职业学院的生校区内,为了保证与校方的协调和方便施工,将与校方领到共同协调,确定拆除施工范围。

在施工拆除允许的范围内进行四周围板围护,在出入门口设置值班人员进行值班检查制度,严禁工人无故外出和外来人员的进入。

确保施工队伍现场的正常施工及安全。

由于所拆除的设备为废旧物资,所以要根据实际情况确保设备部件的拆除后应及时进行外运。

必须有专业技术人员的监督把关,确保设备部件的最大快速安全的清运出现场。

2、电气仪表等小件设备的拆除电气仪表等小件设备包括电线、穿线管、灯具等照明及其动力电缆、就地仪表、传感系统、电动调节执行机构等部位的拆除,在拆除前由电气仪表专业技术人员用记号笔进行标记归类,标记完毕后由该专业施工班组进行拆除,在拆除过程中采用丝接的从丝扣处分离拆除,如丝扣锈蚀严重则在拆除时动用气割以便拆除,对于法兰连接的则从法兰处进行拆除,对于小件仪表、设备拆除完毕后立即进行装车运出,2、混凝土平台和混凝土柱梁的拆除见土建拆除方案3、附属设备的拆除附属设备主要包括鼓引风机、泵、除氧器等部件的拆除,根据建设单位提供的设备说明书和设备组装图纸,安装图纸安装的反向顺序进行拆除。

一般情况为靠背轮的解裂电机和风扇的分离,然后是风机壳的螺栓拆除。

泵为靠背轮的拆除。

在靠背轮的销钉或风机壳的螺栓拆除时要注意其锈蚀性,如锈蚀太大则用气割分离再拆除。

拆除完毕后清运出现场。

4、附属管道、烟风道的拆除在拆除附属管道、烟风道之前,先要拆除其保温层。

在拆除过程中派专人进行现场安全监督,上下不能交叉施工。

以确保人身安全。

拆除后要及时清理现场,把保温材料等垃圾拉走运至指定地点。

在拆除外保温层时尽量不要重物锤打,以防其管道或烟风道受力后出现风险事故。

外保温拆除完毕,现场确定拆除顺序以及明确其管道或烟风道的分割,拆除尽量选在原管道的焊接口上根据管道的长度和拆除操作位置进行选择,做好分割和连接顺序标记后进行拆卸。

拆卸时必须先用临时支撑稳固和导链进行吊挂,利用锅炉横梁和本体钢结构,把要拆除的整个管道或烟风道先期固定,防止拆卸过程中整段管道或烟风道掉落或扭曲变形。

被割部分用导链悬吊稳当,由熟练技工用无齿锯或割枪进行切割,切割过程中要保证切割面与管道或烟风道的垂直。

同时保证切割面在一个平面上切割,管道利用导链放在平台上而烟风道由于体积大需直接放到运转层平台上,集中后用吊车统一吊放到地面进行装车运输。

5、受热面管的拆除受热面管部分包括省煤器、水冷系统、过热系统、再热器等受热面管为锅炉拆除的重点部分,锅炉本体的外护板和保温材料,以及炉子内部砌筑料在清理过程中,不能用重物敲击锤打受热面管以防变形。

随着拆除随着清理现场。

如粉尘太大在必要时先用水淋湿然后再拆除清理运输。

待保温及炉墙拆除后清理干净。

切割施工人员必须为熟练技工进行施工,采用无齿锯或气割枪进行切割。

3、小件:如单根管拆除有2-3人配合逐根进行拆除的管子要堆放整齐,高处管子要捆扎统一用吊车运到地面。

4、锅筒、集箱的拆除锅筒、集箱在与管道切割开后根据锅筒、集箱的重量、高度以及现场施工场地选择相适宜的吊车直接进行吊卸,然后装车运输。

5、平台梯子的拆除平台梯子由上到下依次拆除在拆除,平台梯子可以用吊车或者用导链进行拆除。

九、烟囱拆除方案锅炉烟囱拆除先搭设安全防护措施,我公司采用钢管脚手架的外边从上到下围好安全网,在从上到下围上防护网使风镐打下的废料块不得飞出安全网外(围的密密实实,正如用罩子罩在烟囱上般),从而保护行人安全。

在防护网上要挂上明显的交通标示,夜间要挂上红灯。

锅炉烟囱拆除施工要求:1、项目经理对拆除工程的安全生产负全面领导责任,项目经理部设专职安全员及现场保安,检查落实各项安全技术措施。

2、拆除锅炉烟囱工程施工区域设置硬质封闭围挡及醒目警示标志,围挡高度1.8米,非施工人员不得进入施工区,派保安监管。

3、拆除施工采用的脚手架、安全网,由专业人员按方案搭设,验收合格后方可使用。

4、高空、危险作业人员配备相应的劳动保护用品,并正确使用。

5、拆除用的设施(外架)设置避雷装置。

6、特种作业人员必须持证上岗,并必须定期进行体格检查。

7、沿烟囱底外边10m范围搭设双层安全防护棚,防护棚搭设应外高内地,坡度控制在15°左右。

8、掌握气象信息,遇到六级以上强风,浓雾等恶劣气候,严禁进行拆除作业。

9、暴风雨过后,必须对高处作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。

10、维护现有运输道路,修设排水沟,做到有组织排水,以保证道路的畅通,雨后不陷、不滑、不积水。

11、所有机械棚要搭设严密,防止漏雨。

机电设备采取防雨、防雷措施,安装接地安全装置,配电箱的漏电保护装置要可靠。

12、对所有施工人员进行上岗前的安全培训,组织学习相关法律法规文件。

13、做好各项安全交底。

施工班组每日召开班前会,由专职安全员进行有针对性的安全教育。

14、高空作业必须挂安全带,进入现场必须戴安全帽,严禁高空投掷工具。

15、在完成外操作架下降过程后,必须在钢丝绳下部向上塞三角木尖,以保证钢丝绳和砼筒壁紧密连接。

锅炉烟囱拆除雷雨季节防护措施1、及时撤离高空作业人员。

2、关闭机械设备的电源。

3、检查机械设备的防雨、防淹措施是否到位。

4、检查设备机具的防雷装置是否可靠(接地电阻小于4Ω)。

5、仔细检查,确认预防措施安全可靠后,所有人员撤离施工现场到安全地点。

6、检查检测机械设备符合要求后,开通电源,试运转两次,无异常后,才可以使用。

7、对安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,必须立即修理完善。

多项拆除方案1、控制爆破按照施工安全、简便的原则严格合理设计和精心操作使爆破冲击波、振动、破碎体控制在规定范围内,保证邻近建筑物不受破坏。

选择适当的临空面多钻孔、少装药在允许量级的范围内安装药量、以达到破散不抛、就近坍落爆上不爆下爆前不爆后的效果。

炮孔布设时最小抵抗线、炮孔排距、间距及孔深的确定相邻两排炮孔间的排距近似采用与第一排炮孔的最小抵抗线。
