外墙抹灰分项工程技术交底

合集下载

外墙抹灰技术交底【模板范本】

外墙抹灰技术交底【模板范本】
底灰过分干燥,又没有浇透水,抹面层灰后,水分很快被底层吸去。
单位工程名称
交底日期
分部分项工程名称
外墙抹灰
记录人
交底人
接受交底班组
(六)应注意的安全问题:
1、抹灰架体需经检查、验收后方可进行.
2、严禁穿拖鞋,注意戴好安全帽。
3、上、下交叉作业,防止物体打击伤人。
4、对工人进行安全教育,保障安全生产.
单位工程名称
交底日期
分部分项工程名称
外墙抹灰
记录人
交底人
接受交底班组
3、做护角:根据砂浆墩和门框边离墙面的空隙,用方尺规方后,分别在阳角两边吊直和固定好靠尺板,抹出水泥砂浆护角,并用阴角抹子推出小圆角,最后利用靠尺板,在阳角两边50mm以外位置,以40度斜角将多余砂浆切除、清净。
4、抹底层灰和面层灰:在墙体湿润的情况下抹底层灰,对混凝土墙体表面宜先喷浆一遍,随刷随抹底层灰。待底层灰稍干后,抹面层灰,以冲筋为准,用压尺刮平找直,用木磨板磨平,铁板压光。此时应全面检查垂直度、平整度、阴阳角是否方正、顺直,发现问题要及时修补处理.
3、抹灰层凝结硬化前应防止水冲、撞击、振动和挤压.
(五)应注意的质量
(1)、渗漏:各层抹灰时间掌握不好,跟得太紧,出现流坠。素浆抹上后干得太快,抹面层砂浆粘结不牢造成渗水、接槎、穿墙管洞处理不好易造成局部渗漏。
(2)、抹灰面层起泡,有抹纹、开花.主要原因:
抹完面层灰后,灰浆还未收水就压光,因而出现起泡现象。
(三)质量标准
1、主控项目
(1)、抹前的基层表面的尘土、污垢、油渍应清理干净,并应洒水润湿。
(2)、所用材料品种、性能必须符合设计要求和现行材料标准的规定。
(3)、抹灰工程应分层进行。

抹灰工程技术交底(外墙)

抹灰工程技术交底(外墙)

抹灰工程技术交底(外墙)抹灰工程技术交底(外墙)引言概述:抹灰是建筑工程中非常重要的一项工序,它直接关系到建筑物的外观和质量。

在外墙抹灰工程中,技术要求更为严格,需要严格按照规范进行施工。

下面将详细介绍外墙抹灰工程技术交底的相关内容。

一、基础准备1.1 确认基层墙体材料:在进行外墙抹灰工程前,需要先确认基层墙体材料,如混凝土墙、砖墙等,以便选择合适的抹灰材料。

1.2 清理基层墙面:在进行抹灰前,需要对基层墙面进行清理,去除灰尘、油污等杂物,确保墙面干净。

1.3 基层墙体处理:对于有裂缝或破损的基层墙体,需要进行修补处理,确保墙体表面平整。

二、抹灰材料准备2.1 选择合适的抹灰材料:外墙抹灰通常采用水泥砂浆或石膏砂浆,需要根据实际情况选择合适的抹灰材料。

2.2 配制抹灰砂浆:按照规范要求,将水泥、砂子等原材料按比例配制成砂浆,确保砂浆的质量和均匀性。

2.3 调整抹灰砂浆的粘度和流动性:根据实际施工需要,可以适量添加外加剂或水进行调整,以确保抹灰砂浆的粘度和流动性。

三、抹灰施工技术3.1 基层处理:在进行抹灰前,需要先涂刷一层底漆或界面剂,以提高基层墙体的附着力。

3.2 抹灰施工方法:采用抹灰板或抹灰机进行抹灰施工,按照规范要求进行抹灰,保证抹灰层的厚度和平整度。

3.3 抹灰层处理:在抹灰完成后,需要及时进行抹灰层的压光、抹光等处理,确保抹灰层的表面平整光滑。

四、抹灰质量验收4.1 表面平整度检查:使用水平仪或拉尺对抹灰墙面进行检查,确保表面平整度符合规范要求。

4.2 厚度检测:使用测厚仪对抹灰层厚度进行检测,确保厚度均匀一致。

4.3 抹灰层强度检验:进行抹灰层的抗压强度检验,确保抹灰层质量达标。

五、注意事项5.1 施工环境控制:在抹灰施工过程中,需要控制施工环境的温度和湿度,避免影响抹灰质量。

5.2 施工人员技术要求:抹灰工人需要具备一定的抹灰技术和经验,保证施工质量。

5.3 安全措施:在进行抹灰施工时,要严格遵守安全操作规程,确保施工人员的安全。

外墙打底抹灰技术交底

外墙打底抹灰技术交底
交底人:
年 月 日
接底人:
年 月 日
监理工程师:
年 月 日
注:1、分部(分项)工程安全技术交底与各工种交底(分盒目录第四盒中除第八项外)均用此表。
2、分部(分项)工程安全技术交底由监理单位监督并签字
安 全 技 术 交 底LJA4—1
工程名称
海泉湾
分部工程
外墙装饰
分项工程(工种)名称
外墙保温-抹灰打底
4)弹线按图纸尺寸分块,并粘分格条后抹面层砂浆。操作方法同前,面层砂浆的配合采用1:3.5混合砂浆。
2、质量标准
(1)保证项目:
所用的材料品种,质量必须符合设计要求,抹灰层与基体之间必须粘结牢固、无脱层、空鼓、面层无爆灰和裂缝(风裂除外)等缺陷。
(2)基本项目:
1)一般抹灰:表面光滑、洁净、接槎平整,线角顺直清晰(毛面纹路均匀一致)。

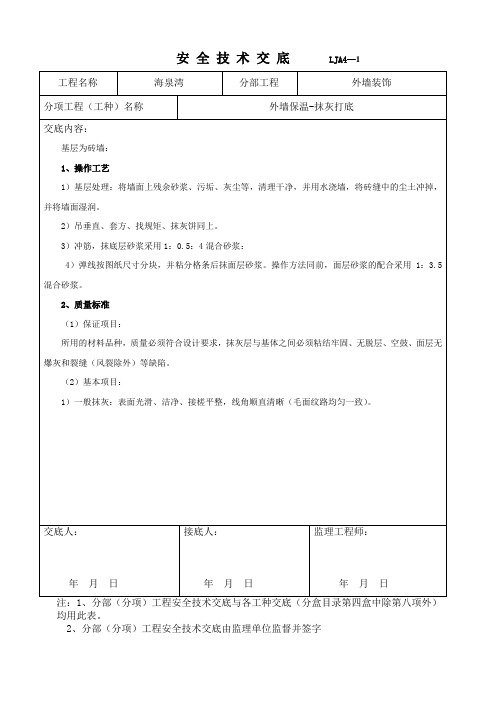

安 全 技 术 交 底LJA4—1
工程名称
海泉湾
分部工程
外墙装饰
分项工程(工种)名称
外墙保温-抹灰打底
交底内容:
基层为砖墙:
1、操作工艺
1)基层处理:将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。
2)吊垂直、套方、找规矩、抹灰饼同上。
3)冲筋,抹底层砂浆采用1:0.5:4混合砂浆:
2.立面总高度垂直度允许偏差。
单层、多层框架大模为H/1000,且不大于20mm,高层框架大模为H/1000,且不大于30mm。
全高≥10m,为2ห้องสมุดไป่ตู้mm,用经纬仪、吊线和尺量检查。
3、成品保护
(1)防止损坏已抹好的水泥墙面,并应及时采取措施保护防止因工序穿叉造成污染和损坏,特别对边角处应钉大板保护。

抹灰施工安全技术交底(三篇)

抹灰施工安全技术交底(三篇)

抹灰施工安全技术交底交底内容:一、工艺流程:墙体顶部填塞清理墙地面窗台配筋细石砼吊线、贴灰饼冲筋、抹阳护角喷涂结合层或滚涂界面剂张挂玻纤布抹灰清理养护二、操作要点:1、墙体砌筑7天后顶部与梁板交接处预留的30~50mm空隙用防腐木楔打紧(双面,间距600mm)后用微膨胀砂浆采用注浆器灌注,严禁直接用手甩。

2、墙身孔洞用相同材料封堵严密,管线槽盒用1:3水泥砂浆抹平,清扫墙面并剔除多余物件、修正门窗洞口边沿;收集楼地面垃圾用电梯运下卸至指定地点堆放统一外运,注意要把砌体施工时粘结在楼地面上的砂浆和混凝土一并凿除。

3、按完成面上500mm的水平标高控制点(已标在楼层每个柱上)结合窗台设计高度(要扣除装饰面30mm)用两条靠尺和若干ф8钢筋夹紧,并保持外侧低于内侧15mm形成坡度,内配3ф8钢筋用C20细石砼抹平,厚度控制在30~50mm间,1小时后方可脱尺。

4、按墙面垂直平整情况吊垂线、套方找规后贴灰饼,横向间距以1.8m为宜,上个灰饼高度离地2.0m,下个灰饼高度离地250mm。

灰饼贴完4小时墙面稍洒水后可冲筋(以竖筋为宜,宽度50mm)墙面阳角宜结合贴灰饼、冲筋过程用靠尺反贴墙身另一面,1:3水泥砂浆抹平稍干后再用素水泥浆做成护角。

5、混凝土墙、柱面事先用建筑胶水与水泥、细砂加水适量充分搅拌后采用空压机满喷一遍形成毛面结合层,加气块墙面必须采用滚筒满涂界面剂使加气块毛细孔封闭,消除抹灰时因吸水过快而使砂浆强度下降和产生空鼓现象。

喷、涂前必须洒水润湿基层。

6、加气块墙体必须满挂玻纤网格布。

钢丝网用电锤打眼植入塑料锚栓后再用20mm长水泥钉固定、玻纤网格布可用益胶泥黏贴固定,固定点间距均为500mm。

两种网材固定后离墙面应有2~3mm的间隙,使网材置于抹灰层之中,可用长宽各为20mm的金属或塑料垫片;两种网格搭接长度不应少于150mm,搭接应平整、连续和牢固,不得起拱变形。

7、墙面抹灰顶部应高于吊顶100mm,底部离楼地面250mm(预留地面装饰层及踢脚线高度)。

外墙抹灰工程技术交底

外墙抹灰工程技术交底

外墙抹灰工程技术交底引言概述:外墙抹灰工程是建筑装饰的重要一环,不仅能增加建筑物的美观度,还能起到保护墙体的作用。

本文将详细介绍外墙抹灰工程的技术要点和施工流程。

一、抹灰工程前的准备工作1.1 墙体检查与处理在进行外墙抹灰工程前,需要对墙体进行检查,确保墙体平整、无裂缝和松动部分。

如发现问题,应及时进行修补和处理,以保证抹灰层的质量。

1.2 基层处理在进行抹灰工程前,需要对基层进行处理。

首先,清除墙体表面的灰尘和污垢,然后进行湿润处理,使基层与抹灰层更好地粘结。

对于吸水性较强的墙体,需要进行防潮处理,以避免墙体吸水过多导致抹灰层开裂。

1.3 建筑材料准备在进行抹灰工程前,需要准备好所需的建筑材料,包括石膏粉、石膏砂浆、水泥、沙子等。

这些材料应符合国家标准,并进行质量检测,以确保施工质量。

二、抹灰工程的施工方法2.1 抹灰层的配制首先,按照一定的比例将石膏粉、石膏砂浆、水泥和沙子混合均匀。

在配制过程中,需要控制好水泥和沙子的比例,以确保抹灰层的强度和粘结性。

2.2 抹灰层的施工将配制好的抹灰砂浆均匀地涂抹在墙体表面,采用抹刀进行抹平。

在施工过程中,要注意抹灰层的厚度,一般控制在5-10毫米之间。

同时,要保持施工速度均匀,以免出现明显的接缝和不平整现象。

2.3 抹灰层的养护在抹灰层施工完成后,需要进行养护。

首先,要保持墙体湿润,避免抹灰层过早干燥。

其次,要避免外力撞击和挤压,以免损坏抹灰层。

养护时间一般为7-14天,以确保抹灰层的强度和稳定性。

三、抹灰工程的质量控制3.1 抹灰层的厚度控制在进行抹灰工程时,要控制好抹灰层的厚度,以确保墙体的平整度和美观度。

一般情况下,抹灰层的厚度应控制在5-10毫米之间,不得超过规定的厚度范围。

3.2 抹灰层的强度控制抹灰层的强度是保证抹灰工程质量的重要指标。

在施工过程中,要控制好建筑材料的配比和施工工艺,以确保抹灰层的强度符合标准要求。

3.3 抹灰层的平整度控制抹灰层的平整度是影响建筑物外观的重要因素。

抹灰工程技术交底(外墙)

抹灰工程技术交底(外墙)

抹灰工程技术交底(外墙)抹灰工程技术交底(外墙)引言概述抹灰工程是建筑施工中非常重要的一环,直接影响到建筑物的整体质量和美观度。

在进行外墙抹灰工程时,技术交底尤为重要,只有严格按照规范操作,才能确保施工质量和工程进度。

本文将详细介绍外墙抹灰工程技术交底的要点。

一、施工准备1.1 确认施工图纸和设计要求在进行外墙抹灰工程前,施工人员要认真研究施工图纸和设计要求,了解抹灰的厚度、材料、工艺等要求,确保施工符合设计标准。

1.2 确定施工工艺和材料根据设计要求和现场实际情况,确定外墙抹灰的施工工艺和所需材料,包括底层处理、抹灰层厚度、抹灰砂浆配比等,确保施工质量。

1.3 安全措施在施工前,要做好安全防护工作,包括搭设安全网、佩戴安全帽、穿着防护服等,确保施工过程中的安全。

二、基层处理2.1 清理基层在进行外墙抹灰前,要先清理基层表面的灰尘、油污等杂物,确保基层表面干净平整。

2.2 处理基层裂缝如有基层裂缝,要先进行修补处理,填补裂缝并加固,确保基层结构牢固。

2.3 喷水湿润基层在进行外墙抹灰前,要先用清水对基层进行湿润处理,提高抹灰层的粘结力和附着力。

三、抹灰工艺3.1 底层抹灰首先进行底层抹灰,要注意抹灰砂浆的配比和厚度,确保底层抹灰平整牢固。

3.2 中层抹灰在底层抹灰完工后,进行中层抹灰,同样要注意抹灰砂浆的配比和厚度,确保中层抹灰平整光滑。

3.3 面层抹灰最后进行面层抹灰,要注意抹灰砂浆的质地和抹灰工艺,确保外墙抹灰的表面平整、无裂缝。

四、抹灰质量验收4.1 表面平整度检查在抹灰完工后,要对外墙抹灰的表面平整度进行检查,确保符合设计要求。

4.2 强度验收对外墙抹灰的强度进行验收,检查抹灰层的抗压性、附着力等指标,确保抹灰质量合格。

4.3 防水性检查最后对外墙抹灰的防水性进行检查,确保抹灰层的防水性能良好,避免水分渗透引起墙体开裂等问题。

五、施工后清理5.1 清理施工现场在外墙抹灰工程完工后,要及时清理施工现场,清除杂物和垃圾,保持施工现场整洁。

外墙抹灰技术交底

外墙抹灰技术交底
1. 技术要求
1.1 要求粘结牢固,不得开裂、空鼓、脱落。

1.2 要求平整、光滑、垂直度、水平度符合规范要求。

1.3 要求颜色均匀、与涂料相符合。

1.4 要求抹灰厚度均匀,不得低于设计厚度。

2. 材料准备
2.1 所需材料:水泥、砂子、外墙专用腻子、涂料、净水。

2.2 材料配比:水泥:砂子=1:3、水泥:腻子:砂子=1:0.2:3。

2.3 材料准备:水泥、砂子要求干燥、无硬块;将水泥、砂子、腻子按配合比例放入搅拌机中,加水搅拌至均匀。

3. 技术方案
3.1 准备工作:将要抹灰的墙面表面清理干净,清除浮沙、浮灰。

3.2 处理要求:若墙面有大的裂缝,需要进行补强,可以用钢
筋网格布加固;若墙面有大的凹陷、搭接,需要使用腻子进行填充。

3.3 技术要求:将调好的材料均匀抠在抹灰板上,然后用抹刀
将其抹在墙面上,注意厚度均匀、垂直度、水平度;每层间距不超
过10cm。

3.4 墙体保护:已施工好的外墙要在面层未干透前,用水保浸
湿4次,保护层不得揭去,以便墙体慢慢干燥。

4. 注意事项
4.1 在干燥期内,严禁进行人为敲击、压载等操作。

4.2 施工过程中,要做好现场卫生,及时清理垃圾,保持工地
环境整洁,防止对周边环境造成污染。

4.3 工期保障:天气条件变坏,施工应暂停。

如在施工期间遇
到恶劣天气无法进行施工,应及时通知监理工程师进行评估,并及
时向项目负责人汇报处理。

以上为本次外墙抹灰技术交底的详细内容,望遵守操作规程,确保工作顺利进行。

外墙 抹灰技术交底

外墙抹灰技术交底
外墙抹灰技术交底是指在施工过程中,施工人员向工程负责人或监
理交底抹灰工作的技术要求和施工工艺细节。

下面是一份可能的外
墙抹灰技术交底内容:
1. 抹灰层厚度:根据设计要求,确定抹灰层的厚度,确保抹灰层的
质量和功能。

2. 材料要求:确定外墙抹灰所使用的材料,包括砂浆的配合比例、
砂浆的细度和颗粒大小等。

确保材料的质量和施工性能。

3. 基层处理:在抹灰前,对外墙基层进行清理、处理和修补,确保
基层的平整度和强度。

4. 防水处理:根据设计要求,对外墙进行防水处理,确保外墙的防
水性能。

5. 打砂浆:根据设计要求,将砂浆均匀地打在外墙表面,确保打砂
浆的层厚和均匀度。

6. 抹灰:使用抹灰工具将砂浆平整地抹在外墙表面,并将墙面抹平、打磨,确保外墙表面的平整度和光滑度。

7. 控制施工质量:在施工过程中,严格控制抹灰层的厚度、均匀度和平整度,确保抹灰质量达到设计要求。

8. 抹灰收尾:在抹灰完成后,及时清理施工现场,清除多余的材料和碎屑,并对抹灰面进行保护,确保施工成果的美观和持久性。

以上是一份外墙抹灰技术交底的可能内容,具体交底内容应根据具体工程的要求和设计方案进行确定。

外墙抹灰工程技术交底

外墙抹灰工程技术交底一、工程概述外墙抹灰工程是指对建造物外墙进行抹灰处理的施工工艺,其目的是保护墙体结构,提高建造物的美观性和耐久性。

本文将详细介绍外墙抹灰工程的技术要求、施工流程、材料准备、施工方法和质量验收标准。

二、技术要求1. 施工前,需对墙体进行检查,确保墙面平整、无裂缝、无松动和脱落的部份。

2. 抹灰层应均匀、坚固,无空鼓、空洞和鱼眼等缺陷。

3. 抹灰层的厚度应符合设计要求,普通不小于10mm。

4. 抹灰层的水泥砂浆配合比应符合相关标准,确保抹灰层的强度和耐久性。

5. 抹灰层应使用优质的砂浆,砂浆中的砂和水泥应充分搅拌均匀。

6. 抹灰层施工时,应注意墙面的垂直度和水平度,确保墙面平整、垂直、水平。

三、施工流程1. 材料准备:准备好所需的水泥、砂、水等材料,并按照设计要求进行配比。

2. 基层处理:对墙体进行清理,去除松动、脱落的部份,修补裂缝,并涂刷防水材料。

3. 抹灰层施工:先进行一次喷水湿润墙体,然后在墙面上用抹灰板进行初抹,保证抹灰层的均匀和坚固。

再进行二次抹灰,以达到设计要求的厚度。

4. 抹灰层养护:施工完成后,对抹灰层进行养护,保持湿润,防止开裂和脱落。

四、材料准备1. 水泥:采用优质硅酸盐水泥,符合国家标准。

2. 砂:采用细砂,掺杂少量粗砂,砂的质量应符合国家标准。

3. 水:使用清洁的自来水或者淡水,确保水质干净。

五、施工方法1. 基层处理:清理墙面,去除松动、脱落的部份,修补裂缝,并涂刷防水材料。

2. 抹灰层施工:先进行一次喷水湿润墙体,然后在墙面上用抹灰板进行初抹,保证抹灰层的均匀和坚固。

再进行二次抹灰,以达到设计要求的厚度。

3. 抹灰层养护:施工完成后,对抹灰层进行养护,保持湿润,防止开裂和脱落。

六、质量验收标准1. 抹灰层应均匀、坚固,无空鼓、空洞和鱼眼等缺陷。

2. 抹灰层的厚度应符合设计要求,普通不小于10mm。

3. 抹灰层的颜色应均匀一致,无色差。

4. 抹灰层应平整、垂直、水平,无明显的凹凸不平。

施工外墙抹灰安全技术交底模板

一、施工前安全交底1. 施工单位及项目负责人对施工人员进行安全教育培训,确保施工人员了解施工过程中的安全注意事项。

2. 施工人员必须遵守施工现场的安全管理制度,严格执行施工方案。

3. 作业人员入场前必须经入场教育考试合格后方可上岗作业。

4. 作业人员进入施工现场必须戴合格的安全帽,系好下额带,锁好带口;严禁赤脚、穿拖鞋、高跟鞋等进行作业。

5. 作业人员严禁酒后作业、疲劳作业、带病作业,严禁吸烟,禁止在施工现场追逐打闹。

二、施工过程安全交底1. 施工现场必须设置明显的安全警示标志,确保施工人员注意安全。

2. 施工人员必须正确使用安全防护用品,如安全带、安全绳、安全网等。

3. 施工过程中,严禁操作人员攀登、跳跃、超重作业。

4. 施工现场不得随意堆放材料、工具,防止滑倒、跌落等事故发生。

5. 施工现场必须保持整洁,施工垃圾及时清理,不得随意堆放。

6. 施工现场严禁使用非防爆电器,防止火灾、爆炸事故发生。

7. 施工现场不得随意拆卸、改动、挪用消防设施,确保消防设施完好。

8. 施工现场必须设置防雷接地设施,防止雷击事故发生。

三、外墙抹灰施工安全交底1. 施工人员必须熟悉外墙抹灰施工工艺,严格按照施工方案进行操作。

2. 施工过程中,严禁高空作业人员擅自改变作业方式,如攀爬脚手架、搭设临时设施等。

3. 高空作业时,必须系好安全带,安全带应高挂低用,确保安全。

4. 高空作业时,作业人员必须穿戴防滑鞋,防止滑倒。

5. 高空作业时,工具、材料必须放置在工具袋内,防止坠落伤人。

6. 高空作业时,严禁操作人员互相追逐、打闹,确保作业安全。

7. 施工现场不得随意更改脚手架的搭设方式,确保脚手架的稳固性。

8. 施工现场不得随意更改施工顺序,确保施工质量。

四、施工结束安全交底1. 施工结束前,对施工现场进行全面检查,确保无安全隐患。

2. 施工人员必须清理施工现场,不得留下任何安全隐患。

3. 施工现场不得随意堆放材料、工具,防止滑倒、跌落等事故发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中国建筑 项目管理表格 分项工程技术交底卡 表格编号 CSCEC-GZ-016 工程名称及编码 XXXX项目

楼栋号 XXXX楼 分项工程名称 外墙抹灰工程 工程量 分包单位 XXXX公司 负责人 1.编制依据 图纸和抹灰工程施工方案。 2.工程概况 本工程XXXXXXXXXXXX工程,XXXXX楼主楼为短肢剪力墙结构,XXXXX楼为地下两层,地上32层。 本工程外墙抹灰主要为保温层做找平层。其中有保温墙面为1:3水泥砂浆打底抹平;无保温墙面分两层进行抹灰,一层为10厚1:3水泥砂浆打底扫毛,一层为1:2.5水泥砂浆(毛光)。

3.施工准备 3.1施工现场准备 施工现场在材料进场前,应有水泥库房、黄沙、石灰等材料的堆放场地。 3.2材料准备: 所用材料在进场时,必须有出场合格证、质量检验报告,并经过外观检验合格,现场抽样复试合格后方可投入工程使用。 3.3机具准备 主要机具:砂浆搅拌机、磅秤、孔径5mm筛子、手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、铝合金刮扛、2m靠尺板、托线板、方尺等。 3.4人员配备

序号 工种 数量 备注 1 瓦工 8 抹灰 2 普工 4 砂浆的搅拌及运输,基层清理、抹灰层养护 3 电梯司机 2 持证上岗 4 电工 1 项目经理部电工配合,持证上岗

4.施工工艺 4.1施工流程

基层处理 堵孔洞 墙面浇水湿润、喷浆 做灰饼 抹底层灰、中层灰

抹面层灰 抹滴水线

养护 4.2细部节点做法 4.2—1有保温墙面做法 钢丝网

4.2—2 不同结构交接处的处理

2厚柔性隔离条2厚柔性隔离条密封胶

密封胶

参见有保温墙面做法

图4.2—3 外窗与抹灰层的相交处的处理

5厚抗裂砂浆,内贴耐碱网络布

基层处理(砼面喷浆,清理),抹灰前洒水润湿

1:3水泥砂浆打底粘贴保温板真石漆或涂料面层 10X10塑料线槽

图4.2—4 滴水线槽施工方法 外墙真石漆保温层找平层基层10%

1

4.2—5 外窗下口处理方法

10%外墙真石漆保温层找平层基层1

4.2—6 外窗上口处理方法

注:1、图中1节点参照图4.2-3施工。 2、栏板、栏杆外侧下口做法参照本图施工。 4.3基层处理 将墙面上残存的砂浆刷除干净,污垢、灰尘等清理干净。 4.4堵孔洞 封堵采用发泡剂封堵,发泡剂打入孔内深度不得小于150。发泡剂进场后,要通过现场实验,验证其打入孔后的防水效果。 4.5 墙面浇水湿润、喷浆 用清水冲洗墙面,将砖缝中的浮砂、尘土冲掉,并将墙面均匀湿润。喷浆、界面处理:在1:2水泥砂浆中掺入内含水重10%的801胶,搅拌均匀配制成胶砂浆。用高压喷浆机在墙面上喷胶砂浆进行界面处理。喷浆应均匀,喷浆完成凝固后喷水养护。 4.6 做灰饼 从顶层用大线坠吊垂直,绷铁丝,横向水平线依据施工+100㎝线为水平基准线进行交圈控制,然后按抹灰操作层抹灰饼,每层抹灰时以灰饼做基准充筋,以保证横平竖直。 4. 7 抹底层灰、中层灰 抹底层灰前刷一道胶粘性水泥浆,然后抹1:3水泥砂浆,每层厚度控制在5~7mm。分层抹灰与充筋平时用木刮平找直,木抹搓毛,每层抹灰不宜跟的太紧,以防收缩影响质量。 4.8 抹面层灰 开始抹面层灰,将底灰墙面浇水均匀湿润,先刮一层薄薄的素水泥浆,随即抹罩面灰与分格条平,并用木杠横竖刮平,木抹子搓毛。 4.9抹滴水线 在抹檐口、窗台、窗眉、阳台、雨蓬、压顶和突出墙面的腰线以及装饰凸线时,应将其上面作成向外的流水坡度,严禁出现倒坡。下面做滴水线(槽)。窗台上面的抹灰层应深入窗框下坎裁口内,堵塞密实,流水坡度及滴水线(槽)距外表面30㎜,滴水线深度和宽度为10 mm,并应保证其流水坡度方向正确。抹滴水线(槽)应先抹立面,后抹顶面,再抹底面。 4.10养护 抹灰完成凝固后,用喷雾器对墙面喷水养护不少于7天。 5.质量标准 5.1.主控项目 a、抹灰使用的材料品种和性能应符合设计要求。 b、抹灰层与基层之间及各抹灰层之间粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰、裂缝。 5.2一般项目 a、抹灰表面应光滑、洁净、颜色均匀、无抹纹,分隔线和灰线应清晰美观。 b、护角、孔洞、槽、线盒周围的抹灰表面应整齐、光滑;管道后面的抹灰应平整。 c、允许偏差项目:

项目 允许偏差(mm) 普通抹灰 检验方法 立面垂直度 4 2m垂直检测尺检查 表面平整度 4 用2m靠尺和塞尺检查 阴阳角方正 4 用直角检测尺检查 分格条(缝) 直线度 4 拉5m线,不足5m拉通线 用钢直尺检查 墙裙、勒脚 上口直线度 4 拉5m线,不足5m拉通线 用钢直尺检查 5.3质量通病防治措施 (1)、喷浆、界面处理:在1:2水泥砂浆中掺入内含水重10%的801胶,搅拌均匀配制成胶砂浆。内墙用高压喷浆机在墙面上喷胶砂浆进行界面处理。喷浆应均匀,喷浆完成凝固后喷水养护不少于7天。 (2)、设置耐碱网格布及加强耐碱网格布:在砌体与砼结构(柱、梁、墙等)交接部位抹底层灰时设置普通耐碱网格布,网自交接部位向两侧每边延伸不少于250mm。在抹面层灰时设置加强耐碱网格布,网自交接部位向两侧每边延伸不少于150mm。网设置时要拉紧,严禁随意松设。 (3)、做门窗护角:为防止施工和楼房交付使用后破坏门窗洞口,在门窗洞口处用1:2水泥砂浆做暗护角。护角每侧不小于5cm,高度不小于2m。 (4)、分层抹灰,严格按设计配比搅拌砂浆。抹灰完成凝固后,用喷雾器对墙面喷水养护不少于7天。 5.4施工注意事项

5.4.1阴阳角:阴角处抹好后要比大墙面底1-2㎜,上下垂直.阴角抹好后上下垂直方正,成90度角.为了刮腻子时好找阳角. 5.4.2抹灰墙面下踢脚线上抹灰高度要一致,踢脚上口墙面水平向平直踢脚板贴好和墙面一致,包括吊顶处墙面上口. 5.4.3门窗洞口、墙面、踢脚板、墙裙上口抹灰空鼓、裂缝: 5.4.4门窗框两边塞灰不严实,墙体预埋木砖间距过大或木砖松动,经开关振动,在门窗框周边处产生空鼓、裂缝。应重视门窗框塞缝工序,应设专人负责。 5.4.5基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力。应认真清理和提前浇水,砖墙可提前一天浇水,一般浇二遍,使水深度入墙达到8~10mm即为符合要求。 5.4.6基层偏差较在,一次抹灰层过厚、干缩较大产生裂缝。应分层赶平,每遍厚度宜为7~9mm。 5.4.7配制的砂浆和原材料质量不符合要求,或使用不当,应根据不同的基层配制所需要的砂浆,同时要加强对原材料和抹灰部位配合比的管理。 5.4.8抹完罩面灰后,压光工作跟得太紧,灰浆没有收水,故压光后产生起泡现象,其中基层混凝土顶板和墙面较为常见。 5.4.9抹灰面不平、阴阳角不垂直、不方正:抹灰前要认真挂线、做灰饼和冲筋,使冲筋交圈,阴阳角处亦要冲筋、顺杠、找规矩。 5.4.10抹灰面不平、阴阳角不垂直、不方正:抹灰前要认真挂线、做灰饼和冲筋,使冲筋交圈, 阴阳角处亦要冲筋、顺杠、找规矩。 5.4.11踢脚板、水泥墙裙和窗台板上口出墙厚度不一致、上口毛刺和口角不方等:操作要加细,按规范去吊垂直,拉线拉直、找方,抹完灰后,要反尺把上口赶平、压光。 6. 成品保护及安全文明施工 6.1成品保护 6.1.1抹灰门必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合金门窗框嵌缝材料由设计确定,并事先粘贴好防护膜),门口应钉设铁皮或木板保护。 4.2推小车或搬运东西时,要注意不要碰坏口角和墙面。抹灰用的大杠和铁锹把不要靠放在墙上,严禁蹬踩窗台板,防止损坏其棱角。 6.1.2抹灰用的大杠和铁锹把不要靠放在墙上,严禁蹬踩窗台板,防止损坏其棱角。 6.1.3拆除脚手架时要轻拆轻放,拆后材料要码放整齐,不要撞坏门窗、墙面和口角等。 6.1.4要保护好墙上的预埋件、窗帘钩、电线槽、盒、水暖设备和预留孔洞等,不要随意抹死。 6.1.5抹灰层凝结硬化前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。 6.1.6要保护好地面、地漏,禁止在地面上拌灰和直接在地面上堆放砂浆等。 6.2安全文明施工 6.2.1建立安全保证体系和安全检查监督机构,严格执行安全生产责任制,保证安全措施的落实。 6. 2.2队伍进场及时进行安全教育,确保安全生产。 6.2.3 抹灰操作架应平稳、可靠。 6.2.4操作人员在上外架作业之前,先对作业部位的外架进行安全检查,检查内容主要包括外架连墙件、竹笆铺设、外架与主体间缝隙的封闭、钢丝绳的拉结、安全网的挂设等,在确定无安全隐患后,方可上架作业。 6.2.5任何人在没有得到项目经理部同意的情况下,不得拆除外脚手架上的任何设施。否则予以重罚。 6.2.6在外脚手架上操作完成后,要及时将外脚手架的垃圾清理干净。 6.2.7 施工人员进入现场必须戴好安全帽,充分利用“三宝”的作用,防止事故的发生。 6.2.8抹灰使用的工具、材料应放在稳妥的地方,工作完毕应将脚手架和砖墙上的碎砖、灰浆等清扫干净,防止掉落伤人。 6.2.9所有操作及相关设备必须符合相应安全规范、规程、标准。 6.2.10 施工现场严禁乱扔垃圾,生产垃圾均应集中处理,做到工完场清。

编制 质量 安全 审核 批准 接底人 时间
