加气混凝土砌块(示例)

表C1-3 技术交底记录
工程名称 XXXX 交底部位 加气混凝土砌块填充墙
工程编号 日 期
XXXX
交底内容:
一、施工概况

本工程地上部分填充墙材料为砌体为A3.5 B05加气混凝土砌块,长600mm,高200mm,厚度
100mm及200mm,采用M5混合砂浆砌筑。
二、施工准备
1、 作业条件:
⑴、砌筑前,将楼地面基层水泥浮浆及施工垃圾清理干净。
⑵、弹出楼层轴线、墙身边线(或控制线)、门窗洞口线等,经复核合格。
⑶、根据最下面第一皮砖标高,拉通线检查,如水平灰缝厚度超过30mm,先用C20细石混
凝土找平。严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。
⑷、构造柱钢筋绑扎,隐蔽验收合格。(后植拉墙筋须拉拔试验合格)
⑸、砌筑砂浆配合比经有资质的试验部门试配确定,有书面配合比试验报告。在施工现场根
据砌体方量准备好取样砂浆试模。
2、材料要求:
⑴、蒸压加气混凝土砌块尺寸:长600mm,宽:100mm,200mm,高:200mm。强度A3.5,干
密度B05。
⑵、施工用水泥采用32.5级的普通硅酸盐水泥。
⑶、施工用砂采用中砂,沙中含泥量≤5%,并过5mm的密目网筛。
3、主要机具:
⑴、机械:塔式起重机、龙门架、砂浆搅拌机等。
⑵、工具:瓦刀、夹具、手锯、小推车、灰斗、铁锹、锤子、线坠、皮数杆等。
三、操作工艺
工艺流程:
基层清理、墙体弹线→见证取样、拌制(混凝土)砂浆→砌筑坎台、拍砖撂底→立杆挂线、
砌墙→构造柱、拉筋、浇筑混凝土→7d塞缝、收尾→养护、验收并转入下一循环
表C1-3 技术交底记录
工程名称 XXXX 交底部位 加气混凝土砌块填充墙
工程编号 日 期
XXXX
1、拉结筋:现场采用后植φ6钢筋,根据加气块模数,间距为400,600mm。
2、导墙:采用C20细石混凝土浇注200mm高导墙,宽度同墙体宽度。

3、门窗过梁及腰梁设置:门窗过梁钢筋配置如下,过梁混凝土采用C25。
2
2
表C1-3 技术交底记录
工程名称 XXXX 交底部位 加气混凝土砌块填充墙
工程编号 日 期
XXXX

填充墙腰梁做法:
当墙厚为100,或当墙净高大于4m的墙体,在门洞顶处或在1/2层高处布置腰梁,腰梁厚度
120mm,宽度同墙宽,配筋4二级10、φ6@200,混凝土强度C25。(当在门洞顶处做腰梁时,腰梁
做法同过梁做法)。
4、构造柱设置:
填充墙构造柱的设置位置、断面尺寸见各层建筑平面及相关结施图纸。除有关图纸已注明者
外,构造柱应在墙体转角、不同厚度墙体交接处、较大洞口两侧 (≥2400)、悬臂墙端部布置,
构造柱间距≤5米,且不大于层高2倍。断面尺寸亦可据墙身厚度按图选用。构造柱应先砌墙后
浇柱混凝土,用 C25混凝土浇筑。砌墙时,构造柱与墙体连接处留马牙搓,马牙槎先退后进,进
退尺寸不小于60mm。

5、墙体拉结筋末端做40mm长90°弯钩,拉结钢筋搭接长度不小于300mm。
6、填充墙顶部处理:根据设计要求,顶部采用顶砖斜砌,紧贴梁(板)底。
四、质量要求
表C1-3 技术交底记录
工程名称 XXXX 交底部位 加气混凝土砌块填充墙
工程编号 日 期
XXXX
1、砖块表面完整,墙面清洁,上下错缝,内外搭砌。
2、砂浆灰缝饱满,横平竖直,厚薄均匀,勾缝清晰。
3、门窗侧边预埋水泥砖、木砖无遗漏,位置准确。
4、门窗洞口位置尺寸准确。
5、预留洞槽准确顺畅,无砌后开凿现象。
6、填充墙的允许偏差:轴线位移10㎜;墙面垂直度5㎜;表面平整度8㎜(2m直尺和塞尺
检查);水平灰缝全长平直度5㎜,10皮砖累计水平灰缝厚度±8㎜;外墙上下窗口偏移20㎜;
门窗洞口宽度±5㎜。
7、钢筋砼构造柱、圈梁砼振捣及接槎密实,无露筋、漏浆、孔洞、蜂窝、麻面等外观质量缺
陷。
8、构造柱每层垂直度允许偏差5㎜;柱及圈梁表面与墙表面允许错偏3㎜。
9、砌体每天的砌筑高度不应超过1.8m,并且填充墙上不得留设脚手眼、搭设脚手架。
10、填充墙砌至接近梁底、板底时,应留一定的空隙,待填充墙砌筑完并至少间隔7d后,再
将其补砌挤紧,防止上部砌体因砂浆收缩而开裂。方法为:当上部空隙小于等于20mm时,用1:
2水泥砂浆嵌填密实;稍大的空隙用细石混凝土镶填密实;大空隙用烧结标准砖或多孔砖呈60°
角斜砌挤紧,但砌筑砂浆必须密实,不允许出现平砌、生摆(填充墙上部斜砖砌筑时出现的干摆或
砌筑砂浆不密实形成孔洞等)等现象。
11、切锯砌块应使用专用工具,不允许用斧或瓦刀任意砍劈。
12、不同干密度和强度等级的加气混凝土不应混砌。加气混凝土砌块也不得与其它砖、砌块
混砌。但在墙底、墙顶及门窗洞口处局部采用烧结普通砖和多孔砖砌筑不视为混砌。
13、;水电在填充墙上开槽要求弹线,相同根数电工套管开槽宽度应一致,开槽后修补采用粘
结剂修补。
14、同一道梁、板下的填充墙,顶部空隙大小应一致,不得出现大小不一的情况。
15、填充墙砌体一般尺寸的允许偏差宜符合下表的规定
表C1-3 技术交底记录
工程名称 XXXX 交底部位 加气混凝土砌块填充墙
工程编号 日 期
XXXX

项次 项 目 允许偏差(mm) 检验方法
1 轴线位移 10 尺量检查 垂直度 小于等于3m 5
用2m托线板或吊线尺量检

查
大于3m 10

2 表面平整度 8 用2m靠尺、楔形塞尺检查
3 门窗洞口高、宽(后塞口) ±5 尺量检查
4 外墙上、下窗口偏移 20 用经纬仪或吊线检查
五、安全文明施工要求

1、墙身砌体高度超过地坪1.2m以上,必须及时搭设好脚手架,不准用不稳定的工具或物体
在脚手板面上垫高工作。高处操作时要系好安全带,安全带挂靠地点牢固。
2、垂直运输的吊笼、滑车、绳索、刹车等,必须满足荷载要求,吊运时不得超荷:使用过程
中要经常检查,发现不符合规定者,要及时修理或更换。
3、停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾倒。
4、进入施工现场,要正确穿戴安全防护用品。
5、施工现场严禁吸烟,不得酒后作业。
6、从砖垛上取砌块时,先取高处后取低处,防止垛倒砸人。
7、每天砌筑要求工完料清,做好落手清工作,落地灰及时清理。

技术负责人: 交底人: 接交人:

合集下载

蒸压加气混凝土砌块、板材最新构造13J104目录

蒸压加气混凝土砌块、板材最新构造13J104目录

目录1总说明5A 建筑构造A1 蒸压加气混凝土砌块蒸压加气混凝土砌块建筑说明A1外墙钢筋混凝土框架结构砌块填充墙砌块外墙排块示例图A5钢筋混凝土梁柱外包外墙连接构造详图A8钢筋混凝土梁柱内嵌外墙连接构造详图A9钢筋混凝土梁柱内嵌外墙连接构造详图(梁柱外保温) A10 钢筋混凝土梁柱内嵌外墙连接构造详图(外墙外保温) A11 外墙一钢框架结构(H≤24m)砌块填充墙钢结构梁柱外包外墙连接构造详图A12外墙一砌块低层承重结构砌块低层承重结构工程示例图A13内墙一钢筋混凝土框架结构砌块填充墙钢筋混凝土梁柱与砌块内墙连接构造详图A16内墙一钢框架结构砌块填充墙钢结构梁柱与砌块内墙连接构造详图A17A2 蒸压加气混凝土板蒸压加气混凝土板建筑说明A18外墙一钢筋混凝土框架结构板材填充墙板材外墙立面示例图A22钢筋混凝土梁柱外包外墙板连接构造详图A23钢筋混凝土梁柱内嵌外墙板连接构造详图A24钢筋混凝土梁柱内嵌外墙板连接构造详图(梁柱外保温) A25 钢筋混凝土梁柱内嵌外墙板连接构造详图(外墙外保温) A26 外墙一钢框架结构(H≤24m)板材填充墙钢结构外包外墙板连接构造详图A27外墙一拼装大板拼装大板拼装形式示例图A28拼装大板拼装形式、剖面示例图A30拼装大板安装示意图A31拼装大板组装示意图A32内墙钢筋混凝土框架结构板材填充墙钢筋混凝土框架结构板材内墙连接构造详图A33钢筋混凝土梁柱与板材内墙连接构造详图A34内墙一钢框架结构板材填充墙钢结构梁柱与板材内墙连接构造详图A35薄板钢结构梁柱外包防火薄板示意图A36A3 细部构造砌块砌块墙体门窗安装详图索引图A37砌块墙体门窗安装构造详图A38砌块女儿墙构造详图A40屋面变形缝构造详图A41砌块墙体接缝部位防裂做法构造详图A42砌块墙体培缝做法构造详图A43板材板材墙体门窗安装详图索引图A44板材墙体门窗安装构造详图A45板材女儿墙构造详图A49板材墙体板缝做法选用表A50板材内墙安装构造详图A51板材内墙安装示例图A52通用外墙基础及勒脚构造详图A53地下室外墙及勒脚构造详图A55附墙配件安装构造详图A57附墙暗装配件、暗管及穿墙管安装构造详图A58壁柜安装构造详图A59顶柜安装构造详图A60A4 工程做法外墙面做法选用表A61内墙面做法选用表A62内墙面做法选用表、屋面做法选用表A63A5 建筑附录建筑附录1 主要配套材料参考技术指标A64建筑附录2 施工工具示例图A65B 结构构造B1 蒸压加气混凝土砌块填充墙蒸压加气混凝土砌块填充墙结构说明B1蒸压加气混凝土砌块填充墙允许计算高度B3砌块与主体结构刚性连接钢筋混凝土柱外包外墙刚性连接构造详图B4钢筋混凝土柱内嵌外墙刚性连接构造详图B5砌块与主体结构柔性连接外墙钢筋混凝土梁柱外包外墙柔性连接构造详图B6钢筋混凝土柱内嵌外墙柔性连接构造详图B7钢筋混凝土梁柱内嵌外墙柔性连接构造详图(梁柱外保温) B8 钢筋混凝土梁柱内嵌外墙柔性连接构造详图(外墙外保温) B9 钢结构柱外包外墙柔性连接构造详图B10内墙钢筋混凝土梁柱与砌块内墙柔性连接构造详图B11钢结构梁柱与砌块内墙柔性连接构造详图B13砌块内墙顶部L型铁件连接构造详图B15细部构造钢筋混凝土结构预埋件构造详图B16构造柱及水平系梁预留筋构造详图B17钢筋混凝土结构砌块墙布置示意图B18砌块墙与构造柱连接及砌块墙顶部做法构造详图B19 砌块墙构造柱及水平系梁设置示意图(无洞口) B20砌块墙构造柱及水平系梁设置示意图(有洞口) B21砌块墙拉结构造详图B22门洞口做法构造详图B23门窗洞口加气配筋过梁构造详图B24水平配筋带构造详图B25U型砌块构造柱及水平系梁构造详图B26U型砌块门洞口做法构造详图B27砌块女儿墙及墙上吊挂重物构造详图B28B2 蒸压加气混凝土板蒸压加气混凝土板结构说明B29外墙外墙板配筋选用表B32外墙板洞口加强扁钢选用表B33外墙竖板洞口加强角钢选用表B34外墙横板洞口加强角钢选用表B36外墙竖板连接构造详图索引图B38钢筋混凝土框架结构外墙竖板根部连接构造详图B39 钢筋混凝土梁外包外墙竖板连接构造详图B40钢筋混凝土柱外包外墙竖板连接构造详图B41钢筋混凝土结构内嵌外墙竖板连接构造详图B42钢结构外培竖板连接构造详图B43钢结构外墙竖板女儿墙及檐口连接构造详图B45外墙横板连接构造详图索引图B46钢筋混凝土框架结构外墙横板根部连接构造详图B47 钢筋混凝土结构外墙横板连接构造详图B48钢结构外墙横板连接构造详图B50外墙横板女儿墙及檐口构造详图B52内墙板材内培连接构造详图索引图B53钢筋混凝土结构板材内墙连接构造详图B54钢结构板材内墙连接构造详图B55板材内墙板端连接构造详图B56板材内墙弹性L型铁件连接构造详图B57细部外墙竖板洞口角钢加强构造详图B58外墙竖板洞口扁钢加强构造详图B59外墙横板洞口角钢加强构造详图B60外墙横板洞口扁钢加强构造详图B61B3 结构附录结构附录主要连接件选用表B62C 热工性能指标及选用表蒸压加气混凝土构造热工性能指标选用说明C1Cl 蒸压加气混凝土材料热工指标选用表蒸压加气混凝土材料导热系数和蓄热系数设计计算值C2热工性能指标选用表计算取值C3C2 蒸压加气混凝土外墙热工指标选用表严寒和寒冷地区居住建筑砌块(板)外墙热工指标选用表C4严寒和寒冷地区公共建筑砌块(板)外墙热工指标选用表C5夏热冬冷地区居住建筑砌块(板)外墙热工指标选用表C6夏热冬冷地区公共建筑砌块(板)外墙热工指标选用表C8夏热冬暖地区居住建筑砌块(板)外墙热工指标选用表C10夏热冬暖地区公共建筑砌块(板)外墙热工指标选用表C11蒸压加气混凝土外墙板热工指标选用表C12C3 蒸压加气混凝土外墙外保温热工指标选用表严寒和寒冷地区居住建筑、公共建筑砌块复合保温材料外墙外保温热工指标选用表C13~C17夏热冬冷地区居住建筑、公共建筑砌块复合保温材料外墙外保温热工指标选用表C18~C22 C4 蒸压加气混凝土保温屋面热工指标选用表蒸压加气混凝土砌块复合屋面热工指标选用表C23蒸压加气混凝土屋面板热工指标选用表C24C5蒸压加气混凝土内墙热工指标选用表蒸压加气混凝土砌块内墙热工指标选用表C25蒸压加气混凝土板内培热工指标选用表C26相关技术资料。

250厚蒸压加气混凝土砌块规格尺寸

250厚蒸压加气混凝土砌块规格尺寸

250厚蒸压加气混凝土砌块规格尺寸摘要:一、前言二、250 厚蒸压加气混凝土砌块规格尺寸介绍1.规格尺寸2.产品特点三、应用领域四、环保优势五、结论正文:一、前言随着我国建筑行业的迅速发展,新型建筑材料不断涌现。

其中,250 厚蒸压加气混凝土砌块凭借其优良的性能,受到越来越多用户的青睐。

本文将为您详细介绍250 厚蒸压加气混凝土砌块的规格尺寸及相关特点。

二、250 厚蒸压加气混凝土砌块规格尺寸介绍1.规格尺寸250 厚蒸压加气混凝土砌块的尺寸为:长600mm、宽400mm、高250mm。

这种规格尺寸的砌块在建筑中具有良好的填充性能,能够提高建筑物的整体稳定性。

2.产品特点(1)轻质:250 厚蒸压加气混凝土砌块的密度较低,约为400-500kg/m,相较于传统的红砖和混凝土砌块,具有较轻的自重,降低了建筑物的整体荷载。

(2)高强度:虽然密度较低,但250 厚蒸压加气混凝土砌块的抗压强度却达到了2.5-3.5MPa,具有较高的承载能力。

(3)良好的保温隔热性能:由于内部含有大量的微小气泡,使得250 厚蒸压加气混凝土砌块具有良好的保温隔热性能,有助于节能降耗。

(4)防火性能好:250 厚蒸压加气混凝土砌块的防火性能达到四级,能够有效防止火势蔓延。

(5)抗渗性能强:由于生产工艺的特性,250 厚蒸压加气混凝土砌块具有较好的抗渗性能,可有效防止水分渗透。

三、应用领域250 厚蒸压加气混凝土砌块广泛应用于民用建筑、工业建筑、框架建筑、多层建筑等场合,尤其适用于寒冷地区和炎热地区的建筑墙体。

四、环保优势250 厚蒸压加气混凝土砌块生产过程中可利用工业废渣、废料等资源,具有较高的资源利用率,有利于环境保护。

同时,其优良的性能可降低建筑物的能耗,实现绿色建筑的目标。

五、结论250 厚蒸压加气混凝土砌块凭借其轻质、高强度、良好的保温隔热性能、防火性能和抗渗性能等优点,在建筑行业得到了广泛应用。

加气混凝土砌块

加气混凝土砌块
4.加气墙根部先砌好200mm高粘土多孔砖(3皮)。
5.门窗洞两侧浇注混凝土抱框,作为边框,用来固定门框。
6.砌墙的前一天,应将加气混凝土墙与结构相接的部位撒水润湿,保证砌体粘结牢固。
7.遇有穿墙管线,应先核实其位置、尺寸。以预留为主,减少事后剔凿,损坏墙体。
8.按照设计要求预先在结构墙柱上每600MM(砌块模数)焊好预留拉结钢筋
6.焊接钢筋时应注意的安全要求:
(1)、焊接钢筋之前,应首先检查焊机和工具的完好和安全可靠。
(2)、更换电焊条一定要戴皮手套,不要赤手操作。
(3)、在带电情况下,为了安全,不许将焊接电缆挂在脖子或把焊钳夹在腋下搬焊工件。
7.所有电动工具应小心使用,注意伤人,电源应专业人员操作,配备流动箱及漏电保护器,佩带绝缘手套。
四、操作工艺
1.工艺流程:基层处理→加气混凝土块→砌块与结构连接。
2.基层处理:将砌筑加气混凝土墙根部位的砖或混凝土上表面清扫干净,用砂浆找平,拉线,用水平尺检查其平整度。
3.加气混凝土块
3.1砌筑时按墙宽尺寸、砌块的规格尺寸,安排块设计,进行排列摆放,不够整块时可以锯割成需要的尺寸,但不得小于砌块长度的1/3(600×1/3mm=200mm)。当最下一皮的水平灰缝厚度大于20mm时,应用豆石混凝土找平层铺砌。砌筑时,满铺满砌,上下错缝,搭接长度不宜小于长度的1/3,转角处相互咬砌搭接。
8.地下部分的照明必须使用低压电源,必须由专职电工操作,非电工严禁拆卸和私拉接电线。
3.4构造柱、抱框、过梁、腰带混凝土强度等级为C20。
3.5砌到接近上层梁、板底部时,用页岩红机砖斜砌挤紧,砖的倾斜度约为60度左右,砂浆饱满密实。
3.6墙体拉结筋、过梁钢筋、砼带钢筋、构造柱及门窗洞口抱柱钢筋与结构墙柱或梁板连结采用后植筋锚固方法,植筋孔径及深度见厂家说明。

砖墙砌筑(加气混凝土块)

砖墙砌筑(加气混凝土块)
(三)允许偏差:
项次项目允许偏差(毫米)检验方法
1轴线位移10用经纬仪或拉线和尺量检查
2垂直度5用2米拖线板检查
3表面平整度8用2米靠尺和楔形塞尺检查
4水平灰缝平直10拉10米比较尺量检查
6游丁走缝20吊线和尺量检查
7门窗洞口宽5高+15-5尺量检查

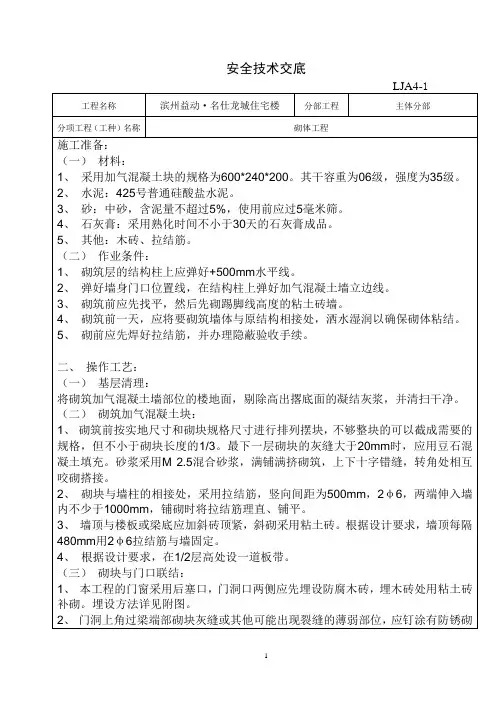

安全技术交底
LJA4-1
工程名称
滨州益动·名仕龙城住宅楼
分部工程
主体分部
分项工程(工种)名称
砌体工程
施工准备:
(一)材料:
1、采用加气混凝土块的规格为600*240*200。其干容重为06级,强度为35级。
2、水泥:425号普通硅酸盐水泥。
3、砂:中砂,含泥量不超过5%,使用前应过5毫米筛。
4、石灰膏:采用熟化时间不小于30天的石灰膏成品。
预防措施:应严格按皮数杆高度控制,掌握铺灰厚度。
四、安全交底:
1、操作前必须检查操作环境是否符合安全要求,道路是否畅通,工具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后方可施工。
2、砌筑高度超过1.2米时,应搭设砌筑用的临时脚手架。脚手架必须平整牢固,脚手架高度超过2.5米时,应设安全平网。
3、脚手架上堆砖不能多于三皮侧放,同一块脚手板上操作人员不能超过2人。
4、必须按操作规程使用井架。
5、夜间加班应注意用电安全。
6、不准站在墙顶上划线、刮缝或清理墙面等。
7、砍砖时,应向内打,避免碎砖跳出伤人。
8、运砖用的手推车在平道上前后相距不得小于2米,坡道上部
小于10米。
9、装砖时,应先取高处,后取低处,防止砖垛突然倒塌伤人。
均应注意保护,不得任意拆改或损坏。
3、砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。

加气混凝土砌块施工方案

加气混凝土砌块施工方案

加气混凝土砌块施工方案加气混凝土砌块施工方案(一)一、工程概况合肥市妇幼保健中心工程,位于合肥市桐城路与健民巷交叉口,总建筑面积26800m2,建筑总高度为1.(1(2(32.(1(2(3(43.主要机具设备:塔机、人货电梯、龙门架、砂浆搅拌机、手推车、砂筛、磅秤、瓦刀、电动切割机、线锤、靠尺等;4.材料要求:(1)加气混凝土砌块:外墙砌体规格采用600×300×250(长×高×宽),密度为700㎏/m3;内墙砌体规格采用600×300×200(长×高×宽),密度为600㎏/m3;砌块龄期应超过28d,有出厂合格证且进场复试合格;(2)烧结粘土砖:规格为240×115×53(长×宽×高),有出厂合格证且进场复试合格;(3)砂:采用中砂,使用前,经过5mm孔径的砂筛,复试合格;(4)水泥:采用32.5级水泥,有出厂合格证且复试合格;(5(67天,无5.(1(2(3前1~2(4(1)砌筑前,按墙段实量尺寸和切块尺寸进行排列摆块,不足整块的可用电动切割机切成所需尺寸,但不得小于切块的1/3,采用满铺满挤法砌筑,上下皮错缝搭砌,砌块搭接长度为砌块长度的1/3,且不小于150mm,加气混凝土砌块底部砌筑四皮普通粘土砖;(2)灰缝应横平竖直,砂浆饱满,水平灰缝厚度为8~12mm,最大不得超过15mm,竖直灰缝最大不超过20mm,竖直灰缝内外用临时夹板夹住后灌缝,若出现大于30mm的垂直灰缝,应用C20细石混凝土灌实;(3)铺砂浆:将搅拌好的砂浆运至砌筑地点,在砌筑部位前用灰勺进行分块铺灰,铺灰长度不超过150cm;(4)墙体转角和纵横墙体交接处应同时砌筑,相互咬砌搭接,砌体砌至门窗洞口边非整块时,可用同品种的砌块加工切割成需要的规格,不得用其它砌块混砌;(5(6(775°,砂(8度,按设(9(10)(11(12梁,(见附图3);(13)砂浆试块的取样和留置:在监理旁站下,每一楼层不超过250m3砌体留置1组标准养护试块;四、成品保护(1)砌块在装运过程中,要轻装轻放,分类整齐堆放,砌块堆至高度不超过2m,防止雨淋;(2)加气混凝土砌块上下不得留脚手眼,搭拆脚手架和搬运物体不得碰撞以砌墙体和门窗边角;(3)落地砂浆要随砌随收,及时清理干净,以免与地面粘结,影响地坪施工;(4)在加气混凝土墙上开凿孔洞和开设管槽应用钻机和开槽机进行,保持砌块完整,若有松动或损坏应进行补强处理;(5)门窗框安装后,在门口两侧0~60cm范围内钉胶合板保护,防止手推车撞坏门框和砌块;(1(2(3(1交底;(2(3(4(5七、工期保证措施由于该工程施工工期紧,施工任务量大,为了保证砌筑工程优质高效地进行;采取以下措施:(1)加大劳动力投入,确保时刻有着充足的施工人员;(2)把技术精湛、工作负责的操作人员放到重点和难点部位,既保证施工进度有控制了施工质量;(3)实行生产进度与班组经济挂钩;(4)对供需材料进行早预算、早采购、早进场,确保材料供应及时;(5)增加生产劳作时间,节假日不放假,阴雨天不停工;(6)采用塔机、龙门架、人货电梯、手推车等先进运输工具立体联合作业;使材料快速传递;八、施工注意事项:(1(2(3砂浆;(4(5=1:0.2:2(1量应满足(2fm,k,(2)墙体上下错缝,搭接长度不宜小于砌块长度的三分之一,无四皮砌块高度的通缝,每道墙三皮砌块的通缝不超过三处;(3)砌体接槎处砂浆密实,砌块平顺,灰缝标准厚度为10mm,过大或过小灰缝缺陷不大于五处;(4)拉结筋、构造柱、过梁、压顶和通长水平连系梁留设的间距、位置、长(高)度、配筋等符合设计要求,留置位置、间距偏差不超过一皮砌块。

加气混凝土砌块方案

加气混凝土砌块方案

苏州质监药检大楼新建工程(总承包)工程ALC加气混凝土砌块施工方案施工单位:苏州二建建筑集团有限公司编制部门:苏州二建三分公司施工技术科编制日期:二○一二年五月二十三日编制依据:《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑抗震设计规范》(GB50011-2010)《砌体结构设计规范》(GB500033-2001)《混凝土小型空心砌块建筑技术规程》(JGJ/T14-2004)《建筑施工手册》(第四版)《工程施工图纸》现场的实际情况。

一、工程概况苏州食品药品检验检测中心、质监特检大楼建设项目由苏州市建筑设计研究院有限责任公司设计。

本工程位于平江新城,平泷路北侧、寒露街东侧,交通便利。

工程总建筑面积约为53925.6m2,其中地上建筑面积37721.6m2,地下建筑面积16204m2。

地下室共有二层,地上裙房为4层,东北角、西南角二幢主楼均为16层,建筑高度68.70m,属一类高层建筑。

建筑最大平面尺寸:东西向1~14轴为92.60m,南北向A~P轴为9 5.25m。

工程±0.000相当于国家85高程3.60m,室内外高差为300mm。

主楼、附楼地下室的外围四周均为500厚(地下二层)400厚(地下一层)混凝土墙板,顶标高为-1.4米。

本工程填充墙:外墙、内墙均采用A3.5的ALC砌块(容重不大于8.0kn/m3,砌块专用胶粘合剂砌筑。

施工准备:(一)机械及工、器具:1、搅拌机及升降机安装到位,并搭设安全防护,起重机要求满围防护,井架在楼层的出入口上方要架设防护挡板并挂安全网防护,吊篮底板应使用有防滑措施的钢板,如使用木板时,木板下应焊有不小于6间距20cm×20cm的钢筋网支承,架体的三个外侧面要满挂密眼安全立网,安全网的重叠位置不少于10cm,并绑扎牢靠,还必须在相邻井架之间用钢筋网脚手板或密眼安全网设置安全隔离防护,防护杆、板的空隙不应大于50mm,高度与架体相同。

最新《蒸压加气混凝土砌块》gb11968— 2018-7-18

1、主要内容与适用范围本标准规定了蒸压加气混凝土砌块的产品分类、技术要求、试验方法、检验规则和产品质量说明书、堆放和运输。

本标准适用于作民用与工业建筑物墙体和绝热使用的蒸压加气混凝土砌块(以下简称砌块)。

2、产品分类2.1规格砌块的规格尺寸见表1表1 砌块的规格尺寸单位为毫米2.2砌块按强度和干密度分级强度等级有:A1.0,A2.0,A2.5,A3.5,A5.0,A7.5,A10七个级别。

干密度级别有:B03,B04,B05,B06,B07,B08六个级别。

2.3砌块等级砌块按尺寸偏差和外观质量、干密度、抗压强度和抗冻性分为:优等品(A)、合格品(B)二个等级。

2.4砌块产品标记示例:强度级别为A3.5、干密度级别为B05、优等规格尺寸为600mmX200mmX250mm 的蒸压加气混凝土砌块,其标记为:ABC A3.5 B05 600X200X250A GB 119683、技术要求3.1砌块的尺寸偏差和外观应符合表2的规定。

表2 尺寸偏差和外观3.2 砌块的力学性能应符合表3的规定。

表3 砌块的立方体抗压强度/MPa表4 砌块的干密度 kg/m³4、检验方法4.1尺寸、外观检测方法4.1.1量具:采用钢尺、钢卷尺(最小刻度lmm)。

4.1.2尺寸测量:长度、高度、宽度分别在两个对应面的端部测量,各量二个尺寸,共量六个尺寸。

测量值大于规格尺寸的去最大值,测量值小于规格尺寸的去最小值。

4.1.3缺棱掉角:缺棱或掉角个数,目测:测量砌块破坏部分对砌块的长、高、宽三个方向的投影尺寸。

4.1.4裂纹长度:裂纹条数,目测;裂纹长度以所在面最大的投影尺寸为准.若裂纹从一面延伸到另一面,则以两个面上的投影尺寸之和为准。

4.1.5平面弯曲:测量弯曲面的最大缝隙尺寸。

4.1.6爆裂、粘模和损坏深度:将钢尺平放在砌块表面,用钢卷尺垂直于钢尺,测量其最大深度。

4.1.7砌块表面油污、疏松、层裂:目测。

4.2物理力学性能试验方法4.2.1立方体抗压强度的试验按GB11971的规定进行。

加气混凝土砌块墙施工方案

一、材料要求1.加气混凝土块:采用200mm或100mm厚的加气混凝土块, 强度等级A5.0,干容重(干密度)为≤7.5KN/m。

2.水泥:用32.5级普通硅酸盐水泥或矿渣硅酸盐水泥, 新鲜无结块。

3.砂:用中砂, 含泥量不超过5%, 使用前过5mm孔径的筛。

4.胶粘剂:用聚乙烯醇缩甲醛(即107胶)。

5.其它混凝土块、木砖、Φ6钢筋、锚固铁板(75mm×50mm×2mm), 铁扒钉等。

二、主要机具设备1.机械设备: 砂浆搅拌机、塔式起重机、施工电梯等。

2.主要工具: 瓦刀、小撬棍、木锤、线坠、灰槽、手推胶轮车以及砌块夹具等。

三、作业条件1.砌筑前, 墙基层应经验收合格;砌筑加气混凝土墙部位的楼地面、灰渣杂物及高出部分应清除干净。

2.现场存放场地应夯实、平整、不积水, 码放应整齐, 堆置高度不宜超过1.8m。

装运过程轻拿轻放, 避免损坏。

并尽量减少二次倒运3.在结构墙、柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线。

4.做好地面垫层: 在砌块墙底部, 厨房、厕所必需浇筑200mm高C20砼;其他墙体底部用细石砼或砂浆找平。

5. 安装拉结筋(植筋法)6.砌筑前1d, 应将加气混凝土砌块及与原结构相接处, 洒水湿润, 以保证砌体良好粘结。

四、施工操作工艺1 工艺流程:墙体放线→拉结筋制作安装→砼防水反边及找平→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→镶砖→竖缝灌砂浆→勾缝2墙体放线: 砌体施工前, 应将基础面或楼层结构面按标高找平, 依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。

3砌筑墙体时, 蒸压加气混凝土砌块的生产龄期应超过15天。

为减少施工中的现场切锯工作量, 避免浪费, 便于备料, 加气混凝土砌块砌筑前均应进行砌块排列设计。

在砌筑位置放出墙身边线, 以砌块每皮高度制作皮数杆, 并竖立于墙的两端, 皮数杆宜立于墙体转角处, 且相距不应大于15m。

构造柱及腰梁应与主体框架同时现浇完成。

加气混凝土砌块施工方案

加气混凝土砌块施工方案(一)一、工程概况合肥市妇幼保健中心工程,位于合肥市桐城路与健民巷交叉口,总建筑面积26800m2,建筑总高度为74.9m,框剪结构,地下二层,地上十九层,本工程由合肥市妇幼保健院投资兴建,同济大学建筑设计研究院设计,合肥市南巽建设监理公司监理,中国建筑第四工程局承建。

根据设计要求,本工程主楼墙体采用加气混凝土砌块。

二、施工准备1.技术准备:(1)砌筑前,应办理完主体结构混凝土各分项工程的隐蔽验收和质量评定手续;(2)所有施工人员应认真熟悉图纸和规范,进行砌体等相关部分的图纸会审;(3)作好技术和安全交底;2.人员安排:(1)综合工长1名,负责砌体工程的施工任务划分、人员组织、施工进度;(2)质检员1名,在施工过程中进行质量旁站,监督和验收工程质量;(3)安全员1名,负责现场安全文明施工;(4)工人40人;3.主要机具设备:塔机、人货电梯、龙门架、砂浆搅拌机、手推车、砂筛、磅秤、瓦刀、电动切割机、线锤、靠尺等;4.材料要求:(1)加气混凝土砌块:外墙砌体规格采用600×300×250(长×高×宽),密度为700㎏/m3;内墙砌体规格采用600×300×200(长×高×宽),密度为600㎏/m3;砌块龄期应超过28d,有出厂合格证且进场复试合格;(2)烧结粘土砖:规格为240×115×53(长×宽×高),有出厂合格证且进场复试合格;(3)砂:采用中砂,使用前,经过5mm孔径的砂筛,复试合格;(4)水泥:采用32.5级水泥,有出厂合格证且复试合格;(5)砌筑砂浆:M5混合砂浆,经有试验资质的实验室试配并出示配合比通知单;(6)其它:钢筋(设计需要的钢筋,有合格证且复试合格)、石灰膏(熟化时间不少于7天,无脱水和干结现象)等。

5.作业条件:(1)楼层清理:将楼地面(基层)和混凝土柱(墙)面的灰渣清扫干净,基层高出的部分应剔除平整,基层轻微凹陷部分用水泥砂浆填补平整,基层应验收合格;(2)在结构墙(柱)上弹好50水平线,基层表面弹出轴线、边线、门窗洞口位置线,自检合格后报监理验收;(3)砌筑前,加气混凝土砌块提前2天洒水湿润(水进砌块内8~12mm为宜),烧结粘土砖提前1~2天洒水湿润(水进砖内15~20mm为宜),砌块与混凝土交接处提前1天洒水湿润,保证砌体良好粘结;(4)按砌块及楼层高度制作皮数杆,并竖立于柱(墙)的两端,并在皮数竿之间拉准线;三、施工工艺(1)砌筑前,按墙段实量尺寸和切块尺寸进行排列摆块,不足整块的可用电动切割机切成所需尺寸,但不得小于切块的1/3,采用满铺满挤法砌筑,上下皮错缝搭砌,砌块搭接长度为砌块长度的1/3,且不小于150mm,加气混凝土砌块底部砌筑四皮普通粘土砖;(2)灰缝应横平竖直,砂浆饱满,水平灰缝厚度为8~12mm,最大不得超过15mm,竖直灰缝最大不超过20mm,竖直灰缝内外用临时夹板夹住后灌缝,若出现大于30mm的垂直灰缝,应用C20细石混凝土灌实;(3)铺砂浆:将搅拌好的砂浆运至砌筑地点,在砌筑部位前用灰勺进行分块铺灰,铺灰长度不超过150cm;(4)墙体转角和纵横墙体交接处应同时砌筑,相互咬砌搭接,砌体砌至门窗洞口边非整块时,可用同品种的砌块加工切割成需要的规格,不得用其它砌块混砌;(5)砌块的就位与校正:砌块就位应先远后近、先下后上、先外后内,从转角处或定位处开始,吊一皮校正一皮,使砌块底面水平下落,就位时严格控制好下落位置,缓慢下落,拉线控制砌体标高和表面平整度,用托线板挂直校正为止;(6)内外墙体同时砌筑,每天砌筑高度不超过1.8m;(7)砌到接近上层梁、板底部时,待砌体沉实7天后,用烧结粘土砖斜砌挤紧,斜度为75°,砂浆饱满密实;(8)墙体拉结筋设置:本工程墙体拉结筋采用锚固植筋法,该工程抗震设防烈度为8度,按设计要求,从墙底部四皮粘土砖顶部开始,采用2φ6.5钢筋沿框架墙柱全高每隔31cm 设置,水平方向沿墙全长贯通,具体做法见附图(1);(9)墙长大于5m时,墙顶与梁底设ф8@1000的拉筋,(见附图2);(10)门窗洞口过梁两端各伸入支座砌体内的长度≥墙厚且≥240,座浆饱满(见附图3)(11)墙长超过层高2倍时,设构造柱;(12)墙高超过4m时,墙体半高度设置与柱(墙)连接且沿墙全长贯通的钢筋混凝土水平连系梁,(见附图3);(13)砂浆试块的取样和留置:在监理旁站下,每一楼层不超过250m3砌体留置1组标准养护试块;四、成品保护(1)砌块在装运过程中,要轻装轻放,分类整齐堆放,砌块堆至高度不超过2m,防止雨淋;(2)加气混凝土砌块上下不得留脚手眼,搭拆脚手架和搬运物体不得碰撞以砌墙体和门窗边角;(3)落地砂浆要随砌随收,及时清理干净,以免与地面粘结,影响地坪施工;(4)在加气混凝土墙上开凿孔洞和开设管槽应用钻机和开槽机进行,保持砌块完整,若有松动或损坏应进行补强处理;(5)门窗框安装后,在门口两侧0~60cm范围内钉胶合板保护,防止手推车撞坏门框和砌块;五、质量保证措施(1)施工人员详细阅读图纸和规范,坚持施工前的图纸会审和技术交底例会制;(2)基层清理、墙体放线、材料进场、墙体砌筑等每道工序均经过“三检”后报监理验收合格后再进行下道工序的施工;(3)质检员在砌筑过程中跟踪检查,把好每道工序的质量关,且实行质量与项目管理人员和班组经济挂钩;六、安全文明施工(1)施工严格执行现行安全生产的法律法规和文件精神,对工人进行岗前安全教育和安全生产交底;(2)进入施工现场按要求正确佩带安全帽,着装便于施工,凶酒后不得进入施工现场;(3)做好临边及“四口”防护措施,安全员加大安全文明施工的巡查力度;(4)做到工完料尽场地清,材料堆放整齐;(5)夜间施工时,楼层内有充足的照明;七、工期保证措施由于该工程施工工期紧,施工任务量大,为了保证砌筑工程优质高效地进行;采取以下措施:(1)加大劳动力投入,确保时刻有着充足的施工人员;(2)把技术精湛、工作负责的操作人员放到重点和难点部位,既保证施工进度有控制了施工质量;(3)实行生产进度与班组经济挂钩;(4)对供需材料进行早预算、早采购、早进场,确保材料供应及时;(5)增加生产劳作时间,节假日不放假,阴雨天不停工;(6)采用塔机、龙门架、人货电梯、手推车等先进运输工具立体联合作业;使材料快速传递;八、施工注意事项:(1)不同品种、干密度和强度的砌块不得混合使用,墙顶与墙底部分采用的烧结粘土砖,不视为混合砌筑;(2)加气混凝土砌块严禁受雨淋;(3)砌筑过程中,将砌体灰缝内多余的“舌头灰”刮干净;混合砂浆在3小时内用完,不得用隔夜砂浆;(4)切锯加气混凝土砌块应用专用工具(如手持电动切割机),不得用瓦刀随意砍劈;(5)当砌块与墙柱相接处漏放拉接筋时,用粘结砂浆(体积配合比为:水泥:107胶:中砂=1:0.2:2)在砌块端头与立墙接触面各涂抹5mm厚,挤塞严密,将多余砂浆刮平;九、质量标准(1)使用的加气混凝土砌块及原材料的品种、标号等必须符合设计要求,加气混凝土砌块的质量应满足JC-82有关材料技术性能指标,有出厂合格证并复试合格;(2)砂浆的品种、强度符合设计要求,砌体砂浆必须饱满密实,砂浆的平均强度不小于fm,k,其中任意一组试块强度不小于0.75fm,k。

《蒸压加气混凝土砌块》GB11968—2006

本文从网络收集而来,上传到平台为了帮到更多的人,如果您需要使用本文档,请点击下载,另外祝您生活愉快,工作顺利,万事如意!《蒸压加气混凝土砌块》GB11968—20061、主要内容与适用范围本标准规定了蒸压加气混凝土砌块的产品分类、技术要求、试验方法、检验规则和产品质量说明书、堆放和运输。

本标准适用于作民用与工业建筑物墙体和绝热使用的蒸压加气混凝土砌块(以下简称砌块)。

2、产品分类2.1规格砌块的规格尺寸见表1表1 砌块的规格尺寸单位为毫米2.2砌块按强度和干密度分级强度等级有:A1.0,A2.0,A2.5,A3.5,A5.0,A7.5,A10七个级别。

干密度级别有:B03,B04,B05,B06,B07,B08六个级别。

2.3砌块等级砌块按尺寸偏差和外观质量、干密度、抗压强度和抗冻性分为:优等品(A)、合格品(B)二个等级。

2.4砌块产品标记示例:强度级别为A3.5、干密度级别为B05、优等规格尺寸为600mmX200mmX250mm 的蒸压加气混凝土砌块,其标记为:ABC A3.5 B05 600X200X250A GB 119683、技术要求3.1砌块的尺寸偏差和外观应符合表2的规定。

表2 尺寸偏差和外观3.2 砌块的力学性能应符合表3的规定。

表3 砌块的立方体抗压强度/MPa表4 砌块的干密度 kg/m³4、检验方法4.1尺寸、外观检测方法4.1.1量具:采用钢尺、钢卷尺(最小刻度lmm)。

4.1.2尺寸测量:长度、高度、宽度分别在两个对应面的端部测量,各量二个尺寸,共量六个尺寸。

测量值大于规格尺寸的去最大值,测量值小于规格尺寸的去最小值。

4.1.3缺棱掉角:缺棱或掉角个数,目测:测量砌块破坏部分对砌块的长、高、宽三个方向的投影尺寸。

4.1.4裂纹长度:裂纹条数,目测;裂纹长度以所在面最大的投影尺寸为准.若裂纹从一面延伸到另一面,则以两个面上的投影尺寸之和为准。

4.1.5平面弯曲:测量弯曲面的最大缝隙尺寸。
