第二章施工方案与技术措施一、施工总体布置1.1施工布置原则根据《水利水电工程施工组织计划规范》的有关要求,本着因地制宜,节约用地、有利生产、方便生活,易于管理、安全可靠,经济合理的原则,结合本工程的实际情况,进行施工分区、场地选择和布置。
以确保在正常施工的同时,最大限度地减少对环境的影响。
1.2施工道路陈拉卡水库除险加固工程对外交通比较方便,各料场距坝址有简易公路相通,作业道路为临时施工便道,基础质量差,采用灰渣及碎石等透水性材料铺设碾压,两侧设排水沟,在施工过程中经常养护,确保施工道路畅通。
1.3临时施工房屋施工区地势比较平坦,根据现场实际情况,为了方便施工管理,工程项目经理部拟在水库管理所附近的空地上(见总平面图)。
1.4骨料及砼系统1、砂料:本工程的施工用砂就近购买,由汽车运至施工区拌和站边堆料场储存待用。
2、石料:从当地购买,碎石用汽车运至生产区拌和站边堆料场储存待用;块石直接运至施工工作面附近堆料场储存待用。
3、砼和砂浆生产系统:为了便于生产和施工管理,保证砼的质量,根据本工程的实际情况,设置二个砼拌和站,第一个主要服务于溢洪道砼项目施工;第二个主要服务于砼护坡和放水涵施工;为满足施工生产需要,设置水泥仓库和砂石料堆料场地,砂浆和砼生产分别采用200型砂浆搅拌机和350型砼搅拌机拌制。
1.5施工用水用电1、施工用水:施工用水可直接从水库中抽取到临时活动蓄水池,经处理合格后,再用水泵输送到预制搅拌站及各个活动的搅拌站。
2、施工用电:本工程施工用电高峰负荷约为200KVA,电源从附近的降压250VKW变压器输出端接出。
架设三相五线制380V线路至各工区用电点。
项目经理部、生活区和生产区内的配线,按安全用电要求布置。
为防止因电停电影响,本工程将在生产区内设一台150kw的柴油发电机备用。
1.6取土场用弃碴场本工程土料填筑在甲方指定的取土场挖运,施工中余土和拆除的建筑垃圾,在业主指定的低洼坑地方堆放。
1.7环境保护设施严格按照环境保护、文明施工的有关规定,接受业主和监理工程师指导、监督,切实把环境保持措施落到实处。
针对生活和生产废污水的不同特点,拟在不同施工区域的适当位置设置不同的处理设施,先将各污水源做初步的处理后,经场内排水系统,汇集至集中处理池,经过集中处理后排放,最大限度地减少环境污染。
生产废水主要来自砂石料冲洗的废水和砼拌和设备、施工机械冲洗废水,将其集中到沉淀过滤池和污水处理池,进行沉淀、过滤处理后排放,沉碴运至指定弃碴场堆放。
将施工区内所有燃料、油等可能污染环境的材料,保存在合适的容器,放在指定地点,以免意外泄漏。
生活污水主要有食堂污水、职工洗浴污水和厕所污水,拟在生活区的厨房、冲凉房后设30cm ×40cm的污水沟,将食堂污水和职工洗浴污水汇集到污水池进行初步处理后再排入集中处理池;厕所设化粪池,经化粪池沉淀、过滤后排放。
落实门前“三包”的环境保洁责任制。
在生活区定点放置垃圾桶,集中堆放废弃物,运至指定地点填埋。
施工平面布置详见施工总布置图(如下图)。
1.9施工总进度计划根据招标文件,本工程工期目标为150日历天,计划于监理下达开工令日开工,用150个日历天完工,即2012年11月30日竣工。
本工程采用分段按工程项目平行流水搭接作业施工方法,利用电脑进行严格的项目进度管理,不断提高项目机械化程度和劳动生产率,组织有节奏、均衡和连续的施工。
施工程序遵循先基础再上部、先浇筑阻滑墙、铺设土工膜、浆砌石网格、砂砾石垫层再封顶的顺序,确定关键线路,并采取有效措施确保关键工序按计划施工,同时采用提前插入、交叉作业等综合措施,充分利用时间和空间。
对非关键工序则应根据工地实际情况优化穿插二、主要工程项目施工工序及方案2.1 大坝加固工程2.1.1 土方开挖土坝工程土方开挖工程,主要为大坝清基和齿墙开挖、土方等,计划利用挖掘机配合人工施工。
其施工工序和方法为:(1)施工测量放线首先布设施工测量控制网,进行施工放样,确定削坡范围,埋设分段开挖桩号和开挖轮廓标志,测量开挖前后断面。
(2)施工技术要求①齿墙土方开挖必须符合设计图纸及设计文件的要求,实际开挖轮廓必须符合设计文件所示或监理单位现场指定的开口线、水平尺寸和高程要求。
②机械土方开挖施工预留30cm厚的保护层,该层只可采用人工开挖,以保证坝坡不受扰动。
③对已完工的齿墙,必须及时清理并报请监理单位进行查验。
④沟槽开挖时,要确保沟槽两侧边坡的稳定,特别在雨天施工时,必要时对易坍的边坡采取支护,支护采用槽钢和方木,沟槽开挖完成时,及时请监理工程师验收,验收后及时进行下道工序作业。
⑤符合质量要求的土方堆放在护坡上,利用彩条布覆盖妥善保管,齿墙土方回填时利用。
⑥完全不能利用的土方,作为弃土运至弃土场,弃土是影响环境的主要因素,为避免环境污染采取如下措施:a、规划好弃土场,按监理工程师批准的弃土堆高和范围进行规划,在弃土场周围设排水沟,根据实际情况集中布置排水,且保证排水沟畅通并防止冲毁。
b、弃土分层进行,每层配推土机推平,层厚不超过0.5m,且使弃土堆面能保证通行重车,杜绝向水库中弃土。
2.1.2 土方填筑坝身填筑施工坝身填筑时分层填平灌水振实,是确保施工质量的关键,所以要按照设计要求和施工操作规程及质量检验标准严格执行。
1、基本要点:首先清除地表、树木、从草、树根、大于10厘米块状物等杂物。
施工作业线不宜过长,以有利于快速填筑。
2、填筑①地面起伏不平时,应按水平分层由低处于始逐层填筑,不得顺坡铺填,堤防横断面上的地面坡度陡于1:1.5 时,应将地面坡度削至缓于1:1.5。
②分段作业面的最小长度不应小于100米;作业面分层统一铺土、统一碾压,并配备平土机具参与作业严禁出现界沟。
③相邻施工段的作业面宜均衡上升,若段与段之间不可避免出高差时,应以斜坡面相接,坡度不得陡于1:4。
④在刚性建筑物(涵管、浆砌石挡土墙等)周边填筑土方,宜在建筑物强度达到设计强度50%~70%的情况下施工;填土前应清除建筑物表面的乳皮、粉尘及油污等;填筑时须先将建筑物表面湿润,边涂泥浆、边铺土、边夯实,涂浆高度应与铺土厚度一致,涂层厚为3毫米至5毫米,并应与下部涂层衔接;严禁泥浆干固后铺土、夯实。
3、铺料①应按设计要求将土料铺至规定部位,严禁将砂(砾)料或其他透水料与粘土料混杂,上提土料中的杂质应予清除。
②铺土厚度和土块直径的限制尺寸,应通过碾压试验确定。
③铺料至堤边时,应在设计边线外侧各超填30厘米的余量。
4、压实①施工前应先做碾压试验,以确定碾压机具、铺土厚度、碾压遍数等碾压参数;试验场地允许在坝基范围内进行,场地面积应不小于10m×30m。
②分段填筑时各段应设立标志,以防漏压、欠压和过压。
上下层的分段接缝位置应错开。
③碾压机械行走方向应平行于坝轴线;分段、分片碾压,相邻作业面的搭接碾压宽度,平行坝轴线方面不应小于0.5米,垂直坝轴线不应小于3米。
2.1.3 混凝土施工(1)模板工程模板沿纵缝安装,采用槽钢作模板,槽钢宽为15cm,横缝采用假缝形式,按设计要求待砼浇筑后适当的时限采用切割机割缝。
模板施工程序:准备工作→测量放线→模板安装加固→自检、监理验收→拆模→保养。
模板架设时要先进行施工放样,严格按照设计要求,做到分块缝横平竖直,满足外观要求,立模时作好伸缩缝的处理。
加固时采用钢钎支撑固定,钢钎要求打至坡面土体之中。
砼浇筑前,在模板内侧涂刷一层脱模剂,拆除时,掌握好拆模时间,以拆模时保证砼棱角不损坏为宜。
(2)砼的制备砼采用0.4m3强制式拌合机拌制,砂石骨料用装载机运至集料斗,水泥用机械翻斗车运至拆包平台,人工拆包,水用抽水机抽至蓄水箱,再用水泵经自动控制计量抽入拌和机内,搅拌后的熟料采用小型翻斗车运至仓面。
(3)砼的运输与入仓方式砼的运输采用机械小翻斗车进行水平运输,斜坡段通过溜槽辅以人工扒料,直接入仓、人工平仓、机械振捣,运输过程中要预防混凝土发生分离现象。
(4)砼的浇筑护坡砼整体沿坡面自下而上浇筑,砼浇筑应连续进行,对单块砼的浇筑,不允许有间歇时间。
砼浇筑采用滑模施工。
施工过程中,在进行人工平仓后,采用软轴插入式振捣器振捣,直至砼不明显下沉,呈现泛浆,不冒气泡为准。
混凝土收面压光应紧跟砼浇筑进行,而且必须在砼终凝前收浆2~3遍,保证内实外光。
收浆时严禁在表面撒水泥或洒水,混凝土表面平整达到施工规范要求。
2.1.4 土工膜铺设(1)性能指标检测:土工膜购买之前,应向厂家索取样品进行其物理性能,水力性质、力学性能、外观要求检测、符合设计要求及有关规范规定。
(2)运输及储存:土工膜采用卷材运输,购买时应检查货物是否贴有标签,标明该制造厂名、制造号、类型、厚度、尺寸及重量,并应附有专门的装卸和使用说明书。
土工膜运抵现场时应放入材料仓库内,并根据型号分别堆放。
(3)拼接:土工膜的拼接方式及搭接长度应满足施工图纸的要求。
土工膜的接头施工前应先作工艺试验。
若采用黏结方式,则应进行黏结剂比较、黏结后的抗拉强度、延伸率以及施工工艺等试验;若采用热熔焊接方式,则应进行焊接设备的比较、焊接温度、焊接速度以及施工工艺等试验。
试验前,应向监理工程师提交试验大纲,批准后才能进行试验。
试验完成后,应将试验成果和报告报送监理工程师审批,报告应说明选定的施工工艺及相应的施工参数,经监理工程师批准后,才能进行施工。
在斜坡上搭接时,应将高处的土工膜搭接在低处的土工膜面上。
应尽量选用宽幅的土工膜,若所选择的幅宽较窄,应在工厂内或现场工作棚内拼接成宽幅,卷成长卷材运至铺设面,以减少现场接缝和黏(搭)结工作量。
(4)铺设土工膜土工膜铺设前,应通过基础土体或垫层的验收、完成垫层面的清理作。
铺设面上应清除一切树根、杂草和尖草和尖石,保证铺设碎石垫层面平整,不允许出现凸出及凹陷的部位,并应碾压密实。
排除铺设工作范围内的所有积水。
土工膜的铺设应根据坝基高程和材料的受力方向、施工过程中的度汛要求以及尽量减少接缝的数量等因素确定,并应符合施工图纸的要求。
土工膜的铺设应与浆砌石网格和砂砾石垫层同步进行。
土工膜与基础及支持层之间应压平贴紧,避免架空,清除气泡,以保证安全。
铺设过程中,作业人员不得穿硬底皮鞋圾带钉的鞋,不准直接在土工膜上卸放块石等工料,不准用带尖头的钢筋作撬动工具、严禁在土工膜上敲打石料和一切可能引起损坏的施工作业。
为防止大风吹损,在铺设期间所有的土工膜均应用沙袋或软性重物压住,直至保护层施工完为止。
当天铺设的土工膜应在当天全部拼接完成。
进行土工膜的保护层施工时,任何时候铺放设备均不得直接在土工织物行驶或作业,以保证其铺设时不被损坏。
对施工过程中遭受损坏的土工膜,应及时按监理工程师的指示进行修理,在修理土工膜前,应将保护层破坏部位不符合要求的料物清除干净,补充填入合格料物,并予整平。
水利水电工程安全技术、措施管理制度(5篇)
水利水电工程安全技术、措施管理制度第一章总则第一条为了有效控制我局施工生产过程中的潜在风险,保障施工人员的健康和安全,利用安全技术措施创造或改善施工现场的安全条件,结合我局施工生产的特点,特制定本管理制度。
第二条安全技术措施的制订应在施工过程危险源辨识、评价的基础上遵循安全可靠、经济合理、技术可行的原则,注重措施的适用性和可操作性。
第三条安全技术措施的范围包括:1、改善施工环境和生产条件,防止伤亡事故发生或财产损失的措施。
2、保护作业人员的身体健康,防止职业中毒和职业病发生的措施。
3、保证施工生产顺利进行而抵御自然破坏能力的措施。
第四条安全技术交底应分部、分项、分专业工种进行。
第二章安全技术措施的编制第五条各施工单位的工程技术部门为本单位安全技术措施编制的主责部门,与安全技术措施内容相关的其它部门为参与措施会签部门。
第六条安全技术措施的编制工作应根据防范事故类别和有关规程规范的规定,由具备相应专业技术资格的工程技术人员完成,经过会签、审核、批准后执行。
第七条安全技术措施的审核,应由编制措施人员所在部门的负责人完成并签证。
安全技术措施的批准由本单位技术总负责人完成并签证。
第八条施工单位编制的安全技术措施应及时报送工程建设监理单位同意并签证。
第九条安全技术措施的编制应同施工技术措施同时进行、同步实施。
对安全有重大影响作业应单独制订专项的施工安全技术措施。
凡涉及的重要结构、施工设施应进行安全技术设计,以保证其强度、刚度和安全系数。
第十条下列单项工程施工(作业)必须单独编制安全技术措施(方案):基坑支护、脚手架、模板工程、施工用电、塔吊、物料提升机、外用电梯、大型物体起重吊装、以及爆破、水下、拆除工程等,以及1、土石方开挖工程爆破施工;2、斜、竖井工程施工;3、高排架和高栈桥施工;4、大型金属结构、机电设备运输、拆装施工;5、高处临空、高处临水和高边坡施工;6、双层以上交叉和系统性电气作业;7、水上、水下工程施工;8、其它对安全有重大影响的工程施工。
第二章--施工方案与技术措施(水利)
第二章–施工方案与技术措施(水利)
在水利工程建设中,科学合理的施工方案和技术措施是保证工程质量和进度的关键。
本章将对水利工程中的施工方案和技术措施进行详细介绍。
一、施工方案
1.1 施工组织设计
在水利工程建设中,施工组织设计是保证施工安全和效率的重要环节。
在设计施工组织时,需要考虑施工队伍的编制、施工作业的流程、物资供应保障等因素,确保施工过程顺利进行。
1.2 施工进度计划
制定科学合理的施工进度计划是保证工程按时完工的前提。
在编制施工进度计划时,需要充分考虑施工条件、季节因素、设备供应等因素,合理分解工程量,明确施工节点,确保施工按计划进行。
二、技术措施
2.1 施工机械选型
在水利工程建设中,施工机械的选择直接影响到施工效率和质量。
需要根据具体工程特点和施工条件,选择适合的施工机械设备,确保满足工程要求。
2.2 施工工艺控制
施工工艺控制是保证工程质量的关键环节。
需要根据具体工程要求,采取合理的施工工艺控制措施,确保工程质量达到规定标准。
2.3 安全施工措施
在水利工程建设中,安全施工是至关重要的。
需要严格遵守施工安全规范,采取必要的安全防护措施,确保施工过程中安全生产。
结语
施工方案与技术措施在水利工程建设中起着至关重要的作用。
只有科学合理地制定施工方案,采取有效的技术措施,才能保证工程顺利进行,达到预期效果。
希望本章的介绍能为水利工程施工提供一定的参考和指导。
以上是本文对水利工程中施工方案与技术措施的介绍,希望对读者有所帮助。
土地整理项目农田水利工程施工方案和技术措施
土地整理项目农田水利工程施工方案和技术措施农田水利工程施工应切实注意与其它工程施工顺序的配合与行衔接,如与道路的交叉过水涵管位置与高程,避免二次开挖,渠道与新修道路伴行时,必须待道路路面施工完毕后,方可进行渠道两侧的衬砌及渠底碎的浇筑,避免道路工程压实时侧压对水利工程的破坏。
农田水利工程应视整个工程进展情况有计划地进行。
1)土方开挖(1)土方开挖:由于开挖断面较小,拟分段在按设计高程放样后采用人工开挖,一次性开挖到底,并及时验槽进入下一工序施工。
1、构筑物及灌渠工程水渠系统,修筑前应检验其轴线位置,高程放样,不得超挖,如有超挖情况,应予回填,回填时必须掺石灰等,并予夯实。
2、采用人工夯实,每层填筑厚度不得超过20cm,分层多次夯产,渠内侧采用稍超填方式,超填3cm。
3、基底应视天气情况欠挖3-5cm为宜,以保证衬砌和底板碎浇筑时土质新鲜,不被水泡或晒裂。
水渠底及水渠堤及渠底是否压实,要做到表面平整,砌体稳定,密实,造型美观大方,运行坚固实用,具体操作如下:1)固定作业人员,边坡修坡整齐到位,不得有凸石、超修等现象。
边坡底铲除到位,不得有超铲、欠铲现象。
2)衬砌时应挂双线,板底密实,确保边坡坡度符合设计。
3)衬砌必须保证缝内砂浆饱满密实,严禁使用灌浇浆法及干砌勾缝办法,砌筑时用瓦刀将缝拖匀。
4、基底开挖或填土后要充分压实:采用电动或柴油振动机夯压辅以人工夯实,夯压方向平行渠道轴线,各段要设立标志,以防漏压、欠压。
上下层分段位置要错开。
夯压不到的死角,辅以人工进行夯实。
5、修坡:渠道全断面开挖或填筑完毕后,进行削坡清理,用蛙式打夯机对边坡进行夯实。
2)混凝土底板工程施工1、操作工艺(1)混凝土配制应用磅秤计量按配合比由专人进行配料,在搅拌地点设置混凝土配合比指标牌。
(2)混凝土正式搅拌前,搅拌机应先回水空转湿润后再行加料搅拌,开始搅拌第一罐混凝土时,一般宜按配合比少加一半石子,以后各罐均按规定下料。
第二章施工方案与技术措施的合理性、科学性与可行性
第二章施工方案与技术措施的合理性、科学性与可行性第一节土地平整本项目区土地平整工程包括:坡改梯、格田整理、水田整理、旱地整理等工程。
一、施工准备(1)熟悉工程环境工程开工前,施工人员应对施工现场的地形,地物进行详细的踏勘。
初步了解所在位置及周围环境,初步确定跨越线路的措施。
(2)场地内障碍物拆迁已完成。
(3)临时道路的修建。
施工便道充分利用原有道路,适当修筑临时道路。
(4)耕植土保护对原有耕植土进行保护。
(5)设置安全标志自弃土场至施工现场道路交叉处、行人较多处、转弯处以及道路条件较差处等树立警示标志。
在施工现场设置醒目的提示标志,确保现场安全生产。
(6)编制实施性施工组织设计,总体进度计划和月进度计划并报批。
(7)开工报告上述各项条件具备后,即可按程序向监理工程师提出开工报告。
开工报告的内容根据有关规定及现场监理的要求办理。
二、场地清理(1)进场后现场实测清表工作量,按程序报业主批准后方可开始清表工作。
(2)场地清理采用人工配合机械进行,被清理的挖方地段、填方地段和取土场不得有不符合要求的树根杂、腐植土、淤泥等杂物。
(3)填方场地清理完后,采用机械翻松30cm,并碾压至规定的密实度。
对清理树坑和清移障碍物所留下的孔洞,应选用合适的填料分层回填并压实。
(4)场地清理的同时,开挖纵向临时排水沟作为施工期间的临时排水系统。
(5)挖填交界区表土清理完后,将填方区表土松30cm厚,碾压至规定的密实度。
(6)场地清理、旧路的挖除应与土方工程进度相适应,以保证已清理的地块在填土前不受污染、雨水浸泡和受冻。
三、施工测量(1)接收检查控制点开工前在监理工程师的组织下,对沿线控制点点位进行交桩,然后根据设计图控制点成果一览表中的数据认真检查控制点,现场控制点不能满足施工测量需要时,经监理工程师批准再加密或补测控制点。
工程水利施工项目施工组织设计
第一章技术标标书总说明本公司详细研究了(施0306―4标)的“招标文件”和“施工招标补遗文件”,并进行了工程现场的实地踏勘,我们愿意按照招标文件的全部规定条款,承包本标段护岸工程:祁连山路西侧---外环二大道,桩号C1+718.0~C3+572.0,河道轴线长度1854米的施工任务。
我公司是长期从事水利工程建设的专业施工企业,多年来一直在闵行区水利建设事业中发挥骨干作用。
在施工中积累了丰富的实践经验,拥有较强的技术力量和设备齐全的施工队伍,我们有信心,能保质、保量、安全、按时完成本标段护岸工程施工任务。
本公司将不折不扣地信守合同条款,服从建设单位、监理、质监及设计单位、部门的指导和监督。
实行全面质量、工期、文明施工及安全生产管理,现制定如下目标作承诺:质量目标:根据国家及上海市颁布的有关建设工程质量检验评定标准,本工程质量符合合同要求,创优良级工程。
竣工资料达到上海市建设档案和管理委员会规定的竣工验收备案标准。
工期目标:根据招标文件要求,本公司保证在一百十天内全部完成本工程全部工程量的施工任务,比规定工期提前十天。
安全目标:严格遵守和执行国家以及上海市安全和劳动保护的有关规定,保证采取一切必要的安全预防措施。
并接受上海市劳动保护监察机构和市政安全监督和检查,确保施工全过程安全生产顺利进行。
重大、大责任事故为零,工伤死亡事故为零。
工地建筑目标:严格遵守上海市有关文明施工管理的规定,严格执行上海市水利局关于创建文明工地的规定,接受有关部门的监督和检查,做有环保意识,不扰民,争创文明工地。
第二章施工组织设计一、各分部分项工程施工技术方案(一)、施工工艺流程(二)、施工测量1.根据业主提供的座标控制点和水准点,按照设计要求进行定位放线,河道轴线用经纬仪设测导线点控制,每100米左右设置一点,导线点设测定位必须在河岸线以外便于保存保护的地方,设置固定标志,并加妥善保护,高程控制将在工程任务范围内布设一条临时水准路线,采用轴线导线桩加测水准高程的方案。
水利分水项目施工方案与技术措施

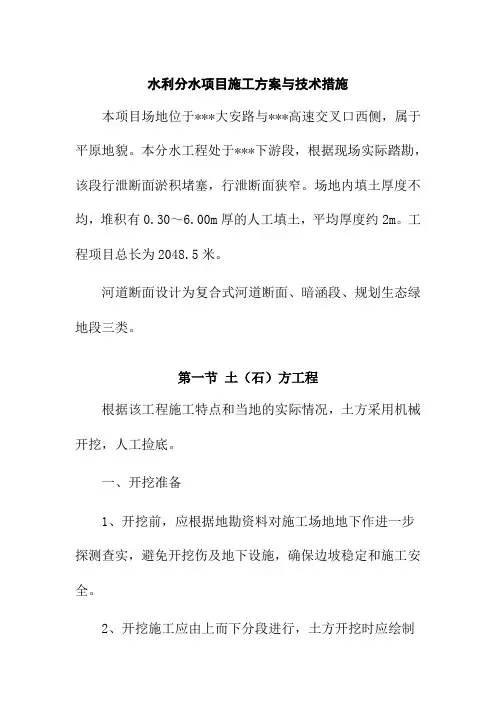

水利分水项目施工方案与技术措施本项目场地位于***大安路与***高速交叉口西侧,属于平原地貌。
本分水工程处于***下游段,根据现场实际踏勘,该段行泄断面淤积堵塞,行泄断面狭窄。
场地内填土厚度不均,堆积有0.30~6.00m厚的人工填土,平均厚度约2m。
工程项目总长为2048.5米。
河道断面设计为复合式河道断面、暗涵段、规划生态绿地段三类。
第一节土(石)方工程根据该工程施工特点和当地的实际情况,土方采用机械开挖,人工捡底。
一、开挖准备1、开挖前,应根据地勘资料对施工场地地下作进一步探测查实,避免开挖伤及地下设施,确保边坡稳定和施工安全。
2、开挖施工应由上而下分段进行,土方开挖时应绘制开挖详图,确定开挖路线、顺序、范围、基底标高,边坡坡度,排水沟。
二、表土清理对开挖区域内的表土层、障碍物、建筑垃圾等进行清除。
剥离的表土如为耕作层,按照就近原则堆存堆土场进行堆存,堆存时应进行分区、分层堆放,以便后期作为右岸沿渠路绿化带植土使用;如为废弃料,则应运至指定的弃渣场弃掉,弃渣时应做好分层堆放。
三、土方开挖1)开挖从上至下分层分段依次进行,严禁自下而上或采取倒悬的开挖方法。
对于地下水侵润线以下开挖采用超前开挖降排水导流沟方式进行,开挖分段每500m设置集水坑。
两侧边坡预留垂直建基面边坡保护层。
待两侧降排水导流沟将渠道中间地下水降排后进行大面积开挖。
如开挖施工作业面较为开阔,且开挖层厚较薄,可采用推土机进行集料,装载机直接装车运输。
2)保护层开挖,开挖前首先采用井点降排水方式进行地下水抽排,开挖主要采用1.6~1.8m3液压反铲进行开挖,直接装自卸车运至指定的弃渣场弃渣。
对于渠道土质保护层采用反铲削坡、人工辅助反铲修整边坡,以满足施工图纸要求的坡度和平整度,确保边坡的稳定。
3)土方明挖过程中,如出现裂缝或滑动迹象时,立即暂停施工,将人员设备尽快撤离工作面,视边坡开裂程度采取不同的应急措施,并通知监理工程师,必要时设置观测点,及时观测边坡变化情况,并做好记录。
水利水电施工组织设计规范
水利水电施工组织设计规范-范本河道治理工程湖南省电子平台暗标施工组织设计第一章内容完整性和编制水平一、编制说明1.1编制依据本工程施工招标文件、工程图纸、工程量清单、招标补遗文件等。
现行的国家有关标准、规范、规程及相关地方标准规范。
本企业内部质量文件、管理制度及类似工程施工经验和其它有关文献资料。
1.2编制内容及范围本施工组织设计是根据本工程招标文件、工程图纸、工程量清单、招标补遗文件及施工现场实际情况进行编制的,如有幸中标,亦将作正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。
本施工组织设计内容包括本工程施工特点及重点难点分析及对策措施;施工组织与部署;施工方案与技术措施;质量管理体系与措施;安全管理体系与措施;环境保护管理体系与措施;工程进度计划与措施;施工总布置;资源配备计划(劳动力计划、主要材料用量计划、施工设备、试验和检测仪器设备)等自开工至竣工的全过程组织管理措施。
1.3编制原则满足业主对工期、质量、进度、安全生产、文明施工、环境保护等要求的原则。
精心组织,科学管理,合理配置各种资源,做到连续均衡生产。
满足招标文件要求,根据本工程特点,结合我们公司多年的施工经验和公司的管理经验,优化施工方案,确保工程质量。
采用先进的施工机械设备、施工技术和施工管理控制经验及程序,按期保质保量的完成本工程。
1.4施工特点及重点难点分析及对策措施1.4.工程概况及施工重点难点分析项目名称:平江县汨罗江三市镇右岸保护圈治理工程(第二期)建设地点:平江县三市镇建筑规模:绿化砼护坡、草皮护坡、C15砼护脚、浆砌石挡土墙护岸、C20钢筋砼防浪墙、泥结石路面、新建涵闸、重建涵闸等。
招标范围、标段划分及相应计划工期:本招标项目分为 1 个标段。
建设内容为平江县汨罗江三市镇右岸保护圈治理工程(第二期),招标金额为1700万元。
具体内容详见工程量清单和招标图纸。
项目计划工期为240 日历天质量要求:符合国家相关质量验收规范标准达到合格要求其他要求:从工程移交证书写明的工程完工日起一年按相关规范保修。
水利工程施工技术及措施
水利工程施工技术及措施水利工程的施工技术水平对国家基础建设和经济发展都有着重要的意义和作用。
因此,相关施工管理单位要不断的在实际的施工过程中提高和改进水利工程的施工技术,提高施工技术的水平和质量安全,从而确保水利工程的安全使用和正常运行,促进我国基础设施建设的顺利进行和国民经济的平稳、快速发展。
本文主要对水利工程施工技术及措施进行了分析探讨。
标签:水利工程;施工技术;提高措施引言:国民经济的不断发展使得人们生活水平得到了提高,与此同时,人们在生活中也提出更高的要求,为了更好的促进经济和社会的发展,进行水利工程施工是非常必要的。
水利工程施工在技术方面要给予高度重视,这样才能更好的保证施工质量。
水利工程施工中对施工质量进行重视,一定要对相关的技术进行分析,这样才能更好的提高施工的质量和水平,同时也能更好的保证在施工过程中的质量安全和以后的使用效果。
一、分析水利工程施工的特点为了更好地应用施工技术于水利工程之中,作为施工企业必须对水利工程施工的特点有一个基本的认识。
就笔者从事多年的水利工程施工实践来看,其特点主要体现在以下几个方面:1、施工工程施工具有较强的不确定性在水利工程施工中,影响水利工程顺利施工的因素较多且不确定性较强。
例如来自自然方面、人员方面、社会方面等均是影响施工顺利进行的因素。
从自然方面的影响因素来看,主要有来自水文、气象、地质、地形、地貌、水土等;从人员方面的影响因素来看,主要是取决于水利施工人员的素质水平、技术水平等;从自然方面的影响因素来看,主要有来自政治、经济、生态、安全等。
所以不确定性的水利工程施工的一大特点。
2、施工工程施工具有较强的复杂性在水利施工过程中,不管是水利施工现场的管理,还是水利工程的施工都具有较强的复杂性,不仅时空多向错位,而且多学科和多领域之间交叉,具有量大面广的特点,因此整个施工过程都较为复杂,同时给水利工程施工管理也带来一定的挑战。
3、水利施工安全隐患多在水利施工过程中,由于需要进行很多露天作业与水下作用,施工环境的复杂性决定了施工的难度,尤其是在施工现场存在较多事故隐患,加上水利工程建设周期长、任务重、人员流动较大等因素,进一步加剧了施工的危险系数,因而在水利施工中必须加强安全管理,以安全为前提,切实加强水利工程施工技术的应用,最大化的确保水利工程质量。
水利施工方案技术措施
水利施工方案技术措施水利工程是国家基础设施建设中重要的一环,为确保水利工程施工顺利进行并达到预期效果,必须制定合理的施工方案和技术措施。
水利施工的技术措施至关重要,涉及到人力、物力、财力等多个方面的综合考量。
本文将详细介绍水利施工方案中的技术措施,以确保工程的顺利进行。
施工前准备在水利工程施工之前,必须进行充分的准备工作。
首先,要对施工现场进行详细的勘察和测量,确保施工的准确性和安全性。
其次,要制定施工计划和进度安排,合理安排各项工程任务的先后顺序,确保施工的顺利进行。
另外,还需要准备好必要的施工材料和设备,以保证施工的顺利进行和质量的保证。
施工技术措施土方开挖土方开挖是水利工程中重要的施工环节。
在开挖土方时,必须根据工程要求和地质条件确定开挖的深度和坡度,合理安排土方开挖的方式和顺序,以确保施工的高效进行和安全保障。
基础施工水利工程的基础施工是工程的基础,对工程的稳定性和安全性起着至关重要的作用。
在进行基础施工时,必须根据设计要求和地质条件选择合适的基础形式,保证基础的稳固和承载能力。
结构施工水利工程的结构施工包括各种建筑物和构筑物的建设,如坝体、闸门等。
在进行结构施工时,必须严格按照设计要求和技术规范进行施工,确保结构的牢固和使用寿命。
施工安全措施水利工程施工中的安全问题是至关重要的,一旦发生问题将对工程造成严重影响。
为此,必须采取一系列的安全措施,包括:•制定施工安全计划,明确安全责任人和安全管理制度;•加强对施工人员的安全教育和培训,提高他们的安全意识和自我保护能力;•严格执行安全规章制度,如佩戴安全帽、安全绳索等;•定期进行安全检查和隐患排查,发现问题及时解决。
施工质量控制水利工程的质量直接关系到工程的使用效果和寿命。
为保证水利工程的质量,必须加强质量管理和控制,包括:•制定严格的质量管理体系和质量控制标准;•严格按照设计要求和施工规范进行施工,确保工程质量符合标准;•加强对工程施工过程的监督和检查,及时发现和解决质量问题。
水利施工方案
第一章、工程概况第一节、工程概况及编制说明一、工程概况:1.渠首引水渠工程:人工将60m渠底整平后,现浇C20砼砌护,厚度0.30m,矩形断面2X2m墙后人工夯实填土;2.柳沟渡槽工程:渠口两边均加高0.6m,渡槽长20m边墙宽0.8m,采用M7.5水泥砂浆砌块石,外侧采用M10水泥砂浆勾缝,内侧采用M10水泥砂浆抹面;3.崖窑峁退水闸工程:人工将原闸墩拆除后,重新砌筑闸墩,净尺寸为2.5 x 2X 3m 闸洞宽0.7m,墙高0.8m,拱高0.4m,采用M7.5水泥砂浆砌块石, M10 水泥砂浆勾缝;4.中沟收费站引水渠工程:人工土层清除后,砌筑挡墙,采用水泥砂浆砌块石, 水泥砂浆勾缝,墙外人工夯实填土与原坡衔接;5.中沟倒虹引水渠工程:人工将冲毁部分夯实填土后,采用水泥砂浆块石砌护, 水泥砂浆抹面。
6.人工将渠内淤积渣土及毁坏段的石头清除后,重新整修渠道,采用水泥砂浆砌块石, 水泥砂浆勾缝。
二、编制依据1.陕计项目[2000]1045 号文颁发的《陕西省水利水电工程概(预)算编制办法及费用标准》;2.陕水规计发〔2009〕91 号文《关于印发陕西省水利水电工程概预算编制办法及费用标准(2000版)调整意见的通知》;3.国家发改委、建设部发改价格〔2007〕670号文颁发的“国家发改委、建设部关于印发《建设工程监理与相关服务收费管理规定》的通知”;4.国家计委计价格〔2002〕1980 号文关于印发《招标代理业务收费管理暂行办法》的通知;5.中华人民共和国财政部、国家发展和改革委员会财综〔2008〕78 号文《关于公布取消和停止征收100项行政事业性收费项目》的通知6. 国家发展计划委员会计投资[1999]1340 号文,国家计委关于加强对基本建设大中型项目概算中的“价差预备费”管理有关问题的通知。
7.陕政办发[2011]10 号文,陕西省人民政府办公厅关于印发《陕西省地方教育附加征收管理办法》的通知。
