市政工程桥梁施工(技术标经典).
桥梁、道路技术标

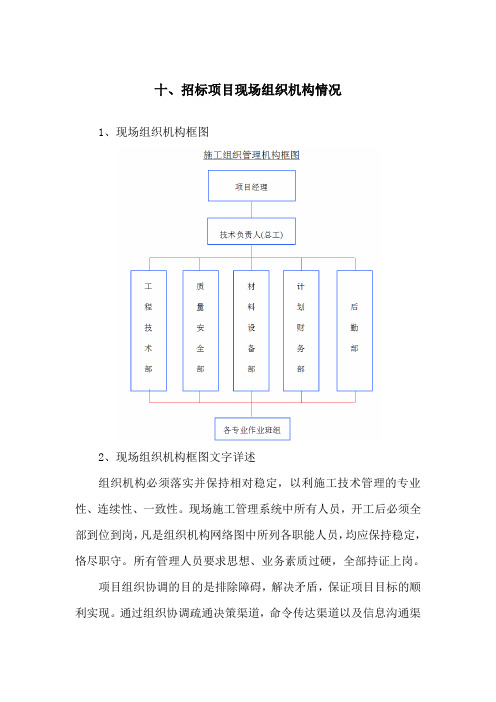

十、招标项目现场组织机构情况1、现场组织机构框图2、现场组织机构框图文字详述组织机构必须落实并保持相对稳定,以利施工技术管理的专业性、连续性、一致性。
现场施工管理系统中所有人员,开工后必须全部到位到岗,凡是组织机构网络图中所列各职能人员,均应保持稳定,恪尽职守。
所有管理人员要求思想、业务素质过硬,全部持证上岗。
项目组织协调的目的是排除障碍,解决矛盾,保证项目目标的顺利实现。
通过组织协调疏通决策渠道,命令传达渠道以及信息沟通渠道,避免管理网络的梗阻或不畅,提高管理效率和组织运行效率;组织协调可以避免和化解各利益群体,组织各层次之间、个体之间的矛盾冲突,提高合作效率、增强凝聚力,使得各层次、各部门、各个执行者之间增进了解,互相支持,共同为项目目标努力工作,保证项目的目标顺利实现;组织协调工作质量的好坏、直接关系到一个项目的管理水平和整体素质,减少甚至避免了各种不必要的内耗,既保证了业主利益,又保证了企业利益,也保证了社会发展的总体要求。
组织协调分为内部关系协调,近外层关系协调和远外层关系的协调。
3、总部与现场管理部门之间的关系详述项目经理部设项目经理一名、技术负责人(总工程师)一名、下设五部,即:工程技术部、质量安全部、材料设备部、计划财务部、后勤部。
项目经理:负责按照已确定的工期、质量、成本控制、安全文明施工等各项管理目标,按照现行质量控制体系的要求,组织全过程的具体实施。
技术负责人(总工程师):协助项目经理工作、主管施工技术、质量监测、指导制定详细的施工方案,处理各种技术问题,主持工程技术会议,组织工程、质量检测工作,最终实现工程质量管理目标。
工程技术部:负责项目全过程实施的具体技术管理工作,负责施工现场调度、技术管理、施工测量、检验试验及环保文明施工管理。
质量安全部:按质量文件与要求,实施全过程的质量控制和检查、监督工作。
负责对分部、分项工程及最终产品的检验,并参与最终产品的质量评定工作,独立行使施工过程中的质量监督权力。
道路桥维修工程施工招标技术标

道路桥维修工程施工招标技术标预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制目录目录 (I)第一章编制说明 (1)一编制依据 (1)二工程概况 (1)三招标文件响应性 (1)第二章施工准备 (2)一施工现场准备 (2)二技术准备 (2)三劳动力准备 (2)四材料准备 (3)五机械设备准备 (3)六质量检验仪器的配备 (3)第三章施工管理体系 (4)一施工管理网络 (4)二施工管理人员职责 (4)(一)项目经理岗位责任制 (4)(二)项目技术负责人岗位责任制 (4)(三)施工员岗位责任制 (5)(四)质量检查员岗位责任制 (5)(五)安全员岗位责任制 (5)第四章施工总体布置 (6)一施工总体安排 (6)(一)施工现场布置 (6)(二)施工进度安排 (6)二施工用电安排 (6)三施工用水安排 (6)(一)给水 (6)(二)排水 (6)四施工消防安排 (7)第五章分部分项工程施工方法 (8)一施工测量 (8)(一)技术标准 (8)(二)技术措施 (8)二拆除工程 (8)三桥面层施工 (8)(一)施工工艺 (9)(二)结合面处理 (9)(三)安设模板 (9)(四)钢筋网安装 (10)(五)浇筑混凝土 (10)(六)表面整修和防滑处理 (10)(七)养生及拆模 (11)(八)加固施工 (11)(九)防水层施工 (12)(十)伸缩缝处理 (13)(十一)沥青面层铺装 (14)(十二)人行道铺设 (16)第六章特殊季节施工措施 (17)一冬季施工措施 (17)二施工措施 (17)第七章施工总进度计划及工期保证措施 (18) 一施工总体进度计划 (18)(一)施工总进度计划编制的指导思想 (18) (二)施工总进度安排 (18)二工期保证措施 (18)(一)组织措施 (18)(二)管理措施 (18)(三)技术措施 (18)(四)材料供应措施 (19)第八章劳动力及材料供应计划 (20)一劳动力投入计划 (20)(一)项目管理人员配备计划 (20) (二)施工班组及劳动力安排 (20) (三)劳动力配备及保证措施 (20)二主要材料供应计划 (20)(一)材料供应计划 (20)(二)原材料的质量控制 (21)(三)材料采购保管措施 (21)(四)保证材料进场措施 (21)第九章工程质量保证措施 (22)一施工质量目标 (22)二工程质量管理保证措施 (22)三工程质量技术保证措施 (22)四质量检查和检测手段 (23)五材料、设备施工质量保证措施 (23) (一)原材料进场措施 (23)(二)设备质量控制 (24)第十章安全文明施工及环保措施 (25)一安全施工保证措施 (25)(一)安全保证体系 (25)(二)安全及消防实施措施 (25)(三)安全生产保证措施 (25)二文明施工保证措施 (26)(一)文明施工目标计划 (26)(二)总平面管理 (26)(三)重点部位的要求 (26)三环境保护措施 (26)(一)环境保护体系 (26)(二)建筑垃圾运输规定 (26)第十一章主要施工机械设备配备及布置 (29)一主要施工机械设备的配备 (29)二主要施工机械设备的布置 (29)(一)机械设备的布置 (29)(二)机械设备的管理 (29)(三)小机械的管理 (29)三机械设备保证措施 (29)附表一拟投入本招标项目的主要施工机械设备表 (31)附表二拟配备本招标项目的试验和检测仪器设备表 (32)附表三劳动力计划表 (33)附表四计划开、竣工日期和施工进度网络图 (34)附表五施工总平面图 (34)附表六临时用地表 (35)附表七拟分包项目情况表 (36)附表八拟派往本招标项目的管理机构人员组成表错误!未定义书签。
道路桥梁工程技术标

目录第一章编制说明第一节概述第二节编制依据第三节编制原则第二章工程概况第一节总体概述第二节工程概况第三节工程水文地质情况第四节总体设计概况第五节本标段所涉及的主要法律、法规、规范标准第三章工程及项目班子配备第一节工程项目管理实施方案第二节施工项目管理目标及承诺第三节施工现场组织管理方式第四节管理部门及主要管理人员管理职责第四章施工现场布置及施工准备第一节施工现场准备方案及工作计划第二节施工现场平面布置方案第五章道路工程施工方案第一节总体施工方案第二节测量放线第三节路基土石方施工第四节级配碎石底基层施工方案第五节5。
5%水泥稳定级配碎石基层施工方案第六节沥青混凝土路面应力吸收层第七节改性沥青玛蹄脂碎石混合料SMA13施工方案第八节施工要点第九节施工技术要求第十节人行道铺设施工方案第十一节路缘石施工方案第十二节树池砌筑施工方案第十三节水泥混凝土路面施工方案第十四节钢筋混凝土预制盖板排水沟施工方案第十五节防撞护栏施工方案第十六节挂网植草施工方案第十七节人行道栏杆施工方案第十八节拆除路面施工方案第六章供电、照明工程施工方案第一节电力管线、通信管网工程施工方案第二节照明工程施工方案第三节手孔井施工方案第七章排水工程施工方案第一节准备工作第二节双壁波纹管铺设第三节钢筋混凝土管铺设第四节玻璃钢夹砂管施工第五节跌水井施工第六节雨、污水检查井施工第七节雨水口施工第八章路基防护、绿化工程第一节C30混凝土挡土墙施工方案第二节C20片石砼挡土墙施工方案第三节桩板式混凝土挡土墙施工方案第四节锚杆边坡防护施工方案第五节M7。
5浆砌片石排水沟施工方案第六节园林绿化工程施工方案第七节铺种草坪施工方案第九章交通工程施工技术方案第一节交通标志施工第十章桥梁工程第一节桥梁工程钻孔灌注桩施工方案第二节混凝土桥墩施工方案第十一章隧道工程第一节C30隧道边墙施工方案第二节防火涂料施工方案第三节C20隧道内排水沟施工方案第四节砌筑过水涵施工方案第十二章质量承诺和质量保证措施第一节质量保证体系第二节质量保证措施第十三章施工总进度计划及工期保证措施第一节工期目标第二节工期保证措施第十四章安全生产、文明施工保护措施第一节安全保证体系及措施第二节文明施工保证体系及措施第十五章环境保护管理体系与措施第一节环境保护工作的指导思想第二节环境保护组织机构及保证体系第三节环境保护工作内容第四节不同环境污染的保护措施附表:附表一拟投入本项目的主要施工设备表附表二拟配备本项目的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章编制说明第一节概述本施工组织设计的编制充分尊重招标文件的规定及本次招标所提供的一切有关资料。
市政道路及桥梁技术标(技术标经典)

大王山森林公园人行索道桥工程工程建设项目施工招标投标文件投标文件内容:大王山森林公园人行索道桥工程技术标投标人:(盖单位章)法定代表人或委托代理人:(签字或盖章)目录1.施工方案与技术措施2.质量保证措施3.施工总进度及保证措施4.施工安全措施5.文明施工措施6.施工场地治安保卫管理计划7.施工环保措施8.施工现场总平面布置9.现场组织管理机构10.与发包人、监理及设计单位、专业分包工程的配合1.施工方案与技术措施一、工程概况1、项目名称:大王山森林公园人行索道桥工程工程建设项目2、计划工期:164日历天3、工程位置、全长概况:大王山森林公园人行索道桥工程,修建两座人行索道桥, 1#索道桥为1³139 米,通行净宽1.5m,2#索道桥为1³89 米,通行净宽1.5m,索道桥最大跨度139 米。
二、施工准备1、我公司在机械设备上对本工程的承建作好了充分准备,我们不仅准备了如挖掘机、自卸车等一般施工机械,更为本工程配备了振动式压路机、轮胎压路机、沥青摊铺机、装载机、平地机等专业筑路机械,这些机械将根据工程进度陆续进场。
2、现场组织准备:抓好施工现场的水通、电通、电话通,搭好生产、生活设施,结合雨天施工做好排水明沟,落实生产技术准备工作。
3、技术准备:在接到施工图纸后,各级技术人员、施工员,认真熟悉图纸,技术部门负责组织好图纸会审,发现问题及时提出,争取在开工前办好一次性洽商,同时确定好各工序的做法、材料、规格,为加工定货创造条件。
根据业主和勘测单位给定的定位桩和高程控制桩,在施工范围内建立一套完整的导线和高程施工控制体系,并在得到监理和业主复核认可后,作为施工时的依据。
三、施工方案与技术措施(一)民族路延伸段工程1、施工测量进场后马上组织专业测量人员组成工地测量组,根据设计图纸及资料进行沿线调查,核实施工范围内对施工有影响和需拆除的障碍物的准确位置,按设计要求或指定范围在施工前与有关单位联系,弄清具体种类、尺寸、位置、高程等,重要管线设置插牌标记,作好原始记录。
道路桥梁施工技术标准

道路桥梁施工技术标准一、基础施工技术标准1、地质勘察在道路桥梁施工前,必须进行详细的地质勘察。
勘察工作应包括对施工区域的地形、地貌、地质构造、土壤类型、地下水位等方面的调查和分析。
勘察结果应准确反映地质情况,为基础设计和施工提供可靠的依据。
2、基础类型选择根据地质勘察结果和桥梁的荷载要求,选择合适的基础类型,如桩基础、扩大基础、沉井基础等。
不同的基础类型有其特定的施工技术要求和质量控制标准。
3、桩基础施工(1)灌注桩施工:灌注桩施工过程中,要确保桩孔的垂直度、孔径和孔深符合设计要求。
钢筋笼的制作和安装应符合规范,混凝土灌注应连续、密实,防止出现断桩、缩颈等质量问题。
(2)预制桩施工:预制桩的制作质量应严格控制,包括桩身混凝土强度、尺寸偏差等。
在沉桩过程中,要注意控制桩的垂直度和打入深度,避免桩身损坏。
4、扩大基础施工扩大基础的开挖应按照设计要求进行放坡和支护,防止坍塌。
基础底面应平整,混凝土浇筑时要振捣密实,保证基础的强度和稳定性。
5、基础的质量检测基础施工完成后,应进行质量检测,包括承载力检测、桩身完整性检测等。
检测结果必须符合设计和规范要求,否则应采取相应的处理措施。
二、桥梁上部结构施工技术标准1、预制梁施工(1)预制场地的选择和布置:预制场地应平整、坚实,具备良好的排水条件。
预制台座的设置应满足梁体预制的要求,保证梁体的尺寸和质量。
(2)钢筋加工和安装:钢筋的规格、型号、数量和间距应符合设计要求,钢筋的焊接和绑扎质量应符合规范。
(3)模板安装:模板应具有足够的强度、刚度和稳定性,尺寸准确,表面平整光滑。
模板的安装和拆除应小心操作,防止损伤梁体。
(4)混凝土浇筑:混凝土的配合比应经过试验确定,浇筑过程中要振捣密实,注意控制浇筑顺序和分层厚度,避免出现蜂窝、麻面等质量问题。
(5)预应力施工:预应力筋的张拉应按照设计要求进行,控制好张拉力和伸长量。
预应力管道的安装应准确,压浆应饱满密实。
2、现浇梁施工(1)支架和模板:现浇梁施工通常需要搭设支架和安装模板。
市政工程人行天桥施工组织设计#技术标

招标项目(或标段)名称:金苏大道三标段K3+820处人行天桥工程投标文件投标文件内容:技术标招标人:贵阳高科控股集团有限公司投标人:江西中盛建筑工程有限公司(盖章)编制日期: 2012年4月27日目录一、施工组织设计 (3)1.关键施工技术工艺和重点难点的解决方案 (3)2.主要施工设备表(格式文本) (15)3.劳动力和材料的投入计划 (17)4.施工进度计划(附工期横道图) (19)5.施工现场总平面布置图和临时设施布置图 (21)6.工程质量保证技术措施 (24)7.安全文明生产技术措施 (32)8.冬、雨季施工措施 (35)9.材料质量检验措施 (37)10.薄弱环节预防措施 (42)11.保证工期措施 (43)12.与招标人、设计单位、监理工程师的协调配合措施;本工程施工单位与其他相邻施工单位的协调配合措施 (45)13.编制竣工验收、竣工资料和竣工备案的管理实施方案,方案应具有可操作性 (46)1. 关键施工技术工艺和重点难点的解决方案1.1编制依据1.1.1金苏大道三标段K3+820处人行过街天桥工程施工招标文件、施工图。
1.1.2我公司类似工程施工经验及设备能力,质量认证体系文件。
1.1.3本工程现场考察资料。
1.1.4国家、交通部有关公路施工技术规范及验收标准。
1.1.5根据工程实际情况,因地制宜地制定切实可行的施工方案,合理安排施工顺序,确保施工总目标的圆满实现。
1.1.6合理布置施工现场平面,尽量减少工程消耗,降低生产成本。
1.1.7积极采用新工艺、新技术和新材料,增加项目工程的科技含量。
1.1.8采用平行、流水施工方法和网络计划技术,进行有序、均衡、连续的施工。
1.2工程概况1.2.1工程位置:该天桥位于金苏大道三标段K3+820处,上跨金苏大道。
目前金苏大道K3+820处附近为斑马线过街,人车混行,车速快,过街行人众多,安全隐患非常大。
为了消除交通安全隐患,保证行人过街安全,在该处设置一人行过街天桥。
【工程管理】市政工程技术标(doc 78页)
市政工程技术标(doc 78页)部门: xxx时间: xxx整理范文,仅供参考,勿作商业用途伊通河技术标-市政工程工程名称:施工单位(章):项目经理:项目技术负责人:编制人:审核人:编制时间:目录第一章应急工程施工方案及技术措施 (5)一、路基土石方工程 (5)(一) 施工准备 (5)(二) 路基填筑 (5)(三) 路基开挖 (9)(四) 路基断面尺寸的控制及路基整修 (9)二、路面工程 (10)(一) 培土路肩 (10)(二) 垫层 (10)(三) 水泥砂砾稳定底基层、水泥砂砾稳定基层 (11)(四) 水泥混凝土面层 (15)(五) 砂土磨耗层 (21)三、桥梁工程 (22)(一) 扩大基础施工 (22)(二) 墩台身施工 (22)(三) 盖梁施工 (23)(四) 钢筋砼空心板梁施工 (24)(五) 桥面系及附属工程 (26)四、涵洞工程 (28)(一) 钢筋砼盖板涵 (28)(二) 钢筋砼圆管涵 (29)五、排水和防护工程 (30)(一) 路基排水 (30)(二) 路基防护 (31)(三) 责任期内对工程的维护方案 (31)六、重点和难点工程的施工方案、方法及措施 (32)(一) 桥涵台背填筑 (32)(二) 抛石挤淤、换填天然砂砾 (32)(三) 施工材料控制 (33)第二章质量管理体系与措施 (34)一、质量保证组织机构图 (34)二、质量管理原则 (35)(一) 事前控制 (35)(二) 过程控制 (35)(三) 事后控制 (36)(四) 质量计划流程 (37)三、质量通病治理及合理化建议 (38)(一) 解决小桥涵基础下沉的处理措施 (38)(二) 路基病害治理措施 (38)(三) 桥涵构造物质量通病的防治 (38)四、创优规划 (39)(一) 创优规划 (39)(二) 创优措施 (39)五、工程质量保证措施 (39)(一) 建立质量责任制 (39)(二) 建立施工图纸学习与会审制度 (39)(三) 建立技术交底的制度 (41)(四) 建立材料检验制度 (41)(五) 建立奖罚制度 (41)(六) 建立工程质量检查和验收制度 (41)(七) 建立施工技术档案管理制度 (41)(八) 其它措施 (41)第三章节能保证措施 (42)一、首先从综合利用方面进行阐述 (42)二、从资源、能源利用方面进行说明 (42)三、在施工工艺、方法方面 (44)四、在节约人力方面 (45)第四章安全保证管理体系及保证安全的措施 (46)一、安全生产保证体系 (46)(一) 安全生产方针 (46)(二) 安全目标 (46)(三) 安全生产保证体系 (46)(四) 安全施工组织机构 (48)二、保证安全的措施 (48)(一) 制度保证措施 (48)(二) 安全生产措施 (49)(三) 安全保证措施 (49)三、交通安全保证措施 (49)(一) 绕行便道、便桥的管理 (49)(二) 设置标识 (49)(三) 夜间防护 (49)第五章环境保护、文明施工管理体系与措施 (50)一、环境保护体系及措施 (50)(一) 环境保护体系 (50)(二) 环境保护保证措施 (52)二、文明施工及环境保护组织机构 (53)三、各项保证措施 (54)第六章应急工程主要施工机械设备及人员情况 (56)一、拟投入本标段的主要试验、测量设备表 (56)二、拟投入的主要施工机械设备表 (57)三、人员劳动力计划表 (59)第七章应急工程冬季和雨季施工施工方案 (61)一、冬季施工方案 (61)二、雨季施工方案 (61)(一) 雨期施工措施 (61)(二) 雨期施工 (62)(三) 安全防护 (63)第八章原材料进场及施工进度计划 (64)一、工程原材料进场计划 (64)二、施工进度计划 (65)(一) 施工总体计划表(见表1) (65)(二) 分项工程进度率计划(见表2) (65)(三) 分项工程生产率生产和施工周期表(见表3) (65)表1 施工总体计划表 (66)表2 分项工程进度率计划(斜率图) (67)表3 分项工程生产率生产和施工周期表 (68)表4 工程管理曲线 (70)附图1:路基填筑施工工艺框图 (71)附图2:路基土方开挖施工工艺框图 (72)附图3:水泥稳定砂砾基层、底基层施工工艺框图 (73)附图4:水泥混凝土路面施工工艺框图 (74)附图5:天然扩大基础施工工艺框图 (75)附图6:空心板梁预制施工工艺框图 (76)附图7:空心板梁安装施工工艺框图 (77)附图8:浆砌片石施工工艺框图 (78)附图9:圆管涵施工工艺框图 (79)附图10:盖板涵施工工艺框图 (80)附图11:混凝土施工工艺框图 (81)第一章应急工程施工方案及技术措施一、路基土石方工程(一)施工准备⒈路线复测开工前进行导线点、中线复测和水准点的复测与增设。
市政工程桥梁施工技术标(doc 49页)
市政工程桥梁施工技术标(doc 49页)目录目录 (1)第一章编制依据及原则 (2)第二章工程概况与特点 (4)第三章总体施工组织方案 (8)第四章总体施工安排和主要工程施工顺序 (13)第五章桥梁施工技术方案 (16)第六章桥涵工程施工工艺与方法 (41)第七章路基工程施工工艺与方法 (43)第八章冬、雨季和夏季施工安排及防台风、防雷电措施 (48)第九章确保工期的措施 (52)第十章确保质量的体系和措施 (54)第十一章确保安全的体系和措施 (61)第十二章文明施工及文物保护措施 (65)第十三章环境保护措施 (67)表1 本合同工程设立的组织机构图 (70)表4 本合同工程主要的材料试验、测量、质检仪器设备表 (73)表5 本合同工程的主要机械表 (76)表7 施工进度计划横道图 (83)表8 安全组织机构图 (84)表9 总平面布置图 (85)自检合格,报监理工程师检验合格后,方可进行下一道工序。
在施工中,从质量、进度、试验等方面服从监理的管理,严格按照监理程序施工。
2.3确保施工安全,坚持以人为本的原则严格执行《公路工程施工安全技术规程》,对照制定可行的专项安全技术方案和工艺安全技术措施,定人定岗定职责,确保人身安全和施工安全,加强卫生防治工作。
制定安全抢救预案,实行人性化管理。
2.4统筹兼顾、均衡施工、合理安排、确保工期的原则结合施工现场的实际,按照合同工期,编制工程施工计划,配备桥梁专业施工队伍,机械设备,人员材料。
合理安排施工顺序,确保合同工期目标的实现。
2.5工地施工中保护环境的原则坚持“改造自然、保护自然、建设工程、环保同行”的原则,确保文明施工。
施工、环保同考虑、同安排、同落实,两者并举,同期进行,达到修路、环保双成功,双满意。
第二章工程概况与特点1 、工程概况1.1 本次招标项目的项目名称:雅园新村保障房小区商铺外墙改造工程。
1.2 本次招标项目的建设地点:东莞市南城区环城路雅园新村(台心医院对面)。
虾塘处道路及桥梁项目技术标
一、工程概况及施工内容1工程概况…………一条东西向城市主干道。
主要包含道路工程和桥梁工程。
2主要施工内容2.1道路包括路基工程、道路工程、临时排水工程、路缘石等。
2.2本桥梁工程包括桥一、桥二、桥三、桥四、桥五及桥六共六座桥梁。
二、工程进度、质量、安全生产施工目标及保证措施1工程进度目标及保证措施1.1工程进度目标计划工期为390日历天,计划开工日期为2013年9月25日,计划竣工日期为2014年10月20日。
具体工期安排见工程总进度表。
1.2工程进度控制施工进度计划的控制是一个循环渐进的动态控制过程,施工现场的条件和情况千变万化,项目经理部要及时了解和掌握与施工进度有关的各种信息,不断将实际进度与计划进度进行比较,一旦发现进度拖后,要分析原因,并系统分析对后续工作会产生的影响。
1.2.1进度控制的内容1.2.1.1建立严格的《工序施工日记》制度,逐日详细记录工程进度,质量、设计修改、工地洽商和现场拆迁等问题,以及工程施工过程必须记录的有关问题。
1.2.1.2坚持每周定期召开一次,由工程施工总负责人主持,各专业工程施工负责人参加的工程施工协调会议,听取关于工程施工进度问题的汇报,协调工程施工外部关系,解决工程施工内部矛盾,对其中有关施工进度的问题,提出明确的计划调整意见。
1.2.1.3各级领导必须“干一观二计划三”,提前为下道工序的施工做好人力、物力和机械设备的准备,确保工程一环扣一环地紧凑施工。
对于影响工程施工总进度的关键项目、关键工序,主要领导和有关管理人员必须跟班作业,必要时组织有效力量,加班加点突破难点,以确保工程总进划的实现。
1.2.2进度控制的方法1.2.2.1按施工阶段分解,突出控制节点。
以关键线路和次关键线路为线索,以网络计划中心起止里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则,达到保证控制节点的实现。
1.2.2.2按施工项目分解,明确各施工队的目标。
以总进度网络为依据,明确各个施工队的施工目标,通过责任书落实各队责任,以分头实现各自的分部目标来确保工程总目标的实现。
较完整市政工程技术标
第一章技术标综合说明x x校区施工配套工程(以下简称本工程)处于xx市江北区甬江街道,施工内容包括道路及部分铺装、排雨污系统、室外弱电综合管道(不含布线)、七号路1#桥、八号路1#桥、人工河开挖、河坎等,建筑物外5米范围内的市政附属由土建单位施工。
我公司非常感谢x x学校对我公司的信任,有幸让我公司参加本次工程的投标,我公司深感荣幸。
我们凭着高度的责任心,凭着对建设本工程的高度理解编制了本技术标,本技术标是指导整个工程施工的纲领性文件和规范性条款,特此,我们精心组织精干工程人员精心编制本技术标书,在设计过程中,我们不仅咨询过多位专家意见,并集中考虑运用我公司资源优势,根据建设方要求、现场实际情况、工程特点、难点及本公司实力,针对工程的施工准备、分项施工方案、施工组织、施工流程、施工管理等几个重大问题,进行重点施工部署,本工程施工原则为“施工准备充分、施工方案先进合理、施工组织周到严密、施工管理严格细致、总包职责落至实处”。
同时我公司将不断的坚持推广应用新技术、新工艺、新材料,为企业在新的市场竞争中,继往开来,与时俱进,加速发展,以更好的业绩,为社会的发展做出更大的贡献。
全力保证“四最”即:“最优的质量、最精的人员、最快的工期、最好的服务”。
同时我们把追求卓越铭记于心,并将其作为我们编制技术标书的前提。
遵循“确保市政基础施工安全、赶抢市政结构施工工期、穿插设备管线安装、合理搭接施工工序、平面流水立体交叉作业、全面落实质量、工期、安全、文明施工目标”的施工方针,一定顺利圆满的完成本工程施工任务。
我们认真阅读和研究了招标文件及有关图纸资料,并踏勘了施工现场,在分析各种施工有难度因素后,我们有充分的信心,保质、保量、按期、全面完成本工程招标文件规定范围内的施工任务,确保整个工程建设顺利建成和如期交付使用。
我们的心是真诚的,我们的决心是坚定的,我们的目标是卓越的,我们希望有机会能在x x校区施工配套工程施工中实现我们的理想和诺言!为表达我公司承接本工程的诚意,我公司经过对本工程设计图与说明、招标文件、招标答疑等内容进行细致探讨和研究,分析了各种影响施工的不利因素及本工程的施工建设场地和自然条件,并现场进行踏勘,根据招标文件中关于技术标的要求及有关规范,我们编制了本技术标呈贵方审阅。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录目录 (1)第一章编制依据及原则 (2)第二章工程概况与特点 (4)第三章总体施工组织方案 (8)第四章总体施工安排和主要工程施工顺序 (13)第五章桥梁施工技术方案 (16)第六章桥涵工程施工工艺与方法 (41)第七章路基工程施工工艺与方法 (43)第八章冬、雨季和夏季施工安排及防台风、防雷电措施 (48)第九章确保工期的措施 (52)第十章确保质量的体系和措施 (54)第十一章确保安全的体系和措施 (61)第十二章文明施工及文物保护措施 (65)第十三章环境保护措施 (67)表1 本合同工程设立的组织机构图 (70)表4 本合同工程主要的材料试验、测量、质检仪器设备表 (73)表5 本合同工程的主要机械表 (76)表7 施工进度计划横道图 (83)表8 安全组织机构图 (84)表9 总平面布置图 (85)实施性施工组织设计第一章编制依据及原则1 编制依据1.1雅园新村保障房小区商铺外墙改造工程工程施工图纸。
1.2工地现场考察所获取的资料。
1.3交通部“公路桥涵施工技术规范”及与本工程相关的标准、规程。
1.4《沥青路面施工及验收规范》GB50092—96。
1.5中华人民共和国建设部颁布的《市政工程质量检验评定标准》。
1.6施工合同文件及其他相关文件。
1.7我单位人员、设备等综合实力情况。
1.8质量、环境、职业健康安全管理体系文件及程序文件。
2 编制原则2.1提高工程技术管理,优化施工方案的原则严格遵守与甲方签订的施工合同要求:总体工程达优良标准,雅园新村保障房小区商铺外墙改造工程工程优良率达90%。
积极应用新技术、新工艺,优化施工方案,加强科学管理,提高工程质量努力降低工程成本。
2.2执行监理工作程序,建立质量保证体系的原则建立三级质量管理体系,成立由项目经理,总工程师及各部室负责人组成的全面质量领导小组、设专职质检部和专职质检工程师,执行质量检查程序,内部自检合格,报监理工程师检验合格后,方可进行下一道工序。
在施工中,从质量、进度、试验等方面服从监理的管理,严格按照监理程序施工。
2.3确保施工安全,坚持以人为本的原则严格执行《公路工程施工安全技术规程》,对照制定可行的专项安全技术方案和工艺安全技术措施,定人定岗定职责,确保人身安全和施工安全,加强卫生防治工作。
制定安全抢救预案,实行人性化管理。
2.4统筹兼顾、均衡施工、合理安排、确保工期的原则结合施工现场的实际,按照合同工期,编制工程施工计划,配备桥梁专业施工队伍,机械设备,人员材料。
合理安排施工顺序,确保合同工期目标的实现。
2.5工地施工中保护环境的原则坚持“改造自然、保护自然、建设工程、环保同行”的原则,确保文明施工。
施工、环保同考虑、同安排、同落实,两者并举,同期进行,达到修路、环保双成功,双满意。
第二章工程概况与特点1 、工程概况1.1 本次招标项目的项目名称:雅园新村保障房小区商铺外墙改造工程。
1.2 本次招标项目的建设地点:东莞市南城区环城路雅园新村(台心医院对面)。
1.3 本次招标项目的规模:本工程为雅园新村保障房小区商铺外墙改造工程;主要包括对原有外墙面砖及天棚的拆除和重建,总施工面积约 4227.3 平方米,总投资约 137 万元。
1.4 本次招标项目的投资金额:约 137 万元。
1.5 本次招标项目的招标控制价 1366323.48 元(其中包含的定额工日工资总额为人民币 534801.42元,含安全防护、文明施工措施等单列费人民币 153054.43 元)。
1.6 本次招标项目的招标控制价编制单位:东莞市建业工程造价咨询事务所有限公司,招标控制价审核单位:东莞市财政局。
1.7 本次招标项目的监督部门:东莞市住房和城乡建设局。
1.8 本次招标项目的施工图设计单位:广东省轻纺建筑设计院,审查单位:东莞市科宏建设工程咨询有限公司,勘察单位: / 。
1.9 本次招标项目的招标范围:雅园新村保障房小区商铺外墙改造工程(按招标图纸及工程量清单所含内容)包括但不仅限于:装饰装修工程:含立面块料拆除、玻璃雨棚拆除、块料墙面、墙面一般抹灰、墙面涂膜防水、玻璃雨棚安装及其龙骨除锈防腐等。
以上招标范围未尽事宜,请详见图纸并满足设计文件的要求。
1.10 本次招标项目的计划工期:计划工期为 72 日历天,计划开工日期为 2016 年08 月 21 日,计划竣工日期为 2016 年 10 月 31 日。
1.11 本次招标项目的质量要求:达到国家或行业质量检验评定的合格标准。
2 、水文、气象、地质、地形情况2.1气候与水文条件东莞市为暖温带季风区半湿润大陆性气候,四季分明,光照充足,雨量充沛。
全年平均气温13.2℃,历史极端最高气温40.5℃,最低气温-25.6℃。
全市多年平均降水量813.7毫米,年平均最大降水量1167.5毫米,年平均最小降水量497.9毫米;暴雨一般发生在6~9月,降水量占年降水量的70%以上。
年平均日照数为2400—2600小时,无霜期189—230天。
平均年水面蒸发量在1000—1100毫米之间,平均年陆地蒸发量在500—600毫米之间。
该场地地下水类型主要为松散岩类孔隙水,主要分布于第四系松散堆积层中,钻探揭露场地主要含水层、透水层为河流冲洪积中粗砂、砾砂,勘察期间地下水位埋深4.4~4.9m,相应水位标高为64.89~65.12m。
2.2地震烈度场地的抗震设防烈度为7度,设计基本地震加速度0.15g,设计地震分组为第一组,建筑设计特征周期0.40s,场地土依据其工程特征判定属中硬场地土,建筑场地类别属Ⅱ类。
为对建筑抗震不利的地段。
3 、主要工程特点、重点与难点雅园新村保障房小区商铺外墙改造工程,为拆除老桥新建桥梁,桥梁与河道夹角为8o。
主桥外观为欧式装饰风格,在两个桥墩处按景观要求对称设置四个矩形观光平台。
桥梁宽度为36.0m,标准横断面布置为:3m(人行道及栏杆)+30.0m(机动车道)+3.0m(人行道及栏杆)。
桥梁中心桩号为MK0+564,主桥长为96米,采用跨径组合为28m+40m+28m的三跨预应力混凝土连续箱梁,边跨与中跨之比为0.7,中墩处箱梁中心线梁高3.0m,梁高与主跨之比1/13.3;边跨段和主跨跨中箱梁中心线梁高为1.3m,梁高与跨径之比1/30.8,立面梁底呈抛物线变化。
全桥设置4道横梁,主墩处中横梁宽度为1.6m,边墩处端横梁宽1.0m。
纵向预应力设置了顶板束、底板束、腹板束三种,均采用Φs15.20钢绞线、群锚锚体系。
每个中墩两侧均设置一个矩形观光平台,顺桥向与横桥向尺寸分别为 5.0m与2.5m,平台通过底部挑肩支撑于箱梁上。
主桥箱梁采用C50混凝土。
下部结构:主墩采用欧式风格装饰的墙式墩,墩身上做浮雕饰面。
主墩采用圆端外形,顺桥向厚度由1.5m变化至2.46m,横桥向宽度由14m变化至14.97m,并且主墩上缘增加20cm厚的突出外檐对桥墩轮廓修饰,并将下缘设计为台阶形,使其呈现欧式风格,桥墩造型生动。
单个承台厚2.0m,顺桥向与横桥向尺寸分别为5.6m和17.2m,为圆端形承台,混凝土采用C30混凝土.桥台采用肋板式桥台。
桩基:桥墩与桥台均采用直径1.2m的钻孔灌注桩,其中单幅桥桥墩承台下设置8根桩,单幅桥桥台下设置5根桩。
本项目工程范围为MK0+220——MK0+940。
引道工程全长591米,其余为桥梁结构。
道路基础采用水泥稳定碎石基层,面层采用沥青混凝土结构。
4 交通、通讯、电力、材料等工程技术条件4.1交通本工程所处位置交通发达,施工中可利用沂蒙路作为进场运输的主要道路,现场修临时施工便道。
4.2通讯本工程地处城区,通讯发达,可与当地电信部门联系,项目部、施工队均安装程控电话,主要管理及技术人员配备手机,以保证与甲方、监理、设计单位联系。
另外,配备微机、联接互联网,保证有关信息的及时传递。
4.3施工电力沿线有条高压线、低压线通过,可就近接入,桥北头有路灯所的一座250KVA变压器,北侧施工用电可接入使用,在桥南侧安一个200KVA变压器供施工、加工、生活用电。
在现场配备2台发电机,以备停电之需。
4.4材料钢材可在本地的建材市场采购,混凝土用商品混凝土;工程用水采用河水或地下水,生活用水接入自来水。
第三章总体施工组织方案与安排1 建立施工组织机构我单位在接到中标通知书后,根据该项目的工程特点及招标文件的具体要求,迅速在全单位范围内选调富有桥梁施工经验的管理人员、业务骨干、技术人员组成“东莞市路桥跨涑河工程项目经理部”,作为我单位驻现场指挥机构,全权负责组织、指挥、协调现场施工,并与甲方、监理工程师及设计单位密切配合,搞好施工组织、对外协调和各类保障工作。
项目部设项目经理1人,总工程师1人,项目副经理1人,安全长1人。
下设:施工技术科、质量检查科、安全科、计划统计科、物资设备科、试验室、综合办公室。
项目部下辖两个桩基施工队、一个桥梁施工队。
2 施工任务分解与劳动部署根据本工程的总工程量、工程特点和重点难点、工程分布以及当地气候特点、工期要求,按照突出重点、兼顾一般、点线结合、均衡生产、确保工期的原则,以主桥为重点,路桥兼顾、平行作业,并按此一次性投入所需的人员和设备。
桥梁桩基础由两个桩基施工队分段进行;桥梁工程安排一个施工队,负责主桥的承台、墩柱、箱梁等的施工。
具体任务分解情况、劳动力动态布置见下图:任务分解及劳动力布置表:3 主要机械(具)设备配备在设备配备上遵循“先进、适用、配套、满足要求”的原则,并通过合理的配备组合,力争最大限度地提高工效,加快进度,确保质量与安全。
桥梁施工则根据不同情况分别重点保证,主桥结构较复杂,混凝土圬工量大,采用商品混凝土,商品混凝土拌和厂家配备足够的混凝土拌和、运输等设备,以保证混凝土施工过程中的连续性。
同时项目部配足基础、墩台身、梁部施工相应的设备和大量的支架与模板;以及满足桥梁施工所需设备等。
同时还配备了相应充足的工程测量、材料试验及质量检测仪器,充分体现“以设备保工艺、以工艺保质量”的施工指导思想,确保工程质量达到投标时承诺的创优目标。
4 材料供应保证计划根据总工期的计划安排,提前做出材料供应计划,做好周密的进场计划和周期性储备计划与落实。
结合工程计划、市场价格和市场供需关系并认真把握季节性、市场灵活性的特点,提高和加大储存能力,认真做好本工程的物资供应与保障工作,确保工程施工不受影响和按序进行。
通过调查,及时确定工程所需材料的供货地点、数量以及运输方式,保证工程按期开工。
供料过程中及时向供料厂家索取产品质量合格证并做好进货检验工作。
工程所用混凝土采用商品混凝土,我项目部对商品混凝土厂家用于本工程的材料进行了严格检验与控制。
5 施工准备与临时工程5.1施工准备5.1.1技术准备工作5.1.1.1在全面熟悉设计文件、设计交底和技术规范的基础上,进行现场踏勘和施工调查,对各种料场及交通情况进行调查,以便更好为施工生产服务,发现问题根据程序提出变更意见申报有关部门申请变更。
