附录B:变电所工程达标投产考评标准
(管理制度)国家电网公司输变电优质工程评定管理办法(年版)

(管理制度)国家电网公司输变电优质工程评定管理办法(年版)国家电网公司输变电优质工程评定管理办法第一章总则第一条【编制依据】为贯彻“百年大计、质量第一”的方针,落实国家《质量发展纲要(2011-2020)》、《建设工程质量管理条例》等政策法规,以及行业、国家电网公司(以下简称公司)工程建设有关质量管理制度、标准,规范工程建设质量管理,努力创建优质工程,持续提升输变电工程建设质量和工艺水平,实施质量强网,特制定本办法。
第二条【编制目的】输变电优质工程是在达标投产考核基础上,对工程项目的管理规范性、技术先进性、质量和工艺优良性、运行可靠性、指标合理性等方面进行评定。
第三条【适用范围】本办法适用于公司系统投资(含委托建设管理)的35千伏及以上电压等级变电站工程(含新建、改扩建及同期配套工程),35千伏及以上电压等级输电线路工程。
第二章申报基本条件第四条输变电工程达标投产和优质工程申报应具备以下条件:(一)工程建设符合国家基本建设程序。
(二)工程项目移交生产运行时间满3个月,且不超过1年。
(三)变电站工程与输电线路工程分别申报。
(四)工程项目通过达标投产考核和优质工程自检。
(五)公司考核评定的项目通过优质工程复检。
(六)按现行国家、行业及公司的技术规范、质量标准及相关规定组织施工,并认真开展施工和调试质量的检验及评定,工程质量总评为优良,且满足:(1)变电站土建分项工程合格率100%,分部工程合格率100%,单位工程优良率100%,观感得分率≥90%;(2)变电站安装分项工程合格率100%,分部工程合格率100%,单位工程优良率100%;(3)输电线路分项工程优良率100%,分部工程优良率100%。
(七)工程技术档案资料按照规定移交。
(八)工程建设期间及投运后,未发生五级及以上质量事件。
(九)工程建设期间及投运后,未发生人身死亡、三人及以上人身重伤事故。
(十)工程建设工期满足要求。
第五条考核评定范围(一)公司优质工程考核评定的项目(1)110千伏及以上电压等级新建变电站(换流站、开关站、串补站等,下同)工程。
国家电网公司输变电工程达标投产考核办法(2011版)

17
二、2011版办法要点
10、新办法附表有所不同
2011版
新增了附表A-1 公司 年度满 足输变电工程达标投产考核项目汇总表。 将达标投产复检申报表改为达标投产考 核批复申请表,内容上有少许微调。 将达标投产考评标准改为考核表,检查 内容调整量较大。
2005版
变电所、输电线路工程达标 投产复检申请表; 附录为变电所、输电线路达 标投产考评标准
强调工程项目必须严格执行国家、行业相关法律法 规与标准;
为输变电工程项目综合管理制定了统一的评分标准 与要求,为贯彻 < 建设工程项目管理规范 >打下了坚实的 基础; 为项目综合考核提供了评分依据; 明晰(分解)了工程项目过程控制中各参建单位(建设、 设计、施工、监理等)责任与任务。
5
一、简介
• 5、2005版达标投产办法发挥的历史作用(二)
14
二、2011版办法要点
6、批复后汇总报送时间与要求有所不同
2011版
2005版
各批复单位应每半年对达标投 各区域电网公司应在每季度末 产批复情况进行一次统计汇总, 和每年的12月底之前将批复的 并分别于每年1月31日、7月31 考核工程项目按附表C汇总, 日前,将上一年度及上半年的 报国家电网公司基建部备案。 输变电工程达标投产批复汇总 国家电网公司定期将220千伏 表(见附表A-4)报送国网公 及以上电压等级输变电工程达 司及网公司 标投产考评结果及其参建单位 进行公布。
国家电网公司输变电工程达标投产 考核办法(2011版)
孟洛飞 国网西北分部工程管理处 二○一一年八月
0
目
一、简介 二、2011版办法要点 三、内容及总结
录
1
一、简介
一、简介

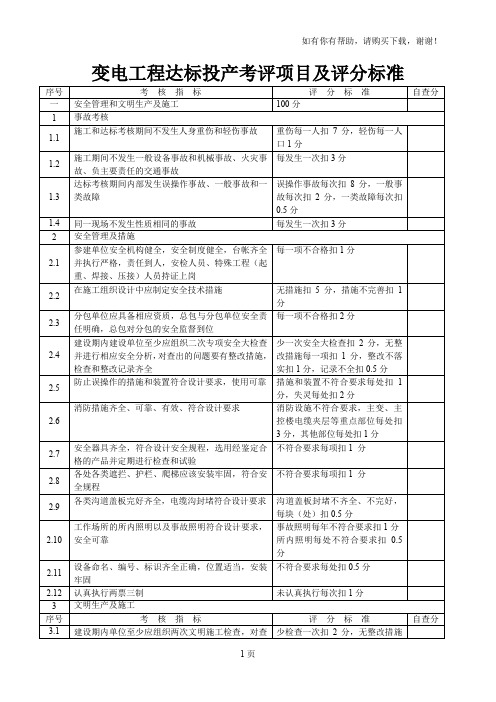

变电工程达标投产考评项目及评分标准

2.3
分包单位应具备相应资质,总包与分包单位安全责任明确,总包对分包的安全监督到位
每一项不合格扣2分
2.4
建设期内建设单位至少应组织二次专项安全大检查并进行相应安全分析,对查出的问题要有整改措施,检查和整改记录齐全
少一次安全大检查扣2分,无整改措施每一项扣1分,整改不落实扣1分,记录不全扣0.5分
每处不符合要求扣1分
三
施工质量、施工工艺及调试试验
100分
1
建筑工程施工质量,与施工工艺
1.1
建筑工程施工必须使用有出厂合格证或检验合格的原材料和装置性的材料,并按规定进行复试,合格后方可使用
未能提供出厂合格证、检验合格证及复试报告单的,每缺一件扣0.5分
序号
考核指标
评分标准
自查分
1.2
砼浇筑过程中,按规定留有试块,强度必须符合设计要求
水刷石:石粒清晰、分布均匀,颜色一致,紧密平整,色泽均匀,无掉粒。
干粘石:石粒粘结牢固,分布均匀,颜色一致,无漏浆、漏粘。
饰面板(砖):牢固,表面平整洁净,无歪斜,缺棱、掉角和裂缝等缺陷,色泽协调,接缝密实平直、宽窄均匀一致,阳角方正。
涂料墙面:颜色一致、疏密均匀,无掉粉、气皮、漏刷、透底等缺陷,无反碱、咬色现象。
设备命名、编号、标识齐全正确,位置适当,安装牢固
不符合要求每处扣0.5分
2.12
认真执行两票三制
未认真执行每次扣1分
3
文明生产及施工
序号
考核指标
评分标准
自查分
3.1
建设期内单位至少应组织两次文明施工检查,对查出的问题要有整改措施,检查和整改记录齐全
少检查一次扣2分,无整改措施每项扣1分,整改措施不落实每项0.5分,j纪录不全每项扣0.5分
变电所工程达标投产考核标准

变电所工程达标投产考核标准1. 引言变电所是电力系统中起到电能变换和分配作用的重要设施,其工程建设的达标投产对确保电力系统安全稳定运行具有重要意义。
为了保证变电所工程达到预期的工程质量和运行性能,需要制定一套科学合理的考核标准。
本文将详细介绍变电所工程达标投产考核的标准和方法。
2. 设备考核标准2.1 变压器变压器是变电所的核心设备之一,其工作稳定性和可靠性对整个电力系统的运行起着至关重要的作用。
下面是变压器考核的标准:•变压器的绝缘电阻、绝缘电压和耐压试验应符合国家标准的要求;•变压器的额定容量和短路电流能力应满足设计要求;•变压器的冷却装置和温度监测系统应正常工作;•变压器的绝缘油质量应符合国家标准的要求;•变压器的运行噪声应低于国家标准规定的限值。
2.2 开关设备开关设备是变电所的重要组成部分,负责控制和保护电力系统的运行。
下面是开关设备考核的标准:•开关设备的操作可靠性和灵活性应满足设计要求;•开关设备的断口应符合国家标准的要求,并具备适当的断口距离和绝缘距离;•开关设备的电气性能指标,如分断电容和闭合电阻等,应在规定范围内;•开关设备的接地装置应符合国家和行业标准的要求。
3. 电气工程考核标准3.1 电缆敷设电缆敷设是变电所电气工程的重要环节,其质量直接影响到电气设备的安全运行。
下面是电缆敷设考核的标准:•电缆敷设应符合设计要求,并满足国家和行业标准的要求;•电缆敷设的弯曲半径应符合电缆制造商的要求,并达到最佳半径;•电缆敷设的保护层和绝缘层应完好,无损伤和破损;•电缆敷设的接地和屏蔽层应可靠连接。
3.2 接地系统接地系统是变电所电气工程的重要组成部分,确保电气设备和人员的安全。
下面是接地系统考核的标准:•接地系统的接地电阻应符合设计要求,达到国家和行业标准的要求;•接地系统的接地网应连续并有足够的导电材料;•接地系统的接地电阻应定期检测和记录。
4. 安全考核标准4.1 灭弧装置灭弧装置是变电所保证安全运行的关键设备,其性能和可靠性直接关系到人员的生命安全。
电力工程“达标投产”管理办法

中国电力建设企业协会文件电建企协[2004]25号关于印发《电力工程“达标投产”管理办法》(2004版)的通知国家电网公司、中国南方电网公司、各发电集团公司及所属企业、各电建企协(电力行协)、水电建设集团、葛州坝集团、各电力建设单位:为在电力行业做好电力工程“达标投产”的工作,不断提高电力工程的建设质量和整体移交水平,充分发挥投资效益,统一规范电力行业“达标投产”的标准和管理,建立健全电力行业工程质量管理和评优体系,中国电力建设企业协会(建协)组织制定了《电力工程“达标投产”考核管理办法》,现印发给你们。
请遵照执行。
附件:电力工程“达标投产”管理办法二00四年十二月二日中国电力建设企业协会附件:电力工程“达标投产”管理办法第一章总则第一条为在电力行业做好电力工程“达标投产’’工作,不断提高电力工程的建设质量和整体移交水平,充分发挥投资效益,统一规范电力行业“达标投产”考核的管理,建立健全电力行业工程质量管理和评优体系,特制订本办法。
第二条本办法适用于火电工程单机容量300MW、水电工程单机容量250MW及以上新建、扩建或改建的发电工程、330千伏及以上的输变电工程。
其它等级和类型的工程可参照执行。
第三条本办法以国家、电力行业颁发的有关电力建设的现行规程、规范、标准和有关规定等为依据。
“达标投产”考核力戒做表面文章和搞形式主义。
“达标投产”应贯彻电力工程建设的全过程,做到有计划、有组织、有落实、有检查、有记录。
对“达标投产”的机组应在全过程实施动态考核。
第二章“达标投产”的考核程序项目法人单位应结合工程的实际情况,根据本办法的要求,在工程开工前制定工程项目的达标投产实施细则,并报上级主管单位备案。
有条件参加评优的工程,应同时报中国电力建设企业协会(以下简称建协)备案。
“达标投产”的电力工程在建设期间的动态考核,由项目法人单位和其上级主管单位负责。
第七条凡申请“达标投产”的电力工程,工程投产后,项目法人单位应进行“达标投产”自检,并向其上级主管单位提出“达标投产”自检报告和“达标投产”预检和复检考核的申请。

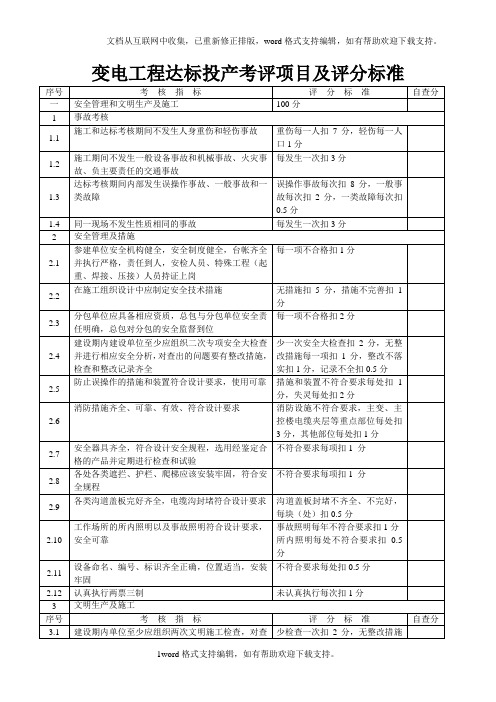

变电工程达标投产考评项目及评分标准1.doc

1.4
同一现场不发生性质相同的事故
每发生一次扣3分
2
安全管理及措施
2.1
参建单位安全机构健全,安全制度健全,台帐齐全并执行严格,责任到人,安检人员、特殊工程(起重、焊接、压接)人员持证上岗
每一项不合格扣1分
2.2
在施工组织设计中应制定安全技术措施
设备命名、编号、标识齐全正确,位置适当,安装牢固
不符合要求每处扣0.5分
2.12
认真执行两票三制
未认真执行每次扣1分
3
文明生产及施工
序号
考核指标
评分标准
自查分
3.1
建设期内单位至少应组织两次文明施工检查,对查出的问题要有整改措施,检查和整改记录齐全
少检查一次扣2分,无整改措施每项扣1分,整改措施不落实每项0.5分,j纪录不全每项扣0.5分
焊接、组装不符合要求每处扣0.5分
超差或不满足设备安装要求每处扣1分
1.12
所区道路:砼道路表面无裂缝、脱皮和起砂等现象,接缝平直。伸缩缝位置、宽度和填缝质量符合设计要求和施工验收规范规定。路面泄水通畅、无积水。道牙完整、无破损。碎石铺设达到要求。
一处不符合扣0.2分,一处裂缝扣1分
1.13
电缆沟(槽)顺直,标高符合要求,沟内无积水。沟盖板表面无裂缝、掉角等现象。
每处不符合要求扣1分
三
施工质量、施工工艺及调试试验
100分
1
建筑工程施工质量,与施工工艺
1.1
建筑工程施工必须使用有出厂合格证或检验合格的原材料和装置性的材料,并按规定进行复试,合格后方可使用
未能提供出厂合格证、检验合格证及复试报告单的,每缺一件扣0.5分
水电工程达标投产考核标准(2006版
水电工程达标投产考核标准中国电力建设企业协会2006年4月()工程号机组达标投产检查结果表一、安全健康与环境管理考核标准标准分:150分检查得分:分序号考核项目考核内容不符合项扣分标准扣分原因扣分1 事故指标1.1 发生人身死亡事故1.2 发生人身重伤事故1.3 发生恶性误操作事故1.4 发生中毒事故1.5 发生火灾、爆炸事故1.6 发生负同等责任及以上的重大交通事故1.7 发生射源遗失或射线伤害事故1.8 重复发生性质相同的记录事故1人1次1次1次1次1次1次1次522222222 组织机构2.1 工程项目未成立或未及时调整安全组织机构并未按照规定开展工作2.2 未建立完善的安全健康、环境管理和安全监督机构2.3 未按照规定配备安全管理人员2.4 安全管理人员不具备相应的资质1项1项1项1项22113 规章制度及台帐3.1 未建立完善的安全健康与环境管理制度3.2 制度或程度不符合国家、行业、地方法规标准的要求3.3 未按规定建立安全管理帐、表、册、卡3.4 资料、记录不能做到完整、准确、及时、有效1项1处1处1处20.50.50.24 安全健康与环境管理职责4.1 未制定现场安全健康与环境管理的目标及措施4.2 安全健康与环境管理责任制未落实,无考核、奖惩4.3 项目法人未按照规定的要求提供“安全措施补助费”未提供“施工机械、设备及工程保险费”和“人身保险费”,或将以上费用列入投标竞争性报价4.4 参建单位对4.3所列费用未做到专款专用、及时实施4.5 项目法人将工程发包给不具备安全资质的施工单位,或参建单位将工程分包给不具备资质的分包单位4.6 项目法人未给参建单位提供必要的安全施工条件4.7 项目法人未对项目工程进行环境影响评价4.8 项目法人未申请竣工环保验收4.9 竣工环保验收不合格又未整改而投入运行1项2444422525 方案措施5.1 作业指导书未编制安全健康环境管理措施;未对施工项目做出危险源辨识和环境评价;未提出紧急情况时的应急措施5.2 施工措施未严格式化执行审批程序5.3 未严格执行安全环保措施、技术措施和相关规定,未编制重大环节的风险控制措施5.4 重大的起重、运输作业,特殊高处作业等危险作业项目安全措施及方案不完善,未按规定办理安全施工作业票5.5 交底无针对性,签字手续不齐全5.6 未制定保护植被和工程结束后恢复植被的措施。
变电站工程项目达标投产水平综合评价分析
变电站工程项目达标投产水平综合评价分析摘要:近年来,随着我国经济的飞速发展,国民生活水平较之以往有了显著提高,与此同时,人们的用电量也随之快速增长。
为了确保人们正常用电,电网规模日益扩大,变电站工程项目也越来越多。
变电站工程建设属于国家电网建设中的一个重要组成部分,其建设质量及投入运行的效率都对电网的安全、稳定、经济运行有着直接影响。
为此,对变电站工程项目的达标投产水平进行评价就显得尤为重要。
基于此点,本文就变电站工程项目达标投产水平综合评价进行浅谈。
关键词:变电站工程;达标投产;综合评价;评价指标一、变电站工程项目达标投产概述(一)变电站工程项目达标投产的意义及相关要求达标投产的最终目的是为了进一步确保输变电工程的建设质量以及整体移交水平,以此来促使工程项目投产后能够尽快实现安全、文明生产双达标,进而确保工程项目长期安全、稳定、可靠、经济运行,使投资效益得以最大程度地发挥。
达标投产可以简单地理解为一种确保工程项目安全运行并使投资效益最大化的有效措施。
对于电力企业而言,达标投产是其实现“一强三优”这一战略目标的指导思想。
有关规定指出,经由国家电网公司审批或审核,并由区域电网公司、国网建设有限公司以及省、直辖市、自治区电力公司负责建设管理的输变电工程,都必须进行达标投产考核。
(二)达标投产的主要考核内容及必备条件1.考核内容。
就输变电工程项目而言,其达标投产考核主要是以项目为对象进行的相关考核。
具体内容如下:工程项目设计管理考核、综合管理考核、文明施工考核、安全管理考核、环境管理考核、施工质量考核、工艺与设备等技术指标考核、档案管理考核等等。
整个达标考核工作大体上可分为两个阶段,即自检和复检。
其中自检工作主要是由建设方组织、参建方参与的考核工作组负责完成;而复检则是根据电压等级的不同分别由不同的部门负责进行。
如330kV及以上的工程应由项目所在地的区域电网公司负责复检、220kV输变电工程是由省、直辖市及自治区电力公司负责复检。
国家电网公司输变电工程达标投产考核办法电网基建〔〕精编号
国家电网公司文件国家电网基建〔2011〕146号关于印发《国家电网公司输变电工程达标投产考核办法》的通知各区域电网公司、省(自治区、直辖市)电力公司,国网直流、交流建设分公司:为实现建设“一强三优”现代公司的战略目标,贯彻基建管理以“安全为基础、质量为中心”的指导思想,强化输变电工程建设过程质量控制,全面提升基建管理标准化、专业化水平,公司组织编制《国家电网公司输变电工程达标投产考核办法》,经公司规章制度管理委员会审议通过,现予以印发,请认真贯彻执行。
原《国家电网公司输变电工程达标投产考核办法(2005版)》(国家电网工〔2005〕255号)同时废止。
附件:《国家电网公司输变电工程达标投产考核办法》二○一一年一月三十日《国家电网公司输变电工程达标投产考核办法》主题词:城乡建设输变电考核办法通知国家电网公司办公厅2011年1月30日印发第一条为实现国家电网公司(以下简称“公司”)建设“一强三优”现代公司和坚强智能电网的战略目标,贯彻基建管理以“安全为基础、质量为中心”的指导思想,强化输变电工程建设过程质量控制,全面提升基建管理标准化、专业化水平,建成投运“管理规范、设计合理、功能完备、运行可靠”的工程项目,制定本办法。
第二条公司系统投资建设的110 (66)千伏及以上新建变电站(换流站、开关站、串补站,下同)工程或折单长度在20公里以上的输电线路工程项目,均应进行达标投产考核。
第三条工程建设应以国家、电力行业、公司颁发的有关输变电工程建设规程、规范、标准、制度和主管部门审查批准的文件、设计图纸、资料等为依据。
严禁借达标投产之名更改设计、提高工程建设标准。
第四条达标投产考核单位为工程建设管理单位,批复单位为项目法人单位或行使相关项目法人职能的部门(公司特高压及跨区联网工程建设管理部门、网省(自治区、直辖市)电力公司)。
各批复单位每年初应组织各建设管理单位对上一年需进行达标投产考核的输变电工程项目进行统计汇总(见附表A-1),并在每年1月31日前报公司及网公司。
变电所工程达标投产考核标准
监理单位
5.6
配备必要的检测仪器、工具,以及独立开展监理工作的必要交通、通讯和办公设备
每一项不符合要求扣0.5分
监理单位
6
运行准备
6.1
运行岗位职责明确,运行人员需经岗位培训和安全专业知识考试合格后上岗
未经岗位培训或考试不合格上岗扣1分/人,没有考核证书的扣0.5分/人
运行单位
4.3
按质监大纲要求开展质监工作
质监工作未按要求开展扣2分
建设单位
5
工程监理
5.1
监理部组织机构健全、岗位责任制健全、专业人员配套齐全且具有相应资格,现场投入的人员素质及数量符合投标承诺并满足工程需要
每一项不符合扣1分
监理单位
5.2
按要求编制监理规划和监理实施细则
未编制扣2分,不符合要求扣1分
监理单位
未按要求进行的,每项扣2分
设计单位
1.2
设计文件应完整,图面应清晰,文字要充实且通顺,签字应齐全。
不符合要求,每处扣1分
设计单位
1.3ห้องสมุดไป่ตู้
设计文件应按设计合同及时交付,并满足工期要求
不符合要求,每份扣1分
设计单位
1.4
各专业的设计成品不应有碰撞、矛盾和遗漏,不应发生由此而造成的返工
不符合要求,每项扣2分
变电所(换流站)工程达标投产考评标准
序号
考核项目(指标)
评分标准
责任单位
备注
一
工程综合管理
50分
1
编制工程建设项目管理纲要
未编制纲要扣2分,不满足要求扣1分
建设单位
2
工程投资管理
2.1
不得超出批准概算的动态投资
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.8
消防设施、防火措施符合设计要求
不符合设计要求每处,扣0.5分
施工单位
2.9
沟道盖板齐全,电缆沟、管路、端子箱、机构箱封堵符合设计要求
沟道盖板不全、封堵符合设计要求每处扣0.5分
施工单位
2.10
所内照明及事故照明符合设计要求,安全可靠
所内照明不符合设计要求扣0.5分,事故照明不符合设计要求1分.
二
工程设计
50分
1.1
施工图应符合初步设计审查文件、设计时有效版本标准、规程、规范、规定及施工图设计深度要求。如改变原设计所确定的原则、方案或规模等,应经过原审批部门批准
未按要求进行的,每项扣2分
设计单位
1.2
施工图设计文件应完整,图面应清晰,文字要充实且通顺,签字应齐全。
不符合要求,每处扣1分
设计单位
一处不符合要求扣0.2分
一处裂缝扣1分
监理单位、
施工单位
1.11
电缆沟(槽)顺直,标高符合要求,沟内无积水。
沟盖板表面无裂缝、掉角等现象。
不符合要求每处扣1分
监理单位、
施工单位
水准确度仪抽查1处标高
1.12
围墙、挡土墙
组砌正确,无塌陷和不均匀沉降,灰缝密实饱满,墙面洁净,整齐美观。
不符合要求每处扣0.5分
一项不符合要求扣0.5分
监理、施工单位
3
调整试验
3.1
所有设备的试验项目按国家《电气设备交接试验标准》进行
一项不符合要求扣2分
监理、施工单位
3.2
继电保护装置、控制装置的试验项目应符合相关校验规程
一项不符合要求扣1分
监理、施工单位
3.3
所有调整试验均出具试验报告,且真实、准确、清晰
一处不符合要求扣1分
其余每处扣0.2分
监理、施工单位
1.4
楼地面工艺质量:表面光滑、无裂缝、色彩一致均匀、无脱皮和起沙
不符合要求每处扣0.2分
监理、施工单位
1.5
门窗安装牢固、关闭严密、开合灵活
不符合要求每处扣0.2分
监理、施工单位
1.6
屋面防水工艺质量:屋面防水符合设计要求、符合施工规范规定,排水顺畅、无积水、无渗漏、无空鼓
运行、施工、监理单位
4.2
保护及自动装置投率为100%,且动作正确
投入率每降1%扣1分
不正确动作每次扣2分
运行、施工、监理单位
4.3
主接地网系统接地电阻符合设计、规范要求和反措要求
不符合要求每处扣1分
设计、施工、监理单位
4.4
直流设备安装符合厂家要求,直流电压符合规范要求,所用电应有二路可靠电源
不符合要嫠每处扣1分
不符合要求每处扣1分。
监理、施工单位
抽查构支架\主变基础1组
1.9
构支架工艺质量:
钢构支架和钢梁:焊接、螺栓连接质量符合设计及规范要求,无裂纹、翘起、损伤和缺件现象,镀锌均匀美观,厚度符合设计要求;构支架倾斜、标高、轴线位移不超差。
砼构支架:所用杆柱型号、外形尺寸符合技术要求,表面光滑、无裂纹,焊接工艺符合要求,焊缝均匀美观;构支架倾斜、标高、轴线位移不超差。
每发一起一般质量事故扣2分
施工单位
4
工程监理
4.1
监理部组织机构健全、岗位责任制健全、专业人员配套齐全,满足工程需要
每一项不符合扣1分
监理单位
4.2
编制监理规划和监理实施细则
未编制扣2分,不符合要求扣1分
监理单位
4.3
按有关规定审核、审查施工单位的组织设计、技术措施、安全措施(三措)
未审核、审查三措扣2分
施工、监理单位
查项目监理部相关资料
2.6
防止误操作的措施有效,设施符合设计要求,并投入运行,使用可靠
措施和设施不符合要求每处扣2分。失灵每处扣2分
施工单位
查项目监理部相关资料
2.7
项目建设期内建设单位应组织专项安全与文明施工大检查,并进行相应的分析,对查出的问题要有整改措施,检查和整改记录齐全
未进行大检查扣2分,有问题无整改措施每项扣1分,整改措施不落实扣1分,记录不全扣0.5分
监理、施工单位
五
设备安装及主要技术指标
100分
1
设备的备品备件、专用工具、出厂技术资料按规定移交
不符合要求每处扣0.5分
建设、监理、监理、施工单位
2
主变、电抗器、断路器、组合电器、互感器、避雷器、隔离开关、电容器、接地极装置设备技术指标应满足设计要求,符合厂家产品技术指标或合同规定
主要技术指标不满足要求每项扣2分。
发生塌陷和不均匀沉降扣3分
施工
1.13
所区给、排水
管道敷设、连接、阀门安装等符合设计和验收规范规程要求,工艺美观。设备运转正常、运行良好。各类卫生器具、水暖器材、配件完好,无锈蚀、无渗漏水。所区排水通畅,无积水,所外排水满足要求。
不符合要求每处扣0.5分
施工
2
电气安装施工质量与施工工艺
2.l
电气安装工程施工必须使用有出厂合格证明或经检验合格的原材料和装置性材料
每重伤一人次扣5分
运行、施工单位
按计算式计算扣分,事故统计按规程
1.2
施工及达标考核期间不发生一般设备事故、一般机械设备事故、一般火灾事故、负主要责任的一般交通事故
每发生一次扣3分
施工、运行单位
1.3
施工期间不发生因工程建设引发的电网非常停运事故
35kV及以上电压等级电网事故扣每次扣3分
施工、监理单位
镀锌不符合要求每处扣一分
焊接、组装不符合要求每处扣0.5分
超差或不满足设备安装要求每处扣1分
监理、施工单位
抽查构支架倾斜、标高轴线位移各1处
1.10
所区道路:
所区道路表面无裂缝、脱皮和起砂现象,接缝平直.伸缩缝位置、宽度和真缝质量符合设计要求和施工验收规范规定。路面泄水通畅、无积水。道牙完整,无破损。碎石铺设达到要求
1.3
工程设计、施工、监理、设备、材料购货协议、议标或招投标文件
1.4
基建年度投资计划
1.5
初步设计及工程概算
2
工程施工、安装文件
2.1
工程开工报告、项目管理规划(施工组织设计)
建设单位
3
继电保护、自动装置、防误装置、交、直流系统设备技术指标达到设计要求,符合厂家符合厂家产品技术指标或合同规定
主要技术指标不满足要求每项扣2分。
建设单位
4
设备安装与调试
4.1
一次、二次设备、通讯设备安装与调试合格率为100%,消缺完成率为100%,符合设计、施工规范、反措要求
安装调整与调试项目不全,少一项扣2分;未消除的消缺每项扣2分
附录B:变电所工程达标投产考评标准
序号
考核项目(指标)
评分标准
责任单位
备注
一
工程综合管理
50分
1
工程投资管理
建设单位
1.1
不得超出批准概算的动态投资
每超出1%扣1分
建设单位
1.2
设计、施工、监理,主要设备与主材的采购实行议标或招标
未招标每项扣2分
建设单位
1.3
不得由于管理原因造成返工
返工造成的损失每超过五万元扣1分
2.2
因设计差错、量差、漏项造成的设计变更费用不超基本预备费的30%
每超过1%扣0.5分
设计单位
2.3
工程投资不超过限额设计(初步设计审查前一年水平)控制指标
每超过1%扣0.1分
每降低1%加0.1分
设计单位
最多加2分
三
安全健康环境管理及文明施工
100分
1
事故考核
1.1
施工和达标考核期间不发生人身重伤
1.3
设计文件应按设计合同及时交付,并满足工期要求
不符合要求,每处扣1分
设计单位
1.4
各专业的设计成品不应有碰撞、矛盾和遗漏,不应发生由此而造成的返工
不符合要求,每项扣2分
设计单位
2
投资控制
2.1
由于设计造成的重大设计变更的、未按规定要求批准而进行设计变更的
每发生1项扣2分
设计单位
(如与1.1条重复,则不再扣分)
未能提供合格证明的每批扣2分
施工
按规范进行材料送检
2.2
设备安装符合规程和制造厂要求,动作灵活正确、可靠,接触良好,指示正确,电气、机械闭锁可靠,所有密封件密封良好,瓷件无损坏、裂纹
一项不符合扣0.5分
施工
主要设备应编制作业指导书
2.3
主接地网截面、搭接截面、埋深、防腐、接地极数量符合设计、施工规范
1.4
考核期内不发生装置性误动事故,一般火灾事故
装置性误动事故每次扣3分,一般火灾事故每次扣2分
运行单位
1.5
施工期内不重复发生性质相同的上述各种事故;考核期内运行单位不重复发生性质相同的上述各种事故
重复发生相同性质的事故,加扣2分/次
施工、运行单位
2
安全管理及措施
2.1
安全制度健全,安全责任制落实到人,措施到位
监理单位
5
运行准备
5.1
运行岗位职责明确,运行人员需经岗位培训和安全专业知识考试合格后上岗
未经岗位培训或考试不合格上岗扣1分/人,没有考核证书的扣0.5分/人
运行单位
5.2
各项运行规程应健全
一项不符合扣1分
运行单位
5.3
生活必备设施齐全,水源可靠,生活饮用水符合饮用水标准
不符合要求每项扣0.5分
建设单位、运行单位
2.4
分包单位应具备相应资质,总包与分包单位安全责任明确,总包对分包单位的安全管理到位,分包单位的资质必须报监理审核确认,电气主体工程不得分包。
