为确保铁塔组立首基试点圆满完成,施工项目部精心组织、科学部署,紧盯疫情防控不松懈,严格执行“七步法”和“复工五项基本条件”开展各项工作,对所有进场人员进行安全教育培训和疫情防控知识培训,实现复工前培训考试全覆盖。

在铁塔组立试点前,施工项目部根据本标段地形、塔型特点,编制详细的铁塔组立施工方案及铁塔组立单基策划,保证“一塔一方案、一塔一策划”。

首基试点组立的N1054号为耐张塔,铁塔全高70米,重量为146.15吨,采用落地双摇臂抱杆组塔方式。

首基铁塔组立是贯彻“样板引路、试点先行”科学管理的具体体现,将对本标段铁塔组立起到示范引领作用。

据悉,±800千伏特高压直流输电线路工程是国家“西电东送”战略部署的重点工程。

工程建成后依托水电能源大规模输送至发挥重点电网工程在优化投资结构、清洁能源消纳、电力精准扶贫等方面的重要作用,对促进消纳,保障用电负荷增长需要,同时引领技术创新,发挥工程示范作用具有重大意义。

下一步,该施工项目部将全面落实疫情防控各项要求,强化人员动态管理,科学组织、合理安排,严格把控工程建设安全、质量,在保证安全的前提下加快施工进度,确保工程建设按期完成。

本工程塔吊安装主要应用于结构及屋面施工阶段的垂直及水平运输。

铁塔施工工艺规范

铁塔施工工艺规范

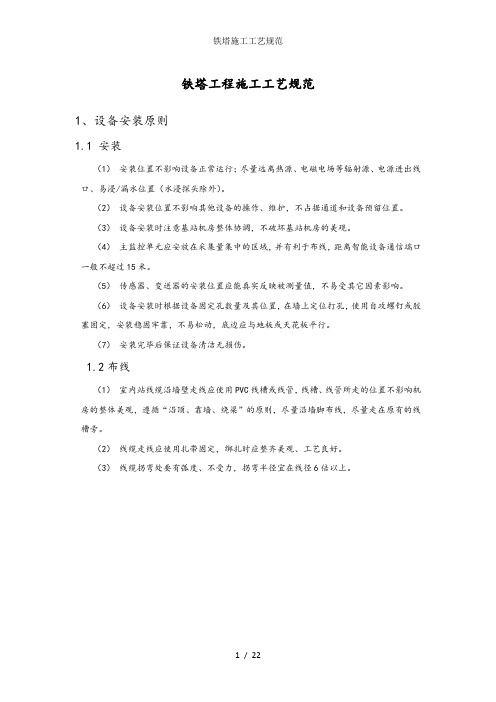

铁塔工程施工工艺规范1、设备安装原则1.1 安装(1)安装位置不影响设备正常运行;尽量远离热源、电磁电场等辐射源、电源进出线口、易浸/漏水位置(水浸探头除外)。

(2)设备安装位置不影响其他设备的操作、维护,不占据通道和设备预留位置。

(3)设备安装时注意基站机房整体协调,不破坏基站机房的美观。

(4)主监控单元应安放在采集量集中的区域,并有利于布线,距离智能设备通信端口一般不超过15米。

(5)传感器、变送器的安装位置应能真实反映被测量值,不易受其它因素影响。

(6)设备安装时根据设备固定孔数量及其位置,在墙上定位打孔,使用自攻螺钉或胶塞固定,安装稳固牢靠,不易松动,底边应与地板或天花板平行。

(7)安装完毕后保证设备清洁无损伤。

1.2布线(1)室内站线缆沿墙壁走线应使用PVC线槽或线管,线槽、线管所走的位置不影响机房的整体美观,遵循“沿顶、靠墙、绕梁”的原则,尽量沿墙脚布线,尽量走在原有的线槽旁。

(2)线缆走线应使用扎带固定,绑扎时应整齐美观、工艺良好。

(3)线缆拐弯处要有弧度、不受力,拐弯半径宜在线径6倍以上。

1.3防雷接地监控设备采用就近接地原则,所有设备的接地线尽量短、直,中间无接续,主监控单元和通信及位置服务模块外壳接地点应采用黄绿色铜质多股软线缆就近接入地排(或基站等电位联结带),室外站接地线长度一般不超过2米、室内站接地线长度一般不超过4米。

1.4 标签施工中所用标签全为机打标准标签,要求标签准确美观,牢靠。

2、设备安装规范2.1主监控单元(1)室内站一般安装到墙体不妨碍后期其他设备安装的地方,一般在空闲墙体或者蓄电池墙体上方,室外站一般安装在电源柜内。

若不满足以上条件可根据现场实际情况安装,但以不影响客户设备维护和扩容为原则。

(2)固定设备挂耳的螺丝应安装齐全;若主监控单元深度超过400mm,应在监控单元下方固定两个直角支撑或托盘,以保证设备安装牢固。

(3)电源线缆和信号线缆应从不同路由入柜,各信号线缆剥线长度一致,线缆与设备连接应紧固。

塔基础质量控制

塔基础质量控制

铁塔基础及机房土建工程施工质量控制一、塔基基础施工建设:▲材料要求:(一)、水泥为XX产XX牌(P.032.5、P.042.5)(二)、细骨料宜用中沙(三)、粗骨料应采用碎石,尺寸为20—40mm。

(四)、钢材必须符合国标,(①HRB235、①HPB335)。

以上材料必须有出厂合格证,按规定送检,必要时进行二次化验。

▲技术要求:(一)、定位划线:按设计要求,依据地勘资料,找准塔基坐标、方位、标高。

定完位后,建设单位、监理单位和施工人员对照设计再核对,保证准确无误。

(二)、土方开挖1、扩展基础。

按技术要求开挖,要保证基础坑的长、宽、深,同时要注意地下文物的保护以及地下管线的安全。

挖完后必须由监理人员验槽,并填写基坑验槽检查验收记录表。

雨季开槽时应预留控层,并做好机械排水和降水。

2、桩基础。

桩基的截面尺寸、长度、桩端进入持力层深度要符合设计标准(三)、砼垫层制作。

基槽挖完后,经夯实平整,按设计要求浇灌垫层C10^(厚度为10cm左右,分有钢筋和无钢筋两种),待混凝土硬化后,再绑扎基础内钢筋,浇灌基础及连系梁混凝土。

(四)、模板支设。

支模应符合基础尺寸的规定,每一级台阶必须支模,几何尺寸误差控制在施工规范要求以内(+5, -3cm),应采用钢模多层木板模(不允许采用砖模、土模及树皮模)模板应平整且拼缝严密不漏浆。

(五)、绑扎钢筋无论槽基础、桩基础,必须对纵筋、箍筋的规格、形状、长度、直径、数量、位置、间距进行检查。

钢筋笼采用点焊与绑扎相结合。

开槽纵向钢筋原则要求无接头,特殊情况下,一个柱只允许有一根主筋搭接,搭接焊点长度要大于10cm,并提供焊接试验报告,报监理进行检验。

桩基纵向钢筋接头应错开,同一截面接头不得大于50%,搭接采用双面贴角焊缝,搭接长度不小于20cm,焊缝高度不小于2.5cm。

(六)、基础和连接梁浇筑浇筑采用C25级砼,水泥、砂子、石子的标号都应符合设计要求,砼配合比参考理论配合比(重量比)为水泥(1.00)砂子(1.42)石子(3.17)水(0.44),要根据砂、石、水等原材料及现场条件,按理论配合比由质量检测部门出配合比报告,配合比报告必须出来,按照配合比要求进行投料施工,否则不能施工。

基础工程施工方法图解

基础工程施工方法图解

基础工程施工方法图解基础工程是指建筑物的地基和地基工程,是建筑物中负载的传递和荷载的分散传递过程中,地基所受到的作用。

基础工程的施工对于建筑物的安全、稳定和持久性具有重要的影响。

下面我们来详细介绍基础工程的施工方法。

第一节钻孔灌注桩的施工方法1. 钻孔灌注桩的施工准备在进行钻孔灌注桩之前,需要做好以下准备工作:1) 施工前需对工地进行现场查勘,了解地层情况和地基承载能力等信息。

2) 根据设计要求和现场条件,确定桩点的位置和数量。

3) 根据设计要求和地质条件,确定钻孔灌注桩的直径和深度。

4) 确定施工所需材料和设备,并进行采购和准备。

5) 制定施工方案和安全管理措施,做好施工人员的培训和安全教育工作。

2. 钻孔灌注桩的施工工艺钻孔灌注桩的施工工艺通常包括以下几个步骤:1) 进行钻孔作业,即在桩位点进行钻孔作业,直到达到设计要求的孔深。

2) 进行孔内灌浆,即在孔内采用水泥浆灌注的方式来加固孔壁,提高孔的承载能力。

3) 填充钢筋笼,即将预制好的钢筋笼放入灌注桩孔内,将桩内部和钢筋笼连接在一起。

4) 浇筑混凝土,即在钢筋笼周围进行混凝土灌注,并使用振捣机进行振实。

5) 钻孔灌注桩完成验收,通过检查和测试,确保钻孔灌注桩的质量符合设计要求。

3. 钻孔灌注桩施工中的注意事项在进行钻孔灌注桩的施工时,需要注意以下几个方面:1) 对孔壁的稳定性进行监测和加固,在潜水区、软土层和土层间水位调节带等特殊地质条件下,要采取加固措施,确保孔壁的稳固性。

2) 严格控制钻孔的偏差,尤其是在需要多孔并列的钻孔灌注桩工程中,需采取严密的控制措施,确保孔的位置和直径误差在合理范围内。

3) 在灌注混凝土时,需保证灌注速度和灌注方法的均匀性和一致性,避免漏筋、错位和空隙等质量问题。

第二节沉桩的施工方法1. 沉桩的分类和选择沉桩是指在地基下部通过冲击或振动的力作用,将桩身沉入地基深处的一种桩基施工方法。

根据桩头的形式和材料的不同,沉桩可以分为钢筋混凝土沉桩、钢管桩、木桩、和钢筋水泥桩等多种类型。

基站铁塔塔基项目施工部署及平面布置

基站铁塔塔基项目施工部署及平面布置

基站铁塔塔基项目施工部署及平面布置本文介绍了基站铁塔塔基项目施工部署及平面布置方案。

在中标后,项目部主要管理人员将进驻现场,配合业主和政府各部门取得联系,为工程的顺利开工理顺关系。

前期施工准备工作是建筑工程开工前的一个重要环节,包括充分准备原材料、机械、设备,施工方案,吃住行安排等。

根据工程量及进度计划要求,本文列举了本工程施工准备工作阶段的具体内容和负责部门。

中标后要场内、场外协同配合,做好技术、物质、组织、劳动力、合同等方面工作,为项目的顺利开工及施工过程的顺利进行做好准备。

合同准备包括施工合同、主要材料供货合同等,要进行评审、筛选,确保合同及顾客的要求能够得到满足。

技术准备方面,要深化、细化施工组织设计内容,规范施工方案,并进行专项技术培训。

同时要与设计、甲方进行图纸会审,准备齐全各种施工时所需施工规范、规程、图集等资料。

在实际施工过程中,必须做好各级技术交底工作,并与设计或监理进行必要的洽商。

同时,根据施工实际情况,完善各项施工方案,确保施工顺利进行。

本工程将严格执行公司的《技术管理办法》,确保图纸、洽商等技术变动后传递渠道畅通。

为此,我们拟编制施工方案一览表,包括土方施工方案、测量定位方案、基础施工方案、临时水、电施工方案、主体施工方案和脚手架施工方案。

在物资准备方面,我们将根据形象进度计划方案情况及时编报物资申请计划,并认真组织采购。

同时,动态了解材料价格、品质情况,确定主要材料的供应商,以确保材料采购、订货和催交运输的顺利进行。

在采购、运输进场过程中,我们将认真核对所需材料、物资的规格、型号、数量,确保无误。

对易损、易耗物资要认真包装,以免运输途中受损失,并根据情况在采购中加一定的损耗量,以满足工程的需要。

对于本项目所需材料、物资,我们将坚持质量第一的原则,杜绝劣质产品或质次产品运到场内,给工程造成损失。

所有材料物资除做好外观检查外,还应督促供方提供质量合格证书,必要时进行测试,确定内在质量。

钢结构(铁塔)施工方案

钢结构(铁塔)施工方案

工程施工方案编制:审核:批准:莱芜市长城工业设备安装有限公司二○○九年五月第一节、工程概况1.1编制依据1.1.1工程施工招标文件、设计图纸、工程量清单;1.1.2现行建安工程施工及验收规范、工程质量检验评定标准;1.1.3施工现场调查资料;1.1。

4以往类似工程施工经验。

1.2工程概况本工程为钢结构施工。

包括:1.3主要技术规范、规程(1)、《钢筋焊接及验收规程》(2)、《工程测量规范》(3)、《建筑工程施工测量规程》(4)、《建筑机械安全技术规程》(5)、《建筑施工高处作业安全技术规范》(6)、《施工现场临时用电安全技术规范》(7)、《建筑安装工程质量检验评定标准》(8)、《建筑钢结构焊接规程》(9)、《高强螺栓连接应用技术规范》(10)、《钢结构工程施工及验收规范》(11)、《钢结构工程质量检验评定标准》(12)、《屋面工程技术规范》(13)、GB/T19002-ISO9002族质量管理和质量保证标准(14)、甲方提供的本工程招标文件及答疑文件。

(15)、施工现场状况及对周围环境1.4施工条件该工程位于,必须加强现场施工工序的合理安排,按流水作业的方式组织施工。

现场准备工作已就绪,施工用水、用电已接通,具备了开工条件.1.5工程特点(1)钢结构构件制作标准高、要求严,投入设备多,应在工厂内制作,增加运输工作量。

(2)施工现场与原有建筑物、厂房较近,施工时需做好周围建筑物、电线、电缆、管道等的安全防护工作。

第二节、主要工程数量根据业主提供的工程数量清单,约计吨。

第三节、施工组织及进度安排一、施工组织机构框图及主要施工管理人员表3。

1。

1施工组织机构框图3.1.2主要施工管理人员表拟在本工程投入的主要管理人员表(姓名、主要资历及承担过的项目另见招标文件)本工程施工管理人员表二、施工队伍部署及任务划分鉴于施工现场离本公司距离较近,项目经理部拟设在本公司内,经理部负责按项目法管理组织施工,并建立工程创优、进度控制、安全生产等责权利相结合的管理机制。

铁塔施工方案

目录1.工程概况 (14)2.编制依据 (14)3.工程目标 (14)4。

组织架构及人员配置 (15)5.项目实施流程、方案和进度计划表 ..................................................................... 6。

工器具配置 ............................................................................................................. 7。

进度保证措施 ......................................................................................................... 8。

质量保障体系及措施 .............................................................................................9.安全保障体系及措施 .............................................................................................10.风险防范分析措施: .............................................................................................11.冬雨季施工方案 .....................................................................................................12.工程应急预案: .....................................................................................................1、工程概况;(1)工程名称:儋州市洋浦消防应急中心—HLH(2)建设单位:中国铁塔股份有限公司儋州市分公司(3)监理单位:公诚管理咨询有限公司(4)施工单位:兴能电力建设有限公司(5)施工地点:儋州市洋浦消防应急救援中心(6)主要工程内容:过路顶管安装.本工程计划开工日期为 2017 年 08 月 05 日,计划竣工日期为 2017 年08月 10 日,质量要求达到合格。

提升高压输电铁塔及基础施工的关键技术与质控路径

提升高压输电铁塔及基础施工的关键技术与质控路径摘要:高压输电铁塔基础建设施工因受到选址场地的地下水文环境、工程地质条件、施工环境影响,且因地基处理、塔基基础类型、塔型的选型等条件限制,过程管理中会涉及多种施工工艺技术和质量管控,建设标准要求高。

如果因施工关键技术把控不合格,出现质量问题后,不仅影响工程结构安全,甚至造成铁塔达不到设计使用寿命,增加后期运营维护的成本。

本文以某项目为例,对铁塔及基础施工的关键技术与质控路径进行探讨。

关键词:铁塔;基础施工;质量控制1工程概况本工程为新建高压输电基站123座,工程内容包括高压输电铁塔、电力引入及配套项目。

基础设计选择类型有钻孔灌注桩基础、人工挖孔桩基础,非桩基础独立基础、筏板基础、植筋基础等,工程结构使用年限50年。

铁塔为角钢塔、景观塔、单管塔等。

2铁塔及基础关键技术点2.1 铁塔施工中常见问题及处理方案哈密至郑州特高压线路中曾出现部分杆塔,特别是耐张塔,由于塔脚板尺寸规格较大,造成接地板不能紧密贴合主材。

建议调整接地孔高度,使座板式保证最下端接地孔与靴板顶面距离不小于250mm,且离基础主柱顶面高度不宜大于1500mm、插入角钢式保证最下端接地孔与塔腿主斜材交点处连接板上最上端螺栓的距离不小于240mm ,以方便接地圆钢弯曲。

部分基础在地脚螺栓偏心后,塔脚板超出立柱边缘,影响了保护帽浇制,只能切割塔脚板或增大基础断面进行处理。

地脚螺栓偏心设计是基础的优化措施之一,可减小基础材料量,降低投资,但需注意复核偏心值与其他构件尺寸的吻合性,同时应加强设计质量管控,关注其他优化措施可能产生的不利影响。

耐张塔(特别是重冰区耐张塔)导线横担挂点位置处的主材角钢,考虑金具上扬进行切口处理。

由于切口加工未按设计尺寸并进行倒角,在后续加工或运输中容易形成应力集中出现裂纹,造成主材报废。

设计中要根据各塔位实际情况确定是否切口,要求厂家按设计尺寸加工切口并倒圆角,提醒厂家运输过程中要对切口采取临时加固措施,防止外力破坏。

基站土建及市电引入施工技术规范

土建工程规范为规范基站配套工程的建设,确保工程施工质量要求,加强对工程施工过程中的现场质量管理,全面推行精细化的施工管理,规范工程质量标准和验收要求,保证工程安全、质量、进度和投资,结合南昌移动分公司工程建设实际情况和建筑规范要求,编制了本规范:一、施工准备阶段1.施工单位进场根据建设单位或监理公司下发的《工程任务书》,联系网优部和监理公司进行选点勘察。

2.熟悉设计图纸。

3.基站位置确定后,施工单位与当地相关单位进行协调,及时办完征地相关手续,征地面积和站点位置必须符合移动公司要求(站点确定位置与移动公司网优部定点位置误差不大于100m )。

4.怔地位置确认完毕后14天内提供地质勘探报告,交给监理审查,监理审查通过后交付铁塔单位进行基础设计,铁塔单位5天内完成基础设计。

5.施工单位拿到铁塔基础图纸后,向南昌移动分公司工程建设办工程负责人和监理公司提交《工程开工报告》,批准后方能施工。

二、施工阶段1、基坑土石方开挖工程:根据设计图纸和建设单位要求对基站平面位置的要求做好工程建筑物定位放线工作,确定铁塔基础和机房位置,以便地网施工单位进场施工。

根据站点位置的地形的情况确定机房地面标高、围墙院内标高、室外散水坡的水平标高,确定铁塔基础独立柱之间的轴线、机房位置、围墙开启的位置,严格按设计图纸要求控制基坑底部尺寸和开挖的深度(室外地坪回填土方厚200㎜不包含基坑深度尺寸之内,此尺寸为室外地面平整场地的厚度);基坑开挖完毕后,施工单位做好对基坑尺寸和深度、基坑底标高和轴线进行自检,自检合格后,提前一天(或隔夜)通知监理公司专业负责人对基坑进行验收,验收合格后施工单位方可进行下一道工序施工;注:1)、施工单位在开挖基坑时如发现土质较差、地下水位较高和基础持力层承载力不满足设计要求,应立即通知设计单位等相关人员到现场进行勘察,待设计单位负责人现场勘察并作设计变更后再进行施工。

2)、施工单位开挖基坑时,如某该点降坡土方较大,土方开挖需采用风镐或爆破开挖土方,应立即通知监理公司现场监理员当场做好签证相关手续。

塔基站工程施工

塔基站工程施工通信基站是现代社会信息传输的重要载体,而塔基站作为通信基站的基础设施,起着支撑和保障通信网络稳定运行的重要作用。

本文将以一座塔基站的施工为例,详细介绍塔基站工程施工的过程、流程以及相关技术要点。

一、塔基站施工前准备1. 方案设计:在进行施工前,需要根据工程要求制定详细的方案设计,包括塔基站的布局、结构设计、材料选型等内容。

设计方案要符合相关规范要求,保证塔基站的稳定性和安全性。

2. 场地勘察:施工前需要对塔基站选址的场地进行勘察,包括地质、地貌、周边环境等方面的调查,以确保选址的合理性和施工的顺利进行。

3. 材料准备:根据方案设计的要求,准备所需的施工材料,包括钢结构、混凝土、电缆、设备等。

4. 施工人员培训:确保施工人员具备相关资质和技能,进行必要的培训和指导,保证施工质量和安全。

二、塔基站施工流程1. 地基基础施工:首先进行地基基础的施工,包括打桩、浇筑基础底板等操作,确保塔基站的稳定性和承载能力。

2. 钢结构搭建:根据设计方案,进行钢结构的搭建和安装,包括塔身、平台等部分,需严格按照设计要求进行操作,保证结构的牢固和稳定。

3. 电力设备安装:完成钢结构后,进行电力设备的安装,包括配电箱、输电线路等,确保通信设备正常运行。

4. 通信设备安装:最后进行通信设备的安装和调试,包括天线、收发设备等,保证通信信号的顺畅传输。

5. 验收交付:完成施工后,进行验收检测,确保塔基站各项工程符合相关规范要求,完成交付手续。

三、塔基站施工相关技术要点1. 安全防护:在施工过程中,要确保施工现场的安全防护措施到位,包括围栏、安全带等设施,避免发生意外事故。

2. 质量控制:严格控制施工质量,保证材料符合质量标准,操作符合规范要求,确保塔基站工程的稳定性和安全性。

3. 进度管理:合理安排施工进度,确保施工计划按时完成,避免影响通信设备的正常使用。

四、结语塔基站工程施工是一个复杂而重要的工程,需要严格按照设计要求进行施工,保证塔基站的稳定性和安全性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、建设任务的分配:
建设任务由工程建设办按批次分配,分配工程量比例根据上批工程量的完成效果排名,原则上按5:3:2的比例确定。

二、勘查选址与谈点:
土建单位接到建设任务后,需及时联系网优和监理进行站点勘查选址工作。

所定位置原则上除符合机房塔边屋建设条件外,附近600米以内必须有电源可供接入,特殊情况另行讨论。

网优定点后土建单位需在甲方指定时间内完成谈点工作。

若所谈站点位置与原定点位置偏差超过网优许可范围,必需通知网优和监理单位重新勘查确认。

否则相关工程量监理单位及建设方不予认可。

三、现场施工与监理:
具体工作步骤包括:
1、土方开挖时需通知监理单位现场确认基坑定位、开挖尺寸及深度。

2、基础承台钢筋绑扎完毕需通知监理单位验筋,同时监理单位安排进场做铁塔地网、机房地网防雷焊接;监理单位对地网施工及基础浇筑混凝土进行旁站。

3、在进行基础承台钢筋验收时,土建施工单位现场负责人根据征地面积的大小,拟建机房的尺寸当场对机房砖基础位置进行放线定信,并
现场向地网施工单位负责人交底,以便地网施工单位进行机房地网施工,保证施工进度和质量。

4、柱子与地梁钢筋绑扎完毕需通知监理单位验筋,由监理单位安排地网施工单位进场做防雷焊接;
5、机房及围墙地槽开挖完毕需通知监理单位验地槽。

6、机房屋面钢筋绑扎完毕需通知监理单位验筋,由监理单位安排地网施工单位进场做防雷焊接;
7、所有未按通图施工的工程量变更需通知监理单位现场确认,否则不予结算相关工程量,并按相关考核办法进行考核。

四、工程整改与移交:
土建单位施工完毕,自检合格后,向监理单位申请工程移交。

监理单位检查合格后,安排机房改造单位进场施工。

监理单位检查发现质量问题,以整改通知书的形式要求土建单位进行整改。

土建单位整改完成后回复监理单位,重新安排检查。

凡移交工程建设的站点,在建设过程中遇到协调问题,均由原土建单位负责跟进,直到站点通过验收,移交网维为止。

南昌移动分公司工程建设办
2007年10月11日。
