砼浇筑施工方案报审表编号
砼浇筑准备情况
机
具
搅拌机
(型号、台数)
振捣器
(型号、台数)
安全自检结果
计量
器具
型号台数
测试工具
坍落度筒(个)
校核情况
砼试模(组)
承包单位有关人员会签
土建质量员
安装质量员
项目负责人
安全员
砼浇筑令
监
理
核查
、
批复
土建隐检报验单编号
安装隐检报验单编号
批复意见:
项目监理机构(章)
致:浙江求是工程咨询监理有限公司(监理单位)
我单位已完成了基槽工程,按设计文件及有关规范进行了自检,质量合格,请予以审查和验收。
附件:1、工程质量控制资料□
2、安全和功能检验(检测)报告□
3、观感质量验收记录□
4、地基验验槽记录□
承包单位(章):
项目经理:
日期:
审查意见:
□所报隐蔽工程的技术资料□齐全/□不齐全,且□符合/□不符合要求,经现场检测、核查□合格/□不合格,□同意/□不同意隐蔽。
11
企补A5-5
混凝土浇筑申请单
12
企补A5-6
拆模申请单
13
浙建监A6
工程款支付申请表
14
浙建监A7
监理工程师通知回复单
15
浙建监A8
工程临时延期申请表
16
浙建监A9
费用索赔申请表
17
浙建监A10
工程材料/构配件/设备报审表
18
浙建监A11
工程竣工报验单
19
浙建监A12
第周拟实施工程项目报告单
20
浙江省建设工程监理规范用表

浙江省建设监理统一用表目录A类表---承包单位用表A1-1 工程开工报审表A1-2 工程复工报审表A2 施工组织设计(专项施工方案)报审表A3 分包单位资格报审表A4承包单位通知单A5承包单位报审表(通用)A5-1 主要施工机械设备报审表A5-2 施工测量放线报验申请表A5-3 工程报验申请表A6 工程款支付申请表A7监理工程师通知回复单A8工程临时延期申请表A9费用索赔申请表A10工程材料/构配件/设备报审表A11工程竣工报验单A12 第周拟实施工程项目报告单A13 第周已完成工程项目报告单A14工程质量/安全问题(事故)报告单A15工程质量/安全问题(事故)技术处理方案报审表A16价格调整报审表A17工程变更、洽商费用报审表B类表---监理单位用表B1监理工程师通知单B2工程暂停令B3工程款支付证书B4工程临时延期审批表B5工程最终延期审批表B6费用索赔审批表C类表---各方通用表C1监理工作联系单C2工程变更单D类表---监理单位内部用表D1监理日记D2旁站监理记录D3 建设监理工作月报D4监理平行检验表浙建监A1-1工程开工报审表浙建监A1-2工程复工报审表浙建监A2施工组织设计(专项施工方案)报审表浙建监A3分包单位资格报审表浙建监A4承包单位通知单浙建监A5承包单位报审表(通用)浙建监A5-1主要施工机械设备报审表浙建监A5-2施工测量放线报验申请表浙建监A5-3工程报验申请表浙建监A6工程款支付申请表浙建监A7监理工程师通知回复单浙建监A7监理工程师通知回复单浙建监A7监理工程师通知回复单浙建监A7监理工程师通知回复单浙建监A7监理工程师通知回复单浙建监A7监理工程师通知回复单浙建监A8工程临时延期申请表浙建监A9费用索赔申请表浙建监A10工程材料/构配件/设备报审表浙建监A11工程竣工报验单浙建监A12第周拟实施工程项目报告单浙建监A13第周已完成工程项目报告单浙建监A14工程质量/安全问题(事故)报告单浙建监A15工程质量/安全问题(事故)技术处理方案报审表浙建监A16价格调整报审表浙建监A17工程变更、洽商费用报审表监理单位用表浙建监B1监理工程师通知单浙建监B2工程暂停令工程名称:编号:本表一式三份,建设单位、监理单位、承包单位各存一份。

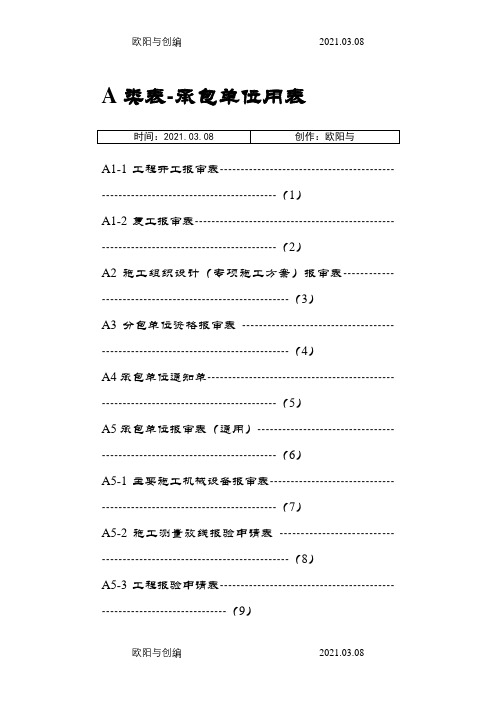

浙建表A .B.C类表之欧阳学创编

A类表-承包单位用表A1-1工程开工报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(1)A1-2复工报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(2)A2 施工组织设计(专项施工方案)报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(3)A3分包单位资格报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(4)A4承包单位通知单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(5)A5承包单位报审表(通用)┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(6)A5-1主要施工机械设备报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(7)A5-2施工测量放线报验申请表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(8)A5-3工程报验申请表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(9)A6工程款支付申请表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(10)A7监理工程师通知回复单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(11)A8工程临时延期申请表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(12)A9费用索赔申请表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(13)A10工程材料/购配件/设备报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(14)A11工程竣工报验单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(15)A12第周拟实施工程项目报告单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(16)A13第周完成工程项目报告单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(17)A14工程质量/安全问题(事故)报告单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(18)A15工程质量/安全问题(事故)技术处理方案报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅(19)A16价格调整报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(20)A17工程变更、洽商费用报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(21)B类表——监理单位用表B1监理工程师通知单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(22)B2工程暂停令┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(23)B3工程款支付证书┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(24)B4工程临时延期审批表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(25)B5工程最终延期审批表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(26)B6费用索赔审批表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(27)C类表——各方通用表C1监理工作联系单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(28)C2工程变更单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(29)D类表——监理单位内部用表D1200监理日记┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(30)D2100旁站监理记录┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(31)D3工程建设监理月报┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(32)浙建监A1—1工程开工报审表单位、承包单位各存一份。
浙江省建筑工程监理表格A类表

浙江省建筑工程监理表格A类表一、表格说明本表格为浙江省建筑工程监理表格A类表,适用于建筑工程监理工作中的质量检查、施工进度控制及工程款支付所用。
本表格由监理单位填写,监理单位应按照相关规定要求根据施工工程实际情况进行填写。
二、表格内容浙江省建筑工程监理表格A类表共分为四个部分:基本情况、月报表、工程款计量汇总表、工程款付款申请审核表。
1. 基本情况基本情况部分包括工程名称、建设单位、施工单位、监理单位、工程总造价、项目地点等信息。
其中,工程总造价应根据施工报价和监理报价的具体情况填写。
2. 月报表月报表部分包括工程进度、质量检查、安全生产、经济管理等指标的统计情况。
其中,工程进度需要分别填写完工情况、主要节点的工期情况等内容;质量检查需要具体列举出问题清单,并附上相关照片;安全生产需要填写安全工作情况和安全事故情况;经济管理需要包括工程款执行情况、资金使用情况等。
3. 工程款计量汇总表工程款计量汇总表部分主要涉及工程量的计量和工程款的计算。
其中,施工单位应提供工程量清单,并由监理单位进行抽查验收;工程款的计算需要根据工程量计算实际支付金额。
4. 工程款付款申请审核表工程款付款申请审核表部分是施工单位提交请求付款时的监管部分。
其中,施工单位需列明本次请求付款的具体金额、合同情况、工程量情况等,并由监理单位进行审核。
三、表格使用本表格是建筑工程监理工作的重要工具,监理单位应认真填写各项指标,确保表格数据的及时、准确、完整。
在工程验收、工程款支付、争议处理等方面,本表格都将起到重要的指导和监督作用。
建设单位、施工单位也应认真配合,提供真实的施工数据,确保施工工程顺利、安全地进行。
四、表格下载地址本表格为浙江省建筑工程监理表格A类表,如有需要可前往当地监管部门官网下载。
五、参考文献无。
浙江省监理工作重点标准A类表关键工程监理单位用表

A类表(工程监理单位用表)浙建监A1 工程动工令浙建监A2 工程暂停令浙建监A3 复工令浙建监A4 总监理工程师任命书浙建监A4-1 总监理工程师代表授权书浙建监A5 监理告知单浙建监A5-1 施工现场安全检查整治单浙建监A6 旁站记录浙建监A7 见证取样异常状况登记表浙建监A8 工程款支付证书浙建监A9 监理报告浙建监A1工程动工令工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
浙建监A2工程暂停令工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
浙建监A3工程复工令工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
浙建监A4总监理工程师任命书工程名称:编号:浙建监A4-1总监理工程师代表授权书工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
浙建监A5监理告知单工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
浙建监A5-1施工现场安全检查整治单工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
浙建监A6旁站记录工程名称:编号:注:本表一式一份,项目监理机构留存。
浙建监A7见证取样异常状况登记表工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
浙建监A8工程款支付证书工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
浙建监A9监理报告工程名称:编号:注:本表一式四份,主管部门、建设单位、工程监理单位、项目监理机构各一份。
浙建表A .B.C类表之欧阳与创编

A类表-承包单位用表A1-1工程开工报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(1)A1-2复工报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(2)A2 施工组织设计(专项施工方案)报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(3)A3分包单位资格报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(4)A4承包单位通知单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(5)A5承包单位报审表(通用)┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(6)A5-1主要施工机械设备报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(7)A5-2施工测量放线报验申请表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(8)A5-3工程报验申请表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(9)A6工程款支付申请表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(10)A7监理工程师通知回复单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(11)A8工程临时延期申请表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(12)A9费用索赔申请表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(13)A10工程材料/购配件/设备报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(14)A11工程竣工报验单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(15)A12第周拟实施工程项目报告单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(16)A13第周完成工程项目报告单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(17)A14工程质量/安全问题(事故)报告单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(18)A15工程质量/安全问题(事故)技术处理方案报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅(19)A16价格调整报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(20)A17工程变更、洽商费用报审表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(21)B类表——监理单位用表B1监理工程师通知单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(22)B2工程暂停令┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(23)B3工程款支付证书┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(24)B4工程临时延期审批表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(25)B5工程最终延期审批表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(26)B6费用索赔审批表┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(27)C类表——各方通用表C1监理工作联系单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(28)C2工程变更单┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(29)D类表——监理单位内部用表D1200监理日记┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(30)D2100旁站监理记录┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(31)D3工程建设监理月报┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅┅(32)浙建监A1—1工程开工报审表监理单位、承包单位各存一份。
浙江省建设监理统一用表最新
浙江省建设监理统一用表目录A类表---承包单位用表A1-1 工程开工报审表A1-2 工程复工报审表A2 施工组织设计(专项施工方案)报审表A3 分包单位资格报审表A4承包单位通知单A5承包单位报审表(通用)A5-1 主要施工机械设备报审表A5-2 施工测量放线报验申请表A5-3 工程报验申请表A6 工程款支付申请表A7监理工程师通知回复单A8工程临时延期申请表A9费用索赔申请表A10工程材料/构配件/设备报审表A11工程竣工报验单A12 第周拟实施工程项目报告单A13 第周已完成工程项目报告单A14工程质量/安全问题(事故)报告单A15工程质量/安全问题(事故)技术处理方案报审表A16价格调整报审表A17工程变更、洽商费用报审表B类表---监理单位用表B1监理工程师通知单B2工程暂停令B3工程款支付证书B4工程临时延期审批表B5工程最终延期审批表B6费用索赔审批表C类表---各方通用表C1监理工作联系单C2工程变更单D类表---监理单位内部用表D1监理日记D2旁站监理记录D3 建设监理工作月报D4监理平行检验表2003.9.1实行浙建监A1-1工程开工报审表工程复工报审表施工组织设计(专项施工方案)报审表分包单位资格报审表承包单位通知单承包单位报审表(通用)主要施工机械设备报审表施工测量放线报验申请表浙建监A5-3工程报验申请表工程款支付申请表监理工程师通知回复单工程临时延期申请表费用索赔申请表工程材料/构配件/设备报审表工程竣工报验单第周拟实施工程项目报告单第周已完成工程项目报告单工程质量/安全问题(事故)报告单工程质量/安全问题(事故)技术处理方案报审表价格调整报审表工程变更、洽商费用报审表监理单位用表浙建监B1监理工程师通知单工程名称:鹿城高科技开发区污水整治工程Ⅱ标段编号:01本表一式三份,建设单位、监理单位、承包单位各存一份。
浙建监B2工程暂停令工程名称:编号:本表一式三份,建设单位、监理单位、承包单位各存一份。
浙江监理全套表格
附:建设工程监理基本表式A类表(工程监理单位用表)浙建监A1 工程开工令浙建监A2 工程暂停令浙建监A3 工程复工令浙建监A4 总监理工程师任命书浙建监A4-1 总监理工程师代表授权书浙建监A5 监理通知单浙建监A5-1 施工现场安全检查整改单浙建监A6 旁站记录浙建监A7 见证取样异常情况记录表浙建监A8 工程款支付证书浙建监A9 监理报告B 类表(施工单位报审、报验表)浙建监B1 施工组织设计/ (专项)施工方案报审表浙建监B1-1 超过一定规模的危险性较大的分部分项工程专项方案报审表浙建监B2 开工报审表浙建监B3 复工报审表浙建监B4 分包单位资格报审表浙建监B5 施工控制测量成果报验表浙建监B6 工程材料、设备、构配件报审表浙建监B6-1 主要施工机械设备报审表浙建监B7 报审、报验表浙建监B8 分部工程报验表浙建监B9 监理通知回复单浙建监B10 单位工程竣工验收报审表浙建监B11 工程款支付报审表浙建监B12 施工进度计划报审表浙建监B13 费用索赔报审表浙建监B14 工程临时/ 最终延期报审表C类表(通用表)浙建监C1 工作联系单浙建监C2 工程变更单浙建监C3 索赔意向通知书浙建监A1工程开工令工程名称:编号:致 _____________________________ (施工单位):经审查,本工程已具备施工合同约定的开工条件,现同意你方开始施工,开工日期为:年月日。
附件:开工报审表项目监理机构(盖章)总监理工程师(签字、加盖执业印章)年月日浙建监A2工程暂停令工程名称:编号:致 _____________________________ (施工单位):由于原因,现通知你方于年月日时起,暂停_________________ 部位(工序)施工,并按下述要求做好后续工作。
要求:项目监理机构(盖章)总监理工程师(签字、加盖执业印章)年月日工程复工令工程名称:编号:致(施工单位):部位日时我方发出的编号为__ 《工程暂停令》,要求暂停(工序)施工,经查已具备复工条件。
监表ABCD四类用表(20141230)
总监理工程师任命书工程名称:编号:监-A.0.1- - -致:(建设单位)兹任命(注册监理工程师注册号:)为我单位项目总监理工程师。
负责履行建设工程监理合同、主持项目监理机构工作。
工程监理单位(盖章):法定代表人(签字):年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程开工令工程名称:编号:监-A.0.2- - -致:(施工单位)经审查,本工程已具备施工合同约定的开工条件,现同意你方开始施工,开工日期为:年月日。
附件:工程开工报审表项目监理机构(盖章):总监理工程师(签字):年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
监理通知单工程名称:编号:监-A.0.3- - -致:(施工项目经理部)事由:内容:项目监理机构(盖章):总/专业监理工程师(签字):年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
监理报告工程名称:编号:监-A.0.4- - -致:________________________(主管部门)由________________________(施工单位)施工的_________________(工程部位),存在安全事故隐患。
我方已于年月日发出编号为的《监理通知单》或《工程暂停令》,但施工单位未(整改或停工)。
特此报告。
附件:监理通知单工程暂停令其他项目监理机构(盖章):总监理工程师(签字):年月日注:本表一式四份,主管部门、建设单位、工程监理单位、项目监理机构各一份。
工程暂停令工程名称:编号:监-A.0.5- - -致:(施工项目经理部)由于原因,现通知你方于年月日时起,暂停部位(工序)施工,并按下述要求做好后续工作。
要求:项目监理机构(盖章):总监理工程师(签字):年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
旁站记录工程名称:编号:监-A.0.6- - -旁站的关键部施工单位位、关键工序旁站开始时间年月日时分旁站结束时间年月日时分旁站的关键部位、关键工序施工情况:发现的问题及处理情况:旁站监理人员(签字):年月日注:本表一式一份,项目监理机构留存。
2021年浙江省建设工程(施工阶段)监理工作基本表格
浙江省建设工程(施工阶段)监理工作基本表格浙江省建设工程(施工阶段)监理工作基本表格目录一、浙江省建设工程(施工阶段)监理工程基本表式A类表承包单位用表A1-1工程开工报审表A1-2复工报审表A2施工组织设计(专项施工方案)报审表A3分包单位资格报审表A4承包单位通知单A5承包单位报审表(通用)A5-1主要施工机械设备报审表A5-2施工测量放线报验申请表A5-3 工程报验申请表A6工程款支付申请表A7监理工程师通知回复单A8工程临时延期申请表A9费用索赔申请表A10工程材料/构配件/设备报审表A11工程竣工报验单A12第周拟实施工程项目报告单A13第周完成工程项目报告单A14工程质量/安全问题(事故)报告单A15工程质量/安全问题(事故)技术处理方案报审 A16价格调整报审表A17工程变更、洽商费用报审表B类表监理单位用表B1监理工程师通知单B2工程暂停令B3工程款支付证书B4工程临时延期审批表B5工程最终延期审批表B6费用索赔审批表C类表各方通用表C1监理工作联系单C2工程变更单D类表监理单位内部用表D1监理日记D2旁站监理记录D3 工程建设监理月报二、《浙江省建设工程(施工阶段)监理工作基本表式》使用说明浙建监A1-1工程开工报审表工程名称:编号:A1-1本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
浙建监A1-2复工报审表工程名称:编号:A1-2本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
浙建监A2施工组织设计(专项施工方案)报审表工程名称:编号:A2本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
浙建监A3分包单位资格报审表工程名称:编号:A3本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
1.【浙江省建设工程(施工阶段)监理工作基本表格】相关文章:1.2.3.4.5.6.7.8.模板,内容仅供参考。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精心整理 浙建监资料表格
统一用表说明 工程开工报审表A1-1 A1-1***填写说明 此表用于承包单位申请工程项目开工 (1)、监理规范5.2.8关键词:由总监工程师签发,并在签署意见中应明确开工日期,同时报建设单位; (2)、承包单位应对表中所列五项准备工作逐一落实,自查符合要求后在该项“□”内打“√”,同时报送相关证明资料; (3)、如整个项目一次开工,只填报一次,如工程项目中涉及较多单位工程,且开工时间不同,则每个单位工程开工都应填报一次; a.建设单位或施工单位发生变更,应重新申请; b.领取之日起三个月内开工,否则应重新申请延期,延期不超过两次,每次不超过三个月。 c.中止施工一年应报核验,应重新申请,并应自终止1个月内向发证机关报告。 (5)、要特别注意合同中关于开工前的保证金的约定是否已履行; (6)、审批意见基本表述:经查验,对照规定报审条件,均已满足合同的开工条件、同意于*年*月*日开工。 浙建监A1-1 工程开工报审表 工程名称:编号:A1-1*** 精心整理 致:(监理公司) 我方承担的工程,已完成了以下各项工作,具备了开工条件,特此申请施工,请核查并签发开工指令。 1、 施工许可证已办理;□
2、 现场管理人员已到位,专职管理人员和特种作业人员已取得资格证;□ 3、 施工现场质量管理检查记录已经检查确认;□ 4、 进场道路及水、电、通讯等已满足开工要求;□ 5、 质量、安全、技术管理制度已建立、组织机构已落实。□ 附件:1、开工报告; 2、相关证明资料。 承包单位(章): 项目经理: 日期: 审查意见: 项目监理机构(章): 总监理工程师: 日期:
本表一式三份,经项目监理机构审核后,建设单位、监理单位各存一份。 工程复工报审表A1-2 A1-2***填写说明 精心整理 此表用于工程暂停原因消失时,承包单位申请恢复施工。总监理工程师签署审查意见前,宜向建设单位报告。
(1)、与B2相对应,表中证明文件是指证明已具备复工条件的相关资料;
(2)、监理规范6.1.5-建设单位引起或非承包方原因引起; 6.1.6-承包单位原因(要求附整改工作情况和预防措施报告) (3)、审批意见填写:符合复工条件在同意复工项“□”打“√”,并注明同意复工的时间;不符合复工条件在不同意复工项“□”打“√”,并注明原因和对承包单位的要求。 浙建监A1-2 复工报审表 工程名称:编号:A1-2*** 致:(监理公司) 鉴于工程按第号工程暂停令已进行整改,经检查后具备复工条件,请核查并签发复工指令。 附件:具备复工条件的情况说明
承包单位(章): 项目经理: 日期: 精心整理 审查意见:
□具备复工条件,同意工程于年月 日时复工。 □不具备复工条件,暂不同意复工。 项目监理机构(章): 总监理工程师: 日期:
本表一式三份,经项目监理机构审核后,建设单位、监理单位各存一份。 施工组织设计(专项施工方案)报审表A2 A2***填写说明 此表用于承包单位报审施工组织实际(专项施工方案)。《建设工程监理规范》5.4.2 1、 施工组织设计报审: (1)、监理规范5.2.3关键词:工程项目开工前……组织……审查……报送……提出审查意见……审核签认后……报建设单位; 5.4.1关键词:调整、补充或变动……审查……签认; (2)、审查内容:监理规范5.2.4;附件要求施工方编制人(项目技术负责人)、审批人(企业技术负责人)亲笔签字、盖企业法人章; (3)、审查意见基本表述:原则同意,但对下述问题要求尽一步完善调整,进一步的细化、论证、确认。问题内容如下:a、总体部署是否合理,有无工序倒置交叉。b、平面布置是否合理;生活区和生产区是否区分;场地布置合理性;临时水电与机械是否配套;交通混流性;各个阶段的适应性。c、劳动力的组织。d、总进度计划是否符合总工期要求;是否符合工序分项有无漏项;网络是否合理;有无索赔风险。e、保证措施方面:技术管理体系、质量管理体系、质量保证体系、技术措施、经济措施、管理措施、应急措施、季节措施、安全措施。f、方案中的规范性合理性、可行性。 2、 施工技术方案报审: (1)、监理规范5.4.2关键词:专业监理工程师应要求……报送,审核同意后签认; 5.4.3关键词:新工艺、新材料、新技术、新设备; (2)、用于分项、分部施工方案报审; (3)、审核意见基本表述:原则同施工组织设计报审。若无规范、标准等依据的方案,则须由总监或公司总工复审。(对于过于简单、工艺不合理、原则性缺陷注意慎重审批)。 3、 进度计划的报审: 精心整理 (1)、监理规范5.6.1关键词:总监理工程师审批(第1条、第2条) 5.6.2关键词:进度控制方案,目标风险分析、防范性对策; (2)、审查内容:参见监理规范5.6.1条文说明; (3)、目前附件不管全面,要求有说明图表、工程量、工件量、资源(人、机、料)配备情况; (4)、审查意见基本表述:已审查,…工序拖下来要有追赶措施;…工序不合理性,应调整到…(主导工序,不能影响);…资源配备要跟上(具体说明哪种资源不够及建议采取的措施)对照审查内容展开。 4、 质量(安全)事故处理方案报审: (1)、监理规范要求(注意:总监工程师应及时向建设单位及本监理单位提交有关质量事故的书面报告,并应将完整的质量事故处理记录整理归档; (2)、整个处理程序参见〈工程建设监理理论与实务〉P57-P59,程序要求掌握; (3)、审查意见基本表述:表述处理意见中要注意:a、对于结构安全及加固的由设计确认后实施;b、涉及到费用的应与业主协商,需明确由谁承担的意见,确认后实施。 浙建监A2
施工组织设计(专项施工方案)报审表
工程名称:编号:A2*** 致:(监理公司) 我方已根据施工合同的有关规定完成了工程施工组织设计(专项施工方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。 附件:施工组织设计(专项施工方案)
承包单位(章): 项目经理: 日期: 精心整理 专业监理工程师审查意见:
专业监理工程师: 日期:
总监理工程师审查意见: 项目监理机构(章): 总监理工程师: 日期:
本表一式三份,经项目监理机构审核后,建设单位、监理单位各存一份。 分包单位资格报审表A3 A3***填写说明 此表中专业监理工程师应是分包部分主项专业一致的专业监理工程师,其审查的重点为分包单位专业能力是否能胜任分包工程。总监审核重点为该部分能否分包、分包资质材料是否齐全。 1、 规范5.2.5关键词:分包工程开工前,专业监理工程师……总监理工程师予以签认; 2、审核内容:参监理规范5.2.6条内容及《公司标准》P22; 精心整理 3、查意见基本表述:根据总包单位提供的分包单位相关资料和总包确认意见,根
据相关法定要求和合同的约定,征得业主同意,准予分包,并要求总包方切实履行总包义务,分包未履行的责任仍应由总包方承担。(建筑法规定承担连带责任) 浙建监A3 分包单位资格报审表 工程名称:编号:A3*** 致:(监理公司) 经考察,我方认为拟选择的(分包单位)具有承担下列工程的施工资质和施工能力,可以保证本工程项目按合同的规定进行施工。分包后,我方仍承担总包单位的全部责任。请予以审查和批准。 附件:1、分包单位资质材料; 2、分包单位业绩材料 3、分包单位专职管理人员和特种作业人员的资格证、上岗证。
分包工程名称(部位) 工程数量 拟分包工程合同额 分包工程占全
部工程
承包单位(章): 项目经理: 日期:
专业监理工程师审查意见: 专业监理工程师: 日期: 精心整理 总监理工程师审查意见: 项目监理机构(章): 总监理工程师: 日期:
本表一式三份,经项目监理机构审核后,建设单位、监理单位各存一份。 承包单位通知单A4 A4***填写说明 1、 对分项、分部(子分部)工程等验收,承包单位应在规定时间前填写此表通知项目监理机构验收内容、验收时间和验收地点。 2、 对需实施旁站监理的关键部位、关键工序进行施工前24小时,承包单位填写此表通知项目监理机构。 3、 当该表用于在合同规定时间内向项目监理机构发出索赔意向通知时,项目监理机构的签收意见仅需明确收到时间。 浙建监A4 承包单位通知单 工程名称:编号:A4*** 精心整理 致:(监理公司) 事由 内容 承包单位(章): 项目经理: 日期:
签收意见: 年月日时收到。 □同意于年月日时前进行 (工程或部位)监理工作。
□不同意进行(工程或部位)监理工作。 项目监理机构(章): 总监理工程师: 日期:
本表一式三份,经项目监理机构审核后,建设单位、监理单位各存一份。 承包单位报审表(通用)A5 A5***填写说明
