电缆工程量计算规则
2024《四川省建设工程工程量清单计价定额》安装工程部分电缆安装定额说明及工程量计算规则

2024《四川省建设工程工程量清单计价定额》安装工程部分电缆安装定额说明及工程量计算规则
一、定额说明
1、电缆安装定额是指在室内空间,以电缆桥架结构形式,将具体的
电缆、线缆以及光缆,依照图纸按规定技术标准安装在楼宇管线中的工作
定义。
2、电缆安装定额可以分为:电缆桥架安装、电缆拖线安装、断路器
安装、安装角件、插座安装、接插件安装等。
3、电缆安装定额包括:挑选、准备料件;拆装电缆桥架;安装桥架
定位器;安装电缆桥架、断路器和角件;搭接电缆;做标记;安装接插件
和插座的接线交接;安装检验以及完工处理等工序。
4、实施电缆安装工程时,一般先做好桥架的安装,然后将布局好的
电缆拆装、搭接、安装、接线等,最后做出标记、检验以及完工处理。
5、安装电缆的附件及材料一般包括电缆桥架、电缆夹具、电缆扎带、铜线、拖线接插件、插座、消防箱、滑动铜螺栓、断路器、接线端子盒以
及安装用的螺钉螺栓等。
6、实施电缆安装定额时,应注意电缆安装的分级要从楼层上到桥架上,从桥架一楼到桥架四楼,从桥架四楼到下楼层,以及当武穴的电缆安
装要依照有利条件进行安装。
7、电缆安装过程中,要注意要安装的电缆类型和数量,检查每根电
缆的电气性能是否正常,做好大小标记。
电缆工程工程量计算规则

电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度序号项目预留长度(附加)说明1 电缆敷设驰度、波形弯度、交叉 2.5% 按电缆全长计算2 电缆进入建筑物 2.0m 规范规定最小值3 电缆进入沟内或吊架时引上(下)预留1.5m 规范规定最小值4 变电所进线、出线 1.5m 规范规定最小值5 电力电缆终端头 1.5m 检修余量最小值6 电缆中间接头盒两端各留2.0m 检修余量最小值7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8 高压开关柜及低压配电盘、箱 2.0m 盘下进出线9 电缆至电动机0.5m 从电机接线盒起算10 厂用变压器 3.0m 从地坪起算11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12 电梯电缆与电缆架固定点每处0.5m 规范最小值注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆敷设计算工程量

电缆敷设计算工程量需增加长度的规定
2012-12-21 06:18:
电缆安装工程量计算公式:L=∑(水平长度+垂直长度+各种预留长度)×(1+2.5%电缆曲折折弯余系数)。
根据《全国统一安装工程预算工程量计算规则》(GYDGZ-201-2000)规定,其中各种预留长度为:
1、电缆敷设驰度、波形弯度、交叉预留电缆全长的2.5%(即公式后半段的系数)
2、电缆进入建筑物预留规范规定最小值2m
3、电缆进入沟内或吊架时上(下)预留规范规定最小值1.5m
4、变电所进线、出线预留规范规定最小值1.5m
5、电力电缆终端头预留检修余量最小值1.5m
6、电缆中间接头盒预留检修余量最小值两端各2m
7、电缆进控制、保护屏及模拟盘等预留盘面的半周长
8、高压开关柜及低压配电盘、箱预留盘下进出线2m
9、电缆至电动机预留从电机接线盒起0.5m
10、厂用变压器预留从地坪算起3m
11、电缆绕过梁柱等增加长度按实计算
12、电梯电缆与电缆架固定点预留规范规定最小值每处0.5m
电缆的预留的长度是电缆敷设长度的组成部分,应计入度量的电缆长度工程量之内。
如果在计算电缆敷设长度时,忽略了各种预留长度的增加,就有可能造成敷设施工时电缆长度不够,或者电缆使用后进行检修时因无余量而无法操作。
电缆工程工程量计算规则

电缆工程工程量计算规则编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(电缆工程工程量计算规则)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为电缆工程工程量计算规则的全部内容。
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m.③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0。
9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度.注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1。
电缆工程工程量计算规则

电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量: 直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度 600mm下口宽度400mm深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mn W,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加 2m②垂直敷设时,管口距地面增加 2 m③穿过建筑物外墙时,按基础外缘以外增加 1m④穿过排水沟时,按沟壁外缘以外增加 1m4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加 0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆, 应按300m计算,以此类推。
&电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头 1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗? 1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线 2米。
长以及盘下进出线的2m?-r盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
电缆工程工程量计算规则

电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0。
9m、沟宽按最外边的保护管两侧边缘外各增加0。
3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内.预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1。
5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
电缆工程工程量计算规则
电缆工程工程量计算规则(汇总)一、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:电缆根数宽度1~20.45每增一根0.153二、电缆沟盖板揭、盖定额,按每揭盖一次以延*米计算。
如又揭又盖,则按两次计算。
三、电缆保护管*度,除按设计规定*度计算外,遇有下列情况,应按以下规定增加保护管*度。
1.横穿道路,按路基宽度两端各加2m。
2.垂直敷设时管口离地面加2m。
3.穿过建筑物外墙时,按基础外缘以外加2m4.穿过排水沟,按沟壁外缘以外加1m。
四、电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗率计算主材费用。
五、电缆保护管埋地敷设时,其土方量有施工图注明的,按施工图计算;无施工图的一般按沟深0.9m,沟宽按最外边的保护管两侧边缘外各加0.3m工作面计算。
六、电缆敷设按单根延*米计算。
七、电缆敷设*度应根据敷设路径的水平和垂直敷设*度,另加下表规定附加*度:序号项目-预留*度-说明1电缆敷设弛度、波形弯度、交叉 2.5%-按电缆全*计算2电缆进入建筑物内 2.0m-规范规定最小值3电缆进入沟内或吊架时引上预留 1.5m-规范规定最小值4变电所进出线-1.5m-规范规定最小值5电缆终端头-1.5m或按设计-检修余量6电缆中间头盒两端各2.0m检修余量7高压开关柜-2.0m -柜下进出线8高压、低压柜、电缆转接箱高+宽-电缆头接线长度9进入电机-0.5m -接线长度10 进入电缆井交叉长度预留长度按实际孔位交叉引起的附加长度,11 厂用变压器 3.0m 地坪算起12 电缆绕过梁柱等增加长度按实计算被绕物的断面情况计算增加长度13 电梯电缆与电缆架固定点处0.5m 规范最小值说明:电缆附加及预留*度是电缆敷设*度的组成部分,应计入电缆长度内度工程量之内。
八、电缆终端头及中间头均以“个”为计量单位。
一根电缆按两个终端头,中间头设计有图示的,按图示确定,没有图示,按实际计算。
电缆工程工程量计算规则
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m.②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0。
9m、沟宽按最外边的保护管两侧边缘外各增加0。
3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推.6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度: 电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1。
5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米...。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的.是要同时计取的。
电缆工程工程量计算规则.doc
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m?盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
电缆工程工程量计算规则
电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度。
注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头和柜半周,电缆进低压配电柜到底应该预留哪些东西这三个是定额中都有的规定,计算的时候都要加上去吗1是预留出电缆终端头的米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。
长以及盘下进出线的2m盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。
电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。
是要同时计取的。
请问各位老师我的电缆敷设图纸如下在计算电缆工程量是应计算电缆进入建筑物的预留米变电所进出线预留米电缆进入沟内预留米高压配电柜及低压配电箱预留米电缆终端头预留米 1.电缆长度=电缆长度=115+×2++×2+×2+1.电缆长度=115+×2++×2+*2+*22.电力电缆终端头预留长度为米,指的是每个终端头米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

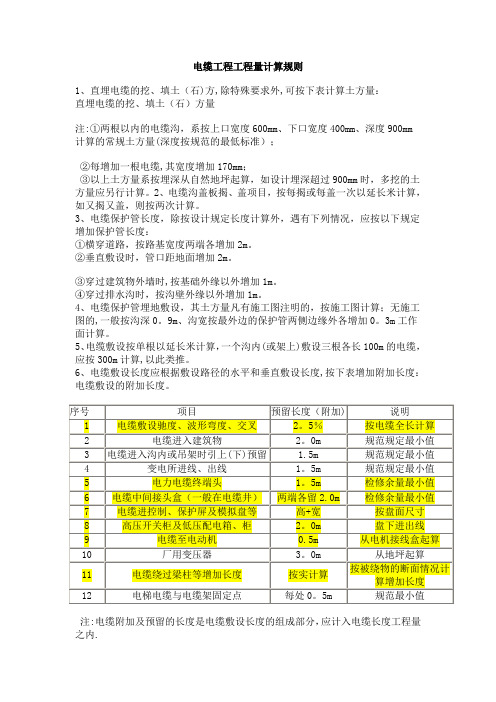

电缆工程量计算规则
1.电缆敷设驰度、波形弯度、交叉的预留(附加)长度按电缆全长的
2.5%计算,单位为m/根。
2.电缆进入建筑物的预留(附加)长度为规范规定最小值2.0m,单位为m/根。
3.电缆进入沟内或吊架时引上(下)预留的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
4.变电所进出线的预留(附加)长度为规范规定最小值1.5m,单位为m/根。
5.电力电缆终端头的预留(附加)长度为检修余量最小值1.5m,单位为m/根。
6.电缆中间接头盒的预留(附加)长度为检修余量最小值两端各留2.0m,单位为m/根。
7.电缆进控制、保护屏及模拟盘等的预留(附加)长度按盘面尺寸的高+宽计算,单位为m/根。
8.高压开关柜及低压配电盘、箱的预留(附加)长度为盘下进出线2.0m,单位为m/根。
9.电动机的预留(附加)长度从电机接线盒起算的0.5m计算,单位为m/根。
10.厂用变压器的预留(附加)长度从地坪起算的3.0m计算,单位为m/根。
11.电缆绕过梁柱等增加长度的预留(附加)长度按被绕物的断面实际增加长度计算,单位为m/根。
12.电梯电缆与电缆架固定点的预留(附加)长度为规范规定最小值每处0.5m 计算,单位为m/根。
电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
电缆常识
第一节、VV与YJV的区别说明
1.YJV绝缘用的是交联聚乙烯.VV绝缘用的是聚氯乙烯.
2.YJV电缆工作温度达90度,而VV只有70度,同截面积YJV电缆载流量大。
VV类电缆导体运行最高额定温度为摄氏70度,短路时(持续时间小于5秒)最高温度不超过摄氏160度。
YJV类电缆导体运行最高额定温度为摄氏90度,短路时(持续时间小于5秒)最高温度不超过摄氏250度。
3.YJV从长远看比VV好(使用寿命长等),但比VV贵。
4.从技术经济指标看,三芯的YJV比VV电缆的各项参数都要高。
在民用建筑中推荐使用YJV,其载流量比VV的大,更为主要的是在电气火灾时,由于其绝缘材料不含氯,燃烧时不会产生有毒气体
DF-VV聚氯乙烯绝缘聚氯乙烯护套预制带分支电缆
DF-ZR-VV聚氯乙烯绝缘聚氯乙烯护套预制带分支阻燃电缆
DF-NH-VV聚氯乙烯绝缘聚氯乙烯护套预制带分支耐火电缆
DF-YJV交联聚乙烯绝缘聚氯乙烯护套预制带分支电缆
DF-ZR-YJV交联聚乙烯绝缘聚氯乙烯护套预制带分支阻燃电缆
DF-NH-YJV交联聚乙烯绝缘聚氯乙烯护套预制带分支耐火电缆电缆表示方法为:型号+电压等级+主干电缆截面+分支电缆截面
举例:主干电缆绝缘为交联聚乙烯绝缘、聚氯乙烯护套、导体截面为
240mm2,分支电缆绝缘为交联聚乙烯绝缘、聚氯乙烯护套、导体截面为35
mm2,表示为:DF-YJV0.6/1kV1×240+1×35。
五、预制带分支电缆主要参数
电气安装工程规范
1一般规定
1.1本章适用于住宅单相人户配电箱户表后的室内电路布线及电器、灯具安装。
1.2电气安装施工人员应持证上岗。
1.3配电箱户表后应根据室内用电设备的不同功率分别配线供电;大功率家电设备应独立配线安装插座。
1.4配线时,相线与零线的颜色应不同;同一住宅相线(L)颜色应统一,零线(N)宜用蓝色,保护线(PE)必须用黄绿双色线。
1.5电路配管、配线施工及电器、灯具安装除遵守本规定外,尚应符合国家现行有关标准规范的规定。
1.6工程竣工时应向业主提供电气工程竣工图。
2主要材料质量要求
2.1电器、电料的规格、型号应符合设计要求及国家现行电器产品标准的有关规定。
2.2电器、电料的包装应完好,材料外观不应有破损,附件、备件应齐全。
2.3塑料电线保护管及接线盒必须是阻燃型产品,外观不应有破损及变形。
2.4金属电线保护管及接线盒外观不应有折扁和裂缝,管内应无毛刺,管口应平整。
2.5通信系统使用的终端盒、接线盒与配电系统的开关、插座,宜选用同一系列产品。
3施工要点
3.1应根据用电设备位置,确定管线走向、标高及开关、插座的位置。
3.2电源线配线时,所用导线截面积应满足用电设备的最大输出功率。
3.3暗线敷设必须配管。
当管线长度超过15m或有两个直角弯时,应增设拉线盒。
3.4同一回路电线应穿入同一根管内,但管内总根数不应超过8根,电线总截面积(包括绝缘外皮)不应超过管内截面积的40%。
3.5电源线与通讯线不得穿入同一根管内。
3.6电源线及插座与电视线及插座的水平间距不应小于500mm。
3.7电线与暖气、热水、煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm。
3.8穿入配管导线的接头应设在接线盒内,接头搭接应牢固,绝缘带包缠应均匀紧密。
3.9安装电源插座时,面向插座的左侧应接零线(N),右侧应接相线(L),中间上方应接保护地线(PE)。
3.10当吊灯自重在3kg及以上时,应先在顶板上安装后置埋件,然后将灯具固定在后置埋件上。
严禁安装在木楔、木砖上。
3.11连接开关、螺口灯具导线时,相线应先接开关,开关引出的相线应接在灯中心的端子上,零线应接在螺纹的端于上。
3.12导线间和导线对地间电阻必须大于0.5MΩ。
3.13同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm。
3.14厨房、卫生间应安装防溅插座,开关宜安装在门外开启侧的墙体上。
3.15电源插座底边距地宜为300mm,平开关板底边距地宜为1400mm。
电缆敷设长度应根据敷设路径的水平和垂直敷设长度,另按表6规定增加附加长度。
序号项目预留长度(附加)
2.5%
2.0m
(下)预留
4变电所进线、出线
5电力电缆终端头
6电缆中间接头盒
7电缆进控制、保护屏及模拟盘等8高压开关柜及低压配电盘、箱9电缆至电动机
10厂用变压器
11电缆绕过梁柱等增加长度
12电梯电缆与电缆架固定点1.5m 1.5m规范规定最小值
检修余量最小值说明
1电缆敷设驰度、波形弯度、交叉2电缆进入建筑物
电缆进入沟内或吊架时引上
3按电缆全长计算
规范规定最小值
规范规定最小值
两端各留2.0m检修余量最小值
高+宽
0.5m
3.0m
按实计算
况计算增加长度
每处0.5m规范最小值按盘面尺寸
盘下进出线
从电机接线盒起算
从地坪起算
按被绕物的断面情。
