(word完整版)八、施工现场总平面布置图
【免费下载】施工现场总平面布置图

山东书城项目建设地点位于济南市市中区经十路与胜利大街交汇处,北依经九路,东临民生大街。
项目总用地18300平方米,总建筑面积130201平方米。
本工程具体地理位置见下图13-1。
13.1 目前现状描述1)现场已拆迁完毕,工程开工后进入支护桩施工阶段2)现场周围的经九路、胜利大街、民生大街将作为本工程入场的主要道路。
3)现场东、西、南、北四侧均已有围墙。
4)根据答疑回复施工用电、用水自行考虑。
现场状况见图13.1。
13.2施工总平面布置的原则13.2.1总平面布置依据1)业主提供的用地范围。
2)业主提供的相关施工图纸。
3)山东省、济南市有关施工规定、规程及安全文明施工标准和规定。
4)现场踏勘情况。
5)我公司CI形象规定。
13.2.2总平面布置原则1)根据工程特点和现场周边环境的特征,充分利用现有施工现场的场地和布置,做好总平面布置规划,满足生产、文明施工要求。
2)各项施工设施布置均需要满足方便生产,有利生活,安全卫生、防火,环境保护和劳动保护要求。
3)加强现场平面布置的分阶段调整,科学确定施工区域和场地平面布置,尽量减少专业工种之间交叉作业,提高劳动效率。
4)加强平面施工的及监督整改,保证场内施工道路畅通。
5)做好现场平面布置和功能分区,对现有临建及管线进行调整。
13.3生活设施布置根据工程施工人员测算,本工程高峰施工期施工人数约为968人。
根据现场实际情况和平面总体部署,工人生活区及管理人员生活区均在场外布置,并实行公寓化管理。
13.4办公设施布置地下结构施工阶段现场办公室在场外设置,具体位置为现场西侧建筑物内,待回填土完毕后现场办公室迁至场内南侧,具体位置详见施工总平面布置图,现场办公区为两层彩钢板房,现场办公设施满足施工及公司CI要求。
13.5 生产设施布置根据总平面布置原则和现场实际生产需要,进行现场生产设施布置。
地下结构施工阶段,设置一个材料加工场,具体位置根据各施工区先后施工顺序在基坑内动态布置,待回填土完毕后现场设置三个钢筋加工场和木工加工场,现场西侧和北侧大门作为材料机械的入口,详见平面布置图。
8施工总平面布置设计word精品文档8页

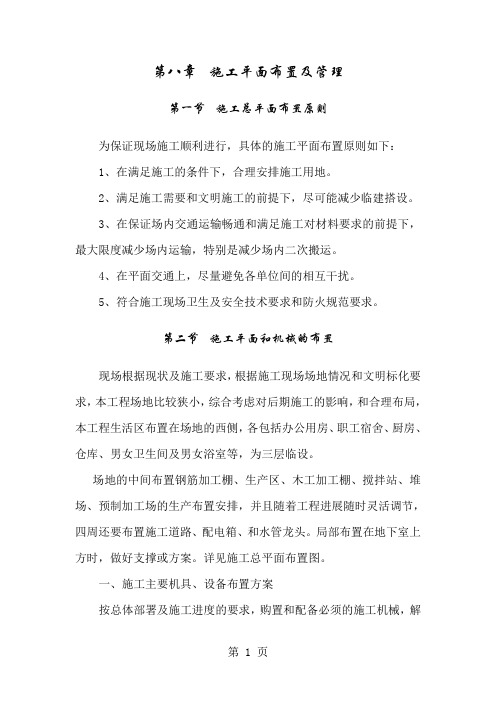

第八章施工平面布置及管理第一节施工总平面布置原则为保证现场施工顺利进行,具体的施工平面布置原则如下:1、在满足施工的条件下,合理安排施工用地。
2、满足施工需要和文明施工的前提下,尽可能减少临建搭设。
3、在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度减少场内运输,特别是减少场内二次搬运。
4、在平面交通上,尽量避免各单位间的相互干扰。
5、符合施工现场卫生及安全技术要求和防火规范要求。
第二节施工平面和机械的布置现场根据现状及施工要求,根据施工现场场地情况和文明标化要求,本工程场地比较狭小,综合考虑对后期施工的影响,和合理布局,本工程生活区布置在场地的西侧,各包括办公用房、职工宿舍、厨房、仓库、男女卫生间及男女浴室等,为三层临设。
场地的中间布置钢筋加工棚、生产区、木工加工棚、搅拌站、堆场、预制加工场的生产布置安排,并且随着工程进展随时灵活调节,四周还要布置施工道路、配电箱、和水管龙头。
局部布置在地下室上方时,做好支撑或方案。
详见施工总平面布置图。
一、施工主要机具、设备布置方案按总体部署及施工进度的要求,购置和配备必须的施工机械,解决施工中的垂直和水平运输及加工工作。
塔吊分别附在8#、11、12、13#楼布置。
施工钢筋现场加工制作,施工棚布置在北侧场地,在地下室完成,移置中间场地,每个钢筋加工棚内配备钢筋切断机1台,弯曲机1台,对焊机1台。
木工棚布置在东面入口处,木工棚内各配备木工圆锯、平刨机等。
砼采用商品砼,全部泵送。
现场配备一台混凝土搅拌机备用。
机具设备投入详见机械表。
二、各阶段施工平面布置根据各施工阶段的特点所需要的机械设备不同,因而在各施工阶段的施工平面布置有所不同,但将尽量统一,使各个阶段都能通用,避免重复建设及重复投资,详见施工平面场布图。
第三节施工临时用电布置本工程用电高峰期将出现于结构施工期,施工用电主要是塔吊、井架、钢筋、木工加工机械和照明设备。
临时用电供给系统根据各种用电设备在施工现场的布置情况,采用树干式和星式相结合的配电方式。
施工现场总平面布置图

山东书城项目建设地点位于济南市市中区经十路与胜利大街交汇处,北依经九路,东临民生大街。
项目总用地18300平方米,总建筑面积130201 平方米。
本工程具体地理位置见下图13-1。
13.1 目前现状描述1) 现场已拆迁完毕,工程开工后进入支护桩施工阶段2) 现场周围的经九路、胜利大街、民生大街将作为本工程入场的主要道路。
3) 现场东、西、南、北四侧均已有围墙。
4) 根据答疑回复施工用电、用水自行考虑。
现场状况见图13.1。
13.2 施工总平面布置的原则13.2.1 总平面布置依据1) 业主提供的用地范围。
2) 业主提供的相关施工图纸。
3) 山东省、济南市有关施工规定、规程及安全文明施工标准和规定。
4) 现场踏勘情况。
5) 我公司CI 形象规定。
13.2.2 总平面布置原则1) 根据工程特点和现场周边环境的特征,充分利用现有施工现场的场地和布置,做好总平面布置规划,满足生产、文明施工要求。
2) 各项施工设施布置均需要满足方便生产,有利生活,安全卫生、防火,环境保护和劳动保护要求。
3) 加强现场平面布置的分阶段调整,科学确定施工区域和场地平面布置,尽量减少专业工种之间交叉作业,提高劳动效率。
4) 加强平面施工的及监督整改,保证场内施工道路畅通。
5) 做好现场平面布置和功能分区,对现有临建及管线进行调整。
13.3 生活设施布置根据工程施工人员测算,本工程高峰施工期施工人数约为968 人。
根据现场实际情况和平面总体部署,工人生活区及管理人员生活区均在场外布置,并实行公寓化管理。
13.4 办公设施布置地下结构施工阶段现场办公室在场外设置,具体位置为现场西侧建筑物内,待回填土完毕后现场办公室迁至场内南侧,具体位置详见施工总平面布置图,现场办公区为两层彩钢板房,现场办公设施满足施工及公司CI 要求。
13.5 生产设施布置根据总平面布置原则和现场实际生产需要,进行现场生产设施布置。
地下结构施工阶段,设置一个材料加工场,具体位置根据各施工区先后施工顺序在基坑内动态布置,待回填土完毕后现场设置三个钢筋加工场和木工加工场,现场西侧和北侧大门作为材料机械的入口,详见平面布置图。
施工总平面布置图(通用版)

施工总平面布置(一)施工总平面布置原则1、施工总平面布置由项目部总体布置,统一协调。
现场施工场地由项目部统一规划、安排、统一管理。
具体原则如下:在满足建设单位要求的前提下,结合我单位标准,并将二者有机的结合在一起布置施工现场。
2、在满足施工要求的前提下,尽可能节约施工用地。
3、在满足施工需要和文明施工“双标化”的前提下,尽可能利用原有设施,减少临时设施的建设投资。
4、合理组织场内交通运输,最大限度地减少场内二次搬运,避免各工种、各单位之间的相互干扰。
5、满足安全生产、文明施工尺寸场地的要求,生活区和生产区分离布置,生活区占用独立的地块。
6、符合施工现场给水排水规范要求和城市环境卫生的要求。
7、符合施工现场安全用电规范的要求。
8、在场地布置时,避免土建、安装、装饰单位的相互干扰,并且应满足建设单位的有关要求。
9、平面布置时充分考虑到室外工程的施工状况。
10、按施工进度分阶段调整施工现场总平面布置。
11、按“双标化”要求布置现场,大门一侧布置工程概况牌及十牌二图及有关的安全标识和宣传画。
12、因此主要临时设施拟就近在二期空地进行布置。
(二)施工总平面布置1、施工道路布置在各构筑物间均拟修筑施工便道(在设计的区间路位置)与进场道路相连接。
施工便道在原填筑路基上铺筑10cm厚碎石,再铺筑20cm厚粉煤碴路面。
2、水、电系统及通讯设施(1)供水系统本工程用水包括施工用水和生活用水,拟由业主提供的在接水处安设计量水表后沿施工区用镀锌管引至各用水点。
(2)供电系统拟引接业主提供的电源线至配电室。
配电室内配备相应的开关柜及电器控制设备,各主要用电点采用专线供电(如抽水、砼系统的用电),使其用电得到有效保证。
配电室采用砖瓦结构,面积20m2。
施工现场电力线路采用三相五线制,电气设备的金属外壳必须与专用保护零线连接。
为防电力线路出现故障或供电部门临时停电维修及工地机械设备用电量超过时引起工地用电电力不足,本工程自备2台75kW移动式柴油发电机组,作备用电源供用。
施工现场总平面布置(完整版)

第八节、施工现场总平面布置(一)施工平面布置为确保工程达到预期的质量目标,围绕本工程的工程特点、技术难度等相关技术资料,我公司从工程的整体考察与分析,施工前期部署、现场施工等方面进行了较为系统的拟制。
特别在施工前期部署及本工程材料选择方案、产品加工工艺及施工方案四个方面作了更为详尽的阐述:施工部署从工作主要从技术部署、组织人员部署、材料准备及现场临时设施布置等方面做好本工程的施工部署工作。
根据本工程实际地形情况,并本着安全、紧凑、有序的原则进行总平面布置。
周围居民安全、标准化工地和文明工地的需求采用封闭形式进行施工,现场在适当位置设置施工出入口,出入口设置警示标志。
我们将本着“文明生产,科学管理,方便施工,合理布置,节约用地”的原则,充分利用业主所提供的场地进行工程部的总平面布置。
1、技术部署(1)施工、测量放样施工图审批确定后,技术人员尽快熟悉图纸,充分领会设计意图,清楚各种施工做法,设计人员向技术人员做好交底工作,按照设计施工图进行翻样工作、加工定货。
(2)编制施工方案资料准备,施工中严格按国家和行业现行质量检验评定标准和施工技术验收规范进行施工和检测,且遵照市质量监督站和业主的有关规定,开工前准备好各种资料样表,施工中及时填写整理,分册保管,待工程竣工后装订成册。
编制各分项工程切实可行的施工方案及专项施工方案,报甲方及监理审批后进行施工。
(3)编制工程质量计划编制本工程工程质量计划,确定质量目标,将质量责任分别落实到个人,做到全员、全方位、全过程的质量控制,确保质量目标实现。
2、现场实际情况(1)本工程具有良好的交通条件;现场场地宽敞,具有良好的施工条件。
(2)施工用水、用电由建设单位负责接至施工场地内,场内施工排水可以经过处理后排放。
(二)总平面原则、依据说明根据现场的实际情况,结合主体工程量的分布及工期需求、施工程序,进行科学合理的施工总平面布置及管理能够有效地提高生产效率,同时避免重复运输等影响工程进度的情况出现。
施工现场总平面布置图

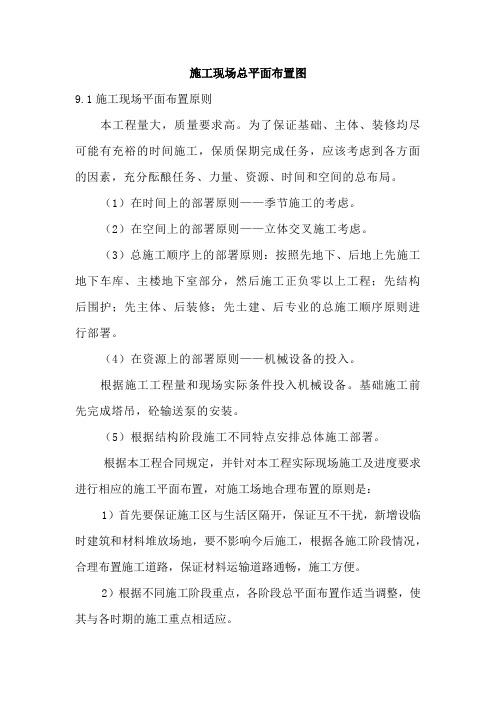

施工现场总平面布置图9.1施工现场平面布置原则本工程量大,质量要求高。
为了保证基础、主体、装修均尽可能有充裕的时间施工,保质保期完成任务,应该考虑到各方面的因素,充分酝酿任务、力量、资源、时间和空间的总布局。
(1)在时间上的部署原则——季节施工的考虑。
(2)在空间上的部署原则——立体交叉施工考虑。
(3)总施工顺序上的部署原则:按照先地下、后地上先施工地下车库、主楼地下室部分,然后施工正负零以上工程;先结构后围护;先主体、后装修;先土建、后专业的总施工顺序原则进行部署。
(4)在资源上的部署原则——机械设备的投入。
根据施工工程量和现场实际条件投入机械设备。
基础施工前先完成塔吊,砼输送泵的安装。
(5)根据结构阶段施工不同特点安排总体施工部署。
根据本工程合同规定,并针对本工程实际现场施工及进度要求进行相应的施工平面布置,对施工场地合理布置的原则是:1)首先要保证施工区与生活区隔开,保证互不干扰,新增设临时建筑和材料堆放场地,要不影响今后施工,根据各施工阶段情况,合理布置施工道路,保证材料运输道路通畅,施工方便。
2)根据不同施工阶段重点,各阶段总平面布置作适当调整,使其与各时期的施工重点相适应。
3)中小型机械的布置要处于安全环境中,要避开高空物体打击的范围。
4)材料堆放尽量设在垂直运输机械覆盖的范围内,以减少发生二次搬运。
5)临电电源、电线敷设避开人员流量大的楼梯及安全出口,以及容易被坠落物打击的范围,电线尽量采用暗敷方式。
9.2现场施工总平面布置尽可能地利用现有场地,总平面布置图见附图。
根据公司要求,所有现场管理严格按照《现场管理手册》执行,保证现场井然有序,并采用隔断、油漆画线、标志板等方式表示不同区域的使用功能。
附表五:施工总平面图。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
八、施工现场总平面布置图1、施工现场现状及施工准备施工现场平面布置按照建设部15号令《建设工程施工现场管理规定》的要求和城市建设管理的有关法规,科学合理地安排施工现场,协调各专业管理和各项施工活动,控制污染,创造文明安全的施工环境和人流、物流、资金流、信息流畅通的施工秩序进行一系列管理工作。
总平面布置是否合理,直接关系到施工进度的快慢、安全文明施工的要求和体现我公司管理水平的高低,根据相关规定及现场施工管理,我方在做施工现场平面布置时充分考虑到以下因素:既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求;不能顾此失彼.根据施工区域划分,在招标文件允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工对周围环境影响程度降至最小;将现有场地的作用发挥到最大化。
施工布置整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,长期安排两名施工人员进行道路清理及施工区域卫生,全力创建文明施工工地.场地布置还将遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。
各种材料,成品,半成品,机械设备的堆放位置应与施工平面图相符。
确保场内道路畅通,满足施工对材料堆放场地的要求,尽量减少二次搬运和场内运输。
符合施工现场安全用电规范要求.施工现场已经具备施工条件,施工范围为招标文件、图纸及工程量清单的全部内容.会同各有关单位做好现场的移交,接收工作,重点是施工测量放线点,施工场地等.安排好施工道路,施工出入口。
按施工现场总平面图布置图布置施工平面;安排好生活、办公场所,材料堆场,成品、半成品仓库等用地.积极与建设、监理单位就工程项目施工管理方面接洽。
在保证工期的前提下,尽量结合场地周围环境,以方便施工,节省投资,最大程度减少占地和对交通干扰为原则,分区布置。
根据现场施工总体安排及交通运营的需要,充分利用规划用地界,施工临时用地以满足施工生产和现场管理为主,少干扰既有道路交通。
根据施工的进度安排,施工场地需要进行分阶段、分期动态布置,做到既满足施工的需要,又减少场地的设备的移动。
减少现场施工用地,工人住宿、生活设施尽量异地安排。
施工设施布置在满足施工生产规模的要求下,做到紧凑美观、安全防火.充分利用既有道路交通,减少施工临时便道工程。
严格遵守业主及某某市有关部门的规定,现场卫生设施和消防设施齐全。
2、布置原则2。
1满足施工需要,经济实用、合理方便、有一定挡次.2.1。
1分区布置生产、生活、管理区分开设置。
2。
1.2集中办公业主、监理公司和施工单位在现场管理区内合署办公。
2。
1.3加工禁入加工区一律禁止在施工现场进行。
2.1。
4全面遮蔽所有现场的临时堆场、车间均搭建防护棚进行防风、防雨、防晒、防坠物等。
2.1.5场地硬化所有用地一律做硬化处理,因施工原因暴露三天以上者必须用绿色防尘网加以苫盖.2.2优化原材料的堆放和加工地点,尽量减少二次搬运。
2.3符合安全、文明施工、消防、环保、城管要求,某某市建筑施工文明工地标准布置。
2。
2施工现场用地布置原则由于施工现场临时设施场地狭小,现场仅布置值班室、办公区,材料加工区。
施工各阶段各专业施工班组所用的临时办公用房及临时施工用房等由我单位指定场地统一安排,统一管理分配,起到项目协调作用.合理布置大中型机械,规划好现场内道路和场地,减少运输费用和场内二次搬运.现场布置符合现场卫生,安全、防火和环境保护等要求.现场布置按不同施工阶段进行动态调整。
施工总平面布置直接关系到施工进度的快慢和安全文明施工管理水平的高低,为保证现场施工顺利进行,具体的施工平面布置原则为:2。
2.1在满足施工的条件下,尽量节约施工用地。
2.2。
2满足施工需要和文明施工的前提下,尽可能减少临时建设投资.2。
2.3根据本工程施工特点,现场所需施工材料需在场外加工,所以就需要在施工开始前选定一条运送施工材料的专用道路.2。
2。
4在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度的减少场内运输,特别是减少场内二次搬运。
2.2。
5在平面交通上,要尽量避免土建、水、电安装单位相互干扰。
2.2.6符合施工现场管理、环保、卫生、安全技术要求和防火规范要求。
3、布置依据3。
1招标文件有关要求及合同文件和现场实际布置要求;3。
2现场踏勘情况,建筑红线,临水、电源位置及现场勘查;3。
3施工图纸及现场卫生,安全、防火和环境保护等要求;3.4总进度计划及资源需用量计划就及进度计划和资源计划;3.5总体部署和主要施工方案3.6安全文明施工及环境保护要求。
4、场区规划设计我公司将根据不同阶段的特点和需求设计现场平面布置图,涉及现场循环道路的布置、各阶段材料堆放布置。
各阶段平面布置和物资采购、设备订货、资源配备等辅助计划相结合,对现场进行宏观调控,在施工工期紧张、场地情况复杂的条件下,保证现场秩序井然。
通道布置将现场人员进入施工现场统一部署“绿色通道”,“绿色通道"采用脚手架支搭骨架,顶棚采用双层木跳板做防砸棚处理,两侧采用绿色密目阻燃安全网进行封闭,从而形成围绕建筑物进出安全、便利的全封闭的绿色通道,既保证现场加工及运输设施正常运行,又保证现场人员出入安全及方便。
在施工过程中全面实施计划管理,将进入现场的各种资源按照施工进度计划要求,实现现场物料的“零"库存管理,当天进场材料确保全部使用到作业面上,减少现场堆放材料造成的场地占用.在材料进场以后,根据现场实际情况将场地统一进行合理划分,按照进场资源的“长短轻重"特点进行科学布置.根据工程施工进展情况,现场布置分别按照施工阶段、拆除施工阶段等进行两次大的平面和立面布置调整。
场外生活区场地管理,统一按照企业“CI”及某某市的要求,布置生活、生产加工设施,以满足工人生活及钢筋加工等施工需求。
5、施工平面布置根据本工程现场特点,在施工总平面的布置上,力求科学合理的利用一切可利用空间,以满足各阶段的施工要求,并使场容按我单位“标准化工地”标准实施,为此施工总平面布置将从基础设施、机械布置、现场用电、用水、道路、材料堆放及施工平面管理几个方面来规划。
5。
1施工现场临时设施布置、材料堆放、道路等布置所有临时设施、材料堆放等均不得占用施工道路,确保道路畅通。
根据相关法律法规和政府消防管理机构的要求,为施工中的永久工程和所有临时工程提供必要的临时消防和紧急疏散设施,包括:临时消火栓、灭火器、水龙带、灭火桶、灭火铲、灭火斧、消防水管、阀门、灭火砂等。
临时消防系统和配置分别经监理工程师和政府消防管理机构的审批和验收,使设备处于良好状态,随时可满足消防要求.生活区及工地重要电器设施周围设置接地或避雷装置,防止雷击起火,造成安全事故。
5。
2基础设施基础设施主要有办公区、设备及材料堆放区、半成品加工区、临时围挡等。
驻地及施工场门口处设置门卫,负责进出车辆指挥和场内安全。
驻地及施工场地大门口均进行硬化处理,并设车辆冲洗台和排水沟、沉淀池等设施,冲洗车辆的污水经沉淀处理后排出场外.车辆冲洗台平面尺寸8m×5m,洗车槽旁分级设沉淀池,以确保由施工场地外出的车辆干净清洁,不污染即有道路。
冲洗车辆的水经二级沉淀达标后方可排放至附近河道内。
5。
3办公区将我单位现有的活动房屋运至现场作为办公区用房,以保证现场施工不受影响。
项目部驻地的办公和生活分区管理,办公区提供办公所需设施,并提供驻现场业主、设计及监理办公室;生活区设职工宿舍、食堂和活动设施.工人生活区主要提供施工人员住宿,按照规定配备食堂、厕所、浴室、活动室、警卫等设施。
项目部驻地和工人驻地均采用10cm厚C20混凝土进行硬化。
房屋采用防火彩钢板房,室内进行装修。
驻地配备齐全的消防设备,内部卫生及安全标准严格遵守某某市的有关规定。
驻地内人均住房面积及标准均按照某某市及滨海新区区相关规定执行。
5。
4临时围挡执行文明施工有关规定及我单位施工现场标准化要求,设置施工标志牌、安全制度板、消防保卫制度板、环境保护制度板、文明施工制度板。
沿街道两侧采用高度为2。
5m的“钢骨架彩彩钢板"围挡;其余采用高度2。
3m 的钢骨架和镀锌瓦楞铁皮围挡。
一、二流水施工段之间的围挡,将以划分一、二流水施工段的外立面整修中心为界,搭设南北方向的临时围墙,分开二个地段,形成独立的围挡。
该围挡在施工过程将随施工进度动态调整;其中在施工现场进入全面施工阶段时,将会有一些材料堆放在施工现场,现场将设置施工材料专用材料堆放区,将用钢骨架彩彩钢板搭设完成,并设专人看管。
施工现场围墙按CI统一管理要求和滨海新区建筑工地管理条例进行装饰,达到牢固、美观、封闭完整的要求,上口平,外立面直。
管理区围挡采用镀锌瓦楞铁皮和钢骨架临时围挡隔离。
生活区采用砖砌临时围挡,直接在墙压顶上增加约1米高的镀锌瓦楞铁皮盒钢骨架,以铁件加强,焊接牢固。
与其他总包区域采用2。
5m高的砖基础透绿花式铁栏分隔.5.5临时设施的搭建.施工现场将生产性设施与现场办公室、生活设施相对分开布置,虽然施工现场地较小,但搭设生产设施必须注意整体影响,不能妨碍场内交通,又要方便施工。
6、施工现场临时建筑及人员的安排所有临时建筑用房采用全新预制彩色彩钢板房,内衬岩棉保温,塑钢门窗。
其中管理区塑钢窗为双层玻璃。
施工队伍中,确保专业人员或特殊工种均持证上岗。
充分了解其他施工队伍生活习惯等,多沟通,保证整体施工顺畅。
劳动力安排措施:劳动组织准备的范围既有整个施工企业的劳动组织准备,又有大型综合的拟建项目的劳动组织准备,也有小型简单的拟建单位工程的劳动组织准备。
建立拟建工程项目的领导机构:施工组织机构的建立应遵循以下原则:根据拟建工程项目的规模、特点和复杂程度,确定拟建工程项目施工的领导机构人选和名额;坚持合理分工与密切协作相结合;把有施工经验、有业精神,有工作效益的人选入领导机构;认真执行因事设职、因职选人的原则。
建立精干的施工队伍.施工队伍的建立要认真考虑专业、工种的合理配合,技工、普工的比例满足合理的劳动组织,要符合流水施工组织方式的要求,确定建立施工队伍(是专业施工队伍组,或是混合队伍组),要坚持合理、精干的原则;同时制定出该工程的劳动力需求量计划。
正常施工有两个班组,另有施工预备队,随时听从调谴至工地。
集结施工力量、组织劳动实力。
工地的领导机构确定之后,按照开工日期和劳动力需求量计划,组织劳动力进场。
同时要进行安全、消防和文明施工等方面的教育。
施工组织设计、计划和技术交底的目的是把拟建工程的设计内容、施工计划和施工技术等要求,详尽的向施工组和工人讲解交待,这是落实计划和技术责任制的好办法。
施工组织设计、计划和技术交底的内容有工程的施工进度计划、月(旬)作业计划;施工组织设计、施工工艺质量标准、安全技术措施、降低成本措施和施工验收规范的要求;图纸会审中所确定的有关部位的设计变更和技术核定等事项。
