无节奏流水施工实务

合集下载

流水施工

流水施工

流水施工一、进度控制1.等节奏流水施工的特点是:①所有流水节拍都彼此相等;②所有流水步距都彼此相等,而且等于流水节拍;③每个专业工作队都能够连续作业,施工段没有间歇时间;④专业工作队数等于施工过程数。

组织过程:第一,把流水对象(项目)划分为若干施工过程;第二,把流水对象(项目)划分为若干施工段(区);第三,组建专业队并确定其在每一施工段上的持续时间;第四,各专业队依次、连续地在各施工段上完成同样的作业;第五,各专业队的工作适当地搭接起来2.成倍节拍流水施工的特点:①同一施工过程在各个施工段上的流水节拍都相等,不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数。

②流水步距等于各个流水节拍的最大公约数。

③每个专业工作队都能够连续作业,施工段没有间歇时间。

④专业工作队数目大于施工过程数目。

3.无节奏流水施工的基本特点是:①各个施工过程在各个施工段上的流水节拍通常不相等,且无规律;②流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;每个专业工作队都能够连续作业,施工段可能有间歇。

组织无节奏流水施工的关键是正确计算流水步距。

计算流水步距可采用取大差法,计算步骤为:⑤累加各施工过程的流水节拍,形成累加数据系列;⑥相邻两施工过程的累加数据系列错位相减;取差数之大者作为该两个施工过程的流水步距。

⑦无节奏流水施工工期的计算公式为:Tp=ΣKi+Σtn,式中ΣKi为各流水步距之和,Σtn为最后一个施工过程在各施工段的持续时间之和。

4. 双代号网络计划时间参数及其计算步骤是:工作持续时间Di-j→最早开始时间ESi-j→最早完成时间EFi-j→计划工期Tp→最迟完成时间LFi-j→最迟开始时间LSi-j→总时差TFi-j→自由时差FFi-jESi-j=0 (i=1)ESi-j=ESh-i+Dh-iESi-j=max{ESh-i+Dh-i}EFi-j=ESi-j+Di-jTp=max{EFi-n}LFi-n=TpLFi-j=min{LFj-k-Dj-k}LSi-j=LFi-j-Di-jTFi-j=LSi-j-ESi-j=LFi-j-EFi-jFFi-j=ESj-k-ESi-j-Di-j=ESj-k-EFi-jFFi-n=Tp-ESi-n-Di-n=Tp-EFi-n关键线路的确定可根据两点:①从起点节点到终点节点为止,线路时间最长;②工作总时差为零的线路。

流水施工公式

流水施工公式

★流水施工公式★
1(等节奏)流水施工公式:工期T =(m+n-1)k +∑G-∑C。

2(异节奏)流水施工公式:同上↑
3(无节奏)流水施工公式:工期T = ∑k +∑t n+∑G-∑C。

★无节奏工期T =(k1+k2+…)+(最后一列工序数相加)+题干中滞后时间-题干中提前时间。

1、(等节奏流水施工:步距k =t节拍!)
2、(异节奏流水施工:步距k = 最小公约数!)
3、(无节奏流水施工:步距k = 同列数累加,异列数错位相减,取大差)(正值)。

注:m----施工区段数; n----施工工序数;t----流水节拍(工作用时); k----流水步距(时间间隔)→k= t流水节拍的最小公约数!
∑k--k1+k2+…;∑t n--最后一列工序数相加;∑G--题干中滞后时间;∑C--题干中提前时间;
(韩氏解读)
2013.6.29。

无节奏流水节拍

无节奏流水节拍

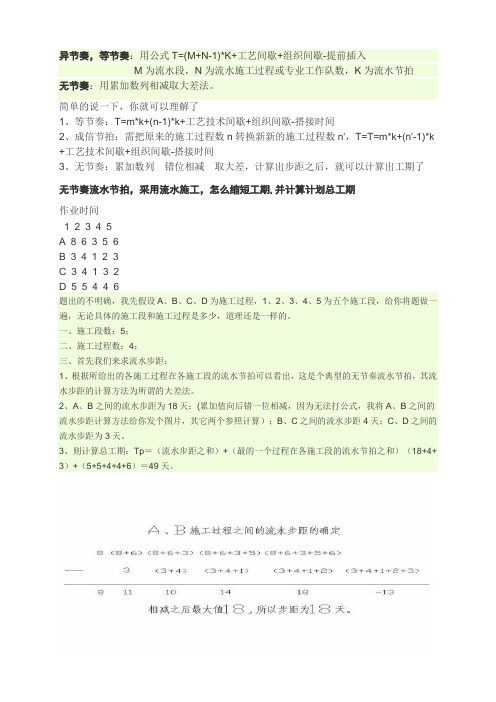

异节奏,等节奏:用公式T=(M+N-1)*K+工艺间歇+组织间歇-提前插入M为流水段,N为流水施工过程或专业工作队数,K为流水节拍无节奏:用累加数列相减取大差法。

简单的说一下,你就可以理解了1、等节奏:T=m*k+(n-1)*k+工艺技术间歇+组织间歇-搭接时间2、成倍节拍:需把原来的施工过程数n转换新新的施工过程数n',T=T=m*k+(n'-1)*k +工艺技术间歇+组织间歇-搭接时间3、无节奏:累加数列错位相减取大差,计算出步距之后,就可以计算出工期了无节奏流水节拍,采用流水施工,怎么缩短工期,并计算计划总工期作业时间1 2 3 4 5A 8 6 3 5 6B 3 4 1 2 3C 3 4 1 3 2D 5 5 4 4 6题出的不明确,我先假设A、B、C、D为施工过程,1、2、3、4、5为五个施工段,给你将题做一遍,无论具体的施工段和施工过程是多少,道理还是一样的。

一、施工段数:5;二、施工过程数:4;三、首先我们来求流水步距:1、根据所给出的各施工过程在各施工段的流水节拍可以看出,这是个典型的无节奏流水节拍,其流水步距的计算方法为所谓的大差法。

2、A、B之间的流水步距为18天:(累加值向后错一位相减,因为无法打公式,我将A、B之间的流水步距计算方法给你发个图片,其它两个参照计算);B、C之间的流水步距4天;C、D之间的流水步距为3天。

3、则计算总工期:Tp=(流水步距之和)+(最的一个过程在各施工段的流水节拍之和)(18+4+ 3)+(5+5+4+4+6)=49天。

关于等节奏流水施工的工期计算某工程划分ABCD四个施工过程,按四个施工段组织施工,其各个施工过程的流水节拍均为3天,计算该工程的工期这是固定节拍专业流水,工期T=(施工段数m+施工过程数n-1)×流水节拍t该工程的工期为21天。

固定节拍流水施工工期固定节拍流水施工工期,有间歇时间的固定节拍施工的计算t=mK t ——持续时间;K ——流水节拍;m ——施工段数。

《无节奏专业流水》PPT课件

《无节奏专业流水》PPT课件
《无节奏专业流水》PPT 课件
本课件PPT仅供大家学习使用 学习完请自行删除,谢谢! 本课件PPT仅供大家学习使用 学习完请自行删除,谢谢! 本课件PPT仅供大家学习使用 学习完请自行删除,谢谢! 本课件PPT仅供大家学习使用 学习完请自行删除,谢谢!
郝英奇 安徽建筑工业学院土木工程系
2004.11
异节奏专业流水施工组织:
施工 过程
挖基 槽(A)
做垫 层(B)
砌基 础(C) 回填 土(D)
施工进度(天)
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15

②③

K A,B

KB,C
② ③④

KC,D

①②
③④
K T KTn
Tn
异节奏专业流 水施工组织
施工段 ①②③④
施工过程
挖基槽(A)
2
1
2
2
做垫层(B)
2
1
2
1
砌基础(C)
3
1
2
2
回填土(D)
2
1
2
1
特点
〔1〕同一施工过程在各个施工段上 的流水节拍不全相等;不同施工过程 在各个施工段上的流水节拍不全相等。
〔2〕专业工作队数等于施工过程 数。各专业工作队能连续施工.
〔3〕相邻施工过程的流水步距一 般不相等,需要计算确定.
2. 错位相减:
A 与 B: 2 3 5 7 235 6
2 1 2 2 -6
B 与 C: 2 3 5 6 346 8
2010- 8
C 与 D: 3 4 6 8
2 35
6

非节奏性专业流水

非节奏性专业流水

【解】根据题设条件该工程只能组织无节奏流水施工。 1、求流水节拍的累加数列 A:3,5,7,11 B:1,4,9,12 C:2,3,6,11 D:4,6,9,12 E:3,7,9,10 2、确定流水步距 (1)KA.B 3,5,7,11
- ) 1,4,9,12 ———————————
3, 4 3,2,-12 ∴ KA.B = 4天 (2)KB.C
2、流水施工的科学性和技术经济效果的实质是( )D
A.实现了机械化生产 B.合理利用了工作面 C.合理利用了工期 D.实现均衡连续施工
3、某工程有三个施工过程,各自的流水节拍分别为6d、4d、 2d则组织流水施工时,流水步距为( ) 2 4、为有效的组织流水施工,施工段的划分应遵循的原则是( )
A.各施工段上同一专业工作队所消耗劳动量大致相等. B.各施工段上的工作面满足劳动力和机械布置优化组织的 要求. C.施工过程数大于或等于施工段数 D.流水步距必须相等 E.流水节拍必须相等 [答案]A、B
3, 5,7,10
-) 2,4, 5,7
3,3,3, 5,-7
3)确定流水步距 因流水步距等于错位相减所得结果中数值最大者,故有
KA,B=max{4,3,2,1,-14}=4天 KB,C=max{3,4,5,7,-10}=7天 KC,D=max{3,3,3,5, -7}=5天
织无节奏流水的关键就是正确计算流水步距。
4、绘制流水施工进度表(图样)
绘制流水施工进度表步骤演示
施工 施工
施工进度
过程 队号 2 14 Ⅰ
模Ⅱ
6 2
8 10 12 14 16 18 20 22 4 5

3
6
1
3
6
1 23 4 5 6

二建-建筑实务建筑工程施工进度管理(二)

二建-建筑实务建筑工程施工进度管理(二)

二级建造师《建筑工程管理与实务》流水施工的类型1.等节奏流水①流水节拍为常数;②施工队数=施工过程数;③流水步距相等且等于流水节拍;④各专业工作队连续工作。

【例题·案例节选】施工过程扎钢筋①4②4③4④4⑤4⑥4⑦4⑧4做模板 4 4 4 4 4 4 4 4浇混凝土【参考答案】4 4 4 4 4 4 4 4(1)m=8,n=3,t=4(2)K=t=4(流水步距=流水节拍)(3)T= m×t+ (n−1)k= (m+ n−1)×k= (8+ 3−1)×4 = 402.无节奏性流水:①流水节拍没有规律;②组织的原则是使施工队连续施工(工作面可能有空闲);③流水步距的确定方法:累加数列,错位相减,取大差;④施工队数=施工过程数。

【例题 1·案例节选】某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。

按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。

为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。

各施工段的流水节拍施工过程(工序)甲流水节拍(d)施工一段施工二段施工三段施工四段234422331233乙丙【问题】第1页/共3页。

实务串讲(1)

等节拍流水施工
每个施工过程在各施工段上的流水节拍相等异(成倍)节拍流水施工无节拍流水施工
无节拍流水施工实例
无节奏流水施工横道图
清华大学孟宪海
双代号网络时间参数计算
双代号网络时间参数计算
3. 计算工期
双代号网络时间参数计算网络进度计划优化
工期不变-费用最少调整
清华大学孟宪海
戴明PDCA循环质量影响因素
清华大学孟宪海
施工工序质量控制的要求施工质量验收的程序
隐蔽工程隐蔽前应通知建设(或监理)单位验收
质量通病的原因和防治
施工质量验收的要求
验收均要在施工单位自行检查评定基础上进行
质量问题原因处理程序
施工安全控制的程序施工安全控制的基本要求
必须取得安全施工许可证后才可开工
安全技术措施计划的内容安全技术措施计划的实施
安全检查的类型安全检查的主要内容安全事故处理原则(四不放过)安全事故处理程序
工程重大事故四个等级一级重大事故:死亡职业健康安全管理体系的内容5
环境管理体系的内容
两管理体系的建立5个一级要素、
两管理体系的运行
进口设备购置费单价计算方法
预付款计算价值工程
价值工程实例偏差分析法
已完工程实际成本
施工招标的必备条件
下列情形经批准可以邀请招标资格预审要求的条件废标的条件三种合同计价方式合同文件组成及优先顺序建设工程索赔的起因
建设工程索赔成立条件索赔实例。

高速铁道工程技术《无节拍流水施工》

①求A,B
5 9 11 14 0 - 0 4 5 8 10
5566 ∴A,B=6天
②求B,C 4 5 8 10 0
- 0 3 8 10 13 4200 ∴B,C=4天
③C,D 3 8 10 13 0 —0 1 3 5 8 3778
∴C,D=8〔天〕
2工期计算 T=∑i,i1+TN =A,B+B,C+C,D+1+2+2+3 =6+4+8+8 =26〔天〕 该工程进度方案安排如图211所示。
图211无节奏流水施工横道图
2无节奏流水的流水节拍与流水步距计算方法
无节奏流水的流水节拍的计算方法与计算公式同前面其它有 节奏流水,采用公式24或式25。
对于无节奏流水的流水步距的计算方法,没有任何规律,无 严格的计算公式,但是,经过多年实际经验的积累,总结出了一 种计算无节奏流水施工的步距计算法即“逐段累加,错位相减,差 值取大〞。
【例26】某工程可以分为四个施工过程,四个施工段,各 施工过程在各施工段上的流水节拍如表2施工过程 A
施工段 Ⅰ Ⅱ Ⅲ Ⅳ 5423
B
4132
C
3523
D
1223
【解】1流水步距计算 因每一施工过程在各施工段的流水节拍不相等,没有任 何规律,因此,采用“逐段累加,错位相减,差值取大〞 的方法进行计算,无数据的地方补0计算,计算过程及结 果如下:
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

无节奏流水施工
1. 特点:
(1)所有的流水节拍(t)都不相等
(2) 流水步距(K)与流水节拍存在某种函数关系(可用取大差法)
(3) 工作队能连续工作,施工段可能有间歇
(4)施工过程数等于工作队数

2. 工期(TP):

CGKtT

zhP

3.横道图的绘制
【典型例题】
背景:某工程由主楼和塔楼组成,现浇钢筋混凝土柱,预制梁板,框架-剪力墙结构。工程
拟分成四段进行流水施工,梁与板之间有1天的间歇时间。各段流水节拍见表2-2-1。
表2-2-1
序号 施工过程 流水节拍
一段 二段 三段 四段
1 柱 2 4 3 2
2 梁 3 3 2 2
3 板 4 2 3 2
问题:
1.试述无节奏流水施工的特点。
2.确定此流水施工的流水步距、流水工期及工作队总数。
3.组织无节奏流水施工并绘制流水施工计划横道图。

答案:
1. 无节奏流水施工的基本特点是:
(1)各个施工过程在各个施工段上的流水节拍通常不相等;
(2)流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;
(3)每个专业工作队都能够连续作业,施工段可能有间歇。
2. 组织无节奏流水施工的关键是正确计算流水步距。计算流水步距可采用取大差法,计算
步骤为:
a) 累加各施工过程的流水节拍,形成累加数据系列;
b) 相邻两施工过程的累加数据系列错位相减;
c) 取差数之大者作为该两个施工过程的流水步距。
所以本案例:柱、梁两个施工过程的流水步距为:(大差法)
2 6 9 11
3 6 8 10
2 3 3 3 -10
故取3天
梁、板两个施工过程的流水步距为:
3 6 8 10
4 6 9 11
3 2 2 1 -11
故取3天
本案例工作队总数为3个
因为无节奏流水施工工期的计算公式为:Tp=ΣKi+Σtn+∑Z-∑C,式中ΣKi为各流水步
距之和,Σtn为最后一个施工过程在各施工段的持续时间之和。
即本案例流水工期为:
TP=(4+2+3+2)+(3+3)+1=18天
3.横道图如图2-2-3所示。

1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18

柱 A
梁 B Kab

板 C Kbc
图2-2-3
教材案例P202案例1A420011

Z

相关文档
最新文档
