基坑支护监测方案监理审核意见 -(1)

专业
土建工程
审查内容
“YDK4+050-+350区段围护结构深基坑支护监测方案”
施工单位
中交隧道局
监理审核意见:
1、应根据【建筑基坑工程监测技术规范】(GB50497-2009)的规定,确定基坑支护安全等级。
2、编制依据中应修订或增加以下依据:
(1)建设单位和建设单位委托的第三方监测中心的管理办法和具体要求;
(2)施工组织设计和专项施工方案。
3、监测项目
对于强风化安山岩地层应补充基坑隆起监测要求。
4、监测频率
方案中监控频率与设计文件不符,应参考设计文件和相关规范修订。
5、测点埋设
基坑边坡埋设点采用的钢筋建议为:直径为18mm,长度为800mm的螺纹钢。
6、应附观测点平面布置图。
7、监控量测点埋设,应说明详细埋设位置,且应附点位埋设大样,并说明具体做法或工艺。
中铁济南监理有限公司宁高城际轨道交通NG-TAJL-01项目监理
施工方案审查记录表
监理合同段:宁高城际轨道交通二期(剩余段)项目NG-TAJL-01标段
施工合同段:宁高城际轨道交通二期(剩余段)项目施工一标编号:007
工程名称
宁高城际轨道交通二期(剩余段)项目施工一标
工程里程
DK4+350-DK6+450盾构法隧道正洞
总监理工程师/副总监理工程师(签字):
日期:2013年12月7日
合集下载

关于深基坑土方开挖工程专项施工方案审核指导意见

关于深基坑土方开挖工程专项施工方案审核指导意见

关于深基坑土方开挖工程专项施工方案审核指导意见(JYZX)目录一、施工方案审核依据二、施工方案审核内容三、深基坑围护体系施工的总体要求四、深基坑土方开挖施工方案基本要点五、深基坑土方开挖方式、顺序和技术要求六、深基坑土方开挖主要质量保证措施七、深基坑土方开挖主要安全保证措施八、深基坑土方开挖的事故苗头和应急措施深基坑施工在地下工程建设中占有重要地位,由于工程地质和水文地质条件,周围环境基坑围护结构型式以及土方开挖深度等因素的差异,在施工过程中的技术难题较多,如坑壁的稳定、坑底土体稳定、坑外地面变形、地下水位变化等都会对深基坑施工的安全、经济和进度产生重要影响,一些软土地区的工程实践表明,基坑开挖过程存在明显的时空效应和流变效应,它与开挖工作面的布局、开挖顺序、每次开挖速度与深度、基坑静置时间以及地下水处理情况有密切关系。

因此,基坑开挖前,总监理工程师应要求施工单位单独编制专项施工方案。

由专业监理工程师审查后,提出审查意见,并由总监理工程师签发。

一、审核依据1、工程环境(1)、场地浅层是否有杂填土,地下是否埋设构筑物、障碍物,如水管、通讯、电、煤等管网及暗滨、地下河道等。

(2)、该场地周围建筑物、构筑物的基础及上部结构型式、基础边线、埋设深度及建筑物的重要性、使用年限、现状和用户的要求,本工程施工噪音、振动对周围环境的影响等。

(3)、施工场地大小,周围交通道路情况,道路设施与等级,材料设备进场的运输条件及行驶线路,材料设备堆场等。

(4)、施工现场周围水源、电源情况及排水渠道与设施等。

2、工程地质与水文地质条件查清现场地形地貌和附近岩土工程情况,根据工程地质与水文地质勘察资料,了解本工程的土层分布,地下水位、地基承载力、各层土体的内摩擦角、粘聚力、渗透系数、土的重度、含水量等土性指标,对基坑四周土压力,挡土结构内力、边坡稳定、地基变形、基坑流砂、管涌、突涌、渗水等进行计算和预测,以便审核施工方案和采取相应对策。

监理对安全施工组织设计及专项方案审查内容和意见

监理对安全施工组织设计及专项方案审查内容和意见

监理对安全施工组织设计及专项方案审查内容和意见项目监理机构监理工程师对施工单位安全施工组织设计及专项施工方案审查意见:1、安全管理、质量管理和安全保证体系的组织机构,项目经理、工长、安全管理人员、特种作业人员配备的人员数量及安全资格培训持证上岗情况;施工安全生产责任制、安全管理规章制度、安全操作规程的制定情况;起重机械设备、施工机具和电器设备等设置是否符合规范要求。

2、基坑支护、模板、脚手架工程、起重机械设备和整体提升脚手架拆装等专项方案是否符合规范要求。

监理审核专项方案编制时应当主要审查如下内容:(一)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。

(二)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

(三)施工计划:包括施工进度计划、材料与设备计划。

(四)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。

(五)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。

(六)劳动力计划:专职安全生产管理人员、特种作业人员等。

(七)计算书及相关图纸。

(八)、超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。

3、事故应急救援预案的制定情况;冬季、雨季等季节性施工方案的制定情况。

4、施工总平面图是否合理,办公、宿舍、食堂等临时设施的设置以及施工现场场地、道路、排污、排水、防火措施是否符合有关安全技术标准规范和文明施工的要求。

5、根据《施工现场临时用电安全技术规范》JGJ46-2005规定,施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。

总监理工程师签署意见, 审查符合要求。

甘肃新一工程咨询有限公司2014年5月25日。

XX项目基坑监测方案编制、审核要点

XX项目基坑监测方案编制、审核要点

XX项目基坑监测方案编制、审核要点
XX项目基坑监测方案编制、审核的要点包括以下几个方面:
1. 监测目标和内容:明确监测的目标,包括基坑变形、下沉、裂缝等指标,并确定监测的具体内容,如土体变形监测、地下水位监测等。

2. 监测方法和仪器:确定基坑监测的方法和监测仪器,包括测量方法、监测点位、监测频率等,例如使用激光测距仪、测斜仪等进行监测。

3. 监测方案的制定:编制详细的监测方案,包括监测任务划分、监测频率和监测周期等。

具体要考虑基坑施工过程中的各个阶段,如土方开挖、支护工程、基础施工等。

4. 数据处理和分析:确定监测数据的处理方法和分析方式,包括数据采集、传输、存储等,并制定数据分析的标准和方法,如使用软件进行数据处理和绘图等。

5. 监测报告和应急处理:编制监测报告,包括监测数据的分析结果、评价和预测,并制定相应的应急处理方案,以应对监测过程中出现的突发情况。

6. 监测责任和协调机制:明确监测责任人和监测团队的角色和职责,并建立有效的协调机制,与项目各方进行沟通和协调,确保监测工作的顺利进行。

7. 监测结果的追踪和记录:监测过程中及时记录和整理监测数据,跟踪监测结果的变化,定期制作监测报告,反馈给相关方,并对监测结果进行评估和总结。

以上是编制和审核基坑监测方案的要点,具体还需要根据项目实际情况进行调整和制定。

基坑支护方案审核要点

基坑支护方案审核要点

基坑支护方案审核要点
1.基坑所处的地段,周边的环境。

2.四周市政道路、管、沟、电力电缆和通讯光缆等情况。

3.基础类型、基坑开挖深度、降排水条件、施工季节、支护结构使用期限及其他要求。

二、工程地质情况及现场环境:
1.施工区域内建筑基坑的工程地质勘察报告中,要有土的常规物理试验指标,必须提供土的固结块剪内摩擦角、内聚力c、渗透系数K 等数据。

2.施工区域内及邻近地区地下水情况。

3.场地内和邻近地区地下管道、管线图和有关资料,如位置、深度、直径、构造及埋设年份等。

4.邻近的原有建筑、构筑物的结构类型、层数、基础类型、埋深、基础荷载及上部结构现状,如有裂缝、倾斜等情况,需作标记、拍片或绘图,形成原始资料文件。

5.基坑四周道路的距离及车辆载重情况。

三.基坑支护设计:
依据《建筑基坑支护技术规程》、工程地质勘察报告进行支护方案选择及设计,内容有:
1.设计原则(3.1.1、3.1.3、3.1.4、3.1.5、3.1.6条);
2.支护结构选型(3.3.1、3.3.2、3.3.3条);。

基坑工程专项施工方案监理审查内容

基坑工程专项施工方案监理审查内容

监理人员需认真审查施工单位上报的危险性较大的分部分项工程专项施工方案是否包含以下内容:(一)工程概况1.基坑工程概况和特点:(1)工程基本情况:基坑周长、面积、开挖深度、基坑支护设计安全等级、基坑设计使用年限等。

(2)工程地质情况:地形地貌、地层岩性、不良地质作用和地质灾害、特殊性岩土等情况。

(3)工程水文地质情况:地表水、地下水、地层渗透性与地下水补给排泄等情况。

(4)施工地的气候特征和季节性天气。

(5)主要工程量清单。

2.周边环境条件:(1)邻近建(构)筑物、道路及地下管线与基坑工程的位置关系。

(2)邻近建(构)筑物的工程重要性、层数、结构形式、基础形式、基础埋深、桩基础或复合地基增强体的平面布置、桩长等设计参数、建设及竣工时间、结构完好情况及使用状况。

(3)邻近道路的重要性、道路特征、使用情况。

(4)地下管线(包括供水、排水、燃气、热力、供电、通信、消防等)的重要性、规格、埋置深度、使用情况以及废弃的供、排水管线情况。

(5)环境平面图应标注与工程之间的平面关系及尺寸,条件复杂时,还应画剖面图并标注剖切线及剖面号,剖面图应标注邻近建(构)筑物的埋深、地下管线的用途、材质、管径尺寸、埋深等。

(6)临近河、湖、管渠、水坝等位置,应查阅历史资料,明确汛期水位高度,并分析对基坑可能产生的影响。

(7)相邻区域内正在施工或使用的基坑工程状况。

(8)邻近高压线铁塔、信号塔等构筑物及其对施工作业设备限高、限接距离等情况。

3.基坑支护、地下水控制及土方开挖设计(包括基坑支护平面、剖面布置,施工降水、帷幕隔水,土方开挖方式及布置,土方开挖与加撑的关系)。

4.施工平面布置:基坑围护结构施工及土方开挖阶段的施工总平面布置(含临水、临电、安全文明施工现场要求及危大工程标识等)及说明,基坑周边使用条件。

5.施工要求:明确质量安全目标要求,工期要求(本工程开工日期、计划竣工日期),基坑工程计划开工日期、计划完工日期。

6.风险辨识与分级:风险因素辨识及基坑安全风险分级。

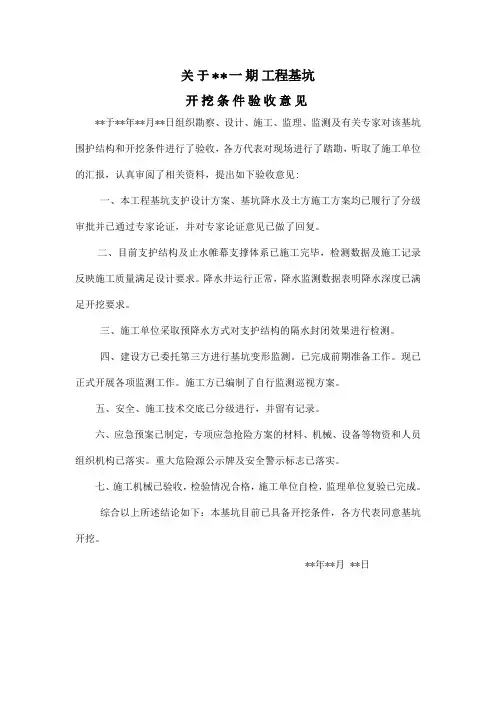

关于 工程基坑开挖条件验收意见

关于 工程基坑开挖条件验收意见

关于**一期工程基坑
开挖条件验收意见
**于**年**月**日组织勘察、设计、施工、监理、监测及有关专家对该基坑围护结构和开挖条件进行了验收,各方代表对现场进行了踏勘,听取了施工单位的汇报,认真审阅了相关资料,提出如下验收意见:
一、本工程基坑支护设计方案、基坑降水及土方施工方案均已履行了分级审批并已通过专家论证,并对专家论证意见已做了回复。

二、目前支护结构及止水帷幕支撑体系已施工完毕,检测数据及施工记录反映施工质量满足设计要求。

降水井运行正常,降水监测数据表明降水深度已满足开挖要求。

三、施工单位采取预降水方式对支护结构的隔水封闭效果进行检测。

四、建设方已委托第三方进行基坑变形监测。

已完成前期准备工作。

现已正式开展各项监测工作。

施工方已编制了自行监测巡视方案。

五、安全、施工技术交底已分级进行,并留有记录。

六、应急预案已制定,专项应急抢险方案的材料、机械、设备等物资和人员组织机构已落实。

重大危险源公示牌及安全警示标志已落实。

七、施工机械已验收,检验情况合格,施工单位自检,监理单位复验已完成。

综合以上所述结论如下:本基坑目前已具备开挖条件,各方代表同意基坑开挖。

**年**月 **日。

专项施工方案(支护、降水、土方)审查意见汇总

项管部〔加签〕张亮意见:一、基坑降水审查意见:1、补充材料计划表里面的材料数量。

2、机械设备进场型号表格里面要与文字描述的一致。

3、管井施工应该埋设护筒。

4、施工工艺流程图里面,回填滤料以后应该安排洗井。

5、补充验收要求(验收标准、验收内容、验收人员)。

6、施工方案内容写的简单,应对照管井工艺流程图对重点内容再细化。

二、土方工程审查意见:1、0-3米范围,图中挖机标注和文字描述不一致。

2、列出出每个阶段的土方数量,每一阶段的施工时间,方案中所述工期为整个基坑的工期,作为土方开挖专项方案应该具体细化。

3、6.2.3里面描述的和2.6里面描述的土方开挖阶段不一致。

4、方案里面虽然提到分层不分段开挖,但是每一层也要一个挖土顺序和原则。

5、对于格构柱和支护桩附近的土,为了保护支护结构,建议尽量用人工清除,明确需要人工清除的界限。

三、基坑支护审查意见1、补充基坑支护总的施工顺序。

2、补充格构柱工艺流程。

3、补充桩头破除方法。

4、添加格构柱和工字钢腰梁的示意图。

5、钢筋笼应该是分段制作、说明连接方法、吊装方法。

6、钻孔灌注桩完成后要进行桩基完整性检测,建议采用超声检测法,并提前安置声测管。

7、细化钢支撑安装、拆除方法。

8、内支撑和格构柱这一节,建议重新编写,里面描述的跟实际不一致,虽然可以参考类似方案模板,但借鉴的内容跟具体实际结合起来。

9、根据地质情况明确锚杆钻孔的施工工艺。

10、锚杆施工注浆是重要工序,这部分内容再细化。

11、明确预应力锚杆长度,补充锚具安装、锚杆张拉顺序、张拉方法,并做好施工原始记录。

12、柱间挂网喷射砼这一部分方案再详细说明。

13、格构柱平面位置和垂直度要准确,要有保证措施。

14、支护桩、格构柱、横向支撑、预应力锚索施工这几个重要工序的质量控制点及对常见的质量问题处理办法要说明。

15、材料供应计划表里面材料补充腰梁工字钢、格构柱原材料。

设备表里面补充吊车、锚索张拉设备,挖机缺少360挖机。

基坑支护工程监测方案

基坑支护工程监测方案一、基坑支护工程监测方案1.监测目的(1)监测基坑开挖过程中的变形情况,及时发现并处理可能存在的变形加剧或者失稳的情况。

(2)监测基坑支护结构的施工质量,及时发现并处理支护结构的裂缝、位移等问题。

(3)监测基坑开挖和支护过程中的地下水位变化情况,确保地下水位对支护结构的影响在合理范围内。

(4)监测基坑支护工程对周边建筑物、管线等的影响,确保不会对周边环境造成负面影响。

2.监测内容(1)基坑开挖过程的变形监测,包括土体沉降、支护结构位移、裂缝变化等情况。

(2)基坑支护结构施工过程的监测,包括混凝土浇筑质量、支护结构内力变化、裂缝情况等。

(3)地下水位监测,主要是为了了解地下水位的变化情况,及时调整排水和抗渗措施。

(4)周边建筑物、管线等的影响监测,主要是为了了解基坑支护工程对周边环境的影响情况。

3.监测方法(1)基坑开挖过程的变形监测,可以采用测量仪器进行实时监测,如全站仪、测斜仪、倾角仪等。

(2)基坑支护结构施工过程的监测,可以采用超声波检测仪、裂缝位移计等仪器进行实时监测。

(3)地下水位监测,可以采用水位计进行实时监测。

(4)周边建筑物、管线等的影响监测,可以采用激光测距仪、地震波等仪器进行实时监测。

4.监测频率(1)基坑开挖过程的变形监测,每天至少进行一次监测,发现异常情况要及时处理。

(2)基坑支护结构施工过程的监测,根据施工进度和情况进行不定期监测,发现问题及时处理。

(3)地下水位监测,每天至少进行一次监测,根据地下水位变化情况适时调整排水和抗渗措施。

(4)周边建筑物、管线等的影响监测,根据实际情况进行不定期监测,及时发现问题并处理。

二、监测结果处理1.监测结果的处理(1)基坑开挖过程的变形监测结果要及时分析,如发现异常情况要立即停止开挖,并做好防护措施。

(2)基坑支护结构施工过程的监测结果要及时分析,如发现支护结构存在问题要及时调整施工方案,并进行补救措施。

(3)地下水位监测结果要及时分析,根据地下水位变化情况适时调整排水和抗渗措施。

基坑支护监测方案

基坑支护监测方案基坑是指建筑施工过程中需要挖掘的大面积或深度较大的坑洞,在城市建设中广泛应用于地下室、地下停车场、地铁等工程建设中。

基坑的支护是确保施工安全和周围环境稳定的重要措施之一、而监测基坑支护的方案则是在施工过程中对支护工程进行实时监测,及时发现并修复问题,以确保工程的稳定性和安全性。

本文将介绍一个基坑支护监测方案。

一、监测内容1.地表沉降监测:通过安装沉降观测点,测量地表沉降情况,及时发现和掌握地表沉降变化的趋势和速度,以判断基坑支护工程是否存在变形和下沉情况。

2.周边建筑物位移监测:通过设置位移观测点,监测周边建筑物的位移情况,及时发现和掌握周边建筑物变位的情况,以评估基坑施工对周边建筑物的影响程度。

3.土体应力监测:通过在基坑周边和支护结构上设置应变计和应变片,实时监测土体的应力分布情况,了解土体的变形和变位情况。

4.土体测斜监测:通过设置测斜孔和监测测斜仪,监测土体的倾斜情况,及时发现和掌握土体的变形和位移情况,以评估基坑支护结构的稳定性。

5.土体水位监测:通过在基坑周边设置水位观测点,监测地下水位的变化情况,及时发现和掌握地下水位的涨落情况,以评估基坑支护结构对地下水位的影响程度。

二、监测方法1.建立监测体系:根据实际情况,确定监测点的位置和数量,合理布设监测设备,建立监测点的坐标系和标注体系,确保监测的准确性和可靠性。

2.监测设备选择:选择适合的监测设备和仪器,包括位移仪器、应变仪器、测斜仪器、水位仪器等,保证监测数据的精确性和稳定性。

3.数据采集与处理:设立数据采集终端和服务器,实现实时数据采集、传输和存储,建立数据处理平台,对监测数据进行分析和评估,及时发现异常情况并采取相应的应对措施。

4.预警机制与措施:根据监测数据的变化趋势和阈值,设置相应的预警机制,建立监测数据与预警信号的关联模型,一旦出现预警信号,及时启动应急预案,采取相应的支护修补措施,以确保施工安全。

三、监测频率与报告1.监测频率:根据具体工程的要求和施工进度,制定监测频率,一般为每周或每月进行一次,实时监测的数据可随时查看。

基坑支护专项施工方案专家评审意见回复表

基坑支护专项施工方案专家评审意见回复表工程名称:石家庄高新技术开发区赵村旧村改造(同祥城)AB区11#楼
专项施工方案名称:基坑支护专项施工方案
建设单位:石家庄金石房地产开发有限公司
监理单位:河北九润工程项目管理有限责任公司
施工单位:河北中冀岩土工程有限责任公司回复时间:2015年11月10日
专家评审意见回复内容:
根据2015年11月7日召开的对(同祥城)AB区11#楼基坑支护专项施工方案的专家论证会,专家组提出了很多宝贵的意见和建议,我司项目部技术科积极主动地根据评审团提出的意见和建议给与回复,内容如下:
1、土方开挖过程中安排专人指挥,分部开挖,预防超挖;基坑周边地上环境情况和地下环境情况,本方案编制之前已和监理、甲方按照拟建区老图进行对比,确定地下所有管线、地下埋藏物情况,地上建筑物全部迁除;严格控制基坑周边堆放物,掌握基坑周边动态变化情况,保证基坑工程及周边环境的安全。

2、基坑支护施工周期(土方开挖、土钉筋与加强筋连接、现场责任人员落实与巡视、预防措施及应急预案、冬季防护措施等)按照专家意见做出了调整,严格按照设计图纸进行施工。

3、土方开挖完成后,立即对基坑进行封闭,完善基坑内、外排水体系,保证坑内不积水,坑外积水不倒灌;及时进行地下结构的施工回填,严格按专家组的论证意见,继续加强基坑监测,坚持信息化施工,出现紧急情况采取果断措施消除隐患。

河北中冀岩土工程有限责任公司
2015年11月10日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
