本工程重点、难点分析报告和解决方案设计
工程重点、难点分析及应对措施

工程重点、难点分析及应对措施一、工程重点、难点分析1.工期紧本工程总工期持续时间较长, 但期间道路、雨水、污水、桥梁等工程主体工期紧凑, 交叉频繁, 工作面大, 管线切改, 拆迁配合、协作单位众多, 劳动力、机械及材料投入量较大。
所以在工期计划和控制上应充分考虑各工序间的影响, 工期控制措施上应更完善、更合理, 以保证本工程按时投入使用。
2.施工内容多1)本工程工作内容主体是道路、雨水、污水及桥梁工程。
道路工程方面, 主要有路基、路面等工程;排水工程方面, 主要有雨、污水管道及雨、污水水井施工;桥梁工程方面, 主要有基础处理及主体结构。
为了工程的顺利完工, 项目部在增加劳动力机械的同时, 需加强材料的有效供应, 以保证工程顺利进行。
2)本工程涉及路面工程、附属工程及配套工程等多方面内容, 施工过程中道路各结构层混合料的配比及含水量的控制、碾压的密实情况亦为本次施工的重点和难点。
在施工过程中严格控制各种原材料的质量, 从源头开始对工程质量进行控制;严格控制各种混合料的施工配合比, 满足设计要求。
3.环境复杂施工区域周边以民房、厂房、河流、现有道路为主, 因此在环境保护及交通安全方面提出了更高的要求, 在抓工程质量、进度的同时, 要极其注重环境保护及交通安全意识, 完善环境保护及交通安全措施, 加强员工环境保护及交通安全教育。
4.协调工作量大本工程施工队伍较多, 同时投入的人员和机械数量也非常大, 包含道路、排水、结构、桩基等施工队。
各队伍间交叉事项较多, 为保证工程顺利的实现各种计划目标, 施工过程中项目部与施工队间相互协调至关重要;建立每天下午4点的施工现场生产调度会制度, 对工程施工中的各种问题及时解决、处理和计划。
5.安全保卫压力大本工程所处环境特殊, 工期紧, 材料种类多, 施工高峰期工人较多,所以对工地内部员工的安全管理、教育尤为重要。
项目部在聘请专业保安公司的同时将组建合理的现场保卫队伍, 建立完善的安全管理制度, 加强员工教育, 杜绝各种违法犯罪行为和安全事件发生。
对本工程的重点难点分析及措施

对本工程的重点难点分析及措施本工程的重点难点主要体现在以下几个方面:1.技术难点:本工程涉及的技术难点主要包括数据处理与分析、系统设计与开发以及模型建立与优化等方面。
在数据处理与分析方面,可能会面临数据源的多样性和数据量的大,需要选择合适的方法与工具进行数据清洗与转换,同时要保证数据的准确性和完整性。
在系统设计与开发方面,需要考虑实现的功能与性能要求,灵活性和扩展性,同时还需要关注系统的安全性与可靠性。
在模型建立与优化方面,需要选择合适的模型与算法,并进行参数调优与模型融合,以提高模型的准确性和稳定性。
解决这些技术难点的关键是进行充分的需求分析,制定合理的技术方案,技术研发人员要积极探索和运用最新的技术进展,进行充分的技术验证与实验,并且进行持续的技术创新与迭代。
2.组织难点:本工程可能涉及多个部门和团队的协同工作,涉及的工作内容复杂而繁杂,需要协调各方之间的沟通与合作,以确保工程的各个环节能够顺利推进。
同时,由于团队成员分布地域不同,不同部门的工作方式和文化也有所不同,这可能会给协作带来一定的困难。
解决这些组织难点的关键是建立一个高效的组织协作机制,明确各个部门和团队的职责和工作内容,建立良好的沟通渠道并保持定期的团队协调会议。
同时,可以利用一些协同工具和技术,如项目管理软件、团队协作平台等,以提高工作效率和沟通效果。
3.时间难点:本工程的规模较大,可能需要较长的工期来完成。
而工期延长可能会导致工程成本的增加和客户满意度的降低。
因此,需要科学合理地安排工作计划和进度,确保各个阶段的任务能够按时完成。
同时,在工程进行过程中可能会出现一些未预料到的问题和挑战,需要及时做出相应的调整和应对措施。
解决这个时间难点的关键是建立一个合理的工作计划和进度表,明确各个阶段和任务的工期和关联性,合理分配资源并进行优化调整。
同时,要合理评估和控制风险,及时调整工作计划,以确保工程的按时完成。
在面对这些难点时,可以采取以下措施来解决:1.技术难点方面:-建立专门的技术研发团队,负责技术方案的研发与验证。
工程特点重点难点分析及解决方案

工程特点重点难点分析及解决方案第一节、本工程重点、难点部位根据对已施工过同类工程的理解、认真分析招标文件中的设计图纸、阅读施工招标文件、仔细勘查并研究工程所在地理位置、环境特征等,我们确定了本工程的重点、难点,分析及措施要点如下:施工重点、难点统计表第一小节、测量放线本工程建筑外檐形式复杂,定位较为复杂,达到精确测量有一定的困难,且本工程质量标准高,施工测量放线的准确性是控制施工质量的基础,故而作为本工程施工控制关键点之一。
为此,我们将制定相应的针对性预案,在现场成立专职测量小组,配备相应精度、数量的测量仪器,制定专项方案,以ISO-10012管理体系组织测量工作。
严格执行分级负责、验收的组织方法,确保各分项工程的安装准确。
场地内,我们将制定两级平面控制网络来保证工程平面定位准确,从空间上利用已知的平面控制点位(经过检核),采用极坐标法及全站仪三维坐标法进行平面点位的引测。
为了提高效率减少工作量在设计院提供电子版图纸的情况下,辅助运用AutoCAD技术可以较好的达到测量需求。
坐标控制点引测过程中,与周边单位共同复核,保证各单位所使用的坐标控制点均准确,保证整个工程各建筑物的位置准确。
第二小节、基坑支护及土方开挖1.本工程地下设置一层地下室,基坑采用二级放坡开挖。
设两轴搅拌桩止水帷幕。
止水帷幕采用单排两轴水泥土搅拌桩,采用直径700双轴搅拌桩,相互搭接200mm。
2.深坑区域开挖深度约6.45m;浅坑区域开挖深度约5.55m。
均为二级放坡。
除特别注明外,图中及下文所注标高均为设计相对标高,标高以米计,尺寸以毫米为单位;3.基坑采用大口井基坑内降水,其中降水井21口,观测井9口。
基坑开挖前应进行15天以上全面降水,以保证土方开挖面无明水作业。
4.施工底板前先封井做法:去除坑底标高以上无砂砼管,填碎石,浇注C15厚500mm砼封堵井口。
5.坑底做盲沟,随挖随填,与降水井相连形成坑底明排水系统。
盲沟做法:用编织袋或土工布包等粒径碎石,宽300mm深300~500mm,盲沟至围护结构距离不得小于5m。
某工程重点难点分析和解决方案

某工程重点难点分析和解决方案某工程重点难点分析和解决方案一、介绍:某工程是一个复杂的工程项目,综合涵盖了设计、施工、监理等多个环节。
这个工程项目的成功实施需要解决一些重点难点问题。
本文将对某工程的重点难点进行分析,并提出相应的解决方案。
二、重点难点分析:1. 设计难点:某工程具有特殊的功能需求,设计师需要合理地配置资源、规划布局,并满足相关标准和法规。
在设计过程中,需要解决功能需求与限定条件之间的矛盾,保证设计的可行性。
2. 施工难点:由于某工程具有复杂的形态和结构特点,施工难度较大。
特别是在施工过程中,会遇到土地复杂情况、天气影响、材料供应等问题,需要制定合理的施工计划,克服这些困难。
3. 监理难点:某工程需要配备专业的监理团队,对工程进度、质量进行监督和管理。
然而,如何有效地协调各方利益,保证监理的独立性和公正性,是一个重要的难点。
三、解决方案:为了克服某工程的重点难点问题,我们需要采取以下解决方案:1. 设计方案优化:设置设计评审机制,吸收多方意见,进行充分的前期论证。
采用先进的设计工具和软件,提高设计效率。
同时,与施工方建立密切的合作关系,进行技术沟通,确保设计方案的可行性。
2. 施工方案管理:对施工过程进行合理的分解和规划,确定关键节点和工期。
制定详细的施工方案和工艺流程,提前预防施工中可能出现的问题。
利用现代化施工设备和技术,提高施工质量和效率。
3. 监理机制健全:制定监理规范和操作手册,确保监理工作的公正性和准确性。
检查监理团队的专业素质,提高他们的工作能力和监理水平。
加强监理与施工方的沟通,解决工程中的纠纷和争议。
四、预期效果:通过采取以上解决方案,我们预期能够获得以下效果:1. 设计方案优化:减少合理性争议,提高设计方案的可执行性和经济性。
最大限度地满足用户需求和要求。
2. 施工方案管理:减少施工过程中的不确定性和风险。
提高施工质量和效率,保证工程进度。
3. 监理机制健全:确保监理工作的公正性和有效性。
对本工程重点、难点分析及对策

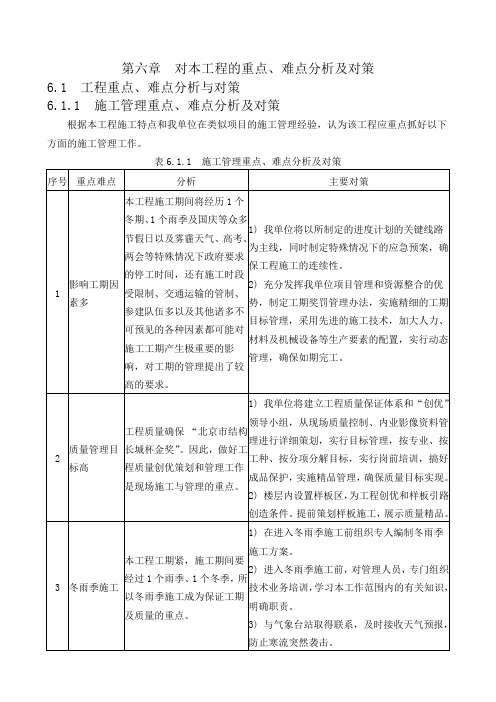

第六章对本工程的重点、难点分析及对策6.1 工程重点、难点分析与对策6.1.1 施工管理重点、难点分析及对策根据本工程施工特点和我单位在类似项目的施工管理经验,认为该工程应重点抓好以下方面的施工管理工作。
表6.1.1 施工管理重点、难点分析及对策6.1.2 施工技术重点、难点分析及对策根据招标文件及我单位类似工程施工经验,分析认为幕墙施工、机电施工、钢网架施工、裂缝等质量通病预防与处理、冬雨季施工等均是本工程较为重要的施工技术工作,具体分析及对策见表6.1.2。
表6.1.2 施工技术重点、难点分析及对策6.2 冬期施工方案及技术措施6.2.1 冬期施工简介6.2.1.1 北京地区冬期气候特征《建筑工程冬期施工规程》(JGJ/T104-2011)第1.0.3条规定,“当室外日平均气温连续5d稳定低于5℃即进行入冬期施工,当室外日平均气温连续5d高于5℃时解除冬期施工”。
根据北京市的气温特点把整个冬期分为三个阶段,见表6.2.1-1。
表6.2.1-1 北京冬期特点上述三个阶段只是根据历年气象资料平均气温的变化大致划分的,气温的变化是一个渐变的过程,实际上三个阶段并不存在明显的界限。
三个阶段的划分只是为了在制定总体施工方案时便于分析,指导性的决定所采取的施工方法和措施。
但在每一个具体的分部分项工程施工时,还应根据当时的天气预报情况,有针对性制定相应的方案或在技术交底中明确所要采取的具体措施。
6.2.1.2 冬期主要施工项目根据施工总体进度计划安排,本工程将经历2016年一个冬期施工。
我单位将根据不同阶段、不同施工任务,有针对性的做好施工准备并制定相应施工措施。
冬期施工的项目详见表6.2.1-2。
表6.2.1-2 冬期主要施工工程6.2.2 冬期施工组织冬期施工准备主要包括:组织准备、技术准备、现场准备、资源准备工作。
6.2.2.1 组织准备1 我单位将在施工准备阶段成立由项目经理、项目副经理、技术负责人、质量总监组成的冬期施工领导小组,指挥协调冬期施工的各项工作,并对冬期施工期间的质量、进度、安全负责。
工程重难点分析及对应的解决措施

一、土方开挖回填(一)重点、难点、关键点分析支护不牢;出现崩塌,滑坡;护坡桩断裂或锚杆拔出;实际情况与勘察报告不符,遇见弧石或预想不到的情况。
(二)解决措施和建议1.审查土方开挖方案;2.桩基挖土时防止桩被碰断,机械开挖人工配合;3.加强监理,尤其是夜间施工必须旁站监理,防止超挖;4.定时对周围建筑物用仪器进行观测;5.督促施工单位必须有预防塌方,涌砂,暴雨的应急措施。
二、防水施工(一)重点、难点、关键点分析1.基层不坚固,不平整,不清洁。
2.局部空鼓,裂缝。
3.表面有油污、浮渣。
4.涂层或卷材厚度不够。
5.埋设件,变形缝预留连接件等处未成整体防水。
(二)解决措施和建议1.防水层施工前对基层进行严格检查,查看基层有无不平,不净空鼓,开裂等现象,如果有应进行处理并经验收合格后才能施工。
2.原材料必须符合设计要求必须是有防水资质的队伍施工。
3.跟踪检查涂层厚度和搭接宽度。
4.对变形缝,穿墙埋件,预留接口管部位等逐个检查,确保防水整体性。
三、混凝土后浇带或施工缝的施工(一)重点、难点、关键点分析1.后浇带留设位置及宽度偏差;2.前后两次浇注砼间隔时间不足;3.对后浇带的养护时间不足;4.止水带不洁,固定不牢及位置偏差;5.施工缝接头处理不当。
.(二)解决措施和建议1.后浇带的位置模板尺寸自检后,监理核验;2.后浇带或施工缝浇注前按施工方案进行检查验收;3.后浇带浇注时间和养护状况跟踪检查并做好记录;4.为提高砼的抗渗能力,后浇带采用补偿收缩砼。
四、梁、柱结点钢筋敷设(一)重点、难点、关键点分析梁柱结点钢筋密度大,钢筋易错位。
(二)解决措施和建议敷设钢筋前施工单位应研究确定各个钢筋之间的位置关系做出大样,按大样图敷设,监理重点监控,目视、用钢尺寸量。
浇注混凝土时旁站监理查看钢筋是否错位。
五、屋面的砼施工(一)重点、难点、关键点分析砼的厚度,密实度达不到要求;砼不密实,渗漏雨水。
(二)解决措施和建议1.做好技术交底,提高责任心;2.对振捣手进行培训;掌握好砼的配合比、添加减水剂或缓混3.剂;4.斜屋面容易流淌,用模板分段围挡,尽快振捣抹平;5.进行旁站监理。
工程重点及难点解决方案及保证措施
工程重点及难点解决方案及保证措施下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!随着建筑工程的不断发展和进步,工程重点及难点的解决方案及保证措施变得越来越重要。
对本工程重点、难点分析及对策
对本工程重点、难点分析及对策(通用版)一、工程项目重点分析(一)装饰品种繁多、部分内容工作量不大本工程属于装修改造项目,涉及各分部分项施工项目繁多,目前市场流行的各类装饰面的做法均在本项目中有所体现,但部分内容工程量均不大,大面积展开流水施工有一定难度。
(二)施工专业性强,交叉施工要求高施工专业性强,本项目涉及精装修工程、电气照明与控制工程、综合布线工程(电视、电话、网络、监控等)、给排水工程(给排水管道及其阀件、卫生洁具及其配件)、通风与空调工程(等各类专业,由于在较短时间内完成,各专业各工种交叉施工,保证项目有条不紊地开展将是本工程的重点之重点。
(三)正值春节假期前后施工,增加相应工作难度根据本工程的施工周期,正值春节假期前后,对于劳动力组织安排增加难度,对施工进度可能产生很大影响,因此应以加强春节假期前后人员组织和准备安排作为工作重点。
二、工程项目难点分析(一)人力组织方面由于工期较紧、任务重,又正值春节前期,在短时间内筹集这么多的技术工人是有一定的难度。
而且进场时间需要一定的时间,而现场无法搭设临时宿舍,必须另择地解决工人的食宿。
因此,必须事先充分准备,调集与本公司长期合同的成建制劳务队伍,否则仅靠招募散工无法保证队伍的素质与数量。
(二)机械设备方面工欲善其行,必先利其器。
装饰工程的施工,机械设备是决定工程质量的关键之一。
由于本工程属于精装修工程,涉及的小型机具品种多、数量多,如射钉枪、云石机、切割机、螺机、空压机、冲击钻等施工机具非常多,如何确保在短期内组织如此规模的施工机械进场也是本工程的关键。
因此,我公司提前已做了充分的准备,对现有机械设备进行了充分的调查,将严格按照工程所需配置相应的机械设备,目前已准备部分资金,将为本项目新购置部分机械与设备,确保施工机械的一次性到位。
(三)材料堆放面由于本工程主要作业在公共区域与客房区域,各区域均需展开作业层,而受室外材料堆放之地所限,大量材料只能根据施工进度统筹兼顾,随到随用,不能一次性到位。
对本工程的重点、难点分析及对策
对本工程的重点、难点分析及对策(1)电梯安装工程复杂,深化设计难度大,管线排布困难,容易打架:本工程电梯安装非常复杂,如地库水冷机房电气专业(桥架布线)与水专业(管道安装)必须要结合起来进行综合排布及二次设计,按图纸施工困难;吊顶内有风机风管、消火栓管道、喷淋管道及强弱电布线系统,各专业必须经过综合排布,工程量大。
应对措施如下:充分利用BIM技术解决此类难题。
施工阶段,项目工程进度、变更次数、质量、成本直接与施工图纸的质量有密切的关系,BIM技术在此阶段能极大的提高图纸质量。
图纸优化协同:搜集项目各个参与方相关的信息数据创建BIM模型,检查各个专业之间碰撞、不合理、错误、达不到设计要求、天花板净空达不到要求等问题,然后把问题和BIM修改建议反应给甲方和设计,设计根据这些问题更新各自专业的设计图纸,BIM再根据更新过的图纸信息更新BIM模型进行协同验证,从而使各个参与方各个专业的信息数据在BIM的统一平台进行协同作业,信息数据完全共享使得各个环节沟通更加流畅,图纸质量得到保证,解决施工前期的不协调问题。
施工指导:在安装管线密集的区域和机房,BIM可利用三维电梯立体模型效果结合平面图、剖面图协助施工人员直观、形象了解建筑空间结构,使安装管线一目了然轻松施工,如遇到碰撞问题BIM模型可根据现场实际情况,反馈到BIM模型中结合各个专业的工程师找出合理的解决办法进行施工。
(2)大型设备运输吊装难度大:部分变配电、空调设备及管道外型尺寸大、重量重,因此给运输吊装造成较大困难。
应对措施如下:成立以技术负责人为组长的大型设备吊装保障小组,负责大型设备吊装工作。
制定详细的吊装、运输方案,报业主、监理审批后实施,在项目部的统一协调下进行吊装,并保障楼层内管道运输通道的畅通。
协调各电梯分包及设备的吊装及场内运输,做到井然有序。
根据设备就位方案和平面运输路线提供现有的垂直运输和畅通的运输通道。
(3)工程智能化程度高,系统众多,综合调试复杂:本工程智能化程度高,有多个系统和几十个子系统,功能性强、系统多,各专业相互之间的衔接、配合多。
重点难点分析实施报告及合理化建议
本工程重点、难点分析和合理化建议以及相应监理控制手段及方法一、工程的重点、难点分析从本公司多年监理类似工程的监理经历,我们认为组织实施本工程应对以下几项工作作为重点,给予认真对待。
1.1 交通导行:本工程现行施工路段交通流量大,顶峰期间车辆拥堵严重,必然对工程参建人员带来交通平安隐患。
加强交通平安教育是保证工程正常进展的重要措施。
1.2 管线协调:本工程新建道路、给排水、通信、电、交通设施、照明、绿化,涉及多家施工单位。
在配套综合管线施工过程中不可防止的会出现穿插施工,因此本工程的组织协调内容较多,如何处理解决矛盾,按时完成施工任务,将是总承包单位和监理单位的共同责任。
只有精心组织建立和合理安排施工,才能保障在预定的工期完成建立任务。
1.3 施工过程中预制小箱梁的质量控制也是难点之一,箱梁制作阶段质量控制是小箱梁质量控制的关键环节,小箱梁质量优劣很大程度上取决于制作过程的控制。
1.4 本道路工程施工过程中,对周围交通的影响较大,开挖土方量较大,为减少开挖的土方、减少公害及节约工期,采用顶管法施工,其施工质量亦是控制的重点之一。
二、针对工程的重点、难点监理合理化建议2.1 施工平安监控2.1.1工程施工前,要求施工单位必须针对本工程的特点,按照相关规X要求编制各专项施工方案;对于超过一定规模的危险性较大的深基坑,必须通过专家论证,并且经监理审查审核平安专项施工方案中的平安措施符合国家强制性标准要求前方可施工。
2.1.2施工过程中,严格要求施工方按照各专项施工方案进展施工,并加强巡视与检查,对重要部位与工序加强旁站,确保施工质量与平安。
2.2 交通压力下的平安施工问题:2.2.1加强交通平安教育是保证工程正常进展的重要措施。
平时按要求加强对作业人员的平安教育,切实做好施工现场的平安管理工作;同时加强对周围居民及行人的交通疏导,取得他们的信任,为平安文明施工创造条件。
2.2.2规X施工现场的作业行为,杜绝不文明施工现象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
实用标准文案 精彩文档 本工程重点、难点分析和解决方案 1、组织协调施工的重点、难点分析及解决方案 1.1我公司经过实地考察,认真分析,总结出本工程在组织协调施工方面主要存在以下几个方面的重点及难点问题: (1)工程工期较紧张,体量较大,工期安排是一个重点难点。 (2)现场可利用面积较小,材料及机械设备较多,现场平面布置难度较大。 (3)工种工序较多,交叉作业组织难度较大。 (4)工程体量大,劳动力组织难度较大。 (5)混凝土筏型基础上翻梁部位的模板支设为吊模,支设难度大。 1.2 组织施工的重点、难点解决方案: (1)为解决工期较为紧张的难点,在工程施工过程中尽量实行各工序交叉作业,使得最终达到节约工期的目的。 (2)由于现场可利用面积较小,因此在施工过程中,首先进行1#、2#住宅楼±0以下工程及1#、2#地下车库的施工,将此阶段施工时将木工及钢筋加工区放在12-16#楼位置,当住宅楼±0以下工程及车库施工完并回填完毕后将木工及钢筋加工区安放在地下车库的上面,然后进行12-14#省级住宅楼及16#综合楼的施工,这样在不影响总工期的前提下解决了住宅楼主体施工过程中场地小的问的题。 (3)由于工序较多,为了达到交叉作业的目的,我们公司在中标后将组建一个有类似工程施工经验的项目管理班子,这样施工过程中的交叉作业就可以顺利开展。 (4)劳动力组织过程中实行流水施工,使得高峰期人数相对较低,便于劳实用标准文案 精彩文档 动力组织。 (5)混凝土筏型基础上翻梁部位的模板,下部焊接钢筋支撑,两侧采用钢管横撑加固,保证其整体稳定性。 实用标准文案
精彩文档 2、防水工程施工重点、难点分析及解决方案 对于住宅工程,厨卫间及屋面防水是重中之重,如何确保无渗漏是确保工程质量目标及使用功能的关键。 针对以上重难点问题,我集团公司由总工程师负责组织召开专题会议,对上重难点问题一一分析、研究,制定出针对性解决措施如下: 2.1地下室防水确保不渗漏措施 根据本工程招标文件工程量清单显示,本工程地下室部分防水采用混凝土自防水与卷材防水的双层防水措施。 2.1.1地下室砼防水 底板及地下室外墙采用C30S6抗渗砼,保证连续浇筑,不留施工缝,并振捣密实;迎水面钢筋保护层严格执行具体设计要求,确保钢筋保护层厚度。 (1)施工除按要求留置后浇带外不留置施工缝,外墙只留水平施工缝,施工缝留置在底板上30 cm位置,设置30 cm高4mm厚钢板止水带。施工缝按要求进行处理,凿除预留模内的浮浆,直至露出新鲜石子。此处混凝土在浇筑前,先填与混凝土相同成分的水泥砂浆,使新旧混凝土紧密结合。 (2)墙体混凝土的施工 混凝土浇筑采用溜槽入模,使混凝土从一侧开始逐渐向前推进,并在混凝土斜面上均匀布位振捣,每个层高的混凝土以0.5 m 为一层浇筑到顶,剪力墙混凝土采用氰凝剂养护,防止浇水养护对地基土造成危害。 外墙模板的加固采用带止水片的对拉螺栓,外模板内侧与对拉螺栓接触部位放置圆锥形橡胶垫圈,卷材施工前,取出垫圈,从根部割除对拉螺栓外1:2防水砂浆抹实。处理方法如露钢筋,暴露坑部分用图: 实用标准文案 精彩文档 对拉螺栓塑料垫片
止水片
外墙厚 (3)特殊部位做法: 后浇带部位如下图:
加UEA微膨胀剂防水砼灌筑底板后浇带周边找毛用C45
底板后浇带防水做法 12@200300800300150150 12@200底板厚板上下各增加 20@300
止水带止水带150
200
100150
70
100
L=2000
1000
穿墙套管等处理: 长度 管道外径周长+10040~50等弯度剪开长条形附加层做法B管道穿墙剖面图
卷材防水层
管道
套管止水环14号铅丝扎牢外涂防水涂料
圆(方)形附加层做法弯折后呈放射形分贴在墙上管道与墙面交接线
A
AB嵌缝膏
(圆形)(正方形)
虚线为剪口部分(16等分)实用标准文案
精彩文档 墙体施工缝处止水钢板
水泥砂浆找平层240砖墙70mm高外墙200mm高3mm厚止水钢板细石砼保护层垫层底板
细石砼保护层
防水层
2.1.2地下室防水卷材确保不渗漏措施 本工程地下室底板及外墙防水拟采用满粘SBS改性沥青卷材。根据预留的地下结构外皮与挡土墙之间的距离大小,分析考虑底板底面及侧面采用外防内贴法,地下室外墙采用外防外贴法。 (1)技术要求 搭接规定:卷材焊缝尺寸(搭接宽度)长边不小于45 mm,短边不小于80m;同时相邻卷材接头部位必须错开50cm以上。 铺设规定:卷材铺贴时沿长方向开始铺贴,铺贴时先平面后立面。 附加层:外墙管根、阴阳角等部位必须增加一层附加层。 (2)材料与机具 卷材:SBS卷材,厚度为4mm。 接缝密封材料:与卷材相同材料的焊条。 (3)作业条件 施工前认真审核图纸,熟悉防水工程施工方案,并进行技术交底。 实用标准文案 精彩文档 地下防水工程操作人员持证上岗,熟练掌握施工机械的使用。所用材料必须经现场取样送检合格并经见证取样合格后方可使用。 铺贴防水层的基层经养护后、表面平整、牢固,无空鼓开裂、不起砂。 防水层施工前,将基层表面浮灰、垃圾等其它杂物清理干净。 底板垫层与立墙交接处,垫层与集水坑交接处的阴阳角部位做成圆弧形,圆弧半径为50mm。 防水施工用材料均为易燃品,因而要准备好干粉灭火器。 (4)工艺流程 垫层施工→砌筑防水保护墙→基层清理→验收→铺附加层→平铺卷材→热熔封边→验收→做保护层 (5)施工工艺及做法 垫层采用C15砼浇筑,浇筑完毕后压光,浇水养护。 保护墙砌筑:基础底板结构外侧四周砌240mm厚红机砖永久性保护墙,保护墙高同板厚。永久保护墙上端卷材甩头上边用黄泥(或低强度白灰砂浆)砌筑两皮砖做临时保护墙(该处卷材虚铺),避免卷材在同一部位反复弯折而造成断裂,待外墙立面卷材施工时将这两皮砖拆掉,保护墙根部抹灰抹成圆弧,半径为50cm。见右图。 基层清理:施工前将基层处理干净,水泥砂浆残渣尘土等清理干净,报监理验收
止水钢板620油毡
压顶临时保护墙
永久保护墙300
500
底板防水保护层防水层防水垫层实用标准文案
精彩文档 大于等于500mm20×1钢压条中距500用射钉或钢钉固定
卷材防水层室外地坪
合格后方可进行下一道工序。 铺贴附加层:外墙管根、阴阳角部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行热熔满贴,宽度不小于50cm。具体见下图
外墙管道过墙做法见2.1.1节附图 铺设:平面,将剪裁好的卷材铺在基层上,并按规定留出卷材于卷材之间的搭接接缝;立面,采用条粘法,即用401胶将卷材粘在墙体立面上。 热熔封边:待防水卷材铺设完成后,用手持温控热熔焊枪把卷材搭接接缝焊接起来,并用焊条焊接。 卷材施工完毕后,报监理、业主等验收,合格后方可进行下道工序。
阳角折裁图505
0
9595
阳角组体图阴角折裁图10050150阴角组体图
901
501
50
90
150150
5050裁线
折线
150150
90
150150阳角附加图阳角折式图
250折线裁线250250
40004
000
2509
0°
900实用标准文案
精彩文档 底板防水保护层施工:平面用C15细石混凝土做保护层,厚度为6mm;立面防水层施工完,要及时用加掺用水量10%的界面剂的水泥浆甩毛后抹1:3水泥砂浆保护层。 卷材收头:卷材收头用垫铁压板,射钉固定,见上图,并用塑料油膏或聚氨脂密封材料填实封严。 最后在地下水位以上50cm到底板处砌筑实心砖,作为外墙防水的永久保护墙,以上的部位用粘帖聚笨板作为防水的保护墙。 对于本工程底板遇基坑、转角等部位,均作成圆弧状。如下图:
600
卷材防水层找平层
阴角第二层卷材铺贴详图 600
阴角第一层卷材铺贴详图
幅宽1/3幅宽幅宽2/3幅
宽
幅宽幅
宽
2/3幅宽1/3幅
宽
幅宽幅宽
转折处卷材加固层
角部卷材加固层转折处卷材加固层
角部卷材加固层卷材防水层
找平层
阳角第一层卷材铺贴详图找平层卷材防水层角部卷材加固层转折处卷材加固层
2.2屋面防水确保不渗漏措施 根据投标清单,本工程屋面为防水保温屋面,保温材料为挤塑保温板,防水
