路面沥青混凝土下面层试验路段开工报告施工方案内容介绍总监办:A3标根据下面层进展情况及三个多月的准备工作,已具备上面层的开工作业,开工之前为了指导生产顺利进展,获好产品,做好试验段是前提。

通过试验段,已便取得各道工序的现场质量控制措施及拌和、运输、摊铺、碾压等计划,投入使用机械、人员的可靠性及合理组合,提出大面积施工的材料配合比及松铺系数,确定每一作业段的合适摊铺长度,提出标准施工方案。

我标拟定K30+400~K30+600为试验路段,予定于6月9日开始6月9日结束,敬请贵办有关人员届时光临指导。

一、各项试验依据、试验数据施工配合比:1—2碎石:1—1碎石:05碎石:砂:石粉=40:20:15:15:10最佳沥青用量为5。

1%。

二、施工工艺流程及质量控制措施1、下承层准备沥青砼下面层施工前,对其下承层检测高程、宽度、横坡度,并清扫其表面,做到表面干燥、清洁和无任何松散的石料、灰尘及杂物。

2、施工放样在验收合格的路段进行恢复中线,直线段每10—15m放一中桩,曲线段每5—10m放一中桩,然后洒白灰边线,半幅宽度按3。

0m控制(不含加宽值)。

松铺系数初步按1.30计算。

松铺厚度3.3㎝。

3、混合料拌和(拌和工艺流程图见附表)我们公司的混凝土拌和楼完全可以做到配料准确,拌和均匀,不符合要求的材料不使用。

沥青与矿料的加热温度调节到使拌和沥青混合料温度符合规范要求为止.沥青混合料的拌制时间以混合料拌和均匀,所有矿料颗粒全部裹覆沥青结合料为准,并经试拌确定,其拌和时间不少于38秒.拌和场拌和沥青混合料均匀一致,无花白料,无结团成块或严重的粗细料分离现象。

4、热拌沥表混合料的运输使用8T自汽车运输.运输前,经监理工程师认可的油水混合物(油:水=1:3)涂抹车厢四壁,以防止混合料粘到底板上,并不得有积液或积水,从拌和机向运料车上放料时,每卸一锅混合料挪动一下汽车位置,以减少粗细集料的离析现象。

自卸车运输能力比拌和能力和摊铺速度有所富余,开始摊铺时排在施工现场等候卸料的运料车不少于2辆。

AC-25沥青下面层试验段开工报告及总结

AC-25沥青下面层试验段开工报告及总结

蚌埠市中环线工程高新区段K14+470~K19+180沥青砼AC-25下面层试验段(ZK18+860~ZK19+160)总结报告编制:审核:审批:安徽水利开发股份有限公司中环线项目部二O一二年八月八日为了验证沥青砼AC-25下面层生产配合比设计,检验投入本工程的机械性能和适应情况,以及人员配备情况;确定沥青砼AC-25下面层施工的各种技术参数和施工控制手段,寻求最佳施工工艺流程、压实工艺和机械组合;确定最佳松铺系数,收集数据,积累经验,锻炼队伍,统一指导沥青砼AC-25下面层大面积施工。

我部在得到总监办、驻地办的批准后,于2013年5月5日在ZK18+860~ZK19+160进行沥青砼AC-25下面层试验段施工。

现将试验段结果、得到的各种数据及拟采用的方案报告如下。

第一部分试验段施工简述一、沥青砼AC-25下面层试验段施工依据1、两阶段施工图设计文件;2、《公路沥青路面施工技术规范》(JFG F40-2004);3、《公路工程质量检验评定标准》(JTG F80/1-2004);4、《公路工程沥青及沥青混合料试验规程》(JTJ052-2000);5、总监办、驻地办试验室批复的沥青砼AC-25下面层配合比二、沥青砼AC-25下面层试验段目的1、通过试验段的铺筑,确定能保证工程质量的施工方案、施工工艺、控制参数和控制方法;2、检验用于施工的拌和、运输、摊铺和压实等机械设备的性能,及其组合是否能满足技术规范和图纸要求;3、检验施工方法、施工组织及人员的适应性,以便指导大面积生产;4、验证碾压设备组合、碾压程序、碾压工艺及碾压遍数;5、验证松铺系数和松铺厚度;6、验证AC-25沥青混合料生产配合比设计,提出生产用的标准配合比和最佳沥青用量。

7、通过试铺确定粘层油的喷洒方式和效果、摊铺、压实工艺,确定松铺系数等。

三、试验段施工前的准备工作1、原材料准备1)、沥青未韩国SK沥青;2)、集料采用华亨碎石场的碎石和思克耐特石屑。

垫层试验段开工报告

垫层试验段开工报告

垫层试验段开工报告黑大公路宝泉至兰西段改扩建工程A4合同段垫层试验段施工桩号K404+000-K404+300左幅, 试验段开工时间2016年5月30日。

试验段开工的各项准备工作已经完成,已具备垫层施工条件。

一、试验段目的进行垫层试验段施工主要目的是选出垫层施工的最佳方案,从中得出松铺系数、碾压方法、碾压遍数、最佳机械配套形式、人员配置、施工组织、材料的使用性等一系列数据,来指导全线的施工。

二、试验段施工组织机构及分工部署(一)试验段施工组织机构(二)分工部署1、项目经理:负责全面工作。

2、工程副经理:负责试验段施工组织工作。

3、项目总工:负责试验段技术工作。

4、工长:负责现场摆布、管理工作。

5、测量工程师:负责施工放样及松铺系数的确定。

6、试验员:负责试验段所有试验工作。

7、质检员:负责试验段检测工作。

8、专职安全员:负责现场安全工作。

三、人、机、料及技术准备1、技术准备:配合比及标准试验已经完成。

最大干密度2.10g/cm,最佳含水量 5.1%。

水准点已符合,中线恢复已完成。

并对参加垫层施工人员进行了技术安全交底。

2、人员、机械要素准备:双驱振动压路机、36t中大振动压路机、22t振动压路机已进场。

生产要求配备表3、材料准备:试验室根据选定砂砾料场,提供基础控制数据。

垫层砂砾38694m³已全部备进拌合站,并在材料进场中按频率全部进行了自检及S1中心试验室抽检,所进场材料全部合格。

四、施工工艺流程路面垫层施工工艺流程图五、试验段施工方案(五)、施工工艺1、下承层准备1)验收下承层,内容包括标高、宽度、横坡度、平整度、压实度、弯沉,在与监理工程师共同认可后予以接收。

2)、清理下承层在垫层施工前,应将路基表面的浮土、杂物清除。

3)、复压在垫层施工前,应对路槽进行复压,用18-21t光轮压路机复压3-4遍。

2、测量放样1)在下承层完成后应在10m断面准备放样。

2)计算出各点位置上应铺垫层的松方厚度。

沥青砼下面层试验段总结报告共23页word资料

沥青砼下面层试验段总结报告共23页word资料

渝湘高速公路CD-LM合同段AC-25C沥青砼下面层试验段总结报告中国路桥集团西安实业发展有限公司二○○九年六月目录一、试验路目的 (2)二、试验路的实施依据 (2)三、试验路的准备 (2)1、试验路概况 (2)2、试验路原材料准备 (3)3、拌和场及工地试验室建设情况 (3)4、试验路工程数量及材料用量 (3)5、机械设备准备 (4)6、人员配备 (4)四、试验路的实施过程 (4)五、试验路实施的成果总结.................................................... (7)1、试验路实施方案执行情况总结 (7)3、试验路检测数据分析总结成果 (7)六、试验路成果的推广应用 (10)1、施工工艺 (10)2、机械配置 (15)3、试验检测方法 (15)4、质量控制方法 (17)5、质量控制关键点 (20)七、试验段中出现的问题及今后的改进措施 (21)八、附件 (21)AC-25C沥青砼下面层试验路总结报告本合同段沥青砼下面层试验路在业主、总监办、监理组及监控单位的督促、指导下,从原材料确认、配合比材料送样、施工配合比调试、拌料、运输、摊铺、成型、碾压的施工的全过程在现场监理的旁站、监督下,于2009年05月24日完成了试验路的铺筑。

为更好的指导路面施工,提供可靠的施工参数,结合以往的施工经验,现将试验段的施工总结汇总如下:一、试验目的验证混合料的质量和稳定性;检验施工所采用的机械能否满足备料、运输、摊铺、拌和、压实的要求和工作效率以及施工组织和施工工艺的合理性和适宜性。

具体为:确定8cm沥青砼下面层的施工控制松铺系数;确定满足压实度要求的摊铺、碾压设备;依据拌和站的生产能力确定摊铺机施工速度、运输能力的配备;依据施工图设计文件及技术规范要求确定各型压路机碾压速度及遍数和碾压程序;确定满足目标配合比的施工配合比。

为大规模施工提供可靠的施工技术参数。

二、试验路的实施依据1.渝湘高速CD-LM合同段施工图设计文件及补充技术规范;2.《公路沥青路面施工技术规范》JTGF40-2019;3.《公路工程质量检验评定标准》JTG F80/1-2019;4.《公路工程沥青及沥青混合料试验规程》JTJ052-2000;5.《公路工程集料试验规程》JTG E42—2019;6.《公路路基路面现场测试规程》JTG E60-2019;三、试验路的准备1.试验路概况:试验路设在分离式路基黔彭路K60+800~K61+400段的右幅,长300m,下面层设计厚度8cm,为粗粒式沥青砼AC-25C,一次摊铺。

下面层开工报告1

下面层开工报告1

上面层施工方案一、计划工期计划工期:2015年6月10日-2014年8月10日二、编制依据1、现行«公路工程质量检验评定标准»;2、招标文件及技术规范;3、指挥部下发有关文件规定。

三、资源配置1、人员:项目经理:刘天宇技术负责人:李庆龙现场施工负责人:霍燃明质量负责人:刘影试验工程师:路光远质检员:杨国栋施工员:刘磊测量员:任守军试验员:牟加胜劳动工人30人,技术工人及操作手40人。

2、机械设备配备:采用4000型沥青混合料搅拌站一座,2台沥青混凝土摊铺机、自卸汽车25台、振动路机3台、胶轮压路机11)橡胶沥青混合料设计方法采用马歇尔击实试验方法。

2)橡胶沥青混合料技术指标。

(1)稳定度(KN):不小于8;(2)动稳定度:不小于5000;(3)流值(mm):2-4;(4)设计空隙率:空隙率宜为3-6%;(5)饱和度:65-75; (6)浸水马歇尔试验:不小于85%;3、橡胶沥青混合料目标配合比设计的主要流程及内容(1)确定采用拌合工艺,初步确定废胎胶粉的掺量;(2)废胎胶粉掺量一般不宜低于20%(外掺);(3)选择废胎胶粉的种类;(4)根据工程所使用的石料,进行石料性能检测。

(5)将石料筛分成各档,分别石料的各项指标。

(6)根据石料颗粒组成,初定各档石料的比例及混合料的级配曲线。

(7)确定石料的生产级配的建议范围。

(8)按照确定的级配曲线掺配混合料,进行马歇尔试验。

(9)检验马歇尔试件的各项指标。

(10)按照检测数据确定混合料的油石比。

如混合料的空隙率达不到没计要求,对原有级配进行调整,重新进行马歇尔试验,直到混合料空隙率满足技术要求。

(11)按照现场施工水平进行混合料的技术性能验证。

4、橡胶沥青混合料生产配合比设计1)橡胶沥青混合料生产配合比设计的目的确定拌和楼各热料仓集料比例以及混合料的生产油石比。

2)橡胶沥青混合料生产配合比的主要流程及内容(1)将拌和楼中的杂料清理干净,检查筛孔是否符合要求。

底基层试验段开工报告

底基层试验段开工报告

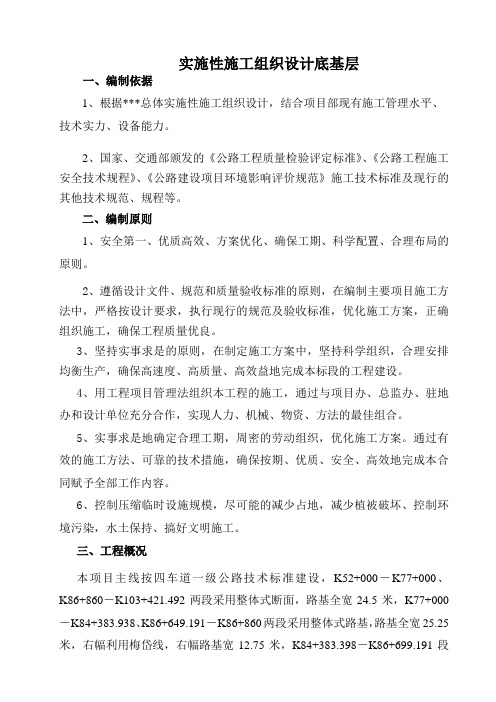

实施性施工组织设计底基层一、编制依据1、根据***总体实施性施工组织设计,结合项目部现有施工管理水平、技术实力、设备能力。

2、国家、交通部颁发的《公路工程质量检验评定标准》、《公路工程施工安全技术规程》、《公路建设项目环境影响评价规范》施工技术标准及现行的其他技术规范、规程等。

二、编制原则1、安全第一、优质高效、方案优化、确保工期、科学配置、合理布局的原则。

2、遵循设计文件、规范和质量验收标准的原则,在编制主要项目施工方法中,严格按设计要求,执行现行的规范及验收标准,优化施工方案,正确组织施工,确保工程质量优良。

3、坚持实事求是的原则,在制定施工方案中,坚持科学组织,合理安排均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设。

4、用工程项目管理法组织本工程的施工,通过与项目办、总监办、驻地办和设计单位充分合作,实现人力、机械、物资、方法的最佳组合。

5、实事求是地确定合理工期,周密的劳动组织,优化施工方案。

通过有效的施工方法、可靠的技术措施,确保按期、优质、安全、高效地完成本合同赋予全部工作内容。

6、控制压缩临时设施规模,尽可能的减少占地,减少植被破坏、控制环境污染,水土保持、搞好文明施工。

三、工程概况本项目主线按四车道一级公路技术标准建设,K52+000-K77+000、K86+860-K103+421.492两段采用整体式断面,路基全宽24.5米,K77+000-K84+383.938、K86+649.191-K86+860两段采用整体式路基,路基全宽25.25米,右幅利用梅岱线,右幅路基宽12.75米,K84+383.398-K86+699.191段采用分离式路基,分离式路基宽12.25米。

连接线采用二级公路标准,设计速度60Km/h,设计速度80Km/h,路基宽度10米。

主线路面结构设计方案,上面层采用4厘米AC-16型中粒式改性沥青混凝土,下面层采用AC-20型中粒式改性沥青混凝土,基层采用20厘米水泥稳定级配碎石,底基层采用20厘米水泥稳定级配碎石,垫层采用20厘米未筛分碎石。

沥青混凝土试验段开工报告

霍邱县经济开发区新建矿区道路工程沥青混凝土路面下面层试验段(K3+300~K3+500)开工报告霍邱县经济开发区新建矿区道路工程Ⅰ标段二0一三年十一月二十七日沥青混凝土试验段开工通知合同号:01标承包人:河南山河路桥工程有限公司编号:沥青混凝土试验段开工申报表合同号:01标承包人:河南山河路桥工程有限公司编号:一、试验路目的、桩号及开铺日期:1.1、试验路段的目的是为了验证沥青混凝土的质量和稳定性,检验施工机械能否满足备料、运输、拌和、摊铺和压实的要求,论证施工组织和施工工艺的合理性和适应性,确定混合料的压实方法、压实机械类型、组合及遍数;确定备料、运输、摊铺、拌和和压实的要求和工作效率;确定压实系数、施工工序、松铺厚度、压实厚度、总结出试验路成果报告,报监理工程师审批,试验路段确认的压实方法、压实机械类型、工序、压实系数、碾压遍数和压实厚度等均作为后续施工现场控制的依据。

我们将密切注意试验路段各种数据的采集,及时将试验路总结报告提交监理工程师。

二、试验路铺筑地段:桩号为K3+300至K3+500,长200m。

三、试验路铺筑时间:2013 年11月27日开铺,计划工期1天。

沥青混凝土路面试验段施工组织设计根据合同及技术规范的要求,为确定沥青混凝土路面施工工艺参数,更好地指导下一步路基大面积施工,我合同段根据设计图纸和现场勘察,我们选择K3+300-K3+500段作为试验段,长度200m,厚度7cm,设计为AC-25粗粒式沥青混凝土。

本试验段按生产配合比结果进行试拌、铺筑压实工艺试验;一、试验目的通过试验段的施工,可确定以下项目数据:a、根据各种施工机械相匹配的原则。

确定合理的施工机械、机械数量及组合方式。

b、通过试拌确定拌和机的上料速度、拌和数量与时间、拌和温度等操作工艺。

c、通过试铺确定:透层沥青用量、喷洒方式、喷洒温度;摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平方式等操作工艺;压路机的压实顺序、碾压温度、碾压速度及遍数等压实工艺;以及确定松铺系数、接缝方法等。

基层试验段开工报告

基层试验段开⼯报告底基层试验段施⼯⽅案⼀、施⼯段:K13+800⾄K14+000,长:200⽶。

⼆、施⼯时间:2009年7⽉14⽇三、施⼯⼈员:施⼯负责⼈:王兴⽣项⽬部副经理施⼯技术负责⼈:刘⼤鹏总⼯程师施⼯试验负责⼈:刘亚萍试验室主任现场⼯长:李密李洪久测量:王忠兴四、机械操作⼈员:15⼈T60型推⼟机1台;ZL50型装载机3台;180平地机1台;18-21吨光轮压路机1台;YZ21振动式压路机1台10T混合料运输汽车15台五、⽬的:通过试验段施⼯确定在最佳含⽔率情况下较为合理的施⼯作业⽅法,作业顺序和施⼯作业的协调性,确定合适的松铺系数和相应的碾压遍数,确定最佳的机械配制和施⼯组织安排。

六、施⼯技术⽅案及施⼯⼯艺:(⼀)施⼯准备1、临时设施准备及三通⼀平:临时设施完成情况包括⼯地试验室、计量室、拌和站等实现了通⽔,通电、路通,并对全部设施进⾏了维护、保养。

2、恢复定线:已完成复测,恢复中线并对路线进⾏中平、基平测量,对路线交点、转点、⽔准点进⾏固定,在实际复测中保证了中线偏差、⾼程闭合差、长度误差符合要求的准备⼯作。

3、材料及其它物资准备情况:经备料准备已备有充⾜合格的砂砾16859m3,双鸭⼭新时代P.C32.5⽔泥1386T,并已准备了充⾜的铺助材料如草帘⼦、⽊⽅,防⾬蓬,厚质塑料布等。

4、机械设备,检测仪器准备情况:已安装调试完毕⽔泥稳定⼟拌和站,包括计量、上料的稳定与准确性,检修调试完毕运输、摊铺、整平、压实养护所需的机械设备。

试验室已按试验项⽬要求完成了各项检测的试验仪器及⽔泥滴定试剂配制的准备,可保证跟踪检测的⽬的。

5、下承层准备情况:现已完成路基的施⼯及验收,根据规范要求采取了洒⽔扫除松散浮⼟的办法,保证路基的洁净,⽆污染。

6、培肩和施⼯放样:根据图纸设计,在已完成路肩两边缘设置10m 间距控制指⽰桩,并⽤⽶字形挂线法控制平整度,⾼程、横坡、宽度等⼏何尺⼨。

7、组织管理、技术⼒量、⼈员准备情况:按项⽬经理质量保证体系的⼈员分⼯准备情况全⾯投⼊路⾯底基层⼯程的安全⽣产、⽂明施⼯组织管理与质量控制中,并配备拌和站民⼯15⼈,现场摊铺整形民⼯25⼈,培路肩20⼈,其它机械专业⼈员15⼈,合计:75⼈,经试验段确认可以满⾜要求。

c106省道二灰碎石基层试验段开工报告共15页word资料

106省道富平过境公路(城区段)工程LJ4标段二灰碎石基层试验段施工方案一、工程概况(1)本合同段起讫桩号K6+000-K8+177.902,路线全长2.178公里,主要工程量包括路面底基层、基层、排水工程等。

路面结构层厚度为68cm,其中基层二灰碎石厚度为36cm,灰剂量为7%。

(2)石灰粉煤灰碎石基层:材料配比为:(重量比)石灰:粉煤灰:碎石=7:18:75(以现场试验为准)压实度(重型击实标准)不小于98%,其七天浸水抗压强度不应小于0.8MPa。

粉煤灰:SiO2、AL2O3和Fe2O3的总含量不小于70%,烧失量不应超过20%。

石灰:石灰等级不应小于Ⅲ级。

碎石:最大粒径不大于31.5mm,集料压碎值不大于30%。

其级配组成范围见下表:骨架密实型石灰粉煤灰稳定碎石级配范围表路面施工控制强度:机动车道竣工验收弯沉值单位:0.01㎜非机动车道竣工验收弯沉值单位:0.01㎜为确定压实机具与碾压遍数及方式、填料含水量与压实度和灰剂量的关系,我合同段拟在K6+100-K6+300段进行二灰碎石试验段的施工。

二、人员及机械配置1、按招标文件的要求,针对本工程的施工特点,精心组织,科学施工,配备强有力的领导班子和数量的技术工人,人员具体安排如下:王金学现场施工负责人,担任施工现场总协调。

安文科现场技术负责,负责现场技术管理及资料收集归档。

高辉负责边线放样以及高程控制赵建辉现场技术员肖金负责试验检测工作马军令负责采购各种原材料2、机械配置600 t/h稳定碎石厂拌设备 1套柳工CLG418平地机 1 台柳工ZL50C装载 4台徐工羊足碾XS263J振动压路机 2台徐工XS222J-1平轮振动压路机 2台一汽柳特15T自卸汽车 10 台湖北新绿6000L洒水汽车 2台三、主要施工工艺控制1、施工准备(1)原材料检验:对料场的石灰、粉煤灰、碎石分别取样检验,原材料均需满足相关的技术规范及设计文件的要求,对于不合格的材料坚决不允许进场、使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

省道213线张掖市~肃南县城二级公路工程ZS2标段K55+980-K56+180路面工程下面层试验段开工报告一、路面下面层试验段工程概况目前本工程水泥稳定碎石基层已完工并检验合格,水稳基层养护期已到,透层油已撒布完毕,沥青及砂石材料已储备完毕,人员、机械设备均已到位,具备沥青碎石混合料下面层施工条件。

为了给全线施工提供可靠的技术参数,特进行路面工程下面层铺筑试验段的施工。

1、拟进行试验施工段落为:张肃二级公路(K55+980~K56+180)段做下面层试验段。

2、试验段下面层用料从沥拌场拉运。

3、下面层设计宽度5.7米, 5cm厚中粒式沥青碎石(AM-20),横坡2%,油石比4.2%。

二、试验路段的任务试验路段路面施工分为试拌和试铺两个阶段,需要确定的内容包括:(一)根据各种机械的施工能力相匹配的原则,确定适宜的施工机械,按生产能力决定机械数量与组合方式。

(二)通过试拌决定:1、拌和楼的操作参数:如上料速度、拌和时间、拌和温度等。

2、验证沥青混合料配合比设计和沥青混合料的技术性质,决定正式生产用的矿料配合比和油石比。

(三)通过试铺决定:1、摊铺机的操作参数:摊铺速度、工作仰角、夯锤的振幅与频率、螺旋分料器的位置、摊铺温度等。

2、压实机具的选择、组合方式、压实顺序、碾压温度、碾压速度及遍数。

3、施工缝处理方法。

4、沥青面层的松铺系数。

(四)确定施工产量及作业段的长度。

(五)全面检查材料及施工质量是否符合要求。

(六)确定施工组织及管理体系、质保体系、人员、机械设备、检测设备、通讯及指挥方式。

在试验段的铺筑过程中,检查施工工艺、技术措施是否符合要求,测温、观色、取样,并记录试验与检测结果,检查各种技术指标情况,对出现的问题提出改进意见。

(七)项目经理部和现场监理办应当分别组成由项目经理(驻地高监)为组长,技术负责、质检负责,监理组长等为副组长,分项主管技术人员,试验人员,现场监理,试验监理工程师等人组成专门小组,负责对生产配合比设计与验证,试验路段铺筑,设备调试与配置,施工组织初步设计与完善,拌和场施工作业人力和摊铺作业现场人力资源的配置等工作。

经通过试验路铺筑进一步修改完善后的施工组织设计,拌和场,摊铺作业组施工管理人员,劳务人员,施工机械设备以及每天施工进度等不得随意更改,减少或更换。

试验段路面的质量检查频率应比正常施工时适当增加(一般要求增加一倍)。

试验路段结束后,路面应无离析和石料压碎现象,经检测各项技术指标均符合规定,提出试验路段总结报告,经监理工程师审查同意合格后方可正式大面积开工。

三、施工组织机构为了确保试验段施工的顺利完成,获取适宜于本工程路面铺筑的真实可用资料,我部计划成立现场领导督导小组,由高朝任组长,负责协调、管理、技术工作,刘峰负责质量自检工作的落实情况,测量及试验负责人分别由何乃首与张霄岐担任,机械使用调度负责人由钱建凯担任,加强现场管理协调配合,科学合理的完成试验段试铺工作,以便获取合理可靠的施工技术参数。

四、工期安排我部计划于2012年6月15日前完成所有的施工准备工作,人员、设备全部到位,2012年 6月17日进行试验段铺筑。

五、试验路段施工方案1、试验路段的工程概况经过对本标段施工现场的全面考察,试验段选定在(K55+980~K56+180)段左幅进行,全长200米,宽5.7m。

2、施工前的准备工作(1)原材料储备和检验混合料用碎石采用磨沟石料场的破碎石,已储备到拌和站。

沥青采用中石油生产的90#石油沥青,矿粉和石屑已储备到位。

各种原材料已检验合格,可以用于本工程中。

(2)工艺流程沥青混合料拌和场设在磨沟石料场旁边,距离施工现场最远运距为15km。

造物用塑料布遮盖,以防被污染。

透层沥青采用沥青洒布车喷洒,喷洒前检查喷嘴,洒布过程中保持稳定的速度和喷洒量,以便在整个洒布范围内洒布均匀,不产生滑移和流淌,当有遗漏时,用人工补洒,补洒之后保证24小时不得扰动,以便乳化沥青在基层内充分渗透,水分完全蒸发。

3、定期对拌和楼的计量和测温进行校核(沥青计量设备的标定每月不少于两次,须现场监理工程师旁站监督)。

4、拌和时间由试拌确定。

间歇式拌和楼每盘的生产周期普通沥青混合料不宜少于45S(其中干拌时间不少于5~10S)。

沥青混合料拌和应调整沥青、矿料添加的延迟时间,确保沥青先与集料接触,添加沥青中途才开始添加矿粉,使所有集料颗粒全部裹覆沥青结合料,并确保沥青混合料的拌和均匀。

5、要注意目测检查混合的均匀性,及时分析异常现象。

如混合料有无花白、冒青烟和离析等现象。

如确认是质量问题,应作废料处理并及时予以纠正。

6、每天应定期或不定期地进行马歇尔试验、抽提筛分试验,检验油石比、矿料级配和沥青混凝土的物理力学性质。

每周应检验1~2次残留稳定度。

油石比与设计值的允许误差为±0.3%。

7、拌和场现场监理工程师应当对进场使用材料,拌和楼运行情况,生产的成品料质量等全过程旁站监理。

每天对生产的成品料,原材料分别不少于一次的独立抽检和试验,其报告单和工作日志须由监理组长(或高监)当天签字确认。

使用生产能力为60t/h的沥青混合料间歇式拌和设备拌制混合料,做到配料准确,拌和均匀,不符合要求的材料不使用。

沥青混合料的拌制时间以混合料拌合均匀,所有矿料颗粒包括矿料充分烘干全部裹覆沥青结合料为准,并经试拌确定。

拌和楼拌和的沥青混合料均匀一致,无花白料,无结团成块或严重的粗细料分离现象。

出厂的沥青混合料应逐车用地磅称重,并按现行试验方法测量运料车中沥青混合料的温度,签发一式三份的运料单,一份存拌和厂,一份交摊铺现场,一份交司机。

(2)沥青混合料运输1、采用数字显示插入式热电偶温度计检测沥青混合料的出厂温度和运到现场温度。

插入深度要大于150mm。

2、拌和楼向运料车放料时,汽车应前后移动进行分层装料,移动次数不少于三次,以减少粗集料的分离现象。

3、应采取在摊铺机输送螺旋的前挡板下部加设柔性挡板;运料车增加尾侧挡板,并多级顶升卸料;摊铺机喂料斗翼板慢速合拢等措施,以有效减少离析,确保摊铺均匀性。

4、沥青混合料运输车的运量应较拌和能力和摊铺速度有所富余,摊铺机前方应有至少三辆运料车等候卸料。

运料车每次卸料必须倒净,如有剩余,应及时清除,防止硬结。

5、运料车应有篷布覆盖,卸料过程中继续履盖直到卸料结束取走篷布,以便保温或避免污染环境。

6、连续摊铺过程中,运料车在摊铺机前10~30cm处停住,不得撞击摊铺机。

卸料过程中运料车应挂空档,靠摊铺机推动前进。

(3)沥青混合料的摊铺1、连续稳定地摊铺,是提高路面平整度最主要措施。

摊铺机的摊铺速度应根据拌和楼的产量、施工机械配套情况及摊铺厚度、摊铺宽度,按1~3m/min予以调整选择,做到缓慢、均匀、不间断地摊铺。

不应任意以快速摊铺几分钟,然后再停下来等下一车料。

午饭应分批轮换交替进行,切忌停铺用餐。

争取做到每天只收工停机一次。

2、用机械摊铺的混合料未压实前,施工人员不得进入踩踏(摊铺机前未摊铺路面也不得随意踩踏),一般不用人工不断地整修,只有在特殊情况下,如局部离析,需在现场主管人员指导下,允许用人工找补或更换混合料,缺陷较严重时应予铲除,并调整摊铺机或改进摊铺工艺。

3、上、下面层摊铺均采用非接触式平衡梁控制方式。

纵向接缝,应采用斜接缝,避免出现缝痕。

4、摊铺机应调整到最佳工作状态,调好螺旋布料器两端的自动料位器,并使料门开度、链板送料器的速度和螺旋布料器的转速相匹配。

螺旋布料器内混合料表面以略高于螺旋布料器2/3为度,使熨平板的挡板前混合料的高度在全宽范围内保持一致,避免摊铺层出现离析现象。

5、检测松铺厚度是否符合规定,以便随时进行调整。

铺筑过程中摊铺机应调整好熨平板的振捣或夯锤压实装置同样适宜的振动频率和振幅,以提高路面的初始压实度(初始压实度应大于85%);摊铺机的熨平板初始仰角要仔细进行调整,以保证路面平整度;摊前熨平板应提前0.5~1h预热至不低于100℃。

摊铺机熨平板必须拼接紧密,不许存有缝隙,防止卡入粒料将铺面拉出条痕。

摊铺机熨平板前的挡料板应加一层橡胶片,防止混合料滚动,造成离析。

6、要注意摊铺机接料斗的操作程序,以减少粗细料离析。

摊铺机集料斗应在刮板尚未露出,尚有约10cm厚的热拌料时,下一辆运料车即开始卸料,做到连续供料,并避免粗料集中。

积极采取相应措施,尽量做到摊铺机不拢料,以减小面层离析。

7、摊铺遇雨时,立即停止施工,并清除未压成型的混合料。

遭受雨淋的混合料应废弃,不得卸入摊铺机摊铺。

混合料运送到施工现场时,由施工班长负责对其进行外观及温度检验,并在工序交接表中签字后再卸料进行摊铺。

摊铺施工现场的中线、标高等技术工作由现场主管技术员负责,摊铺机摊铺连续性及摊铺速度等由摊铺机机长负责,现场施工人员管理及摊铺质量检查由施工班长负责。

(4)沥青混合料的压实成型1、沥青混合料的压实是保证沥青面层质量的重要环节,应选择合理的压路机组合方式及碾压步骤。

为保证压实度和平整度,初压应在混合料不产生推移、开裂等情况下尽量在摊铺后较高温度下进行。

2、压路机应以缓慢而均匀的速度碾压,压路机的适宜碾压速度随初压、复压、终压及压路机的类型而定,按规范要求选用。

3、为避免碾压时混合料推挤产生拥包,碾压时应将驱动轮朝向摊铺机,从外侧向中心碾压,在超高路段则由低向高碾压,在坡道上应将驱动轮从低处向高处碾压。

碾压路线及方向不应突然改变;压路机起动、停止必须减速缓行,不准刹车制动。

压路机折回不应处在同一横断面上。

4、在当天碾压的尚未冷却的沥青混凝土层面上,不得停放压路机或其他车辆,并防止矿料、油料和杂物散落在沥青层面上。

5、要对初压、复压、终压段落设置明显标志,便于司机辩认。

对松铺厚度、碾压顺序、压路机组合、碾压遍数、碾压速度及碾压温度,须设专岗管理和检查,使面层做到既不漏压也不超压。

6、应向压路机轮上喷洒或涂刷含有隔离剂的水溶液,推荐采用非石油基质的隔离剂或水,喷洒应呈雾状,数量以不粘轮为度。

7、压实完成达到开放交通温度要求后,方能允许车辆通行。

8、拟定的碾压施工方案为:初压:紧跟在摊铺机后碾压,保持较短的初压区长度,以尽快使表面压实,减少热量散失。

采用13t双钢轮压路机静压2遍。

复压:紧跟在初压后开始,不得随意停顿。

采用13t轮胎压路机碾压至要求的压实度为止。

终压:紧跟在复压后进行。

采用13t双钢轮压路机静压2遍。

每台压路机的碾压施工质量由各压路机机长负责,碾压施工的管理及质量检查由施工班长负责。

(5)施工接缝的处理施工接缝的处理工作由施工班长负责。

1、纵向施工缝纵向接缝,应采用斜接缝。

上下层纵缝应错开15cm以上,且尽量避开车道轮迹带。

2、横向施工缝全部采用平接缝,用三米直尺沿纵向位置,在摊铺段端部的直尺呈悬臂状,以摊铺层与直尺脱离接触处定出接缝位置,用锯缝机割齐后铲除;继续摊铺时,应将摊铺层锯切时留下的灰浆擦洗干净,涂上少量粘层沥青,摊铺机熨平板从接缝处起步摊铺,摊铺前熨平板应提前0.5~1h预热至不低于100℃,并将原压实部位进行预热甚至软化;碾压时用钢筒式压路机进行横向压实,从先铺路面上跨缝逐渐移向新铺面层,以每次20cm宽度为宜,直至全部在新铺面上为止。
