空心砖砌筑工程技术交底

空心砖砌筑工程技术交底一、项目概述空心砖砌筑工程是指利用空心砖进行建造物的墙体砌筑,其特点是分量轻、保温隔热性能好、施工速度快等。
本文将详细介绍空心砖砌筑工程的施工要求、材料准备、施工工艺及注意事项。
二、施工要求1. 施工前,要对施工场地进行平整处理,确保基础坚固、平整。
2. 空心砖的选择应符合设计要求,质量合格,尺寸一致,无明显裂纹。
3. 施工现场要有充足的通风,确保施工人员的安全。
4. 施工过程中,要严格按照设计图纸进行砌筑,保证墙体垂直、水平,砌筑密实。
5. 砌筑过程中,要注意保持墙体的整洁,及时清理墙体上的浮灰、砂浆等杂物。
三、材料准备1. 空心砖:选择符合要求的空心砖,尺寸一致、质量合格。
2. 砂浆:选用适合的砂浆,按照比例配制,确保砂浆的粘结性和可塑性。
3. 水泥:选用符合标准的水泥,按照比例与砂浆搅拌均匀。
4. 其他辅助材料:如水、钢筋等,根据需要进行准备。
四、施工工艺1. 基础处理:在施工前,对基础进行清理、修整,确保基础平整、坚固。
2. 砌筑墙角:按照设计要求,先砌筑墙角,确保墙角的垂直度和水平度。
3. 砌筑墙体:根据设计图纸,按照砌筑顺序,逐层进行砌筑。
砌筑过程中,要注意空心砖的湿润处理,保持砂浆的粘结性。
4. 砌筑门窗洞口:根据设计要求,对门窗洞口进行砌筑,确保洞口的尺寸准确、结构坚固。
5. 砌筑梁柱:根据设计要求,对梁柱进行砌筑,确保梁柱的垂直度和水平度。
6. 砌筑收尾:对墙体进行收尾处理,确保墙体的平整度和美观度。
五、注意事项1. 施工过程中,要及时检查墙体的垂直度和水平度,保证施工质量。
2. 砌筑过程中,要注意砂浆的配比和搅拌均匀,保证砂浆的粘结性。
3. 空心砖砌筑工程施工现场要保持整洁,及时清理墙体上的浮灰、砂浆等杂物。
4. 施工人员要佩戴好安全防护装备,确保施工安全。
5. 施工结束后,要对墙体进行检查,确保墙体的质量合格。
六、总结空心砖砌筑工程是一项重要的建造工程,施工过程中要严格按照要求进行操作,保证施工质量。
空心砖砌筑工程技术交底

空心砖砌筑工程技术交底一、项目概述空心砖砌筑工程是指利用空心砖进行墙体砌筑的一种常见建造工程。
本文将详细介绍空心砖砌筑工程的技术要求、施工流程以及质量控制等方面的内容,以确保施工过程中的安全和质量。
二、技术要求1. 空心砖砌筑应符合设计图纸要求,墙体垂直度偏差不得大于1/200,墙体表面平整度偏差不得大于5mm。
2. 空心砖应符合国家标准要求,砖体应均匀、结子,无明显裂缝和破损。
3. 砂浆应采用符合国家标准的M5水泥砂浆,砂浆拌制应按比例进行,拌和均匀,保持湿润状态。
4. 空心砖砌筑时,应根据设计要求进行墙体强度检测,保证墙体的承载能力和稳定性。
三、施工流程1. 材料准备:准备好所需的空心砖、水泥、砂浆、水等施工材料,并进行质量检查。
2. 基准线的设置:根据设计要求,确定墙体的位置和高度,并设置好基准线。
3. 砌筑前的处理:墙体底部应进行找平处理,确保墙体的垂直度和水平度。
4. 砂浆拌制:按照规定的比例将水泥和砂浆进行拌和,拌和均匀后保持湿润状态。
5. 砌筑墙体:将砂浆均匀涂抹在空心砖上,按照设计要求逐层进行砌筑,注意墙体的垂直度和水平度。
6. 砌筑过程中的处理:对于门窗洞口、管道洞口等特殊部位,应按照设计要求进行处理,并留好洞口尺寸。
7. 墙体检查:砌筑完成后,对墙体进行检查,确保墙体的垂直度、水平度和表面平整度符合要求。
8. 养护处理:砌筑完成后,对墙体进行养护处理,保持墙体湿润,防止开裂和脱落。
四、质量控制1. 施工前的质量控制:对施工材料进行质量检查,确保材料符合国家标准要求。
2. 施工过程中的质量控制:严格按照设计要求进行施工,保持墙体的垂直度、水平度和表面平整度。
3. 施工后的质量控制:对砌筑完成的墙体进行检查,确保墙体的质量符合设计要求。
4. 质量记录:施工过程中应做好质量记录,包括材料检验记录、墙体检查记录等,以备后期查验。
五、安全注意事项1. 施工人员应穿戴好安全防护用品,如安全帽、安全鞋等。
空心砖砌筑工程技术交底

技 术 交 底 记 录 年 月 日 工程名称 节能大厦 分部工程 主体工程
分项工程名称:空心砖砌筑工程 交底内容: 施工准备: 一、材料及主要机具: 1)空心砖、实心砖:品种、规格强度等级必须符合设计要求,规格应一致.有出厂证明、实验报告单. 2)水泥:一般用325号矿渣硅酸盐水泥或普通硅酸盐水泥,有出厂证明、复试报告. 3)砂:宜用中砂,过5㎜孔径筛子,配制M5以下砂浆,砂含泥量不超过10%M5及其以上砂浆,砂地含泥量不超过5%,并不含草根等杂务. 1)和料:选用石灰膏、粉煤灰、磨细生石灰粉等.生石灰熟化时不得少于7d. 2)水:用自来水或不含有害物质地洁净水. 3)其他材料:拉结钢筋、预埋件、木砖等,提前做好防腐处理. 4)主要机具:备有搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、半截灰
桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等. 2、作业条件: 1)主体分布中承重结构已施工完毕,已经有关部门验收. 2)弹出轴线、墙边线、门窗洞口线、经复核、办理预检手续. 3)立皮数杆:宜用30㎜×40㎜木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁地尺寸标高.皮数杆间距15~20m,转角处均应设立,一般距墙皮或墙角50㎜为宜.皮数杆应垂直、牢固、标高一致,经复核,办理预检手续. 4)根据最下面第一皮砖地标高,拉通线检查,如水平灰缝厚度超过20㎜,用细石混凝土找平,不得用砂浆找平或砍砖包合子找平. 5)常温天气在砌筑前一天将砖浇水湿润,冬期施工应清除表面冰霜. 6)砂浆配合比经实验室确定,准备好砂浆试模. 二、操作工艺: 1、工艺流程:
2、砌筑前,基础墙或楼面清扫干净,洒水湿润. 技术 负 责 人 交底人 接受人 技 术 交 底 记 录 年 月 日 工程名称 节能大厦 分部工程 主体工程
分项工程名称:空心砖砌筑工程 3、根据设计图纸各部位尺寸,排砖摞底,使组砌方法合理,便于操作. 4、拌制砂浆: (1)砂浆配合比应用重量比,计量精度为,水泥±2%,砂及掺和料±5%. (2)宜用机械搅拌,投料顺序为砂 水泥 掺和料 水,搅拌时间不少于1.5min. (3)砂浆应随伴随用,水泥或水泥混合砂浆一般在拌合后3~4h用完,严禁用过夜砂浆. (4)每一楼层或250m³砌体地各种强度等级地砂浆,每台搅拌机至少应作一组试块. 5、砌空心砖墙体: (1)组砌方法应正确,上、下错缝,交接处咬槎搭砌,掉角严重地空心砖不宜使用.
空心砖砌筑工程技术交底

空心砖砌筑工程技术交底一、工程概述空心砖砌筑工程是指利用空心砖进行墙体砌筑的一种建筑施工技术。
本文将详细介绍空心砖砌筑工程的施工要求、工艺流程、质量控制及注意事项等内容。
二、施工要求1. 材料准备(1) 空心砖:采用符合国家标准的优质空心砖,尺寸一致,无明显裂纹和破损。
(2) 砂浆:选用符合要求的砂浆,按照比例配制,并确保质量合格。
2. 基础处理(1) 基础应平整、坚实、无积水,表面清洁。
(2) 基础墙体应符合设计要求,墙体线条应清晰。
3. 砌筑工艺(1) 砌筑前应对墙体进行湿润处理,保持墙体表面湿润。
(2) 砂浆应均匀涂抹在空心砖的接触面上,不得有空鼓、空缝。
(3) 砌筑过程中,应注意砖块的垂直度、水平度和墙体的垂直度、水平度。
(4) 砌筑每一层后,应及时清理墙体表面的浮灰和杂物,并保持墙体的湿润。
4. 砌筑质量控制(1) 砌筑墙体应垂直度、水平度符合设计要求。
(2) 砌筑墙体应保持墙体线条清晰、整洁。
(3) 砌筑墙体应保持墙砖之间的接缝均匀,不得出现空鼓、空缝。
(4) 砌筑墙体应保持墙体表面平整、光滑。
5. 安全注意事项(1) 施工现场应设置明显的安全警示标志,确保工人安全。
(2) 施工过程中应穿戴好安全防护用品,如安全帽、手套等。
(3) 施工过程中要注意砖块的搬运和堆放,防止砖块滑落或坍塌造成伤害。
三、工艺流程1. 基础处理:清理基础,确保基础平整、坚实。
2. 砌筑墙体:按照设计要求,采用砂浆将空心砖进行砌筑。
3. 清理墙体:每一层砌筑完成后,及时清理墙体表面的浮灰和杂物。
4. 质量检查:对砌筑完成的墙体进行垂直度、水平度、墙体线条等质量检查。
5. 后续工序:待墙体砌筑完成后,可进行后续的抹灰、涂料等工序。
四、工程质量验收标准1. 墙体垂直度:砌筑墙体垂直度偏差不得超过设计要求。
2. 墙体水平度:砌筑墙体水平度偏差不得超过设计要求。
3. 墙体线条:砌筑墙体线条应清晰、整洁。
4. 砌筑接缝:砌筑墙体接缝应均匀、牢固,不得出现空鼓、空缝。
空心砖砌筑工程技术交底

空心砖砌筑工程技术交底一、工程概述空心砖砌筑工程是指利用空心砖进行建造物的墙体砌筑,该工程具有轻质、保温、隔音等特点,广泛应用于住宅、商业建造等领域。
本次技术交底旨在详细介绍空心砖砌筑工程的施工要求、工艺流程以及质量控制措施,确保工程质量和施工安全。
二、工程材料1. 空心砖:规格为240mm×115mm×90mm,强度等级为M6。
2. 砂浆:采用水泥、砂、水按一定比例配制而成。
3. 钢筋:根据设计要求,按照像关标准进行加工和安装。
三、施工要求1. 基础处理:确保基础平整、坚实,无积水和杂物,基础尺寸符合设计要求。
2. 墙体布置:根据设计图纸和标高要求,进行墙体的布置,墙体平直、垂直,墙体厚度符合设计要求。
3. 砂浆配制:按照规定比例将水泥、砂和水进行充分混合,保证砂浆质量。
4. 砌筑工艺:将砂浆均匀涂抹在空心砖的两侧,用力将空心砖放置在墙体上,保证砖与砖之间的缝隙均匀,砂浆饱满。
5. 砌筑质量控制:每砌一层空心砖后,应进行验收,检查墙体垂直度、水平度和墙体厚度是否符合要求。
6. 砌筑接缝处理:砌筑过程中,墙体与柱、梁等构件的交接处应进行嵌填处理,确保接缝坚固、均匀。
7. 钢筋加工和安装:根据设计要求,将钢筋进行加工和安装,确保钢筋的位置准确、坚固。
8. 砌筑墙体的防水处理:根据设计要求,在墙体外侧进行防水处理,确保墙体的防水性能。
四、施工流程1. 地基处理:清理地表杂物,进行基坑开挖,按照设计要求进行基础处理。
2. 基础浇筑:根据设计要求进行基础混凝土浇筑,确保基础强度和平整度。
3. 墙体砌筑:按照设计要求,进行墙体砌筑,每砌一层空心砖后进行验收。
4. 钢筋加工和安装:根据设计要求,进行钢筋加工和安装,确保钢筋的位置准确、坚固。
5. 防水处理:在墙体外侧进行防水处理,确保墙体的防水性能。
6. 砂浆抹灰:墙体砌筑完成后,进行砂浆抹灰,保护墙体并提高外观质量。
五、质量控制措施1. 施工前,对施工人员进行技术交底,确保施工人员了解施工要求和工艺流程。
空心砖砌筑施工技术交底

三、质量标准
1、空心砖块等的运输、装卸过程中,严禁抛掷和倾倒。进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2m。
空心砖砌筑
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、材料及主要机具:
(1)空心砖:品种、强度等级必须符合设计要求,并有出厂合格证。试验单,清水墙的砖应色泽均匀,边角整齐。
(2)水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用32.5号普通硅酸盐水泥或矿渣硅酸盐水泥。
(3)砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。
4、脚手架上堆放砖不得超过3皮,并均匀分布。灰桶、灰斗应放置有序,使架子上保持畅通。
5、采用内脚手架砌筑时,不得站在墙上勾缝或墙顶上行走。
6、起吊砖笼和砂浆料斗时,砖和砂浆不能过满。提升机工作范围内不得有人停留。
7、操作人员应佩带好安全帽,高空作业时应挂好安全带安全网。
交底人:
日期:年月日
被交底人:
(13)砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺,满挤操作法。砌砖时砖要放平。里手高,墙面就要张。里手低,墙面就要背。砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。为保证清水墙面主缝垂直,不游丁走缝,当砌完一步架高时,宜每隔2m水平间距,在丁砖立楞位置弹两道垂直线,可以分段控制游丁走缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正,严禁事后砸墙。清水墙不允许有三分头,不得在上部任意变活、乱缝。砌筑砂浆应随搅拌随使用。一般水泥砂浆1h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆。混水墙应随砌随将灰头刮尽。
空心砖砌筑工程技术交底
空心砖砌筑工程技术交底引言概述:空心砖砌筑工程是建造行业中常见的一种砌筑方式,它具有简单、经济、环保等优点,因此在现代建造中得到了广泛应用。
本文将从空心砖的选择、砌筑工艺、施工注意事项和质量验收等方面,详细介绍空心砖砌筑工程技术交底的相关内容。
一、空心砖的选择1.1 空心砖的种类空心砖根据用途和材质的不同,可以分为多种类型,如轻质空心砖、保温隔热空心砖、抗震空心砖等。
在选择空心砖时,需要根据具体的工程要求和环境条件来确定使用哪种类型的空心砖。
1.2 空心砖的规格和尺寸空心砖的规格和尺寸是根据建造设计要求和结构要求来确定的。
常见的空心砖规格有200×200×400mm、240×115×53mm等。
在选择空心砖时,需要根据具体的工程要求和结构要求来确定使用哪种规格的空心砖。
1.3 空心砖的质量要求空心砖的质量直接影响到砌筑工程的稳定性和耐久性。
在选择空心砖时,需要注意检查其外观质量、尺寸偏差、抗压强度等指标是否符合相关标准要求。
同时,还需要注意检查空心砖的吸水率、保温性能等特性是否满足工程要求。
二、砌筑工艺2.1 基础处理在进行空心砖砌筑之前,需要对基础进行处理,确保其平整、结子、干燥。
常见的基础处理方式包括清理基础表面、修补破损部份、处理基础表面的浮灰等。
2.2 砌筑方法空心砖的砌筑方法有多种,常见的有普通砌筑法、交织砌筑法、斜交砌筑法等。
在选择砌筑方法时,需要根据具体的工程要求和结构要求来确定使用哪种砌筑方法。
2.3 砌筑工具和材料进行空心砖砌筑时,需要准备相应的砌筑工具和材料。
常见的砌筑工具包括砂浆搅拌机、砌筑工具、水平仪等。
常见的砌筑材料包括水泥、砂浆、石膏粉等。
在选择砌筑工具和材料时,需要考虑其质量和性能是否符合工程要求。
三、施工注意事项3.1 砌筑前的准备工作在进行空心砖砌筑之前,需要进行一系列的准备工作,如检查施工图纸、调配砂浆、准备砌筑工具等。
空心砖砌体施工技术交底
空心砖砌体施工技术交底一、前言空心砖是建筑施工中常用的一种墙体材料,其优点在于轻便、隔音效果好、施工方便等。
然而,空心砖在施工中也有其困难之处,因此本文将着重介绍空心砖砌体的施工技术要点和注意事项。
二、施工步骤2.1. 预处理在砌体施工之前需要对基础进行处理。
首先,需要清理基础的杂物和灰尘,确保基础洁净无杂物。
其次,需要在基础的四周和十字交点处进行交叉筋的设置,以满足建筑物的承载要求。
2.2. 布线在预处理完成后,需要根据设计图纸和结构要求进行墙体的布线。
通过使用墨线、墨水、铅垂线等工具来进行标记,确保墙体准确度和垂直度。
2.3. 砌体施工空心砖采用水泥砂浆进行砌筑,采用基础到顶的逐层砌筑法,具体操作流程如下:1.将适量的水泥和沙子混合均匀,构成砂浆;2.将空心砖放置在工作台上,擦拭干净,以确保其表面干净无尘;3.在砖的正反面各涂抹一层厚度均匀的砂浆;4.将砖放在布线的位置,按照横、竖向和斜角暴露出1~2厘米的砂浆;5.按照要求进行坐标和外观检查,如果符合要求则开始砌筑下一块砖;6.经过一定的高度后,需要在墙体中间设置加筋条,以确保墙体的稳定性;7.完成墙体施工后,在靠窗的砖头上挂上墙挂件方便后期装修。
2.4. 砌缝施工砌缝施工是维护墙体外观美观的关键步骤。
具体操作流程如下:1.在墙体中随机选取砖头进行标记,以确保不会出现交头接耳的砌缝;2.使用砂浆刮子在砖头与砖头之间的间隙处填充砂浆;3.刮平粘在砖头上的多余砂浆并刮成整齐的痕迹;4.使用抹子将刮平后留下的拇指指纹等痕迹刮平成整齐的砌缝。
三、安全及质量控制砌体施工是建筑施工的基础,安全和质量控制是非常重要的环节。
如下是常见的安全问题与质量控制措施:3.1. 安全问题1.监测基础的稳定性:确保砌体施工不会出现基础不稳定的情况;2.监测材料质量:确保空心砖、砂、水泥等材料的质量符合标准;3.选择适合的天气进行施工:高温天气或降雨天气都会影响砌体施工的质量。
空心砖砌筑工程施工方案
一、工程概况本工程采用空心砖砌筑施工,适用于各类建筑物的墙体、隔墙等部位。
空心砖具有重量轻、强度高、隔热保温、施工方便等优点,是现代建筑施工中常用的墙体材料。
二、施工准备1. 材料准备:- 空心砖:选用符合国家标准的空心砖,要求尺寸准确、强度达标。
- 砂浆:采用水泥砂浆,配合比为水泥:砂=1:2.5。
- 水泥:选用符合国家标准的普通硅酸盐水泥。
- 砂:选用中粗砂,含泥量小于3%。
- 钢筋:选用符合国家标准的钢筋。
2. 工具准备:- 水泥砂浆搅拌机、手推车、磅秤、外用井架、吊笼、胶皮管、筛子、大铲、瓦刀、砖块夹具、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、扫帚等。
3. 人员准备:- 砌筑工人:熟练掌握空心砖砌筑工艺,具备一定的施工经验。
- 技术人员:负责施工方案的编制、技术交底、施工质量监督等工作。
三、施工工艺1. 施工准备:- 弹线定位:根据设计图纸,弹出墙体轴线、墙边线、门窗洞口位置线等。
- 立皮数杆:用30mm×40mm木料制作皮数杆,按标高立好皮数杆,间距15m,转角处距墙皮或墙角50mm设置皮数杆。
- 预检:检查轴线、标高、墙体厚度等是否符合设计要求。
2. 砌筑施工:- 砌筑顺序:先砌筑两头的砖,再拉准线砌中间部分。
- 砌筑方法:采用刮浆法,竖缝应先批砂浆后再砌筑。
- 灰缝控制:水平灰缝和竖向灰缝宽度应控制在10mm左右,灰缝应砂浆饱满,水平灰缝的砂浆饱满度不得小于80%,竖向灰缝不得出现透明缝。
- 砌筑高度:每天砌筑高度不应超过1.8m。
3. 管线槽预留:- 弹线定位:根据设计图纸,弹线定位管线槽位置。
- 开槽:采用凿子或开槽机开槽,不得采用斩砖预留槽的方法。
4. 施工缝处理:- 施工缝应留置在门窗洞口或预埋件处,留置宽度宜为20mm。
- 施工缝处应设置拉结钢筋,拉结钢筋间距不宜大于600mm。
四、质量要求1. 空心砖尺寸准确,强度达标。
2. 砂浆配合比正确,强度符合要求。
空心砖砌筑安全技术交底模板
一、交底目的为确保空心砖砌筑施工过程中的安全,防止发生安全事故,提高施工质量,特制定本安全技术交底。
二、适用范围本交底适用于空心砖砌筑工程的施工全过程。
三、施工人员要求1. 施工人员必须经过专业培训,具备相应的操作技能和安全生产知识。
2. 进入施工现场必须佩戴合格的安全帽,系好下颌带,锁好带扣。
3. 施工人员应熟悉本交底内容,并严格遵守各项安全操作规程。
四、施工环境要求1. 施工现场应保持整洁,道路畅通,不得有障碍物。
2. 临时用电设施应符合国家规定,确保安全可靠。
3. 施工现场应配备必要的消防设施,并定期检查。
五、安全技术措施1. 施工前,应对施工现场进行安全检查,确保施工环境符合安全要求。
2. 砌筑前,应对空心砖进行检验,确保质量合格。
3. 砌筑过程中,应遵守以下规定:a. 砌筑时,应使用专用的砌筑工具,严禁使用不安全工具。
b. 砌筑高度超过1.2m时,应搭设脚手架,并设置安全防护设施。
c. 高处作业时,必须系好安全带,并严格遵守安全操作规程。
d. 砌筑过程中,严禁酒后作业、疲劳作业。
e. 严禁在砌筑过程中进行敲击、切割等操作,以免引起安全事故。
4. 砌筑完成后,应对砌筑体进行检查,确保砌筑质量符合要求。
六、应急措施1. 发生安全事故时,立即停止施工,并立即上报相关部门。
2. 根据事故情况,采取相应的应急措施,确保人员安全。
3. 对事故原因进行调查,查明事故原因,防止类似事故再次发生。
七、交底内容1. 施工人员必须熟悉本交底内容,并严格遵守各项安全操作规程。
2. 施工现场应保持整洁,道路畅通,不得有障碍物。
3. 砌筑前,应对空心砖进行检验,确保质量合格。
4. 砌筑过程中,应使用专用的砌筑工具,严禁使用不安全工具。
5. 砌筑高度超过1.2m时,应搭设脚手架,并设置安全防护设施。
6. 高处作业时,必须系好安全带,并严格遵守安全操作规程。
7. 砌筑完成后,应对砌筑体进行检查,确保砌筑质量符合要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

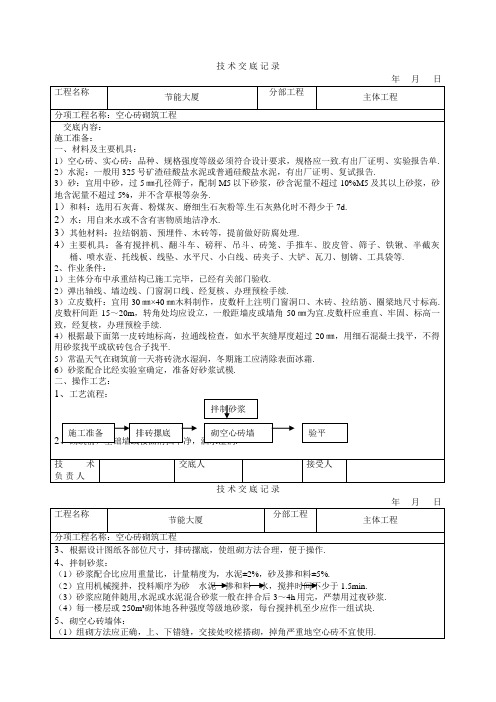

技 术 交 底 记 录
年 月 日
工程名称节能大厦分部工程
主体工程
分项工程名称:空心砖砌筑工程
交底内容:
施工准备:
一、材料及主要机具:
1)空心砖、实心砖:品种、规格强度等级必须符合设计要求,规格应一致。有出厂证明、
实验报告单。
2)水泥:一般用325号矿渣硅酸盐水泥或普通硅酸盐水泥,有出厂证明、复试报告。
3)砂:宜用中砂,过5㎜孔径筛子,配制M5以下砂浆,砂含泥量不超过10%M5及其以上砂
浆,砂的含泥量不超过5%,并不含草根等杂务。
1)和料:选用石灰膏、粉煤灰、磨细生石灰粉等。生石灰熟化时不得少于7d。
2)水:用自来水或不含有害物质的洁净水。
3)其他材料:拉结钢筋、预埋件、木砖等,提前做好防腐处理。
4)主要机具:备有搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹
、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛
、工具袋等。
2、作业条件:
1)主体分布中承重结构已施工完毕,已经有关部门验收。
2)弹出轴线、墙边线、门窗洞口线、经复核、办理预检手续。
3)立皮数杆:宜用30㎜×40㎜木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁
的尺寸标高。皮数杆间距15~20m,转角处均应设立,一般距墙皮或墙角50㎜为宜。皮
数杆应垂直、牢固、标高一致,经复核,办理预检手续。
4)根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20㎜,用细石混凝土找平
,不得用砂浆找平或砍砖包合子找平。
5)常温天气在砌筑前一天将砖浇水湿润,冬期施工应清除表面冰霜。
6)砂浆配合比经实验室确定,准备好砂浆试模。
二、操作工艺:
1、工艺流程:
拌制砂浆
2、砌筑前,基础墙或楼面清扫干净,洒水湿润。
技术负 责 人交底人接受人
技 术 交 底 记 录
年 月 日
工程名称节能大厦分部工程
主体工程
分项工程名称:空心砖砌筑工程
3、根据设计图纸各部位尺寸,排砖摞底,使组砌方法合理,便于操作。
4、拌制砂浆:
(1)砂浆配合比应用重量比,计量精度为,水泥±2%,砂及掺和料±5%。
(2)宜用机械搅拌,投料顺序为砂 水泥 掺和料
水,搅拌时间不少于1.5min。
(3)砂浆应随伴随用,水泥或水泥混合砂浆一般在拌合后3~4h用完,严禁用过夜砂浆。
(4)每一楼层或250m³砌体的各种强度等级的砂浆,每台搅拌机至少应作一组试块。
5、砌空心砖墙体:
(1)组砌方法应正确,上、下错缝,交接处咬槎搭砌,掉角严重的空心砖不宜使用。
(2)水平灰缝不宜大于15㎜,应砂浆饱满,平直道顺,立缝用砂浆填实。
(3)空心砖墙在地面或楼面上砌三皮实心砖,空心砖墙砌至梁或楼板下,用实心砖斜砌挤
紧,并用砂浆填实。
(4)空心砖墙按设计要求设置构造柱、圈梁、过梁或现浇混凝土带。
(5)各种预留洞、预埋件等,应按设计要求设置,避免后剔凿。
(1)空心砖墙门窗框两侧用实心砖砌筑,不得留直槎斜槎高不大于1.2米。
(2)拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直平整,不允许砸砖修墙。
6、冬雨期施工:
(1)冬期砂浆宜用普通硅酸盐水泥拌制,砂子不得含冻块。
施工准备排砖摞底
砌空心砖墙验平
(2)空心砖表面粉尘、霜雪应清除干净,砖不宜浇水,适当增大砂浆稠度。
(3)采用掺盐砂浆,其参盐量、材料加热温度应按冬施工方案规定执行,砂浆使用温度不应
低于+5度。拉结筋、预埋件要做好防腐处理。
三、质量标准
1、保证项目:
(1)空心砖的品种、规格、强度必须符合设计要求,有出厂合格证,实验报告。
(2)砂浆品种必须符合设计要求,强度必须符合下列规定。
a.同品种、同强度等级砂浆各组试块平均强度不小于fm.k
b.任意一组试块强度不小于0.75fm.k
(3)空心砖砌体水平会缝砂浆饱满,立缝填塞密实。
(4)转角处严禁留直槎,其它部位应留斜槎。
2、基本项目:
1、上下砖错缝,每间(处)2皮砖通缝不超过3处。
2、接槎处砂浆密实,缝砖平直,接槎处水平灰缝小于5mm或有透亮缺陷不超过5
个。
3、拉结筋、构造柱、现浇钢筋混凝土带均符合设计要求。
技术负 责 人交底人接受人
技 术 交 底 记 录
年 月 日
工程名称节能大厦分部工程
主体工程
分项工程名称:空心砖砌筑工程
4、预埋木砖、预埋件符合规定。
项次 项目 允许偏差(㎜) 检验方法
1、 轴线位移 10 经纬仪或拉线尺量检查
2、 墙体顶面标高 ±15 水准仪和尺量检查
3、垂 每层 5 用2米托线板检查
直 全高 ≤10m 10 用经纬仪或吊线、尺量检查
度 >10m 20
4、表面平整度 8 用2米靠尺、楔形尺检查
5、水平灰缝平直度 10 拉10米线,尺量检查
6、门窗洞口 宽度 ±5
(后塞口) 高度 +15 尺量检查
-5
7、 水平灰缝厚度 ±2 与皮树干比较尺量检查
8、构造柱截面 ±10 尺量检查
9、外墙窗口位置上下 20 用经纬仪或吊线检查
偏移 以底层窗口为准
四、成品保护
1、暖卫、电气管线预埋件应注意保护,防止碰撞损坏。
2、预埋的拉结筋应加强保护,不得踩倒、弯折。
3、手推车应平稳行驶,防止碰撞墙体。
4、空心砖墙上下不得放脚手架排木,防止发生事故。
五、应注意的质量问题
1、砂浆强度不够:注意不使用过期水泥,计量要准确,保证搅拌时间,砂浆试块的制作
、养护、试压应符合规定。
2、墙体顶面不平直:砌到顶部时不好使线,墙体容易里出外进,应在梁底或板底弹出墙
边线,认真按线砌筑,以保证墙体顶部平直通顺。
3、门窗框两侧漏砌实心砖:门窗两侧砌实心砖,便于埋设木砖或铁件,固定门窗框,并安放
混凝土过梁。
4、空心砖墙后剔凿:预留孔洞、预埋件应准备预留、预埋。防止后剔凿,以免影响质量
。
5、拉结筋不合砖行:混凝土墙、柱内预埋拉结筋经常不能与砖行灰缝吻合,应预现计算砖
行模数、位置、标高控制准确,不应将拉竭筋弯折使用。
6、预埋在墙、柱内的拉结筋任意弯折、切断:应注意保护,不允许任意弯折或切断。
技术负 责 人交底人接受人
