2008年全国建设工程造价员资格考试试卷

合集下载

2008年度答案

2008年度答案

浙江省2008年度《全国建设工程造价员资格》考试试卷建筑工程计价试题(闭卷)答案一、单项选择题(10题,每题1分,共10分。

将正确答案选项的编号填入答题卷内相应位二、多项选择题(10题,每题2分,共20分。

将正确答案选项的编号填入答题卷内相应位三、定额套用和换算及清单组价(共30分)(所有计算结果均保留2位小数)(一)定额套用和换算(4题,每小题5分,共20分;列出完整的定额编号。

)(二)清单组价(1小题,共10分)解:1、计价工程量计算见下表:2、列表计算清单综合单价分部分项工程量清单项目综合单价计算表(表2)工程名称:××工程计量单位:㎡项目编码:020********* 工程数量:48.00综合单价=2886.83÷48=60.14元/㎡四、综合计算题(2题,共60分。

除题中另有要求外,计算结果一律保留2位小数。

)(一)计算题(40分)解:1、带基2—2断面挖土及基础工程量清单编制清单项目工程量计算表(表3)根据工程量清单格式,编制该混凝土带形基础工程量清单如下:分部分项工程量清单(表4)工程名称:××工程第页共页2、清单计价组合(1)带基2-2断面土方开挖工程量清单计价组合①挖土放坡系数及工作面宽度按本省03定额规定(同一槽坑土类不同以多者为放坡标准),二类土深度多于三类土,挖土总深度大于 1.2M,按二类土放坡标准,K=0.5;根据题意,挖土工作面按定额人工挖土标准考虑,C=0.3M。

计价工程量计算见下表:②计价组合与定额套用列入下表:土方工程工程量清单计价组合内容确定表(表6)(2)带基2-2断面混凝土浇捣工程量清单计价组合①计价工程量计算见下表:带形基础计价工程量计算表(表7)②计价组合与定额套用列入下表:带形基础工程量清单计价组合内容确定表(表8)(二)计算题(20分)解:工程量计算及套价表(表9)。

08真题-园林计价

08真题-园林计价

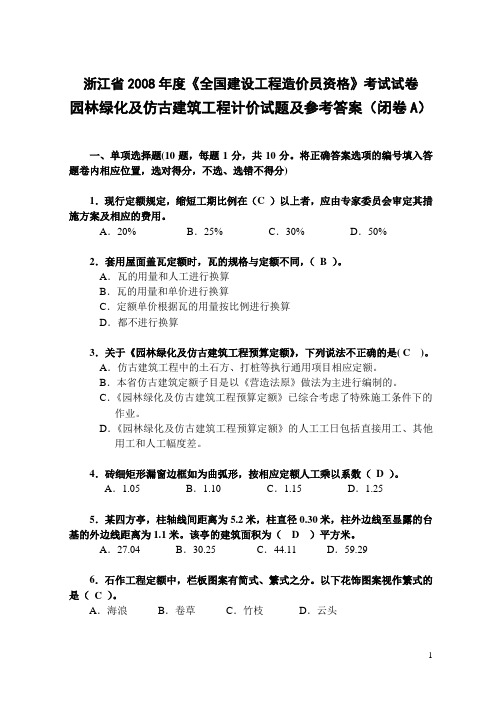

浙江省2008年度《全国建设工程造价员资格》考试试卷园林绿化及仿古建筑工程计价试题及参考答案(闭卷A)一、单项选择题(10题,每题1分,共10分。

将正确答案选项的编号填入答题卷内相应位置,选对得分,不选、选错不得分)1.现行定额规定,缩短工期比例在(C )以上者,应由专家委员会审定其措施方案及相应的费用。

A.20% B.25% C.30% D.50%2.套用屋面盖瓦定额时,瓦的规格与定额不同,(B )。

A.瓦的用量和人工进行换算B.瓦的用量和单价进行换算C.定额单价根据瓦的用量按比例进行换算D.都不进行换算3.关于《园林绿化及仿古建筑工程预算定额》,下列说法不正确的是( C )。

A.仿古建筑工程中的土石方、打桩等执行通用项目相应定额。

B.本省仿古建筑定额子目是以《营造法原》做法为主进行编制的。

C.《园林绿化及仿古建筑工程预算定额》已综合考虑了特殊施工条件下的作业。

D.《园林绿化及仿古建筑工程预算定额》的人工工日包括直接用工、其他用工和人工幅度差。

4.砖细矩形漏窗边框如为曲弧形,按相应定额人工乘以系数(D )。

A.1.05 B.1.10 C.1.15 D.1.255.某四方亭,柱轴线间距离为5.2米,柱直径0.30米,柱外边线至显露的台基的外边线距离为1.1米。

该亭的建筑面积为( D )平方米。

A.27.04 B.30.25 C.44.11 D.59.296.石作工程定额中,栏板图案有简式、繁式之分。

以下花饰图案视作繁式的是( C )。

A.海浪B.卷草C.竹枝D.云头7.园拱桥拱洞脚手架按桥拱洞水平投影面积计算工程量,套用( C )定额。

A.综合脚手架B.外墙脚手架C.园拱桥脚手架D.满堂脚手架8.定额规定,堆砌土山丘的工程量按设计图示山丘水平投影外接矩形面积乘以高度的(B),以体积计算。

A.1/2 B.1/3 C.1/4 D.1/59.屋面工程定额中,蝴蝶瓦的损耗是( B )%。

A.8B.5C.2D.610.《园林绿化及仿古建筑工程预算定额》中,运土石方工程量按实方计算时,其人工乘以系数(B )。

08年四川造价员考试开卷试题答案共16页文档

08年四川造价员考试开卷试题答案共16页文档

2149.58
6
11.38
3352.15
7
清单项目综合单价
m3
1
206.69
(1分)
8
294.57
工程名称:某工程 项目编码:010101003001 项目名称: 挖基础士方
序号 1
定额编号 A A 0004
2
3
A A 0015
4
5
2008年全国建设工程造价员资格考试——案例一
表 3 挖基础土方清单项目综合单价计算表
2008年全国建设工程造价员资格考试——案例一
1. 土壤类别:三类土
3
010101003002
弃(余)土外运 2.弃土运距:由投标人自行考虑
机械运输1公里(1分)
11.40
m3
(3分)
18.59
4 010401002001※
89.93-71.35=18.58
1.垫层材料种类、厚度:C15混凝土 厚150mm
2
010702001001
项目名称
项目特征
计量 单位
工程 数量
计算式
屋面保温
1.部位:屋面 2.材料品种:1:12水泥珍珠 岩
m2
144 (2分)
S=16×9=144
屋面卷 材防水
1.卷材品种、规格: 3mm厚SBS改性沥青(1分)
1.防水层做法: 加热烤铺(1分)
1.找平层:
m2
1:3水泥砂浆 厚20mm
m3 (3分) 89.93
3.挖土深度:1.7m(1分)
2.3×2.3×1.7×10=89.93
1.土质要求:三类土、符合规范及 设计要求
2.夯填(碾压):机械碾压 人工夯填(1分) 2 010103001001 土方回填 3.运输距离:人力车运输40m

2008年河南省建设工程造价员资格认证考试试卷--参考答案

2008年河南省建设工程造价员资格认证考试试卷--参考答案

2008年河南省建设工程造价员资格认证考试---(建筑和装饰工程)非标准答案仅供参考试题三、计算题(80分,计算结果保留两位小数)表3---2工程量清单计算书表3---3工程量清单综合单价分析表参见《建设工程工程量清单计价规范》第27页的表—092、招标文件提供了暂估单价的材料,按暂估的单价填入表内“暂估单价”栏及“暂估合价”栏。

(上表中的数据来源及计算分析过程:地18清单组价分析:①地18(客厅、餐厅、卧室、阳台、楼梯间)总面积=(4.2-0.24)*(3.1-0.24)+(4.2-0.24)*(3.6-0.24)+(1.8-0.24)*(4.2-2.9-0.06+0.12)+(7.2-0.24)*(4-0.24)+3.6*(3.1-0.12)+2.1*(3.6-0.24)+(1.2-0.3)*(3.1+4.1)=77.19m2②80厚C10垫层体积=77.19*0.08=6.18m3-------推出1m2地面中含垫层C10有6.18/77.19=0.08m3③1-38 500*500地砖地面定额单位100m2材料费:500*500地砖0.408*6000=24481:4水泥砂浆含325水泥:0.351*240*2.16=181.958中粗砂:1.182*90*2.16=229.781水:0.3*4.05*2.16=2.624325水泥+中粗砂+水=181.958+229.781+2.624=414.36素水泥浆含325水泥:1.502*240*0.1=36.048水:0.3*4.05*0.1=0.1215 两者合计36.17白水泥:10*0.42=4.2锯片:0.32*12=3.84水:3*4.05=12.15其他:7.42*1=7.42所以材料费小计=2448+414.36+36.17+4.2+3.84+12.15+7.42=2926.14机械费小计=48.82人工费小计=1348.48管理费和利润小计=520.37+317.3=837.67④1-152混凝土垫层C10 定额单位10m3人工费小计=408.50材料费:现浇碎石混凝土粒径《400(325水泥)C10中含325水泥:0.274*240*10.1=664.176 中粗砂:0.46*90*10.1=418.14碎石:0.85*50*10.1=429.25水:0.173*4.05*10.1=7.077四者合计=664.176+418.14+429.25+7.077=1518.643水:5*4.05=20.25所以材料费合计=1518.643+20.25=1538.893机械费:8.38管理费和利润:155.8+104.5=260.3表4---1表5---1例题:某工程在标高30m楼层处有一个有梁板120mm厚,其体积为90m3砼C30。

2008造价员考试试题空

2008造价员考试试题空

造价员模拟试卷试题及答案(一)(发布时间: 2008-7-28 14:19:00来自:)一、单选题60分(在下列备选答案中,只有一个是正确的,请将正确的代码填入括号内,选对得分,不选、选错均不得分)1、下列定额分类中属于按照生产要素消耗内容分类的是----------------()A、材料消耗定额、机械消耗定额、工器具消耗定额B、劳动消耗定额、机械消耗定额、材料消耗定额C、机械消耗定额、材料消耗定额、建筑工程定额D、资金消耗定额、劳动消耗定额、机械消耗定额2、在下列各种定额中,以工序为研究对象的是-----------------------------()A、概算定额B、施工定额C、预算定额D、投资估算指标3、在预算定额人工工日消耗量计算时,已知完成单位合格产品的基本用工为22工日,超运距用工为4工日,辅助用工为2工日,人工幅度差系数为12%,则预算定额中的人工工日消耗量为()工日。

A、3.36B、25.36C、28D、31.364、机械台班单价中的折旧费计算公式为----------------------------------()A、台班折旧费=机械预算价格/ 耐用总台班数B、台班折旧费=机械预算价格×(1-残值率)/ 耐用总台班数C、台班折旧费=机械预算价格×(1-残值率)×贷款利息系数/ 耐用总台班数D、台班折旧费=机械帐面净值/ 耐用总台班数5、采用工程量清单计价方式,业主对设计变更而导致的工程造价的变化一目了然,业主可以根据投资情况来决定是否进行设计变更。

这反映了工程量清单计价方法()的特点。

A、满足竞争的需要B、有利于实现风险合理分担C、有利于标底的管理和控制D、有利于业主对投资的控制6、工程量清单表中项目编码的第四级为----------------------------------()A、分类码B、章顺序码C、清单项目码D、具体清单项目码7、在工程量清单的编制过程中,具体的项目名称应该结合()确定A、项目特征B、工程内容C、计量单位D、项目编码8、建设项目总概算是编制和确定建设项目------------------------------------()A、从筹建到竣工所需建筑安装工程全部费用的文件B、从筹建到竣工交付使用所需全部费用的文件C、从开工到竣工所需建筑安装工程全部费用的文件D、从开工到竣工交付使用所需全部费用的文件9、投标单位应按招标单位提供的工程量清单,注意填写单价和合价。

2008年造价工程师《建设工程计价》执业资格考试真题

2008年造价工程师《建设工程计价》执业资格考试真题

2008年造价工程师《建设工程计价》执业资格考试真题(共120分)【试题必做部分】一、单选题(72分) -- 选项当中只有一个是正确的答案30.某典型工程,其建筑工程造价的构成及相关费用与上年度同期相比的价格指数如下表所示,和去年同期相比,该典型工程的建筑工程造价指数为()。

37.某企业相关各年的利润总额如下表所示,若企业所得税率为33%,根据现行《工业企业财务制度》,该企业在第5年序、第7年序应缴纳所得税分别为()万元。

41.某项目需购置一套工艺设备,有甲、乙、丙、丁四个方案供选择,其年加工能力依次为40万件、35万件、30万件、25万件,其余有关数据如下表,不考虑时间价值因素,根据寿命周期成本理论,费用效率值最高的方案是()。

71.某工业建设项目及其动力车间有关数据如下表,则应分摊到动力车间固定资产价值中的土地征用费和设计费合计为()万元。

一、多选题(48分) -- 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分【试题必做答案部分】一、单选题1.【答案】C2.【答案】A3.【答案】A4.【答案】D5.【答案】B6.【答案】C7.【答案】A8.【答案】A9.【答案】D10.【答案】D11.【答案】D13.【答案】B14.【答案】C15.【答案】C16.【答案】C17.【答案】A18.【答案】C19.【答案】C20.【答案】D21.【答案】A22.【答案】D23.【答案】A24.【答案】D25.【答案】C26.【答案】B27.【答案】B28.【答案】A29.【答案】D30.【答案】C31.【答案】C32.【答案】D33.【答案】B34.【答案】D35.【答案】D36.【答案】C37.【答案】D38.【答案】C40.【答案】B41.【答案】C42.【答案】D43.【答案】C44.【答案】D45.【答案】C46.【答案】C47.【答案】C48.【答案】D49.【答案】B50.【答案】D51.【答案】B52.【答案】D53.【答案】C54.【答案】D55.【答案】C56.【答案】D57.【答案】A58.【答案】B59.【答案】C60.【答案】D61.【答案】C62.【答案】C63.【答案】A64.【答案】D65.【答案】D67.【答案】A68.【答案】B69.【答案】C70.【答案】D71.【答案】B72.【答案】C二、多选题73.【答案】BCD74.【答案】AD75.【答案】ABCE76.【答案】ACDE77.【答案】BE78.【答案】ABCD79.【答案】BCD80.【答案】ABD81.【答案】ABE82.【答案】AB83.【答案】BDE84.【答案】ABC85.【答案】BCD86.【答案】ABE87.【答案】BCDE88.【答案】CDE89.【答案】CDE90.【答案】ABCD92.【答案】BDE93.【答案】BDE94.【答案】AC95.【答案】ACDE96.【答案】AD。

2008年河北省建设工程造价员资格考试真题

2008年河北省建设工程造价员资格考试真题2008年河北省建设工程造价员资格考试土建专业(一、二、三级)试卷(闭卷部分)一、单项选择题(本题共35题。

三级考生答1至20题,每题1分,共分:二级考生答6至30题,每题1分,共25分;一级考生答11至题,每题1分,共25分。

每题的备选答案中,只有一个最符合题砉1.2008年《全国统一建筑工程基础定额河北省消耗量定额》自( C )起执行,以前完成的工作量不再调整。

A.2008年1月1日 B.2008年5月1日 C.2008年7月1日 D.2008年12月1日2.综合单价组成不包括的是( D )。

A.措施费 B.管理费C.利润 D.风险费用3.建设工程施工招标文件的组成内容应包括( A )。

A.施工方案 B.履约担保C.招标公告 D.投标文件格式4.按照2008年《河北省建筑、安装、市政、装饰装修工程费用标准》规定,下列不属于直接工程费中材料费的是( D )。

A.材料运输费B.材料采保费C.材料包装费D.施工机械安装拆卸所消耗材料费C.B010********* D.010*********9.对分部分项工程量清单项目特征可不描述的是( A )。

A.涉及正确计量计价的可不描述B.涉及结构要求的可不描述c.涉及施工难易程度的可不描述D.应由投标人根据当地材料确定的可不描述10.按照2008年“河北省建设工程计价标准”规定,材料检验试验配合费包含在( C ) 中。

A.材料费 B.机械费C.措施费 D.企业管理费11.在我省行政区域内的国有投融资建筑工程,应当设立( A )。

A.控制价 B.标底C.最高限价 D.最低限价12.2008年《河北省建筑、安装、市政、装饰装修工程费用标准》中,工程类别划分以 ( B )为单位。

A.单项工程 B.单位工程C.分部工程 D.分项工程13.乙级工程造价咨询企业注册资金不得少于( C )。

A.200万元 B.100万元C.50万元 D.30万元14.定额按不同的用途分类,可分为( A )、预算定额、概算定额、概算指标和投资估算指标。

2008年造价工程师考试《案例分析》真题及解析(考生版)

云测库,互联网测评考试与人才管理平台2008年造价工程师考试《案例分析》真题及解析(考生版)试卷题量:6题试卷总分:140分试卷限时:240分钟测评/引用码:gnwKL8m一、案例分析1、某企业拟兴建一项工业生产项目。

同行业同规模的已建类似项目工程造价结算资料,见表1-1: 表1-1 已建类似项目工程造价结算资料 表1.1中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=8.3元人民币),其余为其他从属费用和国内运杂费。

问题: 1.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为13.5%、61.7%、9.3%、15.5%,因建设时间、地点、标准等不同,相应的价格调整系数分别为1.36、1.28、1.23、1.18;拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了20%,其余工程内容不变。

试计算建筑工程造价综合差异系数和拟建项目建筑工程总费用。

2.试计算进口设备其他从属费用和国内运杂费占进口设备购置费的比例。

3.拟建项目A生产车间的主要生产设备仍为进口设备,但设备货价(离岸价)为1100万美元(1美元=7.2元人民币);进口设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上调25%。

A生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调10%。

试计算拟建项目A生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。

4.假设拟建项目的建筑工程总费用为30000万元,设备购置总费用为40000万元;安装工程总费用按表1.1中数据综合上调15%;工程建设其他费用为工程费用的200/6,基本预备费费率为5%,拟建项目的建设期涨价预备费为静态投资的3%。

试确定拟建项目全部建设投资。

造价工程师:2008年案例分析考试真题及答案

造价工程师:2008年案例分析考试真题及答案试题一:(20分)某企业拟兴建一项工业生产项目。

同行业同规模的已建类似项目工程造价结算资料,见表1-1:表1-1已建类似项目工程造价结算资料表1.1中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=8.3元人民币),其余为其他从属费用和国内运杂费。

问题:1.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为13.5%、61.7%、9.3%、15.5%,因建设时间、地点、标准等不同,相应的价格调整系数分别为1.36、1.28、1.23、1.18;拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了20%,其余工程内容不变。

试计算建筑工程造价综合差异系数和拟建项目建筑工程总费用。

2.试计算进口设备其他从属费用和国内运杂费占进口设备购置费的比例。

3.拟建项目A生产车间的主要生产设备仍为进1:2设备,但设备货价(离岸价)为1100万美元(1美元=7.2元人民币);进1:2设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上调25%。

A生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调10%。

试计算拟建项目A生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。

4.假设拟建项目的建筑工程总费用为30000万元,设备购置总费用为40000万元;安装工程总费用按表1.1中数据综合上调15%;工程建设其他费用为工程费用的200/6,基本预备费费率为5%,拟建项目的建设期涨价预备费为静态投资的3%。

试确定拟建项目全部建设投资。

(问题1~4计算过程和结果均保留两位小数。

)试题一答案:(20分)问题1:(5分)(1)建筑工程造价综合差异系数:13.5%×1.36+61.7%×1.28+9.3%×1.23+15.5%×1.18(1.5分)=1.27(0.5分)(2)拟建项目建筑工程总费用:(21734.00-4470.00×20%)×1.27(2.5分)=26466.80(万元)(0.5分)问题2:(3分)进口设备其他从属费用和国内运杂费占设备购置费百分比:(16430-1200×8.3)/16430(2.5分)=39.38%(0.5分)问题3:(8分)(1)计算拟建项目A生产车间的设备购置费方法一:①拟建项目A生产车间进口设备购置费:1100×7.2/(1-39.38%)(2.0分)=13065.00(万元)(0.5分)②拟建项目A生产车间国内配套采购的设备购置费:(17500.00-16430.00)×(1+25%)(1分)=1337.50(万元)(0.5分)③拟建项目A生产车间设备购置费:13065.00+1337.50(0.5分)=14402.50(万元)(0.5分)方法二:①拟建项目A生产车间进口设备从属费用及国内运价为xx/(1100×7.2+×1=39.38%(2分)x=5145.O0(万元)(0.5分)②拟建项目A生产车间国内配套采购的设备购置费(17500-16430)×(1+25%)(1分)=1337.50(万元)(0.5分)③拟建项目A生产车间设备购置费1100×7.2+5145.00+1337.50(0.5分)=14402.50(万元)(0.5分)方法三:①拟建项目A车间进口设备费为x(x-1100×7.2)/x=39.38%(2分)x=13065.00(万元)(0.5分)②拟建项目A生产车间设备购置费(17500-16430)×(1+25%)+13065.00(2分)=14402.50(万元)(0.5分)(2)主要生产项目设备购置费:14402.50+(4800+3750)×(1+10%)(1分)=23807.50(万元)(0.5分)(3)拟建项目设备购置总费用23807.50+(5680.00+600.00)×(1+10%)(1分)=30715.50(万元)(0.5分)问题4:(4分)拟建项目全部建设投资:方法一:[30000+40000+7916×(1+15%)]×(1+20%)×(1+5%)×(1+3%)(3.5分)=79103.4×1.2×1.05×1.03=102660.39(万元)(0.5分)方法二:(1)拟建项目安装工程费:7916.00×(1+15%)=9103.40(万元)(0.5分)(2)拟建项目工程建设其他费用:79103.40×20%(0.5分)=15820.68(万元)(0.5分)(3)拟建项目基本预备费:(79103.40+15820.68)×5%(0.5分)=4746.20(万元)(0.5分)(4)拟建项目涨价预备费:(79103.40+15820.68+4746.20)×3%(0.5分)=2990.11(万元)(0.5分)(5)拟建项目全部建设投资:79103.40+15820.68+4746.20+2990.11造/价10|0分整理=102660.39(万元)(0.5分)评分说明:将若干步骤合并计算,计算式列式正确,结果正确,得满分;计算式列式不正确,不得分造价工程师:2008年案例分析考试真题及答案2[大] [中] [小] 试题二:(20分)某分包商承包了某专业分项工程,分包合同中规定:工程量为2400m3;合同工期为30天,6月11日开工,7月10日完工;逾期违约金为1000元/天。

2008年全国造价工程师《建设工程造价案例分析(土木建筑工程、安装工程)》真题及详【圣才出品】

2008年全国造价工程师《建设工程造价案例分析(土木建筑工程、安装工程)》真题及详解试题一(20分)某企业拟兴建一项工业生产项目。

同行业同规模的已建类似项目工程造价结算资料,见表1-1。

表1-1 已建类似项目工程造价结算资料表1-1中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=8.3元人民币),其余为其他从属费用和国内运杂费。

【问题】1.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为13.5%、61.7%、9.3%、15.5%,因建设时间、地点、标准等不同,相应的价格调整系数分别为1.36、1.28、1.23、1.18;拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了20%,其余工程内容不变。

试计算建筑工程造价综合差异系数和拟建项目建筑工程总费用。

2.试计算进口设备其他从属费用和国内运杂费占进口设备购置费的比例。

3.拟建项目A生产车间的主要生产设备仍为进口设备,但设备货价(离岸价)为1100万美元(1美元=7.2元人民币);进口设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上调25%。

A生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调10%。

试计算拟建项目A生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。

4.假设拟建项目的建筑工程总费用为30000万元,设备购置总费用为40000万元;安装工程总费用按表1-1中数据综合上调15%;工程建设其他费用为工程费用的20%,基本预备费费率为5%,拟建项目的建设期涨价预备费为静态投资的3%。

试确定拟建项目全部建设投资。

(问题1~4计算过程和结果均保留两位小数)【参考答案】1.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为13.5%、61.7%、9.3%、15.5%,因建设时间、地点、标准等不同,相应的价格调整系数分别为1.36、1.28、1.23、1.18;拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了20%,其余工程内容不变。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2008 年全国建设工程造价员资格考试试卷 土建专业 背景资料: 一、设计说明 1.某工程±0.00以下, 柱及独立基础平面、剖面图详见图1-1, 此独立基础及柱共10个。 2.基础垫层为非原槽浇注, 垫层支模,混凝土强度等级为C15,独立基础及柱混凝土强度等级为C20。 3.本±0.00以下基础工程建设方已完成三通一平,土壤类别及填土均为三类土,均属天然密实土, 室内外标高均为±0.00。 二、技术要求 1.本基础工程土方为人工放坡开挖,非桩基工程,不考虑开挖时排地表水及基底钎探,工作面为0.3m , 放坡系数为0.33。 2.开挖基础土方, 其中一部分土壤考虑按挖方量的70%进行现场内运输、堆放,采用人力车运输,距离为4Om,另一部分土壤在基坑边堆放, 现场内土壤堆放时间为一个月。 3.基础回填后弃土(余土)外运,采用机械运输,场外运输距离为1km。回填为人工夯填。 4.混凝土柱及基础和垫层均现场搅拌,材料为中砂砾石。

问题: 一、根据图1-1基础平面图、剖面图、设计说明、技术要求、审查本±0.00以下柱及独立基础的“表1分部分项工程量清单表”和“表2独立基础清单项目综合单价计算表、表3挖基础土方清单项目综合单价计算表”中的有关内容。 二、审查要求及计算说明 1.根据《建设工程工程量清单计价规范》GB50500-2003、《四川省建设工程工程量清单计价管理办法》和《四川省建设工程工程量清单招标投标报价评审办法》(川建发[2006]112号)、2004年《四川省建设工程工程量清单计价定额》及有关勘误、解释、配套文件审查“表1分部分项工程量清单表”和“表2独立基础清单项目综合单价计算表、表3挖基础土方清单项目综合单价计算表”中项目编码、项目特征描述、计量单位、工程数量、定额编号、定额项目、综合单价及清单项目综合单价是否有误,将错误的内容、标注、数量、单价、编号用“—”符号划去后, 将正确的内容、标注、数量、单价、编号填写在下一空行或空白处的相应栏目中, 或填加相应内容,凡不按此规定填写的一律扣5分。 2.措施项目及规费清单不计算, 定额项目综合单价(人工费、材料费、机械费、综合费)均不调整,钢筋不计算, 混凝土基础垫层不分列清单项目。 3.计算工程数量及单价数量以“m 、m3、m2”为单位,步骤计算结果保留三位小数,其最终计算结果保留两位小数。 4.须评审综合单价的项目为:挖基础土方、混凝土独立基础。 序 号 项目编码 项目名称 项目特征

计量 单位 工程

数量

1 010101003001※ 挖基础士方 1. 土壤类别:三类土 m3 79.38 (3分) 89.93 2.弃土运距:挖方量的70%现场内运输堆放,其余挖方人力车运输距离40m 3.挖土深度:1.7m(1分) 2.3×2.3×1.7×10=89.93

2 010103001001 土方回填 1.土质要求:三类土、符合规范及设计要求 m3 67.98 (3分) 71.34

2.夯填(碾压):机械碾压 人工夯填(1分) 3.运输距离:人力车运输40m

室外地坪以下基础体积:11.38+1.92+5.29=18.59 1. 独立基础:11.38 2. 矩形柱:1.92 3. 垫层:2.3×2.3×0.1×10=5.29 土方回填:89.93-18.59=71.34

3 010101003002 弃(余)土外运

1. 土壤类别:三类土 m3 11.40 (3分) 18.59

2.弃土运距:由投标人自行考虑 机械运输1公里(1分)

89.93-71.35=18.58

4 010401002001※ 独立基础 1.垫层材料种类、厚度:C15混凝土 厚150mm

m3 10.4 (3分) 11.38

100(1分)

2.混凝土强度等级:C20

5 010402001001 矩形柱 1. 混凝土强度等级:C25 m3 2.72 (3分) 1.92 C20(1分)

0.4×0.4×1.2×10=1.92 表 2 独立基础清单项目综合单价计算表 工程名称:某工程 计量单位:m3 项目编码:010401002001 工程量: 10.4 11.38 项目名称: 现浇混凝土独立基础 清单项目综合单价:206.69 元 294.57

序号 定额编号 定额项目 单位 数量 综合单价〈元〉 单价 合价 1 A D0028 现浇C20砼独立基础 m3 10.4 206.69 2149.58 2 (1分) 11.38 2352.13

3 AD0017 (1分) 现浇C15砼垫层 m3 5.29 (2分) 189.04 1000.02 4 5 清单项目合价 m3 10.4 2149.58 6 11.38 3352.15 7 清单项目综合单价 m3 1 206.69 (1分) 8 294.57

表 3 挖基础土方清单项目综合单价计算表 工程名称:某工程 计量单位:m3 项目编码:010101003001 工程量: 79.38 89.93 项目名称: 挖基础土方 清单项目综合单价:15.24 元 13.26元

序号 定额编号 定额项目 单位 数量 综合单价〈元〉

单价 合价

1 A A 0004 挖沟槽、基坑土方 深2m内 m3 103.19 9.15 944.19 2 (1分) 89.93 822.26 3 A A 0015 人力车运土方 运距50m以内 m3 103.19 2.57 265.20 4 (3分) 143.79 369.54 5 清单项目合价 m3 79.38 1209.39 6 89.93 1192.40 7 清单项目综合单价 m3 1 15.24 (1分) 8 13.26 表 3 挖基础土方清单项目综合单价计算表 工程名称:某工程 计量单位:m3 项目编码:010101003001 工程量: 89.93 项目名称: 挖基础土方 清单项目综合单价:31.42元

序号 定额编号 定额项目 单位 数量 综合单价〈元〉

单价 合价

1 A A 0004 挖沟槽、基坑土方 深2m内 m3 205.42 11.22 2304.81 2 V=[(2.3+2×0.3+0.33×1.7)2×1.7+1/3×0.332×1.73]×10=205.42 3 A A 0015 人力车运土方 运距50m以内 m3 143.79 3.62 520.52 4 205.42×70%=143.79 5 清单项目合价 m3 89.93 2825.33 6 7 清单项目综合单价 m3 1 31.42 8

2008年全国建设工程造价员资格考试——案例二 背景资料: 某工程SBS改性沥青卷材防水屋面平面、剖面图如图1-2所示, 其自结构层由下向上的做法为:钢筋混凝土板上用1:12水泥珍珠岩找坡,坡度2 % ,最薄处60mm;保温隔热层上1:3水泥砂浆找平层反边300mm高, 在找平层上刷冷底子油, 加热烤铺,贴3mm厚SBS改性沥青防水卷材一道(反边高300mm ),在防水卷材上抹1:2.5水泥砂浆找平层(反边高300mm ) 。不考虑嵌缝,砂浆以使用中砂为拌和料, 女儿墙不计算, 未列项目不补充。

问题: 1.根据以上背景资料及《建设工程工程量清单计价规范》GB50500 -2003,将该屋面, “表 4屋面保温及卷材防水分部分项工程量清单表”中的空白栏填写完整。

表 4 屋面保温及卷材防水分部分项工程量清单表 序号 项目编码 项目名称 项目特征 计量 单位 工程 数量 计算式

1 010803001001 (1分) 屋面保温 1.部位:屋面 2.材料品种:1:12水泥珍珠岩 m2 144 (2分) S=16×9=144

2 010702001001 屋面卷 材防水 1. 卷材品种、规格: 3mm厚SBS改性沥青(1分) m2 159 (3分) S=144+(16+9)×2×0.3=159 1. 防水层做法: 加热烤铺(1分) 1. 找平层: 1:3水泥砂浆 厚20mm (1分) 1. 保护层: 1:2.5水泥砂浆 厚25mm (1分)

2. 根据《建设工程工程量清单计价规范》GB50500 – 2003,按2004年《四川省建设工程工程量清单计价定额》的工程量计算规则、工程内容、计量单位及定额项目综合单价、人工费、材料费、机械费、综合费(以上五项均不调整) ,计算出该背景资料SBS改性沥青卷材屋面防水清单项目及保温隔热清单项目的综合单价, 并填写完整“表 5 屋面保温清单项目综合单价计算表、表6屋面卷材防水清单项目综合单价计算表”中内容空白栏。。 表 5屋面保温隔热清单项目综合单价计算表 工程名称:某工程 计量单位:㎡ 项目编码:010803001001(1分) 工程量: 144(1分) 项目名称: 屋面保温 清单项目综合单价:20.68(1分)

序号 定额编号 定额项目 单位 数量 综合单价〈元〉

单价 合价

1 AH0137 (1分) 现浇1:12水泥珍珠岩 m 3 (1分) 15.12 (5分) 196.95 2977.88 2 3 4

5 h=0.06+9/4×2%=0.105mm V=-16×9×0.105=15.12m3

6

7 清单项目合价 m 2 144 (1分) 2977.88 8 清单项目综合单价 m 2 1 20.68

表6 屋面卷材防水清单项目综合单价计算表 工程名称:某工程 计量单位:㎡ 项目编码:010702001001 工程量:159 项目名称: 屋面卷材防水 清单项目综合单价:47.12

序号 定额编号 定额项目 单位 数量 综合单价〈元〉

单价 合价

1 BA0003 (1分) 1:3水泥砂浆找平,厚20mm m2 (1分) 159 (2分) 8.57 1362.63 2 AG0375 (1分) 3mm厚SBS改性沥青卷材防水 m2 (1分) 159 27.38 4353.42 3 BA0002 (1分) 1:2.5水泥砂浆找平层20mm m2 (1分) 159 (2分) 9.24 1469.16 4 BA0014 (1分) 1:2.5水泥砂浆找平每增减5mm m2 (1分) 159 (2分) 1.93 306.87 5 6
