矿井工业场地任务交代室及附属工程施工组织设计
煤矿工业场地管网安装工程施工组织设计策划方案

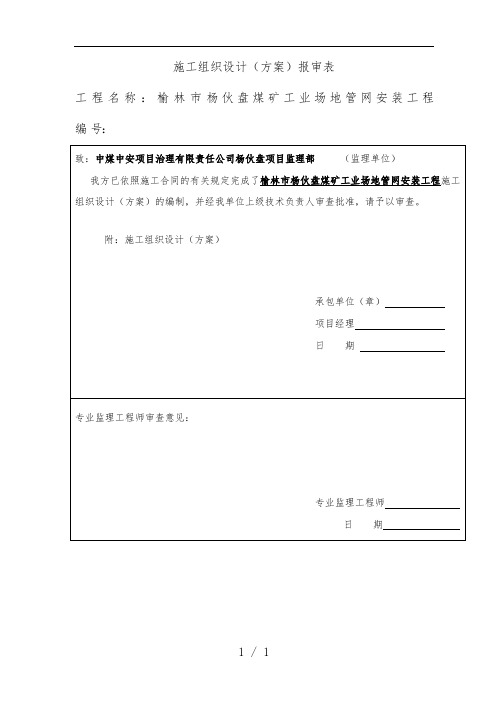

施工组织设计(方案)报审表工程名称:榆林市杨伙盘煤矿工业场地管网安装工程编号:榆林市杨伙盘煤矿工业场地管网安装工程施工组织设计编制单位:陕西万隆矿业有限公司编制日期:二0一0年十二月二日目录第一章编制讲明第二章工程概况第三章施工组织机构及职责第四章施工预备第五章施工进度打算及保证措施第六章要紧分部分项工程施工方案第七章要紧分部分项工程安装标准第八章质量保证措施第九章安全生产措施第十章文明施工措施第十一章成品爱护第十二章文明施工措施及环保爱护治理体系与措施附表:1、质量保证体系2、安全保证体系3、劳动力来源组成表第一章编制讲明该施工措施为榆林进出口煤炭公司杨伙盘煤矿管网安装工程提供的施工和治理的技术文件,用以保证该项工程能保质、保期、安全完成。
该施工措施编制依据:1、施工设计图。
2、国家现行的施工验收规范:工程质量检验评定标准、工艺标准和操作规程。
3、国家给水、采暖及消防工程标准图集。
4、相关施工工艺及操作规程。
5、公司《质量治理手册》和质量体系文件。
6、其它有关技术、质量、安全等规定。
第二章工程概况该工程是杨伙盘煤矿二期改造建设配套工程,包括工业场区热力管网、给排水管网及消防管网的安装工程。
由土建施工、管道安装两项组成。
要紧工程量:1、工业场地供热管网为蒸汽管网和热水管网。
我们要紧施工工业场区热力管网,包括去换热站的蒸汽管道沿栈桥、龙门架架空安装,一平台、二平台的所有的蒸汽、回水管道安装。
该供热管网采纳地沟敷设方式,地沟采纳通行及不通行地沟。
工业场地内蒸汽管、热水供水回水管及所有架空供热管均保温,地沟内的凝聚水管除不通行地沟内的不保温外均保温,保温材料采纳岩棉制品,外缠玻璃布爱护层,保温结构详见国标08R418-1,保温厚度为50mm,室外架空部分所有管道均为60mm,保温层为复合涂抹外爱护层。
2、架空敷设管道支座、滑动支座、固定支座均采纳国标03R411-1施工。
3、室外热力管道地沟施工采纳国标03R411—2,室外热力管道安装采纳03R411—1。
矿建工程施工组织设计编制

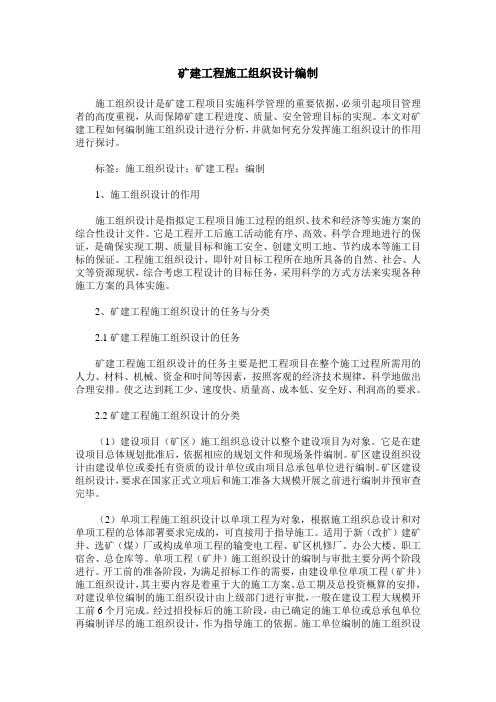

矿建工程施工组织设计编制施工组织设计是矿建工程项目实施科学管理的重要依据,必须引起项目管理者的高度重视,从而保障矿建工程进度、质量、安全管理目标的实现。
本文对矿建工程如何编制施工组织设计进行分析,并就如何充分发挥施工组织设计的作用进行探讨。
标签:施工组织设计;矿建工程;编制1、施工组织设计的作用施工组织设计是指拟定工程项目施工过程的组织、技术和经济等实施方案的综合性设计文件。
它是工程开工后施工活动能有序、高效、科学合理地进行的保证,是确保实现工期、质量目标和施工安全、创建文明工地、节约成本等施工目标的保证。
工程施工组织设计,即针对目标工程所在地所具备的自然、社会、人文等资源现状,综合考虑工程设计的目标任务,采用科学的方式方法来实现各种施工方案的具体实施。
2、矿建工程施工组织设计的任务与分类2.1矿建工程施工组织设计的任务矿建工程施工组织设计的任务主要是把工程项目在整个施工过程所需用的人力、材料、机械、资金和时间等因素,按照客观的经济技术规律,科学地做出合理安排。
使之达到耗工少、速度快、质量高、成本低、安全好、利润高的要求。
2.2矿建工程施工组织设计的分类(1)建设项目(矿区)施工组织总设计以整个建设项目为对象。
它是在建设项目总体规划批准后,依据相应的规划文件和现场条件编制。
矿区建设组织设计由建设单位或委托有资质的设计单位或由项目总承包单位进行编制。
矿区建设组织设计,要求在国家正式立项后和施工准备大规模开展之前进行编制并预审查完毕。
(2)单项工程施工组织设计以单项工程为对象,根据施工组织总设计和对单项工程的总体部署要求完成的,可直接用于指导施工。
适用于新(改扩)建矿井、选矿(煤)厂或构成单项工程的输变电工程、矿区机修厂、办公大楼、职工宿舍、总仓库等。
单项工程(矿井)施工组织设计的编制与审批主要分两个阶段进行。
开工前的准备阶段,为满足招标工作的需要,由建设单位单项工程(矿井)施工组织设计,其主要内容是着重于大的施工方案、总工期及总投资概算的安排,对建设单位编制的施工组织设计由上级部门进行审批,一般在建设工程大规模开工前6个月完成。
煤矿工业场地设计【精选文档】

煤矿工业场地设计要求及布置一、经研究分析工业场地总平面布置主要考虑:1、采矿方面:开拓方式与井底车场布置形式,主副井井筒位置及其相对应的关系、井筒布置、提升方位、出车方向、井口标高等。
2、地面生产系统工艺方面:加工方法、工艺流程、储装运系统、布置方式等。
3、地面运输方面:运输方式、线路方向、站场布置、站场标高、外部道路的连接与布置等。
以上内容,与矿井总平面布置关系最为密切,是总平面布置的骨架,其他有关建构筑物及设施,根据其生产性质、布置要求,即可顺序的进行。
二、矿井工业场地功能分区及其布置要求矿井工业场地的功能分区,系根据矿井的生产特点,对场内所有建、构筑物及设施,按生产性质、生产功能、相互关系、对环境要求等,分类组成不同的场区,以发挥分区功能的作用,避免相互干扰、相互影响,达到管理方便、节约用地、有关生产和生活、方便使用、节约投资的目的.1、影响功能分区的主要因素①建、构筑物的工艺性质、功能和对外联系要求. ②风向、日照、地形、地质和水文等自然条件。
③井下开拓、井筒位置和主、副井相对位置。
④地面生产系统和对外运输。
⑤居住区位置和场内、外主要干道的位置。
⑥车流、人流、货流的途径路线。
⑦环保、卫生、安全防护的要求。
2、场区功能分区及布置要求矿井工业场地按功能分为三个区:生产区、辅助生产区、办公生活区。
生产区是矿井生产的中枢,其核心是煤流在工业场地内从出主井井口直到运出场区所经过的所有环节,是工业场地的核心部位,它对整个场地的分区和布局起到决定作用,其主要布置要求为:①一般布置在场区的中央或中央稍偏一侧,并考虑以后扩建可能,布置上尽可能减少生产环节。
②生产区布置上应兼顾其他功能区的布置,储装运系统应有利于对外运输。
③在山区应充分利用地形,尽量为煤流创造重力运输的条件。
④对污染较严重的环节要注意其对环境的污染,必要时应考虑采取防护措施。
⑤工艺流程有密切关系的生产环节或设施,应靠近布置,缩短运输距离。
⑥应把洗煤厂作为主要生产环节考虑.辅助生产区是为矿井正常生产服务的场区,一般包括动力设施、机修设施和仓库等,其主要布置要求为:①应临近主要生产区,一般布置在场区的一侧或生产区的两侧,对外运输方便的地段.②与副井联系紧密的设施,应尽可能靠近副井,使运输路线短捷方便.③动力设施应靠近中心,有回水要求的辅助建筑应布置在地势较低的地方。
矿井施工组织设计包含内容

矿井施工组织设计包含内容第一篇:矿井施工组织设计包含内容矿区施工组织总体设计内容1、矿区概况;2、矿区建设准备;3、矿井建设;4、选矿厂建设;5、矿区配套工程建设;6、矿区建设工程顺序优化;7、矿区建设组织与管理;8、经济效果分析;9、其它需说明的情况。
单项工程(矿井)施工组织设计内容1、矿井初步设计概况;2、矿井地质及水文地质;3、施工方案及施工方法;(施工部署及核心工程的施工方案、劳动力组织、材料、机械设备、资金、施工方法等条件)4、施工准备工作;(全场性准备工作计划、各项资源需求量计划)5、工业广场总平面布置及永久工程的利用(全场性施工总平面图设计);6、三类工程排队及建井工期;7、施工质量及安全技术措施;8、项目管理、施工技术管理、环境管理;9、主要技术经济指标(项目施工工期、劳动生产率、项目施工质量、项施工成本、项目施工安全、机械化程度、预制化程度、暂设工程)(其中矿井建设的技术条件,矿井建设的施工布置,矿井关键线路与关键工程,矿井建设施工方案的优化,矿井建设的组织与管理问题应重点阐述。
)单位工程施工组织设计包含内容1、工程概况;2、地形地质条件;3、单位工程施工方案与施工方法;4、单位工程施工总平面图设计;5、单位工程施工质量及安全技术措施;6、单位工程施工准备工作计划;7、单位工程施工进度计划8、主要经济技术指标要求(工期、资源消耗的均衡性、机械设备的利用程度等);9、附图与附表第二篇:基建矿井施工组织设计(一)、主井生产系统主斜井井底设井底煤仓,煤仓下设有给煤机。
井下原煤经主斜井带式输送机直接运至筛分车间。
+50mm块煤经选矸后与-50mm末煤合并一起经带式输送机转载运至原煤筒仓存储。
矸石经矸石溜槽存入筛分间内矸石仓。
原煤筒仓直径为φ 22m,共 2座,容量各 10000t,原煤筒仓设空气炮,以防止筒仓内部起拱堵塞。
原煤筒仓下设液压自动装车闸门,外销时开启闸门自动装汽车,电子汽车衡计量,公路外运。
矿建工程施工组织设计

山西兴盛鸿发煤业有限公司600Kt/a矿井改造工程矿建工程施工组织设计河南煤炭建设集团有限责任公司二零一一年七月十三日前言山西兴盛鸿发煤业有限公司位于介休市张兰镇石场坊村,行政区划属张兰镇管辖,其井田地理坐标为:东经112°12′00″—112°13′30″,北纬37°00′30″—37°01′30″。
该矿西北距大运公路及南同蒲铁路张兰火车站12km,有简易公路相通,交通较为便利,该矿现开采4、5号煤层,现实际生产能力30万t/a,兼并重组后的矿井生产能力为60万t/a。
设计矿井采用立井开拓,全矿井布置3个井筒,在井田东部新建主、副立井,利用鸿发煤业主斜井作为兼并重组整合后的回风斜井,由于主斜井井筒断面小,利用原副斜井井筒段与主斜井并列回风,副斜井井筒安设台阶扶手作为安全出口通道,刷大主斜井井口段安设主通风机,布置安全出口和防爆门。
我们认为:就本公司的技术水平、装备能力和近几年来积累的煤矿施工经验,我们完全有能力安全、优质、快速、高效地完成该矿井工程的施工任务,并达到或超过业主对工期和质量的要求。
我们按照工程特性及施工要求,以十分认真的态度和对该项目高度负责的精神,编制了本工程施工组织设计。
施工组织设计大纲编制依据:(1)《山西兴盛鸿发煤业有限公司矿井兼并重组整合项目初步设计》(2)《煤矿井巷工程质量验收规范》(GB50213-2010);(3)《煤矿井巷工程施工规范》(GB50511-2010);(4)《钢筋混凝土工程施工质量验收规范》;(5)《钢筋锥螺纹接头技术规程》(JGJ109-96);(6)《煤炭工业建设工程质量技术资料管理规定》;(7)《煤矿安全规程》(2009年版);(8)《钢筋混凝土工程检验评定标准》;(9)《煤矿井巷工程质量验收评定标准》;(10)《煤矿井巷工程施工质量标准及检验评级办法》;(11)《混凝土结构工程施工质量验收规范》(GB50204-2002);(12)《钢筋焊接及验收规范》(JGJ18-84);(13)《工程测量规范》(GB50026-93);(14)《矿井质量标准化检验标准》;(15)《建筑机械使用安全技术规程》(JGJ33-86);(16)《施工现场临时用电安全技术规范》(JGJ46-88);(17)《建设工程施工现场供用电安全规范》(GB50194-93)。
矿井工程施工方案

矿井工程施工方案主要包括工程概况、施工方法、施工进度计划、施工组织设计、施工平面布置、施工措施等方面。
以下是一个简要的矿井工程施工方案示例:一、工程概况1. 工程地点:某市郊区2. 工程规模:年产45万吨原煤3. 矿井井筒深度:400米4. 矿井地质条件:煤层厚度稳定,倾角较小,地质构造简单5. 工程工期:24个月二、施工方法1. 井筒施工:采用立井开拓方式,井筒直径6米,采用普通法施工,施工过程中严格遵循井筒施工安全规范。
2. 巷道施工:采用钻眼爆破法,巷道断面采用矩形布置,净断面面积满足运输、通风、排水等需求。
3. 通风系统:井筒施工期间,利用地面风机进行通风,确保井筒内空气质量符合规定。
矿井投产后,建立完善的通风系统,确保矿井内部空气质量。
4. 排水系统:井筒施工期间,建立临时排水系统,确保井筒内水位控制在安全范围内。
矿井投产后,建立永久性排水系统,防止水害事故发生。
5. 供电系统:井筒施工期间,利用地面电源供电,确保施工用电需求。
矿井投产后,建立独立的供电系统,保障矿井生产用电。
三、施工进度计划1. 井筒施工:第1-6个月完成井筒基岩段施工,第7-12个月完成井筒煤层段施工。
2. 巷道施工:第1-12个月完成主要运输巷、回风巷施工,第13-24个月完成其他辅助巷道施工。
3. 矿井投产:第24个月完成矿井整体施工,进行试运行,确保矿井生产安全。
四、施工组织设计1. 成立项目经理部,负责矿井施工的整体组织和管理。
2. 设立施工技术组,负责施工过程中的技术指导和技术难题的解决。
3. 设立安全监督组,负责施工现场的安全监督和安全管理。
4. 设立质量监控组,负责施工现场的质量监督和质量管理。
5. 设立材料设备组,负责施工材料的采购、储存和分发,以及施工设备的维护和管理。
五、施工平面布置1. 地面布置:施工临时用房、材料堆放场、设备停放场、办公区等。
2. 井筒布置:井筒施工平台、风水钻机、绞车、矸石溜井等。
施工组织设计(矿山工程)精品
施工组织设计(矿山工程)精品施工组织设计(矿山工程)精品前言施工组织设计是矿山工程实施过程中必不可少的环节。
本文旨在介绍施工组织设计的意义、编制要求及注意事项等内容。
意义施工组织设计是指根据工程项目需要,通过对工程建设实施各项技术措施、制度和程序的规划,达到预定的技术和经济效果的方案设计活动。
该设计内容主要包括生产组织机构设计、管理组织机构设计、施工组织方案设计等。
通过施工组织设计能够合理地组织和管理工程建设实施过程,从而达到保证工期、质量、安全、环保的目的。
编制要求1. 制定编制方案:在编制施工组织设计前,应制定详细的编制方案,明确编制任务、编制原则、编制标准等。
2. 明确设计内容:施工组织设计应根据工程实际情况,明确设计内容,包括组织机构设计、施工方案设计、计划编制和项目管理等。
3. 合理布置施工现场:对矿山工程而言,施工现场的布置直接关系到施工效率和安全问题。
在施工组织设计中应根据工程实际条件,合理布置施工现场,确保施工人员的安全。
4. 编制施工方案:施工方案中应包含施工工艺、工序、设备和人员配备等,并应按照先后顺序进行编制。
5. 加强监督检查:在施工过程中应加强监督检查,定期进行工作记录、总结和分析。
注意事项1. 组织机构设计应根据施工的复杂程度和规模确定组织机构设置,确保机构设置不过于庞大,否则可能影响施工效率;2. 施工方案应尽可能详细,包括工序细节和质量要求等,并应预留合理的调整空间;3. 施工组织设计阶段应与设计、采购等各个阶段相衔接,避免出现矛盾和阻碍。
结语好的施工组织设计方案能够保障矿山工程项目的安全和高效实施。
通过以上编制要求及注意事项的遵守,能够提高施工组织设计的精度和实用性,使施工过程更加顺利与安全。
煤炭工业矿井施工组织设计规范
煤炭工业矿井施工组织设计规范YUKI was compiled on the morning of December 16, 2020前言本规范根据中国煤炭建设协会的安排,由陕西煤业化工集团有限公司、中煤西安设计工程有限责任公司会同有关单位编制而成。
本规范编制过程中,编制组经广泛调查和分析,在基于我国煤炭工业矿井近几十年施工组织设计编制经验,结合原煤炭部(81)煤基字第782号《煤炭部关于编报矿井施工组织设计的通知》,充分考虑了各地区、各企业的不同状况,在广泛征求意见的基础上,最后审查定稿。
本规范共分14章:1总则、2术语、3基本规定、4矿井概况、5矿井施工总体部署、6矿井施工准备、7施工总平面布置、8主要单位工程施工方案、9建井主要生产系统设计方案、10矿井建设总进度计划、11目标管理计划、12施工安全管理、13绿色施工、14附图和附表。
本规范由中国煤炭建设协会负责管理,由陕西煤业化工集团有限公司、中煤西安设计工程有限责任公司负责具体技术内容的解释。
执行过程中如有意见或建议,请寄送陕西煤业化工集团有限公司(地址:陕西省西安市太乙路182号,邮编710054:),中煤西安设计工程有限责任公司(地址:陕西省西安市雁塔路北段64号,邮编:710054)。
本规范主编单位、参编单位、主要起草人及主要审查人:主编单位:陕西煤业化工集团有限公司中煤西安设计工程有限责任公司参编单位:河南工程咨询监理有限公司山东科技大学安徽理工大学贵州省煤矿设计研究院重庆巨能建设(集团)有限公司煤炭工业济南设计研究院有限公司河北工程大学山西诚正建设监理咨询有限公司淮北矿业工程建设公司中国平煤神马能源化工(集团)有限责任公司阳泉煤业(集团)有限责任公司中煤第五建设有限公司山西三元煤业股份有限公司主要起草人员:许以俪张百祥张家勋康录安成蛟贾宏俊姜玉松刘建玲宋洪均龚炳江吴新华邢金林谭杰吕宝金魏允伯朱周岐左永红刘沛林秦佳之孙跃华王建设卜卫平刘志刚袁兆宽孔祥会原伟主要审查人员:张胜利孙守仁刘长安温百根李炳胜徐向荣李理化范强赵春孝目次1 总则.......................................................................................................................2 术语.......................................................................................................................3 基本规定 ............................................................................................................4 矿井概况 ............................................................................................................5 矿井施工总体部署 ............................................................................................. 基本原则................................................................................................................ 矿井建设主要条件分析与评价...................................................................... 施工总体部署 ......................................................................................................6 矿井施工准备 ......................................................................................................7 施工总平面布置..................................................................................................8 主要单位工程施工方案.................................................................................... 一般规定................................................................................................................ 井巷工程................................................................................................................. 土建工程................................................................................................................ 安装工程................................................................................................................9 建井主要生产系统设计方案........................................................................... 施工设备配套原则 .............................................................................................. 提升与运输系统.................................................................................................. 通风系统................................................................................................................ 压气系统................................................................................................................供排水系统........................................................................................................... 供电系统................................................................................................................ 瓦斯抽采系统 ......................................................................................................10 矿井建设总进度计划 ...................................................................................... 一般规定................................................................................................................ 施工总进度计划.................................................................................................. 施工图供应计划.................................................................................................. 资源采购与供应计划 ........................................................................................11、目标管理计划................................................................................................. 一般规定................................................................................................................. 质量目标管理计划 .............................................................................................. 进度目标管理计划 .............................................................................................. 投资目标管理计划.............................................................................................12 施工安全管理 ....................................................................................................13、绿色施工...................................................................................................14、附图和附表 ..................................................................................................... 附录A:矿井建设逐年投资计划汇总表 ....................................... 附录B:井巷工程施工进度及投资计划表 ................................... 附录C:土建工程施工进度及投资计划表.................................... 附录D:设备及安装工程投资计划表 ........................................... 附录E:建设工程其它费投资计划表............................................附录F:主要设备供应计划表........................................................ 附录G:施工图供应计划表 ........................................................... 附录H:矿井施工组织设计编制大纲.........................................1 总则1.0.1为规范煤炭工业矿井施工组织设计的编制及管理,提高煤炭工业矿井建设管理水平,制定本规范。
矿山施工组织设计
矿山施工组织设计目录第一章编制依据及工程概况 (4)第一节编制依据 (4)第二节工程概况 (4)第二章各专业施工方案 (5)第一节土建施工方案 (5)第二节绿化施工方案 (8)第三章质量保证体系及措施 (11)第一节质量保证体系 (11)第二节质量保证措施 (11)第三节主要质量措施 (13)第四章环保及安全文明施工措施 (14)第一节环保措施 (14)第二节文明施工措施 (14)第五章计划投入的主要施工机械设备表...... 错误!未定义书签。
第六章劳动力计划表 (16)第一节管理人员配备 (16)第二节劳动力配备 (16)第七章施工进度计划横道图表及保证措施.... 错误!未定义书签。
第一节施工进度计划................ 错误!未定义书签。
第二节保证工期的技术及组织管理措施错误!未定义书签。
第八章施工总平面图..................... 错误!未定义书签。
第一节施工总平面布置的原则........ 错误!未定义书签。
第二节施工总平面布置的依据........ 错误!未定义书签。
第三节施工总平面布置.............. 错误!未定义书签。
第九章季节性施工及夜间施工方案及措施.... 错误!未定义书签。
第一节冬期施工措施................ 错误!未定义书签。
第二节雨期施工措施................ 错误!未定义书签。
第三节夜间施工措施................ 错误!未定义书签。
第十章控制扬尘污染..................... 错误!未定义书签。
第十一章安全生产措施 ................... 错误!未定义书签。
第一节安全保证体系................ 错误!未定义书签。
第二节安全施工措施................ 错误!未定义书签。
第三节职业安全管理措施............ 错误!未定义书签。
某矿井工业化工施工组织设计
鹿井铀矿冶技术改造工程 鹿井采矿工业场地及地表工业线路
施工组织方案
建设单位:中核赣州金瑞铀业有限公司 项目名称:鹿井铀矿冶技术改造工程 采矿工业场地及地表工艺线路 施工单位:江西创兴建业有限责任公司 日 期: 2013年06月20日 目 录 一.编制依据 ......................................................... 3 二.工程概况 ......................................................... 4 1.工程简述 ....................................................... 4 2.主要工程 ....................................................... 4 三.施工总平面图 ..................................................... 4 1.工业场地平面图 ................................................. 4 2.场地布局依据 ................................................... 4 3.场地规范性.完整性 .............................................. 5 4.工程目标 ....................................................... 7 四.施工现场管理 ..................................................... 7 1.管理机构 ....................................................... 7 2.劳动力配备 ..................................................... 9 五.施工机械配备 ..................................................... 9 六.施工进度计划 .................................................... 10 1.进度控制图 .................................................... 10 2.综合说明 ...................................................... 10 3.进度保证措施 .................................................. 11 七.施工方案 ........................................................ 12 1.整体施工方案 .................................................. 13 2.分项工程施工方案 .............................................. 13 八.安全.文明生产.环保目标 .......................................... 20 1.安全生产管理体系.措施及目标 ................................... 20 2.文明施工管理体系.措施及目标 ................................... 24 3.施工环保.减少扰民.降低噪音 .................................... 27 1.质量管理体系及控制目标 ........................................ 28 2.质量保证措施 .................................................. 29 一.编制依据 1.中和赣州金瑞有业有限公司鹿井铀矿冶技术改造工程鹿井采矿工业场地及地表工艺线路招标文件; 2.鹿井铀矿冶技术改造工程采矿工业场地及地表工艺线路相关设计图纸及技术规范; 3.本单位地管理体系.技术力量.劳动力和技术配备等实际情况; 4.所采用相关规范和标准; 4.1.图纸涉及地图集; 4.2.相关规范和验收标准: 序号 编 号 现行标准规范名称 备 注
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XX矿井任务交待室及附属工程施工组织设计 山西三建龙泉矿井项目部 2
目 录 第一章 编制说明 ................................................................................................ 6
第一节 编制依据 ........................................... 6 第二节编制说明 ....................................... 7 第二章 工程概况 ................................................................................................ 7 第三章 施工部署 .............................................................................................. 13 第一节 施工特点分析 ...................................... 13 第二节 施工组织机构 ...................................... 14 第三节 施工任务划分 ...................................... 15 第四节 质量/环境/职业健康安全管理目标 ..................... 16 第五节 质量/环境/职业健康安全管理指标 ..................... 16 第六节 施工进度安排 ...................................... 17 第四章 施工准备工作 ...................................................................................... 19 第一节 技术工作准备 ...................................... 19 第二节 材料物资设备供应计划 .............................. 19 第三节 劳动力组织准备 .................................... 20 第四节 施工现场准备 ...................................... 21 第五章 主要施工方案 ...................................................................................... 21 第一节 施工垂直水平运输 .................................. 21 XX矿井任务交待室及附属工程施工组织设计 山西三建龙泉矿井项目部 3
第二节 地基与基础工程 .................................... 22 第三节 主体结构工程 ...................................... 23 第四节 建筑装饰装修工程 .................................. 24 第五节 建筑屋面工程 ...................................... 25 第六章 施工总平面及场地布置 ...................................................................... 25 第七章 劳动力计划安排 .................................................................................. 26 第八章 材料供应安排 ...................................................................................... 27 第九章 关键部位主要施工方法 ...................................................................... 28 第一节 测量放线 .......................................... 28 第二节 土方工程 .......................................... 28 第三节 模板工程 .......................................... 30 第四节 钢筋工程 .......................................... 31 第五节 砼工程 ............................................ 34 第六节 砌筑工程 .......................................... 35 第七节 脚手架工程 ........................................ 37 第八节 门窗工程 .......................................... 38 第九节 抹灰工程 .......................................... 39 第十节 楼地面工程 ........................................ 40 第十一节 室内装饰工程 .................................... 45 XX矿井任务交待室及附属工程施工组织设计 山西三建龙泉矿井项目部 4
第十二节 屋面工程 ........................................ 48 第十三节 外墙装饰工程 .................................... 48 第十四节 安装工程 ........................................ 50 第十章 质量安全保证措施 .............................................................................. 73 第一节 质量目标 .......................................... 73 第二节 质量保证措施 ...................................... 73 第三节 成品保护措施 ...................................... 76 第四节 安全保证措施 ...................................... 80 第五节 质量管理及保证体系……………………………………………84 第十一章 主要施工机械配置计划 .................................................................. 90
第一节 主要施工机械配置计划 .............................. 90 第十二章 工期计划及保证措施 .................................................................... 90 第一节 工期计划 .......................................... 90 第二节 工期保证措施 ...................................... 91 第十三章 关于提高质量、保证工期、降低造价的合理化建议 .................. 94 第十四章 在施工中采用的新技术、新材料、新工艺、新设备 .................. 95 第十五章 施工现场采取环保、消防、降噪音、文明等施工措施 .............. 96 第十六章 季节性施工技术措施 ...................................................................... 98 第一节 雨季施工措施 ...................................... 98 XX矿井任务交待室及附属工程施工组织设计 山西三建龙泉矿井项目部 5
第二节 冬期施工措施 ...................................... 98 第十七章 职业健康安全保证措施 .................................................................. 99 第十八章 环保、文明施工措施 .................................................................... 100 第一节 环境保护措施 ..................................... 100 第二节 文明施工措施 ..................................... 103 第十九章 各种资源需用量计划 .................................................................... 105 第一节拟投入的主要施工机械设备需用量计划 ................. 105 第二节 主要劳动力需用量计划表 ........................... 106 第三节 计划开、竣工日期和施工进度网络图 .................. 108 第四节 施工平面布置图 ............................. ... ...109 第五节 临时用地表 ....................................... 110
