JS防水工程施工方案

合集下载

【工程】地下室外墙JS防水工程施工方案

【工程】地下室外墙JS防水工程施工方案

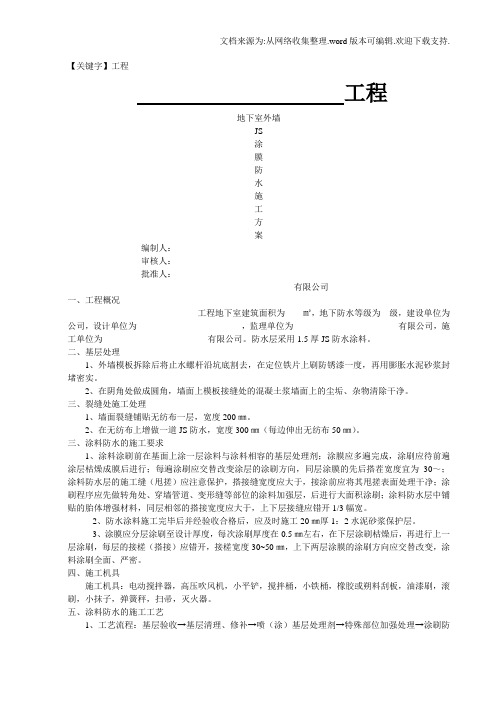

【关键字】工程工程地下室外墙JS涂膜防水施工方案编制人:审核人:批准人:有限公司一、工程概况工程地下室建筑面积为㎡,地下防水等级为级,建设单位为公司,设计单位为,监理单位为有限公司,施工单位为有限公司。

防水层采用1.5厚JS防水涂料。

二、基层处理1、外墙模板拆除后将止水螺杆沿坑底割去,在定位铁片上刷防锈漆一度,再用膨胀水泥砂浆封堵密实。

2、在阴角处做成圆角,墙面上模板接缝处的混凝土浆墙面上的尘垢、杂物清除干净。

三、裂缝处施工处理1、墙面裂缝铺贴无纺布一层,宽度200㎜。

2、在无纺布上增做一道JS防水,宽度300㎜(每边伸出无纺布50㎜)。

三、涂料防水的施工要求1、涂料涂刷前在基面上涂一层涂料与涂料相容的基层处理剂;涂膜应多遍完成,涂刷应待前遍涂层枯燥成膜后进行;每遍涂刷应交替改变涂层的涂刷方向,同层涂膜的先后搭茬宽度宜为30~;涂料防水层的施工缝(甩搓)应注意保护,搭接缝宽度应大于,接涂前应将其甩搓表面处理干净;涂刷程序应先做转角处、穿墙管道、变形缝等部位的涂料加强层,后进行大面积涂刷;涂料防水层中铺贴的胎体增强材料,同层相邻的搭接宽度应大于,上下层接缝应错开1/3幅宽。

2、防水涂料施工完毕后并经验收合格后,应及时施工20㎜厚1:2水泥砂浆保护层。

3、涂膜应分层涂刷至设计厚度,每次涂刷厚度在0.5㎜左右,在下层涂刷枯燥后,再进行上一层涂刷,每层的接槎(搭接)应错开,接槎宽度30~50㎜,上下两层涂膜的涂刷方向应交替改变,涂料涂刷全面、严密。

四、施工机具施工机具:电动搅拌器,高压吹风机,小平铲,搅拌桶,小铁桶,橡胶或朔料刮板,油漆刷,滚刷,小抹子,弹簧秤,扫帚,灭火器。

五、涂料防水的施工工艺1、工艺流程:基层验收→基层清理、修补→喷(涂)基层处理剂→特殊部位加强处理→涂刷防水涂料(铺贴胎体加强材料)→涂刷防水涂料至设计厚度→收头处理、节点密封→清理、检查、修整→保护层施工→验收。

2、基层的检查、清理、修整应符合要求,基层凹凸处应修补平整,基层表面应洁净,无尘垢、杂物,与水平垂直的阴阳角处均匀做成圆弧形或钝角,基层应牢固,不得有空鼓、开裂、起砂等缺陷,基层表面含水率一般情况下不应大于9%,水乳型防水涂料的基层枯燥程度可适当放宽。

JS防水涂料施工设计方案

JS防水涂料施工设计方案

JS防水涂料施工设计方案一、工程概述本次施工项目为具体工程名称,位于工程地点。

该工程的防水要求较高,为确保防水效果,决定采用 JS 防水涂料进行施工。

二、JS 防水涂料的特点JS 防水涂料是一种以聚丙烯酸酯乳液、乙烯醋酸乙烯酯共聚乳液等聚合物乳液与各种添加剂组成的有机液料,和水泥、石英砂、轻重质碳酸钙等无机填料及各种添加剂所组成的无机粉料通过合理配比、复合制成的一种双组份、水性建筑防水涂料。

1、具有良好的耐水性,能够长期浸泡在水中而不影响其性能。

2、粘结强度高,与基层粘结牢固,不易脱落。

3、柔韧性好,能够适应基层的变形,不易开裂。

4、施工方便,可在潮湿基层上施工,操作简单。

5、环保无毒,对环境和人体无害。

三、施工准备1、技术准备(1)熟悉施工图纸和相关技术规范,明确施工要求和质量标准。

(2)编制施工方案,向施工人员进行技术交底。

2、材料准备(1)JS 防水涂料:根据工程面积和设计要求,计算所需涂料的数量,并提前采购。

(2)基层处理材料:如钢丝刷、扫帚、铲子等。

(3)辅助材料:如密封材料、增强材料等。

3、工具准备(1)搅拌器:用于搅拌涂料。

(2)刷子、滚筒:用于涂刷涂料。

(3)喷枪:用于大面积喷涂施工。

(4)刮刀:用于刮涂涂料。

(5)量具:如量筒、秤等,用于准确计量材料。

4、基层准备(1)基层应平整、坚实、干净,无油污、灰尘、杂物等。

(2)对基层表面的裂缝、孔洞等缺陷进行修补。

(3)突出基层表面的尖锐物应铲除,低洼处应用水泥砂浆填平。

(4)基层应干燥,含水率不应大于 9%。

四、施工工艺流程1、基层处理用扫帚、钢丝刷等工具将基层表面的灰尘、杂物清理干净,对基层表面的裂缝、孔洞等缺陷用水泥砂浆进行修补。

基层表面的油污应用清洗剂清洗干净。

2、节点处理对阴阳角、管根、地漏等节点部位进行加强处理。

先在节点部位涂刷一遍 JS 防水涂料,然后铺设增强材料(如玻纤网格布),再涂刷一遍涂料,确保节点部位的防水效果。

js防水涂料施工方法

js防水涂料施工方法

js防水涂料施工方法JS防水涂料施工方法。

JS防水涂料是一种常用的防水材料,适用于各种建筑物的地下室、浴室、厨房等防水工程。

正确的施工方法可以保证防水效果,延长建筑物的使用寿命。

下面将介绍JS防水涂料的施工方法,希望能对大家有所帮助。

首先,施工前需要做好准备工作。

清理施工面,确保表面干燥、平整,无尘土、油污等杂质。

对于有裂缝的地方,需要进行修补处理,确保表面完好无损。

其次,进行底漆处理。

选择适合的底漆,按照说明书中的配比要求进行搅拌,然后用刷子或滚筒均匀涂抹在施工面上,一般需要进行两遍底漆处理,确保底漆与基层充分结合。

接下来,开始涂刷JS防水涂料。

同样需要按照说明书中的配比要求进行搅拌,然后用刷子或滚筒均匀涂抹在施工面上,第一遍涂料要求薄而均匀,第二遍涂料要求厚实,确保施工面被完全覆盖。

然后,进行玻璃纤维网格布的铺设。

在第二遍涂料未干透的情况下,将玻璃纤维网格布铺设在涂料表面,用刷子或滚筒将其压实,确保网格布与涂料之间没有气泡和空隙。

最后,进行面层涂料的处理。

待玻璃纤维网格布干透后,再进行一遍JS防水涂料的涂刷,确保施工面平整、无缝隙,提高防水效果。

需要注意的是,在施工过程中要注意保护好施工面周围的其他部位,避免涂料污染其他部位。

同时,施工完成后要及时清洗工具,以免涂料干固造成浪费。

总的来说,JS防水涂料的施工方法并不复杂,但需要严格按照要求进行操作,确保每个步骤都做到位,才能达到良好的防水效果。

希望大家在施工过程中能够认真对待,确保建筑物的防水质量,延长使用寿命。

JS防水涂料施工方案

JS防水涂料施工方案

JS防水涂料施工方案一、施工前准备1.检查施工区域:仔细检查施工区域,清除杂物和灰尘,确保墙面干燥、平整。

2.防护措施:对与防水涂料无关的部分进行防护,如门窗、管道、地面等,以防止涂料溅泼和沾污。

二、基底处理1.清洁处理:清除墙面上的灰尘、油污和旧涂料等,可以使用刷子或高压水枪进行清洗。

2.基底修补:对墙面上的裂缝、凹陷等进行修补,填平不平整的部分,确保墙面平整。

三、底漆处理1.底漆选择:根据具体情况选择合适的底漆,有助于提高防水涂料的附着性和防水性能。

2.底漆涂刷:使用刷子或滚筒将底漆均匀涂刷在墙面上,注意避免漏刷和重叠。

四、防水涂料施工1.防水涂料选择:根据施工区域和要求选择合适的防水涂料,如聚氨酯、丙烯酸等,确保涂料具有耐久性和防水性能。

2.涂料搅拌:将涂料充分搅拌均匀,以保证涂料的稠度和性能。

3.涂刷施工:使用刷子或滚筒进行涂刷施工,涂刷方向要一致,避免涂层厚薄不均。

4.第一遍施工:先进行第一遍施工,要求涂层均匀、完整,确保墙面覆盖完善。

5.第二遍施工:在第一遍施工完全干燥后,进行第二遍施工,以增加涂层的厚度和防水性能。

6.涂刷次数:通常要求涂刷2-3遍,每一遍施工完全干燥后,进行后续涂刷,以提高防水效果。

五、涂层保护1.干燥处理:涂刷完毕后,确保涂层完全干燥,一般需要24小时以上。

2.涂层保护:对已干燥的涂层进行保护,避免划伤和碰撞,以免影响涂层的防水功能。

六、验收和维护1.验收:施工完成后,对防水涂料进行验收,检查涂层的平整度、附着力和防水效果等是否符合要求。

2.维护:定期进行涂层的维护和修复,避免因外界因素导致涂层损坏和防水功能下降。

以上是JS防水涂料施工方案的具体步骤和要点,根据具体情况可以适量调整,以确保施工质量和防水效果。

在施工过程中,请务必严格按照施工规范进行操作,以保证施工质量和防水效果。

js防水施工方案

js防水施工方案

js防水施工方案
JS防水施工方案
为了确保建筑物的防水性能,JS防水施工方案采用综合的防
水措施,确保防水层的牢固性和耐久性。

首先,应对建筑物进行防水设计,在设计中充分考虑到建筑物的使用环境和特点,确定防水层的材料和施工方法。

选择适合的材料,如聚合物改性防水涂料、SBS或APP改性沥青防水
卷材等。

在施工前,应对建筑物的基层进行检查和处理。

检查基层是否有裂缝、空鼓或起砂等问题,如果有需要进行修补和处理。

基层处理可以采用清洁、除尘、打磨等方法,确保基层平整、干燥、无尘。

其次,进行防水层的施工。

根据施工方案,先进行底层的施工,如刷涂或涂铺底涂料,待底涂料干燥后,再进行面层的施工。

面层的施工可以采用刷涂、喷涂或热熔沥青等方法。

在施工过程中,应严格控制涂层的厚度和均匀性,确保防水层的质量。

施工完成后,对防水层进行检查和测试。

检查防水层的质量和完整性,确保没有漏涂和破损等问题。

可以采用水压试验等方法,对防水层进行检验,确保防水层的性能和效果。

最后,建筑物投入使用后,要定期检查和维护防水层。

定期检查建筑物的防水层,修补和处理发现的问题,确保防水层的可
靠性和持久性。

综上所述,JS防水施工方案包括防水层的设计、基层处理、
施工和验收等环节,通过综合的措施确保防水层的质量和效果。

通过严格的施工规范和定期的维护,可以延长建筑物的使用寿命,提高防水层的可靠性,保护建筑物免受水分侵害。

JS聚合物水泥基防水涂料施工方案

JS聚合物水泥基防水涂料施工方案

JS聚合物水泥基防水涂料施工方案一、施工步骤:1.基层准备:清理基层杂物,确保基层的平整和清洁,并修补基层的裂缝和麻面。

2.基层处理:根据基层的情况,可采用批刮或喷涂等方式,涂刷一层水泥基防水涂料进行基层处理,以增强基层的附着力。

3.涂刷底漆:将JS聚合物水泥基防水涂料与稀释剂充分搅拌均匀,用刷子或滚筒将底漆均匀地涂刷在基层上。

底漆的涂刷厚度应根据基层的吸水性来确定,通常为0.2-0.3mm。

4.涂刷面漆:待底漆干燥后,将JS聚合物水泥基防水涂料与稀释剂充分搅拌均匀,用刷子或滚筒将面漆均匀地涂刷在基层上。

面漆的涂刷厚度应根据防水要求来确定,通常为1.5-2mm。

5.二次涂刷:在首次涂刷面漆后,可根据需要进行二次涂刷,以加强防水涂料的附着力和防水性能。

6.养护:防水涂料施工完成后,应进行适当的养护,以保证防水涂料的性能和使用寿命。

养护期一般为7-14天,期间应避免外力破坏和重物碾压。

二、注意事项:1.施工环境:施工时应确保施工现场的温度在5-35℃之间,相对湿度小于85%,并避免施工在风吹雨淋的恶劣天气下进行。

2.施工工具:施工时应使用专用的刷子或滚筒,避免使用有刺的工具对防水涂料进行刮擦。

3.涂刷方法:涂刷时应均匀、连续地涂刷,不能出现漏涂或多涂的情况,以确保涂膜的均匀性和一致性。

4.涂刷厚度:涂刷底漆和面漆的厚度应符合规范要求,不宜过薄或过厚。

过薄的涂层可能会降低防水性能,过厚的涂层可能会导致开裂和剥离。

5.施工质量监督:施工过程中应有专人监督施工质量,及时发现和处理施工中的问题,确保施工质量符合相关标准和要求。

总之,JS聚合物水泥基防水涂料具有优异的防水性能和施工方便的特点,通过正确的施工步骤和注意事项,可以确保防水涂料的使用效果和使用寿命。

对于建筑工程来说,选择合适的防水涂料并正确施工是保证工程质量和使用寿命的关键。

js防水涂料施工方案

js防水涂料施工方案一、前言JS防水涂料具有防水性能好、施工简便、成本低等特点,因此在建筑防水中得到了广泛应用。

然而,想要达到最好的防水效果,施工方案的科学性和严谨性非常重要。

本文将针对JS防水涂料的施工方案进行详细介绍,希望对广大防水工作者有所帮助。

二、施工前的准备工作1. 材料准备施工前必须保证材料的质量和数量,防止施工中断。

2. 水电材料检查在施工前,必须对水、电、煤气检查,排除安全隐患。

3. 基面处理要求基面平整、坚硬、无扬起、起硬块,使用基面处理剂进行防潮处理,确保基面的防潮性能。

4. 环境控制施工时要选取一个湿度低、气温适中的施工时间,确保好的干燥状况。

三、施工程序1. 底层处理底层涂刷布滋胶,确保浸透,再涂刷一遍JS防水涂料,施工要用刷子横竖交错,覆盖全面,使其稠度均匀。

2. 补强处理再涂刷一遍JS防水涂料,然后将碱性玻璃纤维网铺于涂料上,待其保持住位置后再次刷涂料,注意让其浸透。

3. 面层处理等底层涂料干透,面层用金属辊辊压涂料,避免空鼓。

四、施工注意事项1. 涂料采用流动性好的产品,提高材料在基底的延展性,形成稳定的层间结构。

2. 在施工前,必须保证基面的干燥和清洁。

3. 碱性玻璃纤维网需选用加厚的产品或经过增强处理。

4. 底层涂料施工应均匀,厚度需满足要求。

5. 纤维网不得破损,要注意处理网与基面之间的空气。

充分了解以上注意事项并合理执行是保证涂料防水性能的关键。

防止水渗漏还需做好多方面的工作,如加强监督、做好质量控制等。

五、结语通过本文的介绍,大家对JS防水涂料施工方案应该有了深入的了解,对于防水工作者来说,不仅要掌握涂料性能的知识,也需要掌握正确的施工方法和注意事项。

只有这样,才能确保施工品质和防水性能,为建筑保驾护航。

js防水涂料施工方案

js防水涂料施工方案JS防水涂料施工方案。

一、施工准备。

在进行JS防水涂料施工前,首先需要对施工现场进行清理和准备工作。

清理施工面,清除灰尘、油污等杂物,确保施工面干净整洁。

同时,对施工材料进行检查,确保材料完好无损,符合施工要求。

二、基层处理。

在进行JS防水涂料施工前,需要对基层进行处理。

首先,对基层进行修补,填补裂缝和凹坑,确保基层平整。

其次,进行基层处理,使用专用的底涂材料进行底涂处理,增强基层附着力,提高防水效果。

三、涂料施工。

1. 涂料搅拌。

在进行涂料施工前,需要对涂料进行搅拌。

将JS防水涂料倒入搅拌桶中,使用搅拌器进行搅拌,直至涂料呈现均匀的状态。

2. 底涂施工。

首先进行底涂施工,将搅拌均匀的底涂涂料倒入施工容器中,使用刷子或滚筒进行均匀涂布,确保涂料厚度均匀一致。

3. 防水涂料施工。

在底涂干燥后,进行防水涂料的施工。

同样将搅拌均匀的防水涂料倒入施工容器中,使用刷子或滚筒进行均匀涂布,确保涂料厚度均匀一致。

四、施工注意事项。

1. 施工环境。

在进行JS防水涂料施工时,需要注意施工环境的温度和湿度。

施工环境温度不宜过高或过低,湿度不宜过大,以免影响涂料的固化效果。

2. 涂料厚度。

在进行涂料施工时,需要注意控制涂料的厚度。

涂料厚度不宜过厚或过薄,应按照涂料说明书要求进行施工,确保涂料的防水效果。

3. 施工工具。

选择适合的施工工具进行施工,如刷子、滚筒等,确保施工效果均匀一致。

五、施工结束。

在JS防水涂料施工完成后,需要等待涂料干燥固化。

在涂料完全干燥后,进行施工面的验收工作,确保施工质量符合要求。

六、施工验收。

对施工完成的防水涂料进行验收,检查涂料的平整度和附着力,确保施工质量符合要求。

七、施工清理。

在施工结束后,对施工现场进行清理,清除施工材料和工具,确保施工现场整洁。

八、施工总结。

对JS防水涂料施工过程进行总结,总结施工中存在的问题和不足,为今后的施工工作提供参考和改进。

以上就是关于JS防水涂料施工方案的详细内容,希望能够对施工人员提供一定的帮助和指导。

js防水涂料施工方案

js防水涂料施工方案JavaScript防水涂料施工方案简介:防水涂料是一种涂覆于建筑物表面以达到防止水渗透的效果的材料。

在建筑施工中,使用防水涂料可以有效防止水分进入建筑物内部,从而保护建筑物的结构和墙体不受潮湿和腐蚀的影响。

本文将介绍JS防水涂料的施工方案。

材料准备:在进行JS防水涂料施工之前,首先需准备好以下材料:JS防水涂料、扩展剂、底漆、刷子和辊筒、防水砂浆等。

施工步骤:1. 准备工作在开始施工前,应先清理墙体表面的灰尘、油污和其它杂物。

均匀涂刷底漆材料,以增强涂料与墙体之间的附着力。

底漆涂刷后,应等待一段时间,待其完全干燥后方可进行下一步工作。

2. 砂浆施工涂刷防水砂浆是为了提供墙体表面的平整度和粗糙度,以增强涂料的附着力和抵抗压力。

按照施工要求搅拌防水砂浆,然后用刷子或辊筒均匀地涂抹在墙体表面上。

注意要避免涂抹过厚或过薄,以保证施工质量。

防水砂浆施工完毕后,需等待一段时间,待其干燥后方可进行下一步工作。

3. JS防水涂料施工当砂浆干燥并达到施工要求后,开始涂刷JS防水涂料。

将JS防水涂料搅拌均匀后,均匀地涂抹在墙体表面上。

涂刷涂料时,需注意要刷几遍以确保涂层的均匀和厚度的要求。

根据涂料的要求,涂料的每层涂刷间需有一定的干燥时间,一般为24小时。

在每次涂刷之前,需确保上一层涂料已干透。

4. 扩展剂的添加JS防水涂料中可添加扩展剂,以提高涂料的附着力、弹性和耐久性。

根据涂料使用说明,按要求添加适量的扩展剂,并充分搅拌均匀。

5. 涂料二次施工在第一层涂料干燥后,可进行第二次涂料施工。

涂刷时,注意要涂刷与第一次施工方向垂直的方向,以增强覆盖性和涂料的均匀性。

施工完成后的维护:涂刷完最后一层涂料后,需等待一段时间(通常为3-5天)以保证涂料完全干燥。

在此期间,应注意防止外界因素对涂层的影响,如雨水、阳光等。

如发现涂层出现损坏或破损,应及时进行维修,以保证涂层的完整性和持久性。

结语:JS防水涂料的施工方案是确保建筑物防水效果的重要环节。

地下室JS复合防水涂料外防水施工方案

地下室JS复合防水涂料外防水施工方案
地下室作为建筑中容易受潮的区域,防水工程至关重要。

本文将介绍地下室JS
复合防水涂料的外防水施工方案,以实现防水效果,并延长建筑使用寿命。

1. 施工前准备
在施工前,需对地下室墙体进行清理和处理,确保表面平整干燥,无灰尘和杂物。

检查墙体是否存在渗水问题,如有需要先进行修补。

2. 材料准备
2.1 JS复合防水涂料
选用质量可靠的JS复合防水涂料,根据实际需求选择合适的型号和规格。

2.2 辅助材料
•涂刷工具:刷子、辊筒等
•填缝剂:用于处理墙体裂缝等
•防水胶带:用于处理接缝部位
3. 施工步骤
3.1 基层处理
将JS复合防水涂料按照规定比例搅拌均匀,待用。

然后在墙体表面均匀涂刷
一层底漆,使其吸收均匀。

3.2 防水涂料施工
在底漆干燥后,开始涂刷JS复合防水涂料。

首先在墙角和接缝处进行一遍补
强处理,然后整体涂刷一遍厚度均匀的涂料。

涂刷时要注意避免漏涂和重叠。

3.3 辅助处理
涂料干燥后,对墙体裂缝等进行填缝处理,同时处理好连接处的防水胶带,确
保无死角。

4. 施工质量检查
施工完成后,需对涂料进行质量检查,检查是否存在漏涂、起泡、开裂等问题,如有及时处理。

5. 施工后维护
施工完成后,需进行定期维护,定期检查涂料表面是否有破损和老化情况,及时进行修补,延长防水效果持久性。

总的来说,地下室JS复合防水涂料外防水施工方案是一个综合性工程,需要严格按照规范进行施工,并做好施工后的维护工作,以保障建筑物的防水效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

. Word专业资料 一、 编制依据

1、 业主提供的有关设计施工图纸资料及技术说明和施工组织设, 2、 业主组织的图纸会审会议纪要 3、 经济开发区高花园安置小区项目施工组织设计 4、 《地下防水工程技术规》GB50108-2001 5、 《地下室防水工程质量验收规》GB50208-2002 6、 《建筑工程施工质量验收标准强制性条文》 7、《建筑装饰装修工程质量验收规》GB50210-2001 8、《建筑工程施工质量验收统一标准》GB50300-2001 9、《建筑分项工程施工工艺标准》 10、〈〈住宅建筑构造〉〉11J930 11、〈〈建筑施工手册〉〉第五版 12、〈〈工程做法〉〉图纸会审和工程联系单 13、水泥基渗透结晶型防水材料标准GB18445-2001。

二、 工程概况及施工条件 2.1工程概况 经济技术开发区高花园安置小区项目是经济开发区控股有限公司开发的高层住宅楼项目,位于经二路以南,松园路以北,竹园路以东,经四路经西。2#地库位于综合楼及菜场下端。主要是作为车库和设备用房。根据设计,本工程主要包括有2#地库、29#、30#、31#楼、1#、2#、3#、4#、5#、8#、11#楼;其中2#地库采用筏板基础,其基础厚度为0.7M,其余楼号均采用桩筏加基梁。 本工程基础筏板混凝土浇筑质量和防水施工质量,将是影响整个工程施工质 . Word专业资料 量的关键,项目部将制定密、可行的施工案并格按此案进行施工,确保该建筑工程

施工质量万无一失。 2.2施工条件 进行防水施工前,应先满足下列施工条件: ① 混凝土垫层以及各基层表面要有足够的强度,并且表面要清理干净,无积水、浮尘、杂物、起砂现象;各项事宜已通过监理和业主验收,质量合格。 ② 各种书面检查、隐蔽记录均已办理完毕。 ③ 根据施工图纸以对现场进行实际尺寸进行复测,厨卫间及阳台需要做翻边的也已弹好控制线。 ④ 地下室施工现场道路保持畅通无阻,施工用临时配电箱接送到各用电点,且按规定配齐漏电保护器等,漏电保护器措施齐全。 三、 防水材料的选择和材料特点: JS防水涂料: JS防水涂料是以聚合物乳液和水泥为主要原料,加入其他添加剂制成的液料与粉料两部份,按比例混合拌匀使用,属反应挥发型双组份水防水涂料。JS复合防水涂料(两组份聚合物水泥防水涂料)是吸收外国先进技术开发的高效防潮、抗渗、堵漏材料。该产品由有机液料(由聚丙烯酸脂,聚脂酸乙脂乳液高分子共聚物)和无机粉料(由高铝高铁水泥、黄等随性粉剂为填料),经现场按比例搅拌成腻子状,涂覆施工的新型防水材料。主要成膜物质为高分子材料的水乳液,以水泥及活性物质为填料,涂膜通过水分挥发及无机水硬性材料的水化反应而结膜,是一种即具有有机材料弹性高而又有无机材料耐久性好的双重优点。 产品特点: 1、 JS防水涂料在水泥基层面具有很强的粘结性能,不会因长期浸水而剥离基层。 . Word专业资料 2、 涂膜防水具有直接弥补混凝土表面质量缺陷和毛细的能力。

3、 涂膜防水具有破坏点秘渗漏点对应的特点,不会因一点破坏而使防水层大面积失效,一旦墙板某处发现渗漏容易进行补救处理。 4、 涂层具有一定的透气性,即使基层潮湿也不会发生防水层鼓起来的现象。 5、 优良的耐候性,抗紫外线的照射能力强,涂膜的耐老化性能优异。 6、 环保性,以清水做稀释剂,冷施工,无毒,无味,无污染,对环境和人体健康无损害。 7、 广泛的配合性, 在和其他防水材料复合使用时,与其他材料配合性能好,不与其他材料发生化学反应。 通过对上述问题的分析,根据《地下防水工程技术规》GB50108-2001 《地下室防水工程质量验收规》GB50208-2002

《屋面工程技术规》GB50345-2012中的规定.涂料防水层施工规定和要求 (1)无机防水涂料宜用于结构主体的背水面,有机防水涂料,可用于结构主体的迎水面。

(2)涂料施工前,基层阴阳角应做成圆弧形,涂刷前应先在基面上涂一层与涂料相容的基层处理剂。

(3)每遍涂刷时应交替改变涂层的涂刷向,同层涂膜的先后搭楼宽度宜为30--50mm。

(4)涂刷程序应先做转角处、穿墙管道、变形缝等部位的涂料加强层,后进行大面积涂刷。 . Word专业资料 四、防水施工工艺及步骤 施工工艺 清理基层→配制防水涂料→涂底层防水层→细部附加防水处理→涂刷中间层防水层→ → 涂刷表面层防水层→自检 清扫 --→第一次试水------→修整处理施工----→ →→第二次试水→质量验收→交接隐蔽 1、操作流程: 清理基层——涂刷第一遍——附加增强层处理——涂刷第二遍——涂刷第三遍——检查修整、验收——保护层施工——质量验收 2、操作要点: ①清理基层:清除基层的浮灰、油污或疏松物等杂质。基面要求必须牢固、平整,对于凹凸不平或有裂纹的基面用108胶掺水泥找平后再施工;基面必须清除干净,不得有浮尘、杂物、明水等。

②配料:配料由专人负责称取材料配制,先按产品提供的配合比(按基材干湿状况和不同材料的吸水率对加水量进行调整)分别称出配料所用的液料、粉料、水,先将水加入液料,用手提电动搅拌器搅拌,在搅拌过程中再将粉料陆续加入,搅拌至少5分钟,是搅拌均匀,呈浆状无团块即可。已拌和好的涂料必须在3小时用完,各层涂料应分别配制。 3、三涂防水层施工: ①第一道基层处理 刷第一道JS防水涂料,该道涂料用较稀的配合比(1:1.6:0.5),对基层进行处理。 . Word专业资料 ②局部加强层

对于混凝土质量缺陷修补处、墙毛细裂缝处、施工缝、出墙面管口等部位进行加强,可加贴一道纤维布,以增强防水能力。涂层涂料的重量配比为液料:粉料:水=1:1.6:0.5。

③第二道 第二道涂料施工各为整体单独一道JS防水涂料,配比为液料:粉料:水=1:1.6:0.2。 ④第三道 对整个除水池的地下室外墙进行涂刷JS防水涂料,涂料的重量配比为液料:粉料:水=1:1.6:0.2。 4、JS水泥基防水涂料施工完毕,经建设、监理验收合格后,进行保护层施工。保护层将采用细混凝土进行防护,使防水层真正受到保护。施工完毕进行下道工序施工,回填土或结构找平。

涂膜防水细部构造施工 外墙基层转角处及地下室飘出的底板处,均应抹成圆弧,其半径不应小于50㎜,以保证涂膜层厚薄均匀,且防水涂料做到飘出底板上。 外墙涂膜防水施工的技术措施 (1)基层要求格 基层是防水层赖以存在的基础,与卷材防水层相比,涂膜防水对基层的要求更为格。 ①平整度 . Word专业资料 基层的平整度是保证涂膜防水质量的关键。如果基层表面凹凸不平或局

部隆起,在作涂膜防水层时就容易出现涂膜厚薄不均、基层凸起的部位,使涂膜厚度减薄,影响了耐久性;基层凹陷部分,使涂膜层增厚,浪费防水涂料。因此新规规定找平层的平整度用2m长直尺检查,缝隙不应超过5m. ②表面质量 如表面酥松、强度过低、裂缝过大,就容易使涂膜与基层粘结不牢,在使用过程中往往会造成涂膜与基层剥离,而成为渗漏的主要原因之一。新规规定基层应压实平整,不得有酥松、起砂、起皮等现象。 (2)认真涂刷底面防水层 在基层上按第一层的配比要求配制底层防水剂,起目的是: ①堵塞基层毛细,使JS水泥基防水涂料充分渗透到毛细裂缝中,达到防水目的; ②增加基层与防水层的粘结力;

③涂刷底层防水涂料时,直接将JS水泥基防水涂料稀释,应用力薄涂,使其渗入基层毛细中。 (3)准确计量,充分搅拌 对于JS水泥基防水涂料,施工时应按规定的配合比准确计量,充分搅拌均匀;JS水泥基防水涂料的粉状填充料,如搅拌不均匀,不仅涂布困难,而且会使没有搅拌均匀的颗粒杂质残留在涂层中,成为渗漏的隐患。 (4)薄涂多遍,确保厚度 确保涂膜防水层的厚度是涂膜防水屋面最主要的技术要求。过薄,会降低外墙整体防水效果,缩短防水层耐用年限;过厚将在一定意义上造成浪费。 . Word专业资料 为此,每遍涂膜厚度以0.4-0.5mm为宜,涂料用量约1~1.2㎏/㎡,不宜一遍

过厚。施工中格控制加水量,以免涂料流淌,致使立面厚度不易达到设计厚度,同时导致阴阳角堆积过厚,产生裂纹。 (5)铺设胎体增强材料 对于立面墙体存在大的蜂窝、麻面、洞、混凝土松散或存在裂缝等自防水薄弱部位。在底层涂料表干后进行第二遍涂刷时,或最后一遍涂刷前即可加铺胎体增强材料。选择铺设增强材料的胎体,其胎体长边搭设宽度不应小于50mm,短边搭设宽度不得小于70mm。 若采用二层胎体增强材料时,上下层不得互相垂直铺设,搭接缝应错开,其间距不应小于幅度的1/3。 (6)涂刷向与接茬 防水涂层涂刷致密是保证质量的关键。要求各遍涂膜的涂刷向应互相垂直,使上下遍涂层互相覆盖密,避免产生直通的针眼气,提高防水层的整体性和均匀性。 涂层间的接茬,在每遍涂布时应退茬50mm-100mm,接茬时也应超过50mm-100mm,避免在接茬处涂层薄弱,发生渗漏。 (7)、管道根部。 将管道用砂纸打毛,并用溶剂洗油垢,管道根部与楼板接触处剔凿成凹槽,用柔性防水材料填堵坚密,并将管根围与地面相连部位应抹 成八字形状,并将管道围清理干净;在管根围及基层涂刷底层涂料;底层涂料固化后粘贴无纺布,并涂上层防水层。无纺布大小应按需要剪裁,并将无纺布裁剪成带豁口形以便包裹管道。详见下图
