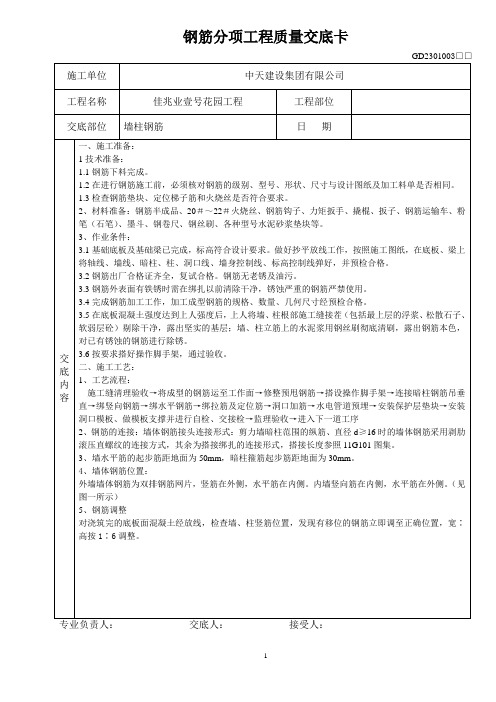

地下室墙柱钢筋绑扎技术交底

合集下载

地下室钢筋绑扎技术交底

地下室钢筋绑扎技术交底
3根据“七不准绑”的原则对钢筋进行检验,钢筋绑扎时,如单向板靠近外围两行的相交点每点都绑扎,中间部分的相交点可相隔交错绑扎,双向受力的钢筋必须将钢筋交叉点全部绑扎。如采用一面顺扣应交错变换方向,也可采用八字扣,但必须保证钢筋不
产生位移。
4检查底板下层钢筋施工合格后,放置底板混凝土保护层用砂浆垫块,垫块厚度等于保护层厚度,按每1m左右距离梅花型摆放。如基础底板较厚或基础梁及底板用钢量较大,摆放距离可缩小.
6受力钢筋的品种、级别、规格、形状、尺寸、数量必须符合设计要求。
(二)一般项目:
1钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。
2当采用冷拉方法调直钢筋时,HPB235级钢筋的冷拉率不宜大于4%, HRB335级、HRB400级钢筋的冷拉率不宜大于1%。
3钢筋加工的形状、尺寸应符合设计要求。
9 根据在防水保护层上弹好的墙、柱插筋位置线和底板上网上固定的定位框,将墙、柱仲入基础的插筋绑扎牢固,并在主筋上(底板上约500mm)绑一道固定筋,墙插筋两边距暗柱50mm,插入基础深度要符合设计和规范锚固长度要求,甩出长度和甩头错开百分比及错开长度应按本工程所列一览表施工,其上端应采取措施保证甩筋垂直,不歪斜、倾倒、变位。同时要考虑搭接长度、相邻钢筋错开距离。
6为保证门窗洞口标高位置正确,在洞口竖筋上划出标高线。门窗洞口要按设计和规范要求绑扎过梁钢筋,锚入墙内长度要符合本工程所列锚固长度一览表要求,过梁箍筋两端各进入暗柱一个,第一个过梁箍筋距暗柱边50mm,顶层时过梁入支座全部锚固长度范围内均要加设箍筋,间距为150mm。
7配合其他工程种安装预埋管件、预留洞等,其位置、标高均应符合设计要求。
3墙筋为双向受力钢筋,所有钢筋交叉应逐点绑扎,其搭接长度及位置要符合本工程所列一览表要求。

地下室墙柱钢筋技术交底.

地下室墙柱钢筋技术交底.

6.4混凝土墙体水平钢筋锚固构造见图十三。

15d15d 15d 15d2、丁字型相交1、L型相交b w1.5bw水平筋端部锚固节点图十三6.5连梁跨高比≤2且墙厚≥200时,设斜向交叉构造钢筋214。

6.6墙体钢筋定位 6.6.1直线墙体定位筋使用水平梯子定位筋(2m 长)和竖向梯子定位筋(设置间距3m )分别定位墙体立筋与水平筋。

6.6.2梯子定位筋的加工质量要求较高,加工时特别注意保证钢筋的保护层厚度的横筋尺寸及端部平整,并画上红色标志。

竖筋在外的墙体梯形定位筋宽度(B )=墙厚-两侧保护层-两侧竖向钢筋直径;水平筋在外的墙体梯形定位筋宽度(B )=墙厚-两侧保护层-两侧双向钢筋直径之和。

水平梯子定位筋要周转使用,在墙体浇筑砼前,在其上口加一道水平梯子定位筋,定位筋加工制作见下图十四。

6.6.3内墙采用竖向梯子定位筋(设置间隔2m ),分别定位墙体立筋与水平筋。

横向立筋排距使用横向定位卡子定位,见图十五。

-2m m筋间距水平筋定位卡子7.3 地下车库柱子配筋详见图纸。

7.4操作方法7.4.1根据弹好的外皮尺寸线,检查预留钢筋的位置、数量、长度。

绑扎前先整理调直预留筋,并将其上的水泥浆等清除干净。

7.4.2根据柱类型变化,参照图纸增加竖向钢筋或减少竖向钢筋。

7.4.3套柱箍筋:按图纸要求的间距,计算好每根柱箍筋的数量,将箍筋套在下层伸出的预留筋上。

7.4.4连接竖向受力筋:柱子纵筋为直螺纹连接,在连接好的纵筋顶部拧上塑料帽,予以保护。

7.4.5画箍筋位置线:在立好的柱子竖向钢筋上,用粉笔画好箍筋位置线,并加钢筋定距框。

7.4.6箍筋转角处与柱主筋交点应采用兜扣绑扎。

柱钢筋机械连接构造楼板顶面基础顶面≥柱箍筋加密区长度≥35d7.4.7柱箍筋绑扎 7.4.7.1柱钢筋绑扎前,必须在柱周围搭设安全可靠的操作平台,以确保操作人员安全。

7.4.7.2按已画好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,所有钢筋绑扎火烧丝丝头都应按向柱身内部,不允许有丝头外伸、外露现象。

墙柱钢筋绑扎技术交底

墙柱钢筋绑扎技术交底
7、机械运行中停电时,必须立即切断电源。收工时必须按顺序停机,拉闸,锁好闸箱门,清理作业场所。
8、切断机、弯曲机及调直机等机械由专人操作,并定期检查,做好设备的维修保养。
9、所有钢筋加工机械作业人员必须经安全培训,考试合格,上岗作业。
10、作业前必须检查机械设备、作业环境、照明设施等,并试运行符合安全要求。
(3)绑扎暗柱钢筋:柱子钢筋调整到位后,进行柱子钢筋绑扎,要求柱子钢筋接头位置在距楼板面500mm且Hn/6以上,接头位置一致,按50%错开,并且不小于800mm,且大于等于35d,甩到上层的钢筋长度一致,竖筋绑扎时,钢筋必须垂直,不歪斜,不倾倒,不变位,调整时用线垂进行校正;箍筋绑扎时,起步筋为50mm,必须严格进行控制起步筋的距离;当墙体水平起步筋与柱箍筋冲突时,保证墙体水平起步筋的距离;箍筋绑扎时,要求箍筋垂直于受力主筋,弯钩角度135度,直线段长度为10d(d为箍筋直径),间距均匀,开口方向螺旋错开。
(8)加水泥垫块,要求垫块间距均匀,垫块不能有歪斜情况。
(9)在绑扎过程中按照“钢筋配料单”留出水电洞口,并按“钢筋配料单”放置和绑扎洞口。
墙体钢筋绑扎完毕后,进行整体调整,要求钢筋型号、种类正确,搭接长度满足要求,钢筋顺直、间距均匀、起步筋位置正确,在水电施工过程中无破坏钢筋现象,调整完毕后,进行吹风清理,清理干净后,及时找项目人员进行验收,并填写联检单,由项目人员报验给监理。
2.柱钢筋绑扎
(1)套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个,绑扣要向柱中心。
(2)搭接绑扎竖向受力筋;柱子主筋立起之后,接头的搭接长度应按规范图集采用。
(3)对于搭接连接,受力区钢筋接头按25%错开。

地下室底板、承台、墙柱钢筋安装技术交底

地下室底板、承台、墙柱钢筋安装技术交底
钢筋安装分项工程质量技术交底卡
GD2301003□□
施工单位
工程名称
分部工程
地基与基础
交底部位
地下室底板、承台、墙、柱
日期




1.钢材进场后,必须带有出厂检验合后,要有足够的砂浆垫块,以保证其保护层的厚度。墙、柱、板的垫块密度不少于@1.0M一块,梁的垫块间距不大于2.0m一件。
8.柱、墙植筋要在底板面筋处加箍筋点焊固定、没偏位。
专业技术负责人:交底人:接受人:
3.板底面筋要有足够的分隔水凳,小凳要上下绑扎牢固,密度不大于@1.00m一块件。
4.所有预留伸筋必须有压面定位筋与楼面钢筋网点焊固定,以防止预留筋走位;预留部位至少有三个定型箍筋,以保证预留部位钢筋形状。
5.钢筋绑扎在边梁时,绑扎完后要经检查,才允许入模可封傍板,钢筋完成后施工通道应铺上排栅板,禁止乱踩踏钢筋。
6.承台、地梁、底板工程使用各种不同规格钢筋,钢筋在现场加工成型后,用搭吊吊下基坑绑扎安装。底层钢筋与层钢筋之间设支撑筋,以保持钢网平整度。负二层底板底筋面筋主要采用Ⅱ级Φ18@200上下拉通,负一层板上下两排均双向通长配筋Φ12@200,其搭接采用冷接,接头长度为40d,保护层垫块50mm。
7.绑扎时柱、墙主筋垂直要没偏位,不准挑脚或梅花型绑扎。

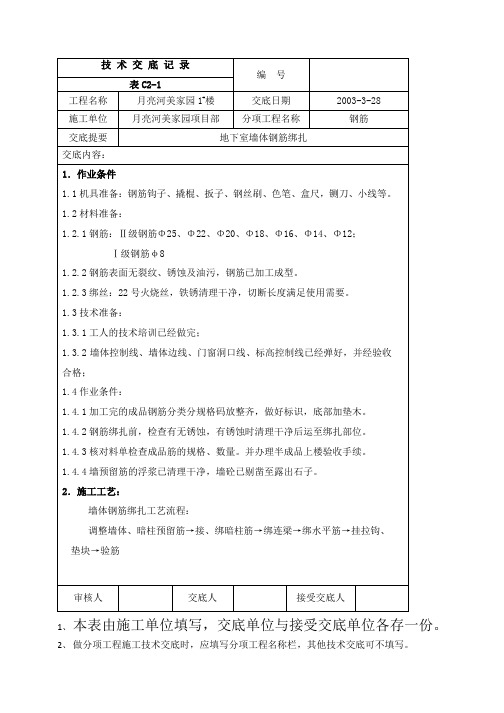

地下室墙体钢筋绑扎技术交底

地下室墙体钢筋绑扎技术交底

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。

1、
2、分做项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。

1、
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。

1、
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。

1、
2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写。

地下室的钢筋绑扎技术交底

地下室的钢筋绑扎技术交底
(4)做好抄平放线工作注明水平标高,弹性柱、墙的外皮尺寸线。
(5)根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。绑扎前先整理调直下层伸出的搭接筋,并将锈皮、水泥浆等污垢清除干净。
(6)根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处要剔除,清理干净。
C.箍筋的接头(即弯钩叠合处应沿柱子竖筋交错布置绑扎)
D.有抗震要求的地区,柱箍筋端头应弯成135度,平直长度不小于10d(d为箍筋直径)。如箍筋采用90度搭接,搭接处焊接,焊缝长度单面焊焊缝不小于5d。
E.柱上、下两端箍筋应加密,加密区长度及箍筋的间距均应符合设计要求。
如设计要求箍筋设拉筋时,拉筋应钩住箍筋。
2)绑扎接头的搭接长度应符合设计要求,并按±0.000以下钢筋绑扎技术交底要求。
3)非车库区域纵向受拉钢筋锚固长度、车库区域纵向受拉钢筋最小锚固长度和车库区域纵向受拉钢筋搭接长度按±0.000以下钢筋绑扎技术交底要求。
4)绑接接头的位置应相互错开:当采用绑扎搭接接头时,在规定的搭接长度的任一区段内(焊接接头时在焊接接头处35d且不小于500mm区段内),有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,绑扎搭接接头受拉区不大于25%,受压区不大于50%。
5)绑扎负弯矩钢筋,每个扣均要绑扎。最后在主筋下垫砂浆垫块。
(5)楼梯钢筋绑扎:
工艺流程;
画位置线→绑主筋→绑分部筋→绑踏步筋
1)在楼梯段底模上画主筋和分布筋的位置线。
2)根据设计图纸主筋、分布筋的方向,先绑扎主筋后绑扎分布筋,每个交点均应绑扎,如果有楼梯梁时,先绑梁后绑板筋,板筋要锚固到梁内。
3)底板筋绑完,待踏步模板吊帮支好后再绑扎踏步钢筋。

地下室墙柱技术交底

地下室墙柱技术交底一、前言作为地下室建筑设计的关键组成部分,地下室墙柱需要承担建筑物的重量,承受地下水压力、土压力等自然力的冲击,同时还要具备抗震、抗风等功能。

因此,地下室墙柱的施工技术非常重要,需要经过技术交底和验收。

本文将详细介绍地下室墙柱施工的技术交底要求以及注意事项,以确保施工的质量和安全性。

二、技术交底要求1.施工前的准备在进行地下室墙柱施工前,施工方必须对施工区域进行评估和规划,确定好墙柱的立杆方位和尺寸,准确测量地下室坑位的尺寸和地下水位的深度,根据设计方案确定好墙柱的材料和标准。

施工方还需要对施工现场进行平整、排水、渗水等预处理。

2.墙柱施工的基本要求墙柱施工时需要注意以下几点:•挖槽:墙柱挖槽必须符合图纸的要求,墙柱底部应该要比其余地势要低,同时还要保持墙柱在水平线上的平整度。

•标高:墙柱的标高必须符合设计要求,墙柱立杆的纵向间距必须一致。

•模板:模板的制作必须根据设计要求进行,模板必须严密、稳固、水平、垂直和符合规划要求。

•钢筋:钢筋的用量、直径、间距等必须符合设计标准,钢筋必须按等级分类并留出预埋部分。

•浇筑:在浇筑混凝土前,墙柱内部的水分、气泡、悬浮物必须得到充分的清理,保持墙柱的洁净度。

混凝土的浇筑必须在规定的时间内,确保混凝土的均匀性、稠度和充实程度。

3.墙柱施工中的安全要求地下室墙柱施工必须严格按照安全规定进行,确保施工人员的人身安全和施工现场的安全:•施工现场必须划分为工作区和安全区,防止施工方和外部人员相互干扰;•施工现场必须制定安全措施和预案,防止发生意外;•操作人员必须进行安全培训,并穿戴必要的安全防护装备;•禁止在墙柱上或墙柱附近吸烟、使用明火等危险行为;•保持墙柱施工现场的整洁,防止杂物堆积和影响施工安全。

三、注意事项在地下室墙柱施工过程中,需要特别注意以下几个方面:1.质量控制地下室墙柱的质量控制非常重要,必须要考虑以下几个方面:•墙柱的质量必须符合建筑设计规范和检验标准、必须具有承重、抗震等基本功能;•设计和材料必须规范,所有的材料必须符合标准规定、具有国家质量认证书或出厂合格证明;•工人必须按照施工标准进行操作,保证施工质量的合格性。

地下室钢筋绑扎安全技术交底

地下室钢筋绑扎安全技术交底地下室钢筋绑扎是建筑施工中非常重要的一个环节,它直接关系到地下室结构的安全可靠性。

为了确保钢筋绑扎的质量和安全性,我们需要严格按照相关的技术规范进行操作。

在本次交底中,我们将就地下室钢筋绑扎的安全技术进行详细说明,以确保施工过程的安全与质量。

一、钢筋绑扎前的准备工作1.清理工作面:在进行钢筋绑扎之前,务必保证工作面的整洁,清除工况物品和杂物,确保施工区域的安全性。

2.检查钢筋质量:在进行绑扎之前,需要对钢筋进行检查,确保质量合格。

检查钢筋的外观、尺寸、弯曲度等,发现质量问题及时予以更换。

二、钢筋的绑扎方法1.采用扎带:在地下室钢筋绑扎中,通常采用扎带进行绑扎。

扎带需具备一定的强度和可靠性,能够牢固地固定钢筋。

我们要确保扎带的材质符合规范要求,并严格按照规范要求进行绑扎。

2.避免交叉绑扎:在绑扎钢筋时,应避免交叉绑扎。

交叉绑扎容易导致钢筋之间的空间不足或出现错位,从而影响钢筋的正常使用效果。

因此,我们要保证绑扎的均匀性和合理性,避免任何潜在的结构安全隐患。

3.注意绑扎点的数量和位置:在进行钢筋的绑扎时,需要注意绑扎点的数量和位置。

应根据设计要求和钢筋尺寸合理确定绑扎点的数量,确保每个绑扎点都能够充分发挥固定作用。

三、绑扎的技术要求1.绑扎的紧固度:钢筋的绑扎紧固度要适中,既不能过紧,也不能过松。

过紧会造成钢筋产生变形、应力集中,从而影响结构的力学性能;过松则会导致钢筋松动,影响钢筋的固定性能。

2.绑扎的稳固性:钢筋的绑扎要稳固可靠,不能产生松动现象。

在绑扎过程中,要用力均匀,确保扎带紧密地固定在钢筋上。

同时,要注意钢筋的纵向间距和横向间距,保证钢筋之间的联系紧密。

3.绑扎的整齐性:钢筋的绑扎要整齐有序,不得出现错位、交叉和缺漏等现象。

绑扎时要有条不紊,确保每根钢筋都能够在正确的位置上,并与周围的钢筋连接紧密。

四、安全注意事项1.施工人员要穿戴好安全防护用具,包括安全帽、安全鞋、手套等。

v地下室墙柱钢筋绑扎技术交底共21页文档

5.2施工操作要求
5.2.1墙钢筋绑扎
1、清理、调整预留搭接筋
弹墙身及门窗洞口位置线,将墙身处预留钢筋调直,并将表面浮浆等杂物清理干净,保护层过大或过小及出线,墙筋按1:6的坡度调整到位。绑扎时应以靠暗柱边第一根竖筋5cm作为起步筋开始依次向中间绑扎。
2、暗柱钢筋绑扎
先连接暗柱主筋,机械连接接头或电渣压力焊焊接完成,验收合格后方可进行暗柱钢筋绑扎。在柱子竖筋上,按图纸要求间距画好线,标明箍筋间距。套箍筋时,应注意箍筋开口方向错开。绑扎时暗柱主筋应与箍筋角部绑扎到位,中间主筋要紧贴箍筋,箍筋要绑水平。暗柱绑完后,应进行定位调整,使其方正垂直,标高到位。
3、立2~4根钢筋、画线
将2~4根墙主筋与下层伸出的钢筋搭接绑扎牢固,并根据设计图纸要求画好水平钢筋间距分格线;在下部和齐胸处绑扎两根横向定位钢筋,并在钢筋上根据设计图纸要求画好主筋分格线。
参加单位及人员
注册建造师(项目经理):(签字)
技术交底
4、绑扎墙钢筋
按照每1.5m加入竖向筋梯子,以确定两层钢筋网片间的距离。梯子筋固定之后绑扎其余竖筋。竖筋必须均匀分布,且相邻搭接位置应错开,搭接长度要满足要求,钢筋搭接接头的中心和两端应至少绑扎3个扣,竖受力钢筋起步筋距暗柱间距5cm。
竖向、横向钢筋搭接位置设计未明确的,其接头错开间距满足《混凝土结构施工图平面整体表示方法制图规则和构造详图》和设计图纸要求的相关规定。
水平钢筋一般要在墙体靠近端部搭接。在转角和门窗洞口边,均要绑扎到位、牢固。水平筋绑扎完必须拉线调整。剪力墙的水平筋在“丁”字节点及转角节点的绑扎和锚固符合《混凝土结构施工图平面整体表示方法制图规则和构造详图》相关规定。水平起步筋距楼面距不大于5cm。
与当今“教师”一称最接近的“老师”概念,最早也要追溯至宋元时期。金代元好问《示侄孙伯安》诗云:“伯安入小学,颖悟非凡貌,属句有夙性,说字惊老师。”于是看,宋元时期小学教师被称为“老师”有案可稽。清代称主考官也为“老师”,而一般学堂里的先生则称为“教师”或“教习”。可见,“教师”一说是比较晚的事了。如今体会,“教师”的含义比之“老师”一说,具有资历和学识程度上较低一些的差别。辛亥革命后,教师与其他官员一样依法令任命,故又称“教师”为“教员”。建设单位

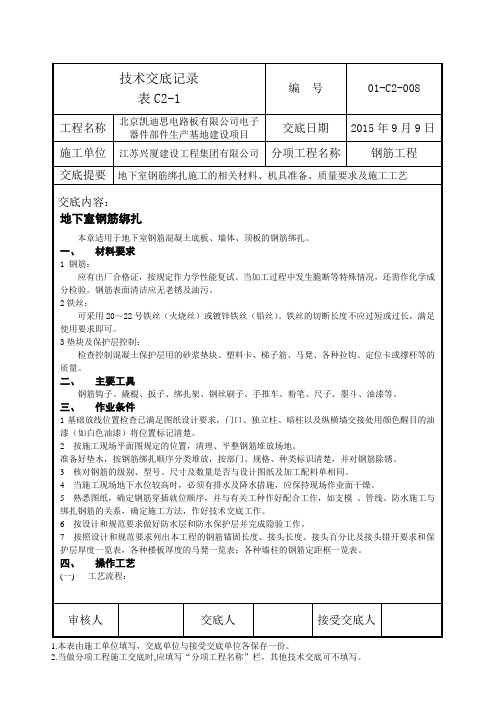

地下墙柱钢筋安装施工技术交底

□施组总设计交底□单位工程施组交底□施工方案交底□专项施工方案交底☑施工作业交底2 内容较多时本表作为首页,交底内容可续页。

2 内容较多时本表作为首页,交底内容可续页。

(1)墙体钢筋及模板操作平台采用双排钢管脚手架钢管搭设,操作面四周满铺脚手板。

立杆横距1.8m,立杆纵距1.8m,步距1.8m,上方设置1.2m防护栏杆,并挂密布网,扫地杆距地距离不大于200mm。

脚手架均需专业架子工按规范要求搭设。

(2)按图纸要求间距、结合构造要求,计算好每根箍筋的数量,将箍筋套在预留钢筋上。

(3)柱子竖向受力钢筋采用滚轧直螺纹套筒连接。

(5)在立好的柱子竖向钢筋上用石笔画出箍筋位置线(第一道箍筋自顶板50mm起步)并加钢筋定位框。

(5)按已画好的位置线将箍筋往上移。

从上往下绑扎。

箍筋转角处与柱主筋采用兜扣,绑扎,其余采用八字扣绑扎。

箍筋弯钩叠合处沿柱子竖筋交错布置,并绑扎牢固。

柱两端按要求加密。

(三)钢筋构造图1、竖向钢筋连接示意图2、剪力墙水平钢筋构造做法见下图注:1 本表由施工单位填写。

2 内容较多时本表作为首页,交底内容可续页。

2 内容较多时本表作为首页,交底内容可续页。

2 内容较多时本表作为首页,交底内容可续页。

注:1 本表由施工单位填写。

2 内容较多时本表作为首页,交底内容可续页。

2 内容较多时本表作为首页,交底内容可续页。

2 内容较多时本表作为首页,交底内容可续页。

2 内容较多时本表作为首页,交底内容可续页。

2 内容较多时本表作为首页,交底内容可续页。

2 内容较多时本表作为首页,交底内容可续页。

2 内容较多时本表作为首页,交底内容可续页。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

麓岭汇一期1#楼
地下室墙、柱钢筋绑扎技术交底

一、施工准备
1、认真熟悉设计图纸,并对加工好的钢筋进行核对,检查钢筋的规格、数量、
形状、尺寸是否符合设计要求。
2、根据设计要求的钢筋保护层厚度,提前进行制作或购买成品保护层卡子。
3、按要求搭设安装脚手架。
4、对钢筋绑扎场地进行清理。
二、施工工艺
工艺流程
划钢筋位置线→修正预留钢筋→套箍筋、立主筋→画箍筋位置线→钢筋绑扎→
加密区箍筋设置→保护层设置→设置预留钢筋→绑扎定位箍筋
1、柱子钢筋绑扎
① 根据设计要求的钢筋间距,弹出钢筋安装位置线。
② 将下层的预留钢筋按照弹出的钢筋位置线,对钢筋主筋进行调整、校正。
③ 根据设计要求的箍筋间距,计算出每根柱子所需的箍筋数量,将箍筋套在下
层钢筋上,立柱子主筋。
④ 在立好的柱子主筋上,根据设计要求画出箍筋的位置线。
⑤ 将钢筋主筋与预留的钢筋进行绑扎,钢筋的搭接长度不得小于钢筋直径的35
倍,用双层扎丝缠扣法绑扎牢固,将套好的箍筋按照画出的位置线自上而下进行绑
扎,箍筋绑扎应采用缠扣法,箍筋与主筋必须垂直,箍筋的转角处与主筋的相交点
必须全部进行绑扎,箍筋的弯钩主筋必须交错设置每个点必须全部绑扎。
⑥ 箍筋的端部必须设置135度弯钩,弯钩平直部分长度不得小于钢筋直径的10
倍。
⑦ 柱子上下两端箍筋的加密区间距为10,并根据设计要求设置φ6.5拉接筋(S
钩)与主筋绑扎拉接。
⑧ 在同一构件内不得有两个以上的接头,接头位置应相互错开在同一区段内接
头数量不得超过50%且不得设置在加密区内。
⑨ 柱子钢筋绑扎结束后,在柱子外侧主筋上安装保护层垫块,设置间距不大于
50 cm。
剪力墙钢筋绑扎
工艺流程
弹钢筋位置线→修整预留钢筋→立定位主筋划间距线→钢筋绑扎→设置保护层
垫块→修整预留钢筋、绑扎定位水平筋
① 根据设计要求弹出墙体钢筋安装位置线及洞口位置线。
② 根据弹好的钢筋安装位置线,对下层预留钢筋的位置进行调整、校正。
③ 根据设计要求的钢筋位置,绑扎2~4根竖向定位钢筋,将竖向钢筋与预留
钢筋进行绑扎。
④ 在绑扎好的钢筋上、下部绑扎两根水平筋,并在水平筋上画出竖向钢筋的间
距按照排出的钢筋间距绑扎其余钢筋。另一侧的钢筋也按照此程序进行绑扎。
⑤ 墙体钢筋必须逐点进行绑扎,并根据设计要求在两层钢筋间设置φ6.5S型拉
接筋并于主筋绑扎牢固。
⑥ 墙体与柱子的连接处,墙体的水平筋必须锚固到柱子钢筋内。
⑦ 墙体钢筋绑扎结束后,在墙体钢筋的内外主筋上安装保护层垫块。
⑧ 合模后对伸出的钢筋进行修整,并绑扎水平定位筋,混凝土浇筑完后再次对
预留钢筋进行修整,确保钢筋位置的准确。
四、质量标准
1、钢筋的力学性能试验必须合格。
2、钢筋的规格、品种、形状、尺寸、位置、数量必须符合设计要求。
3、钢筋表面必须洁净、无油渍、泥污,表面不得有片状或颗粒状老锈,钢筋表
面必须平直无弯折。
4、钢筋绑扎必须牢固,松、缺口数量不得大于绑扣数量的10%。
5、允许偏差
项 目 允许偏差(mm)
绑扎钢筋网
长、宽 ±10
网眼尺寸 ±20

绑扎钢筋骨架
长 ±10
宽、高 ±5

受力钢筋 间距 ±10 排距 ±5 保护层 厚度 基础 ±10
柱梁 ±5
板、墙 ±3
绑扎箍筋、横向钢筋间距 ±20
钢筋弯起点位移 20

预埋件
中心线位置 5
水平高差 +3,0

五、成品保护

1、钢筋绑扎结束后,严禁随意上人踩踏钢筋。
2、模板涂刷隔离剂时严禁污染钢筋。
3、严禁随意切断绑扎好的钢筋。
六、施工注意事项
1、混凝土浇注时必须派专人值班,及时修整位移钢筋,严禁踩踏钢筋。浇注结
束后对预留钢筋的位置进行修整。
2、箍筋端部必须设置135度弯钩,平直部分长度不得小于钢筋直径的10倍。
3、钢筋划线时必须两端划线并弹通线,施工时,必须按线摆放钢筋及时调整。
4、在架子上绑扎钢筋时,必须对钢筋进行固定放置骨架不垂直。
5、柱子必须按照设计要求设置箍筋加密区。
七、安全注意事项
1、钢筋堆放不一过高,防止倒塌伤人。
2、在架子上操作时,必须到好保护用品并有安全防护措施。

交底人:魏建华
接受交底人:
交底日期:
