工作面永久密闭施工方案及安全技术措施

合集下载

矿井永久、临时密闭安全管理规定

矿井永久、临时密闭安全管理规定

矿井永久、临时密闭安全管理规定(一)永久、临时密闭建造技术标准1、矿井建造的永久密闭,开采容易自燃、自燃煤层建造的临时密闭墙,必须用不燃性材料建筑。

开采无发火危险煤层建造的临时密闭,可用木板材料建筑。

2、矿井建造的永久、临时密闭,墙体周边要掏槽,至少0.3m以上,煤层掏槽四周不低于0.5m,见硬顶、硬帮,与煤(岩)体接实。

永久密闭墙表面必须用水泥砂浆抹面,确保严密不漏气,墙面与巷道周边要有不少于0.1m的裙边。

3、矿井建造的永久、临时密闭,其位置距全风压通风交岔点的距离为3~5m。

密闭内的水管、风管、电缆、钢轨等材料必须全部撤出。

4、矿井建造的永久、临时密闭,墙体必须平整(1m内凸凹不大于10mm,料石勾缝除外),无裂缝(雷管脚线不能插入)、重缝和空缝,严密不漏气(手触无感觉、耳听无声音)。

5、矿井建造的永久防火密闭,必须设“U”型放水管、观测取样管、灌浆(水)管。

放水管径不小于108,离地高度为0.3m。

放水管两端“U”型高度不小于0.2m;观测取样管距棚顶高度为0.2m;灌浆(水)管距棚顶高度为0.3m。

(二)永久、临时密闭建造质量标准1、永久、临时防火密闭建造质量标准(1)矿井永久防火密闭:系指开采发火煤层结束,在进回、风石门建造的密闭墙;石门槽口建造的套棚墙;工作面以外相通的进、回风斜坡、联络反眼建造的密闭墙;发火煤层废弃井巷建造的密闭墙;采区、工作面之间相隔断建造的密闭墙,服务期限6个月及其以上。

(2)矿井临时防火密闭墙:系指开采发火煤层,在工作面内采空区侧进、回风巷建造的密闭墙;工作面废弃的上下斜坡、联络反眼、下煤眼、进、回风眼建造的密闭墙,服务期限6个月及其以下。

(3)开采容易自燃和自燃煤层的采区、工作面回采结束,在进、回风石门建造的永久防火密闭,墙体厚度为1.0m。

墙体四周要掏槽,掏槽深度为0.3m,煤层四周掏槽不低于0.5m并与煤、岩石接实。

墙体表面必须用水泥砂浆抹面,严密不漏气。

永久性密闭管理规定

永久性密闭管理规定

永久性密闭管理规定
1
永久性密闭管理规定
一、基本规定
1、报废的巷道必须设置永久性密闭。

2、采空区必须及时密闭。

采煤工作面回撤结束45天内,必须在与工作面相联通的巷道中构筑密闭墙。

3、停掘巷道,如果巷道内瓦斯或二氧化碳浓度达到3.0%,必须在24小时内进行密闭。

4、矿井进、回风井之间,主要进、回风巷之间不行人、不通车的联络巷必须设置永久密闭。

二、设计及施工要求
1、密闭墙应选用砖(或料石)、水泥砂浆构筑,严禁采用空心砖。

墙体厚度800mm,巷道断面大于18m2,墙体厚度应选择1000mm.。

2、为了确保密闭墙不漏风,且便于扩散通风带走密闭墙前的有害气体,密闭墙距离巷道口4~5m位置为宜。

3、密闭周边要掏槽(岩巷、锚喷、砌碹巷道除外),应掏至硬帮、硬底、硬顶,并与煤岩接实,四周裙边不少于0.1m。

4、墙面要平整、无裂缝、重缝和空缝,并进行勾缝和抹面,严禁干插砖后只抹面。

5、构筑密闭前,一定将巷道内的电缆、风水管、轨道回收完。

6、墙体要预留观察孔、措施孔,密闭内有出水可能的要预。

采空区密闭安全技术措施

采空区密闭安全技术措施

阳煤集团南岭公司5209(工作面)采空区封闭安全技术措施编号:YMCS—TF—NL—2012—总工程师:通风部长:通风部主任工程师:安监处:机电部主任工程师:编者:执行队长:措施批准时间:年月日措施执行时间:年月日阳煤集团南岭公司安全技术措施审批卡措施名称5209(工作面)采空区封闭安全技术措施施工队组施工地点执行队长编者审批单位意见及人员签字单位审批意见及人员签字技术组年月日通风部主任工程师年月日通风部年月日安监处年月日总工程师年月日5209(工作面)采空区封闭安全技术措施5209工作面采用“一进二回”通风方式,即:5209进风为进风巷,5209回风、5209尾巷为“回风巷”。

随着采面推进,需要封闭5209进风巷,5209回风巷及5209尾巷。

为保障5209采空区封闭施工通风瓦斯安全,特制定本安全技术措施。

一、施工组织5209工作面回采期间采空区封闭由通风队负责施工。

采空区封闭时,必须另安排一名通风队干部进行跟班,跟班干部为现场安全负责人。

二、施工准备1、施工永久密闭所需材料必须提前运至施工地点,距施工地点不大于20米,保证密闭材料运足够用。

2、对施工地点进行杂物清理,保证施工时不妨碍建闭墙,施工闭墙时必须确认密闭区内没有铁器及任何机电设备,未经验收,严禁封闭。

3、对施工密闭墙地点进行断网(断导电体)、掏槽,断网宽度为墙体及墙体里1米,墙外0.2米。

顶、底掏槽见实顶实底,两帮掏槽见实体煤岩后不小于300mm,掏槽宽度为墙体及墙体里外各150mm。

4、材料规格:黄土:保持潮湿,不掺杂任何杂物黄沙:中粗粒黄沙,含泥量不超过3%石头:200mm*300mm*400mm水泥:硅酸盐325水泥三、永久密闭墙的质量标准:1、墙体为石头砌碹结构,严密不漏风,墙体厚度为2.5米,中间填黄土。

2、密闭墙前无瓦斯积聚,周围5米内无杂物、无积水和淤泥。

3、密闭墙周围5米内支护完好,无片帮、无冒顶。

4、要对施工密闭墙地点进行剪网(断导电体)、掏槽,剪网。

密闭启封 安全技术措施

密闭启封 安全技术措施

贵州黔宜能源集团有限公司黔西县仁和乡中心煤矿通风系统调整启封密闭排放瓦斯安全技术措施编制人:审核:编制日期:2019年09月17日会审意见表中心煤矿宣贯学习记录通风系统调整启封密闭排放瓦斯安全技术措施一、概述为确保矿井通风系统完整、合理、稳定、可靠,提高矿井通风效率,降低矿井内部漏风率,使井下每一工作地点风量符合规程要求,实现矿井安全生产,根据目前我矿井下通风系统现状。

现需启封9#、10#、44#、45#密闭,为达到安全有效的目的,根据本矿井通风系统优化调整方案,特制定本通风系统调整启封密闭排放瓦斯安全技术措施。

二、巷道及密闭墙的参数1、巷道参数2、密闭墙参数三、启封前的准备工作及组织程序1、拟定开启密闭审报表,经黔宜能源集团和百里杜鹃安全生产监督管理局第三分局、百里杜鹃安全生产监督管理局逐级进行审批,经审批同意后方可由百里杜鹃矿山救护大队进行启封。

2、矿方把审批编制启封密闭排放瓦斯安全技术措施和矿井通风系统图全部交予百里杜鹃矿山救护大队,再由百里杜鹃矿山救护队及五职矿长组织参与启封人员学习措施,熟悉启封流程、通风路线和启封方法。

3、启封前安装调试好高低浓度甲烷传感器,必须做到传输畅通、数据真实可靠,按规定吊挂在排放瓦斯回风道10m处(混合风流处)。

4、启封前必须在密闭进风侧20m的位置安装通讯电话,联络电话必须确保通讯畅通稳定。

5、启封前必须安装好50mm消防供水管路,安装闸门和φ25mm 的水管变节,接好φ25mm的软管,长度能达密闭前待用。

6、启封前必须在密闭进风侧20m的位置配置2台8kg灭火器和0.2m3消防沙。

7、矿方必须配合百里杜鹃矿山救护大队准备好相应的开启密闭砸墙的铜质工具及设备、仪器(多参数气体检测仪1台、便携式甲烷监测报警仪3台、光学瓦斯鉴定器10%和100%各一台)。

四、成立启封密闭工作领导小组、明确职责1、成立启封密闭工作领导小组组长:周嗣武副组长:吴勋杰成员:邱胜贤、冉龙波、朱忠华、余国锐、贾高红、陈红、徐华、宋刚奎、张明涛、刘书刚及矿方兼职救护队所有成员、百里杜鹃矿山救护队。

神东煤炭集团补连塔煤矿密闭施工注意事项——刘总精选

神东煤炭集团补连塔煤矿密闭施工注意事项——刘总精选

补连塔煤矿密闭施工标准
③在巷道低洼地段联巷密闭处距底板高300mm设直径不小于100mm的反水管(U型) 或反水池,实现水封。 ④在设有观测孔和措施孔的密闭前应设置栅栏(非导体)、警标、说明牌和检查牌 板。说明牌应注明:地点、施工日期、材料、厚度、断面、密闭编号、施工单位、 施工负责人、监理人、验收单位等;检查牌板上应填写密闭内外一氧化碳、二氧化 碳、瓦斯、氧气浓度,气温,内外压差,检查日期和检查人等,做好记录。
补连塔煤矿密闭施工标准
(一)永久密闭施工标准
2 .防水密闭施工标准
1 适用范围:封闭井下复用水仓巷道、有富水区的采空区及有地表水补 给的采空区。 2 密闭结构:“H”型钢筋砼结构,内墙(钢筋砼)、外墙(钢筋砼) 及中部连接墙(砼)连为一体成“H”型,剩余空间充填碎石与高分子密闭 加固材料(具体结构见附件2)。 3 掏槽要求:砌碹(锚喷)巷道应破碹后掏槽,挂网巷道要破网后掏槽, 见实煤后帮槽0.5m,底槽0.2m,顶槽0.3m。岩石不要求掏槽,但必须将松 动 岩体刨除,见硬岩体。 4 技术要求:封闭前应将导电体(金属网、水管、电缆等)断开或拆除, 防止杂散电流导入。密闭应设观测孔、措施孔、反水孔,孔口应封堵严密。
①在密闭墙的2/3中上部设直径不小于25mm的观测孔,用于观测采空区内 外压差、气温和取样,孔口安装阀门,用黄油封堵。
补连塔煤矿密闭施工标准
②距顶板高300mm设置直径不小于100mm的措施孔,孔口要安装阀,用黄油 封堵。 ③距底板高300mm设直径不小于100mm的反水管(U型),并加设阀门,用 于观测水温、水位及排水,实现水封。 ④密闭前必须设置栅栏(非导体)、警标、说明牌和检查牌板。说明牌应注 明:地点、施工日期、材料、厚度、断面、密闭编号、施工单位、施工负责 人、监理人、验收单位等;检查牌板上应填写密闭内外一氧化碳、二氧化碳、 瓦斯、氧气浓度,气温,出水温度,内外压差,检查日期和检查人等,做好 记录。 (5)质量要求: ①用不燃性材料(包括砼、高分子材料等)砌筑。 ②用砼砌筑时,必须振动器将墙体捣实,不得有空心和砂眼。 ③墙面必须平整,抹有不少于0.2m的裙边,保证严密不漏风(手触无感觉、 耳听无声音)。 ④密闭前5m内支护完好,无片帮、冒顶,无杂物、积水和淤泥,无瓦斯积聚。

密闭施工质量标准及考核处理

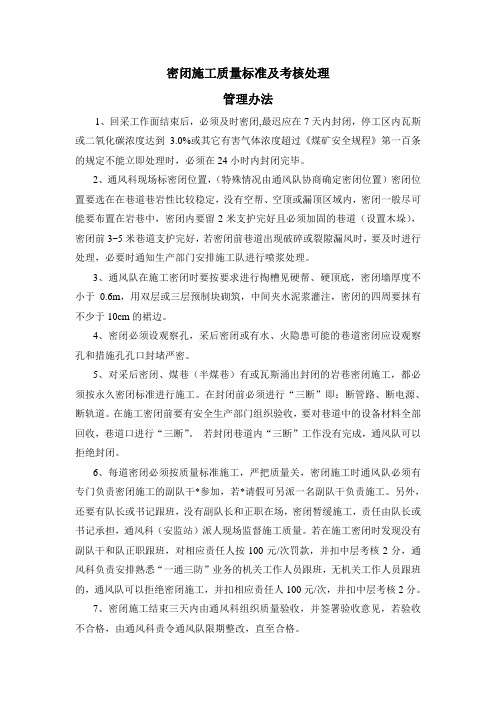

密闭施工质量标准及考核处理

密闭施工质量标准及考核处理管理办法1、回采工作面结束后,必须及时密闭,最迟应在7天内封闭,停工区内瓦斯或二氧化碳浓度达到 3.0%或其它有害气体浓度超过《煤矿安全规程》第一百条的规定不能立即处理时,必须在24小时内封闭完毕。

2、通风科现场标密闭位置,(特殊情况由通风队协商确定密闭位置)密闭位置要选在在巷道巷岩性比较稳定,没有空帮、空顶或漏顶区域内,密闭一般尽可能要布置在岩巷中,密闭内要留2米支护完好且必须加固的巷道(设置木垛),密闭前3~5米巷道支护完好,若密闭前巷道出现破碎或裂隙漏风时,要及时进行处理,必要时通知生产部门安排施工队进行喷浆处理。

3、通风队在施工密闭时要按要求进行掏槽见硬帮、硬顶底,密闭墙厚度不小于0.6m,用双层或三层预制块砌筑,中间夹水泥浆灌注,密闭的四周要抹有不少于10cm的裙边。

4、密闭必须设观察孔,采后密闭或有水、火隐患可能的巷道密闭应设观察孔和措施孔孔口封堵严密。

5、对采后密闭、煤巷(半煤巷)有或瓦斯涌出封闭的岩巷密闭施工,都必须按永久密闭标准进行施工。

在封闭前必须进行“三断”即:断管路、断电源、断轨道。

在施工密闭前要有安全生产部门组织验收,要对巷道中的设备材料全部回收,巷道口进行“三断”。

若封闭巷道内“三断”工作没有完成,通风队可以拒绝封闭。

6、每道密闭必须按质量标准施工,严把质量关,密闭施工时通风队必须有专门负责密闭施工的副队干*参加,若*请假可另派一名副队干负责施工。

另外,还要有队长或书记跟班,没有副队长和正职在场,密闭暂缓施工,责任由队长或书记承担,通风科(安监站)派人现场监督施工质量。

若在施工密闭时发现没有副队干和队正职跟班,对相应责任人按100元/次罚款,并扣中层考核2分,通风科负责安排熟悉“一通三防”业务的机关工作人员跟班,无机关工作人员跟班的,通风队可以拒绝密闭施工,并扣相应责任人100元/次,并扣中层考核2分。

7、密闭施工结束三天内由通风科组织质量验收,并签署验收意见,若验收不合格,由通风科责令通风队限期整改,直至合格。

密闭墙设计及要求措施

晴隆县中营镇仁禾煤矿10404采面上下顺槽密闭墙设计及施工安全技术措施2016年1月15日会审记录主持人:地点:时间:年月日参加部门人员签字10404采面上下顺槽密闭墙设计及施工安全技术措施10404采煤工作面已回采完毕,上下顺槽的机电设备等物料均已清理干净,按照《煤矿安全规程》的规定,采面结束后必须在45天进行永久性密闭,为尽快完善矿井通风系统,加强矿井瓦斯管理,经矿领导研究决定,对10404采面上下顺槽进行密闭,为了确闭质量,杜绝密闭墙跑漏风现象,特对10404采面上下顺才密闭墙进行设计,并制定安全施工技术措施。

一、施工组织设计(一)人员组织:1、施工地点:10404采煤工作面上下顺槽开口以里5米处。

(附图)2、安全负责人:当班现场安检员3、跟班负责人:当班跟班矿长4、施工负责人:段权书5、参加施工人员:通防队人员(二)施工前准备工作1、密闭施工前,通风科、技术科必须提前带领施工队负责人在需要密闭地点明确标注位置,施工队人员有计划清理好施工地点卫生,不得影响施工。

2、施工人员下井要带齐砌筑密闭所需工具(大锤、手锤、搞、铁锨、抹板、线绳等),施工所用物料(砖、沙子、水泥以及搭建脚手架的材料等),要码放整齐,不影响行人及通风。

3、砌筑前,瓦斯检查员必须检查密闭构筑地点的瓦斯浓度情况,严禁有害气体浓度超限作业,管理人员及施工人员都必须先检查施工地点附近的顶、帮完好情况,必须严格执行敲帮问顶制度,发现问题须及时处理,确保安全后,方可施工,施工地点前后10m必须保证支护可靠,无片帮、漏顶。

4、在砌筑密闭墙前,必须先将构筑密闭墙处的杂物清理干净,方可施工,防止在施工时,施工人员绊倒伤人,墙体下部必须卧倒巷道的硬底。

5、施工前,必须组织所有参加施工人员认真学习本措施并签字后,方可进行现场施工。

二、施工安全技术措施:一)、密闭墙设计:密闭墙要设置两道,一道为防爆密闭墙,一道为永久密闭墙,防爆密闭墙在开口以里6米处,厚度为1.2米,永久密闭墙在开口以里4米处,厚度不得小于0.8米,两密闭墙之间设置相连通的取样观察孔、措施孔及反水池,密闭墙用料石密闭,水泥砂浆充填砖缝及抹面,墙体四周要掏槽见硬底硬帮等。

构筑密闭墙安全技术措施

构筑风门安全技术措施第一节一般规定一、砌筑风门、密闭的地点,必须根据下列规定进行选择。

1、构筑风门、密闭墙选择地点应巷道的顶帮未遇破坏的煤岩层地点。

2、离巷道的交叉外的地点距离不小于5米。

3、密闭墙前后5米内支护完好,无片帮、冒顶,密闭墙前后5米内无杂物、积水淤泥。

4、墙垛掏槽时要用钎子、铁锤、风镐掏槽,掏槽时必须见硬底、硬帮与煤岩接实。

5、掏槽深度煤层不少于0.5米、岩层不少于0.3米。

6、掏槽时先上后下,作业人员要站稳,及时敲帮问顶,防止煤块砸伤作业人员。

7、施工人员必须对施工地点,规格、质量、数量要清楚,并且了解安全注意事项。

第二节风门一、凡是永久性和临时风门施工,墙垛掏槽时要用钎子、大锤或手鎬掏槽,掏槽时必须见硬底、硬帮与煤岩接实。

二、稳框顺序;1、首先修整门框,上下坎两框平行,坎框互成直角。

2、稳框时要根据该处风门规格大小,门框要朝顺风方向的倾角80度至85度。

3、风门墙的砌筑必须注意下列事项;4、砌墙时必须挂线,墙面平整无裂缝、空缝,四周要抹出100mm,的墙裙边,风门墙垛要用不燃性材料建筑,严密不漏风,手触无感觉耳听无声音。

5、砌砖墙时必须灰浆饱满,全部用擦布擦好,不得有裂缝。

用砖料石砌墙时,竖缝要错开、横缝要水平、排列整齐,砖块之间要用灰浆抹匀,灰缝要均匀一致,墙心用黄土或砂浆充填实,厚度必须符合本措施标准,两墙之间应随砌随填,层层要捣实。

6、风门外有水沟时,必须设反水池或当风帘,安设好风门后要包边沿口,有衬垫,四周接触严密,门扇平整不漏风,门扇与门框不歪扭,防止透光漏风。

7、修风门时必须拆一道砌一道,防止漏风,修风门时先上后下。

8、墙体厚度0.6m,正反向风门安装在一道墙上。

9、调节风窗安装在墙的上方,规格安装制作的调节风窗一样。

新疆国际煤焦化有限责任公司弘利煤矿构筑风门安全技术措施施工负责人:施工单位:施工时间: 2012年月日施工地点:审批总工程师: 2012年月日通风副矿长: 2012年月日安全副矿长: 2012年月日机电副矿长: 2012年月日技术副总工: 2012年月日生产副总工: 2012年月日通风副总工: 2012年月日调度主任: 2012年月日安监科: 2012年月日通防科: 2012年月日编制; 2012年月日。

煤矿采空区密闭安全技术措施通用版

解决方案编号:YTO-FS-PD447煤矿采空区密闭安全技术措施通用版The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation.标准/ 权威/ 规范/ 实用Authoritative And Practical Standards煤矿采空区密闭安全技术措施通用版使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。

文件下载后可定制修改,请根据实际需要进行调整和使用。

1115工作面采用“一进一回”通风方式,即:1115运输顺槽为进风巷、1115回风顺槽为回风巷且直接进入二盘区回风大巷。

随着采面推进,已近采完需封闭1115运输巷、回风巷(2道永久性密闭),为保障1115采空区封闭施工通风瓦斯安全,特制定本安全技术措施。

一、封闭前准备工作1、综采队应根据封闭先后顺序及时回收1115运输顺槽、1115回风顺槽已标定密闭墙位置以里的所有设备、支护材料及浮煤等。

2、机电队应根据封闭先后顺序及时回收1115运输顺槽、1115回风顺槽已标定密闭墙位置以里的所有风水管路(电缆、开关等)。

3、设备、材料回收后,由通风队准备封闭时所需要的砌筑材料及充填防火材料,并预先将砌筑所需材料运输到封闭位置放整齐。

二、材料运输线路:1、1115采面密闭墙施工地点:(1)1115回风巷施工所需材料运输线路:材料从副井筒→副井绕道→北盘区辅助运输大巷→二盘区辅助运输大巷→二盘区运输大巷→1115运输巷→第29条带(单巷)→1115回风巷永久性密闭墙施工地点。

煤矿永久密闭技术标准

煤矿永久密闭技术标准煤矿永久密闭技术标准⼀、⾏业规定(⼀)《煤矿安全规程》第⼆百七⼗⼋条永久性密闭墙的管理应当遵守下列规定:1、每个密闭墙附近必须设置栅栏、警标,禁⽌⼈员⼊内,并悬挂说明牌。

2、定期测定和分析密闭墙内的⽓体成分和空⽓温度。

3、定期检查密闭墙外的空⽓温度、⽡斯浓度,密闭墙内外空⽓压差以及密闭墙墙体。

发现封闭不严、有其他缺陷或者⽕区有异常变化时,必须采取措施及时处理。

4、所有测定和检查结果,必须记⼊防⽕记录簿。

5、矿井做⼤幅度风量调整时,应当测定密闭墙内的⽓体成分和空⽓温度。

6、井下所有永久性密闭墙都应当编号,并在⽕区位置关系图中注明。

密闭墙的质量标准由煤矿企业统⼀制定。

《煤矿安全⽣产标准化》1.及时构筑通风设施(指永久密闭、风门、风窗和风桥),设施墙(桥)体采⽤不燃性材料构筑,其厚度不⼩于0.5m(防突风门、风窗墙体不⼩于0.8m),严密不漏风;2.密闭、风门、风窗墙体周边按规定掏槽,墙体与煤岩接实,四周有不少于0.1m的裙边,周边及围岩不漏风;墙⾯平整、⽆裂缝、重缝和空缝,并进⾏勾缝或者抹⾯或者喷浆,抹⾯的墙⾯1m2内凸凹深度不⼤于10mm;3.设施5m范围内⽀护完好,⽆⽚帮、漏顶、杂物、积⽔和淤泥;4.设施统⼀编号,每道设施有规格统⼀的施⼯说明及检查维护记录牌;5.密闭位置距全风压巷道⼝不⼤于5m,设有规格统⼀的⽡斯检查牌板和警标,距巷道⼝⼤于2m的设置栅栏;密闭前⽆⽡斯积聚。

所有导电体在密闭处断开(在⽤的管路采取绝缘措施处理除外);6.密闭内有⽔时设有反⽔池或者反⽔管,采空区密闭设有观测孔、措施孔,且孔⼝设置阀门或者带有⽔封结构⼆、XX集团公司要求各煤业⼦公司(煤矿),公司要求:对密闭的设置、构筑必须严格执⾏本标准。

三、构筑规格防⽕密闭墙规格表闭墙总厚2000mm闭墙距巷⼝3000mm闭墙两端墙厚600mm(抹⾯)掏槽煤巷深度500mm掏槽岩巷深度200mm两闭墙距离800mm(充填黄⼟)掏槽宽度700mm放⽔管Φ108mm反⽔管距底板⾼300mm阀门距离墙距离200mm观测管Φ50mm观测管距顶板⾼300mm阀门距离墙距离200mm措施管Φ79mm措施管距顶板⾼300mm(内⾼触顶)阀门距离墙距离200mm栅栏离巷道⼝1000mm牌板挂在栅栏上牌⾓铁四、栅栏规格密闭墙栅栏规格表材料型号尺⼨钢筋Φ16mm钢筋长度巷道的⾼度⾓铁50mm⾓铁长度巷道的宽度??⾓铁宽度巷道的⾼度挂牌密闭管理牌、⽡斯管理牌、禁⽌⼊内牌。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

仅供参考[整理]
第 1 页 共 7 页
安全管理文书

工作面永久密闭施工方案及安全技术措施

日期:
__________________

单位:
__________________
仅供参考[整理]
第 2 页 共 7 页
工作面永久密闭施工方案及安全技术措施
一、概况4102工作面已回采结束,工作面全部回撤完毕后,需在
4102运输顺槽和回风顺槽巷口施工永久闭墙各一道,闭墙位置现场确
定,为确保工程质量及安全,制定具体措施如下:二、施工方案及质量
标准要求1、密闭结构:砖砼内墙+1m充填层(黄土)+砖砼外墙。
2、施工标准:砖墙厚度不小于0.5m;砌筑2道墙,中间间隔1m,
先由下向上充填黄土并逐层夯实,待充填至距顶板0.3~0.5m时,再用
高分子密闭充填材料充填密实。
3、密闭周边要掏槽(挂网巷道要破网后掏槽),见硬底硬帮与煤岩
接实。掏槽深度:帮槽0.3m,底槽0.3m,顶槽0.2m(坚硬岩石时刨出
麻面)。
4、密闭设检测管孔、措施管孔、放水管,孔口安设截止阀。砌筑
时,要求在离底板高度为2/3设直径为不小于25mm的检测孔,用于观
测压差、气温和采气样,并安装阀门;在离顶板10mm设直径不小于108mm
措施管,并安装阀门;同时密闭必须设置放水管,要求直径为108mm,
并安装阀门,放水管为U型离底板高度为300mm。
5、墙体平整(1m内凸凹不超过10mm,勾缝除外);无裂缝、重缝
和空缝,保证严密不漏风(手触无感觉、耳听无声音)。四周抹有不少
于0.2m的裙边。
6、施工完必须做到工完料净,文明施工。
三、永久密闭施工参数
密闭结构墙体厚度充
填掏槽深度(mm)掏槽宽度(mm)充填材料充填厚度帮槽顶槽地槽
砖砼沙浆1:3≥500黄土 ≥1000≥300≥300≥200大于墙厚300四、准
仅供参考[整理]
第 3 页 共 7 页
备工作1、施工前,施工单位要做好材料的准备工作,并要做到所需工
种人员配备齐全、分工合理,保障物料供给,提高工作效率,不能存在
拖工现象。
2、运输材料要有专人负责,密闭材料需装车运输时,物料不得超
宽超高。
3、施工人员随身携带的小型材料必须捆扎牢固;工具要拿稳,利
刃工具必须装入护套。
4、使用矿车运输材料时,要严格执行相关规定;井下行车严格执
行“行人不行车,行车不行人”制度。车辆应当在联巷或不影响其它车
辆正常通行的位置停放,当车辆在行车巷道内临时停放时,必须靠右停
放,不得妨碍其他车辆通行。
5、在装卸物料时要设专人指挥并监护安全。物料运送到卸料点卸
料时,要相互照应、靠巷帮堆放的材料要码放整齐,不得影响行人行车。
6、施工前,施工负责人必须对施工地点、规格、要求了解清楚,
并掌握有关安全技术措施和施工要求,要做到安全施工。
五、施工方法1、参加施工的所有人员施工前,必须首先检查施工
地点巷道顶帮状况,做到安全施工。
2、密闭位置要选择在顶帮坚硬、未遭破坏的煤岩巷道内,尽量避
免设在动压区;密闭应设在距巷道口不超过6m处,密闭前5m内支护完
好,无片帮、冒顶,无杂物、积水和淤泥,无瓦斯积聚。
3、巷道四周掏槽时,其深度必须符合质量要求。掏槽时应注意以
下几点:1)掏槽一般应按先上后下的原则进行,矸石等杂物应堆放在
闭墙里侧采空区内,巷道应清理干净。 2)掏槽深度必须符合规定要
求,见硬帮硬底。3)掏槽只能用大锤、钎子、手镐或机械施工,严禁
仅供参考[整理]
第 4 页 共 7 页
采用放炮方法。4、在砌筑墙体时,竖缝要错开,横缝要水平,排列必
须整齐;砂浆要饱满,灰缝要均匀一致;干砖应浸湿;墙心逐层用砂浆
填实。
5、内墙完全砌筑好后,再砌筑外墙,砌筑外墙时由下向上分段施
工墙体同时进行充填,充填黄土并逐层夯实,待充填至距顶板0.3~0.5m
时,再用高分子密闭充填材料充填密实6、墙体封顶时要与顶帮接实。
当顶板破碎时,应清除浮煤、矸见实顶后,再进行充填。
7、墙体砌实后要勾缝抹面,墙体四周要抹宽度不小于20cm的裙边,
要求抹平,打光压实。
8、墙体高度超过两米时,需要搭手脚架,必须保证安全牢靠。
9、检查施工地点的通风、瓦斯等情况,必须通风良好,瓦斯、二
氧化碳等有害气体的浓度不超过《煤矿安全规程》的规定时,方可施工。
10、必须由外向里逐步检查施工地点前后5米的支护、顶板情况;
发现问题及时处理,处理时必须设一人监护,处理不完时及时打上临时
支护。严禁空顶作业。
11、施工完毕后,要认真清理现场,将剩余材料运走。墙前5米要
加强支护,巷内杂物要清理干净,疏通水沟,使之无积水。
六、安全技术措施1、砌筑墙体时必须有专人负责安全看护。
2、砌筑墙体时,除上、下操作人员外,其它人员一律在2m外等待,
严防操作器械或矸石伤人。有人通过时必须停止施工,待人员通过后方
可继续施工。
3、参加构筑设施的人员必须学习本《安全技术措施》并做贯彻签
名。
4、在构筑密闭时,负责人要认真检查,坚持安全第一、不安全不
仅供参考[整理]
第 5 页 共 7 页
施工。
5、密闭外的电缆、管路、顶板网、钢带等必须断开。
6、在有瓦斯涌出或回风流中施工时,必须在施工地点悬挂便携式
瓦检仪。
7、其它严格按《煤矿安全规程》有关规定执行。
七、其他安全注意事项1、施工时必须确保施工位置符合施工设计
要求。
2、施工前,必须将壁内外的铁轨、钢管、电缆等拆除完毕。
3、施工人员随身携带的小型材料和工具要拿稳,利刃工具要装入
防护套,材料应捆绑牢固,禁止使用工具打闹。
4、运送施工密闭材料时,推车间距必须大于15米,人员背运料时
必须注意安全,防止发生碰手碰脚等意外事故发生。
5、递送材料砌筑密闭时,递送材料人员必须待施工人员拿稳材料
之后方可松手,以免材料掉落伤人。
6、施工中,当班班长必须严密监视现场的顶板、通风等安全状况,
如遇到特殊情况须及时向跟班领导和调度室汇报,采取措施处理后方可
继续作业。
7、施工前后必须向调度室汇报情况。
8、密闭施工完毕后要有技术负责人对施工质量及现场安全进行检
查验收。
9、本措施中未涉及到的严格按照«煤矿安全规程»规定执
行。 八、材料计划表
地点断 面(㎡)红砖(块)水泥(袋)河 沙(m³)黄土(方)
备 注4102运输顺槽18.2950035620 4102回风顺槽
仅供参考[整理]
第 6 页 共 7 页
14.5760025415 注:
1、高分子材料根据实际需要进行使用。
2、观测管、措施管、放水管各两套。
仅供参考[整理]

第 7 页 共 7 页
