公路工程施工图预算编制示例
施工图预算编制说明

施工图预算编制说明一、编制依据(根据自己的情况予以增减)1、中华人民共和国行业标准.公路工程基本建设项目概预算编制办法(JTGB06-2007).北京:人民交通出版社,20072、中华人民共和国行业标准.公路工程机械台班费用定额(JTG/T B06-03-2007).北京:人民交通出版社,20073、中华人民共和国行业标准.公路工程预算定额(JTG/T B06-02-2007)(上册、下册).北京:人民交通出版社,20074、施工组织与概预算课程设计任务书与指导书5、王首绪,杨玉胜等.公路施工组织及概预算(第三版) [M].北京:人民交通出版社,20076、××省发布的关于公路工程概预算编制办法补偿规定……7、……二、编制范围(根据自己的情况予以说明)本项目施工图预算编制范围为K0+000~K7+400。
本项目包括路基工程、排水与防护工程、路面工程、涵洞工程……等。
本预算根据课程设计任务书提供的工程量以及施工组织确定的临时工程与辅助工程数量进行施工图预算的编制。
三、各项费用标准(根据自己的情况予以增减或说明,并需要进一步细化)1、人工费:以××省交通厅××文件为依据,采用工资标准为57.59元/工日。
2、材料费:按设计任务书提供的价格并参考××省造价站2013年2月份的价格信息确定。
3、机械费:按公路工程机械台班费用定额(JTG/T B06-03-2007)的规定计算4、费率采用(1)其他工程费和间接费率按交通部交公路发[2007 ]33号文发布的《公路基本建设工程项目概算预算编制办法》(JTG B06-2007)和××省造价站有关××文件的补充规定进行计费;(2)工地转移费按70km以内计算;(3)主副食运费补贴的综合运输里程按3km计算。
4、设备、工具、器具购置费:参考当地相关项目的设备费计算方法计算。
施工图预算的编制内容和方法

05 施工图预算的优化建议
提高编制效率
采用自动化软件
利用专业的预算软件,如广联达、 未来等,可以快速准确地完成预 算编制,减少人工计算和核对时 间。
标准化流程
制定标准的预算编制流程,明确 各环节的责任和时间节点,确保 预算编制工作有序进行。
建立数据共享平台
通过建立数据共享平台,可以实 现各部门之间的数据互通,减少 重复工作和沟通成本。
定额、材料价格等。
04
计算精度
检查预算表格的计算过程是否正 确,各项费用是否符合计价规范
。
审查方法
对比分析法
将施工图预算与类似工程进行对比, 分析差异原因。
抽查审核法
随机抽取部分工程量进行审核,判断 整体计算的准确性。
逐项审查法
对预算中的每一项费用进行逐一核实, 确保费用计取合理。
综合审查法
结合对比分析法和逐项审查法,对施 工图预算进行全面审查。
施工图预算的编制内容 和方法
目录
Contents
• 施工图预算的概述 • 施工图预算的编制内容 • 施工图预算的编制方法 • 施工图预算的审查与调整 • 施工图预算的优化建议 • 案例分析
01 施工图预算的概述
定义与作用
定义
施工图预算是指在施工图设计完成后,根据施工图纸、现行 预算定额、费用定额以及地区单位估价表等,对整个建设项 目所需的人工、材料、机械台班消耗量及其相应费用进行计 算的预算。
套用定额
根据计算出的工程量和预算定 额,计算各个分项工程的直接 费用。
汇总造价
将各个分项工程的直接费用和 其他费用进行汇总,得出整个 建设项目的造价。
02 施工图预算的编制内容
直接费用
人工费
07-纵横公路工程造价软件应用实战培训说课材料

纵横公路工程造价软件应用实战培训珠海纵横创新软件有限公司目录一、编制信息 (128)(一)基本信息 (128)(二)项目属性 (128)(三)取费信息(费率文件属性) (128)二、造价书内容 (128)(一)工程项目表 (128)1、项目分型表 (129)2、定额细目表 (130)需计拌和砼量 (131)3、补充预算定额 (131)4、定额调整注意事项 (132)(二)第二部分设备、工具、器具及家具购置费 (132)(三)第三部分工程建设其他费用 (132)三、基本预备费 (132)三、工料机预算价信息 (133)四、本示例计算参考总造价 (133)纵横新建XX桥梁工程投标实例 (134)一、编制信息 (134)(一)基本信息 (134)(二)项目属性 (134)(三)取费信息(费率文件属性) (134)二、标底造价计算 (135)(一)、工程量清单 (135)(二)、选套定额细目表 (136)需计拌和砼量 (139)三、工料机预算价信息 (139)四、报表 (140)五、投标报价: (140)纵横公路工程施工图预算编制示例(甘肃XX二级公路工程)一、编制信息(一)基本信息1、文件名称:k0+000—k5+000(编制范围或标段名称)2、建设项目名称:甘肃XX二级公路3、编制类型:施工图预算4、编制软件:纵横公路工程造价管理系统(二)项目属性“文件菜单” “项目属性”(三)取费信息(费率文件属性)二、造价书内容(一)工程项目表工程项目:标准项目从标准项目表中选择,非标准项插入添加。
1、项目分型表2、定额细目表需计拌和砼量造价书界面在“现浇C55混凝土(连续刚构主梁)”点右键,选择“混凝土需计拌和量”,即可弹出“混凝土合计”小窗口。
在小窗口中可查看混凝土的相关统计信息。
弹出的混凝土小窗口统计的是该分项的混凝土量。
点“填写工程量”,系统将计损耗的需计拌和量自动填到当前选择的定额工程量上。
3、补充预算定额(1)操作步骤:进入“工具菜单” “定额库编辑器”,打开编辑器窗口。
公路工程估算编制说明(范例)

估算编制说明一、编制范围本估算编制的主要内容有:临时工程、路基工程、路面工程、桥梁涵洞工程、交通工程、绿化及环境保护工程、其他工程、专项费用、土地使用及拆迁补偿费、工程建设其他费用及基本预备等内容。
二、工程概况本项目布设于XXXXX市XXXX区,推荐线起点桩号K1111+172,终点桩号K2346+502,路基宽度26m。
推荐线主线总长度25.33km,拟设桥梁9132m/14座,其中特大桥3728m/2座,大桥5340.5/11座,中小桥63.5m/座,桥梁占路线总里程的36.05%;拟设隧道1679m/2座,其中中短隧道254m/座,长隧道1425m/座,隧道占路线总里程的6.63%;桥隧占线路总里程的42.68%。
拟设互通(含2处枢纽互通)5处,互通主线总长度4.861km,其中主线桥梁3430m/8座,盖板涵190m/5道,涵洞式通道190m/13道;互通匝道共计19.974km,其中匝道桥7.09m;互通与高速公路被交道共3.7km/2处,与二级公路被交道共1.2km/3处;互通处连接线共2.2km/3处。
三、编制依据(公路部分)1、中华人民共和国交通运输部公告2018年第86号关于公布《公路工程建设项目投资估算编制办法JTG 3820-2018》(以下简称《编制办法》)、《公路工程估算指标JTG/T 3821-2018》公告。
2、中华人民共和国交通运输部公告2018第86号关于公布《公路工程建设项目概算预算编制办法JTG 3830-2018》及《公路工程概算定额JTG/T 3831-2018》、《公路工程预算定额JTG/T 3832-2018》、《公路工程机械台班费用定额JTG/T 3833-2018》的公告。
3、中华人民共和国交通运输部公告第26号交通运输部关于调整《公路工程建设项目投资估算编制办法JTG 3820-2018》和《公路工程建设项目概算预算编制办法JTG 3830-2018》中“税金”的有关规定的公告(以下简称“交通运输部2019年第26号公告”)。
施工图预算编制说明

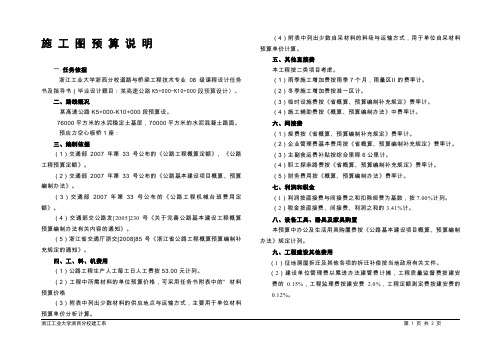

施工图预算说明一.任务依据浙江工业大学浙西分校道路与桥梁工程技术专业08级课程设计任务书及指导书(毕业设计题目:某高速公路K5+000-K10+000段预算设计)。
二、路线概况某高速公路K5+000-K10+000段预算设。
76000平方米的水泥稳定土基层,70000平方米的水泥混凝土路面。
预应力空心板桥1座:三、编制依据(1)交通部2007年第33号公布的《公路工程概算定额》、《公路工程预算定额》。
(2)交通部2007年第33号公布的《公路基本建设项目概算、预算编制办法》。
(3)交通部2007年第33号公布的《公路工程机械台班费用定额》。
(4)交通部交公路发[2005]230号《关于完善公路基本建设工程概算预算编制办法有关内容的通知》。
(5)浙江省交通厅浙交[2008]85号《浙江省公路工程概算预算编制补充规定的通知》。
四、工、料、机费用(1)公路工程生产人工每工日人工费按53.00元计列。
(2)工程中所需材料的单位预算价格,可采用任务书附表中的“材料预算价格(3)附表中列出少数材料的供应地点与运输方式,主要用于单位材料预算单价分析计算。
(4)附表中列出少数自采材料的料场与运输方式,用于单位自采材料预算单价计算。
五、其他直接费本工程按二类项目考虑。
(1)雨季施工增加费按雨季7个月,雨量区Ⅱ的费率计。
(2)冬季施工增加费按准一区计。
(3)临时设施费按《省概算、预算编制补充规定》费率计。
(4)施工辅助费按《概算、预算编制办法》中费率计。
六、间接费(1)规费按《省概算、预算编制补充规定》费率计。
(2)企业管理费基本费用按《省概算、预算编制补充规定》费率计。
(3)主副食运费补贴按综合里程6公里计。
(4)职工探亲路费按《省概算、预算编制补充规定》费率计。
(5)财务费用按《概算、预算编制办法》费率计。
七、利润和税金(1)利润按直接费与间接费之和扣除规费为基数,按7.00%计列。
(2)税金按直接费、间接费、利润之和的3.41%计。
公路工程预算实例表分项工程预算表

工程名称: 公路标线
工
程
项
目
工
程
细
目
序
定
额
单
位
号
工
程
数
量
定
额
表
号
工料机名称
单位
1 人工
工日
2 底油
kg
3 热熔涂料
kg
4 反光玻璃珠
kg
5 其他材料费
元
6 材料总重量
t
7 热熔路面标线设备
台班
8 4t以内载货汽车
台班
单价(元)
17.19 17.00 7.50 4.70 1.00
16125 222
直接工程费:
16347 元
编制:
定额直接工程费: 复核:
187 16534
13674 元
217.47 350.53
分项工程预算表
路面标线(广东)
打印时间: 2005-11-13
热熔反光标线
100m2
3.430
定额
6~1~1 数量 金额(元)
定额
数量
5.200
17.8
307
23.000
78.9
1341
469.000
1608.7
12065
37.000
126.9
596
200.000
686.0
元
1.650
222
现
场
经费
元
间
接
费
元
1.370
187
直接工程费与间接工程费
元
16534
本
分
项
(完整word版)公路工程造价预算编制说明
公路工程造价预算编制说明一、编制依据本工程地点位于贵州省都匀市,项目所属都匀市XX高速公路。
建设单位为贵州省高速公路建设集团有限公司.起点桩号k0+000,终点桩号k7+000。
主线采用双向4车道,路基宽度24。
5m,设计速度80km/h,全长7km,施工工期为3年.路面结构为半刚性基层沥青混凝土路面,为保证工程质量,要求不能夜间施工。
本预算根据XX工程施工图设计的全部工程量和施工组织设计进行编制。
采用纵横Smart Cost网络版进行预算编制。
二、采用的定额、费用标准相关文件1.交通部[2007—10—19]发布《公路工程基本建设项目概算预算编制办法》(以下称《编制办法》);2。
交通部[2007—10-19]发布《公路工程预算定额》;3。
交通部[2007-10-19]发布《公路工程机械台班费用定额》;4.黔交建设【2016】190号:贵州省交通运输厅关于转发《公路工程营业税改增值税计价依据调整方案》、《水运工程营业税改增值税计价依据调整办法》的通知;5。
交办公路[2016]66号:交通运输部办公厅关于《公路工程营业税改征增值税计价依据调整方案》的通知;6。
关于调整增值税税率的通知(财税[2018]32号);7。
黔交建设[2012]131号:关于执行交通运输部《关于公布公路工程基本建设项目投资估算编制办法和公路工程估算指标的公告》和《关于公布公路工程基本建设项目概算预算编制办法局部修订的公告》的补充规定;8。
贵州(黔交价管[2008]39号):关于执行《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)、《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06—02-2007)、《公路工程机械台班费用定额》(JTG/T B06—03-2007)补充规定的报告;9。
其它有关调查资料;三、各项费用和费率的确定1。
生产工人人工工日单价48.07元/工日,机械工人工工日单价48。
纵横公路工程造价软件操作
纵横公路工程造价软件应用实战培训重庆市交通工程造价管理站珠海纵横创新软件有限公司2011年目录一、编制信息....................................................................................................错误!未定义书签。
(一)基本信息.............................................................................................错误!未定义书签。
(二)项目属性.............................................................................................错误!未定义书签。
(三)取费信息(费率文件属性) ..................................................................错误!未定义书签。
二、造价书内容................................................................................................错误!未定义书签。
(一)工程项目表.........................................................................................错误!未定义书签。
1、项目分型表..................................................................................错误!未定义书签。
2、定额细目表..................................................................................错误!未定义书签。
纵横公路工程造价软件应用实战培训
纵横公路工程造价软件应用实战培训珠海纵横创新软件有限公司目录一、编制信息127(一)基本信息127(二)项目属性127(三)取费信息(费率文件属性)127二、造价书内容128(一)工程项目表1281、项目分型表1282、定额细目表129需计拌和砼量1303、补充预算定额1304、定额调整注意事项131(二)第二部分设备、工具、器具及家具购置费131 (三)第三部分工程建设其他费用131三、基本预备费131三、工料机预算价信息131四、本示例计算参考总造价131纵横新建XX桥梁工程投标实例133一、编制信息133(一)基本信息133(二)项目属性133(三)取费信息(费率文件属性)133二、标底造价计算133(一)、工程量清单133(二)、选套定额细目表135需计拌和砼量138三、工料机预算价信息138四、报表138五、投标报价:138纵横公路工程施工图预算编制示例(甘肃XX二级公路工程)一、编制信息(一)基本信息文件名称:k0+000—k5+000(编制范围或标段名称)建设项目名称:甘肃XX二级公路编制类型:施工图预算编制软件:纵横公路工程造价管理系统(二)项目属性“二、造价书内容(一)工程项目表工程项目:标准项目从标准项目表中选择,非标准项插入添加。
12需计拌和砼量造价书界面在“现浇C55混凝土(连续刚构主梁)”点右键,选择“混凝土需计拌和量”,即可弹出“混凝土合计”小窗口。
在小窗口中可查看混凝土的相关统计信息。
弹出的混凝土小窗口统计的是该分项的混凝土量。
点“填写工程量”,系统将计损耗的需计拌和量自动填到当前选择的定额工程量上。
3、补充预算定额(1)操作步骤:进入“工具菜单” “定额库编辑器”,打开编辑器窗口。
进入“新建”,选择新建定额的类型:预算补充定额(2007),系统自动建立基本的章结构。
(2)补充定额资料:定额编号2-3-1-1定额名称:水泥混凝土路面刻纹工程内容:准备、刻纹、洒水、清理定额单位:1000m24、定额调整注意事项注1:基层水泥含量“4%”调整方法:定额调整→稳定土→调整配合比注2:采用商品混凝土具体调整方法:定额调整→工料机砼→右键点击替换商品混凝土→修改取费为构造物Ⅲ,商品混凝土预算价格为420元。
预算编制说明
预算编制说明
1: 编制范围:
本预算根据武都区城关镇上黄家坝-深岩沟坪农村公路施工图设计工程数量编制。
2:编制依据:
(1) 交通部交工发【1992】65号《公路工程预算定额.》;
(2) 交通部交公发【1996】612号《公路基本建设工程楷算、预算编制办法》,以下简称《编制办法》;
(3) 交通部交工发【1996】610号《公路工程机械台班费用定额》﹔
(4) 甘交规划[2002]228号文件附件《甘肃农村公路工程投资估算及概预算编制办法》,以下简称《农村编办》。
3: 人工、材料及有关费用取定:
(1) 人工工日单价:8.89元∕工日。
(2) 依据《农村编办》的规定,有关材料供应价格按甘肃省公路工程定额站发布的《二OO四年第一期甘肃省公路工程一类外购材料调查价格》、
《二OO四年第一期甘肃省公路工程二类外购材料及装卸费、运费综合价格》取定。
自采加工材料场价格采用预算定额分析计算。
材料运距10公里及以上时,汽车运费按《价格》取定0.5元∕公路,装卸费按4元∕吨计算,材料运距10公路以下时,运费和装卸费采用预算定额分析计算。
依照《农村编办》中的规定,计取施工辅助费、临时设计费、现场管理费中的基本费用和主副食运费补贴、企业管理费、建设单位管理费中的所有费用、勘测设计费。
其余费用不计。
税金综合税率为4.74﹪。
4: 预算结果:
人工(工日)26091
炸药(t) 5.858
钢钎(t)0.97
预算金额(元)313690.00
平均每公里造价(元)130704.16。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
公路工程施工图预算编制示例
白兰公路k0+000—k5+000段
一、 基本资料
白兰公路为一级公路改建,路基宽24米,工程所在地:甘肃白银。
二、 编制依据
1、交通运输部《公路工程基本建设项目概预算编制办法》JTG B06—2007
2、交通运输部《公路工程预算定额》JTG/T B06—02—2007
3、交通运输部《公路工程机械台班费用定额》JTG/T B06—03—2007
4、甘交发〔2009〕20号文:
《甘肃省执行交通部2007年公路基本建设项目概算预算编制办法补充规定 》
4、白兰公路施工图设计文件
三、 第一部分 建筑安装工程费
工程项目:指本工程项目表(分项)的列表,从标准项目表中选择,括号内
为工程项目的工程量。定额细目分别套在对用的分项之下。(见项目分项表)
注1:补充定额数据
操作步骤:点“工具菜单/定额库编辑器”,打开编辑器窗口。点“新建”选
择新建定额的类型,预算定额,系统自动建立基本的章结构。
定额编号:2-3-1-1,定额名称:水泥混凝土路面刻纹。工程内容: 准备、
刻纹、洒水、清理。定额单位:1000m2
顺序号 工料机名称 单位 工料机代号 定额消耗
1 人工 人工 1 7.6
2 水 m3 866 15
3 混凝土刻纹机 台班 1243 8.29
4 2t以内载货汽车 台班 1370 1.16
5 6000L以内洒水汽车 台班 1405 1.22
6 基价 元 1999 2897
注2:基层水泥含量“4%”调整方法:定额调整/稳定土/调整配合比
注3:采用商品混凝土具体调整方法:定额调整/工料机砼/替换商品混凝土/
修改取费为构造物Ⅲ,商品混凝土预算价格为420元
注4:运距调整方法:定额调整/辅助定额/输入实际值
注5:附注条件调整方法:定额调整/附注条件直接打钩
四、第二部分 设备、工具、器具及家具购置费:
办公及生活用家具购置 总额50000元。方法:直接在金额处输入50000元。
五、第三部分 工程建设其他费用
建设单位(业主)管理费 {累进办法建管费}
工程质量监督费 {建安费}*0.15%
工程监理费 {建安费}*2%
1.价差预备费 {建安费}*3%
新增加费用项目(不作预备费基数) 300000.000
其中:回收金额 {临时电力线路}*30%
六、人工、材料、机械预算价取定
人工、机械工根据甘肃省补充编制办法:人工:47.44;机械工:47.44
汽油:5.3元;柴油:5.2元
片石、块石单价:右键添加计算材料。
名称 起讫地点 原价 运价 运距 装卸费 装卸次数 预算价
片石 料场-工地 35 0.48 15 2.5 1 51.78
块石 料场-工地 70 0.53 15 2.9 1 92.32
机械台班单价采用甘肃2009车船使用税标准计算
其他材料、机械均采用部颁定额单价
七、各项费用的取定(费率文件属性)
工程所在地 甘肃 费率标准
甘肃高速、一级公
路和有特殊要求
的桥隧构造物
冬季施工 冬三区 -4~-7 行车干扰 次数 1001~2000
安全施工 计 临时设施 计
施工辅助 计 工地转移(km) 50
养老保险(%) 20 失业保险(%) 2
医疗保险(%) 8.9 住房公积金(%) 7
工伤保险(%) 1 基本费用 计
综合里程(km) 4 职工探亲 不计
职工取暖 冬三区 财务费用 计
雨季施工、夜间施工、高原施工、风沙施工、沿海地区、职工探亲均不计
八、项目属性(文件菜单/项目属性,根据具体工程选择)
单位工程名称:k0+000-k5+000 所属建设项目:白兰公路改建工程
建设单位 :
甘肃高等级公路投资有限公司 利润:7%
路线公里长:5公里 桥长:150米
项 目 分 项 表
工程项目 定额细目 单位 工程量 取费 定额号及定额调整提示
临时工程
(5km)
汽车便道平微区
路基宽7m
km 5 7 7-1-1-1
临时电力线路
(三线裸铝线)
100m 100 8 7-1-5-1
挖土方(50000m3) 2.0m3内挖掘机 挖装普通土 1000m3 50000 2 1-1-9-8 10t内自卸车
运土4km
1000m3 50000 3 1-1-11-13,+14×6
高速一级路15t内
振动压路机
1000m3 50000 2 1-1-18-4
外购土方(20000m3) (单价×数量) m3 20000 0 20000×3=60000
不计利润、计税金
防护工程 (5公里) 花格式边坡
(高10m内)
1000m2 15000 8 5-1-1-4,人工、草皮×2
水泥稳定类
基层
(76000m2)
厚22cm水泥(4%)稳定碎石基层 1000m2 76000 7 2-1-2-23,+24×5, 4:96,
拖平压机×2,人工+3
稳定土运输10t内
4km
1000m2 76000 3 2-1-8-13,+14×6
厂拌水泥碎石4:96厚度20cm 1000m2 76000 7 2-1-7-5,+111×5, 4:96,
200t/h内厂拌设备
厂拌设备安拆
(200t/h内)
座 1 10 2-1-10-3,
水泥混凝土
面层
(70000m2)
轨道摊铺机铺筑
混凝土厚22cm
1000m2 70000 10 2-2-17-3,普C30-32.5-4, -204, 9222量0, 添10016
量204
路面钢筋 t 1 13 2-2-17-15
水泥混凝土 路面刻纹 水泥混凝土
路面刻纹
1000m2 70000 8 补2-3-1-1
预应力混凝
土空心板桥(小桥) 预制预应力空心板混凝土泵送 10m3 120 8 4-7-13-2,+4×1, 泵C40-42.5-2, -10.3, 泵C45-42.5-2, +10.3 预应力空心板 钢筋 1t 11 13 4-7-13-3,111量1.025,112量0 预应力锚索60m内
4孔4.36束/t
1t 5 13 5-1-9-60
重15t内起重机
装车4km
100m3 120 3 4-8-4-6,+10×6
起重机安装
空心板
10m3 120 8 4-7-10-4
参考造价:13942260元
