中心一号至海三站海底油气外输管线中心一号端施工方案一、工程概况:本工程在新建桩顶平台建设一套工艺管网及从此新建桩顶平台工艺管网铺设一条通至原动力平台的工艺管线。

新建工艺管网包括7个主要阀门和部分工艺管线的安装,新铺设管线采用Ф457×8。

7mm X56直缝埋弧焊钢管,长度为157m。

二、编制依据:《海上固定平台安全规范》 2000年版《海底管道系统规范》 SY/T10037《海底管道系统规范》 CCS—1992中心一号至海三站海底油气外输管线 DWG-0000SP02三、施工部署:3。

1组织机构图3.2职责3.2.1HSE管是本工程第一责任人.3.2。

23。

2。

3,问题。

3。

2.43.2。

5,负责施工3.2。

6. 3。

2.7. 3.3施工任务划分海上工艺施工按照现场情况分为3支施班组。

第一、第二施工班组只要负责工艺管线施工及工艺相关管件的安装及调试.架子工班组主要负责在施工过程中工艺管线需要搭设脚手架部分的脚手架施工。

四、施工准备:4.1 施工总平面布置图见图4—14。

2 施工人员管理4。

2。

1海上施工人员暂定28个人,根据工作进度情况进行增减变动,平台管理方提供相应人员卫生的居住条件和饮食。

另外,为配合平台整洁要求,希望平台提供一件大小合适房间进行零散用料堆放。

4。

2.2 施工方积极配合平台管理人员按照平台规定进行施工管理。

4。

2.3出海人员要求:施工操作证、出海四小证证件齐全4。

3 海上用电工艺施工跨度较大,如采用船载发电机提供电力,船只停靠在平台底部施工,随着海上流向变动船只撞击平台导管架给平台安全造成巨大隐患,为降低海上施工危险,同时便于海上施工,工艺施工用电焊机电力从平台相应配电箱接出.注:虚线部分为新建管线。

扩建平台部分五、 施工方案:管材材料到位后,工艺施工分为六部分组成陆地预制部分、脚手架的搭设、工艺管线及相关管件的吊装、工艺平台施工、消防管线整改、新管线与原管线碰头5.1陆地预制部分陆地预制主要是针对平台大量的阀门安装陆地预制施工,为工艺海上吊装做好前期准备工作。

海上长管道起浮对接沉放施工工艺探讨

海上长管道起浮对接沉放施工工艺探讨

海上长管道起浮对接沉放施工工艺探讨摘要:对于海上长管道的起浮对接和沉放施工工艺进行探讨,介绍了起浮对接、沉放施工过程中的安全问题,并提出了针对问题的解决方法。

随着海洋油气资源的开发,长输油气管道在海上的建设越来越普遍。

但是,海上狂风巨浪、波浪浩荡的环境,使得海上长管道的施工具有一定的难度。

其中,起浮对接和沉放施工是海上长管道施工中的两个关键环节。

本文将从技术角度出发,探讨海上长管道起浮对接和沉放施工的工艺问题,以提高施工效率和安全水平。

1. 起浮对接原理海上长管道起浮对接的原理是:利用吊装工具,将已经架设好的铺管船和待架设的管道浮起。

然后,将已铺设好的管道用绳索等工具将其拖至已经架设好的铺管船旁边。

待管道到位时,利用拖船调整位置,最后用液压卡板夹紧管道并向下吊放至海底。

2. 工艺流程(1)将起浮装置吊装到已经架设完成的铺管船上。

(2)将待安装的管道吊起,在水中与架设好的管道对接。

(3)调整竖直度和水平度,并将管道上下对齐,利用液压卡板夹紧管道。

(4)将拖船牵引已经夹紧的管道缓慢放下,使其顺利沉入海床。

3. 安全措施(1)在起浮对接过程中,要保持对气象条件的密切观察,确保在风浪较小时开工,避免受到海上恶劣气象的干扰。

(2)在管道起浮后,要适时使用拖船调整管道的位置,使其在沉入海床时保持平稳。

1. 沉放施工原理沉放施工原理是:在海洋深度较浅的地方,利用钢管或混凝土管道将海上长管道沉入海床中。

沉放施工的方式主要有钢管沉放和混凝土沉放两种。

(1)寻找合适的沉放区域,用水深计等仪器测量水深和地质信息。

(2)根据沉放区域的特点确定沉放方式,进行方案设计。

(3)预制钢管或混凝土管道,并将管道运到现场。

(4)半浮式的起重船将钢管或混凝土管道卸载至水中,通过定向推力将其沉入海床。

(5)待管道到位后,对钢管或混凝土管道进行焊接或固定,最终形成海上长管道。

(1)在选取沉放区域前,要全面调研,了解地质、气象、水文等情况,确保施工安全。

海上长管道起浮对接沉放施工工艺探讨

海上长管道起浮对接沉放施工工艺探讨

海上长管道起浮对接沉放施工工艺探讨随着海洋石油开发的不断深入,海上长管道的铺设成为了海洋工程领域的重要课题。

海上长管道的铺设涉及到管道的起浮、对接、沉放等一系列工艺,而其中的起浮对接沉放工艺又是整个铺设过程中的关键环节。

在海上工程中,海上长管道的起浮对接沉放工艺具有高风险、复杂性大等特点,施工中需要克服重大的技术难题。

对起浮对接沉放工艺进行深入的探讨和研究,对于提高海上长管道铺设施工的效率和安全性具有重要意义。

一、海上长管道的起浮对接沉放原理海上长管道的起浮对接沉放工艺是指在海洋环境条件下对长管道进行起浮、对接和沉放等一系列工艺操作。

一般来说,海上长管道的起浮对接沉放过程可以分为以下几个步骤。

1. 海上长管道的起浮在海上长管道铺设的起始阶段,需要将管道从船上放置到水下,这就需要利用浮力将管道浮起。

一般来说,可以通过在管道上安装浮筒或者利用填充空气等方式增大管道的浮力,从而使得管道浮起。

2. 海上长管道的对接在海上长管道铺设过程中,可能需要对不同长度的管道进行连接,这就需要实现长管道的对接。

对接过程中需要考虑到海洋环境的复杂性,如海浪、潮流等因素,因此对接工艺显得尤为重要。

3. 海上长管道的沉放在海上长管道铺设的最后阶段,需要将管道沉放到海底。

这就需要通过调节管道内部的浮力或者利用辅助设备等手段,将管道沉放到设计位置。

在海上长管道的起浮对接沉放工艺中,存在着一系列的技术问题,这些问题的解决需要依靠科学的方法和前沿的技术手段。

下面,我们将对这些问题进行具体的分析和探讨。

1. 海上长管道对接工艺中的海洋环境影响海洋环境对海上长管道对接工艺存在重大的影响,如海浪、潮流等因素容易导致对接的不稳定性,严重影响施工效率和安全性。

需要开展海洋环境条件下的对接工艺研究,通过模拟试验和数值仿真等方法,预测和评估海洋环境对对接工艺的影响,制定相应的对策和措施。

2. 海上长管道起浮对接沉放设备的优化海上长管道的起浮对接沉放工艺中涉及到各种设备和工具,如浮筒、对接夹具、卷扬设备等,这些设备的性能和质量对施工过程的安全和效率有着重要的影响。

大型柔性防撞设施水中安装施工工法

大型柔性防撞设施水中安装施工工法

大型柔性防撞设施水中安装施工工法大型柔性防撞设施水中安装施工工法一、前言大型柔性防撞设施在航道、港口和岸边等水域广泛应用,以保护船只、码头和岸边建筑物免受碰撞的影响。

本文将介绍一种大型柔性防撞设施水中安装施工工法,该工法具有较高的适用范围和可行性,能够为实际工程提供参考。

二、工法特点该工法采用大型柔性防撞设施在水中进行安装施工,具有以下特点:1. 适应性强:该工法适用于各种水域环境,如江河、湖泊、海洋等。

2. 实施灵活:可以根据实际需求进行多种形式的施工,如浅水区的浮式施工、深水区的潜水施工等。

3. 施工周期短:采用高效的施工工艺和组织方式,能够缩短施工周期,减少工期成本。

4. 施工成本低:合理利用现有资源,减少机具设备的投入和能耗,降低施工成本。

5. 施工质量高:采用先进的工艺原理和技术措施,保证施工过程中的质量控制。

三、适应范围该工法适用于各种大型柔性防撞设施的水中安装施工,如船闸、码头、桥梁等。

无论是新建工程还是维修改造工程,都可以采用该施工工法进行施工。

四、工艺原理该工法的理论依据是通过合理的工艺原理和技术措施,实现大型柔性防撞设施在水中安装施工。

具体包括以下几个方面:1. 施工方案设计:根据实际情况,确定合理的施工方案,包括施工工艺、施工顺序和施工方法等。

2. 施工设备选择:根据工程的要求和施工环境的特点,选择适当的机具设备,包括浮动式吊车、潜水器材等。

3. 材料选用:选择适合水中环境的材料,确保设施的耐久性和抗冲击性。

4.施工质量控制:通过严格的质量控制措施,确保施工过程中的质量符合设计要求。

五、施工工艺1. 准备工作:确定施工方案、选购所需机具设备、准备材料等。

2. 安装准备:在施工区域进行勘察和测量,确定设施的具体位置和安装方式。

3. 松土和清淤:根据施工方案,采取合适的措施将施工区域进行松土和清淤,确保设施的稳定性。

4. 安装设施:根据设计要求,使用合适的机具设备将大型柔性防撞设施安装到预定位置。

海底管道J形铺设焊接技术

海底管道J形铺设焊接技术

焊进行横向位置单面焊。对于深水SCR立管等苛刻应
用而言,需要严格控制管道 装配最大高
,此
, 设 适合采用BS 7608-2014《
设计

》 S-N曲线规定的E类 。
1 "形铺管作业工艺流程
随着水深的增加,常规S形铺管中悬垂段的长度
力□,使铺管船上必须施加的张力增加,所需张紧器
的长度相应增加,而结构也更为复杂。J形铺管法
焊接时背面难以添加衬垫,目前工程上普遍采用熔化极气体保护自动焊进行单面焊接。对于深水SCR立管等苛刻
应用而言,需要严格控制管道 装配最大高
+-L。值,为此,管道
、测量、加工、分类和匹配非
常重要。因为焊接技术的进步,焊
BS 7608 单面焊缝时
保守和过于
。事实上,
的海底管道
,对于深水SCR立管等苛刻应用而言,无衬垫单面焊接管道

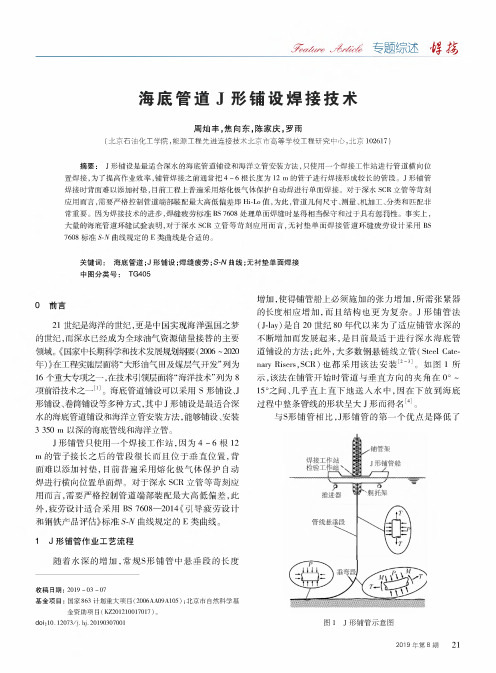

图1 J形铺管示意图 2019年第8期 21
帽施专题综述
段的长度,此时张紧器的作用是支撑较短的 :
段,同时控制垂弯段的曲率,第二个优点是铺管船上相
应的张紧力降低,进而显著减少了所需推进器的功
率⑸。J形铺管的一般工艺流程可以描述为:管段供应
!将单根管段转移到铺管架或铺管塔% Tower) !与悬
吊管线对 组对焊接!焊缝质量控制%焊 检测)!
Seaway Polaris
Saturnax
1所示这些焊接
采用熔化极气体保护
自动焊,根据自动焊接 的安装位置可以分为两类。
第一类是自动焊接 位于焊缝下方,例如图2所示
的挪威Acergy集团Seeway Polaris起重铺管船上的J形
铺管焊接 。第二类是自动焊接 位于焊缝上

深海水底管道S型铺管形态及施工工艺研究

深海水底管道S型铺管形态及施工工艺研究

深海水底管道S型铺管形态及施工工艺研究【摘要】海底管道作为海洋油气资源开发的生命线,对海底石油以及天然气的开发输出起着十分重要的作用。

因为海底的环境非常恶劣,水底管道受到静水压力、弯矩以及轴向拉力的共同作用,其安全性受到了很大的威胁,所以对深海水底管道S型铺管形态及施工工艺进行研究,具有十分重要的现实意义。

【关键词】深海水底管道;S型铺管;施工工艺对于二十一世纪世界经济的发展来说,能源问题是制约其发展的重要瓶颈,作为重要工业能源的石油也面临着枯竭的危机。

长时间的石油开采,已经让陆地上的石油迅速减少,因此各国都开始加快对海底能源的开发。

中国作为一个经济大国,石油的消费量仅次于美国,位居世界第二。

中国现有的资源已经无法满足其巨大的需求市场,今后的石油资源只能依靠进口。

因此对于中国来说开发海底石油成为了其经济能否可持续发展的关键。

1 海底管道的特征在国际上,海底管道已经有长达半个世纪的应用和发展,全球各个不同的区域已经铺设了将近两万公里的各种类型管道。

同时,管道铺设的深度也在不断增加,目前可以达到数千米的深度,发展速度十分惊人。

海底管道包括了干线管道、海底油气集输管道以及管道和平台连接的主管等部分,它的铺设施工工艺不同于陆上管道线路工程。

海底管道的施工主要有以下几个特征:(1)施工的质量要求很高,不论是施工期间还是投入使用之后,如果海底管道发生事故,维修的难度非常高,因此必须确保管道质量;(2)投资数额大,在一条海域中铺设一条中等口径的管道不仅需要供应材料、燃料以及设备的船只,还需要一只庞大的专业船队,有铺管船、开沟船、十余个辅助作业的拖船,其花费的费用是陆上同类管道的一到两倍;(3)施工组织复杂,海底管道的预制、铺设、船队的燃料、淡水以及配件都需要依靠岸上基地,需要海陆联合施工;(4)施工的环境多变,海上的情况变化多端且十分迅速,如果风浪过大,施工船队就无法保持平衡,这时就需要把施工的管道下放至海底,等风浪平息后再进行施工。

海上长管道起浮对接沉放施工工艺探讨

海上长管道起浮对接沉放施工工艺探讨海上长管道的安装是海洋工程中的重要环节之一。

在海上长管道的施工中,起浮对接沉放是一种重要的技术手段,可以有效解决海域内长管道的安装问题。

本文将对海上长管道起浮对接沉放施工工艺进行探讨。

一、起浮对接沉放技术原理起浮对接沉放技术是将长管道在陆上组装好后,先进行拼接后的悬挂、浮运、对接和沉放等操作。

起浮对接沉放技术是一种运用水的荷载和浮力,通过专用工具,将海底管道起浮,然后在浮起状态下,完成长管道的对接。

在完成对接后,利用自重和重力沉放长管道到海底,最终完成海上管道的安装。

(一)预处理:在起浮对接沉放技术的施工前,需要对海上环境进行一定的清理和测量,保证工程施工的顺利进行。

对于长管道的安装位置、管道长度、水深以及海底基础等进行测量,并根据实际情况调整施工方案和工艺流程。

(二)管道悬浮:在长管道组装完成后,可以通过特殊的悬挂工具将管道悬挂在海上。

这里需要注意的是,在悬挂过程中要确保管道的平衡和稳定,防止管道在运输过程中发生变形或者损坏。

(三)浮运:悬挂好的长管道通过特殊浮筒或者气囊将其浮运到海上预定位置,并确保管道在浮运过程中不受磕碰和震动等损坏。

(四)对接:长管道浮到指定位置后,需要对接两端的管道,确保两端管道的连接牢固、密封。

这里使用的对接工具需要满足对接位置的需求,防止对接工具与管道之间发生摩擦等现象。

(五)沉放:在完成对接后,长管道通过自重和水的压力将其沉放到海底。

在沉放的过程中需要考虑沉放的速度和路线,以免对管道和海底环境造成损害。

此外,也需要注意对海底环境的保护与维护。

(一)降低施工难度:在管道长度较长、水深较大的情况下,使用长管道起浮对接沉放技术可以避免在水下作业的困难,降低施工难度,保证人员和设备的安全。

(二)提高工作效率:在海上施工中,可以减少人力的使用,提高工作效率。

长管道的组装和对接均可在陆上完成,只需要在海上进行悬挂、浮运和沉放等操作,大大减少了人力和时间的浪费。

海底油气管道制造工艺流程

海底油气管道制造工艺流程1.设计和规划首先,需要进行管道的设计和规划工作。

这包括确定管道的起点和终点、计算管道所需的材料和尺寸、设计管道的路线和路径等。

2.材料采购在开始制造之前,需要先采购所需的材料。

常用的材料包括钢管和防腐涂料等。

这些材料需要严格的质量控制,以确保其质量符合要求。

3.制管准备在开始制管之前,需要对钢管进行准备。

这包括清洁管道表面、去除焊接或划痕,并进行磨削和喷砂等处理,以提高管道的表面质量。

4.管道焊接接下来是管道的焊接工作。

这是整个制造过程中最关键的一步。

焊接需要使用高质量的焊接设备和技术,确保焊接处的强度和密封性。

5.管道涂层焊接完成后,需要对管道进行涂层处理。

常用的涂层包括防腐涂料和保温涂料。

这些涂层可以保护管道免受腐蚀,并提供保温效果。

6.管道测试在管道安装之前,需要对管道进行测试,以确保其质量符合要求。

测试包括对管道的耐压试验、封闭测试和喷漆涂装等。

7.管道安装一旦管道通过了测试,就可以开始进行安装工作。

安装包括将管道降入海底并连接到起点和终点的设备中。

安装需要使用专业的设备和技术,并进行精确的定位和对接。

8.管道维护和保养管道安装完成后,还需要进行定期的维护和保养工作,以确保管道的正常运行。

这包括清洗管道、检查管道的腐蚀情况、修复损坏的部分等。

总结:海底油气管道制造工艺流程是一个复杂而精密的过程,涉及到多个环节和工艺流程。

从设计和规划到管道的制造、测试、安装和维护,每个环节都需要严格的质量控制和专业的技术。

通过遵循这些工艺流程,可以生产出高质量和可靠的海底油气管道。

海底天然气管道如何铺设

海底天然气管道如何铺设
答:海洋天然气必须依靠海洋管道外输,在上世纪70年代,在海域中开发了大型油气田以后,开始建设了大型海洋油气管道,把开采的油气直接输往陆上油气库站。

随着全球油气工业正在向海洋进军,海底铺设的油气管道日益成为全球能源运输动脉的重要组成部分。

海洋管道包括海底油、气集输管道,干线管道和附属的增压平台以及管道与平台连接的主管等部分。

其输送工艺与陆上管道相同,但是因为海洋管道工程在海域中进行的,施工方法则与陆上管道线路工程不同。

海底管道的施工已发展了多种方法,每种铺管方法都有其适应特殊条件的能力。

在登陆段浅水区的施工与深水段的施工也不相同。

无论采用何种方法,要完成的基本任务是:焊接连接管段;检查接口;对现场焊接接口进行涂敷,包扎防护层;在不损伤管子的情况下把管道铺设至海底。

海底管线常用铺设方法主要有两种:一种是拖管法,一种是铺管船法。

拖管法一般适应海管登陆或下海段、滩海及极浅海域或短距离的海管海上铺设。

铺管船法是采用专用的铺管作业船,且需要有一整套施T机具和船舶与之相配合,一般适用于长距离水深能满足铺管船吃水要求的海管海上铺设。

海上长管道起浮对接沉放施工工艺探讨

海上长管道起浮对接沉放施工工艺探讨随着海洋资源开发的不断深入,长管道的铺设已成为海上工程中的重要环节。

海上长管道的起浮对接沉放施工工艺是保证管道顺利铺设和运行的关键步骤,本文将对海上长管道起浮对接沉放施工工艺进行探讨。

一、海上长管道的特点海上长管道作为海上工程的重要组成部分,具有以下特点:1. 海上环境恶劣:海上长管道的施工环境通常恶劣,受到海浪、海流、风力等多种自然环境的影响,施工难度大。

2. 抗风浪能力要求高:海上长管道需要具备较强的抗风浪能力,以保证在恶劣海洋环境下不会受到严重损坏。

3. 铺设长度长:海上长管道的铺设长度通常较长,需要考虑管道的起浮、对接和沉放等问题。

4. 对接难度大:海上长管道的对接工艺较为复杂,需要考虑海洋环境和管道自身特点等因素。

1. 起浮工艺海上长管道的起浮工艺是指将已经制作好的管道从海底浮起,并通过浮标或者浮筒等浮力装置使其浮在水面上。

起浮工艺的关键是选择合适的浮力装置和控制装置,以保证管道能够稳定浮在水面上。

在选择浮力装置时需要考虑海洋环境和管道的重量等因素,并通过计算和模拟等手段确定最佳方案。

2. 对接工艺海上长管道的对接工艺是指将两段管道精确对接在一起的工艺。

对接工艺的关键是确定对接位置和采用合适的对接装置。

对接装置通常采用潜水器材和定位设备等,通过精密的操作实现管道的对接。

对接工艺需要考虑海洋环境、管道的自身特点和对接装置的精度等因素,以保证对接的准确性和牢固性。

3. 沉放工艺三、海上长管道起浮对接沉放施工的挑战与解决方案1. 海上环境恶劣带来的挑战海上环境恶劣给海上长管道的起浮对接沉放施工带来了较大挑战,例如海浪、海流等会对起浮、对接和沉放过程产生影响,需要选择合适的施工时机和采用相应的施工措施。

可以采用合适的抗风浪装置和定位设备,通过预测海洋环境和优化施工计划等方式来降低环境恶劣带来的影响。

海上长管道的对接工艺较为复杂,需要保证管道对接的精度和牢固性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

海洋平台海底管道立管防碰撞结构安装
工艺
摘要:通过研究海洋平台海底管道立管防碰撞结构的安装工艺,可以为海洋
工程提供科学、高效和可行的解决方案,确保海洋平台的运行安全和可靠性。

同时,也能为相关领域的从业人员提供指导和参考,推动海洋平台的持续发展。


于此,以下对海洋平台海底管道立管防碰撞结构安装工艺进行了探讨,以供参考。

关键词:海洋平台;海底管道立管;防碰撞结构;安装工艺
引言
在海洋平台的海底管道立管上安装防碰撞结构是为了保护立管免受外界因素
的碰撞造成的损坏。

这是海洋工程中非常重要的一个环节,确保海洋平台运行安
全和可靠。

本文旨在介绍海洋平台海底管道立管防碰撞结构的安装工艺。

1海洋平台海底管道立管防碰撞结构安装的重要性
海洋平台海底管道立管防碰撞结构的安装具有重要的意义和价值,主要体现
在以下几个方面:1.保护立管安全:立管是将海洋平台与海底管道相连接的重要
组成部分。

由于海洋环境的复杂性以及船舶、浮标等外界因素的存在,立管容易
受到碰撞和冲击的影响。

安装防碰撞结构能够有效地保护立管免受外界碰撞引起
的损坏,确保立管的完整性和稳定性。

2.减轻船舶碰撞影响:海洋平台通常位于
水深较浅的区域或者交通繁忙的航道附近,容易受到船舶碰撞的威胁。

立管作为
海洋平台的重要设施,如果发生碰撞事故,不仅会对立管本身造成严重损坏,还
可能导致海洋平台的安全问题和产量损失。

通过安装防碰撞结构,可以减轻船舶
碰撞对海洋平台的冲击,避免或降低碰撞事件带来的风险和损失。

3.提高海洋平
台的运行可靠性:海洋平台的运行稳定性对于油气开采、风能发电等海洋工程项
目至关重要。

立管作为海洋平台与海底管道的重要连接部分,其安全性和可靠性
直接影响整个平台的运行效率和安全性。

通过安装防碰撞结构,可以有效保护立
管的完整性,降低运营风险,提高海洋平台的运行可靠性。

2海洋平台海底管道立管防碰撞结构安装问题分析
在海洋平台海底管道立管防碰撞结构的安装过程中,可能会遇到一些问题和
挑战,其中一些常见的问题包括:1.设计问题:防碰撞结构的设计需要考虑多个
因素,如管道尺寸、土壤条件、海洋环境等。

不正确的设计可能导致结构无法有
效地吸收和分散碰撞力,从而无法提供足够的保护。

2.材料选择问题:防碰撞结
构使用的材料需要具备足够的强度、耐腐蚀性和抗冲击性能。

选择不合适的材料
可能导致结构易受损或无法承受外界的冲击力。

3.安装困难:在海洋环境中进行
装配和安装通常比陆地施工更加困难。

海浪、风力等自然条件可能影响施工进度
和安全性。

此外,长期暴露在海洋环境中,结构的稳定性和耐久性也需要充分考虑。

4.维护和监测问题:一旦防碰撞结构安装完成,还需定期进行维护和监测,
以确保其正常运行。

这可能涉及到零部件更换、防腐处理、疲劳检测等工作,需
要有一套有效的定期维护和监测计划。

3海洋平台海底管道立管防碰撞结构安装工艺
3.1设计和制造
根据海洋平台的需求和要求,设计和制造适应海底管道立管(Riser)的防
碰撞结构是一个重要任务。

这种结构通常由高强度、耐腐蚀的钢材构成,保证其
在极端海洋环境下的持久性能。

设计过程中需要考虑到立管所处位置、水深、气
候条件等因素,以确保结构的安全可靠性。

为了增强其抗冲击能力,可以采用附
加装置如防撞橡胶或缓冲器,以减轻碰撞对立管的影响。

此外,还需要经过严格
的测试验证,确保结构在各种情况下的稳定性和性能。

同时,在结构制造过程中,需要严格遵守相关的国际标准和规范,以确保产品的质量和可靠性。

设计和制造
适应海底管道立管的防碰撞结构是一项关系到海洋工程安全的重要任务,需要精
益求精、严谨细致的态度来完成。

3.2准备工作
在安装之前,需要进行必要的准备工作。

检查所需的设备是否齐全。

确保你
拥有所有需要的材料和工具,以便顺利进行安装工作。

此外,确保这些设备和工
具都是处于良好的工作状态,没有损坏或磨损的部分。

评估施工过程中的安全措施。

在开始安装之前,应当对工作环境进行评估,确定是否存在任何潜在的危险
因素。

例如,有没有漏电或火灾的风险,是否存在意外跌落的可能性等等。

根据
这些评估结果,采取相应的预防措施,以确保施工过程的安全性和顺利进行。


循相关的安全操作规程。

在进行安装工作时,务必按照设备和工具的使用说明进
行操作。

确保你熟悉相关的安全操作规程,并且牢记正确使用这些设备和工具的
方法。

如果有任何关于安全操作的不明确之处,一定要及时咨询专业人士,以确
保安全施工。

保持工作区域的整洁和有序。

在进行安装工作时,保持工作区域的
整洁和有序是非常重要的。

清理残留的材料、工具和垃圾,确保工作区域没有任
何障碍物或绊倒的危险。

这样可以提高工作效率,并降低事故的风险。

通过做好
上述准备工作,你可以确保在安装过程中安全高效的完成任务。

记住,安全是最
重要的,所以不要忽视任何安全相关的事项。

3.3定位和定位设备
定位设备是指用于将防碰撞结构精确定位在适当位置上的工具或设备。

这些
设备使用不同的定位技术,如全球卫星定位系统(GPS)、惯性导航系统(INS)
和激光测距仪等,以确保与海洋平台的连接点对齐。

通过使用定位设备,可以准
确地确定防碰撞结构的位置,并进行必要的微调,以保证连接的稳固和平稳。


对于海洋平台的安全性和稳定性至关重要,因为任何位置偏差都可能导致连接点
不对齐或连接固定不牢固,进而影响整个结构的稳定性和可靠性。

定位设备可以
根据实际需求选择和使用。

在选择定位设备时,需要考虑海洋环境的特点、作业
条件、定位精度要求以及设备的可靠性和适用性等因素。

通过合理选择和使用定
位设备,可以确保防碰撞结构在海洋平台上的精确定位,进而提高工作效率并确
保施工过程的安全性。

3.4起吊和安装
在起吊和安装过程中,需要注意以下几点:1.确定起吊点和吊装设备:在进
行起吊操作之前,需要仔细评估起吊的结构特点和重量,并选择合适的吊装设备。

确保吊装设备符合安全要求,并对其进行检查和维护。

2.编制吊装方案:在起吊
和安装之前,应编制详细的吊装方案,包括吊装点、吊装方式、吊装顺序等内容。

方案应符合相关规范和标准,并经过相关部门的审核。

3.安全措施:在起吊和安
装过程中,必须严格遵守相关安全规范和程序。

确保工作区域的安全,采取必要
的隔离措施,并确保操作人员穿戴合适的个人防护装备。

4.控制吊物:在起吊和
安装时,需要通过吊索或其他固定装置正确控制吊物。

确保吊物稳定,防止晃动
或下落。

5.检查安装质量:在完成起吊和安装后,应进行质量检查。

检查吊装的
结构是否完好,连接是否牢固,并核实安装位置是否准确。

结束语
总之,海洋平台海底管道立管防碰撞结构的安装是海洋工程中非常重要的一环,可以保护立管的安全性、减轻船舶碰撞影响,并提高海洋平台的运行可靠性。

通过科学合理的设计和施工,可以确保该防碰撞结构的有效性和持久性,确保海
洋工程的顺利进行和安全运营。

参考文献
[1]史晓庆.海洋平台立管防碰撞结构设计与安装[J].天津科
技,2023,50(06):35-39.
[2]王月,吴靖,曹国洋等.小偏置碰撞结构的优化设计[J].汽车零部
件,2023(04):19-24.
[3]初新杰,赵玉良,姜逢源等.坠物与拖网板撞击海底管道的损伤分析[J].海
洋湖沼通报,2023,45(02):28-34.
[4]徐万海,张梦玥,王哲等.基于信号能量特征的海底管道碰撞识别研究[J].
应用科技,2022,49(06):26-31.
[5]张康.船舶抛锚对海底管道潜在危害的研究[D].大连理工大学,2022.。

相关文档
最新文档
