12102反掘顺槽与12煤绕道贯通通风系统调整方案及安全技术措施

合集下载

煤矿关于巷道贯通的安全技术措施正式版

煤矿关于巷道贯通的安全技术措施正式版

煤矿关于巷道贯通的安全技术措施正式版煤矿巷道贯通是矿井开采中非常重要的环节之一,它是指在井下开挖出适宜的巷道后,将各个巷道进行贯通,形成一个完整的巷道系统。

巷道贯通后,可以提高矿井的通风、供电、人员和物资的运输等效率,确保矿井的正常生产。

然而,巷道贯通工作涉及到安全风险较大的地质、地压、瓦斯等因素,必须采取一系列的安全技术措施来保障工作人员的安全。

首先,在进行巷道贯通前,必须进行详细的工作面巷道测量、标定等工作,以确保巷道贯通的位置和质量。

测量工作需要使用准确的测量仪器,例如全站仪、测距仪等,确保测量结果的准确性。

标定工作主要指明巷道贯通的位置和方向,避免错误贯通导致的地质灾害风险。

其次,在进行巷道贯通的过程中,需要对巷道进行支护和预防地质灾害。

针对地质灾害,可采取预治理措施,例如灌浆、加固等,以提高巷道贯通的稳定性。

在进行地质灾害预防时,需要根据不同地质情况采取相应的措施,如在易塌斜层处加固和加强支护等。

另外,在巷道贯通的过程中,需要进行瓦斯抽放和通风处理。

瓦斯是矿井中的一种危险气体,积聚过多会引发爆炸,因此需要通过瓦斯抽放来排除瓦斯积聚的风险。

通风处理需要保证矿井内的空气流通,以确保工作人员的安全。

可以采用矿井通风系统、人工通风、新风换气等措施来实现。

此外,巷道贯通过程中,需要对电力设施进行安全处理,保证施工和后续使用的电力供应和安全。

可以利用防爆电器设备、防水设备等措施,预防电气设备引发火灾和爆炸等危险。

最后,在具体施工过程中,还需要严格执行安全操作规程。

施工人员必须具备相关的安全技术知识,严格按照操作规程进行施工。

巷道贯通工作应严格遵守煤矿安全生产法律法规,同时进行每日安全例会和技术交底,保证人员的安全意识。

总之,煤矿巷道贯通的安全技术措施是确保矿井正常生产的重要保障。

需要在工作前进行详细测量和标定,采取地质灾害预治理措施,进行瓦斯抽放和通风处理,安全处理电力设施,并且要严格执行安全操作规程。

新吉克煤矿反风演习方案及安全技术措施2012

新吉克煤矿反风演习方案及安全技术措施2012

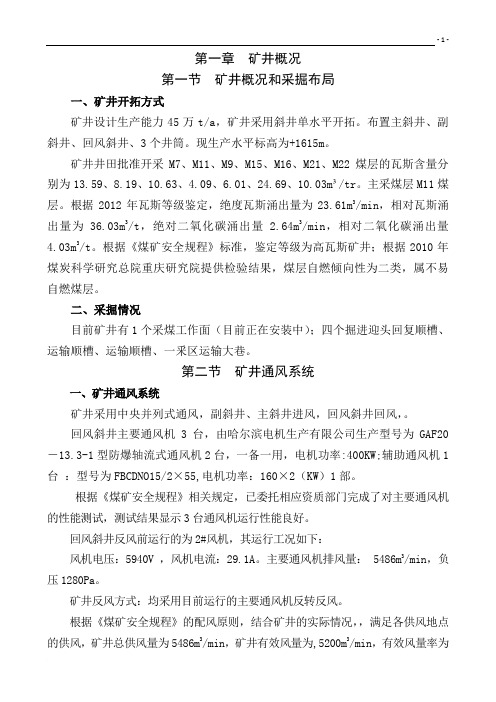

- 1 -第一章矿井概况第一节矿井概况和采掘布局一、矿井开拓方式矿井设计生产能力45万t/a,矿井采用斜井单水平开拓。

布置主斜井、副斜井、回风斜井、3个井筒。

现生产水平标高为+1615m。

矿井井田批准开采M7、M11、M9、M15、M16、M21、M22煤层的瓦斯含量分别为13.59、8.19、10.63、4.09、6.01、24.69、10.03m³/tr。

主采煤层M11煤层。

根据2012年瓦斯等级鉴定,绝度瓦斯涌出量为23.61m3/min,相对瓦斯涌出量为36.03m3/t,绝对二氧化碳涌出量 2.64m3/min,相对二氧化碳涌出量4.03m3/t。

根据《煤矿安全规程》标准,鉴定等级为高瓦斯矿井;根据2010年煤炭科学研究总院重庆研究院提供检验结果,煤层自燃倾向性为二类,属不易自燃煤层。

二、采掘情况目前矿井有1个采煤工作面(目前正在安装中);四个掘进迎头回复顺槽、运输顺槽、运输顺槽、一釆区运输大巷。

第二节矿井通风系统一、矿井通风系统矿井采用中央并列式通风,副斜井、主斜井进风,回风斜井回风,。

回风斜井主要通风机3台,由哈尔滨电机生产有限公司生产型号为GAF20-13.3-1型防爆轴流式通风机2台,一备一用,电机功率:400KW;辅助通风机1台:型号为FBCDNO15/2×55,电机功率:160×2(KW)1部。

根据《煤矿安全规程》相关规定,已委托相应资质部门完成了对主要通风机的性能测试,测试结果显示3台通风机运行性能良好。

回风斜井反风前运行的为2#风机,其运行工况如下:风机电压:5940V ,风机电流:29.1A。

主要通风机排风量: 5486m3/min,负压1280Pa。

矿井反风方式:均采用目前运行的主要通风机反转反风。

根据《煤矿安全规程》的配风原则,结合矿井的实际情况,,满足各供风地点的供风,矿井总供风量为5486m3/min,矿井有效风量为,5200m3/min,有效风量率为95%;矿井不存在循环风、不合规定的串联通风、扩散通风等,能够满足目前生产的需要。

巷道贯通安全技术措施

巷道贯通安全技术措施

巷道贯通安全技术措施第一篇:巷道贯通安全技术措施三聚盛煤业巷道贯通技术措施一、编制目的为防止二盘区运输巷与旧巷贯通时发生瓦斯、水、火等灾害。

特编制本安全技术措施。

二、贯通时间按照设计掘进进度,预计贯通时间为年月日班,但是在实际掘进过程中,由于人员、设备或其它情况无法正确估计,预计贯通时间与实际贯通时间可能不符,但不论贯通时间提前或推后,贯通时都按照该措施执行。

三、参与贯通管理的人员职责(一)跟班矿领导工作职责1、负责此次贯通工作井下现场工作安排和现场安全管理,在贯通作业时与当班班长在贯通地点观察顶板和矿压情况,贯通作业中顶板出现冒顶危险和其它可能危及工作人员安全的情况时,及时果断的制定安全处理措施或下达撤离工作现场的命令。

2、指导、监督贯通作业人员的现场工作,及时制止贯通工作中的各类违章作业、违反劳动纪律情况,杜绝安全生产隐患的出现。

3、在贯通作业中出现不曾料及的情况或措施中没有健全的问题时,在有确凿把握的情况下,根据工作地点现场情况,布置、安排现场工作,完善安全措施。

4、严格执行本安全技术措施规定,不得违章指挥。

5、提前将贯通所需的各类物资安排人员运输到作业地点,保证贯通时所必须的支护材料、构筑通风设施的材料或其它安全物资。

(二)班长职责1、在跟班矿领导的指挥下,履行自己的组织、指挥、协调、处理职责。

组织好贯通作业中必须的人力;指挥本班的贯通工作;协调、处理好各项工作关系,保证贯通工作顺利开展。

2、在贯通作业时与跟班矿领导在贯通地点观察顶板,贯通作业中出现顶板冒顶预兆或其它可能危及工作人员安全的情况时,及时果断的采取防治措施或下达撤离工作3、自己不违章指挥他人,杜绝他人违章作业、违反劳动纪律。

同时具有危险情况及时组织本班人员紧急撤离和拒绝他人违章指挥的权力。

4、积极配合值班领导搞好本班的安全生产工作。

5、严格执行本安全技术措施。

(三)井下电钳工职责1、在跟班矿领导的指挥下,对本班的机电管理工作负责,认真执行机电工操作规程,杜绝违章作业。

巷道贯通的通风安全技术措施

巷道贯通的通风安全技术措施

巷道贯通的通风安全技术措施巷道贯通是指在条地下巷道中设置通风设施,使其与其他相邻的地下巷道实现通风连接。

通风对于地下巷道的安全运行至关重要,能够保障工人的安全与健康,降低工作环境中的有害气体浓度,并提供充足的氧气供应。

因此,巷道贯通的通风安全技术措施也是十分重要的。

一、通风系统设计和建设1.通风系统设计:巷道贯通的通风系统应根据具体的巷道结构和工况要求进行设计,综合考虑通风风量、通风方式、通风系统排放等因素,采用合适的通风机械设备、管道布置和通风口设置等。

2.通风系统建设:通风系统的建设包括通风设备的安装调试、管道敷设和通风口的设置。

通风设备应选用符合相关标准的设备,保证其性能可靠、操作简便,经过严格的质量检测和调试。

二、巷道贯通前的通风准备工作1.巷道贯通前的通风测量:在巷道贯通前需要进行通风测量,确定贯通巷道和已有巷道的气流分布情况和有害气体浓度等,为后续通风系统的设计和调整提供依据。

2.通风系统预处理:通风系统建设前,应对贯通巷道进行预处理,包括清理、加固和抹灰等工作,保证巷道内部干净整洁、不存在积水和杂物等。

三、巷道贯通后的通风运行管理1.通风系统的调整与控制:贯通巷道后,通风系统需要进行调整和控制,使其能够适应实际工况。

通风系统的调整包括风量、风速和风压的调整,通过控制通风机械设备的运行和通风口的开闭等来实现。

2.通风系统的日常检修与维护:通风系统在使用过程中需要进行日常的检修与维护,包括通风设备的定期清洁和保养、通风管道的检查和维修等,确保通风系统的正常运行。

四、关于应急情况的通风处理1.火灾应急通风:巷道内发生火灾时,通风系统需要及时进行应急处理,快速排出烟雾和有害气体,保证人员的安全撤离,并提供适应的逃生和救援通道。

2.突发事故排烟通风:巷道发生突发事故时,通风系统需要迅速调整运行模式,排出有害气体,为救援人员提供良好的工作环境和通行条件。

总之,巷道贯通的通风安全技术措施是保障地下巷道安全运行的重要环节。

回风道与总回风巷贯通通风系统调整安全技术措施(通用版)

回风道与总回风巷贯通通风系统调整安全技术措施(通用版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改回风道与总回风巷贯通通风系统调整安全技术措施(通用版) Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes回风道与总回风巷贯通通风系统调整安全技术措施(通用版)根据000000运输顺槽回风道掘进进尺知,000000运输顺槽回风道即将与三采区回风巷贯通,为保证贯通施工安全,特采取以下安全技术措施进行通风系统调整:一、贯通前的准备工作:1、通风科测风员对三采区各用风地点风量进行全面测量,特别是三采区胶轮车大巷、三采区皮带大巷、三采区胶轮车巷、三采区皮带巷、1312胶轮车运输巷、3303运输顺槽掘进面、3302运输顺槽回风道掘进面、3301工作面、三采区变电所。

各主要地点风量如下:①、三采区胶轮车大巷风量为:2535m3/min。

②、三采区皮带大巷风量为:723m3/min。

③、三采区胶轮车巷风量为:987m3/min。

④、三采区皮带巷风量为:754m3/min。

⑤、1312胶轮车运输巷风量为:1324m3/min。

⑥、3303运输顺槽掘进面风量为:356m3/min。

⑦、3302运输顺槽回风道掘进面风量为:338m3/min。

⑧、3301工作面风量为:1010m3/min。

⑨、三采区变电所风量为182m3/min。

2、通风科安排通风组相关人员准备砌筑3303运输顺槽回风道临时风门的材料。

3、瓦斯检查员对贯通两端巷道及其他受影响区域的瓦斯情况进行全面测定。

4、贯通前,综掘一队当班必须安排专职电工,等待指令。

二、通风系统调整具体步骤:1、贯通时,瓦检员必须检查三采区回风巷贯通附近、3302运输顺槽回风道掘进面及回风流中的瓦斯浓度及巷道情况,并设置栅栏和警示标志。

煤矿调整通风系统的安全措施

煤矿调整通风系统的安全措施

煤矿调整通风系统的安全措施总工:通风:生产办:编制:时间:根据矿井实际生产需要,计划于月日停运临时主扇,启动永久主扇,完善整个矿井通风系统。

为保证工作安全顺利进行,特制定以下方案措施:一、时间:二、领导小组:1、组长:2、副组长:3、成员:三、通风系统1.通风系统现状措施井的临时主扇运转,主平进风,回风平硐回风,为一进一回的全负压机械抽出式通风系统。

临时主扇功率15kw,全矿井负压 Pa。

总进风量 m3/min,总回风量 m3/min。

其中付斜井 m3/min,主平硐 m3/min。

首采面配风 m3/min2.永久主扇运转后通风系统永久主扇开始运转后,临时主扇停止运转,主平硐进风,回风平硐回风,形成一进一回的全负压机械抽出式通风系统。

永久主扇运转后,全矿风量调至 m3/min左右,负压保持 Pa。

首采面保持 m3/min,房采面保持 m3/min,接续面掘进配风 m3/min,各主要硐室按规程规定配风。

(附1:永久主扇运转后风量分配计划)3.通风系统调整前后风流方向变化通风系统调整前后,总回风方向改变,工作面、房采面、各掘进工作面以及井下各用风地点风流方向保持不变。

(1)通风系统调整前风流方向(2)通风系统调整后风流方向四、调整通风系统步骤1.准备工作:检查永久主扇各部分是否完好,主扇负压计是否到位,并进行试运转(打开防爆门,分别运行两台主扇)。

2.启动永久主扇顺序流程在主扇试运转成功,防爆门及安全门密封严密后进行:关闭临时主扇→关闭无压风门、打开调节窗、打开井底风门C→用帆布遮挡临时主扇进风口→启动永久主扇→调节总风量至2000m3/min→测定井下各风路风量→记录负压进而调节主扇技术数据(变频调节)3.若主扇运转正常,然后拆除临时主扇,封闭措施立井进风口,拆除斜风井井底风门。

4.根据需要调节主扇压力和风量。

待风流稳定后,分2组进行测风。

第一组测风员分别在斜风井井底(测风点1)、五-2煤回风大巷(测风点2)、辅运大巷(测风点3)测风,第二组测风员在S1501面内回风顺槽以及房采面进风处测风,直到测风结果符合配风要求。

调整通风系统技术方案及应急措施

调整通风系统技术方案及应急措施调整通风系统技术方案及应急措施目前我矿矿井通风系统调整的条件已具备,为保证通风系统调整工作的顺利进行,特制定如下安全技术措施。

一、成立通风系统调整领导小组:组长:冯庆文(总工)副组长:薛德平(通防矿长)白玉生(安全矿长)张江海(通风副总)成员:赵业跃黄世成陈峰青孙波李良民常俊义领导小组下设办公室,办公室设在通风安全部,通风安全部主任兼办公室主任,领导小组全面负责此次调整通风系统的顺利进行。

通风安全部负责对各施工队建筑设施质量进行验收。

二、系统调整前的准备工作通防队作好调整系统前的准备工作,完善挡风墙装置、安全监测系统、风门闭锁装置,将用于控制风流的风门按顺序依次全部关闭。

三、调整前、后的通风系统1、调整前的通风系统一水平轨道下山一水平运输下山→南翼回风→总回风北翼回风详见《矿井调整前的通风系统示意图》 2、调整后通风系统南翼回风→→总回风北翼回风详见《矿井调整后的通风系统示意图》四、通风系统调整所需的设施1、1700米一水平运输与北翼回风联络巷建筑2道永久无压风门;2、一水平运输与北翼回风(汇水联络巷)建筑调节无压风门2道;3、一水平运输与北翼回风(1501S溜子道)回风侧建筑挡风墙1道;4、一水平运输与南翼回风(最下部)建筑临时风门2道;5、一水平轨道运输联络巷(1850米联络巷)补建临时风障一处;6、一水平轨道巷与南翼回风之间(1700米联络巷)建临时风门1道,确保采区配电所风量稳定;7、清煤斜巷上部建筑永久调节无压风门2道;8、行人联络巷运输和北翼回风之间建筑临时风门2道;9、北翼回风上部原挡风墙需根据现场调整通风断面,预计调节窗扩到1.5米*2米。

详见《矿井调整通风系统设施构筑示意图》五、测风工作1、测风地点安排如下:总回风、主斜井、副斜井、一水平运输下山、一水平轨道下山、南翼回风、北翼回风。

2、测风要求:通风系统调整前测2-3次风量,调整后各测2-3次风量,以确定各地点风量变化情况。

掘进巷道贯通时的安全措施

掘进巷道贯通时的安全措施
姓名:XXX
部门:XXX
日期:XXX
掘进巷道贯通时的安全措施
1、即将贯通的巷道相距20米时,必须停止其中的一个掘进工作面施工,做好调整通风系统的准备工作。

2、贯通时,矿井负责人应指定技术人员在现场统一指挥。

停掘的工作面必须保持正常通风,设置栅栏和警标,禁止人员进入。

3、贯通前,经常检查导风筒是否处于完好状况,检查掘进工作面进风流及其回风流中的瓦斯浓度。

若瓦斯浓度超限,必须立即先行处理。

4、每次爆破作业前,必须派专人和瓦检员共同到停掘的工作面检查工作面及其回风流中的瓦斯浓度,瓦斯浓度超限时,必须先停止在掘工作面的工作,然后进行瓦斯排放,只有在2个工作面及其回风流中的瓦斯浓度均在1%以下时,掘进的工作面方可爆破。

每次爆破前,2个工作面入口必须派专人警戒。

5、贯通后,必须停止开采系统(或采区)内的一切工作,立即调整通风系统,待风流稳定后,方可恢复工作。

6、间距小于20米的平行巷道之间的联络巷道贯通,必须遵守上款的各项规定。

第 2 页共 3 页
感谢您的浏览!整理范文,仅供参考。

第3 页共3 页。

102贯通措施

一、概况:102反掘回风巷施工距102回风巷只有20m,为确保两巷贯通安全、准确贯通,特编制如下安全技术措施指导施工:二、安全技术措施1、两巷贯通,相距50米时,102回风巷已停掘进,现只有102反掘回风巷一头施工。

施工单位必须严格按中线施工,控制贯通距离,确保安全、准确贯通,贯通时,必须有专人在现场统一指挥。

2、两巷贯通,相距20米时,必须保证预透巷道正常通风,并经常检查预透点巷道及其回风流中的瓦斯浓度,瓦斯浓度超限时,必须立即处理。

3、贯通施工,掘进工作面每次装药放炮前,班组长必须派专人和瓦检员共同到预透点巷道检查该点及其回风流中的瓦斯浓度,瓦斯浓度超限时,必须先停止在掘进工作面的工作,然后处理瓦斯,只有在两个工作面及其回风流中的瓦斯浓度都在0.8%以下时,掘进的工作面方可装药、爆破。

每次装药放炮前,班队长都必须在所有通往放炮地点和贯通点的通道上设置专人警戒。

4、距贯通点10m前,通知通防部提前做好调整风流的准备工作和调风所建设施材料,并采用10米钻杆探通贯穿点位置,确保准确贯穿。

5、加强顶板管理,严禁空顶作业,贯通前要求对贯通处10m范围内的顶板进行加固,具体办法根据巷道支护情况而定。

6、当迎头距贯通点5m时,每次放炮前施工单位必须用3m长的钎子向迎头掘进方向打探眼,以探明巷道剩余煤柱的长度。

便于在最后一炮留有一定长度的爆破抵抗线煤柱,以免最后一炮发生穿炮现象,产生明火,引起火灾或瓦斯事故,放炮时要求正常使用水炮泥。

7、贯通前应严格控制炮眼的长度,周边眼距及装药量,当迎头距贯通点只有2m时,只准采取多打眼、少装药的方法掘进。

即炮眼长度不超过1m,周边眼距不超过300mm,周边眼装药量不超过200克/眼,掏槽眼及辅助眼不超过300克/眼,采用导小硐的方式贯通,然后逐渐刷大至设计尺寸,并及时支护好。

8、贯通后,施工单位跟班队长必须及时向矿调度汇报,调度向贯通领导小组汇报。

9、贯通时,通风部门和贯通领导小组成员必须在现场跟班指挥贯通。

煤矿矿井巷道贯通安全技术措施

煤矿矿井巷道贯通安全技术措施一、概况:截止月日早班,由水平巷道已经施工m,预计还有 m 水平巷道下帮相贯通。

为确保贯通期间施工安全,特拟本措施:二、施工准备1、距贯通20m,测量部门必须按实测给出贯通中、腰线,施工单位严格跟中、腰线施工,确保准确贯通。

2、通风部必须三班派专职瓦检员现场跟班,检查贯通两侧的通风、瓦斯情况,并在贯通前作好调风准备工作,贯通后立即调风,确保通风系统合理、稳定、可靠运行。

3、距贯通20m时,必须在贯通点南、北5m进行加固支,严禁贯通放炮时崩坏。

三、贯通要求1、距贯通20m前,地测部门提前下达贯通通知单,并在贯通侧准确标出透口中位置。

2、距贯通20m,放炮装药时打在煤层内的炮眼必须在眼底和眼口各装上一节水泡泥。

3、距贯通5m时,必须使用3m长的探眼钎子进行探眼,采取边探边掘的施工方法,直至探透,以便找准贯通位置,及时调整巷道掘进方向,确保准确贯通。

4、探眼每组3个,分别设在中、腰线交岔处及其上、下各500mm处,方向沿巷道中线方向、角度按巷道腰线坡度进行打探眼,探眼必须用炮泥填满封实,严禁将探眼当炮眼使用。

5、距贯通3m时,必须先打探眼探透,探透后及时报告矿调度室;若探不透,必须及时通知测量部门核实中、腰线及贯通距离后再掘进。

6、打探眼时,必须在透口侧(回风巷南帮)往东、西各5m处设一警戒,禁止人员进入到警戒范围内。

7、距贯通点3m时,探眼已探透后必须采取放小炮施工,然后用风、手镐刷够设计断面,严禁大拉大放。

(附放小炮施工设计图)8、巷道贯通后,在贯通点未处理好前,严禁人员从贯通点通过。

9、探眼布置示意图(单位:mm):四、安全措施1、施工过程中必须按《回风上山掘进作业规程》中的顶板管理安全技术措施执行,先保证安全情况下在施工。

2、机电设备管理也必须按《回风上山掘进作业规程》中的机电设备管理安全技术措施执行。

3、放炮员必须是经过专门培训、考试合格并取得合格证的人员担任,且持证上岗。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

神东煤炭集团石圪台煤矿通风队
12102反掘顺槽与12煤绕道贯通通风系
统调整方案及安全技术措施

措施编号:SGT-C-2011-26-CS-15-2
编制部门:通风队
审 核 人:
编 制:刘浩翰
编制日期:二〇一一年元月十一日
石圪台煤矿通风队
1
审 批 栏

总工程师:
安全矿长:
副总工程师:
安管办:
调度室:
机电组:
采掘组:
通风组:
石圪台煤矿通风队

2
12102反掘顺槽与12煤绕道贯通通风系统调整方案及安全技术措施
连采二队所掘进12102反掘胶辅运顺槽即将于12煤集中辅运绕道贯
通,如不采取措施可能会导致部分地方风量减小,容易聚集瓦斯,引起瓦
斯爆炸和相关人员窒息。所以要采取预防贯通后井下人员安全和12煤一盘
区各用风地点风量稳定、可靠,满足12103切眼、12104综采工作面和12105
综采工作面通风需要,特制定本安全技术措施。
一、 贯通前的准备工作
1. 通风队测风员对12煤各供风地点风量进行全面测定,特别是12103
切眼风量、12104综采工作面、12105综采工作面和12煤北翼37联风量的
风量。
2. 通风队安排相关人员准备打风障的材料。
3. 瓦斯检查员对贯通点两端巷道的瓦斯情况进行全面测定。
4. 打风障人员准备好调节风量所用的车辆、木板、工具。
二、 通风系统调整步骤
1. 贯通前,通风队、连采二队和安管办的相关人员最后一次进入12102
反掘工作面、12煤集中辅运绕道贯通点查看巷道情况,并设置栅栏和警示标
志。
2. 通风队人员提前在12102主辅回撤通道2联-3联处号和号位置
各施工一道风障(负压大,过后施工空心砖),同时拆除12煤辅运直巷处
的板壁,等贯通后可以控制风量。
3. 当12102反掘工作面与12煤集中辅运绕道贯通后,瓦检员检查前后
的瓦斯情况,通风队跟班队干安排测风员测量12103主辅回撤通道风量、
12103切眼风量、12104综采工作面风量、12105综采工作面风量和12煤北
翼37联回风风量。
4. 控制12102反掘顺槽风量在300m3/min。
5. 根据测风员的测量数据和实际情况,在12104综采工作面和12105
石圪台煤矿通风队
3
综采工作面风量稳定后,由测风员负责对12煤各用风地点的风量按照计划
进行调整。随后,汇报通风跟班队干。
6. 系统调整完毕后,控制12煤的所有用风地点的风量与贯通前相同。
7. 贯通后风流路线
(1) 12102反掘主辅顺槽工作面→12煤集中辅运绕道→1号副平硐
(2号副平硐)→地面。
(2) 12102反掘主辅顺槽工作面→12煤集中辅运大巷→2号进风斜
井→地面。
8. 贯通后的系统风量
(1) 12102反掘顺槽控制在300m3/min;
(2) 12103切眼风量控制在500m3/min;
(3) 12105综采工作面风量控制在1200m3/min;
(4) 12104综采工作面风量控制在1200 m3/min。
(5) 12煤北翼回风37联控制在600m3/min。
三、 巷道贯通安全技术措施
1. 成立系统调整指挥部
总 指 挥:肖剑儒

副总指挥:赵利群
成 员:王志荣 张 军 刘浩翰 刘 斌 高 彬
李继强 陈剑锋 王晓波 白勇立
2. 具体分工
(1) 总指挥对通风系统调整工作负责。
(2) 通风队负责调整方案、步骤及措施的制定、审批,同时负责
系统调整方案贯彻、所涉及通风设施的施工安排、监督实施,以及系
统调整时所需各类仪器仪表,并安排测风员及时测定系统范围内的风
石圪台煤矿通风队
4
量。
(3) 通风队按照调整通风系统措施进行构筑和拆除临时通风设施
和永久通风设施的施工,并要按时保质保量完成。
3. 安全技术措施
(1) 贯通前,跟班队干与瓦检员一起到连采二队贯通点两端检查
通风和瓦斯情况;在风筒距工作面超过10米,瓦斯浓度超过1.0%时不
得贯通,必须采取措施进行处理。
(2) 巷道贯通前,通风队参与系统调整人员必须提前到达现场,
掌握贯通前巷道及其它地点情况,做好系统调整前准备工作。
(3) 12102反掘胶辅运顺槽即将于12煤集中辅运绕道贯通,连采二
队跟班队干必须保证两台风机正常运转不得停机。等通风队调整完风
量了,后方可停止风机。
(4) 系统调整过程中,通风队至少有一名领导现场负责指挥系统
调整工作,同时,密切注意贯通过程中贯通两侧巷道内的瓦斯变化情
况,发现异常,及时处理。
(5) 贯通后,通风队派人现场负责协调贯通措施的落实和系统调
整情况。
(6) 系统调整完毕后,各地点的风流方向必须与措施相一致,不
得随意改动。
(7) 安管办负责监督检查巷道贯通和系统调整工作。
(8) 系统调整完成后,测风人员对12煤风量情况进行全面测定,
将测定结果报通风队和总指挥审阅。
附:
12102反掘胶辅运顺槽于12煤集中辅运绕道贯通前通风示意图
12102反掘胶辅运顺槽于12煤集中辅运绕道贯通后通风示意图
