一、编制依据 (1)二、工程概况 (1)2.1工程介绍 (1)2.2施工时间 (2)2.3砌体材料要求 (2)三、施工准备 (3)3.1技术准备 (3)3.2现场准备 (3)3.3主要机具 (3)3.4材料准备 (3)四、施工安排 (4)4.1施工组织机构 (4)4.2施工人员安排 (4)五、主要的施工方法和工艺 (4)5.1施工顺序 (4)5.2测量放线 (7)5.3构造柱设置 (7)5.4水平系梁的设置 (8)5.5过梁设置 (8)5.6圈梁 (9)5.7翻边设置 (9)5.8门垛 (9)5.9填充墙拉结筋设置 (10)5.10水、电处理 (14)5.11其他要求 (15)六、质量要求 (16)6.1钢筋施工 (16)6.2模板施工 (16)6.3混凝土施工 (16)6.4接缝处理 (16)6.5电线管、接线盒、埋件等铺设 (17)6.6质量通病预防措施 (17)七、成品保护措施 (17)八、安全、环保措施 (18)九、成本节约措施 (19)十、分包管理 (19)一、编制依据1、北大资源株洲天池项目施工图纸2、北大资源株洲天池项目施工组织设计3、《砌体结构工程施工质量验收规范》(GB50203-2011)4、《建筑工程施工质量验收统一标准》GB50300-20015、《多孔砖砌体结构技术规范》jgj137-20016、《建筑装饰装修工程质量验收规范》(GB50210-2001)7、《砌体填充墙结构构造》(12G614-1)8、《蒸压加气混凝土砌块》GB11968-20069、国家和现行安全管理规定及其它相关国家及地方法律法规二、工程概况2.1工程介绍2.2施工时间2017年8月21日~2018年4月31日2.3砌体材料要求三、施工准备3.1技术准备项目总工程师组织技术干部熟悉施工图纸,掌握各分项工程具体做法,确定施工方案,并做好技术交底。
3.2现场准备(1)材料部门积极组织各种材料按计划进场,确保供应及时。
二次结构施工方案

目录1.编制依据1、《砌体工程施工质量验收规范》GB50203-20112、《建筑工程施工质量验收统一标准》GB50300—20133、《建筑施工安全检查标准》JGJ59-20114、《施工现场临时用电安全技术规范》JGJ46-20055、《建筑机械使用安全技术规程》JGJ33—20126、《砖墙建筑构造(烧结多孔砖与普通砖、蒸压砖)》04J1017、《混凝土结构工程施工质量验收规范》(2011版)GB50204—20028、《安徽省住宅工程质量通病防治技术规程》DB341659—20129、《住宅建筑构造》11J930-110、《砌体填充墙结构构造》12G614-111、《建筑施工手册》第五版12、《建筑工程施工质量标准》13、华邦蜀山里施工图纸及合同14、华邦蜀山里施工组织设计2.工程概况2.1. 基本简介2.2. 分项工程概况华邦蜀山里小区工程总建筑面积约为27。
8万m2,由住宅楼1#~3#、5#、6#、7#、8#、9#、10#、11#、12#、15#、16#,商业18#~31#楼组成,其中6#楼33层,建筑高度93.1m,层高:负一层层高4。
3m,一层层高3.87m,二层以上层高2。
9m;10#楼33层,建筑高度93.1m,层高:负一层层高4.3m,一层层高3。
87m,二层以上层高2.9m;11#楼35层,建筑高度99.1m,层高:负一层层高4.4m,一层层高3。
97m,二层以上层高2.9m。
主体结构已施工结束并具备验收条件,同时具备填充墙结构、厨卫间排风道安装、装饰装修、水电设备安装的施工条件。
3.施工部署3.1. 总体规划本工程的二次结构主要包括以下施工内容:填充墙、构造柱、拉结筋、止水反梁、过梁、压顶等等.为了保证二次结构的施工质量,同时按照约定进度计划顺利竣工,更好的为业主服务,项目部组织成立了二次结构管理工作小组.3.2. 分包单位的选择本着对工程质量负责、对进度负责的态度,项目部对劳务分包队伍、材料供应商的选择从以下几个方面综合考虑:1)施工队伍的资质、管理人员的资质、施工人员的素质;2)材料供应商的经营规模、生产能力以及在市场上的荣誉。
二次结构施工方案

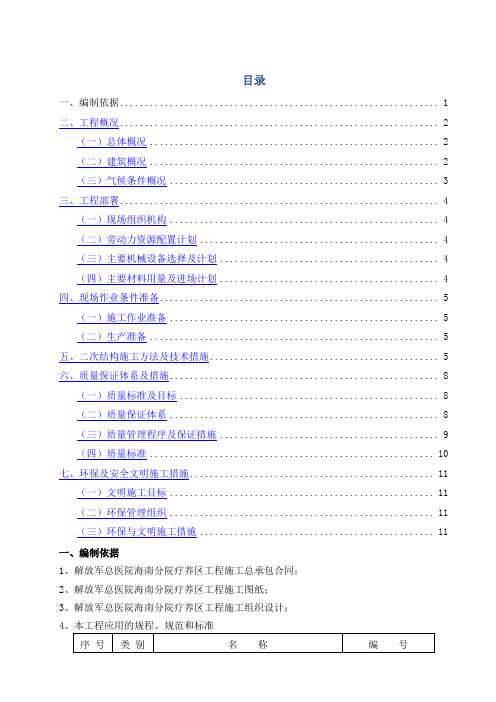

目录一、编制依据 (1)二、工程概况 (2)(一)总体概况 (2)(二)建筑概况 (2)(三)气候条件概况 (3)三、工程部署 (4)(一)现场组织机构 (4)(二)劳动力资源配置计划 (4)(三)主要机械设备选择及计划 (4)(四)主要材料用量及进场计划 (4)四、现场作业条件准备 (5)(一)施工作业准备 (5)(二)生产准备 (5)五、二次结构施工方法及技术措施 (5)六、质量保证体系及措施 (8)(一)质量标准及目标 (8)(二)质量保证体系 (8)(三)质量管理程序及保证措施 (9)(四)质量标准 (10)七、环保及安全文明施工措施 (11)(一)文明施工目标 (11)(二)环保管理组织 (11)(三)环保与文明施工措施 (11)一、编制依据1、解放军总医院海南分院疗养区工程施工总承包合同;2、解放军总医院海南分院疗养区工程施工图纸;3、解放军总医院海南分院疗养区工程施工组织设计;4二、工程概况(一)总体概况:工程名称:解放军总医院海南分院疗养区工程工程地点:海南省三亚市海棠湾-C10片区建设单位:解放军总医院设计单位:华南理工大学建筑设计研究院监理单位:北京方圆工程建设监理有限公司施工单位:北京建工四建工程建设有限公司工程建设规模:共计29栋单体建筑,合计总建筑面积:50588.4m2 ,其中各类用房建筑面积如下:一类疗养用房共3栋,单栋建筑面积:3175 ㎡,合计建筑面积:9525㎡;二类疗养用房共3栋,单栋建筑面积:1088㎡,合计建筑面积:3264㎡;三类疗养用房共4栋,单栋建筑面积:798.6㎡,合计建筑面积:3194.4㎡;四类疗养用房共16栋,单栋建筑面积:612.7㎡,合计建筑面积:9803.2㎡;贵宾接待厅建筑面积:9007.9㎡,其中地上建筑面积7963.2㎡,地下建筑面积1044.7㎡;健身中心建筑面积:8978㎡,其中地上建筑面积7873㎡,地下建筑面积1105㎡;综合保障楼建筑面积:6815.9㎡,其中地上建筑面积4971.9㎡,地下建筑面积1764㎡;(二)建筑概况:1、本工程外墙180mm厚,内墙120mm厚,均采用MU10灰砂砖;2、±0.000以上砂浆强度为M5,±0.000以下砂浆强度为M10;3、管道包砌采用120mm厚,采用MU10灰砂砖,M5水泥砂浆;4、砖砌电梯井壁采用灰砂砖砌筑,砖强度等级MU10,砂浆强度等级M7.5,并按电梯安装图的要求在墙高范围内设置钢筋砼圈梁;5、厨房、卫生间隔墙于根部做C20现浇钢筋砼条带,高度200mm。
二次结构施工方案

目录一、编制依据 (1)二、工程概况 (1)三、设计要求 (2)3.1材料要求 (2)3.2构造要求 (2)四、施工部署 (2)五、施工组织管理 (4)六、质量标准及检(试)验要求 (5)6.1砌体质量标准及检验要求 (5)6.2材料检验和试验要求 (8)七、砌体施工 (11)7.1准备工作 (11)7.2施工流程 (12)7.3植筋 (12)7.4绑扎构造柱钢筋 (14)7.5墙体砌筑 (14)7.6构造柱支模和砼浇筑 (19)7.7砌体顶部处理及施工洞处理 (20)7.8施工注意事项 (21)八、冬施要求 (24)九、技术质量保证措施 (25)十、成品保护措施 (29)十一、成本节约措施 (30)十二、安全文明施工措施 (30)十三、附图 (33)一、编制依据(1)本工程设计施工图纸(2)《蒸压轻质砂加气混凝土(AAC)砌块和板材建筑构造》06CJ05(3)《蒸压加气混凝土砌块建筑构造》03J104(4)《砌体填充墙结构构造》06SG614-1(5)《钢筋混凝土结构构造详图》02G02(6)《砌体工程施工质量验收规范》GB 50203-2011(7)《建筑工程施工质量验收统一标准》GB 50300-2013(8)《蒸压砂加气砼砌块应用技术规程》JGJ17-84(9)《建筑工程冬期施工规程》JGJ/T104-2011二、工程概况本工程为尚东小区经济适用住房8#楼,位于许昌市新区,隆昌路以北,许州路以西,周寨路以东的中原电气谷安置小区内部。
为二类高层住宅楼,地上耐火等级二级,地下耐火等级为一级。
总建筑面积6153.54平方米,地下一层,地上十一层,建筑高度32.2米。
钢筋混凝土剪力墙结构。
结构安全等级为二级,抗震设防烈度七度,合理使用年限50年。
本工程填充墙及正负零以上非承重内墙均采用蒸压加气砼砌块,混合砂浆砌筑;三、设计要求3.1材料要求3.1.1砌块蒸压加气混凝土砌块(200厚),强度级别为A3.5,规格选用600mm长×200mm厚×250mm高,砌筑砂浆强度等级为M5.0;3.1.2配套用砖所有砌块墙下(卫生间有砼导墙的墙体除外)采用长度为200m 的实心砖砌筑,砌筑层数不少于3层。
高层住宅二次结构施工方案

高层住宅二次结构施工方案一、项目概述:高层住宅是指高度超过三层或者建筑高度超过18m的居住建筑。
高层住宅的二次结构施工方案是指在主体结构(主要指钢筋混凝土框架结构)施工完成后,进行的二次结构(包括立面砌筑、屋面防水、内外墙装饰等)施工的具体执行方案。
二、施工组织:根据项目实际情况,成立高层住宅二次结构施工组,由项目经理担任组长,负责组织和协调施工工作,成员包括施工队长、班组长、技术员等。
三、施工进度计划:根据项目具体情况,编制详细的施工进度计划,确保施工工作按计划进行。
根据施工进度计划,组织力量,合理安排施工作业,确保施工质量和进度。
四、安全保障措施:1.根据国家标准和安全规范,编制详细的安全交底书,对施工人员进行安全教育,提高他们的安全意识;2.建立并执行施工现场安全管理制度,定期组织安全检查和演练,确保施工现场的安全;3.进行高空作业前,必须进行安全技术交底,配备合格的安全防护设备,确保高空作业的安全性。
五、主要施工工序:1.立面砌筑:根据设计要求和施工图纸进行墙体砌筑,采用烧结砖、空心砖等;2.屋面防水:根据设计要求和施工图纸进行屋面防水层施工,采用防水卷材等;3.内外墙装饰:根据设计要求和施工图纸进行内外墙装饰施工,包括涂料、石材等;4.门窗安装:根据设计要求和施工图纸进行门窗安装,确保门窗的密封性和使用性;5.室内装饰:根据设计要求和施工图纸进行室内装饰施工,包括墙地砖、吊顶、隔断等。
六、质量控制:1.开展质量技术交底,使所有参与施工的人员清楚施工工艺要求;2.按照相关标准和规范,进行施工质量检查,发现问题及时整改;3.定期进行施工质量验收,确保施工质量符合设计要求。
七、施工机械与设备:根据具体施工工序的要求,配置相应的施工机械与设备,包括吊车、塔吊、混凝土泵车等,确保施工效率和施工质量。
八、环境保护:1.对施工过程中产生的噪音、粉尘等污染要做好防护措施,采取降噪隔音、喷淋降尘等措施;2.严格控制用水量,减少对环境的影响;3.合理利用施工废弃物,进行分类处理,减少对环境的污染。
二次结构砌体施工方案

二次结构砌体施工方案一、工程概况非承重内隔墙、外围护墙全部采用加气混凝土砌块砌筑,填充墙的厚度有250mm、200mm等规格,其中250mm厚填充墙为外围护墙,200mm厚填充墙为内隔墙。
填充墙依据图集砌筑,砌筑砂浆为M5水泥砂浆,砌块强度等级为MU3。
5,密度≤600kg/m3,砌体底部及顶部斜砌使用的烧结页岩砖强度等级为MU10,砌体结构中圈梁、构造柱、配筋带、抱框柱混凝土强度等级为C20。
二、施工部署1. 质量目标本工程质量目标为合格。
二次结构工程的质量目标为:各分项工程合格率100%.2. 施工顺序根据现场实际情况,二次结构整体施工先后顺序为:从上向下,首先是五层砌筑,之后是四至一层砌筑.二次结构砌筑前先做样板墙及样板间,经建设、监理、施工单位三方验收合格后方可进行全面施工.3.施工准备工作任务划分4.劳动力配置劳动力均衡需求量如下:5.机械配置6.材料进场及存放A. 所有材料按计划进场,材料股负责及时供应.材料进场后由工长、技术员、质检员同时验收,合格后方可使用,有复试要求的经试验合格后方可使用于工程中.B。
水泥、砂、石、轻集料砌块等材料按现场平面布置图堆放。
7.施工现场平面布置二次结构施工时应根据现场重新按照装修施工需要进行布置,但尽量利用现有的水、电、消防等设施及现场硬化路面。
在主楼西侧中间位置设置一部物料提升架.三、施工准备1.技术准备工作A. 专业技术人员熟悉图纸,对于图纸有问题的地方及时与设计联系解决。
B. 编制主要材料及机具的需用计划,物资设备部门按计划分批按时组织进场。
C。
专业技术人员编制分项工程技术交底,并及时向工长及施工人员进行图纸及分项工程技术交底。
E。
外管部门做好劳动力计划,并组织评审及选择工作。
2.施工准备工作A。
现场临时用电由甲方提供的变压器接入的现场总配电箱位于现场北侧,本工程采用TN~S三项五线制供电系统,各施工楼层设流动箱,以满足装修用电。
为了保证物料提升机的正常使用,物料提升机用电采用独立电源供电。
二次结构砌筑施工方案
贵阳市富源同坐.学府黔城观光电梯二次结构砌筑施工方案目录1、编制依据 (2)1.1土建施工图纸及图纸会审纪要 (2)1.2施工规范、规程、标准、图集 (2)2、工程概况 (2)3、施工安排 (3)3.1施工工期 (3)3.2施工组织及职责分工 (3)4、施工准备 (4)4.1技术准备 (4)4.2材料、机具、劳动力准备 (4)5、施工方法、技术措施 (7)5.1构造要求 (7)5.3施工方法 (10)5.3质量要求 (11)5.5材料二次转运措施 (12)5.6成品保护措施 (13)5.7安全文明施工措施 (13)5.8质量控制及通病预防措施 (14)1、编制依据1.1土建施工图纸及图纸会审纪要1.2施工规范、规程、标准、图集2、工程概况2.1 工程名称:贵阳市富源同坐.学府黔城观光电梯;建设单位:贵州英发房地产开发有限公司;建设地点:本工程位于贵州省贵阳市;设计的主要范围和内容:本工程设计范围包括土建,给排水,电气,防雷;室外环境设计和室内外装饰不在本设计范围内。
2.2 工程总建筑面积:220m2;属于观光电梯。
2.3 建筑层数:地上5层;正负零标高为1116.50;屋顶标高: 1143.80 ;详见建筑施工图剖面。
2.4 本工程耐火等级为一级,屋面防水等级为一级,建筑抗震设防标准为乙类,并按设防烈度提高一度,采取抗震构造措施;结构形式为钢筋混凝土框架结构,设计使用年限为50年。
建筑物防火设计按照《建筑设计防火规范》GB50016-2014执行。
3、施工安排3.1施工工期该工程二次砌筑施工工期:2019年4月1日至2019年4月3日4、施工准备4.1技术准备(1)测量放线:由项目部测量员依据施工图,在楼面放出二次结构墙体的轴线、边线、控制线、构造柱及门洞口位置线,并经项目质检员和监理验线合格。
(2)根据各层层高和不同部位,事先画出各面墙体的砌块排布图,并据此和进场的砌块实际尺寸用30×40的木方制作皮数杆,皮数杆上要标出每皮砌块高度、水平灰缝厚度、洞口标高、过梁高度等相关尺寸。
二次结构施工进场程序
二次结构施工进场程序1. 引言二次结构施工进场程序是建筑工程中的一个重要环节,它涉及到各种材料和设备的进场安排、施工队伍的组织、施工计划的制定等内容。
本文将详细介绍二次结构施工进场程序的相关步骤和注意事项。
2. 施工准备在进行二次结构施工之前,需要进行一系列的准备工作,包括但不限于以下内容:2.1 材料和设备准备根据项目需求,确定所需材料和设备清单,并进行采购或租赁。
同时,要确保材料和设备的质量符合相关标准,并进行验收。
2.2 施工队伍组织根据项目规模和施工周期,确定需要的人员数量和岗位职责,并组织相应的施工队伍。
同时,要确保施工人员具有相应的资质和经验。
2.3 施工计划制定根据项目进度要求和资源分配情况,制定详细的施工计划。
计划中应包括每个阶段的开始时间、结束时间以及关键节点。
3. 进场程序二次结构施工的进场程序包括以下步骤:3.1 进场前准备在正式进场之前,需要进行一些准备工作,包括但不限于以下内容:•安排好施工人员的培训和安全教育,确保他们熟悉施工要求和安全规范;•对施工现场进行清理和整理,确保施工区域的安全与通畅;•检查所需材料和设备的准备情况,并做好登记和储存。
3.2 施工设备进场根据施工计划,安排好各种设备的进场时间和顺序。
在设备进场时,要注意以下事项:•确保设备运输过程中的安全,并对设备进行验收;•安排专人负责设备的安装和调试,并做好相应记录;•对设备进行定期维护和检修,确保其正常运行。
3.3 材料进场根据施工计划,按照合理的顺序将所需材料送至施工现场。
在材料进场时,要注意以下事项:•对材料进行验收,确保其质量符合相关标准;•做好材料的储存和保管工作,防止损坏和丢失;•根据施工进度合理安排材料的使用,避免浪费和过早损耗。
3.4 施工人员进场根据施工计划,安排好施工人员的进场时间和顺序。
在施工人员进场时,要注意以下事项:•对施工人员进行身份核实和资质审查;•安排专人负责施工人员的培训和指导;•做好施工人员的考勤记录和管理。
二次结构、装饰及安装标准
7. 实例图
图1 墙、柱、梁基层处理喷浆
图2 不同材料交接处基层挂钢丝网
图3 抹灰表面满挂玻璃纤维网格布
第四节
涂饰工程施工标准
1. 材料:腻子、碳纤布、抹子、塑料阳角条 2. 工序:基层清理→墙面、顶板裂缝部位粘贴碳纤布→阳角挂设塑料阳角条→第一遍涂饰→第二遍
涂饰→打磨→整体验收
3.施工方法: 3.1 顶板、墙面有裂缝部位粘贴碳纤布,胶粘剂应为专用胶且与碳纤布相容。 3.2 第一遍涂饰,阳角部位粘贴塑料阳角条。 3.3 第二遍涂饰。 3.4 卫生间、厨房以及阳台的墙面根据图纸和建设方要求可不涂饰,但与抹灰分界线应顺直。 4. 控制要点:平整度、垂直度、碳纤布粘贴牢固、阴阳角顺直。 5. 质量要求:表面平整度3MM,立面垂直度3MM,阴阳角垂直度3MM,阴阳角方正度3MM。 6. 质量通病预防: 6.1 通病:腻子发生裂纹、起皮、脱落、阴阳角不顺直、不方正 6.2 通病预防:基层应处理干净;腻子涂层严禁过厚;两遍腻子涂抹时间不得少于24h;严禁漏 放塑料阳角条。 7.实例图
离外边沿尺寸为30mm~40mm,距两端墙面50mm处应断开引出做截水处理。平接及转角部位处应裁割成45°拼接, 表面与粉刷层平齐,在涂料涂刷前应粘贴美纹纸保护,涂刷后清理干净或用油漆补刷。 5.控制要点:距边距离、断水位置。
6.质量要求:滴水槽镶贴牢固,拼接严密顺直,无污染。 7.做法详图(图1、图2):
梯段接缝应在踏步阳角垂直拼接。上口块料面层应清理干净,顶面外露无污染、打磨。
5. 控制要点:出墙厚度、上口顺直、粘结牢固性。 6.质量要求:粘结牢固、接缝严密、表面平整顺直、无空鼓。上口直线度偏差不大于2mm。 7. 做法详图(图1):
8. 实例图(图2):
二次结构技术交底
二次结构技术交底关键信息项:1、二次结构施工的材料要求2、施工工艺流程3、质量标准及验收要求4、安全注意事项1、施工准备11 技术准备熟悉施工图纸,了解设计意图和相关规范要求。
编制施工方案,并向施工人员进行技术交底。
12 材料准备水泥:采用符合国家标准的普通硅酸盐水泥,有出厂合格证和复试报告。
砂:宜用中砂,过 5mm 孔径筛子,砂的含泥量不超过 5%。
石子:粒径 5~315mm,含泥量不超过 2%。
砌块:品种、规格、强度等级必须符合设计要求,并有出厂合格证和复试报告。
钢筋:应有出厂合格证和复试报告,表面无锈蚀和油污。
13 主要机具准备砂浆搅拌机、手推车、铁锹、灰桶、托线板、线坠、大铲、瓦刀等。
检测工具:水准仪、靠尺、塞尺、钢卷尺等。
2、施工工艺流程21 基层处理将基层表面的浮尘、杂物等清理干净,并浇水湿润。
对基层表面凹凸不平处进行剔平或修补。
22 测量放线根据设计图纸,在基础或楼板上放出墙身中心线、边线及门窗洞口位置线。
用墨线弹出墙体的控制线,并在墙柱上标出皮数杆。
23 构造柱钢筋绑扎按设计要求,将构造柱钢筋与主体结构预留钢筋进行绑扎连接。
箍筋间距应符合设计要求,且弯钩角度为 135°,平直段长度不小于 10d。
24 拉结筋设置沿墙高每隔 500mm 设置2φ6 拉结筋,拉结筋伸入墙内的长度不应小于 1000mm 或至门窗洞口边。
拉结筋应与主体结构预留钢筋或预埋件进行焊接或绑扎连接。
25 砌砖砌筑前,先浇水湿润砌块,含水率宜为 10%~15%。
采用“三一”砌砖法,即一铲灰、一块砖、一揉压。
砌筑时,上下皮应错缝搭砌,搭砌长度不应小于砌块长度的 1/3。
水平灰缝厚度和竖向灰缝宽度应控制在 8~12mm 之间,砂浆应饱满,不得出现瞎缝、透明缝。
26 过梁、圈梁施工当过梁跨度小于 15m 时,可采用钢筋砖过梁;当过梁跨度大于15m 时,应采用钢筋混凝土过梁。
圈梁应在墙砌至相应高度时进行浇筑,混凝土强度等级应符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
主 体 二 次 构 造 施 工 工 序 及 要 求 目 录 一、墙体砌筑…………………………………………………1 1、材料要求……………………………………………1 2、施工作业准备阶段…………………………………1 3、操作工艺流程及注意事项…………………………3 4、细节要求……………………………………………9 5、质量标准……………………………………………9 6、成品保护……………………………………………11 7、成活要求……………………………………………11 8、验收记录表及附图…………………………………12 二、抹灰工程 ……………………………………………13 分户验收记录表……………………………………16 主体二次结构施工工序及要求 一、 墙体砌筑 1.材料要求 (材料:所用材料必须符合图纸要求。水泥采用不小于32.5R的普通硅酸盐水泥,砂子采用中粗砂,含泥量不大于3%,小型砌块尺寸、强度等级应符合设计要求,砌块截面尺寸误差不得大于3mm,龄期不小于28天。砌体材料进场后,应堆码在干燥平整的地方,堆放不能超过2米(5匹砖),并设置防雨、排水措施。随车要有质保资料,缺棱少角不损一律不予计数退场。 2.施工作业准备阶段 (1)砌筑准备前推行样板先行,施工制度、在砌砖前做好样板砌筑,验收合格后全面施工。每层设一个样板间挂标识及质量实测值上墙。
(2)根据墙体不同尺寸和砌块规格,妥善安排砌筑平面排块设计小样图,尽可能地减少现场切割量。根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。统一锯切尺寸,严禁随意敲打砌块。 (3)墙体上按+500mm标高线分层划出砌块的层数,安排好灰 缝的厚度。在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好混凝土墙的立面边线。标注窗口位置。设二道皮数杆挂双通线砌筑。
(4)配筋砖砌体砌筑前必须做现场标示牌,墙体压筋按设计规格尺寸埋设,直接按40cm距离两皮砖植2根Φ6,局部墙体不少于500cm设计图纸长度压置通长钢筋。 (6)图纸设计门窗洞两侧可浇注成钢筋混凝土小立柱,作为边框,也可以在砌筑同时按规定间距砌筑水泥砖,用来固定门窗,水泥砖要对称居中设置。 (7)遇有穿墙管线,应预先核实其位置、尺寸。以预留为主,严禁墙体剔凿开洞,发现重罚并通报,穿墙线管在砌筑时设专人预留,所有隐蔽PVC管线应提前试穿钢丝疏通后用胶带封堵,便于周期穿线。 3.操作工艺流程及注意事项 墙体放线---基层处理---制备砂浆---砌块砌筑---校正---竖缝灌浆---勒缝---砌块与结构墙体拉结---门窗边预料门窗固定点---砌块在板底梁底的堵塞。 (1)墙体放线:砌体施工前将墙体轴线、楼层结构标高按设计要求放线,轴线控制线为200控制线即轴线向外量200mm作为控制砌块砌筑使用标准,结构标高为500控制线即结构面标高上量500mm作为控制砌块砌筑标高控制。 (2)基层处理:将结构面楼层水泥浮浆、施工垃圾清理干净,砼砌块墙根部提前浇水湿润,拉线进行找平,20mm以采用水泥砂浆找平,超过30mm用细石混凝土找平,混凝土砌块墙体底部用水泥砖砌筑三皮(高度不小于200mm)。 (3)制备砂浆:按照设计图纸要求进行配合比实验,换算施工配合比制备砂浆。砂浆应严格计量配置,配置到使用时间不得大于3小时,上午的砂浆不得防盗下午使用。 (4)砌筑小型混凝土空心砌块: 1)砌筑时按墙长度尺寸和砌块的规格尺寸,进行排列摆块,不够整块时可以锯割成需要的尺寸,灰缝控制竖缝宽20mm,水平灰缝15mm为宜。当最下一皮的水平灰缝厚度大于20mm时,应用细石混 凝土找平。砌筑时,满铺满挤,上下丁字错缝,正反手墙面均进行勾缝处理,保证灰缝宽度厚度均匀,横平竖直,灰浆饱满,饱满度不小于80%。横向灰缝的一次性铺灰长度不应大于2米,竖向灰缝应采用临时外夹板夹紧后灰浆灌缝。搭接长度不宜小于砌块长度的1/3,转角处相互咬砌搭接。砂浆标号按设计规定。 2)砼砌块墙与结构剪力墙柱连接处,必须按设计要求设置拉结
筋。设计无要求时,竖向间距为1m左右,埋压2φ6钢筋,拉结筋的末端应做40mm长90°弯钩。埋直平铺在水平灰缝,伸入剪力墙不小于100mm。未预留拉结筋部位,需进行植筋作业,植筋必须做拉拔试验。 3)构造柱施工时按要求应留设马牙槎,马牙槎宜先退后进,进退尺寸不小于60mm,高度为250mm。按设计要求,构造柱应设置在填充墙的转角处、T形交接处及端部、窗间垛必设,间距不大于3.0米;当墙高大于4m时,应在二分之一墙高处加设一道系梁,外围填充墙在半层处设系梁一道。电梯井四角砌块墙体加设构造柱,电梯井四边砌块墙体在二分之一层高处加设一道系梁。确保墙体的整体稳定性,并在砌体40cm留置PVC对拉螺杆套管便于浇筑支模连接。 构造柱上口支设簸箕口
4)、填充墙砌至接近梁底、板底时,应留一定的空隙,待填充墙砌筑完并至少间隔7d后,再将其补砌挤紧,防止上部砌体因砂浆收 缩而开裂。方法为:当上部空隙小于等于20mm时,用1:2水泥砂浆嵌填密实;稍大的空隙用细石混凝土镶填密实;大空隙用烧结标准砖或多孔砖呈60°角斜砌挤紧,但砌筑砂浆必须密实,不允许出现平砌、生摆(填充墙上部斜砖砌筑时出现的干摆或砌筑砂浆不密实形成孔洞等)等现象。
水平系梁
φ6钢筋与螺栓连结并沿纵墙放置
YG1-φ8胀锚螺栓
填满挤实M5砂浆梁
2
2 砌 筑 法2
2-2
1-1 砌 筑 法1
M5砂浆1
1梁或板墙顶部斜砌,砌块必须逐块敲紧挤实,填满砂浆,宜待下部所砌墙体沉实后再砌顶部斜砌块。
水平系梁 (3)砌块与门窗口联结: 1)如采用后塞口时,使用水泥砖按洞口高度在2m以每侧砌三 道,洞口高度大于2m时砌四道,砂浆要饱满密实。按照设计要求窗侧需设置构造柱的按照设计要求施工。 2)门洞上角过梁端部或其它可能出现裂缝的薄弱部位,应钉涂有防锈漆的铅丝网,减少抹灰层裂缝。 3)门窗口过梁部位,按设计要求做成钢筋混凝土圈梁。 (4)砌块与楼板(或梁底)的联结:当两者之间距离在80-100mm之间时,在楼板底(梁底)斜砌一排砖,如两者之间距离小于80mm时用膨胀砼堵实,以保证墙体顶部稳定、牢固。 4、细节要求 1)混凝土砌块填充墙砌体的灰缝砂浆饱满度应符合施工规≥80%的要求,尤其是外墙,须防止因砂浆不饱满、假缝、透明缝等引起墙体渗漏,防止墙的抗剪切强度不足引起质量通病。 2)砌筑时,应向砌筑面适量浇水湿润,砌筑砂浆有良好的保水性,并且砌筑砂浆铺设长度不应大于2m,避免因砂浆失水过快引起灰缝开裂。 3)砌筑过程中,应经常检查墙体的垂直平整度,并应在砂浆初凝前用小木锤或撬杠轻轻进行修正,防止因砂浆初凝造成灰缝开裂。墙体砌筑完成后,施工单位自检后要在墙体标注(砌筑人员、砌筑时间、墙体的垂直度、平整度) 4)砌体施工应严格按施工规的要求进行错缝搭砌,避免因墙体形成通缝削弱其稳定性 5.质量标准 (1)保证项目: 1)使用的原材料和小型混凝土空心砌块品种,强度必须符合设计要求,并有出厂合格证。 2)混凝土砌块在运输、装卸过程中,严禁抛掷和倾倒。进场后应按品种、规格分别堆放整齐,堆置高度不应超过2m,并应采取措施,防止雨淋。 3)砂浆的品种标号必须符合设计要求。砌块接缝砂浆必须饱满,按规定制作砂浆试块,试块的平均抗压强度不得低于设计强度,其中任意一组的最小抗压强度不得小于设计强度的75%。 (2)基本项目 1)通缝:每道墙3皮砌块的通缝不得超过3处,不得出现四皮砌块及四皮砌块高度以上的通缝。灰缝均匀一致。 2)接槎:砂浆要密实,砌块要平顺,不得出现破槎、松动,做到接槎部位严实。 3)拉结筋(或钢筋混凝土拉结带):间距、位置、长度及配筋的
规格、根数符合设计要求。位置、间距的偏差不得超过一皮砌块,在灰缝中设置,视砌块的厚度而调整。 (3)允许偏差项目:见表2-35。 混凝土砌体允许偏差表 表2-35 项次 项目 允许偏差 (mm) 检验方法
1 墙面垂直 5 用靠尺及线坠检查
2 墙面平整度 8 用2m靠尺塞尺检查 3 轴线位移 10 尺量 4 水平灰缝平直(10m以) 10 拉通长线用尺量 5 门窗洞口宽度 ±5 尺量
6 门口高度 +15 -5 尺量
7 外墙窗口上下偏移 20 以底层为准用经纬仪或吊线检查 6.成品保护 (1)砌块在装运过程中,轻装轻放,计算好各房间的用量,分别码放整齐。搭拆脚手架时不要碰坏已砌墙体和门窗口角。 (2)落地砂浆及时清除,收集再用。以免与地面粘结,影响下道工序施工。 (3)设备槽孔以预留为主,尽量减少剔凿,必要时剔凿设备孔槽不得乱剔硬凿损坏,可划准尺寸用刀刃镂划。如造成墙体砌块松动,必须进行补强处理。 7、成活要求
表面平整度:5mm 墙体垂直度:4mm 轴线位移:10mm 开间、进深:10mm 门窗洞口尺寸:±5mm
