框架结构施工中出现的问题及控制措施 王天宾 林州市兴华建筑公司摘 要:框架结构是由钢筋和混凝土两种物理力学性能不同的材料组成的。

混凝土的抗压能力较强,但抗拉能力较差,当其受拉时易开裂,使构件阐述裂缝;而钢材的抗拉和抗压性能都很高。

将两种材料结合在一起能充分发挥各自所长,协同工作。

关键词:框架结构;施工过程;出现问题;控制对策目前,混凝土的浇筑施工几乎都是用商品混凝土泵送工艺,而且习惯上,各施工单位通常将竖向构件与水平构件分批集中浇筑(即节点区采用楼盖混凝土强度等级浇筑)。

如果要求对其中的梁柱节点进行单独浇筑,那么将导致两方面的问题,首先是供应量及浇筑时间不易控制而导致质量事故,其次是节点区与梁板之间的分隔存在难度,故施工单位不希望大面积采用此方法。

1 框架结构施工中出现的问题1.1 混凝土保护层厚度问题GB 50204—1992 混凝土结构工程施工及验收规范第3.5.8条规定:受力钢筋保护层厚度梁柱允许偏差为±5rflrfl。

但是框架结构施工中,当梁边与柱边平齐时,柱的纵筋必须包梁的纵筋,即梁的纵筋要在柱纵筋的内侧,此时,平齐的梁侧往往容易开裂;另外高层框架结构的顶层角节点处,由于钢筋实际加工的原因,一般会出现角节点外侧钢筋保护层过厚的情况,此处亦往往出现裂缝。

1.2 梁柱节点箍筋施工问题梁柱节点施工的复杂性主要表现为:节点构造复杂,钢筋分布密集,施工难度大,特别是中间柱子钢筋纵横交错,箍筋绑扎不便,采用整体沉梁时节点区下部箍筋无法绑扎,致使梁柱节点部位不放或少放柱子箍筋,留下严重后患。

2 高层建筑施工质量控制措施2.1 高层建筑的强度控制2.1.1 配比的选定工程开工前,一般均要按设计要求配制不同强度等级的混凝土,并都要到法定试验机构做级配试验,待级配报告出来后,根据级配做配合比试验(实验室配比),在实际施工时照此执行。

但问题就在于级配与现场施工过程中是否相符。

有资料统计显示,若因砂的含水率增多,砂率下降2%~3%,混凝土强度将下降 15%~20%,而水泥数量的影响为 5%~20%,石子及砂的级配影响为 5%~20%;水灰比影响为多增 l%,强度降低 5%~10%。

填充墙砌体施工规范

填充墙砌体施工规范

填充墙砌体施工规范篇一:填充墙砌体施工工艺及要求填充墙砌体施工工艺及要求:1、基层清理在砌筑砌体前应对墙进行清理,将基层上的浮灰清扫干净并浇水湿润,块材的湿润程度应符合规范及施工要求。

2、施工放线放出每一楼层的轴线,墙身控制线和门窗洞的位置线。

在框架柱上弹出标高控制线以及控制门窗的标高及窗台高度,施工放线完成后,应经过验收合格后方能进行墙体施工。

3、墙体拉结钢筋(1) 墙体拉结钢筋有多种留置方式,目前主要采用预埋钢板再焊接拉结筋、用碰撞螺栓固定先焊在铁板上的预留拉结筋以及采用植筋方式埋设拉结筋等方式。

(2) 采用焊接方式连接拉结筋,单面搭接焊的焊缝长度应大于等于10d,双面搭接焊的焊缝长度应大于等于5d。

焊接不应有边,气孔等质量缺陷,并进行焊接质量检查验收。

1(3) 采用植筋方式埋设拉结筋,埋设的拉结筋位置较为准确,操作简单不伤结构,但应通过抗拔实验。

4、构造柱钢筋在填充墙施工前应先将构造柱钢筋绑扎完毕,构造柱竖向钢筋与原结构上预留插孔的搭接绑扎长度应满足设施要求。

5、力皮数杆、排砖(1) 在皮数杆上框柱、墙上排出砌块的皮数及灰缝厚度,并标出窗、洞、及墙梁等构造标高。

(2) 根据要砌筑的墙体长度,高度试排砖,摆出门,窗及洞口的位置。

(3) 外墙壁第一皮砖撂底时,横墙应排丁砖,梁及梁垫的下面一皮砖,窗台台阶水平面上一皮应用丁砖砌筑。

6、填充墙砌筑(1) 拌制砂浆1) 砂浆配合比应用重量比,计量精度为:水泥正负2%,砂及掺和料正负5%,砂应计入其含水量对配料的影响。

2) 宜用机械搅拌,投料顺序为砂-水泥-掺合料-水,搅拌时间不少于2min。

3) 砂浆应随伴随用,水泥或水泥混合砂浆一般在拌合后23-4h内用完,气温在30?以上时,应在2-3h内用完。

(2) 砖或砌块应提前1-2d浇水湿润;湿润程度以达到水浸润砖体深度15mm为宜,含水率为5%-10%。

不宜在砌筑时临时浇水,严禁干砖上墙,严禁在砌筑后向墙体浇水。

框架结构施工质量控制要点分析

框架结构施工质量控制要点分析
建 筑技 术
C ae e oiaUI.嵋 饵 ■ ■ 阻 h w c -enP ̄s 圜囫 iN hl sdrU 圈 ■ n T ng oc o Z (# U dt J 点分 析
张爱 霞 韩 全 启
( 东省 济 宁 市房 产 管理 局 , 东 济 宁 2 20 ) 山 山 7 0 0 摘 要 : 架结 构 已经普遍 应 用于现 代 建筑 中, 框 影响框 架 结构 质 量的 因素 一般 设 计 , 料 和施 工 质 量的 控制 。在施 工 过程 中对框 架 原 结构质 量控 制要 点在 于混凝 土各 原料 的质 量控 制 、 比以及 混凝 土 的搅 拌 、 输 、 注 、 捣 , 是框 架 结构 质 量控 制 的 关键及 混 凝 配 运 浇 振 这 土 中配 筋和 配箍 , 强调钢 筋 的配 筋率和 配箍 率 和 长度控 制 对框 架结构 质 量有重要 影 响 。
关键 词 : 架 结构 ; 工质 量 ; 工过 程 框 施 施
经纬仪 定出这 些控制轴 线 , 其它轴 线 以这些 主 轴线为 基准用 钢尺 量测 轴线 间距离得 出; 筋 柱 绑扎及支模架搭设 , 根据柱边框线校正楼面上 柱插筋 位置 后采取 焊接 、 搭接 或机械连 接 等方 式将柱 纵筋接 长后再绑 扎箍筋 。 于多层或 高 对 层框架 结构 , 目前最常 见的接 长方式是 电渣压 力焊 ; 凝土浇 注 , 以采用泵 送混凝 土 , 方 混 可 该 可采 梁 板 有异型粘土砖。“ 指的是 由钢筋 、 混” 水泥、 砂 法浇灌 速度较 快 , 取柱 、 、 一次 性浇灌 另 石、水按一 定 比例配制 的钢筋 混凝土 配件 , 与 的方式 。 外的浇灌 方式是 在楼面模 板安装 之 砖 做 的承重墙相结合 , 以称 为砖 混结 构式住 前 先浇 柱混凝 土待达 到一定强 度拆 出柱模 , 可 然 宅 。19 年之前 , 发建设 的多层 住 宅 , 般 后再封 装楼 面模板 。 95 开 一 混凝 土施 工速 度或 施工 周期 对 混凝 土 结 均 采用砖混 结构 ; 砖混结 构住宅其 优点 是工程 混凝土构 件只有 严格按 规定 造价 较低廉 , 由于其 采用 墙体 承重 , 宅 内 构质量 影响极 大 。 但 住 不允许 自由分隔 。 的程 序 , 量放 线 , 即测 技术 复核 , 筋绑 扎 , 钢 隐 1 . 2框架 结构3 , 现浇结构  ̄t t 蔽验 收 , 安装 , 加 固及 拚缝处 理 , 板 模板 模板 模 即 由钢 筋混凝土浇 捣成承重 梁柱 , 成骨 检查 , 凝土 浇 注 , 可能 达 到施 工及 验 收规 组 混 才 架 , 用空 心砖 或预 制的加 气混 凝 土 、 再 膨胀 珍 范要求 。 珠岩 、 等轻质板 材或砖作 隔墙分户 装配 而 陶粒 4框架 结构 施工 中的质量控 制 成的住宅 。墙主要是起 围护 和隔离 的作用 , 由 41钢筋 质量控 制 . 钢 筋时 骨架 , 是建 筑的最 重要 的构 建 材料 于墙体 不承重 , 以用各种轻 质材料制 成 。 、 可 梁 板、 柱等 承重构件 , 可以预制 , 也可 以浇注 。框 之一 ,其 质 量直 接关 系 到框架 结 构 的稳定 性 架结构住 宅 的优 点是抗震性 能好 , 构牢 固, 能 。钢筋在 施工 中主要控 制两个环 节 , 料和 结 下 使用 寿命 长 , 住宅 内可 以 自由分 隔 , 开 问 接头 控制 。1 料 。 在下料 之前 , 须先放 且 大 (下 ) 钢筋 必 并依 下料 住宅均 采用此结 构 。适合大 规模工业 化施 工 , 出大 样 , 据 大样 下料 , 的 过程 中 应注 效率较 高 , 质量较好 。 工程 意 以下两个 方面 的问题 : 是不要 把长 的钢筋 一 2框架结构 及特点 料 下短 了 ,因为 这样 就会 增加 钢 筋 的接 头数 框 架结 构是指 以钢 筋 混凝 土浇 捣成 承 重 量 , 筋接 头数量 的增多会 直接影 响至钢 筋 而钢 Ⅱ 二是尽量 不要利 用短 的钢筋料 加 梁柱 , 用预制 的加气 混凝土 、 再 膨胀珍 珠岩 、 浮 的受力 性能 ; 石、 石、 蛭 陶烂等 轻质板 材 隔墙 分户 装配 成 而 工较长 或较 大的钢筋半 成 品。 钢筋在 ;m 过程 h i  ̄ 的住宅 楼 , 商用楼等 。它 比较适合 高层 和 大面 中应尽 量一 次成型 或一次成 活 , 不得在 一 根钢 积 结构 的楼 层施 工 , 因为其 先浇 柱 、 、 板 , 筋的 同一部位 反复加 工 , 这样容易 造成 钢 梁 楼 因为 后 做填 充墙 的特点 , 得填充 墙的拆卸 或堆 砌 筋的疲 劳破 坏。钢筋 在加工过 程 中 , 发 现脆 使 如 较为灵 活 , 为用户提供 了灵活 的使用空 间 。框 断 、 性能 不 良或力 学性 能显著不 正常 等现 焊接 架 结 构 由梁柱构 成 , 件截 面较 小 , 承载 力 象 , 对该批 钢筋进 行化学成 分检验 或其 它 构 其 尚应 (j头控 制 。 筋连接 主要靠 机械 1 钢 和刚度 都较低 , 另外其 受力特 点类似 于竖 向悬 专项检 验 。2妾 前者 臂 剪切梁 , 因此楼层越 高 , 水平位 移越 慢 , 高层 连接和 焊接连 接 。 的关键 在于选择 合适 的 框 架在纵横 两个方 向都承受很 大的水 平力 。 框 街头 , 冷挤 压连接 、 罗纹 连接 、 如筒 锥 直罗纹 连 架 结构 由 于其 “ 体 ” 整 的特 性 , 抗 震效 果较 接等 。相对 而言 , 的质量 的可控性 要差很 其 焊接 传 统 的砖 混结构要 高。 但是影 响框架结 构抗震 多 , 但其 十分重 要 。

框架结构主体与填充墙裂缝控制技术

框架结构主体与填充墙裂缝控制技术

第6卷第1期 2007年2月 淮北职业技术学院学报 JOURNAL OF HUAIBEI PROFESS10NAL AND TECHNICAL C0LLEGE Vo1.6 No.1

Feb.2007

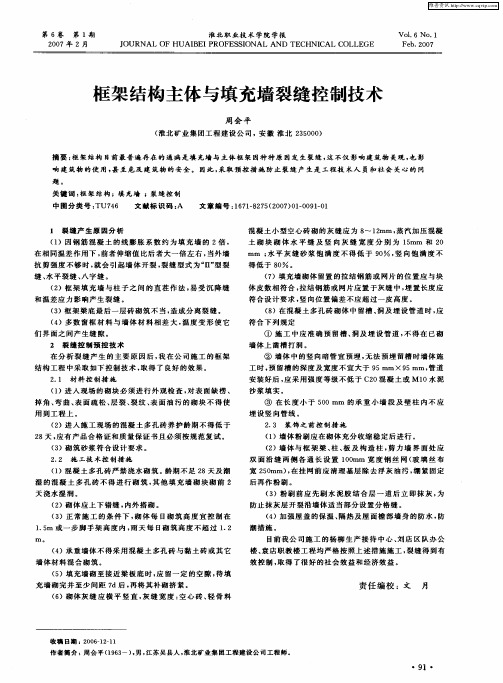

框架结构主体与填充墙裂缝控制技术 周会平 (淮北矿业集团工程建设公司,安徽淮北235000)

摘要:框架结构目前最普遍存在的通病是填充墙与主体框架因种种原因发生裂缝,这不仅影响建筑物美观,也影 响建筑物的使用,甚至危及建筑物的安全。因此,采取预控措施防止裂缝产生是工程技术人员和社会关心的问 题。 关键词:框架结构;填充墙;裂缝控制 中图分类号:TU746 文献标识码:A 文章编号:1671—8275(2007)01—0091—01

1裂缝产生原因分析 (1)因钢筋混凝土的线膨胀系数约为填充墙的2倍, 在相同温差作用下,前者伸缩值比后者大一倍左右,当外墙 抗剪强度不够时,就会引起墙体开裂,裂缝型式为“Ⅱ”型裂 缝、水平裂缝、八字缝。 (2)框架填充墙与柱子之间的直茬作法,易受沉降缝 和温差应力影响产生裂缝。 (3)框架梁底最后一层砖砌筑不当,造成分离裂缝。 (4)多数窗框材料与墙体材料相差大,温度变形使它 们界面之间产生缝隙。 2裂缝控制预控技术 在分析裂缝产生的主要原因后,我在公司施工的框架 结构工程中采取如下控制技术,取得了良好的效果。 2.1材料控制措施 (1)进入现场的砌块必须进行外观检查,对表面缺楞、 掉角、弯曲、表面疏松、层裂、裂纹、表面油污的砌块不得使 用到工程上。 (2)进入施工现场的混凝土多孔砖养护龄期不得低于 28天,应有产品合格证和质量保证书且必须按规范复试。 (3)砌筑砂浆符合设计要求。 2.2施工技术控制措施 (1)混凝土多孔砖严禁浇水砌筑。龄期不足28天及潮 湿的混凝土多孔砖不得进行砌筑,其他填充墙砌块砌前2 天浇水湿润。 (2)砌体应上下错缝,内外搭砌。 (3)正常施工的条件下,砌体每日砌筑高度宜控制在 1.5m或一步脚手架高度内,雨天每日砌筑高度不超过1.2 m。 (4)承重墙体不得采用混凝土多孔砖与黏土砖或其它 墙体材料混合砌筑。 (5)填充墙砌至接近梁板底时,应留一定的空隙,待填 充墙砌完并至少间距7d后,再将其补砌挤紧。 (6)砌体灰缝应横平竖直,灰缝宽度:空心砖、轻骨料 混凝土小型空心砖砌的灰缝应为8~12mm,蒸汽加压混凝 土砌块砌体水平缝及竖向灰缝宽度分别为15mm和2O mm;水平灰缝砂浆饱满度不得低于9O ,竖向饱满度不 得低于8O 。 (7)填充墙砌体留置的拉结钢筋或网片的位置应与块 体皮数相符合,拉结钢筋或网片应置于灰缝中,埋置长度应 符合设计要求,竖向位置偏差不应超过一皮高度。 (8)在混凝土多孔砖砌体中留槽、洞及埋设管道时,应 符合下列规定 ①施工中应准确预留槽、洞及埋设管道,不得在已砌 墙体上凿槽打洞。 ②墙体中的竖向暗管宜预埋,无法预埋留槽时墙体施 工时,预留槽的深度及宽度不宜大于95 mm×95 mm,管道 安装好后,应采用强度等级不低于C20混凝土或M10水泥 沙浆填实。 ⑨在长度小于500 mm的承重小墙段及壁柱内不应 埋设竖向管线。 2.3装饰之前控制措施 (1)墙体粉刷应在砌体充分收缩稳定后进行。 (2)墙体与框架梁、柱、板及构造柱,剪力墙界面处应 双面沿缝两俣l各通长设置100mm宽度钢丝网(玻璃丝布 宽250mm),在挂网前应清理基层除去浮灰油污,绷紧固定 后再作粉刷。 (3)粉刷前应先刷水泥胶结合层一道后立即抹灰,为 防止抹灰层开裂沿墙体适当部分设置分格缝。 (4)加强屋盖的保温、隔热及屋面檐部墙身的防水,防 潮措施。 目前我公司施工的杨柳生产接待中心、刘店区队办公 楼、袁店职教楼工程均严格按照上述措施施工,裂缝得到有 效控制,取得了很好的社会效益和经济效益。

框架填充墙结构施工技术标准规范

框架填充墙结构施工技术标准规范

框架填充墙结构施工技术标准1. 总则为适应浙江省框架填充墙结构的发展,克服框架填充墙结构中出现的质量通病,提高框架填充墙结构的工程质量,特制定本标准。

本标准适用于浙江省内非抗震设防和8度以及8度以下抗震设防的地区,以砌块、砖为材料的砌体填充墙结构。

本标准根据国家标准《砌体结构设计规范》GB 50003-2001、《建筑抗震设计规范》GB 50011-2001、《砌体工程施工质量验收规范》GB 50203-2002、《混凝土小型空心砌块建筑技术规程》JGJ/T 14-2004、《轻集料混凝土小型空心砌块》GB/T 15229-2002、《混凝土小型空心砌块》JG 8239-1977、《多孔砖砌体结构设计规范》JGJ 137-2001、《砌筑砂浆配合比设计规程》JGJ 98-2000、《混凝土结构后锚固技术规程》JGJ 145-2004等,并结合浙江地区的气候条件、地方习俗以及砌块产品而编制。

本标准结合本地区的工程实际,针对框架填充墙结构中存在的裂缝问题进行有效的防治。

凡本标准未作规定之处,均应按现行的有关标准、规范的规定执行。

2. 基本规定所用的材料应有产品的合格证书、产品性能检测报告。

块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告,严禁使用国家命令淘汰的材料。

水泥进场使用前,应分批对其强度、安定性进行复捡。

检验批应以同一生产厂家、同一编号为一批。

当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。

不同品种的水泥,不得混合使用。

不同强度等级砖或砌块不应混砌,不同品种的砖或砌块不应混砌。

砌筑时灰缝应饱满,严禁先干砌后再灌缝。

不得任意撬动已砌好的砌块或在砌体上随意打洞凿槽。

外墙、厨厕及易起裂、漏的部位应严格控制砌筑质量。

雨期或冬期施工要采取相应的防护措施。

未经培训合格的工人不得上岗砌筑。

墙体砌筑的工程质量应满足《砌体工程施工质量验收规范》GB 50203的规定。

填充墙施工技术措施

填充墙施工技术措施

填充墙施工技术措施①、砌块使用前2天要适当浇水湿润。

②、砌块应保证有28d以上的龄期。

③、砌筑前应根据砌块皮数制作皮数杆,并在墙体转角处及交接处竖立,皮数杆间距不得大于15米。

④、组砌时必须遵守“反砌”原则,即使砌块底面向上砌筑,上下皮应对孔错缝搭砌。

灰缝要相互错开,搭砌长度不小于120mm,如果不能满足要求时应在水平灰缝中设2φ6压筋,长度应不小于700,灰缝应横平竖直,水平灰缝厚度≯15MM,垂直灰缝宽度≯20MM。

⑤、门窗洞口要砌筑平直,墙身落底处先砌三皮普通机砖,墙上口要用普通机砖斜砌挤紧(斜度可在60°)注意砂浆要饱满。

⑥、墙体不得留设脚手眼,每天砌筑高度不得大于1.8M。

⑦、做好空心砖墙的抗震压筋,拉结筋为2φ6,压入砌块长≥700,伸入墙、柱长≥500,砌块墙上预留孔洞时,在洞口上部放置2φ6钢筋并入两边墙体长度每边≮500。

予埋拉结筋采用电锤于混凝土柱打孔,环氧树脂胶锚固钢筋。

⑧、同时由于空心砌体墙同混凝土结构交接处容易产生裂缝,针对此项通病我公司特制定如下的控制措施:a.控制空心砌块砖的含水率,选择干缩率小、含水率合适的砌块,砌块应具有较小的干缩率,较高的密实度,出厂龄期应大于28天,其相对含水率应略低于当地的环境湿度,使砌块内所含水分与大气中的水分接近平衡,从而减少墙体的干缩变形,对砌块的含水率控制应贯穿砌块的生产,运输、储存的全过程当中,砌块运到施工现场应防止雨淋。

b.严格控制砌筑砂浆的质量,其要满足强度,密度,稠度,保水性,和抗冻性的要求,同时应具有粘附力强,低收缩和柔软性好的特点。

保证砂浆配合比准确,砂浆分层度不应大于30MM,稠度控制在60MM左右,拌好的砂浆在3小时内用完。

c.砌筑过程中,在施工现场配备水源,脚手架上放置水桶等,铺浆前向砌筑面适量淋水,以便于砌筑和保证砌筑砂浆有适当的硬化条件。

d.加强填充墙和混凝土柱的连接,填充墙和混凝土柱连接处,采用实心混凝土砌块砌筑,并在柱内予留2∮6的钢筋与填充墙拉结,钢筋的竖向间距400MM。

浅谈框架结构建筑工程施工技术要点

S h a n d o n g I n d u s t i f M T e c h n o l o g y
第 6期
山东 工 业 技 术
2 0 1 3 拄
浅谈框架结构建筑工程施工技术要点
赵 斌
( 中煤 矿 山建设 集 团工程公 司 , 安徽 宿 州 2 3 4 0 0 0 )
向高层 、 超高层发展 , 其结构形式多采用框架结构 。
置长度 、 宽度 以及用施 工缝处理工艺对其进行处理 。
2 . 2 梁柱施工技术 在框架结 构建筑物 施工时 .柱和梁 的施工是 值得注 意
1 框 架结 构建 筑工 程施 工前 期准 备
建筑物 的框架结构 . 按所 用材料 分为钢框 架 、 钢筋混 凝 土框架 、 预应力混凝土框架 、 钢与钢筋混凝 土混合框架等 。通 常来说 . 框架结构一般是指那些 以钢筋混凝 土浇注成承重梁
力不均匀 的情况出现。 2 . 3 节 点施工技术 框架结构房屋在施工时 . 节点 的施工是非 常关键 的 。施
变形缝一般分为伸缩缝 、 沉降缝和防震缝 。如果 你仔细 观察 . 就 会发现在楼 房建筑 的隐蔽的地方 . 常 常隐藏着 一条
或 宽或窄 的、 很直 的缝 , 这就是在建造 这座建筑 时专 门留 出 来 的变形缝 。由于房屋 、 大楼 、 公路 等在 一年 四季 中, 也会有
该对节点设计施工有详细的构想和施工措施来指导施 工 . 节
缝 的位置 , 并且设定好变形缝的宽度 。通常 , 伸缩缝 的位置大 小 应该 与墙 体 、 屋顶变形缝一致 。沉 降缝 的设 置是要视情况
而 定的 . 如果建筑 物建在有 不同类型土壤 的土地 上时 . 沉 降 缝 是必 须设 置的。而防震 缝的设置也是有 自身要求 的 , 对一 般 建筑物 防震来说 .防震 缝只要设 置成水 平方 向的就可 以

框架填充墙结构施工技术标准

框架填充墙结构施工技术标准1框架填充墙结构施工技术标准09月03日星期四 10:011. 总则1.1为适应浙江省框架填充墙结构的发展,克服框架填充墙结构中出现的质量通病,提高框架填充墙结构的工程质量,特制定本标准。

1.2本标准适用于浙江省内非抗震设防和8度以及8度以下抗震设防的地区,以砌块、砖为材料的砌体填充墙结构。

1.3本标准根据国家标准<砌体结构设计规范>GB 50003- 、<建筑抗震设计规范>GB 50011- 、<砌体工程施工质量验收规范>GB 50203- 、<混凝土小型空心砌块建筑技术规程>JGJ/T 14- 、<轻集料混凝土小型空心砌块>GB/T 15229- 、<混凝土小型空心砌块>JG 8239-1977、<多孔砖砌体结构设计规范>JGJ 137-、<砌筑砂浆配合比设计规程>JGJ 98- 、<混凝土结构后锚固技术规程>JGJ 145- 等,并结合浙江地区的气候条件、地方习俗以及砌块产品而编制。

1.4本标准结合本地区的工程实际,针对框架填充墙结构中存在的裂缝问题进行有效的防治。

1.5凡本标准未作规定之处,均应按现行的有关标准、规范的规定执行。

2. 基本规定2.1所用的材料应有产品的合格证书、产品性能检测报告。

块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告,严禁使用国家命令淘汰的材料。

2.2水泥进场使用前,应分批对其强度、安定性进行复捡。

检验批应以同一生产厂家、同一编号为一批。

当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。

不同品种的水泥,不得混合使用。

2.3不同强度等级砖或砌块不应混砌,不同品种的砖或砌块不应混砌。

2.4砌筑时灰缝应饱满,严禁先干砌后再灌缝。

2.5不得任意撬动已砌好的砌块或在砌体上随意打洞凿槽。

填充墙砌体工程施工重难点

填充墙砌体工程施工重难点填充墙砌体工程是建筑工程中常见的一种施工方式,其主要作用是为建筑物提供隔热、隔音、防火等性能。

然而,在填充墙砌体工程施工过程中,存在一些重难点问题,需要我们认真分析和解决。

以下是填充墙砌体工程施工重难点的详细介绍。

一、材料质量控制填充墙砌体工程所使用的材料质量直接影响到工程质量和安全,因此材料质量控制是填充墙砌体工程施工的重难点之一。

在实际施工过程中,应严格控制材料的品种、规格、强度等参数,确保材料符合国家相关标准和设计要求。

同时,要对材料进行复试检验,确保其质量合格。

对于不合格的材料,应坚决禁止使用,以保证工程质量和安全。

二、施工工艺控制填充墙砌体工程施工过程中,施工工艺的控制也是一项重要任务。

施工工艺的合理性、科学性直接影响到填充墙砌体工程的质量和安全。

在施工过程中,应严格按照设计要求和施工规范进行操作,确保施工过程中的每一个环节都符合要求。

同时,要注重施工人员的技术培训和操作技能的提高,确保施工过程中的质量问题得到及时解决。

三、施工安全控制填充墙砌体工程施工过程中,安全问题也是一项重要的难点。

填充墙砌体工程施工过程中,存在高空作业、电气作业等危险性较高的环节,容易发生安全事故。

因此,在施工过程中,要严格遵守施工现场安全规定,加强施工现场安全管理,确保施工现场的安全。

四、施工进度控制填充墙砌体工程施工过程中,施工进度的控制也是一项重要的难点。

填充墙砌体工程施工周期较长,施工过程中可能会受到天气、材料供应等因素的影响,导致施工进度延误。

因此,在施工过程中,要做好施工计划,合理安排施工进度,确保施工进度按照计划进行。

五、质量验收控制填充墙砌体工程施工完成后,质量验收也是一项重要的难点。

填充墙砌体工程质量验收需要严格按照国家相关标准和设计要求进行,对施工过程中的每一个环节进行严格的检查和验收。

在验收过程中,要注重细节,发现问题及时整改,确保填充墙砌体工程的质量和安全。

总之,填充墙砌体工程施工过程中存在诸多重难点问题,需要我们认真分析和解决。

钢筋砼框架结构砌块填充墙控裂防渗技术

钢筋砼框架结构砌块填充墙控裂防渗技术【摘要】主要针对加气混凝土砌块、粘土砖填充墙易于裂、渗的机理及防治措施作探讨。

【关键词】砌体;填充墙;裂缝;防治措施在钢筋混凝土框架结构砌块填充墙的施工和使用中,常常因施工处理不当和构造上的原因,而导致填充墙开裂以及外墙局部渗漏。

如钢筋混凝土框架和填充墙接槎外,由于材质不同,又未配置拉结筋;再如屋面板与墙体由于温差而导致剪应力突变等,都会产生建筑裂缝。

主要针对加气混凝土砌块、粘土砖填充墙易于裂、渗的机理及防治措施作探讨。

1.加气混凝土砌块、砖砌填充墙(以下简称填充墙)墙体空、裂、渗的形成机理1.1局部抗裂强度不足的影响当框架粱底标高高于门窗洞口上口时,需要在填充墙上加设钢筋混凝土过梁。

但因传统做法在过梁支座处无加强措施,导致局部抗压强度不足,而产生洞口上方八字形裂缝。

还有在挑梁处墙体拐角或t角处竖向未设芯柱,水平向未设拉结筋,因挑梁在墙体和其它荷载作用下产生下挠,使其下墙体局部压裂.致上部墙体弯曲开裂。

1.2加气混凝土砌块干缩的影响加气混凝土砌块于缩值一般为≤0.04mm/m,试验证明.在常温自然养护2个月左右,其收缩率约完成95%,在高层建筑施工中,常采用主体交叉的循环作业方案。

抹灰后墙体继续于缩徐变产生收缩应力而导致梁底和柱(墙)节点产生直通裂缝及墙面不规则的空鼓开裂。

1.3砌筑砂浆不饱满的影响砌筑时的砌筑砂浆不饱满,围护墙体在昼夜、季节温差和温度陡降等温度荷载作用下,产生反复胀应力,势必在砂浆欠饱满、不均匀处出现抹灰层沿灰缝产生水平和竖向裂缝。

1.4抹灰砂浆的影响内外墙抹灰常用水泥砂浆和水泥石灰混合砂浆,其于缩值一般为0.6~0.8mm,且保水性及和易性差,时常在抹灰时界面处产生泌水、下滑而空鼓、开裂。

抹灰后.因墙面不便于浇水养护及砌块界面保水性差等原因,造成抹灰层脱水,加剧干缩应力和降低粘结强度的恶性循环、造成粘结薄弱区域出现不规则的空鼓开裂。

2.加气混凝土砌块、砖砌填充墙(以下简称填充墙)控裂防治的技术措施2.1钢筋混凝土框架梁下填充墙裂缝的防治将框架梁底面与填充墙顶面已填塞的细石混凝土或水泥砂浆填料凿去,用纸筋石灰砂浆或水泥珍珠岩拌合物填塞。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅谈框架填充墙施工技术控制要点
摘要:随着建筑工程技术的不断进步,房屋建筑结构也逐步向框架结构、框
架剪力墙结构过渡。这从很大程度上提高了建筑物的整体性、耐久性、抗震性,
但其填充墙施工质量的好坏也直接影响到整个建筑物的观感及其使用性能的优
劣。

Abstract: Along with the development of technology of construction engineering,
building structure also gradually transits to the frame structure and the frame shear
wall structure. This greatly improves the building’s entirety, durability, vibration
resistance, but its filling wall construction quality directly relates to the whole
building impressions and performance quality.

关键词:框架砌体植筋构造措施
Key Words: frame, brick work, bonded rebus, construction methods
中图分类号: TU375文献标识码:A 文章编号:

1概述
随着社会的不断发展,建筑工程技术的不断进步,房屋建筑结构也逐步
向框架结构、框架剪力墙结构过渡。这从很大程度上提高了建筑物的整体性、耐
久性、抗震性,但其填充墙施工质量的好坏也直接影响到整个建筑物的观感及其
使用性能的优劣。特别是随着“禁实限粘”政策的实行,加气混凝土砌块等轻质墙
体材料得到了广泛应用,有些施工、监理单位缺乏技术指导,不注重技术控制,
往往会造成墙体渗漏、粉刷层空鼓等一系列质量问题。还有些在施工过程中不能
按照设计、规范要求施工,构造柱植筋不能满足质量要求,也对建筑物的整体性
存在一定的影响。下面就框架结构填充墙施工中应注意的几项技术要点浅述控制
方法。

2植筋要点的控制
2.1定位
按设计要求标示植筋钻孔位置、型号,若基材上存在受力钢筋,钻孔位
置可适当调整,但均宜植在箍筋内侧(对梁、柱)或分布筋内侧(对板、剪力墙)。
2.2钻孔
钻孔宜用电锤或风钻成孔,如遇钢筋宜调整孔位避开。如采用水钻(取
芯机)成孔,钻孔内碎屑应用洁净水冲洗干净,并晾晒至干燥。钻孔直径d+(4~
10)mm(小直径钢筋取低值,大直径钢筋取高值)。当基材强度等级不低于C20,
对Ⅱ级(HRB335)、Ⅲ级(HRB400、RRB400)螺纹钢筋,钻孔孔深15d,锚固
力即可大于钢筋屈服值;对Ⅰ级(HPB235)光圆钢筋,钻孔孔深20d,锚固力
即可大于钢筋屈服值。具体钻孔深度可参考此基准,根据实际所需锚固力大小,
现场拉拔试验确定;当基材强度等级低于C20时,应适当增加锚固深度。

2.3清孔
用汽泵、毛刷清孔,清孔完毕后用棉丝丙酮清刷孔洞内壁,使孔达到最
终的清洁,手触无明水为度。清孔完毕用干净的棉丝将清洁的孔洞严密封严。植
筋前现场作拉拔试验,试验数目为300根为一组。

2.4材料准备
钢筋植入前应根据设计要求尺寸下料打磨,与混凝土结合处的钢筋应除
锈打磨,使之露出金属光泽,除锈长度大于锚固长度的50mm,采用角磨机和钢
丝轮片速度较快。

2.5配胶、注胶
一次配胶量不宜过多,应现配现用,每次配胶量不宜大于5公斤,以40~
50分钟为宜,用特制的工具将胶注入孔内2/3处。

2.6植筋
根据植入深度在处理好的钢筋除锈端做好明显标记,然后插入孔内,一
边插一边向同一方向旋转,直至达到孔底,此时应有胶从孔洞内溢出。

2.7固化养护
植筋固化时间为24小时,固化期间禁止扰动钢筋,避免影响植筋强度。

3墙体砌筑控制要点
3.1材料准备
3.1.1砌块材料
按照图纸设计要求采购材料,要求必须有产品合格质量说明书、检验报
告。进场后作外观检查验收合格后,作材料抽样复试,品种、规格质量、强度等
级符合设计及规范要求后方可使用。龄期不足28d的砌块不得使用。

3.1.2砌筑砂浆
水泥宜采用P.O32.5,应有出厂合格证、进场复试报告,存放现场水泥库
内,做好标识、防雨、防潮措施。

砂宜采用中粗砂,经现场取样试验合格,砂中无杂物,需要时做过筛处
理。

3.2放线
轴线、边线、柱位线及门窗洞口线标高线已弹好,经检查验收合格,外
围护墙及外墙洞口填充外墙线与混凝土柱墙外边线齐。

立皮数杆,直线墙体不超过10m设置一道,转角部位必须加设皮数杆,
皮数杆固定牢固,标高一致。在结构墙柱上按1000mm标高线分别画出砌块的层
数,排好灰缝的厚度,在相应的部位弹好墙身门洞尺寸线,在结构墙柱上弹好立
面边线,标出门窗位置。

3.3墙体砌筑
3.3.1砂浆强度按照图纸设计要求,配合比采用重量比,机械搅拌时间控
制在2分钟,随拌随用,拌和后3~4h内用完,当施工期间最高气温超过30℃
时,应在拌成后2h内使用完毕。

3.3.2砌筑前应提前2天浇水湿润,砌筑时不得有明显水迹。砌块表面污
物应清除干净,严禁使用有竖向裂缝、断裂的小砌块砌筑。

3.3.3砌筑轻集料混凝土空心砌块时,应底面朝上摆放砌筑(反砌),每
层顺砌,上下层砌块对孔,竖向灰缝相互错开。
3.3.4砌筑墙体时,上、下皮砌块要错缝搭砌,搭接长度不小于砌块长度
的1/3,在T型墙体处应使横墙砌块隔皮露端面,并坐中于纵墙砌块、墙转角处,
还应使纵、横墙的砌块相互搭砌,隔皮砌块露端面。加气混凝土砌块砌体竖缝宜
用墙体两侧临时夹板灌缝。

3.3.5水平灰缝厚度及竖向灰缝宽度分别为15mm和20mm。灰缝必须横
平竖直,砂浆饱满,水平灰缝砂浆饱满度不应小于80%,竖向灰缝砂浆饱满度也
不应小于80%。

3.3.6每层砌筑时先砌两端再拉线砌筑中间部分,并随砌随吊、靠,确保
墙体垂直、平整。

3.3.7加气砼砌块墙上不得留设脚手眼,砌体在砌筑时,要连续砌筑,若
必须临时间断时,砌成斜槎,或在门窗洞口侧边间断,不得留设成马牙槎、直槎。

3.3.8对于预留的洞口、管道等,在砌筑时派专人预留和预埋准确,对于
敷设在砌体上的电线槽,必须弹线并用切割机进行切割。

3.3.9在砌筑至拉接筋位置时,必须将拉接筋理直调顺后压在水平灰缝
内,再进行上层砌块的砌筑。

3.3.10在砌筑到梁、板底部时,留出一定空隙,至少7天后方可用水泥
砖斜砌顶紧,倾斜度为60度左右,要求砂浆饱满,组砌合理。设计不砌到梁底
的砌体或窗底,须设压顶。压顶的做法为墙体敷2φ6通长,60厚C20混凝土现
浇。

3.3.11砌体工程的工作段的分段位置,设在构造柱或门窗洞口处,相邻
工作段的砌筑高度差不得超过4m。

3.3.12砌筑过程中,砌体表面的平整度、垂直度、灰缝厚度和砂浆饱满
度等要随时检查并校正,且砌体表面平整度、垂直度校正,必须在砂浆终凝前进
行。

3.3.13砌块使用过程中不得随意切断,必须切断时,用无齿锯切割,确
保砌块表面平整。

3.3.14砌体的每日砌筑高度不得超过1.8m。

4构造措施控制要点
4.1混凝土等级
构造柱宜采用C25混凝土,尺寸为墙厚×墙厚,纵筋4φ12,箍筋φ6@200,
纵筋按植筋控制进行施工。

4.2间距设置
4.2.1构造柱先砌墙后浇柱,构造柱设置间距不大于6m。当墙长2倍层
高时构造柱间距应小于4m。

4.2.2墙端无混凝土墙、柱时,应加设构造柱。设计有门洞时,在门洞处
设置砼门套(水平段做法同过梁、竖直段做法同构造柱)。

4.2.3当砌体填充墙厚度为200mm且高度大于4米时,或墙厚为100mm
且高度大于3米时,均应在墙体的半高处设置一道全长贯通的水平系梁,具体做
法为:梁宽同墙厚,梁高180mm,上下各2φ12的纵筋,箍筋为6@200,纵筋两
端锚入砼柱、砼墙内500mm,水平系梁砼强度等级宜为C25。

4.3过梁设置
砌体上超过300 mm的设备留洞及窗洞洞口应设置过梁,宜采用C20混
凝土,其长度为洞口宽度L+600mm。

4.4拉结筋设置
填充墙与砼墙、柱连接时,应沿连接面全高布置拉结筋6@500,拉结筋
伸入填充墙长度:7度时不应小于填充墙总长度的1/5,且不小于700,拉结筋两
端应设弯钩。

5结束语
框架填充墙施工还要注意成品的保护工作,遇到雨天、冬季施工等情况
应根据现场实际制定相应的施工方案。此外,还应本着“样板现行”的原则进行施
工,有理论方案、有实际样板,这要这样就一定能够保证框架填充墙施工质量。
参考文献:
[1]《建筑工程施工质量验收统一标准》GB50300-2001
[2]《框架结构非承重混凝土多孔砖填充墙裂缝的防治》 李辉 2006 新型建
筑材料

[3]《轻质砌体填充墙施工技术与裂缝防治》 司拴牢 2010 工程质量
