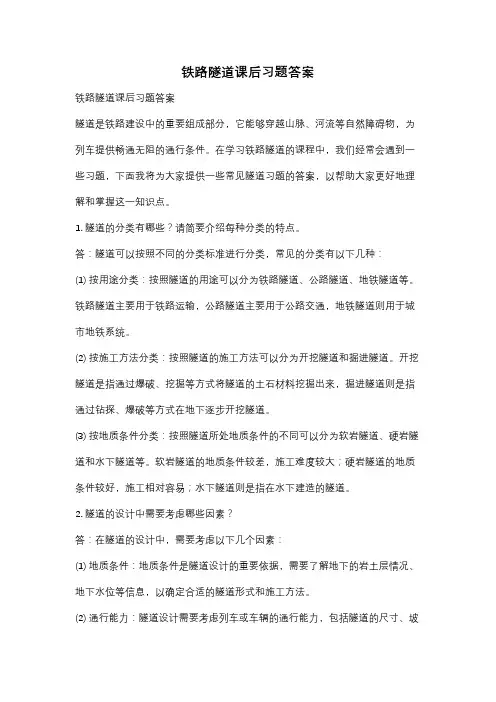

隧道工程课后题答案
铁路隧道课后习题答案

铁路隧道课后习题答案铁路隧道课后习题答案隧道是铁路建设中的重要组成部分,它能够穿越山脉、河流等自然障碍物,为列车提供畅通无阻的通行条件。
在学习铁路隧道的课程中,我们经常会遇到一些习题,下面我将为大家提供一些常见隧道习题的答案,以帮助大家更好地理解和掌握这一知识点。
1. 隧道的分类有哪些?请简要介绍每种分类的特点。
答:隧道可以按照不同的分类标准进行分类,常见的分类有以下几种:(1) 按用途分类:按照隧道的用途可以分为铁路隧道、公路隧道、地铁隧道等。
铁路隧道主要用于铁路运输,公路隧道主要用于公路交通,地铁隧道则用于城市地铁系统。
(2) 按施工方法分类:按照隧道的施工方法可以分为开挖隧道和掘进隧道。
开挖隧道是指通过爆破、挖掘等方式将隧道的土石材料挖掘出来,掘进隧道则是指通过钻探、爆破等方式在地下逐步开挖隧道。
(3) 按地质条件分类:按照隧道所处地质条件的不同可以分为软岩隧道、硬岩隧道和水下隧道等。
软岩隧道的地质条件较差,施工难度较大;硬岩隧道的地质条件较好,施工相对容易;水下隧道则是指在水下建造的隧道。
2. 隧道的设计中需要考虑哪些因素?答:在隧道的设计中,需要考虑以下几个因素:(1) 地质条件:地质条件是隧道设计的重要依据,需要了解地下的岩土层情况、地下水位等信息,以确定合适的隧道形式和施工方法。
(2) 通行能力:隧道设计需要考虑列车或车辆的通行能力,包括隧道的尺寸、坡度、曲线半径等参数,以确保列车或车辆能够顺利通过。
(3) 安全性:隧道设计需要考虑隧道的安全性,包括防火、防水、防震等措施,以保障隧道的安全运行。
(4) 经济性:隧道设计还需要考虑经济性,包括建设成本、运营成本等因素,以确保隧道的建设和运营具有合理的经济效益。
3. 隧道的施工过程中可能遇到哪些问题?请简要介绍并提出解决方法。
答:隧道的施工过程中可能会遇到以下几个常见问题:(1) 地质灾害:施工过程中可能会遇到地质灾害,如地层塌陷、地下水涌入等。
隧道工程试题及答案(精准版)

隧道工程试题及答案之4一、单选题(每题1分,共10分)1、公路隧道按其长度分类可分为短隧道、中隧道、长隧道、特长隧道,中隧道长度为()1)L≤250 2)1000>L>250 3)3000≥L≥1000 4)L>30002、隧道施工控制测量的精度,应以哪种误差衡量()1)最小误差 2)中误差 3)最大误差 4)极限误差3、对明洞衬砌施工,下列论述正确的有()1)浇注砼前应复测中线的高程,衬砌不得侵入设计轮廓线2)浇筑拱圈混凝土其强度达到2.0MPa,就可拆除模板3)明洞拱背回填可先填一边夯实后再填另一边夯实4)明洞拱背回填不需作粘土隔水层4、采用先拱后墙法施工时,边墙马口开挖应()1)左右边墙马口应同时开挖 2)同一侧的马口宜跳段开挖3)左、右边墙马口应交错开挖,不得对开4)先开马口,应开在边墙围岩较破碎的区段,且长度不能太长,一般不超过8m,并且及时施工作边墙衬砌5、锚杆做拨力试验检查的频率()1)按锚杆数1%做拨力试验 2)不小于3根做拨力试验3)同时满足1)和2)条件 4)满足1)或2)条件6、二次衬砌混凝土施工,下列叙述正确有()1)初期支护与二次衬砌间空隙,由于对隧道结构影响不大,为了节约成本可不填2)泵砼浇注二衬时,可先从一边浇注完后再浇注另一边3)二次衬砌施工完后再施工隧道仰拱4)二次衬砌施工前应仔细检查已铺设的防水层有无破损,并同时清除防水层表面粉尘和洒水润湿7、某隧道初期支护采用格栅钢支撑+双层钢筋网+系统锚杆支护体系,下列施工方法正确()1)架立格栅钢支撑挂好双层钢筋网再喷射砼2)架立格栅钢支撑挂第一层钢筋网喷射砼再挂第二层钢筋网喷射砼3)不论喷射砼多厚,一次就喷射够厚度4)喷射砼应分段、分部、分块,按先拱后墙,自上而下地进行喷射8、隧道通过松散地层施工,为了减少对围岩的扰动,施工时常用的手段()1)先挖后护2)先护后挖,密闭支撑,边挖边封闭3)强爆破,弱支护 4)全断面开挖9、下列叙述错误有()1)断层构造方面与隧道轴线的组合关系只有正交和斜交2)隧道施工遇到断层一般先探明断层地质情况后再选用合理的施工方法3)隧道穿过断层地段,施工难度取决于断层的性质、破碎带的宽度、填充物、含水性和断层活动性等因素4)通过断层带的各施工工序之间的距离宜尽量缩短,并尽快地使全断面衬砌封闭,以减少岩层的暴露、松动和地压增大10、隧道贯通后,施工中线及高程的实际贯通误差,应在未衬砌的多少米地段调整()1)60m 2)80m 3)100m 4)120m二、多项选择题(每题1分,共40分)1、山岭公路隧道洞门型式主要有:()1)环框式洞门 2)端墙式洞门 3)翼墙式洞门 4)削竹式洞门2、作用在隧道衬砌上的围岩压力,按其压力方面不同,可分为()1)竖直顶压力 2)纵向压力3)水平测压力 4)底压力3、地下水对隧道侵蚀性影响有()1)碳酸侵蚀 2)溶出型侵蚀3)硫酸盐侵蚀 4)镁盐侵蚀4、按《公路工程质量检验评定标准》,公路隧道分部工程可分为()1)洞身开挖 2)洞身衬砌 3)总体及洞口 4)隧道路面5、对隧道围岩坍方前兆预测,下列说法正确的有()1)喷射砼出现大量的明显裂纹,说明围岩压力增大,但不可能出现失稳坍方2)支护受力变形甚至发出声响时,说明围岩压力增大,一定会发生坍塌事故3)拱顶不断掉下小石块,甚至较大的石块相继掉落,预示着围岩即将发生坍方4)水文地质条件的变化,如干燥围岩突然出水,地下水突然增多涌水量增大、水质由清变浊等都是即将发生坍方的前兆6、隧道工程编制实施性施工组织设计主要包括以下哪些内容()1)隧道施工组织设计总说明书及施工方法的选择2)人员、机械进场安排情况3)施工工期安排和施工技术措施4)质量、安全保证体系7、隧道施工测量控制应包括哪些方面()1)洞外地面控制测量 2)三角测量 3)洞内控制测量 4)导线测量8、洞口防护一般采用方法()1)打设锚杆 2)挂网喷射砼 3)片石护面墙 4)挡墙9、浅埋段隧道根据围岩及周围环境条件,可优先采用哪些开挖方法()1)全断面法 2)单、双侧壁寻坑法3)多台阶法 4)留核心土开挖法10、浅埋隧道地质条件很差时,宜采用哪些超前辅助方法施工()1)地表锚杆 2)长、短管棚注浆加固3)超前小导管注浆加固 4)系统(径向)锚杆11、为了最大限度地利用围岩本身具有的支承能力,根据围岩软硬情况,采取哪种爆破方法()1)大爆破 2)光面爆破 3)预裂爆破 4)松动爆破12、隧道洞身开挖后,监理工程师应按规定率频检查内容()1)拱部超挖 2)拱部欠挖 3)隧道宽度 4)边墙、仰拱、隧底超挖13、山岭公路隧道施工方法有()1)矿山法 2)掘进法 3)全断面法 4)新奥法14、炮眼的深度、角度、间距应按设计要求确定,并应符合下列精度要求()1)掏槽眼眼口间距误差和眼底间距误差不得大于5cm2)辅助眼眼口排距、行距误差均不得大于5cm3)周边眼沿隧道设计断面轮廓线上的间距误差不得大于5cm4)内圈炮眼至周边眼的排距误差不得大于5cm15、锚喷支护是一种符合岩体学原理的积极支护方法,具有良好的物理力学性能,锚喷支护较传统的构件支撑,无论在施工工艺和作用及效果都具有工程特点()1)灵活性及及时性 2)密贴性及整体性 3)柔性与延性 4)封闭性16、按锚杆与支护体锚固形式,锚杆可分为()1)端头锚固式锚杆 2)全长粘锚固式锚杆3)磨擦式锚杆 4)混合式锚杆17、喷射砼厚度检查常用方法有()1)物探 2)凿孔 3)激光断面仪 4)光带摄影法18、系统锚杆施工时打设方面()1)任意方面打设 2)径向 3)垂直岩面 4)竖直方向19、钢支撑架立后,监理工程师应检查的内容()1)拱脚必须放在牢固的基础上,钢架之间用纵向钢筋联接,钢架与围岩应尽量靠近,但应留保护层2)钢架应垂直隧道中线,上下、左右允计偏差,钢架倾斜度3)钢架背后是否用碎石或块石填充4)钢架与围岩之间的间隙必须用喷射砼充填密实,间隙过大时,可用混凝土楔块顶紧20、采用PVC复合防水层,应在二次衬砌施工前进行铺设,铺设时()1)喷砼表面可以有少量锚杆头或钢筋断头外露2)凸凹不平部位应修凿、补喷,使表面平顺3)局部漏水应进行处理4)喷砼表面不允许有锚杆头或钢筋断头外露21、二次衬砌混凝土外观质量()1)混凝土表面密实 2)蜂窝麻面面积不超过0.5%,深度不超过10mm3)结构轮廓直顺美观 4)不允许有渗、漏水22、防止二次衬砌砼开裂,可采取以下措施()1)采用较大的骨灰比,降低水灰比,合理选用外加剂如减水剂2)合理确定分段灌筑长度及浇筑速度3)加强养护4)易开裂外加设少量钢筋23、隧道工程监控量测必测项目()1)地质及支护状况观察 2)周边位移 3)拱顶下沉 4)地表下沉24、量测资料竣工文件应包括()1)现场监控量测计划和实际测点布置图2)围岩段支护的位移—时间曲线图、空间关系曲线图以及量测记录汇总表3)经量测变更设计和改变施工方法地段的信息反馈记录4)现场监控量测说明25、膨胀性围岩对隧道施工危害有()1)隧道底部隆起 2)衬砌变形和破坏3)围岩开裂 4)围岩膨胀凸出和坍塌26、隧道遇到溶洞处理的一般措施()1)引排水 2)堵填 3)跨越 4)绕行施工27、处理隧道坍塌方常用支护方式()1)喷锚处理 2)构件支撑处理 3)封堵 4)加强二衬28、预防坍塌方施工措施()1)短开挖 2)弱爆破 3)强支护 4)勤检查、勤量测29、隧道施工遇有流沙治理措施()1)加强调查,制订方案 2)因地制宜,综合治水3)先护后挖,加强支护 4)待初支稳定后,施作二衬30、隧道工程通过瓦斯地段施工技术安全措施()1)隧道通过瓦斯地区宜采用全断面开挖2)隧道通过瓦斯地区宜采用多台阶法开挖3)隧道电灯照明电压为220V4)洞内严禁吸烟31、关于隧道施工通风、防尘、防有害气体,下列叙述正确的是()1)隧道施工机械通风方式有:风管式通风,巷道式通风,风墙式通风2)施工中隧道内有害气体有:CO、CO2、NO2、CH4等3)隧道开挖时,由于凿岩、爆破、出渣等作业,将会产生大量的岩尘,对人体的危害性很大4)为了减少隧道施工中粉尘,钻眼宜采用干钻,喷砼应采用湿喷32、某隧道进出口段为浅埋、偏压,且地质较差,地下水较丰富,施工时宜采用()1)长管棚施工作为超前支护2)偏压段须增设锁脚锚杆3)选用多台阶法或单、双侧壁寻坑开挖4)应先采用井点降水,降低地下水位33、隧道工程超挖处处理方法()1)用浆砌片石回填 2)用干砌片石回填3)用喷射混凝土回填 4)不用处理34、为了保证喷射砼质量,减少回弹量和降低粉尘,在喷射砼时()1)喷嘴应贴近岩面2)喷嘴应远离岩面3)喷嘴与受喷面垂直且喷距以0.6~1.2m为宜4)控制喷层厚度并均匀喷射35、某隧道监控量测位移~时间曲线出现反弯点,现场施工该如何处理()1)表明围岩及支护已呈现不稳定状态,此时应密切监视围岩,并加强支护2)继续往前掘进施工3)必要时暂停开挖4)修正支护参数36、隧道工程常用防、排水系统是()1)初支与二衬间设防水板 2)施工缝、沉降缝处设止水带3)埋设环向透水管 4)埋设纵向透水管37、某隧道开挖面揭示岩层为硬质岩石,受地质构造影响很严重,节理很发育,层状软弱面(或夹层)已基本被破坏。
隧道工程练习题库(附答案)

隧道工程练习题库(附答案)一、单选题(共42题,每题1分,共42分)1.位于软弱破碎的Ⅳ 、V级围岩中的隧道,特别是其覆盖层较薄时,在隧道开挖后,围岩的应力、位移等变化,在很大程度上反映到()上:A、拱顶下沉B、洞内状态C、周边位移D、地表沉降正确答案:D2.对于围岩压力来的快来的大,对地表下沉有严格要求的软弱破碎围岩中,可采用的辅助施工措施是:A、深孔帷幕注浆B、管棚C、小导管注浆D、超前锚杆正确答案:B3.目前在隧道施工中使用最广的是()炸药,其主要成分是硝酸铵,占60%以上,其次是梯恩梯或硝酸钠,占10%-15%:A、乳化炸药B、浆状炸药C、硝酸铵类炸药D、硝化甘油炸药正确答案:C4.施工缝采用止水带或止水条防水,设置在结构厚度的()处。
A、1/3B、1/4C、1/2D、1/5正确答案:C5.当洞口有严重坍方或有大量土石方,或洞口位于悬崖陡壁下难以施工时,也可以设置:A、竖井B、斜井C、平行导坑D、横洞正确答案:D6.整体移动式模板台车主要由()、机械或液压脱模装置、背附式振捣设备等组成,并在轨道上行走:A、小块曲模板B、大块曲模板C、大块直模板D、小块直模板正确答案:B7.RQD指标是反映岩性与岩体结构的一项综合指标,其含义是:A、10cm以上岩芯累计长度占单位钻孔长度的百分比B、10cm以上岩芯累计长度占总钻孔长度的百分比C、15cm以上岩芯累计长度占单位钻孔长度的百分比D、15cm以上岩芯累计长度占总钻孔长度的百分比正确答案:A8.锚杆质量检查主要做()试验:A、抗剪强度B、灌浆密度C、抗压强度D、抗拔力正确答案:D9.()是隧道施工的基本作业之一,占用整个隧道循环中40%左右的时间,它的成败直接关系到围岩的稳定及后续作业的进行和施工速度:A、装渣运输B、隧道爆破C、隧道支护D、隧道开挖正确答案:D10.将起爆药卷放在眼口第二个药卷位置上,雷管聚能穴朝向眼底,并用炮泥堵塞眼口,属于哪种装药形式:A、连续装药结构B、反向装药C、间隔装药结构D、正向装药正确答案:D11.目前在隧道施工中使用最广的是()炸药,其主要成分是硝酸铵,占60%以上,其次是梯恩梯或硝酸钠,占10%-15%:A、乳化炸药B、浆状炸药C、硝化甘油炸药D、硝酸铵类炸药正确答案:D12.不属于常用的防水混凝土的是:A、膨胀水泥防水混凝土B、普通防水混凝土C、外加剂防水混凝土D、高强度防水混凝土正确答案:D13.当洞口石质坚硬稳定,且地形陡峻无排水要求时,可以采用:A、洞口环框B、端墙式洞门C、柱式洞门D、翼墙式洞门正确答案:A14.隧道衬砌内轮廓线所包围的空间是:A、隧道建筑限界B、基本建筑限界C、机车车辆限界D、铁路隧道净空正确答案:D15.炸药爆炸稳定,且爆速最大时的装药密度称为:A、最佳密度B、最小密度C、临界密度D、最大密度正确答案:A16.普氏围岩分级法的核心是:A、抗爆性B、岩体完整性C、岩石强度D、抗钻性正确答案:C17.某铁路隧道,全长10000m,采用圆形断面,开挖半径为6m,该隧道按照开挖跨度划分属于:A、中等跨度隧道B、大跨度隧道C、小跨度隧道D、特大跨度隧道正确答案:A18.软岩与硬岩的分界指标是单轴饱和抗压强度为:A、5B、30C、60D、15正确答案:B19.对水资源保护有严格要求的隧道,防排水采用()的原则A、以防为主,限量排放B、以截为主,限量排放C、以排为主,限量排放D、以堵为主,限量排放正确答案:D20.当位移—时间曲线(),表明围岩和支护已呈不稳定状态或危险状态,应加密监视,并适当加强支护,必要时应立即停止开挖并进行施工处理:A、速率保持不变B、速率不断下降C、速率出现升高D、出现反弯点正确答案:D21.关于超前锚杆的使用条件正确的是:A、土砂质地层B、强膨胀性地层C、裂隙不发育的岩体D、流变性较大的地层正确答案:A22.()适用于开挖断面为100~180㎡,具有一定自稳条件的Ⅳ~Ⅴ级围岩大断面隧道的施工:A、三台阶七部开挖法B、环形开挖预留核心土法C、单侧壁导坑法D、全断面法正确答案:A23.围岩稳定的标志反应在位移时态曲线上是:A、位移速率不断下降B、位移速率不断升高C、位移时态曲线上出现反弯点D、位移速率保持不变正确答案:A24.喷射混凝土是使用混凝土喷射机,按一定的混合程序,将掺有()的细石混凝土,喷射到岩壁表面上,并迅速固结成一层支护结构,从而对围岩起到一定的支护作用:A、缓凝剂B、速凝剂C、引气剂D、防冻剂正确答案:B25.()充分利用大直径空眼作为临空孔和岩石破碎后的膨胀空间,使爆破后能形成柱状槽口的掏槽爆破:A、螺旋形掏槽B、垂直楔形掏槽C、柱状掏槽D、锥形掏槽正确答案:C26.端墙应在土石方开挖后及时完成,基础超挖部分应用( )和基础同步浇筑,端墙、挡翼墙基础的基底承载力必须满足要求:A、同等级混凝土B、钢纤维混凝土C、低等级混凝土D、高强度混凝土正确答案:A27.某铁路隧道,全长10000m,按照长度划分该隧道属于:A、特长隧道B、长隧道C、短隧道D、中长隧道正确答案:B28.( )只可用于地下水不发育的Ⅰ、Ⅱ级围岩的短隧道中:A、整体式衬砌B、喷锚衬砌C、拼装式衬砌D、复合式衬砌正确答案:B29.新关角隧道全长32 645m,按照长度划分,该隧道属于:A、长隧道B、特长隧道C、中长隧道D、短隧道正确答案:B30.关于注浆浓度说法正确的是:A、同一段多次注浆时宜先稀后浓B、每段每次压浆时宜先稀后浓C、某一浓度级的浆液能够很快扩散到周围岩体中,则认为浓度适宜D、某一浓度级的吸浆率约为吸水率的90%以上时,可认为浓度适宜。
监理工程师 隧道工程 习题及答案

隧道工程1、什么叫单位工程、分部工程和分项工程?隧道工程是什么工程?隧道的分部工程怎么划分?答案:(1)在建设项目中,根据签订的合同,具有独立施工条件、可以单独作为成本计算对象的工程叫单位工程。
(2)在单位工程中,按结构部位、路段长度及施工特点或施工任务划分为若干个分部工程。
(3)在分部工程中,按不同的施工方法、材料、工序及路段长度等划分若干分项工程。
(4)隧道由于具有独立施工条件,可以单独作为成本计算对象,所以隧道工程被划分为单位工程。
长隧道每座隧道为一个单位工程,多个中、短隧道可合并为一个单位工程。
(5)在隧道工程中又可划分若干下列分部工程:总体、明洞、洞口工程、洞身开挖、洞身衬砌、防排水、隧道路面、装修、辅助施工措施。
2、试述隧道衬砌的组成及作用。
答案:隧道衬砌习惯上认为由拱部、边墙和仰拱组成。
拱部主要支撑隧道上面的荷载,边墙主要抵抗水平方向的围岩压力,仰拱主要承受地层向上的压力。
拱墙组成闭合的结构称为衬砌环,它能改善衬砌的内力分布,有效地抵抗围岩压力和限制围岩变形。
3、洞内施工测量时,监理工作重点是什么?答案:(1)审查承包人的施工测量计划或施工测量方案。
(2)验证承包人每期增设的固定测点是否符合精度要求。
(3)定期校核包括洞外基准点在内的各测点。
(4)检查贯通误差和贯通误差调整结果。
(5)检查施测条件和施测方法。
4、公路隧道洞口设施应具备什么基本要求?公路隧道洞口设施应具备如下基本要求:(1)应根据情况在洞口边坡、仰坡顶面及其周围设置排水沟,并和路堑排水系统综合考虑布置。
(2)应根据实际情况,对洞口边坡、仰坡采取坡面保护措施,做到不留后患、保证安全、经济合理。
(3)当洞口处有落石与泥石流时,应采取清刷、、延伸洞口设置明洞或支挡构造物等措施。
5、在某高速公路隧道工程项目进口段的施工中,在掌子面隧道右侧发生大坍方,显示为一个大型漏斗的底部,造成大量黏土充填物涌出,导致价值数万元的设备完全损坏,幸无人员伤亡。

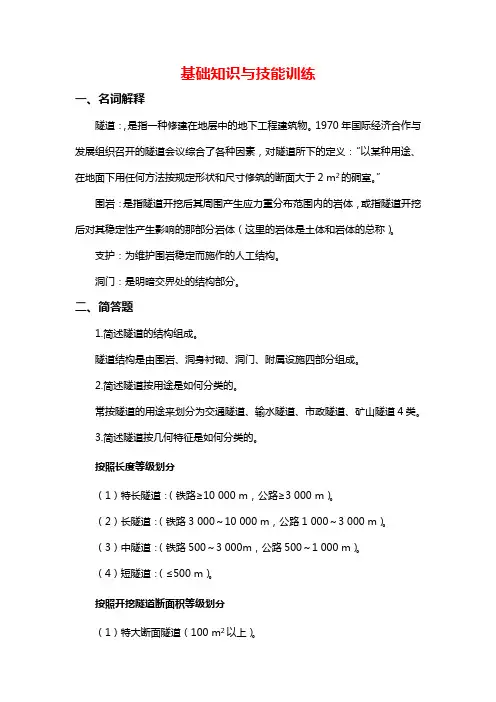

《隧道工程施工》课后习题 (1)

基础知识与技能训练一、名词解释隧道:,是指一种修建在地层中的地下工程建筑物。
1970年国际经济合作与发展组织召开的隧道会议综合了各种因素,对隧道所下的定义:“以某种用途、在地面下用任何方法按规定形状和尺寸修筑的断面大于2 m2的硐室。
”围岩:是指隧道开挖后其周围产生应力重分布范围内的岩体,或指隧道开挖后对其稳定性产生影响的那部分岩体(这里的岩体是土体和岩体的总称)。
支护:为维护围岩稳定而施作的人工结构。
洞门:是明暗交界处的结构部分。
二、简答题1.简述隧道的结构组成。
隧道结构是由围岩、洞身衬砌、洞门、附属设施四部分组成。
2.简述隧道按用途是如何分类的。
常按隧道的用途来划分为交通隧道、输水隧道、市政隧道、矿山隧道4类。
3.简述隧道按几何特征是如何分类的。
按照长度等级划分(1)特长隧道:(铁路≥10 000 m,公路≥3 000 m)。
(2)长隧道:(铁路3 000~10 000 m,公路1 000~3 000 m)。
(3)中隧道:(铁路500~3 000m,公路500~1 000 m)。
(4)短隧道:(≤500 m)。
按照开挖隧道断面积等级划分(1)特大断面隧道(100 m2以上)。
(2)大断面隧道(50~100 m2)。
(3)中等断面隧道(10~50 m2)。
(4)小断面隧道(3~10 m2)。
(5)极小断面隧道(3 m2以下)。
4.简述市政隧道分类给水隧道、污水隧道、)管路隧道、线路隧道、人防隧道。
5.隧道工程设计包括哪几个阶段建筑设计、结构设计、施工设计3个阶段。
6.简述公路、铁路、水底隧道工程施工中的常用方法①矿山法(爆破法)。
②掘进机法(非爆破法)。
③浅埋及软土隧道施工方法:明挖法及浅埋暗挖法、地下连续墙法、盖挖法、盾构法。
④水底隧道施工方法:预制沉管法、盾构法。
三、实践题(略)。
隧道工程题库含答案

隧道工程题库含答案一、单选题(共30题,每题1分,共30分)1、喷射混凝土作业时,冬季施工时作业区的气温不得低于();若气温低于O时,不得洒水;未达到设计强度的50%时,若气温降低到()以下,则应注意采取保温防冻措施:A、-5℃B、5℃C、-3℃D、0℃正确答案:B2、将起爆药卷放在眼口第二个药卷位置上,雷管聚能穴朝向眼底,并用炮泥堵塞眼口,属于哪种装药形式:A、反向装药B、正向装药C、间隔装药结构D、连续装药结构正确答案:B3、O适用于一般土质或易坍塌的软弱围岩隧道开挖:A、全断面法B、环形开挖预留核心土法C、单侧壁导坑法D、三台阶七部开挖法正确答案:B4、完全由中国人自行设计和修建的隧道是詹天佑负责设计的()。
A、八达岭隧道B、大瑶山隧道C、狮球岭隧道D、石门隧道正确答案:A5、隧道衬砌应采用防水混凝土,防水等级为一、二级的隧道工程模筑混凝土抗渗等级不应低于:A、P1OC、P8D、P4正确答案:C6、世界最大跨度公路隧道是(),全长2.650kmoA、川藏第一隧一新二郎山隧道工程B、港珠澳大桥海底沉管隧道工程C、深圳市东部过境高速公路莲塘隧道D、广深港客专狮子洋隧道正确答案:C7、O适用于开挖断面为10(Γ180m2,具有一定自稳条件的IV-V级围岩大断面隧道的施工:A、单侧壁导坑法B、环形开挖预留核心土法C、三台阶七部开挖法D、全断面法正确答案:C8、按照隧道的定义,隧道的断面积应该大于:A、5m2B、2m2C、10m2D、8m2正确答案:B9、机械式锚固锚杆适用于:A、坚硬裂隙岩体中的局部支护和系统支护B、围岩变形量不大的各类地下工程的永久系统支护C、用于大体积、大范围工程结构的加固D、软弱围岩、破碎带、断层带、有水地段等不能使用其他锚杆的正确答案:A10、地下水发育地段的隧道及寒冷地区隧道抗冻设防段衬砌混凝土抗渗等级不应低于:A、P1OB、P8C、P6正确答案:A11、关于超前锚杆的使用条件正确的是:A、强膨胀性地层B、土砂质地层C、流变性较大的地层D、裂隙不发育的岩体正确答案:B12、喷射混凝土的O衡量喷射混凝土在受到垂直于界面方向拉应力作用时的粘结能力:A、抗拉粘结强度B、抗剪粘结强度C、抗扭粘结强度D、抗压粘结强度正确答案:A13、隧道内采用整体式道床时,避车洞底面高程应与()顶面齐平:A、人行道B、道昨C、侧沟盖板D、道床正确答案:D14、当洞口地质条件较差,山体纵向推力较大时,可以采用:A、洞口环框B、翼墙式洞门C、柱式洞门D、端墙式洞门正确答案:B15、在破裂区外围的岩体中,应力波和爆轰气体的能量已不足以对岩石造成破坏,应力波的能量只能引起该区域岩石质点发生弹性振动,这个区域称为:A、压缩区B、破裂区C、粉碎区Ds震动区正确答案:D16、整体移动式模板台车主要由()、机械或液压脱模装置、背附式振捣设备等组成,并在轨道上行走:A、小块曲模板B、小块直模板C、大块直模板D、大块曲模板正确答案:D17、药包中心到爆破漏斗边沿的距离,叫:A、爆破半径B、可见深度C、最小抵抗线D、爆破漏斗半径正确答案:A18、炸药爆炸稳定,且爆速最大时的装药密度称为:A、临界密度B、最大密度C、最佳密度D、最小密度正确答案:C19、对于断层泥带,当裂隙宽度(或粒径)小于InIm或渗透系数K21×10-4m∕s时,加固压浆宜优先选用O浆液:A、水玻璃类B、水泥砂浆C、单液水泥浆D、水泥-水玻璃浆正确答案:A20、爆破漏斗底圆半径与O的比值称为爆破作用指数:A、爆破漏斗半径B、最小抵抗线C、爆破半径D、可见深度正确答案:B21、喷射混凝土湿喷工艺的特点是:A、质量容易控制、粉尘和回弹较少B、一般只在混凝土喷射量大和大断面隧道工程中使用C、机械较简单、机械清洗和故障处理较容易D、粉尘量大,回弹量大正确答案:A22、()只可用于地下水不发育的I、II级围岩的短隧道中:A、拼装式衬砌B、喷锚衬砌C、复合式衬砌D、整体式衬砌正确答案:B23、长台阶的台阶长度一般为:A、大于15倍的洞跨B、大于5倍的洞跨C、小于5倍的洞跨D、小于15倍的洞跨正确答案:B24、隧道衬砌内轮廓线所包围的空间是:A、铁路隧道净空B、隧道建筑限界C、机车车辆限界D、基本建筑限界正确答案:A25、因环境要求,对地表沉陷要求严格时,可考虑采用:A、CD法B、CRD法C、眼镜法D、中洞法正确答案:C26、某铁路隧道,全长IOOOOm,采用圆形断面,开挖跨度12m,按照隧道断面大小划分,该隧道属于:A、小断面B、大断面C、特大断面D、中等断面正确答案:C27、注浆效果检查时通常采用O进行检查,有条件时还可采用物探等方法进行检查:A、地质雷达法B、地震负视速度法C、红外射线法D、钻孔取芯法正确答案:D28、在喷射混凝土工艺流程中,受喷面处理的紧后工作是:A、机具就位B、初喷混凝土C、接通风水电试机D、埋设喷层厚度标钉正确答案:D29、O全长1686米,海拔4648米,是世界最长的高原冻土隧道。
隧道工程复习题及参考答案

考试复习试题及参考答案隧道工程1、填空题1.一般隧道洞门的常见形式重要有:、、、、。
2.洞身衬砌的结构类型重要有、、、。
3.隧道防排水一般应采用“、、、相结合,因地制宜,综合治理”的原则。
4.隧道施工辅助坑道有、、竖井和斜井。
5..隧道施工中的“三管”是指、、,“两路”是指和。
6.超前预支护的重要类型有、和管棚。
2.1. 在地下水发育地段,隧道结构的施工缝应当采用防止漏水。
2. 混凝土衬砌截面的最小厚度是 m。
3. 当碰到不良地质时,隧道选线应尽也许的。
4. 铁路曲线隧道不同加宽断面的衔接是采用。
5. 预裂爆破的特性是。
6. 温克尔假定认为,某点的与该点的变形成正比。
7. 隧道围岩分级共分为级,级别越小,则围岩越。
8.公路隧道的运营通风规定比较高,是否设立通风机械的因素是和。
9. 在直刚法计算中,衬砌结构的边界条件是。
10. 在隧道的设计中,是否布置辅助坑道,重要考虑。
11.隧道施工循环中的关键工序是和,由于它们所占的时间比例最大。
12.隧道与地面建筑物的主线区别是。
13. 在新奥法施工中,控制爆破、和是必不可少的重要手段。
14. 在拟定隧道纵坡时,假如是紧坡地段,应当设计成坡。
15.洞口地形图的重要作用是,它的比例一般采用。
16.在山岭隧道施工方法中,适应性最强的是法,它可以通过调节的长度来适应不同的地质条件。
17. 隧道建筑限界是拟定的重要依据。
18. 当隧道翻越分水岭时,为了尽量减少隧道的长度,建议从穿越。
19. 当隧道的走向与地质结构面时,可以最大限度地减少因结构面的滑动而产生的20.对于水平成层的岩层,锚杆的作用体现为。
21. 新奥法和传统矿山法都属于范畴。
22. 在干喷法中,拌和料与是分开的。
23. 当隧道的埋深超过一定值之后,围岩压力就与无关。
24. 削竹式洞门的适应条件是。
25. 洞口边仰坡的开挖高度是控制的关键。
不利影响。
26. 喷锚支护既是支护,同时也是支护。
27.棚洞是结构,它的承载能力比拱式明洞要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
绪论1、隧道按使用功能分类时有哪些?交通隧道、水工隧道、市政隧道、矿山隧道2、交通山岭隧道的主要功能及特点。
既可使线路顺直,避免许多无谓的展线,缩短线路,又可以减小坡度,使运营条件得以改善,从而提高牵引定数,多拉快跑。
第一章1、隧道工程勘察的基本内容是什么?地质调查后应提供的主要资料有哪些?基本内容:(1)隧道工程调查;(2)隧道线路确定;(3)洞口位置选择提供资料:概述;地形地质说明;应交付的图文(线路地形图。
、洞口附近地形图、地质平面图、地质纵断面图、洞口附近地质纵断面图及洞口附近地质横断面图若干、说明书)2、越岭隧道选择位置时要考虑的主要因素是什么?要考虑的主要因素是:(1)垭口位置的选定:从地形上考虑,隧道宜选在山体比较狭隘的鞍部即垭口附近的底部通过,因为垭口处的山体相对较薄,隧道的穿越长度较短,有利于降低工程投资,但地质条件对垭口位置影响也较大,应优先选择地质相对较好的垭口。
(2)隧道高程的确定:综合考虑工程造价和运营效率等要素对隧道进行比选,给出最佳方案。
3、选择洞口位置时应遵循的原则是什么?其工程意义是什么?原则:早进晚出。
工程意义:在决定洞口位置时,为了施工及运营的安全,宁可早一点进洞,晚一点出洞,虽然使隧道长了些,但却较安全可靠。
应把握好合理的边、仰坡的坡率、和刷坡高度的衡量尺度,科学合理的选择洞口位置。
4、能否解释隧道纵坡的形式、适用条件及限制坡度?纵坡的形式:单坡和人字坡。
适用条件:(1)单坡。
多用于线路的紧坡地段或是展线的地区,可以争取高程。
(2)人字坡。
多用于大长隧道,尤其是越岭隧道。
限制坡度:对于车辆的行驶,线路的坡度以平坡最好,既不要冲坡也不要带制动行驶,产生的废气最少,这对于封闭的隧道是最有利的,为满足排水需要,最小坡度不宜小于3‰,一般情况下,最大坡度不宜大于3﹪。
对于铁路而言,不同的线路等级有不同的限坡,隧道内线路的最大允许坡度应在明线最大限制坡度上乘以一个折减系数。
隧道工程作业第二章1.曲线隧道加宽的原因是什么?如何加宽?列车在曲线上行驶时,由于车体内倾和平移,使得所需横断面积有所增加,为了保证列车在曲线隧道中安全通过,隧道中曲线段的净空必须加大,铁路曲线隧道的净空加宽值是由以下的需要来决定。
①车辆通过曲线时,转向架中心点沿线运行,而车辆是刚性体,其矩形形状这就使得车厢两端产生向曲线外侧的偏移。
车厢中间部分则向曲线侧偏移。
②由于曲线上存在外轨超高,导致车辆向曲线内侧倾斜,使车辆限界的各个控制点在水平向上向内移动了一个距离,因此,曲线隧道净空的加宽值由三部分--外内内,,d d d 21组成。
2.某新建铁路飞电化曲线隧道各段加宽与隧道中线偏移值计算解:超高E =0.76×V2/R=16.21cm >15cm 取为15cmd 内=4050/1200+2.7E=43.9cmd 外=4400/1200=3.7cmd 总=d 内+d 外=47.6cm (取为50cm)d 偏=(d 内-d 外)/2=(43.9-3.7)/2=20.1cm分段里程:d 总 与d 偏 断面: 进口DK150+310~+345d 总/2 与d 偏/2 断面: DK150+345~出口DK150+8103.试计算曲墙式衬砌断面的开挖面积。
4.隧道衬砌有哪些类型?各自的适用条件是什么?(1)整体式混凝土衬砌,又分为整体式混凝土直墙式和曲墙式衬砌两种形式。
整体式混凝土直墙式:适用于地质条件比较好,属于我国交通隧道围岩分级中的I、II、III级围岩。
曲墙式衬砌:适用于地质比较差,岩体松散破碎,强度不高,又有地下水,侧向水平压力也相当大的情况。
(2)拼装式衬砌由于拼装式衬砌存在着一些缺点,目前多在使用盾构法施工的城市地下铁道中应用,在我国铁路和公路隧道上,未能推广使用。
5.隧道洞门的作用、结构类型及其适用条件。
作用:减少洞口土石方开挖量,稳定边坡,引离地表流水,装饰洞口。
结构类型:①洞口环框:当洞口石质为坚硬而稳定的I级围岩,地形陡峻而又无法排水要求时,可以设置一种不承载的简单洞口环框。
②端墙式洞门:适用于地形开阔,岩质基本稳定的I~III级围岩地区。
③翼墙式洞门:当洞口地质较差,山体纵向推力较大时,可以在端墙式洞门意外,增加单侧或双侧的翼墙,即翼墙式洞门。
④柱式洞门:当地形较陡,地质条件较差,仰坡有下滑的可能性,而又受地形或地质条件限制,不能设置翼墙时,可以在端墙中部设置两个断面较大的柱墩,以增加断墙的稳定性。
⑤台阶式洞门:当洞门处于傍山侧坡地区,洞门一侧边坡较高时,为减小仰坡高度及外漏坡长,可以将端墙一侧顶部改为逐步升级的台阶形式。
⑥斜交洞门:当线路方向与地形等高线斜交时,也可将洞门做成与地形等高线一致,使洞门左右可以仍保持近似对称。
⑦削竹式洞门:当隧道洞门段有一节较长的明洞衬砌时,由于洞门背后一定范围内是以回填土为主,山体的推滑力不大时,可采用削竹式洞门。
6.明洞的结构类型及其适用条件。
明洞的结构类型因地形、地质和功能的不同而有许多种形式,采用最多的是拱式明洞和棚式明洞。
(1)拱式明洞:当洞口的地形或地质条件难于用暗挖的方法修建隧道时,唱唱需要修筑拱式明洞来防护。
按照它所在的地位可以分为:①路堑式拱形明洞:又可以分为对称式和偏压式。
对称式使用于路堑式边坡处于对称或接近对称,边坡岩层基本稳定,仅防边坡有少量坍塌、落石,或用于隧道洞口破碎,覆盖层较薄而难以用暗挖法修建的隧道。
偏压式明洞适用于两侧边坡高差较大的不对称路堑。
②半路堑式拱形明洞:在傍山隧道的洞口或傍山线路上,一侧边坡陡立且有塌方、落石的可能,对行车安全有威胁时,或隧道必须通过不良地质地段而急需提前进洞时,都宜修建半路堑式拱形明洞。
又分为偏压斜墙式和单压耳墙式。
偏压斜墙式适用于地形倾斜,低侧处路堑有较宽的地面供回填土石,以增加明洞抵抗侧向压力的能力。
单压耳墙式适用于外侧地形低下,不能保持回填土的天然稳定坡度,或是按天然稳定坡度则边坡将延伸很远时的情况。
(2)棚式明洞:当山坡的塌方、落石数量较少,山体侧向压力不大,或因地质、地形限制,难以修建拱式明洞时可以采用。
又分为盖板式、钢架式和悬臂式三种。
盖板式:当基岩层完整,坡面较陡,地下水不大,采用重力式内墙开挖量较大时,可采用钢筋混凝土锚杆式内墙。
钢架式:当地形狭窄,山坡较陡,基岩埋置较深而上部地基稳定性差时,为了使基础置于基岩上且减少基础工程,可采用钢架式外墙。
悬臂式:对稳定而陡峻的山坡,外侧地形难以满足一般棚洞的地基要求,且落石不太严重的情况,可修建悬臂式棚洞。
第三章1、铁路隧道的附属建筑有哪些?有避车洞,电力及通讯设施,运营通风设施。
2、公路隧道的附属建筑有哪些?紧急停车带,行人、行车横洞和预留洞室,运营通风建筑物,运营照明设施。
3、铁路隧道大小避车洞的作用各是什么?如何布置?作用:当列车通过隧道时,为了保证洞内行人、维修人员及维修设备的安全,需要在隧道两侧边墙上均匀交错的修建洞室,用于躲避列车。
大避车洞布置:在碎石道床的隧道内,每侧相隔300m布置一个大避车洞、在整体道床的隧道内,因人员待避车比较方便,且维修工作量较小,故每侧相隔420m布置一个大避车洞。
当隧道长度在300~400m时,可在隧道中间布置一个大避车洞;隧道长度在300m以下时,可不布置大避车洞;如果两端洞口接桥或路堑,当桥上无避车台或路堑两边侧沟外无平台时,应与隧道一并考虑布置大避车洞。
小避车洞:布置时应结合大避车洞考虑,有大避车洞的地点就不再设置小避车洞。
同时,还应注意不得将避车洞设于衬砌断面变化处、不同衬砌类型衔接处或变形缝处。
如隧道邻近有农村市镇,估计由隧道通行的人较多,或曲线半径小,视距较短时,小避车洞还可以加密。
4、我国隧道工程的治水原则是什么?治水措施主要有哪些?“防、排、截、堵结合,因地制宜,综合治理”的治水原则。
(1)防:采用防水混凝土使衬砌本身达到一定的抗渗强度,采用止水带封闭衬砌变形缝,设置防水层等。
(2)排:采用弹塑软式透水管、打孔波纹管等暗管在衬砌与围岩之间组成纵横交错的排水管网,然后将水经由暗管引入隧道内,再从洞内水沟排走。
(3)截:在洞口边、仰坡开挖线5m以外,设置排水沟,并加以铺砌,将地表水拦截在边、仰坡范围之外;或对洞顶地表的陷穴、深坑加以回填,对裂缝进行堵塞。
(4)堵:普遍采用的方法是压浆,还可以采用压浆分段堵水,使地下水集中在一处或几处后再引入隧道内排出。
第四章1、围岩及围岩分级的定义是什么?P73, P79围岩:是指隧道开挖后其周围产生应力重分布范围内的岩体,或指隧道开挖后对其稳定性产生影响的那部分岩体。
围岩分级:根据一个或几个主要指标将无限的岩体划分为具有不同稳定程度的有限个类别,即将稳定性相似的一些围岩归为一类,将全部围岩划分为若干类,这就是隧道围岩稳定性分类,或简称为围岩分类。
2、简述围岩压力的定义及其影响因素。
P87围岩压力:是指引起地下开挖空间周围岩体和支护变形或破坏的作用力。
影响因素:通常可以分为两类,一类是地质因素,它包括原始应力状态、岩石力学性质、岩体结构面等;另一类是工程因素,它包括施工方法、支护设置时间、支护本身刚度、坑道形状等。
3、深浅隧道如何划分?P92确定深、浅埋隧道的界限,一般情况下应以隧道顶部覆盖层能否形成“自然拱”为原则。
深浅埋隧道的分界深度至少应大于坍方的平均高度,且具有一定的余量。
根据经验,这个深度通常为2~2.5倍的坍方平均高度。
即q p h H )5.2~2(=,当隧道覆盖层厚度H ≥p H 时为深埋,H<p H 时为浅埋。
4、简述深、浅隧道围岩松动压力的确定方法。
P88,P93深埋隧道围岩松动压力的确定方法:1,我国隧道审计规范所推荐的方法。
根据隧道结构按破损阶段法或概率极限状态法设计的不同而采用不同的公式。
2,普氏理论。
按普氏理论算得的围岩松动压力,对软质围岩来说比实际情况偏小,对坚硬围岩则偏大,一般在松散、破碎围岩中较为适用。
3,泰沙基理论。
浅埋隧道围岩松动压力的确定方法:计算浅埋隧道围岩松动压力分两种情况,一种是隧道埋深h 等于或小于等效荷载高度q h ,因上覆岩体很薄,滑动面上的阻力很小,为安全起见,计算时可省略滑面上的摩擦阻力,则围岩垂直匀布压力为:q=γh,,围岩水平匀布压力按郎金公计算。
另一种是隧道埋置深度h 大于等效荷载高度q h ,在计算围岩压力时,必须考虑滑面上阻力的影响。
第六章 隧道施工方法1、新奥法的施工方法有哪些?它们各自的特点及适用条件?138-141..(1)全断面法。
其优点是:工序少,相互干扰少,便于组织施工和管理;工作空间大,便于开展大型机械化施工;开挖一次成型,对围岩的扰动次数少,有利于围岩的稳定;施工进度快,这是矿山法中进度最快的方法。
