监控立杆基础施工方案

合集下载

立杆基础施工方案

立杆基础施工方案

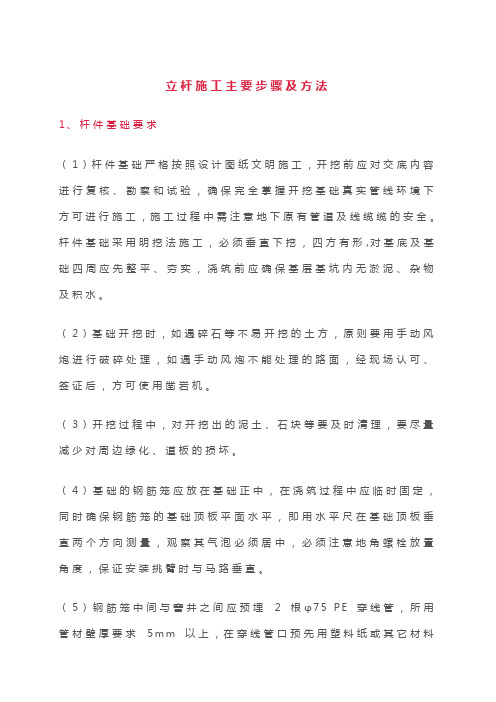

立杆施工主要步骤及方法1、杆件基础要求(1)杆件基础严格按照设计图纸文明施工,开挖前应对交底内容进行复核、勘察和试验,确保完全掌握开挖基础真实管线环境下方可进行施工,施工过程中需注意地下原有管道及线缆缆的安全。

杆件基础采用明挖法施工,必须垂直下挖,四方有形,对基底及基础四周应先整平、夯实,浇筑前应确保基层基坑内无淤泥、杂物及积水。

(2)基础开挖时,如遇碎石等不易开挖的土方,原则要用手动风炮进行破碎处理,如遇手动风炮不能处理的路面,经现场认可、签证后,方可使用凿岩机。

(3)开挖过程中,对开挖出的泥土、石块等要及时清理,要尽量减少对周边绿化、道板的损坏。

(4)基础的钢筋笼应放在基础正中,在浇筑过程中应临时固定,同时确保钢筋笼的基础顶板平面水平,即用水平尺在基础顶板垂直两个方向测量,观察其气泡必须居中,必须注意地角螺栓放置角度,保证安装挑臂时与马路垂直。

(5)钢筋笼中间与窨井之间应预埋2根φ75P E穿线管,所用管材壁厚要求5m m以上,在穿线管口预先用塑料纸或其它材料封口,以防止混凝土浇捣时混凝土漏入穿线管中,造成穿线管堵塞,同时要做好钢筋笼螺栓的保护。

(6)浇筑混凝土时,注意不能污染路面,严禁将与混凝土倾倒于路面。

为保证钢筋笼不被混凝土冲歪,应将混凝土从钢筋笼中间倒入基础坑内,在倒入1/3部分后用振动棒震实,再倒入1/3部分后用振动棒震实,全部倒入后再震实,保证混凝土均匀没有蜂窝、空鼓。

为保证混凝土质量,浇筑的混凝土不能出现离析现象,如果出现应该重现搅拌监控立杆预埋件基础混凝土浇捣必须密实,禁止混凝土有空鼓。

(7)混凝土浇筑完成前,需再次确认钢筋笼的基础顶板平面水平,即用水平尺在基础顶板垂直两个方向测量,观察其气泡必须居中,如不水平,需调整。

(8)混凝土浇筑完成后,钢筋笼的基础顶板平面应与混凝土表面齐平,对于开挖在指定绿化、道板或相关部门有要求的杆件基础,钢筋笼的法兰盘顶面与混凝土表面需距离绿化泥土表面、道板顶面20公分,以便于学校、公路制定的相关单位进行绿化、道板恢复,其余则与原有周边顶面齐平。

整理监控立杆基础施工工艺设计方案

整理监控立杆基础施工工艺设计方案

文件编号: 54-CE -DC -37-F9整理人 尼克 监控立杆基础施工工艺设计方案文件编号:54-CE-DC-37-F9 UDC中华人民共和国国家标准GBP GB/T 50348—200X安全防范工程技术标准Technical Standard for Engineering of Security System[征求意见稿2017.7.9]201X—XX—XX发布201X—XX—XX实施中华人民共和国建设部联合发布国家质量监督检验检疫总局目录1总则 (3)2术语 (3)3安全防范工程建设程序 (5)3.1一般规定 (5)3.2项目立项 (7)3.3工程设计 (7)3.4工程招标 (9)3.5深化设计 (9)3.6工程实施 (9)3.7工程监理 (10)3.8技术培训、初步验收及试运行 (10)3.9工程检验、验收、移交 (12)3.10运行维护 (12)4安全防范工程设计 (13)4.1一般规定 (13)4.2现场勘察 (13)4.3设计要素 (14)4.4实体防护设计 (16)4.5电子防护设计 (20)4.6集成设计 (29)4.7安全性设计 (29)4.8电磁兼容性设计 (30)4.9可靠性设计 (31)4.10可维护性设计 (31)4.11环境适应性设计 (32)4.12防雷与接地设计 (32)4.13供电设计 (33)4.14信号传输设计 (36)4.15监控中心设计 (48)5安全防范工程施工 (49)5.1一般规定 (49)5.2施工准备 (49)5.3工程施工 (50)5.4系统调试 (58)6安全防范工程监理 (60)6.1一般要求 (60)6.2设计阶段监理 (61)6.3实施阶段监理 (67)6.4试运行与初验阶段监理 (76)6.5检验与验收阶段监理 (77)6.6监理文档 (77)7安全防范工程检验 (77)7.1一般规定 (77)7.2防护要求检验 (78)7.3实体防护检验 (80)7.4电子防护系统功能与性能检验 (83)7.5集成要求检验 (87)7.6安全性检验 (87)7.7电磁兼容性检验 (88)7.8可维护性检验 (89)7.9环境适应性检验 (89)7.10防雷与接地检验 (89)7.11供电检验 (90)7.12信号传输检验 (91)7.13设备安装要求检验 (91)7.14监控中心检验 (93)8安全防范工程验收 (94)8.1一般规定 (94)8.2验收组织 (94)8.3工程验收 (95)9系统运行维护 (105)9.1一般规定 (105)9.2运行维护保障体系 (105)9.3运行维护准备 (110)9.4日常维护 (111)9.5故障处理 (116)9.6特殊时期保障 (118)9.7运维评价和优化 (118)总则为了规范安全防范工程的设计、施工、监理、检验、验收和运行维护,提高安全防范工程质量和运行维护水平,保护人身安全和财产安全,制定本标准。

监控立杆安装施工方案

监控立杆安装施工方案

监控立杆安装施工方案监控立杆安装是指将监控设备固定安装在立杆上,以实现对区域内的监控目标进行全天候实时监视的一种安装方式。

本文将介绍监控立杆安装的具体施工方案。

一、前期准备1.明确监控目标:确定需要监控的区域和目标,制定合理的监控范围。

2.选择监控立杆:根据监控需求和现场环境,选择合适的材质和高度的立杆。

3.确定杆位:通过实地勘测,确定合适的立杆位置和布置方式。

二、施工准备1.材料准备:准备好所需的监控设备、立杆、固定螺丝等施工所需材料。

2.工具准备:准备好所需的工具,如电钻、固定螺丝刀、电缆连接工具等。

3.施工人员培训:对施工人员进行必要的培训,使其熟悉并掌握安装过程和操作要点。

三、施工步骤1.开挖基坑:根据立杆的尺寸和深度要求,开挖基坑,并确保基坑底部平整。

2.安装立杆:将立杆放入基坑中,使用水平仪进行垂直校正,然后使用支架将立杆固定在基坑内。

3.安装固定座:在立杆上固定安装固定座,使用螺丝将固定座固定在立杆上。

4.安装监控设备:根据监控要求,在立杆上安装监控摄像头、监控灯等设备,并连接相关电缆。

5.调试与测试:对安装的监控设备进行调试和测试,确保其正常工作。

6.接地处理:对立杆进行接地处理,确保安全可靠。

7.标识完成:设置合适的标识牌,标识监控立杆安装完成。

四、施工注意事项1.安全第一:施工过程中要注意安全,佩戴好相关安全防护用品。

2.施工现场保护:对施工现场进行有效的防护,确保施工过程中无杂物影响。

3.严格按照规范操作:施工过程中需按照相关规范操作,确保安装质量和效果。

4.监控设备保护:在施工过程中,要保护好监控设备,防止损坏。

5.工期控制:合理安排施工进度,确保施工按时完成。

通过以上施工方案,能够确保监控立杆安装的质量和效果,提高监控系统的使用效能,实现对区域内目标的全方位监控。

同时,在施工过程中要注意安全,保护好监控设备,合理安排施工进度,以确保施工任务按时完成。

监控立杆施工方法

监控立杆施工方法

监控立杆施工方法一、立杆施工方法1、混凝土基础达到最大强度后准备立杆。

立杆前要注意把接地线引至杆内,在检修孔至机箱出线孔,机箱至摄像机的位置串好拽线铁丝。

立杆前要检查上方是否有高压电力线等障碍物,避免造成人身伤害。

2、立杆采用等径L型等径圆杆,6-7米高,挑出1-5米,立杆口径240mm,壁厚6mm;横杆口径114mm,壁厚5mm,热镀锌喷塑处理。

3、立柱下部采用法兰盘与混凝土基础联接地,脚螺栓共6个。

安装要保持竖杆与地面的垂直,按照施工图施工,对基础不水平的基础要用垫铁将它垫水平。

发现倾斜,横臂低头现象,要及早做出解决方案。

最后拧紧固定螺丝。

4、安装时要做好安全工作,必要时请当地交警协助操作指挥交通。

5、立杆具体型式和规格按照设计方案及有关技术标准执行。

6、在立杆施工前需要做以下工作:(1)准备施工车辆,需要准备可运载杆体的平板货车和5吨以上的起重吊车。

(2)清理地笼钢挡板上平面的水泥残留物,检查主筋螺纹是否完好、洁净。

(3)备齐杆体连接用的配件,准备一些杆体抄平用的垫铁。

(4)备齐专用工具和材料,如扳手、水平尺、钢丝绳、大绳、镀锌铁线(8#线)等。

7、立杆时,宜按以下顺序操作:(1)把杆体和横臂在地面摆放整齐,杆体底座法兰正对地笼。

(2)把电缆沿杆体、横臂穿出,在横臂头处预留余量并盘好。

(3)把杆体与横臂用紧固件连接紧固,安装立杆顶帽。

(4)用吊车把杆体吊起,并在横臂头处绑一根10m铁线,在地面需人工调整横臂安装方向。

(5)把杆体底座法兰坐到地笼法兰盘上,安装地座螺丝、紧固。

(6)用水平尺测量杆体各方向垂度,在两法兰间塞入垫铁反复调整杆体垂度,使杆体各方向保持与水平面垂直。

(7)检查底脚螺丝紧固程度。

杆体底脚螺丝需用加长杆扳手紧固,不允许有任何松动。

(8)安装立杆检查孔盖。

二、立杆及基础部分施工示意图立杆及基础部分施工示意图三、立杆注意事项1、为防止外界电压危害人身安全和对设备的损害,抑制电气干扰,保证设备正常工作,所有杆件需加装接地体;2、应符合现行国家标准《电气装置安装工程电缆线路施工及验收规范》的有关规定;3、接地体安装点下方应无任何管道、线缆经过;4、接地体接地电阻应符合规范要求;5、接地体材料选型按设计规定执行,接地体距地面不少于2米。

监控立杆工程施工组织方案设计

监控立杆工程施工组织方案设计

监控立杆工程施工组织方案设计一、项目概述在监控系统中,立杆工程施工是一个重要环节,主要包括立杆基础施工、杆体安装、电缆敷设等。

本方案旨在对立杆工程的施工过程进行合理组织和安排,确保施工进度和质量的同步保障。

二、施工准备1.组织人员:根据施工进度和工作量合理安排工程人员,包括项目经理、施工队长、工人等。

2.机械设备:准备所需的挖掘机、起重机、打桩机等机械设备,并确保设备正常运转。

3.施工材料:准备所需的建筑材料、电缆等,并进行储备和核验。

4.安全措施:制定相关安全制度和操作规程,确保施工过程中人员和设备的安全。

三、施工步骤及注意事项1.立杆基础施工1.1确定立杆位置:根据设计要求和现场情况,确定立杆的最佳位置,并标定好位置点。

1.2基坑开挖:根据设计要求和基坑大小,使用挖掘机进行开挖,将土方运输至指定地点。

1.3基础浇筑:将混凝土倒入基坑中,确保浇筑均匀并密实,同时利用打桩机压实。

1.4基础养护:对已施工完成的基础进行养护,确保其强度和稳定性。

2.杆体安装2.1物料运输:将杆体从储备场地运输至施工现场,使用起重机进行吊装。

2.2杆体安装:将杆体嵌入基础中,并进行定位和修正,确保垂直度和水平度。

2.3固定杆体:将引线和固定螺栓等杆件固定紧密,保证立杆的稳定和可靠。

3.电缆敷设3.1管沟开挖:根据设计要求,开挖电缆管沟,并进行清理,确保通道畅通。

3.2布线敷设:将电缆按照设计要求进行敷设,并进行合理的搭设和固定。

3.3验收测试:对敷设完成的电缆进行验收测试,确保电缆质量和接头连接的可靠性。

四、质量控制及安全措施1.质量控制:严格按照设计要求和施工规范进行施工,对每个环节进行监控和检查,确保施工质量符合要求。

2.安全措施:施工过程中,严格执行安全制度和操作规程,加强安全教育和培训,保障人员和设备的安全。

五、施工进度和质量保障1.施工进度:根据工期计划和实际施工情况,合理安排施工进度,确保按时完成各个施工环节。

小区监控工程施工工艺(3篇)

小区监控工程施工工艺(3篇)

第1篇一、施工准备1. 设计审查:施工前,需对监控工程的设计方案进行审查,确保其符合国家标准和实际需求。

2. 材料准备:根据设计方案,准备所需的监控设备、线缆、电源等材料,并进行检查和测试。

3. 施工人员培训:对施工人员进行专业技能培训,确保其熟悉监控工程施工工艺和质量要求。

4. 施工现场准备:清理施工现场,确保施工环境整洁,符合施工要求。

二、施工工艺1. 立杆安装(1)测量定位:根据设计图纸,确定监控立杆的位置,使用全站仪进行测量。

(2)基础施工:根据立杆高度和土壤情况,挖掘基础坑,确保基础坑深度符合要求。

(3)立杆安装:将立杆放置于基础坑内,调整垂直度,用预埋螺栓固定立杆,并进行焊接。

(4)防腐处理:对立杆进行防腐处理,如热浸锌、涂漆等。

2. 摄像机安装(1)支架安装:根据设计图纸,确定摄像机支架的位置,安装支架并调整水平度。

(2)摄像机安装:将摄像机安装在支架上,调整镜头方向和角度,确保覆盖范围符合要求。

(3)防护罩安装:根据需要,安装摄像机防护罩,防止恶劣天气和人为破坏。

3. 线缆布线(1)线缆敷设:根据设计图纸,敷设电源线、视频线、控制线等线缆。

(2)线缆保护:对线缆进行保护,如穿PVC管、蛇皮管等。

(3)线缆连接:将线缆连接到相应的设备上,确保连接牢固、接触良好。

4. 控制设备安装(1)机柜安装:根据设计图纸,确定控制台和机柜的位置,安装机柜并调整水平度。

(2)设备安装:将硬盘录像机、显示器等设备安装在机柜内,确保设备安装牢固。

(3)线缆连接:将设备之间的线缆连接好,确保连接牢固、接触良好。

5. 系统调试(1)设备调试:对监控系统中的各个设备进行调试,确保设备运行正常。

(2)系统测试:对监控系统进行整体测试,检查视频图像质量、控制功能等。

(3)系统验收:根据设计要求和验收标准,对监控系统进行验收,确保系统达到预期效果。

三、施工注意事项1. 施工过程中,严格按照设计图纸和施工规范进行操作。

道路监控施工方案

道路监控施工方案以下是一份道路监控施工方案,包括施工前的准备、施工过程和施工后的检查与验收等步骤:一、施工前准备1.施工图纸设计:根据道路的具体情况和监控系统的需求,设计合理的监控系统施工图纸。

2.施工队伍选择:选择具有相关资质和经验的施工队伍,确保施工质量和进度。

3.施工现场勘察:在施工前,对施工现场进行实地勘察,了解现场的实际情况,确保施工图纸的可行性。

4.施工材料准备:根据施工图纸和实际需要,准备相应的施工材料,包括摄像头、立杆、线缆、电源设备等。

二、施工过程1.基础施工:根据施工图纸,进行监控立杆的基础施工。

在基础达到设计强度后,进行下一步的安装工作。

2.立杆安装:根据设计图纸和现场实际情况,安装监控立杆。

立杆的位置和高度应符合设计要求,确保摄像头的安装位置正确。

同时,对摄像头进行初步调试,确保其正常工作。

3.线缆布设:根据设计图纸和现场实际情况,布设相应的线缆。

线缆的型号和规格应符合设计要求,同时应遵循相应的布线规范。

在布设过程中,应注意保护线缆,避免损坏。

4.电源设备安装:根据设计图纸和现场实际情况,安装相应的电源设备。

电源设备的型号和规格应符合设计要求,同时应遵循相应的安装规范。

在安装过程中,应注意保护电源设备,避免损坏。

5.设备调试:在所有设备安装完成后,进行设备调试。

检查摄像头、立杆、线缆、电源设备等是否正常工作。

同时,对监控系统进行初步调试,确保其正常工作。

三、施工后检查与验收1.检查:在施工完成后,对整个监控系统进行检查,确保其正常运行。

同时,对施工质量和安全性进行检查,确保不存在任何安全隐患。

2.验收:在检查完成后,进行验收。

验收时应遵循相应的验收规范和标准,确保监控系统的性能和质量符合要求。

同时,应对施工资料进行整理和归档,以便后续管理和维护。

道路监控立杆方案及图纸介绍

道路监控立杆方案及图纸介绍安装立杆的要求挑臂长度以实质场所状况为准。

以下为详细工艺要求的详尽论述。

A.用途:固定摄像杆;B.基础构造、尺寸:如下图;C.基础型号:由所需固定的摄像杆型号确立;D.制作地点:在《设施平面部署图》所标明摄像杆地点处制作基础;E.制作要求:1、应切合现行国家标准《电气装置安装工程电缆线路施工及查收规范》的相关规定;2、基础与窨井之间应有穿线管,且搁置铁丝;3、基础钢板上钢筋按M20标准攻丝,配镀锌螺丝两个、平光垫圈和弹簧垫圈各一个。

F.资料:8mm钢板、20mm钢筋、C25混凝土、碎石、2.5英寸PVVC弯管;1.2.窨井制作A.用途:方便线缆敷设及系统检测维修;B.基础构造、尺寸:如下图。

图中仅注明井深、井高和井宽,其余尺寸由施工方依据现场状况决定;C.制作地点:在《设施平面部署图》标明窨井地点处制作;D.制作要求:1、应切合现行国家标准《电气装置安装工程电缆线路施工及查收规范》的相关规定;2、窨井密封性能和防水性能优秀。

E.资料:砖石、水泥、钢板;1.3.线缆管敷设A.用途:敷设线缆,防备线缆伤害;B.管道路由:按《设施平面部署图》标明的种类和路由敷设明管、暗管。

注企图中所注明的管径;C.制作要求:1、应切合现行国家标准《电气装置安装工程电缆线路施工及查收规范》的相关规定;2、线缆管密封好,防水性能优秀;3、线缆管离地面应不小于0.7 米;4、线缆管管口应无毛刺和尖利棱角;5、线缆管内搁置穿线铁丝。

D.资料:1、暗管敷设使用钢管;2、明管敷设使用PVC 管。

1.4. 接地体安装A.用途:防备外界电压危害人身安全和对设施的伤害,克制电气扰乱,保证设施正常工作;B.接地体构造、尺寸:如《接地体构造表示图》所示;C.安装地点:按《设施平面部署图》标明接地{****}置安装。

图号:;D.安装要求:1、应切合现行国家标准《电气装置安装工程电缆线路施工及查收规范》的相关规定;2、接地体的焊策应采纳搭焊,搭焊长度为圆钢直径的6 倍;3、接地体安装点下方应无任何管道、线缆经过;4、接地体安装深度如《接地体安装表示图》所示;5、接地体安装达成后,应使用接地摇表丈量接地电阻大小,要求接地电阻小于4Ω。

城市交通监控设施安装施工方案(路口)精选多篇

《城市交通监控设施安装施工方案(路口)》一、项目背景随着城市的不断发展和交通流量的日益增加,城市交通管理面临着越来越大的压力。

为了提高城市交通管理的效率和水平,保障交通安全,减少交通事故的发生,决定在城市主要路口安装交通监控设施。

本次交通监控设施安装项目旨在实现对路口交通情况的实时监控,及时发现交通违法行为,为交通管理部门提供准确的交通信息,以便采取有效的交通管理措施。

同时,通过安装交通监控设施,可以提高交通参与者的交通安全意识,减少交通违法行为的发生,改善城市交通秩序。

二、施工步骤1. 现场勘查(1)组织专业技术人员对路口进行现场勘查,了解路口的交通流量、道路状况、周边环境等情况。

(2)确定交通监控设施的安装位置、高度、角度等参数,确保监控范围覆盖整个路口。

(3)检查路口的供电情况和通信线路,确定监控设施的供电和通信方案。

2. 基础施工(1)根据设计要求,在路口指定位置进行基础施工。

基础施工包括挖掘基础坑、铺设钢筋、浇筑混凝土等步骤。

(2)确保基础的尺寸、强度和稳定性符合设计要求,基础表面平整,水平度误差不超过规定范围。

3. 立杆安装(1)在基础混凝土强度达到设计要求后,进行立杆安装。

立杆采用优质钢材制作,表面进行防腐处理。

(2)使用吊车将立杆吊起,调整立杆的垂直度和水平度,确保立杆安装牢固。

(3)将立杆与基础进行连接,采用螺栓连接或焊接方式,连接牢固可靠。

4. 设备安装(1)在立杆上安装交通监控设备,包括摄像机、补光灯、控制箱等。

设备安装应牢固可靠,调整设备的角度和方向,确保监控范围覆盖整个路口。

(2)连接设备的供电线路和通信线路,确保设备正常运行。

供电线路应采用防水、防潮、防腐蚀的电缆,通信线路应采用高速、稳定的光纤或无线通信方式。

5. 系统调试(1)安装完成后,对交通监控系统进行调试。

调试内容包括设备的功能测试、图像质量调整、通信测试等。

(2)确保设备的各项功能正常,图像清晰,通信稳定。

道路监控立杆施工方案

道路监控立杆施工方案1. 背景和目的道路监控系统是城市交通管理和平安监管的重要组成局部。

监控立杆是道路监控系统的根底设施之一,用于安装摄像头和其他监控设备。

本文档旨在阐述道路监控立杆的施工方案,确保施工过程高效、平安。

2. 施工准备工作在进行道路监控立杆施工之前,需要进行以下准备工作:2.1 确定施工地点和数量根据道路监控系统规划和需求,确定每个立杆的安装位置和数量。

这些信息应该与相关部门进行协调,确保得到适宜的施工许可。

2.2 选择适宜的材料和设备根据立杆的要求和标准,选择适宜的材料,如钢材或铝材。

同时,准备好必要的工具和设备,如起重机、焊接机和螺丝刀等。

2.3 进行必要的勘测和调查在施工前,进行必要的勘测和调查工作,了解施工地点的地形、土质和地下管线等情况。

这有助于确定合理的立杆安装方案,并防止潜在的施工困难。

2.4 制定详细的施工方案和平安措施根据实际情况,制定详细的施工方案,包括施工顺序、时间安排和工作任务分配等。

同时,制定必要的平安措施,确保施工过程中的平安性。

3. 施工步骤基于以上准备工作,道路监控立杆施工可以按照以下步骤进行:3.1 确定立杆安装位置根据规划和勘测结果,确定立杆的具体安装位置,并进行标记。

在此过程中,应注意防止干扰到地下管线和其他设施。

3.2 安装根底为了确保立杆的稳定性,必须先安装根底。

根据立杆的高度和规格,选择适宜的根底类型,如钢筋混凝土根底或螺栓根底。

按照设计要求,在标记的位置挖掘根底坑,并进行相应的混凝土浇筑或螺栓固定。

3.3 安装立杆和附件待根底完全枯燥或螺栓固定完成后,使用适当的设备和工具,将立杆安装在根底上。

根据具体的设计要求,安装附件,如摄像头支架和电源线等。

3.4 进行必要的调试和测试安装完成后,进行必要的调试和测试工作,确保立杆和相关设备的正常运行。

这包括检查立杆的垂直度、连接件的牢固性以及监控设备的工作状态等。

3.5 清理和整理施工场地在施工完成后,清理并整理施工场地,包括去除废弃物和工具,以及恢复或保护周边环境。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

济南市国家税务局中心机房改造工程方案及预算
页脚内容
监控立杆基础施工方案

1、监控立杆规格:
(1)基本结构:常用监控立杆 道路监控杆 电子警察立杆八角由立杆、连
接法兰、造型支臂、安装法兰及预埋钢结构构成。

(2)监控立杆及其主要构件应为耐用结构,由能承受一定的机械应力,
电动应力及热应力的材料构成,此材料和电器元件应采用防潮,无自爆,耐火或
阻燃产品。

(3)监控立杆及其主要构件结构装配的质量应满足下列要求:
监控立杆及其主要构件高度允许偏差±200mm;
监控立杆及其主要构件截面尺寸允许偏差±3mm;
监控立杆及其主要构件安装后塔轴线位移允许偏差±5mm;
监控立杆及其主要构件垂直允许偏差为塔身高度的1/1000;
(4)监控立杆及其主要构件尺寸应协调一致,室外摄像机监控方位起
到良好的导向、定位作用。

(5)钢结构的联接螺栓应简单统一,螺栓规格宜不小于M10,连结应
有防松动措施,且牢固可靠。
济南市国家税务局中心机房改造工程方案及预算
页脚内容
(6)监控立杆及其主要构件所有焊接处焊缝应符合标准要求,表面应
光滑平顺,无气孔、焊渣、虚焊及漏焊等缺陷。

(7)在满足最大风荷载强度的条件下,立杆及其主要构件顶部的位移
(绕度值)应不小于立杆及其主要构件高度的1/200.

(8)监控立杆及其主要构件具备防雷功能。摄像头的非带电金属形成
整体,通过外壳上的接地螺栓与接地线连接。

监控立杆及其主要构件应设有可靠接地装置,其接地电阻应≤4欧姆。

(2)基础底座及地锚
采用混凝土加钢筋笼浇注,4米以下预埋件尺寸不小于0.3m*0.3m*0.6m灌
浇水泥尺寸不小于0.4m×0.4m×0.6m。4至6米立杆预埋件尺寸不小于
0.3m*0.3m*0.8m灌浇水泥尺寸不小于0.5m×0.5m×1.0m。如图所示:

4米监控立杆基础设计图
济南市国家税务局中心机房改造工程方案及预算

页脚内容
6米监控立杆基础设计图
2、接地电阻测试方法

C25
水泥




32cm

60cm

50
c
m

深入
地下
1.5M




30cm


30cm

32cm
100cm
50c
m

深入地

1.5M

C25
水泥
扁铁

焊接




30cm


30cm
济南市国家税务局中心机房改造工程方案及预算

页脚内容
接地电阻测试方法(图解)
(1)接地电阻测试要求:
a. 交流工作接地,接地电阻不应大于4Ω;
b. 安全工作接地,接地电阻不应大于4Ω;
c. 直流工作接地,接地电阻应按计算机系统具体要求确定;
d. 防雷保护地的接地电阻不应大于10Ω;
e. 对于屏蔽系统如果采用联合接地时,接地电阻不应大于1Ω。
(2)接地电阻测试仪
GEOHM C型接地电阻测试仪适用于测量各种电力系统,电气设备,避雷针
等接地装置的电阻值。亦可测量低电阻导体的电阻值和土壤电阻率。

(3)本仪表工作由手摇发电机、电流互感器、滑线电阻及检流计等
组成,全部机构装在塑料壳内,外有皮壳便于携带。附件有辅助探棒导线等,装
于附件袋内。其工作原理采用基准电压比较式。

(4)使用前检查测试仪是否完整,测试仪包括如下器件。
a、GEOHM C型接地电阻测试仪一台
b、辅助接地棒二根
c、导线5m、20m、40m各一根
(5)使用与操作
a、测量接地电阻值时接线方式的规定
济南市国家税务局中心机房改造工程方案及预算
页脚内容
仪表上的E端钮接5m导线,P端钮接20m线,C端钮接40m线,导线的另一
端分别接被测物接地极Eˊ,电位探棒Pˊ和电流探棒Cˊ,且Eˊ、Pˊ、Cˊ应
保持直线,其间距为20m。

测量大于等于1Ω接地电阻时接线图见图1
将仪表上2个E端钮连结在一起。

如图1
(6)操作步骤
a、 仪表端所有接线应正确无误。
b、 仪表连线与接地极Eˊ、电位探棒Pˊ和电流探棒Cˊ应牢固接触。
c、 仪表放置水平后,调整检流计的机械零位,归零。
d、 将“ 倍率开关”置于最大倍率,逐渐加快摇柄转速,使其达到
150r/min。 当检流计指针向某一方向偏转时,旋动刻度盘,使检流计
指针恢复到“0”点。此时刻度盘上读数乘上倍率档即为被测电阻值。

e、 如果刻度盘读数小于1时,检流计指针仍未取得平衡,可将倍率开关置
于小一档的倍率,直至调节到完全平衡为止。
济南市国家税务局中心机房改造工程方案及预算
页脚内容
f、 如果发现仪表检流计指针有抖动现象,可变化摇柄转速,以消除抖动现
象。
