支架法现浇箱梁施工技术交底 2012年3 月 24 日单位工程名称铁工3105集团公司 施工队 第四施工队 分部工程名称 支架法现浇梁施工 交底部门 第四工区项目部一、施工准备1.1各种所需施工材料的检测,运到施工现场。
1.2各种施工机械、设备的检测及就位。
1.3技术人员安排到位,并熟悉工程概况和施工程序。
二、地基处理支架搭设前,必须对既有地基进行处理,,先对地基进行回填压实,搭设支架范围内进行整平、碾压,保证地基密实度达到93%以上(主线范围内的路基压实标准按施工设计要求进行施工),然后做15cm 5%灰土垫层+12 cm C20砼,以保证支架基础的稳定。
地基处理后,应该加强箱梁施工内的排水工作,支架地基外两侧1.0m 处设置50*50cm 纵向临时排水沟,及时排除雨水、积水及梁体养生用水,防止地基在水的浸泡下导致支架下地基沉陷。
保证地基有足够的承载力来支撑箱梁自重和施工时产生的荷载。
三、搭设满堂支架3.1支架立杆位置放样用全站仪放出箱梁中心线,然后用钢尺放出底座十字线,并标示清楚。
3.2安放底托按标示的底座位置先安放底托,然后将旋转螺丝顶面调整在同一水平面上。
注意底座与地基的密贴,严禁出现底座悬空现象。
3.3安装立杆、横杆和顶托从一端开始,按照顺桥向90cm 或60cm ,横桥向90或60cm 布设立杆,横杆步距为60cm 或120cm ,调整立杆垂直度和位置后并将碗扣稍许扣紧,一层立杆、横杆安装完后再进行第二层立杆和横杆的安装,直至最顶层,最后安放顶托,并依设计标高将U 型顶托调至设计标高位置,顶底层横杆步距均为60cm3.4支架要求采用碗扣支架和钢管组合搭设成满堂支架,立杆下设底托,立杆顶端设顶托;由于本满膛架较低,要求纵横向钢管连接不少于三排,务必使每一行每一列的脚手架连成整体,尽量减少支架的自由长度。
最后用脚手架钢管在侧面打剪刀撑加固,纵向每隔6排、横向每隔4排设一道斜撑,斜撑设置成45度角斜向中间。
箱梁混凝土浇筑技术交底(济宁)(完整资料).doc

施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:
施工单位:四川金匠汇丰建设有限公司编号:。
箱梁预制施工技术交底三级

交底内容:一、交底范围本交底适用于武九土建第十三合同段20m 、30m 预制小箱梁架设施工。
二、施工方法及要求2.1.预制小箱梁工程数量表预制小箱梁工程数量表 桥名角度 单位 数量 数量 备注 20m 30m 柳园电站白水江特大桥90 片 / 336 枣园坝白水江特大桥90 片 / 284 上柳园白水江大桥90 片 / 116 后坝村白水江大桥 90 片 / 96技术交底(三级)项目名称G8513平凉至绵阳国家高速公路武都至九寨沟 工程名称武九土建第十三合同段 施工部位箱梁架设 交底日期 2019.09.132.2、施工准备架梁前全面了解架桥机和运梁车情况,并做好以下工作:①、检查运梁混凝土通道是否平整。
②、运梁车重载通过已架设的梁时,应通过检算确认。
③、将梁场所有已预制结束梁体按照场地存放情况进行编号,确保架梁时能够及时提梁;并将所有梁体临时支座中线标识于梁体两端, 保证落梁时位置准确。
④、对已施工完毕支座垫石中线、标高进行复核,如存在问题需及时进行处理;同时在支座垫石上弹出支座、临时支座十字线,保证临时支座就位时位置准确。
⑤、清除垫石表面及锚栓孔内的杂物。
⑥、准备120cm*150cm*2cm钢板,以准备架桥机通过桥面现浇段。
⑦、临时支座需及时进行清理,按照监理要求进行压载试验,根据实验结果和设计图纸,计算出临时支座高度,以梁架设到位后,梁底预埋钢板高于支座上钢板5-10mm为宜。
⑧、龙门吊、架桥机拼装完毕后,均须进行相关检验,获得相关许可证后方可通入使用。
2.3、垫石复测⑴平面轴线测量及弹线盖梁施工完毕后,测量队测设出盖梁顶纵横轴线,用钢钉或油漆作好标记,并用墨线弹出轴线。
然后根据轴线位置,弹出临时支座线、固定支座线、板梁位置边线,并标示出各个临时支座、固定支座位置。
箱梁安装前,首先进行支座位置、箱梁位置边线测量放样等工序交接验收。
⑵高程测量高程放样可直接采用控制网中的控制点引至盖梁顶上,为盖梁支撑垫石建立高程控制线,以控制各墩帽支座垫石顶面标高及支座顶标高。

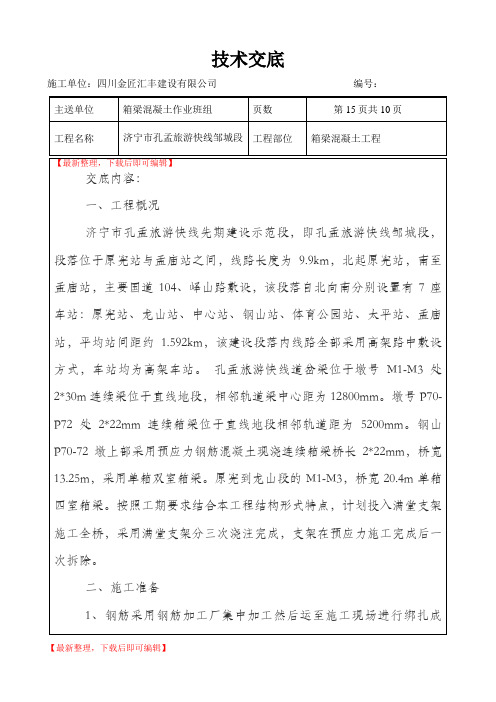

箱梁混凝土浇筑技术交底(济宁)

交底内容:一、工程概况济宇市孔孟旅游快线先期建设示范段,即孔孟旅游快线邹城段,段落位于原宪站与孟庙站之间,线路长度为9、9kni,北起原宪站,南至孟庙站,主要国道104、峰山路敷设,该段落自北向南分别设置有7座车站:原宪站、龙山站、中心站、钢山站、体育公园站、太平站、孟庙站,平均站间距约1、592km,该建设段落内线路全部采用高架路中敷设方式,车站均为高架车站。
孔孟旅游快线道岔梁位于墩号M1・M3处2*30m连续梁位于直线地段,相邻轨道梁中心距为12800mm。
墩号P70-P72处2*22mm连续箱梁位于直线地段相邻轨道距为5200mm。
钢山P70-72墩上部采用预应力钢筋混凝土现浇连续箱梁桥长2*22mm, 桥宽13、25叫采用单箱双室箱梁。
原宪到龙山段得M1-M3,桥宽20、4m单箱四室箱梁。
按照工期要求结合本工程结构形式特点,计划投入满堂支架施丄全桥,采用满堂支架分三次浇注完成,支架在预应力施工完成后一次拆除。
二、施工准备K钢筋采用钢筋加工厂集中加丄然后运至施工现场进行绑扎成型。
2、现场布置了三个导线点,三个水准点作为控制桥梁平面位置与空间位置得基准。
测设时必须保证三点联测,数据相互复核,以确保数据得准确。
3、施丄现场已经做到路通、电通;通往施丄现场得施工便道宽约4米,临时用水采用运水车运水。
4、各种必备得施工机械、工具、材料备齐,并在使用前试运行,保证了其状态得&好,对大型机械进行a点检査。
5、各种原材报监理见证取样并报实验室抽样检査合格后,方可用于施工,严禁不合格材料进场。
三、梁体混凝土得浇筑Is浇筑前准备工作在混凝土浇筑前,应对以下儿个方面进行检査验收。
(1)支架验收在浇筑询现场技术员与主管工程师必须对所有支架得连结点进行仔细检査,不得有松扣与顶托不密贴得现象。
(2)模板验收主要检査模板接缝就是否严密、模板儿何尺寸与支撑得稳固性。
(3)预埋件得验收;按照图纸逐一、重新复核预埋件得规格、数量、位置及加固质量。
预制箱梁技术交底

技术交底铜黄高速TH-C11合同段工程名称铜黄高速公路TH-C11合同段贺家沟大桥分部工程贺家沟大桥上部构造预制及安装分项工程贺家沟大桥箱梁预制桥梁作业队:现将贺家沟大桥预制箱梁施工技术交底如下,请接收后按以下内容认真执行。
一、施工范围贺家沟大桥左线起止桩号ZK108+401.5~ZK108+828.5,全长427m,共14跨70片箱梁;贺家沟大桥右线起止桩号YK108+402.5~YK108+799.5,全长397m,共13跨65片箱梁,总计135片箱梁。
二、施工准备1、场地建设⑴预制场内按照道路、制梁区、存梁区不同标准进行场内混凝土硬化,采用C20混凝土,场内道路硬化厚度不小于25cm,制梁区硬化厚度不小于20cm,存梁区硬化厚度不小于15cm,场内硬化控制好纵横坡排水,制梁区每台座四周在进行硬化时预留排水槽。
⑵预制场内施工用电、施工用水应布设专门线路。
⑶场地按照梁片养生的时间及台座数量设置足够的梁体养生用的喷淋养护系统,养生用水及蒸汽养生的管道提前布设,确保梁片的每个部位都能养护到位,尤其是翼缘板底面及横隔板部位。
⑷预制场内龙门吊走行轨道单独铺设,基础要满足承载力的要求,龙门吊安装完成后及时进行标定,方可投入使用。
2、台座⑴根据整体箱梁数量合理布设台座数量,并有一定的富余度,预制梁的台座应满足张拉要求,台座尽量设置于较好的地基上。
对于地质较差的进行灰土换填处理后用钢筋混凝土硬化,防止不均与下沉开裂。
台座与施工主便道要有足够的安全距离。
⑵底模采用厚度在6—8mm的通长钢板,平整度不大于2mm,两端高差不大于5mm,确保钢板平整、光滑,及时涂刷脱模剂,并采用有效措施防止底模污染。
⑶反拱度设置和分配按照设计预拱度的1/2且不超过2cm设置;台座侧边应顺直,有防止漏浆的措施。
⑷预制台座间距大于2倍顶板模板宽度,以便吊装。
⑸台座要满足不同长度梁片的制作,台座两侧用红油漆标明钢筋间距。
⑹存梁区地面充分压实,支垫材质采用有足够承载力的非刚性材料,且不污染梁底。
预制箱梁技术交底

预制箱梁施工技术交底技术交底记录年月日编号:浇筑砼的过程中要派专人对模板以及预埋件进行检查,重点检查模板内膜、预埋件的位移及外膜的松动等。
发现问题及时进行处理后继续进行浇筑。
砼的振捣要密实,防止过振、漏振。
顶板浇筑时,要采取措施保证顶板上下两层钢筋位置,如加设马凳等。
在浇筑砼时严禁在顶板钢筋网上踩踏。
在浇筑顶板混凝土过程中,要及时进行收面,收面时要保证梁板頂面平整。
在頂面混凝土达到初凝时及时进行拉毛处理,方向为横向拉毛。
梁板浇筑结束后要及时进行覆盖养护。
板梁混凝土浇注24小时以后,混凝土达到一定强度后可拆除外侧模板。
拆模板是注意从一端顺序拆除,不得碰撞混凝土表面,并及时覆盖洒水养生。
内模拆除时从一端分块拆卸、移出注意不要碰撞混凝土。
五、预应力工程当箱梁混凝土强度达到设计强度的90%以上,弹性模量到达100%,龄期达到7d后即可进行预应力的张拉,张拉预应力前应梁板全部模型进行拆除。
1、预应力筋下料:预应力筋下料要按照设计尺寸进行,切断预应力筋时应采用砂轮切割机,严禁使用电弧焊。
2、预应力筋穿束:预应力束应顺直,同一管道预应力束不应相互绞绕,两端工作长度应基本相等。
3、预应力筋张拉:预应力张拉采用两端对称张拉。
张拉程序为0—10%σk(初应力)—20%σk —100%σk(持荷2min、锚固)。
在张拉过程中千斤顶应缓慢给油,同时应做好张拉现场实际伸长量记录,当发现实际伸长量超过理论伸长量的±6%时应查明原因进行处理。
4、孔道压浆:在张拉结束后应尽快进行预应力孔道压浆工作以减少预应力损失。
孔道压浆前应对孔道进行清理,保证孔道顺畅、干燥、清洁。
压浆前应切除两端多余钢绞线,但是应保证锚固后的外漏长度3~5cm。
并堵塞锚固端预应力筋的空隙。
压浆浆体要严格按照试验配比进行拌制,各种外加剂要称量准确,压浆前要对水泥浆的稠度进行测定,水泥浆稠度宜控制在14~18s之间。
水泥浆在使用前和压浆过程中应连续进行搅拌,一般在30~40min范围内,对因延迟使用所致的流动度降低的水泥浆,不得通过加水来增加其流动度。
2~8#箱梁砼浇筑技术交底
2#~8#箱梁砼施工技术交底一、施工工艺:1.箱梁采用C50商品砼,坍落度控制12~15cm。
(因箱梁为高标号商品混凝土,因此在浇筑过程中施工员要密切注意现场实际并及时通知材料部门,由材料部门联系拌站进行商品砼的供应)。
2.箱梁砼安排夜间10:00以后施工,施工时安排1台汽车泵悬臂布料,汽车泵停靠在线路西侧的公交车道上,需临时封道,自行车及行人靠人行道侧通行,派人进行交通疏导。
3.浇捣流向纵向浇筑顺序:第一次砼:从梁一端向另一端推进,第二次砼:从梁一端向另一端推进。
4.箱梁砼分两次浇筑(第一次底板和腹板;第二次顶板),水平施工缝设置在箱梁顶板与肋板的交接处,砼浇筑至接缝上2cm,顶板施工时腹板上部浮浆凿除。
每次砼均要求一次连续进行,中间不留任何竖向施工缝。
5.浇捣工艺先浇筑底板砼(布料管直接下至底板面),使得底板砼有一定的时间凝结,减少腹板砼自底板面的溢出;再浇筑腹板砼,腹板砼分层厚度控制在400mm 以内,浇捣时应按照“一个坡度,斜面分层,一次到顶”的原则进行,每一点振动时间以20~30s及表面不再泛起灰浆为准。
6.现场配备6~7根振动棒(含3~4根Z35或Z50小型振动棒,用于端横梁及腹板等较狭窄部位的振捣),其中1根备用。
7.加强振捣控制,特别是钢筋密集处、箱梁倒角和齿块处、波纹管下部、锚垫板处、各类埋件处等,确保砼密实,同时应避免在振捣过程中发生波纹管移位、锚垫板移位等现象。
8.箱梁顶板表面砼初凝时,用铁板压实压光(除承轨台插筋范围)。
9.砼浇筑过程中指派专人看模、看铁,发现问题及时解决,第一次箱梁浇筑后,翼板底模上的砼必须清理干净。
10.加强砼养护:砼初凝、表面收水后立即表面覆盖麻袋,定期浇水养护,养护期间,应使其保持湿润。
养护时间不少于规范规定,一般不少于7昼夜。
砼养护期间或未达到一定强度前,为防止振动,应禁止通行,并严禁在表面堆放剩余物料。
二、安全要求1.箱梁混凝土浇筑施工,因涉及多工种、多机具的交叉配合作业。
预制梁安全及混凝土浇筑养护专项技术交底
预制梁安全及混凝土浇筑养护专项技术交底引言本文档旨在对预制梁的安全施工和混凝土浇筑养护的专项技术进行交底。
通过详细介绍预制梁的安全施工要点以及混凝土浇筑养护的关键技术,提高工人对预制梁施工的安全意识和技术水平,确保施工质量和安全。
预制梁安全施工预制梁安全施工是工程建设中至关重要的一环。
以下是一些预制梁安全施工的要点:1. 施工现场安全•施工现场要做好围挡,确保人员和设备的安全;•设置警示标志,标明危险区域并采取有效措施防止人员进入;•严格控制施工现场的交通运输,防止人员与机械车辆发生碰撞事故;•配备必要的消防设备,保证施工现场的消防安全。
2. 施工人员安全•所有参与预制梁施工的工人必须经过相关安全培训,熟悉工作流程和安全规范;•工人必须佩戴个人防护装备,如安全帽、手套、防护眼镜等;•严禁饮酒和吸烟,保持头脑清醒;•严禁在高处走动时携带工具或材料,确保施工现场的安全。
3. 预制梁运输和吊装安全•运输过程中,预制梁必须牢固地固定在运输车上,防止发生滑落或倾斜;•使用合适的吊装设备和方法,确保预制梁的稳定和安全;•吊装前要检查吊装设备的安全性和可靠性,确保吊装过程中不发生意外事故;•在吊装过程中,严禁人员站在预制梁下方,以防止发生意外伤害。
4. 预制梁安装安全•在预制梁安装前,要对安装场地进行检查,确保基础牢固、承载能力足够;•使用合适的设备和工具进行安装,避免人力操作超出安全范围;•严密监测预制梁的安装过程,如有异常应及时采取措施进行修正;•确保预制梁的精确对位,避免安装不准确导致的问题。
混凝土浇筑养护混凝土浇筑养护是保证混凝土结构质量的重要环节。
下面是一些混凝土浇筑养护的关键技术:1. 混凝土配合比•根据工程要求和现场实际情况,合理确定混凝土的配合比;•选择优质的原材料,确保混凝土的强度和耐久性;•来料搅拌和现场搅拌要按照相关标准进行,确保混凝土的均匀性和一致性。
2. 混凝土浇筑过程控制•在浇筑前,要准备好必要的施工设备和工具,保证施工流程的顺利进行;•控制混凝土的浇筑速度和均匀性,避免出现浇筑不足或过度的情况;•混凝土在浇筑过程中应尽量避免出现气泡、缺陷等问题;•混凝土浇筑时要注意施工现场环境的温度和湿度,防止冻融和过度干燥等问题。
预制预应力砼箱梁张拉及压浆技术交底
预制预应力砼箱梁张拉及压浆技术交底文档一:预制预应力砼箱梁张拉及压浆技术交底1. 张拉工艺1.1 张拉设备及工具准备1.2 预应力钢束穿线1.3 钢束张拉过程1.4 张拉力控制与监测1.5 钢束锚固2. 压浆工艺2.1 压浆材料准备2.2 压浆设备及工具准备2.3 压浆施工过程2.4 压浆质量控制与监测3. 安全注意事项3.1 张拉过程中的安全措施3.2 压浆过程中的安全措施4. 工艺交底内容4.1 工艺流程示意图4.2 张拉工艺参数表4.3 压浆工艺参数表4.4 安全注意事项提醒5. 附件附件一:张拉设备及工具清单附件二:压浆设备及工具清单附件三:工艺流程示意图附件四:张拉工艺参数表附件五:压浆工艺参数表附件六:安全注意事项提醒6. 法律名词及注释6.1 预制预应力砼箱梁:采用预应力技术对砼箱梁进行加固和加强的一种结构形式。
6.2 张拉力控制:在钢束张拉过程中,控制张拉力的大小和变化,以实现结构设计要求。
6.3 钢束锚固:通过固定钢束,保证预应力力的传递和结构的稳定性。
6.4 压浆质量控制:对压浆材料进行检测和监控,确保压浆质量符合规范要求。
文档二:预制预应力砼箱梁张拉及压浆技术交底1. 张拉工艺1.1 张拉设备及工具清单1.2 张拉工艺步骤1.2.1 钢束穿线1.2.2 钢束张拉1.2.3 张拉力监测1.3 钢束锚固技术1.3.1 锚固设备及工具清单1.3.2 锚固步骤1.3.3 锚固质量控制2. 压浆工艺2.1 压浆材料及工具清单2.2 压浆施工步骤2.2.1 压浆准备工作2.2.2 压浆施工过程2.2.3 压浆质量控制3. 安全注意事项3.1 张拉过程中的安全措施3.2 压浆过程中的安全措施4. 工艺交底内容4.1 工艺流程示意图4.2 张拉工艺参数表4.3 锚固工艺参数表4.4 压浆工艺参数表4.5 安全注意事项提醒5. 附件附件一:张拉设备及工具清单附件二:锚固设备及工具清单附件三:压浆材料及工具清单附件四:工艺流程示意图附件五:张拉工艺参数表附件六:压浆工艺参数表附件七:安全注意事项提醒6. 法律名词及注释6.1 预制预应力砼箱梁:一种在预制环境下进行预应力处理的混凝土箱梁结构。
箱梁混凝土浇筑技术交底记录.
施工技术交底记录2011年8月16日施管表 5工程名称小龙湾路跨外港河桥梁工程分部工程现浇混凝土箱梁分项工程名称上行桥箱梁第一次混凝土浇筑(腹板及底板)交底内容:一、施工原则:严格按照施工设计图纸、施工规范及施工方案进行施工。
二、浇筑顺序(详见附图):1、纵向浇筑顺序边跨1/3跨径及端横梁→中跨1/3跨径及中横梁→跨中及横隔板2、横向浇筑顺序底板与腹板、横梁根部→底板中部→横梁中部→腹板中部三、施工人员组织及责任划分项目经理:高大泉负责整个施工过程质量、安全、进度控制;项目副经理:陈川宁负责各方协调、质量、安进度控制项目技术负责人:李克鹏负责技术协调、技术指导、质量、安全、进度控制现场施工负责人:许同进负责泵车调度、混凝土供应协调、运输交通指挥、各班组之间协调配合质检负责人:王恩远负责混凝土浇筑质量检查与控制、各部位质量检查试验负责人:王利平负责对混凝土坍落度、和易性、泌水性进行检查,混凝土试件取样制作测量负责人:朱江负责对支架沉降进行观测、模板标高、几何尺寸进行监测班组负责人:岳胜负责混凝土班组、木工班组、钢筋班组、预应力班组施工人员动员、协调、小型施工机械配备砼班组负责人:王怀成负责混凝土班组施工人员动员、协调、小型施工设备使用钢筋班组负责人:负责混凝土浇筑工程中钢筋检查、加固、恢复,使之符合要求木工班组负责人:王怀成负责混凝土浇筑工程中支架检查与加固、模板检查与加固预应力班组负责人:负责混凝土浇筑过程中管道检查和加固、压浆排气孔检查与加固、混凝土浇筑后管道通孔检查,排除异物,使钢绞线不被漏出水泥浆凝固影响预应力张拉四、施工方法:1、工程概况:第一次浇筑混凝土方量为440 m3,其中底板220m3、端横30m3、中56m3、横隔10m3、腹板125 m3。
2、浇筑混凝土前各班组对箱梁各部位进行仔细检查:(1)、支架:检查钢管立柱支撑数量及焊接质量情况、检查贝雷梁连接节点情况。
(2)、模板:检查底模板下纵横向方木、木楔、腹板外模板加固情况、内模板几何尺寸及加固情况。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底 单位工程名称:吴家庄特大桥 编号: 分部工程名称 预制箱梁 交底部门 工程部 分项工程 混凝土工程 交底时间 2014-1-1 交底内容: 混凝土工程
吴家庄特大桥预制梁场预制箱梁梁体混凝土设计为C50。砼由专门的砼工厂拌制,砼的配合比及生产质量须满足以下性能要求:初凝时间≥6h,混凝土达到设计强度的95%后,且混凝土龄期不小于7d时,方可张拉预应力钢束。 砼的运输方式为装罐后用平板车运至梁场龙门吊机处再用天车起吊灌注。大罐要求严密不漏浆,并在使用前清除残渣和杂物,洒水润湿。 混凝土灌注前,应检查梁体线型是否正确,预应力管道、锚板、各种预埋件及预留孔洞有无遗漏,其位置是否准确,模板尺寸是否符合要求。经检查合格并办理签证后方可浇注混凝土。 一、混凝土浇筑 混凝土灌筑采用水平分层、纵向分段连续灌筑,由一端向另一端循序渐进的施工方法。灌筑厚度不得大于30cm。布料先从箱梁两侧腹板同步对称均匀进行,先灌筑腹板与底板结合处,然后将底板尚有空隙的部分补齐并及时抹平,再灌筑腹板,最后灌筑顶板。 底板混凝土灌筑时,天车分别从梁的一端两腹板沿腹板方向,边移动边灌筑混凝土。在两侧腹板上每侧梅花形布置附着式振动器,间距为2米,保证混凝土沿腹板浇至底板,灌入的混凝土应及时振捣,振捣宜采用φ50mm及φ30mm的插入式振动器。梁端两腹板混凝土灌筑时,采用同步对称灌筑腹板混凝土,防止两边混凝土面高低悬殊,造成内模偏移或其它后果。振捣方式与底板振捣方式相同。 当两腹板槽灌平后,开始灌筑桥面板混凝土。桥面混凝土也从一端开始,分段灌筑,向另一端连续灌筑。 灌筑两腹板梗斜处,为保证底板与腹板交接部位及其附近区域混凝土密实,应将振动棒插入模板预留孔内,沿周围振捣。 灌筑过程中,设专人检查模板、附着式振动器和钢筋,发现螺栓、支撑等松动应及时拧紧和打牢。发现漏浆应及时堵严,钢筋和预埋件如有移位,及时调整保证位置正确。 混凝土灌筑入模时下料要均匀,注意与振捣相配合,混凝土的振捣与下料交错进行,浇注底腹板时每次振捣按混凝土所灌筑的部位使用相应区段上的附着式振动器。 二、混凝土振捣 梁体混凝土灌筑采用附着式振动器并辅以插入式振动棒振捣成型,一般是梁体腹板、底板宜采用附着式振动器和插入式振动,桥面混凝土用插入式振动,辅以提浆整平机振动。混凝土振动时间,应以混凝土表面不再下沉、没有气泡逸出和混凝土表面开始泛浆为度,但亦不应少于半分钟,注意总结经验,掌握最佳的振动时间。 操作插入式振动棒时宜快插慢拔,垂直点振,不得平拉,不得漏振,谨防过振;振动棒移动距离应不超过振动棒作用半径的1.5倍(约40cm),每点振动时间约20s~30s,振动时振动棒上下略为抽动,振动棒插入深度以进入前次灌筑的混凝土面层下50mm为宜。灌筑过程中注意加强倒角、交界面以及钢筋密集部位的振捣。 三、刷毛、梁板表面处理: 当梁体顶板砼振捣完成后应及时用木抹进行平整处理,平整时采用水平尺量测,保证梁顶砼面的平整度以及横坡度;在砼初凝前用钢抹再次收抹以减少砼的收缩裂缝。顶板砼初凝后、终凝前,使用钢刷进行刷毛,将梁顶的浮浆刷掉、清扫并用洁净水冲刷干净。刷毛的梁顶面应平整粗糙、石料露出三分之一。混凝土初凝后,及时覆盖麻袋洒水养护。养护时间应不少于7天。混凝土强度达到3MPa后,可拆除侧、端模。拆模时要注意防止碰掉梁体边角砼。 施工要点: 混凝土灌注前,应检查梁体线型是否正确,预应力管道、锚板、各种预埋件及预留孔洞有无遗漏,其位置是否准确,模板尺寸是否符合要求。经检查合格并办理签证后方可浇注混凝土。 振捣时不得碰撞模板,钢筋及预埋件,防止漏振、欠振,也要避免过振,每个振捣部位以混凝土不再沉落,不再出现气泡,表面平坦泛浆为度。施工时应设专人检查,发现异常及时处理。砼在灌注过程中,检测站要随机抽样试件。 混凝土初凝后,及时覆盖麻袋洒水养护。养护时间应不少于7天。混凝土强度达到3MPa后,可拆除侧、端模。拆模时要注意防止碰掉梁体边角砼。 质量保证体系及措施:
⑴、原材料选用及砼配合比设计; ⑵、钢筋保护层厚度、预埋件的埋设定位; ⑶、模板的设计、加工、清洁、安装及拆除,脱模剂的选用; ⑷、砼的拌制、输送、浇注和养护; ⑸、施工缝的处理; ⑹、预埋件处理、螺栓孔及缺陷修补; ⑺、成品保护。 混凝土配合比设计及施工: ⑴、箱梁外观质量的提高,必须选择符合规范规定和满足设计要求的水泥、细骨料、粗骨料、外加剂、拌和用水、粉煤灰、矿粉等原材料。 ⑵、混凝土的配合比设计 箱梁混凝土为泵送混凝土,混凝土配和比的优化设计及在实际施工中的均匀一致性是确保其外观质量的关键,尤其是能从根本上控制混凝土表面的色差。在保证混凝土内在质量的同时,为提高混凝土的外观质量,混凝土配合比设计时采取以下几项主要措施,使配制的混凝土具有良好的和易性,不泌水、不离析。 ①、混凝土的配合比通过设计和试配选定,试配时使用施工实际采用的材料,在具体施工中还根据实际情况进行调整,确保箱梁在施工中混凝土配合比的一致性。 ②、砼在满足泵送混凝土要求的前提下尽量减少粉煤灰的用量,以减轻粉煤灰对混凝土外观质量的影响。 ⑶、混凝土施工质量检测与控制 混凝土的拌制、输送、浇筑及养护是箱梁混凝土施工中的重要工序,直接影响着混凝土的内在质量和外观质量,如外表颜色、外型轮廓尺寸、表面平整度、蜂窝麻面和表面裂纹等缺陷程度。 ①、混凝土拌制配料时,应对骨料的含水率进行适时检测,并据以调整骨料和水的用量,以确保混凝土配和比的一致性。外加剂由专人负责计量,精度控制在±1%以内。 ②、混凝土搅拌时间经试验确定,操作时严格按设备出厂说明书的规定和规范要求进行。 ③、砼拌制必须逐盘计量,其计量结果偏差应符合相关规定。每次砼生产前,应对计量设备进行零点校核。 ④、混凝土拌和时,试验人员全过程跟踪并按现行国家标准《混凝土搅拌机技术条件》(GB9142)的规定进行检测,保证混凝土拌和均匀性。 ⑤、应随时检测砼拌和物的坍落度,以判别拌和物的配合比是否与要求有较大差异。检测坍落度时,还应观察砼拌和物的粘聚性和保水性。如有较大差异时,应立即查明原因,并处理解决后方可投入使用。 ⑥、混凝土30cm 厚度分层以设计的顺序和方向浇筑。缩短上、下层混凝土浇筑间隔时间,在振捣上层混凝土时振捣捧插入下层混凝土50~100mm,使上下层混凝土融为一体。 ⑦、混凝土振捣使用插入式振捣器,移动间距不超过振捣器作用半径的1.5 倍,与侧模保持50~100mm 的距离,振捣时间一般控制在30s 左右,振捣棒快插慢拔,保证混凝土振捣密实,不出现漏振、欠振或过振。 ⑧、振捣模板和预应力钢束附近的混凝土时,既要保证振捣到位,又不得碰撞模板、钢束和预埋件、绑扎好的钢筋。 ⑷、特殊天气情况下的混凝土施工 箱梁混凝土的施工经过冬期及雨期,为确保混凝土的内外质量,在施工时,根据各个时期的特殊天气情况采取相应的控制措施。 ①、冬期施工期间,混凝土拌制时,严格控制混凝土的配和比、坍落度及拌制混凝土用的各种材料的温度。混凝土拌和投料前,先用热水冲洗搅拌机,然后加入骨料、水进行搅拌,最后加入水泥搅拌,根据实际情况延长搅拌时间。当材料原有温度不能满足需要时,对拌和用水进行加热。浇筑完成后,在混凝土的抗压强度达到设计强度的40%前,继续保温养护,直到满足抗冻要求。 ②、雨期混凝土施工时,避开大风大雨天气。经常测定砂石料的含水量,及时调整砂石和水的用量;在泵送及浇筑现场搭设临时防雨设施。 ⑸、混凝土养护 ①、一般气候条件情况下,混凝土采用洒水养护。为防止污染混凝土面,养护用水采用自来水不间断洒水,保持混凝土表面一直处于湿润状态,时间不能少于7 天,同时也可避免了混凝土表面出现干湿循环。 ②、冬期施工时,对混凝土外露面进行覆盖保温,当模板未拆除而大气温度过低、单靠模板不能正常养护混凝土时,模板外周用彩条布包裹蓄热;当模板拆除混凝土须继续养护时,混凝土外露面用土工布覆盖,并在土工布外部包裹一层彩条布,必要时在迎风面搭设防风设施。 四、预埋件、螺栓孔的修饰处理 ⑴、修补修饰材料选用 为了保证修补的部位与周围混凝土表面颜色一致,所有使用的修补修饰材料统一经试验室严格试配,试配结合实际施工条件展开,并根据同龄期混凝土试块色泽的具体情况进行。 ⑵、修补处理 模板拆除后,及时检查工程用预埋件的外露表面与周围混凝土面的平顺情况,遇到错台,用打磨机仔细打磨混凝土毛边,使埋件表面与周围混凝土面衔接顺畅。对于即将投入使用的外露预埋铁件,先清理其表面,当在其面上焊接构件完成后,与构件一起进行防锈处理;对于以后使用的外露预埋铁件,在清除其表面的浮渣后,立即对预埋前未进行防锈处理的铁件进行防锈处理。 混凝土浇筑的通病与防治 1、壁厚超差 生产中由于梁内模固定较难,稍有疏忽,容易使内模移位,以至梁壁厚超差。 (1)引起梁壁厚超差的原因: a插入式振捣器先工作部位,梁壁超厚,反之侧超薄。 b砼拌和物一次投料过多处,梁壁超厚,反之侧超薄.。 (2)为避免梁壁厚超差,将采取以下措施: a在内模周围在投料前,除绑扎砼保护层垫块外,用临时插木杆插紧,使内模固定。插入式振捣器的振动棒不得直接与模板接触,从而减小模板的震动。
