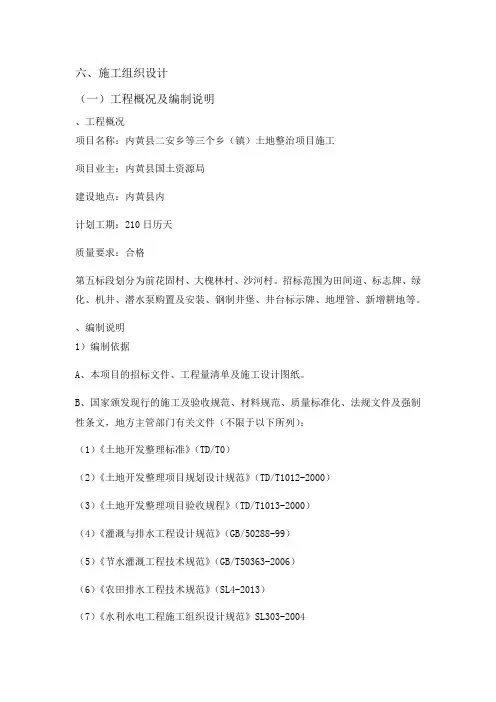

六、施工组织设计(一)工程概况及编制说明、工程概况项目名称:内黄县二安乡等三个乡(镇)土地整治项目施工项目业主:内黄县国土资源局建设地点:内黄县内计划工期:210日历天质量要求:合格第五标段划分为前花固村、大槐林村、沙河村。
招标范围为田间道、标志牌、绿化、机井、潜水泵购置及安装、钢制井堡、井台标示牌、地埋管、新增耕地等。
、编制说明1)编制依据A、本项目的招标文件、工程量清单及施工设计图纸。
B、国家颁发现行的施工及验收规范、材料规范、质量标准化、法规文件及强制性条文,地方主管部门有关文件(不限于以下所列):(1)《土地开发整理标准》(TD/T0)(2)《土地开发整理项目规划设计规范》(TD/T1012-2000)(3)《土地开发整理项目验收规程》(TD/T1013-2000)(4)《灌溉与排水工程设计规范》(GB/50288-99)(5)《节水灌溉工程技术规范》(GB/T50363-2006)(6)《农田排水工程技术规范》(SL4-2013)(7)《水利水电工程施工组织设计规范》SL303-2004(8)《混凝土结构工程施工质量验收规范》GB/50204-2002(9)《混凝土质量控制标准》(GB50164-2011)(10)《水利水电工程施工测量规范》(DL/T5173-2003)(11)《通用硅酸盐水泥》(GB175-2007/XG2-2014)(12)《钢筋焊接及验收规程》(JGJ18-2012)(13)《水工混凝土施工规范》(DL/T5144-2001)(14)《机井技术规范》(SL256-2000)(15)《渠道防渗工程技术规范》(SL18-2004)(16)《水工混凝土外加剂技术规程》(DL/T5100-1999)(17)《砌体工程施工及验收规范》(GB50203-2002)(18)《水利水电建设工程验收规程》SD223-99(19)《水工混凝土钢筋施工规范》(DL/T5169-2002)(20)《水利水电工程模板施工规范》(DL/T5110-2001)(21)《公路桥涵设计通用规范》(JTGD60-2004)(22)《路基设计规范》(JTGD30-2004)(23)《公路工程技术规范标准》(JTGB01-2004)C、公司有关质量、安全及现场文明施工管理等企业标准。
场地平整施工组织设计—技术标

投标文件(技术标)招标编号:(同招标文件)项目名称:工程名称:投标单位(盖章):法人代表(或委托代理人)(签字或盖章):联系电话:签发时间:2022年1月19日投标文件(技术标)招标编号:项目名称:工程名称:投标单位(盖章):法人代表(或委托代理人)(签字或盖章):联系电话:签发时间:2022年1月19日目录一、施工方案与技术措施 (4)二、质量管理体系与措施 (10)三、安全管理与文明施工 (12)四、环境保护管理 (16)五、农民工实名制管理 (18)六、工程进度计划及措施 (22)七、资源配置计划 (23)一、施工方案与技术措施1.1施工总布置1.1.1.项目概况项目名称:项目场区平整招标标段:第三标段招标范围:项目区块6、7、8范围内土方(挖、装、运)全部工作内容工程内容:(1)包括但不限于的工作内容包括:土方开挖、装车、运输。
(2)具体详见清单。
工程建设地点:工期要求:质量标准:1.1.2.施工现场情况1、场地情况:道路畅通,施工条件良好。
2、临时设施设置情况:临建设施由投标方自行解决(费用已包含在投标报价中)。
3、现场机械配置:本工程施工所需使用的施工机械(包含大型机械进出场及安拆)均由投标人自行解决(费用已包含在投标报价中)。
4、现场生活区设置:投标人自行解决施工管理人员及施工作业人员的住宿问题(包含床、铺盖、灶具、燃气等生活必备用品),生活区内的卫生及日常维护等费用由投标人自行解决。
5、施工用水、电:招标单位提供水、电接驳点。
投标单位自行解决并承担施工用水接驳点至施工现场的相应费用,投标人自行解决施工用电接驳点至二级配电箱及以下部分电气设备及日常维护检查(施工用水用电费用由投标人自行承担,且由投标人自行缴纳)。
6、施工作业面:招标人提供作业场地和作业面,投标人必须在招标人指定的作业面内施工,严禁超出指定作业面。
7、材料:工程施工所需使用的施工材料均由投标人自行解决,费用已包含在投标报价中。
土地平整技术标

目录第一章工程概况第二章主要施工方法第三章拟投入的主要物资计划第四章拟投入的主要施工机械计划第五章劳动力安排计划第六章确保工程质量的技术组织措施第七章确保安全生产的技术组织措施第八章确保工期的技术组织措施第九章确保文明施工的技术组织措施第十章施工总进度表或施工网络图第十一章施工总平面布置图第十二章有必要说明的其他内容(附表)第一章工程概况一、总述1、工程名称:荆门市新博物馆场地平整工程2、建筑面积:36045.86㎡3、工程概述荆门市新博物馆场地平整工程,工程包括土方开挖、回填、场地内取土外运,计划开竣工日期为2016年3月至2016年4月。
二、编制依据1、该工程招标文件。
2、该工程项目场地土方总体详细规划图纸。
3、有关工程设计、施工验收标准和规范、规程。
4、本工程施工实际场地条件;5、国家现行的施工及验收规范和验评标准:三、工程总体目标1、工程质量目标确保工程质量达到达到国家现行施工验收规范合格等级标准。
2、工程工期目标根据同类型工程的施工经验及我公司实力,我公司将整个工程的总工期定为45日历天。
暂定开工日期:2016年3月暂定竣工日期:2016年4月3、安全生产目标严格按设计图纸及说明、招标文件的要求以及国家现行的安全生产操作规范、规程精心施工,确保本工程的安全生产目标达到:伤亡事故为零。
4、文明施工目标在施工中我公司将按荆门市文明施工的各项规定和我公司内部的形象管理标准来管理整个施工现场,创建一流的文明施工工地,把工地建成景点式施工现场。
场内各种建筑材料堆码成垛,实行禁烟无垃圾管理。
5、服务目标信守合同,密切配合,认真协调及各方的关系,主动接受政府主管部门、业主、监理等的控制及监督。
6、环境保护目标在确保工程质量和工期的前提下,严格树立环保意识,采取有效措施减少施工噪音和环境污染,自觉保护场地内各种设施,保证现场工作人员和周边居民的正常生活和工作。
四、施工总体安排为确保荆门市新博物馆场地平整工程在2016年4月份顺利完成工期目标,我公司计划采用先主后次,主次结合是施工理念。
土地综合整治技术标方案

土地综合整治技术标方案一、前言随着城市化进程的不断推进,土地资源的综合整治已成为促进可持续发展的重要任务。
土地综合整治技术标方案的制定,对于合理利用土地资源、提高土地利用效率、改善生态环境具有重要意义。
本文将详细介绍土地综合整治技术标方案的主要内容和实施措施。
二、综合整治目标1. 提高土地利用效率:通过土地开发与重产业结合,以实现对土地资源的合理利用和优化配置,提高土地利用效益。
2. 改善生态环境:通过保护和修复生态环境,改善土地质量,推动绿色发展。
三、技术标方案内容1. 土地整治设计:根据综合整治目标,制定土地整治设计方案。
考虑土地资源类型、利用现状和市场需求,合理规划土地利用布局。
同时,充分考虑环保、生态、社会经济等因素,确保整治项目可持续发展。
2. 土地资源调查与评估:开展土地资源调查与评估,了解土地资源的类型、质量、用途等情况。
评估土地资源的价值和潜力,为土地综合整治方案的制定提供科学依据。
3. 土地利用规划与管控:根据土地综合整治的目标,制定土地利用规划与管控措施。
明确土地的开发利用范围和方式,限制不合理利用行为,保护耕地和生态环境,推动土地资源的可持续利用。
4. 生态环境保护与修复:对于受到破坏的生态环境进行修复,通过生态植被的恢复和污染治理等方式,提高土地质量和生态环境的稳定性。
5. 产业转移与升级:对于传统农业生产和工业产业布局不合理的地区,进行产业转移与升级。
通过引进高新技术产业和现代农业生产模式,提升土地的产业附加值和可持续发展能力。
四、实施措施1. 政策支持:制定相关的政策和法规,为土地综合整治提供政策支持和保障,包括优惠税收、土地使用权补偿等措施。
2. 资金投入:加大投入力度,通过财政资金、金融机构融资等途径,支持土地综合整治项目的实施。
3. 技术支持:培育土地综合整治技术人才,加强技术研发和推广应用,提高综合整治的技术水平。
4. 能力建设:加强相关部门和机构的能力建设,加强综合整治规划、项目审批和监管等工作。
土地整理项目技术标

土地整理项目施工组织设计内容简介第一章综合说明第二章施工总体计划第三章主要分部分项工程的施工方案及施工方法第四章施工进度计划及保证措施第五章施工现场平面布置第六章质量保证措施第七章安全保证措施第八章文明施工现场措施第九章劳动力安排计划第十章主要施工机械设备计划第十一章合理化建议附表:1。
拟投入的主要施工机械设备表2.劳动力计划表3.计划开竣工日期和施工进度网络图4.施工总平面布置图5.临时用地表第一章综合说明1。
工程简况主要工程为:机井施工(打井);输电线路、及配电设备安装等;土地平整、PVC供水管道安装;田间道、生产路、排水沟;井室及机电安装工程等。
质量要求:合格.工期要求:2010.10.1~~2010.12.312。
编制依据⑴招标文件、招标图纸、初步设计报告、初步设计图册、澄清及补遗文件;⑵现场踏勘资料及环境调查成果;⑶国家、行业及地方有关施工标准、规范及法律、法规,引用标准和规程规范;⑷我公司长期积累的类似工程施工实践经验和研究成果。
3。
编制原则⑴以施工质量高于一切为根本宗旨。
⑵按计划工期为前提配备劳动力﹑材料和机械设备,并考虑一定的保证系数.⑶坚持以人为本的原则,合理配置生产要素,坚持以机械化施工为主,人工辅助的总体指导思想,充分考虑该地区施工期短的条件,投入足够的人员﹑精良的机械设备进场,提高机械化程度,降低施工人员的劳动强度。
⑷科学合理的施工组织设计,遵循技术先进可行﹑经济合理﹑安全可靠的原则,认真阅读研究招标文件,严格遵照招标文件中对质量﹑工期﹑安全﹑环保等要求,结合工程实际编制。
⑸突出重﹑难点工程。
本工程对农田水利工程施工作为重难点工程,编制工程施工组织设计.⑹施工最大限度的减少对环境的影响。
遵照国家、当地政府及招标文件对环境保护的规定,制定完善的施工阶段和完工阶段的水土保持﹑植被保护和环境保护等措施。
⑺采取平行作业、流水作业、顺序作业形式组织施工.⑻坚持专业化施工.安排技术水平高、施工经验丰富的专业人员组建施工队伍施工。
土地整理项目施工技术标

⼟地整理项⽬施⼯技术标新疆⽣产建设兵团农七师⼀三七团⼟地整理项⽬施⼯(⼆标段)施⼯组织设计⼀、⼯程概况1.1⼯程概况本⼯程为农七师⼀三七团⼟地整理项⽬施⼯,主要内容为:⼟地平整、农⽥⽔利、⽥间道路及其他⼯程等。
项⽬承担单位为新疆⽣产建设兵团⼟地整理储备中⼼,项⽬实施单位为新疆⽣产建设兵团农七师⼀三七团。
建设地点在⼀三七团境内,本标段为泉沟农场⽚,位于东经85°56′15″-85°59′40″,北纬44°32′31″-44°35′39″之间。
项⽬区总⾯积1903.15hm2,总建设规模1896.56 hm2。
1.2⾃然条件项⽬区属于典型的欧亚⼤陆性北稳带⽓候。
风多、⼤,空⽓⼲燥。
湿度⼩。
年降⽔量最多144.1毫⽶,降⽔时间集中在4⽉-9⽉,且多数时间下阵⾬,蒸发量⼤。
泉沟⽓候特点为冬季⽆积雪或少雪,春季升温慢,春秋季⼤风多。
泉沟分场地表⽔主要来源与泉沟⽔库,泉沟⽔库每年向泉沟分场⽚区供⽔2500万m3。
地下⽔埋深2-30⽶。
1.3地形地貌及⼯程地质项⽬区所在⼀三七团位于准葛尔盆地西北边缘的乌尔⽲垦区,地势西北⾼,东南底。
地貌基本类型为⼭地和盆地。
项⽬区四⾯环⼭,中部地形平坦开阔,泉沟位于奎屯市北郊20Km,东西宽约3-4.2Km,南北长约10.44Km。
地势平坦。
1.4交通状况项⽬区所在范围交通便利,距团部318 Km有217国道,团场内公路四通⼋达,主⼲公路通往各连队,团部与所属单位形成公路⽹。
便于项⽬的实施。
1.5⼯程⼯期⽬标本⼯程计划⼯期⼀年,2006年-2007年。
开⼯时间以监理下达的开⼯令为准。
1.6⼯程质量⽬标本⼯程坚持以质量第⼀经营理念为宗旨,以规范⼯程质量管理为重点,制定该⼯程质量⽬标交验⼀次合格,达到国家⼟地开发整理项⽬验收规范合格标准。
⼆、施⼯总平⾯布置2.1施⼯现场总体布置原则根据本⼯程的特点和施⼯现场的实际情况,以及考虑施⼯现场综合管理措施等,初步确定将⽣产、⽣活区、项⽬部基地设在施⼯现场附近。
土地整治技术标

一、主要施工办法土地平整1、测量放样根据设计单位提供的坐标控制点及水准测量点,用测量仪器进行放线定位,并用木桩做好标志,定出挖填区域及挖填深度。
根据测量结果和设计图纸进行土方平衡计算,制定合理的土方作业计划和就近调度方案,在一个区段范围内尽量做到挖填平衡,土方场地运输控制在推土机的经济推距内30米以内。
如存在较大差错时,邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,按规定的变更程序进行变更。
高程复核完后,则对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是进行处理,以保证施工机械及人员的安全和耕作侧防渗能力。
2、表土剥离认真控制剥离厚度,剥离的表土中不得含有石块和杂物,剥离表土必须集中堆放,不得与弃土混堆。
必要时用塑料布遮盖,避免暴雨淋刷而使土壤流失。
3、地块平整(人工平土)表土剥离后,应及时填写相应的隐蔽工程验收报告,经监理单位验收签证合格后,才可进行地块平整。
平整应根据不同地形坡度,因地制宜整治成不同规格耕作田块。
在平整过程中应采取就近原则,尽量做到挖填平衡,对于填土地块要用推土机或其它设备进行推平、压实,使其形成具有较好防渗、防漏性能的隔离层,整个基础垫层应有1%~2%的平整度坡度。
4、表土回复控制把原来收集的表土摊铺到地块上,土层厚度满足设计或规范要求,切实保证表土质量,一般厚度大于30cm,回填时要分阶段进行。
做到先填生土,后填熟土,同时,铺完后地面高程与设计高程误差不应超过3cm。
回填的表土中不得有石块(卵石)、砂砾石、草根等杂物,若有必须彻底清除干净。
5、土石方工程对填方区域采用振动辗反复辗压,对原土石作自然含水量及标准容重试验。
挖方段表土清除后,再用挖掘机配合自卸汽车进行挖运作业。
所有挖出的土方,除预留部分可用于填方的土料就近堆放以外,其余均运至河道、沟渠等填方位置堆放。
回填土方区应设专人严格掌握卸土位置和土壤分类,采用竹杆标出分层厚度和配合推土机平场,确保填土厚度以及表面平整和横向坡度。
基本农田整理土地平整技术标完整版

目录第一章编制原则及编制依据第二章工程概况及工期要求第三章施工准备第四章施工组织及部署第五章主要施工方法第六章主要材料的投入计划安排第七章工程投入的主要施工机械设备及进场计划第八章劳动力安排计划第九章确保工程质量的技术组织措施第十章确保安全生产的技术组织措施第十一章保证工期的技术组织措施第十二章确保文明施工及环境保护的技术组织措施第十三章施工进度计划及进度网络图第十四章施工总平面布置第一章编制原则及编制依据1.编制原则根据**市**等两个镇基本农田(血防)“兴地灭螺”工程土地整理项目合同编号:HBGD/XT2008-11/SG-8施工招标文件规定的内容和相应的技术标准,在勘察现场的基础上,对本标段进行了认真研究和分析,同时考虑了各种自然因素的影响及运输道路、料源、民情等施工条件的制约,并结合我单位的实际情况,依如下程序编制了本标段的施工组织设计。
(1)严格执行基本建设程序和施工程序;(2)认真执行招标文件要求和双方约定条款;(3)充分利用有限的时间和空间组织施工的原则;(4)采用流水作业组织施工,积极采用网络计划技术进行施工组织与管理,确保人尽其力、物尽其用的原则;(5)施工工艺与机械设备配套的优选的原则;(6)最佳技术经济决策的原则;(7)专业化分工紧密协作相结合的原则;(8)供应与消耗的协调原则;(9)坚持质量第一、积极进行全面质量管理,确保工程质量与施工,切实贯彻施工技术规范操作规程和制度的原则;2.编制依据(1)**市**等两个镇基本农田(血防)“兴地灭螺”工程土地整理项目工程合同编号:HBGD/XT2008-11/SG-8施工招标文件。
(2)**市洗脚湖高产农田建设示范项目工程合同编号:HBGD/XT2008-11/SG-6施工招标答疑文件。
(3)**市**等两个镇基本农田(血防)“兴地灭螺”工程土地整理项目工程合同编号:HBGD/XT2008-11/SG-6现场调查的实际情况。
(4)《土地开发整理标准》等相关施工规范和验收标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、主要施工办法土地平整1、测量放样根据设计单位提供的坐标控制点及水准测量点,用测量仪器进行放线定位,并用木桩做好标志,定出挖填区域及挖填深度。
根据测量结果和设计图纸进行土方平衡计算,制定合理的土方作业计划和就近调度方案,在一个区段范围内尽量做到挖填平衡,土方场地运输控制在推土机的经济推距内30米以内。
如存在较大差错时,邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,按规定的变更程序进行变更。
高程复核完后,则对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是进行处理,以保证施工机械及人员的安全和耕作侧防渗能力。
2、表土剥离认真控制剥离厚度,剥离的表土中不得含有石块和杂物,剥离表土必须集中堆放,不得与弃土混堆。
必要时用塑料布遮盖,避免暴雨淋刷而使土壤流失。
3、地块平整(人工平土)表土剥离后,应及时填写相应的隐蔽工程验收报告,经监理单位验收签证合格后,才可进行地块平整。
平整应根据不同地形坡度,因地制宜整治成不同规格耕作田块。
在平整过程中应采取就近原则,尽量做到挖填平衡,对于填土地块要用推土机或其它设备进行推平、压实,使其形成具有较好防渗、防漏性能的隔离层,整个基础垫层应有1%~2%的平整度坡度。
4、表土回复控制把原来收集的表土摊铺到地块上,土层厚度满足设计或规范要求,切实保证表土质量,一般厚度大于30cm,回填时要分阶段进行。
做到先填生土,后填熟土,同时,铺完后地面高程与设计高程误差不应超过3cm。
回填的表土中不得有石块(卵石)、砂砾石、草根等杂物,若有必须彻底清除干净。
5、土石方工程对填方区域采用振动辗反复辗压,对原土石作自然含水量及标准容重试验。
挖方段表土清除后,再用挖掘机配合自卸汽车进行挖运作业。
所有挖出的土方,除预留部分可用于填方的土料就近堆放以外,其余均运至河道、沟渠等填方位置堆放。
回填土方区应设专人严格掌握卸土位置和土壤分类,采用竹杆标出分层厚度和配合推土机平场,确保填土厚度以及表面平整和横向坡度。
每层横坡应不小于2%以利排水。
碾压应按先轻后重、先静压后振压的原则进行,轮迹重叠宽度不得小于15cm,并由两边缘向中间推进。
6、土地翻耕机械施工及培肥表土剥离后,根据测量放样,用机械挖取高于设计田面标高的土方回填至附近低于设计田面标高田块以及附近旧沟渠和坑洼地。
局部高差较大处,由装载机装运土方回填,尽量做到挖填同时进行。
开挖及回填时应保证表土回填前田块有足够的保水层。
土地翻耕后及时培肥。
7、土埂施工土埂施工时,先根据现场定位点,按照设计要求放出各道田埂位置,再进行施工。
田埂采用原土夯实,在打夯过程中应注意分层夯实。
表土回复经监理验收合格后,按设计要求进行田埂施工;田埂夯筑要顺直,防止漏水,在田埂内侧用粘性土涂抹夯实,放水试蓄。
田埂外侧应选择粘性较强的土壤,逐层压实后修坡,拍打结实。
对于超过1米以上的田埂应种植草皮;当田坎高度较大时,下部设置浆砌卵石或浆砌砖基础,混凝土预制板作防渗护坡处理,上部或以混凝土压顶。
土埂填方应先清除表土后根据实际标高情况确认该标高满足要求,确认后进行原地面振动夯实,直到密实度检测符合要求后才能开始逐层回填。
回填前应先作试验段,采用进场打夯机夯实,报请监理工程师审批后作为土方回填施工依据。
8、坡改梯测量定位时,严格按施工设计图分别用木桩标示出梯田平面位置,在梯田田埂采用每20米加密桩的方式标示出来。
坡改梯田部位按每30米的方格网进行打点测量,并用白灰在测点旁标示出挖除高度和填方高度。
然后在挖填交界处用白灰撒线,以控制施工机械的操作。
在田埂施工完成后,用挖掘机配合推土机首先将耕作土全部清除并堆放于每一梯田的一角,然后用挖掘机配合推土机将坡按设计要求推平,用压路机碾压至合格。
土方平整合格后,方可进行耕作土的回填工作,其要求是厚度均匀、平整一致。
浆砌卵石田埂:土方开挖→坡面削坡→土方夯实→修筑浆砌卵石埂→混凝土压顶→交工验收。
将田埂进行机械土方开挖及人工挖运淤泥流沙进行清理、坡面修筑、坎埂压实,对田埂硬化可采用浆砌卵石埂,现浇C20砼压顶。
清除表土及接触层的杂草,坡地分层夯实起埂,直至修到坎顶,埂顶宽30cm,上游埂高出梯田20cm,下游埂高根据坡面倾角和梯田宽度计算确定,起埂宽度视地面坡度而定,设计梯田田块宽度采用8m~40m,长度为30~60m,土埂高度控制在以内,边角地带,随地形布局为不规格田块。
田坎外坡倾角为70°,内侧倾角为80°。
护埂的浆砌卵石宽为30cm,高30cm,埂顶采用C20砼压顶,护坡内侧坡取直,外侧坡比70度。
每台梯田为了便于田间排水,顺在梯田背面开挖背沟。
二、拟投入的主要物资计划、施工机械主要物资计划拟投入本标段的主要施工机械表拟配备本标段的试验和检测仪器设备表三、劳动力安排计划劳动力计划表单位:人注:本计划表以每班八小时工作制为基础的。
四、确保工程质量的技术组织措施质量为本、顾客至上、科学管理、持续改进”是我公司的质量方针,在施工过程中,严格管理、科学施工、保质、保量、按时完成工程施工任务,争创优良工程,是我公司生产经营的一贯做法,为了确保工程质量,我公司将采取以下质量保证措施。
(一)建立健全完整的、严格的、科学的质量保证体系工程项目部在公司工程部的严格监督、指导下,建立完整、严格、科学的质量监督、检查保证管理制度,并逐一落实,各负其责。
各施工管理人员必须持证上岗,且需考核及格后方可上岗。
(二)工程质量总体保证措施1、质量目标:合格工程。
严格按照设计、国家规范、规程和ISO9001:2000质量认证体系组织、管理施工,保证工程质量达到合格标准,争创优良工程。
2、保证进场工程材料的质量工程质量的好坏,工程材料的供应质量是基础。
在工程材料采购上,我公司实行公司与工程项目部双把关制度。
工程上的各种材料、成品、半成品、构配件及设备,必须严格要求供方提供产品样品及出厂合格证和质量检验检测报告,并且报送监理部门,抽样送指定的质量检验中心进行复检,凡经检测不合格的材料,一律不得进场使用,检验合格的材料经监理检查认可后,方可进场使用。
工程所用材料必须严格执行进货检验制度,对沙石、水泥、商品砼等材料,按双保制度进行质量控制。
3、明确责任,提高管理、施工人员素质为了提高工程项目施工、管理的整体水平,不断提高施工人员的素质,使质量保证措施落实到位,我们拟采取以下措施:(1)工程开工前,由公司工程部及项目总工对工程施工管理人员进行施工图纸会审及技术交底,使每个施工管理人员明确自己的责任、任务,做到分工明确,奖罚分明,以此来加强、提高施工管理人员及施工班组的责任心及创优积极性,保证工程的质量。
(2)工程施工前,项目部经理要根据情况,组织工长、技术员学习、熟悉施工图纸、有关规范、标准等技术资料。
分项分部工程施工前,要对施工班组进行全面、详细的技术、质量、安全等施工细节的书面交底工作,未进行交底一律不准进场施工。
(3)工程项目部每天召开一次质量例会,组织施工管理人员学习施工图纸、有关规范标准及上级有关质量的文件,并汇报、分析当天施工质量情况,安排、布置明天的施工任务等。
(4)施工管理人员必须收集与施工有关的技术、质量、安全管理资料,且要与施工同步进行。
4、坚持施工技术、质量交底制度分项分部工程的技术交底由项目总工交底。
内容包括施工技术、质量及安全等有关的施工相关技术事宜,交底以书面文字为主,口头为辅,要求交底人员和施工班组长签字认可。
5、严格工序质量管理对于每道工序施工,都要进行技术交底工作,坚持“自检、专检、互检”三检制度,坚持每道工序质量符合设计规范要求后,方可进行下道工序施工的原则。
凡是发现工序质量不符合设计规范要求的,要及时进行返工处理,并追究有关人员的责任,以防下次犯同样的错误。
6、坚持施工质量检查验收制度(1)施工过程中接受质监部门、业主、监理、公司工程部等的检查、监督,凡不符合设计规范要求的坚决返工处理;(2)施工过程中,坚持“三检”制度,以设计、有关规范为标准,凡不符合设计、规范要求的,一律返工处理;(3)坚持工序交接验收制度,凡上道工序不验收或验收不符合设计、规范要求的,不准进入下道工序施工;(4)公司工程部成立专门的工程技术、质量、安全检查小组,对工程的施工技术、质量、安全进行全面的指导和检查,以确保工程质量。
(三)工程质量管理制度1、施工过程的质量管理(1)施工人员必须认真熟悉设计图纸及质量要求,做好图纸会审工作,施工时必须按设计图纸和会审纪要的内容施工,不得随意更改。
(2)在编制施工组织设计和施工方案时,必须制定保证工程质量各项技术措施及质量要求等条款。
(3)公司各级技术负责人要逐级负责做好技术交底工作,技术交底记录要写明技术质量标准及保证质量的施工方法和措施。
(4)对原材料、半成品进场以前,须先取样验收合格后方可进场,成品材料进场必须要有生产厂的出厂合格证书。
不合格的成品材料一律不准使用。
(5)所有施工人员必须严格按建设单位根据工程的性质指定的施工规范进行操作和施工。
(6)施工过程中,技术人员要不断收集、整理各类技术资料及各种签证的原始记录。
(7)发生工程质量事故,要及时组织力量进行调查处理,查出原因追究责任,并按规定及时逐级上报,不得拖延或隐瞒不报。
2、工程质量检查(1)工程质量的评定,严格按照设计、规范的要求进行。
(2)在施工过程中,及时地对工程质量按设计、规范进行自检和互检,发现问题,及时进行纠正返修。
(3)各分项工程质量评定,经有关人员验收合格签证以后,才允许移交下道工序继续施工,不合格的要返工,并经重验合格后才能继续施工。
(4)公司各级质检员,要认真地履行自己的职责,决不允许擅自放宽标准要求和弄虚作假,质检人员要经常深入工地,收集了解公司基层单位承建项目的施工质量情况。
3、交工预验收管理(1)各基层单位承建的工程项目在合同范围内完工以后,由工地技术负责人整理有关原始资料和签证,将整理好的资料报公司工程部,请示进行预验收。
(2)公司工程部接到工地报请的预验收文件,应及时地组织工程部及其他有关人员,对申报项目进行全面质量评定,发现不符合标准要求的要及时组织力量进行返修,直到预验合格后,方可进行正式的交工验收工作。
4、工程交工后质量回访(1)工程验收合格,交付使用以后,要在保修期内派出有关人员到使用地进行回访,听取使用单位就工程建筑的不同意见,特别重要且具典型例子的项目,还要进行保修期过后的回访。
(2)根据回访结果,在保修期内因施工原因造成质量问题,施工单位要实行无偿的维修制度,并填写好工程“回访保修单”由甲方签证认可,“回访保修单”要报公司经营部存档,以便做好施工项目的信息反馈工作。
5、质量工作会议制度(1)公司每年召开1~3次质量工作会议,由总工程师和有关职能科室主持,会议主要内容包括传达上级有关质量管理工作的文件以及法规、法令,总结当时施工质量工作中的经验和存在的问题,分析近来建筑业质量动态,提出下一步质量工作中具体要求和努力方向。
