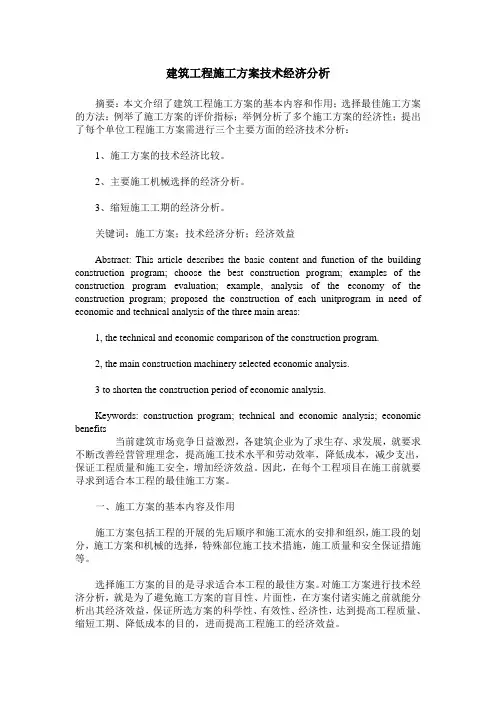

浅谈施工方案的技术经济分析

浅谈施工方案的技术经济分析
浅谈施工方案的技术经济分析

浅谈施工方案的技术经济分析

一、施工方案概述

施工方案是指导和实施分部(分项)工程或专项工程施工的技术经济文件,它是对分部(分项)工程或专项工程中某项施工方法的分析,如某基础的施工,可以有若干个方案,对这些方案所耗用的劳动力、材料、机械、费用及工期等在合理组织的条件下,进行技术经济分析,从中选择最优方案。

施工方案有两种形式:一种是包含在施工组织设计里的施工方案,另一种是独立编制的分部(分项)工程或专项工程施工方案。

施工方案的内容包括:施工组织方案和施工技术方案两个方面。施工组织方案主要确定施工程序、施工段的划分、施工流向、施工顺序及劳动组织的安排等;施工技术方案主要选择确定施工方法、施工工艺、施工机械及采取的技术措施等。

二、施工方案的现状分析

1、施工方案得不到重视

施工方案得不到施工企业和项目经理的重视。对编制施工方案的重要性没能真正理解,编制经常是由某个技术人员包揽,应付监理,流于形式,这样编写出来的施工方案,往往内容不全,重点不突出,施工现场不容易执行。

2、施工方案不能起到指导施工的作用

首先,在编制方面,编制人员缺乏坚实的理论基础和丰富的施工经验,编制时

只是对技术规范、工艺标准和其他类似工程的施工方案照搬照抄,而没有根据具体工程的特点进行有针对性的编写,也未针对具体工程对象进行技术经济分析,故不具备指导功能。

其次,从实施和管理机制方面,施工中执行不严肃,可有可无,或把施工方案束之高阁,另搞一套,没有始终坚持把施工方案作为指导性、实施性文件,忽视它的权威性和严肃性,在编制、审批、实施、调整与经济性等环节,均不重视,对施工过程没有真正起到指导和控制作用。

3、重技术,轻经济,未进行技术经济分析

施工方案的内容只注重组织技术措施,而没有注重经济管理的内容,缺少技术经济分析,以至在实施过程中不讲成本,没有实现经济效益目标。如,在进行施工方案设计时,重施工方法、机械设备需要的数量和施工技术的先进性,轻施工组织方案的设计、设备配置的选择和施工方案的经济性;制定的施工方案也只有一个,不能进行多方案比较,往往造成已确定的施工方案费用超出预算价。

三、施工方案的技术经济分析的重要性

同一个工程其施工方案不同,会产生不同的经济效果。因此需同时设计多个施工方案进行选择,而施工方案的技术经济分析是选择最优方案的重要途径,其目的就是从众多的施工方案中选出一个工期短、质量好、材料省、劳动力安排合理、工程成本低、施工安全的最优方案。一个好的施工方案,不仅能降低工程成本,取得较好的经济效益,而且可缩短工期、提高质量和保证安全。

比如,对多个施工方案进行技术经济比较,假设最终选择的最优方案比其他方案的造价仅降低1%,但不能小看这1%的降低率,因为,由此换算成所降低成本的实际数值却是很可观的,如,工程造价为10000万元,降低成本则是100万元。这就是编制人员通过智力劳动所创造的经济效益。更何况在工程实际方案的比较中,所降低的造价远不至1%。但是这种技术经济比较的工作往往被人们忽视。

由此可知,施工方案合理与否,不但将直接影响到工程进度、施工质量、安全生产,还将影响到工程成本和经济效益,因此,必须引起足够重视。

四、施工方案的技术经济分析

1、施工方案选择的原则

施工方案的技术经济分析应围绕质量、工期、成本三个主要方面。选择施工方案的原则是在保证质量和安全的前提下,使工期合理、费用最少、效益最好。

2、施工方案的技术经济评价的步骤

了解工程项目要求→确定分析目的→提出可行方案→收集选定各方案技术经济指标→进行定性定量计算→得出评价结论。

3、施工方案的技术经济比较

在选择确定施工方案时,一般采用多方案评比的方法,从中选优,即对几种可能采用的施工方案作技术经济比较,首先要考虑技术上的可能性,即是否能实现,然

后是经济上是否合理。在拟定出若干方案中,如果各施工方案均能满足要求,则最经济的方案就是最优方案。

4、施工方案的技术经济评价方法

施工方案的技术经济评价涉及的因素多而复杂,一般来说需对一些主要分部(分项)工程或专项工程的施工方案进行技术经济比较,如施工机械的选用,施工中各种模板的选用,混凝土运输方案的选择等,尤其是对新技术,要求更为详细。有时也需对一些重大的总体施工方案进行全面技术经济评价。施工方案的技术经济评价一般有以下两种方法:

(1)定性分析

定性分析法是根据施工经验和管理经验对若干个施工方案的优劣进行分析比较,从中选择出比较合理的施工方案。例如,技术上是否可行,施工操作上的难易程度,施工安全可靠性如何,工期是否适当,经济上是否合理;劳动力和施工机械是否合理;流水段的划分是否适当,施工平面图设计是否合理,临时设施费用是否适当,能否为现场文明施工创造有利条件及季节性施工情况如何等。

(2)定量分析

定量分析一般是通过计算不同施工方案的几个相同的主要技术经济指标(如,所消耗的人力、物力、财力和工期等),进行数量比较,综合分析,选择出各项指标较好的施工方案。定量分析法能科学地、合理地分析施工方案的优劣。

1)工期指标

当要求工程尽快完成以便尽早投产或使用时,选择施工方案在确保工程质量、安全和成本较低的条件下,优先考虑缩短工期的方案。例如,在钢筋混凝土主体结构施工时往往用增加模板的套数来缩短主体工程的施工工期。

2)成本指标

对降低成本指标分析,它可综合反映单位工程或分项工程在采用不同施工方案的经济效果。可按下式计算:

降低成本率=预算成本-计划成本/预算成本×100%

式中:预算成本是以施工图为依据按预算价格计算的成本;计划成本是按采用的施工方案确定的施工成本。

3)主要材料节约指标:

主要材料节约指标=主要材料节约量/预算材料用量×100%

4)机械化程度指标:

对机械化程度指标分析时,通过分析,把机械化程度的高低,作为衡量施工方案优劣的重要指标。

5)施工机械化程度=机械完成的实物工程量/全部实物工程量×100%

五、注意事项

1、在确定施工方案时,需同时设计多种可能采用的施工方案,为进行技术经济

分析比较提供选择依据。

2、在进行技术经济比较时,要计算出各方案所发生的费用。

3、除采用定性分析和定量分析两种评价方法外,还可利用价值工程的原理分析选择施工方案,即对各方案均计算出最终价值,用价值大小评定方案优劣。

六、案例分析

我公司于2005年施工的华纺二期项目丁—3#楼工程,在确定塔吊施工方案时,通过工期风险(包括冬施因素)、安全风险、工程量及台班吊次计算、塔机租赁费用等技术经济比较分析,采用一台塔吊施工。在施工过程中及主体结构封顶,由于施工组织合理,工期和安全均满足业主的要求,同时采用一台塔吊施工,相对于二期工程项目内相同单体工程的其他施工单位采用两台塔吊施工,节约费用16万元左右(详见该工程塔吊施工方案)。

模板支护施工专项施工方案

模板支护专项施工方案 编制人:杨青 审核人:杨小春 审批人:张仪 西安三好建筑工程公司

XI AN SAN HAO JIAN ZHU GONG CHENG GONG SI

目录 一编制依据 (2) 二工程概况 (2) 三施工准备 (2) 四模板支设施工 (2) 五质量保证措施 (5) 六安全文明施工措施 (5)

一、编制依据 1、湖北襄阳文理学院教学实体模型结构施工图 2、《湖北襄阳文理学院教学实体模型施工组织设计》 3、建筑工程施工质量验收统一标准GB50300-2010 4、建筑施工扣件式钢管脚手架安全技术规范JGJ/130-2011 5、建筑施工安全检查标准JGJ59-2011 6、建筑安装分项工程施工工艺规程DBJ01-26-2003 二、工程概况 湖北襄阳文理学院教学实体模型项目位于湖北省襄阳市隆中路296号,主楼为框架结构,总建筑面积为115.9m2。其中主楼地上2层。建筑高度为6.8m;基础为独立基础,建设单位:湖北文理学院,设计单位:西安三好股份有限公司;监理单位:湖北文理学院教学组;施工单位:西安古典建筑工程有限公司,竣工日期:2017年12月20日,基础类型:阶梯型独立基础,建筑檐高6.8m地下面积:99.12,抗震等级;二级. 三、施工准备 施工现场准备

1、本工程木模的加工由现场加工,因现场场地狭小,利用栋号之间的狭小地带加工制作首层模板,待首层砼浇筑后,在首层室外楼面板上设置封闭式木模加工棚,长×宽为7m×10m,净高为2.7m;模板堆放区布置见《施工平面布置总图》,但堆放区要避开道路、消防管线,并满足相关消防要求。 2、依据图纸、本方案、交底、洽商、现场实际尺寸等画出本班组施工范围内模板的拼装图(要有拼板编号),需调整误差模板(板角部模)应留出1-2cm 余量;并据此裁好每块竹胶板(在背面用白粉笔编号),下部均分垫三根100×100mm的木方,分类堆放高度不超过1.5m,随加工随用;所有钉眼用腻子填满后粘上胶带纸。 3、运输准备: 在现场制作完成的墙模板、柱模板、梁板拼装后,用塔吊吊运。 4、成立模板专业施工组,使其对本施工范围的工作专业化,达到操作熟练,各环节得心应手。定岗、定位、定人,责任落实到每个人。 施工材料准备 按清水砼质量要求进行模板设计,在模板满足强度和刚度要求前提下,尽可能提高表面光洁程度,阴阳角模统一整齐(尽量在安装之前配置)。 1、支撑系统:采用钢管支撑,扣件连接,U托调整高度。 2、止水对拉螺杆:采用14的高强螺杆中部焊接止水片(有防水要求的砼模板专用)。 3、模板:顶模板采用15mm厚、1830×920mm的多层胶合板。 4、木方:采用50×100mm、100×100mm规格,要求不变形,无死节,无断裂。 5、脱模剂:水溶性脱模剂、机油:柴油(1:1); 6、对拉螺栓:采用14的高强螺杆,蝴蝶卡。 7、工具:铁木榔头、活动(套口)板子、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、吊车等。 四、模板支设施工

钢筋直螺纹连接专项施工方案

目录 一、编制依据 二、工程概况 三、主要施工方法 四、质量保证措施 五、安全保证措施

一、编制依据

二、工程概况 1、项目特征: (一)工程简介 本工程为框架结构,基础为现浇钢筋混凝土条形基础和独立基础,抗震等级:框架为二级。该工程钢筋类别为Ⅰ、Ⅱ、Ⅲ级三种,最大钢筋直径为25mm的Ⅲ级钢,最小钢筋直径为φ6。钢筋大部分在现场加工制作,底板、梁、柱的钢筋D≥20mm采用直螺纹套管机械连接,板、剪力墙钢筋采用搭接绑扎方法连接,钢筋的保护层采

用塑料垫块或混凝土垫块和定位筋来控制。 (二)、结构概况 1、结构形式:框架结构 (1)基础形式: 独立基础、条形基础混凝土基础和砖基础 (2)砌体形式: 基础采用MU10标砖砌筑,M10水泥砂浆;地上部分采用砌块强度等级≥A2.5和A3.5的混凝土砌块砌筑,M5.0混合砂浆;。 (3)混凝土构造: 垫层混凝土强度C15;基础混凝土强度C30;框架柱混凝土强度为C35、C30;框架梁混凝土强度为C30;现浇板混凝土强度为C30;构造柱、圈梁、过梁部分混凝土强度等级为C25;后浇带强度高于原构造一个标号。 (4)钢筋设计: 现浇混凝土钢筋采用Ⅰ级HPB300、Ⅲ级HRB400钢筋。 三、主要施工工艺 1、材料要求 1)钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告单。 2)连接套应符合以下要求:套筒采取购买成品,厂家必须提供合格怔、检验报告。套筒原材料选用优质碳素结构钢,符合《优质碳素结构钢》GB/T699—2015标准的要求。套筒表面没有裂纹,表面及内螺纹没有严重的腐蚀。 2、施工准备 1)主要机具

浅谈施工方案的技术经济分析

浅谈施工方案的技术经济分析 一、施工方案概述 施工方案是指导和实施分部(分项)工程或专项工程施工的技术经济文件,它是对分部(分项)工程或专项工程中某项施工方法的分析,如某基础的施工,可以有若干个方案,对这些方案所耗用的劳动力、材料、机械、费用及工期等在合理组织的条件下,进行技术经济分析,从中选择最优方案。 施工方案有两种形式:一种是包含在施工组织设计里的施工方案,另一种是独立编制的分部(分项)工程或专项工程施工方案。 施工方案的内容包括:施工组织方案和施工技术方案两个方面。施工组织方案主要确定施工程序、施工段的划分、施工流向、施工顺序及劳动组织的安排等;施工技术方案主要选择确定施工方法、施工工艺、施工机械及采取的技术措施等。 二、施工方案的现状分析 1、施工方案得不到重视 施工方案得不到施工企业和项目经理的重视。对编制施工方案的重要性没能真正理解,编制经常是由某个技术人员包揽,应付监理,流于形式,这样编写出来的施工方案,往往内容不全,重点不突出,施工现场不容易执行。 2、施工方案不能起到指导施工的作用 首先,在编制方面,编制人员缺乏坚实的理论基础和丰富的施工经验,编制时

只是对技术规范、工艺标准和其他类似工程的施工方案照搬照抄,而没有根据具体工程的特点进行有针对性的编写,也未针对具体工程对象进行技术经济分析,故不具备指导功能。 其次,从实施和管理机制方面,施工中执行不严肃,可有可无,或把施工方案束之高阁,另搞一套,没有始终坚持把施工方案作为指导性、实施性文件,忽视它的权威性和严肃性,在编制、审批、实施、调整与经济性等环节,均不重视,对施工过程没有真正起到指导和控制作用。 3、重技术,轻经济,未进行技术经济分析 施工方案的内容只注重组织技术措施,而没有注重经济管理的内容,缺少技术经济分析,以至在实施过程中不讲成本,没有实现经济效益目标。如,在进行施工方案设计时,重施工方法、机械设备需要的数量和施工技术的先进性,轻施工组织方案的设计、设备配置的选择和施工方案的经济性;制定的施工方案也只有一个,不能进行多方案比较,往往造成已确定的施工方案费用超出预算价。 三、施工方案的技术经济分析的重要性 同一个工程其施工方案不同,会产生不同的经济效果。因此需同时设计多个施工方案进行选择,而施工方案的技术经济分析是选择最优方案的重要途径,其目的就是从众多的施工方案中选出一个工期短、质量好、材料省、劳动力安排合理、工程成本低、施工安全的最优方案。一个好的施工方案,不仅能降低工程成本,取得较好的经济效益,而且可缩短工期、提高质量和保证安全。

模板专项施工方案(最新完整版)

荷顿智能制造(太仓)有限公司年新增9500套智能化机器人焊接生产线、14200套精密型生产控制精度 设备扩建技改项目 高 支 模 专 项 施 工 方 案 编制人: 审核人: 批准人: 日期:

一、编制依据 (3) 二、工程概况 (3) 三、施工准备 (3) 四、主要部位支模方法 (3) 五、模板拆除 (8) 六、质量验收标准 (8) 七、模板安装技术措施 (10) 八、成品保护 (12) 九、安全文明施工 (13) 十、典型梁截面模板计算书 (14) 十一、典型板模板计算书 (27) 十二、典型梁侧模板计算书 (39) 十三、典型柱模板(设置对拉螺栓)计算书 (47) 十四、典型梁侧模板计算书 (56)

一、编制依据 (1)施工组织设计; (2)项目工程设计图纸; (3)《混凝土结构工程施工质量验收规范》GB50204-2015 (4)《扣件式钢管脚手架安全技术规范》JGJ130-2011. (5)《建筑施工手册》第五版 (6)《混凝土结构设计规范》GB50010-2012 (7)《建筑结构荷载规范》GB50009-2012 (8)《建筑施工安全检查规范》JGJ59-2011 (9)《建筑工程大模板技术规程》JGJ74-2008 (10)《建筑施工模板安全技术规范》JGJ162-2008 二、工程概况 本工程为荷顿智能制造(太仓)有限公司年新增9500套智能化机器人焊接生产线、14200套精密型生产控制精度设备扩建技改项目。 本工程包含1-3#车间及辅助用房及门卫。工程地址位于:太仓市浏河镇西部工业园区。建设规模19717.41平方米。地上四层,地下一层。建筑的火灾危险类别为丁类,耐火等级为二级。本次专项方案主要针对2#车间辅助用房高支模,此模板搭设高度达8米需进行专项方案编制并进行专家审查。 三、施工准备 3.1.技术准备 详细阅读图纸,了解工程特点,做好图纸会审和技术交底工作。参与并执行施工组织设计的工期要求,技术要求以及与其它专业工种相配合的重点注意事项。 3.2.现场准备 3.2.1 模板合模前,首先由水电等专业,对预埋管件验收检定无误后,再行合模。 3.2.2 支模前,必须弹线,包括轴线,300控制线,标高线。 3.2.3 检查钢筋绑扎质量,办好隐蔽工程记录,并要检查钢筋保护层厚度。 3.2.4安装模板前,应把模板面清理干净,刷好隔离剂。 3.3.机具准备 电钻3台,6KW,刨、车床2台12KW,电锯2台,6KW,其它相关机具现场确定。 3.4.材料准备 13mm木胶板; 40*90木方;Ф48*2.8钢管;扣件 四、主要部位支模方法 4.1.柱模板安装 本工程柱模板为13mm木胶板,40*90木方作竖向背楞,双钢管对拉螺栓固定。 4.1.1按照设计图纸,每个柱子预制好4片模板,木胶板宽度两边比柱截面小3mm,另外两边宽度为柱截面加两块木胶板的厚度。 4.1.2竖向背楞间距不大于250mm,对拉螺栓间距不大于600mm,下面一道螺栓距地200mm。 4.1.3支模前根据柱边线用钢筋在距地50m m左右,焊好柱断面撑,每边二根,并做 3

模板工程专项工程施工方案

目录

1.模板工程概况 本工程要求达到优质工程,模板工程质量直接影响主体结构表观质量。为保证混凝土结构的表面平整度、垂直度、混凝土浇捣不漏浆,确保工程质量,本工程模板系统决定采用九夹板木模系统,支撑及加固系统采用Φ48*3.5钢管扣件式排架,还应在墙模外侧间距1.5米设置剪刀斜撑,将墙模与满堂脚手架连成一个整体系统。木模板现场加工,现场拼接安装。支撑加固系统均现场装拆。现场备齐三层以上的用料,以利于循环周转使用。本工程模板隔离剂采用水质类脱模剂,成分及配合比为石花菜:工业皂:滑石粉:水=1:38:85:适量,模板每一层使用后均应该清理干净,涂抹脱模剂后再使用。 本工程模板采用九层板,柱梁模板、楼板模板采用规格915×1830。支撑采用钢管排架系统(钢管、扣件租赁)。墙板采用Φ12螺杆,具体做法要求如下: 1、柱:模板采用九层板,背楞5×10木方,间距150-200,采用钢管扣件固 定,间距400-600,0.8米以上柱中间加直径14对拉螺栓加固。 2、楼板模板:采用脚手钢管排架,地下室纵、横间距1000,楼层纵、横间 距1000~1200,50×100楞木间距400,15厚九层板。 2.支撑及加固系统 A.梁模板的架设:梁模由底板、侧模、夹木和斜撑等组成,下面用顶撑支 承,间距控制在0.9米之内。当梁较大的时候,应在侧模上加对拉螺杆。 平台及梁下排架间距为0.8~1.0m,主梁下排架间距0.9m ,水平牵引杆每1.8m高设置一道,并加剪刀撑固撑,平台模搁栅用钢管或50X100方

木,间距0.3~0.4m。底模承受垂直荷载,采用4-5CM厚的木条板。底模下面的支撑立柱支于楼地面上时,必须牢固坚实,如基座不平时应该采用木楔楔紧,防止下坠,同时也便于拆除。立柱的侧向弯曲和压缩变形造成的标高降低值不得大于两跨度的1/1000。上、下层立柱应在同一竖直线上,否则要求采取措施时上层楼面立柱的荷载能直接传递到下层楼面立柱上去,因为下层楼面的混凝土强度还很低,不能承受由立柱传来的施工荷载。当梁的跨度在4米或4米以上时,梁的底模应起拱,起拱高度宜为全跨长度锝0.1%--0.3%。梁侧模应先安装一侧,等钢筋绑扎完成后,再封另一侧的侧模。当梁较大的时候,应在侧板上家钉斜撑。平台及主梁下排架间距为0.8m, 水平牵引杆每1.8m高设置一道,离地0.2米高必须设置一道扫地杆,并加剪刀撑固撑,底模承受垂直荷载,采用4-5CM厚的木条板。底模下面的支撑立柱支于楼地面上时,必须牢固坚实,如基座不平时应该采用木楔楔紧,防止下坠,同时也便于拆除。立柱的侧向弯曲和压缩变形造成的标高降低值不得大于两跨度的1/1000。框架梁模板架设和支撑体系参见附图三。 B.柱模:方型框架柱模板采用木模,钢管排架支撑体系。本工程方形柱模 尺寸较大,最大的达到1.2米*0.9米,采用钢管做柱箍,Ф14螺杆对拉。 方柱模板架设参见附图四。 C.楼板模板的架设:平台板采用15mm厚九夹板。平台模搁栅用钢管,间距 0.3~0.4m。板模板安装时,先在模板的外侧弹水平线,其标高为楼板底 标高减去楼板厚度和搁栅高度,在按照墨线架设水平钢管,并用钢管扣件安装牢固。再在水平钢管上铺设4cm×5cm的木方。然后铺设九夹板从一侧向另一侧密铺,在两端及接头处用钉钉牢,其它部位少钉,便于模板拆除。楼板模板的架设和支撑体系参见附图五。楼梯模板施工前按实际层高放样,先就位平台梁模板,再安装楼梯底模板,然后安装楼梯外

钢筋专项工程施工组织设计方案(完整)53429

钢筋工程专项施工方案 一、编制依据 1、本工程的施工合同要求、设计施工图纸及施工组织设计 2、国家及地方现行施工施工手册、施工质量验收规、标准和相应法律、法规、国家强制性规及条文等。 3、我公司多年积累的成熟施工经验。 4、根据当地水文、气象以及施工现场实际条件。 二、工程概况: 1、工程简介 本工程为洛栾洛卢高速公路监控分中心位于市洛龙区,至栾川高速公路的起点处,与主线收费站合建,本期建设用地27.67亩,建筑面积为10597.57㎡。其中:管理分中心办公楼建筑物为6层现浇钢筋砼框架结构,建筑面积6675.37m2,建筑高度为22.65m;宿舍楼为4层现浇钢筋砼框架结构, 建筑面积约3751.37m2,建筑高度为14.85m;门卫室建筑面积28㎡,配电房建筑面积95.14㎡,锅炉房建筑面积23.89㎡。 本工程结构安全等级为二级,抗震设防类别为丙类,框架抗震等级:抗震等级主楼为三级,监控中心部分为二级,耐火等级为二级,地基基础设计等级为丙级,抗震设防烈度为7度,建筑结构设计合理使用年限为50年。 2、构件种类 普通构件:承台、柱、梁板。 3、使用的钢筋种类 本工程钢筋主要采用一级和三级钢筋,钢筋直径从6mm到36mm。直径6≤d≤12的钢筋为HPB300钢筋,直径d≥6的钢筋为HRB400E钢筋。 本工程的钢筋规格种类多,并且使用了大直径钢筋,本工程主要钢筋分布情况:底板主要采用14、16钢筋,柱纵筋主要采用20、22、25、钢筋,箍筋采用6、8、10、12钢筋,墙边缘构件主要采用16、18、20、22、25钢筋。梁纵筋主要采用20、22、25钢筋。楼板主要采用8、10钢筋。

第2章+工程设计、施工方案技术经济分析

第二章工程设计、施工方案技术经济分析 2009年案例分析试题 试题二(20分) 某业主邀请若干厂家对某商务楼的设计方案进行评价,经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)、与环境协调性(F5)五项评价指标,各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F1和F2同等重要,F4和F5同等重要,经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2.1. 表2.1 各方案评价指标的评价结果和估算总造价表 问题: 1.用0-4评分法计算各功能的权重,将计算结果填入答题纸表2.1中。 2.用价值指数法选择最佳设计方案,将计算结果填入答题纸表2.2和表2.3中。

3.若A、B、C三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。 (表中数据保留3位小数、其余计算结果均保留两位小数) 2009年案例分析试题二答案 问题1: 表2.1功能权重计算表 问题2: A方案加权得分=9×0.225+8×0.225+10×0.35+7×0.1+8×0.1=8.825(分) B方案加权得分=8×0.225+10×0.225+9×0.35+8×0.1+9×0.1=8.900(分)

C方案加权得分=10×0.225+8×0.225+8×0.35+9×0.1+8×0.1=8.550(分) 合计得分=8.825+8.9+8.55=26.275(分) A方案功能指数=8.825/26.275=0.336 B方案功能指数=8.9/26.275=0.339 C方案功能指数=8.55/26.275=0.325 A方案成本指数=6500/(6500+6600+6650)=0.329 B方案功能指数=6600/(6500+6600+6650)=0.334 C方案功能指数=6650/(6500+6600+6650)=0.337 A方案价值指数=0.336/0.329=1.021 B方案价值指数=0.339/0.334=1.015 C方案价值指数=0.325/0.337=0.964 A方案的价值指数最高,选择A方案 问题3: A方案寿命周期年费用=6500×(A/P,10%,50)+340=995.58(万元) B方案寿命周期年费用=6600×(A/P,10%,50)+300=965.67(万元) C方案寿命周期年费用=6650×(A/P,10%,50)+350=1020.71(万元)

模板专项施工方案(样本)

南水北调东线一期工程江苏通水应急调度中心 (调度灾备中心) 模板工程专项方案 编制: 审核: 批准: 江苏江都建设集团有限公司 2013年1月4日

1、工程概况 南水北调东线一期工程江苏通水应急调度中心(调度灾备中心)工程为二层建筑,建筑高度13.95m,其中一层高度为3.3m,二层6.36m,建筑物室内外高差0.45m。一层用途:活动室、门厅、讯问室、医务室、警卫室等,二层为办公区、休息厅、会议室、监控室,三层为大会议室、休息厅、办公室、贮藏室、音控室等,本工程外形为长方形,长64.8m(轴线间长度),宽49.00m(轴线间宽度)纵向共16个轴线,为1~14轴,横向为11个轴线分别为A~L轴。 结构形式: 基础为桩承台独立基础,上部为框架结构,结构安全等级为二级,抗震设防烈度为7度,框架抗震等级三级,按抗震等级二级采取抗震措施;墙体拉结筋按8度设防;楼梯间抗震等级为二级,抗震按一级等级执行。 木胶板表面平整光滑,易脱模。 3.2钢管:采用Ф48×2.7mm钢管,有弯折、空洞、锈蚀、裂纹等严重影响架体结构实体稳定性的管体严谨使用。 3.3扣件:有裂纹、滑丝的扣件严禁使用。 3.4架体底座采用木垫板,木垫板宽不小于300mm,厚度不小于50mm,垫板的延伸不得少于3跨。 4、施工工艺 4.1支设流程:柱梁板 4.2柱模板安装 4.3梁模板的安装 4.4板模板的安装 4.5梁板模板支撑系统的搭设 4.6架体支设要求 1)采用Ф48×2.7mm钢管搭设,立杆支设时可调底座配合使用。梁设双排架体,板设满堂架体,柱、梁、板应连成整体。 2)立杆底部应设置垫板,距基面、顶面200mm搭设扫地杆。架体安装在木垫板上,垫板地面应夯实整平。 3)剪刀撑要求:满堂架体外侧周圈应设由下至上的竖向连续剪刀撑,中间在纵横向每隔6m左右设置由下至上的竖向连续剪刀撑,每隔六排立杆应设置一道纵向剪刀撑,由底至顶连续设置,架设于梁处。并于在剪刀撑部位的顶部、中部、扫地杆处设置水平剪刀撑。

钢筋连接专项施工方案汇总

目录 一、编制依据 二、适用范围 三、电渣压力焊 四、机械连接接头(直螺纹接头) 五、闪光对焊接头 六、季节性施工 七、安全、环保措施

一、编制依据 1、中国建筑上海设计研究院提供的结构施工图纸。 2、施工组织设计及公司作业指导书。 3、主要规范、规程。 二、适用范围 本工程在基础、主体分部工程中,钢筋工程的钢筋连接,采用以下方式:竖向钢筋(直径≥12)采用电渣力焊连接,小于12竖向钢筋采用绑扎搭接。水平钢筋采用直螺纹连接、闪光对焊进行连接。板、楼梯较小直径钢筋采用绑扎搭接。 三、电渣压力焊 3.1施工准备 3.1.1焊剂要求

(1)焊剂型号宜为HJ431型,该焊剂为熔炼型高锰高硅低氟焊剂,其性能应符合碳素钢埋弧焊剂的规定。焊剂应有出厂合格证。 (2)焊剂应在干燥的环境下存放,防止受潮。如受潮,使用前需经250℃—300℃烘培2h。 3.1.2焊接电源:电源宜采用次经空载电压较高的交流或直流焊接电源,焊机容量根据所焊钢筋直径选用,可采用容量为630A的焊接电源控制焊接夹具等。 3.1.3作业条件 (1)操作人员必须持上岗证并先做模拟试件,经试验合格后上岗,。 (2)机具设备应符合使用要求。电压表、时间显示器应配备齐全,以便操作者准确掌握各项焊接参数。焊剂盒的直径与所焊钢筋直径相适应,防止焊剂盒在焊接过程中烧坏。焊接机关应有足够的刚度,在最大允许荷载下移动灵活,操作方便。 (3)焊接前搭好施工用脚手架。 (4)钢筋端头制备:钢筋下料宜用砂轮切割机,若采用钢筋切断机下料时,必须保证钢筋端部不得发生弯折。钢筋安装之前,焊接部位和电极钳口杂物等应清除干净。可先采用火焰烘烤清除水、油,然后用砂布打磨除锈,钢筋端部若有弯折、扭曲,应予以矫直或切除,但不得用锤击矫直。 3.2技术准备 在正式进行钢筋电渣压力焊之前,必须按照选择的焊接参数进行试焊并做试件送检,以便确定合理的焊接参数。合格后,方可正式焊接。当采用半自动、自动控制焊接设备时,应按照确定的参数设定好设备的各项控制数据,

浅谈施工方案的技术经济分析

最新资料,word文档,可以自由编辑!! 精 品 文 档 下 载 【本页是封面,下载后可以删除!】

浅谈施工方案的技术经济分析 一、施工方案概述 施工方案是指导和实施分部(分项)工程或专项工程施工的技术经济文件,它是对分部(分项)工程或专项工程中某项施工方法的分析,如某基础的施工,可以有若干个方案,对这些方案所耗用的劳动力、材料、机械、费用及工期等在合理组织的条件下,进行技术经济分析,从中选择最优方案。 施工方案有两种形式:一种是包含在施工组织设计里的施工方案,另一种是独立编制的分部(分项)工程或专项工程施工方案。 施工方案的内容包括:施工组织方案和施工技术方案两个方面。施工组织方案主要确定施工程序、施工段的划分、施工流向、施工顺序及劳动组织的安排等;施工技术方案主要选择确定施工方法、施工工艺、施工机械及采取的技术措施等。 二、施工方案的现状分析 1、施工方案得不到重视 施工方案得不到施工企业和项目经理的重视。对编制施工方案的重要性没能真正理解,编制经常是由某个技术人员包揽,应付监理,流于形式,这样编写出来的施工方案,往往内容不全,重点不突出,施工现场不容易执行。 2、施工方案不能起到指导施工的作用 首先,在编制方面,编制人员缺乏坚实的理论基础和丰富的施工经验,编制时只是对技术规范、工艺标准和其他类似工程的施工方案照搬照抄,而没有根据具体工程的特点进行有针对性的编写,也未针对具体工程对象进行技术经济分

析,故不具备指导功能。 其次,从实施和管理机制方面,施工中执行不严肃,可有可无,或把施工方案束之高阁,另搞一套,没有始终坚持把施工方案作为指导性、实施性文件,忽视它的权威性和严肃性,在编制、审批、实施、调整与经济性等环节,均不重视,对施工过程没有真正起到指导和控制作用。 3、重技术,轻经济,未进行技术经济分析 施工方案的内容只注重组织技术措施,而没有注重经济管理的内容,缺少技术经济分析,以至在实施过程中不讲成本,没有实现经济效益目标。如,在进行施工方案设计时,重施工方法、机械设备需要的数量和施工技术的先进性,轻施工组织方案的设计、设备配置的选择和施工方案的经济性;制定的施工方案也只有一个,不能进行多方案比较,往往造成已确定的施工方案费用超出预算价。 三、施工方案的技术经济分析的重要性 同一个工程其施工方案不同,会产生不同的经济效果。因此需同时设计多个施工方案进行选择,而施工方案的技术经济分析是选择最优方案的重要途径,其目的就是从众多的施工方案中选出一个工期短、质量好、材料省、劳动力安排合理、工程成本低、施工安全的最优方案。一个好的施工方案,不仅能降低工程成本,取得较好的经济效益,而且可缩短工期、提高质量和保证安全。 比如,对多个施工方案进行技术经济比较,假设最终选择的最优方案比其他方案的造价仅降低1%,但不能小看这1%的降低率,因为,由此换算成所降低成本的实际数值却是很可观的,如,工程造价为10000万元,降低成本则是100万元。这就是编制人员通过智力劳动所创造的经济效益。更何况在工程实际方案的比较中,所降低的造价远不至1%。但是这种技术经济比较的工作往往被人们

模板工程专项施工方案

模板工程专项施工方案 一、工程概况 AA财富广场工程由AA县AA房地产开发有限公司开发,共计10栋,1#、2#、6#楼为7层框架商住楼,7#、8#、9#、10#楼为7层砖混结构,3#、5#楼为4层框架结构商业楼,4#楼为高层建筑框架结构商业楼,地下一层,地上12层。 地下室剪力墙墙厚240,墙高4500、其余层高2900,现浇板厚100、120、现浇梁最大截面尺寸为200*650。 二、模板的选用和支撑方案 本工程梁、板、柱及剪力墙模板采用18厚木质胶合板,梁、板、柱、墙模板支撑采用扣件式钢管脚手架。 本工程采用墙、柱、梁、板一次组合成型。本工程中的地下室柱为框架柱,且截面尺寸不大,同时考虑至梁柱的接缝处理,决定梁、墙、柱采用18厚木质胶合板。采用的木模要求平整、光洁度好、硬度、强度高,以保证混凝土结构的工程质量,提高混凝土的观感质量。支撑体系采用扣件式钢管满堂架支撑,水平支撑连通。柱箍采用ф48钢管,扣件锁牢。梁、板支撑立杆纵横间距为1.2m,水平横杆步距为1.5m至梁板底。柱箍间距为600mm,每道柱箍加两根ф14螺栓接结。上下一道柱箍离楼面和顶板间距各为250mm。 三、模板构造做法 墙模板采用18厚木质胶合板,内楞采用竖向50×100木方,间距中-中250mm.外楞采用双根ф48钢管,间距600mm,对拉螺杆采用ф14的止水螺杆,间距600×600mm,现浇板满堂脚手架采用扣件式钢管脚手架,脚手架立杆间距1200,现浇梁双排脚手架采用扣件式钢管脚手架,脚手架立杆间距900。 现浇梁板及剪力墙模板的拼装示意图如下所示。

注:剪力墙内楞采用5*10cm 木枋,内楞间距中距250,外楞采用ф48钢管双钢管,水平间距每隔600,模板采用ф14大对拉螺栓固定,间距每隔900,模板架固脚手架与现浇梁板满堂脚后架连成整体。 四、模板的施工 9厚竹胶板 5*10cm 木枋间距250

钢筋机械连接施工工艺试验方案

目录 一、工程概况 (2) 二、试验目的 (2) 三、编制的依据 (2) 四、施工准备 (3) 五、适用范围 (4) 六、工艺原理 (4) 七、工艺流程及操作要点 (4) 八、质量要求 (6) 九、钢筋连接接头检验 (8) 十、结论 (9) 十一、安全及环保措施 (9) 十二、附页 (10)

滚轧直螺纹钢筋机械连接工艺性试验方案 一、工程概况 本工程排水箱涵采用现浇C30钢筋砼结构,全长110m,箱涵断面采用双孔内部净空5.0×5.0m,顶底板及侧墙厚0.8m,中间隔墙厚0.6m。箱涵纵向按10m 标准长度设置一道变形缝,变形缝具体设置位置可根据基础情况进行适当调整,变形缝缝宽0.03m,采用橡胶止水带和聚硫密封膏封闭。箱涵在与既有箱涵连接位置采用植筋现浇0.6m长,截面尺寸与箱涵保持一致。排水箱涵进口处设置八字墙,墙身采用C20素砼结构,;进口底面采用M7.5砂浆铺砌MU30片石截水墙。 箱涵两侧填料采用砂卵石回填,涵底地基承载力不小于0.8MPa,对达不到设计要求的区域需进行基础换填。 普通钢筋:应符合GB1499.1-2007和GB1499.2-2007国家标准的相关规定。除特殊注明外,直径≥12mm者采用HRB400钢筋;钢筋直径≥Ф20时采用等强度滚压直螺纹机械连接。 焊条:采用E5003焊条。 二、试验目的 通过滚轧直螺纹工艺性试验确定各项参数,确保现场钢筋机械连接的质量。 三、编制的依据 1、施工组织设计及箱涵施工方案。 2、《钢筋机械连接通用技术规程》JGJ107-2010。 3、《滚轧直螺纹钢筋连接接头》JG163-2004。

4、《水工混凝土施工规范》(SDJ207—1982)。 5、设计、业主、监理、质监站等相关单位的要求。 四、施工准备 1、机械设备 机械连接主要设备是AX-40C型直螺纹滚丝机。其各种参数见下表: 2、人员配置 机械连接人员配置:焊工1名、试验人员1名、试验协作工1名、安全员1名、电工1名、钢筋工2名。 3、材料 (1)、钢筋:所有钢筋原材进场后,必须对到场钢筋的质量保证书、出厂合格证等进行复核,并按不同批次、规格、炉号及不同厂家的原材进行外观和物理性能的检测。(每批数量不得大于60t)。其中,外观检测中,重点检查钢筋表面不得出现裂纹、结疤和折叠;表面的凸块和其他缺陷的深度和高度不得大于所在部位尺寸的偏差,并测量本批钢筋的直径偏差。对外观检查合格的每批钢筋中任选两根钢筋,对其母材质物理性能分别做拉伸和冷弯实验。试验合格之后才能使用。严禁使用不符合要求的原材。 (2)、连接套筒:钢筋连接直螺纹套筒为定型产品。套筒母材质为45#钢。每批套筒进场时须核实其产品合格证,两端有保护套进行保护,经进场质检员复

土木工程技术经济课程设计--施工方案的经济计算分析

土木工程技术经济课程设计--施工方案的经济计算分析

设计施工方案的技术经济分析与比较课程设计 题目 A B 施工方案的经济计算分析 系部建设学部 专业工程管理 班级 学号 学生姓名 指导教师陈前友

目录 一、设计任务 (1) 二、设计计算书 (4) 1、对A、B方案所拟定的施工设备更新方案进行经济分析计算,给出合适的 方案。 (4) 1.1、A方案的施工设备更新方案经济分析 (4) 1.2 、B方案的施工设备更新方案经济分析 (4) 2、对A、B施工组织设计方案分别进行绝对性检验,即分别计算其NPV、IRR、 T P、T P*、B/C. (5) 2.1、A、B方案的NPV (5) 2.2、A、B方案的T P、T P* (7) 2.3、A、B方案的益本比B/C (7) 2.4、A、B方案的IRR (8) 2.4.2 B方案的IRR (9) 3、对A、B施工组织设计方案进行相对性检验,给出较优方案 (10)

一、设计任务 《土木工程技术经济学》课程设计 (设计施工方案的技术经济分析与比较) 一、工程背景材料 CGZB集团公司对已中标的Y工程项目,拟定了A、B两个施工组织设计方案,其技术经济指标参数如下: A方案:施工前需一次性投资5000万元,第一年末起需追加投资8000万元,从第二年末起,每年可从业主所支付的各项收项中获取收益(扣除各年所需费用),除第二年为4000万外,以后每年均为6000万元。施工期为6年。 A方案中所选用的主要设备K1,已用了五年,现性能有所下降,估值为58万元,估计尚可使用四年。其时无残值。目前市场上有一种性能更好的设备K2,售价为180万元,寿命期为10年,其时的残值为1.5万元。已知K1、K2的年经营使用费分别为21万元和35万元。设基准折现率为i0=10%。(B方案亦同) B方案:施工前需一次性投资6000万元。第一年末起需追加投资4000万,从第二年起,每年可从业主所支付的各项收项中获取收益(扣除各年所需费用)。第二年为3000万,第三年为3500万,第四年为5000万,第五年为4500万,第六年为4000万。 B方案中所选用的升降机是由一年前购买的一台7354.99W(10马力)的发动机驱动。本方案因施工强度的要求升降机的能力需要增加一倍,即需要14709.98W(20马力)的发动机。14709.98W可由原来的发动机再加一台7354.99W的新发动机提供,也可由一台14709.98W的新发动机提供。现在使用的7354.99W发动机的原值1.1万元,效率为85%;如果新购一台7354.99W发动机,售价为1.3万元,效率为86%;14709.98W的新发动机的效率为90%,售价为1.9万元。7354.99W的旧发动机重估价为0.6万元。施工用电电价为0.80元/kw我h。升降机每年平均工作2000h。7354.99W(10马力)的发动机年运转成本0.1万元,税费和保险费为购置费的1%,基准收益率为6%。新、旧发动机的寿命分别为12年和10年,所有发动机的残值均为初始投资的20%。

模板专项施工方案

一、编制依据 1.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011); 2.《木结构设计规程》(GB50005-2003); 3.《混凝土结构工程施工质量验收规范》(50204-2002); 4.《建筑工程施工质量验收统一标准》(GB50300-2013); 5.《北沼家园一区5#、6#、7#住宅楼及2#车库工程施工图纸》; 6.《建筑施工计算手册》(第四版缩印本) 7.《建筑施工模板安全技术规范》(JGJ162-2008)等。 二、工程概况 本工程为北沼家园一区5#、6#、7#住宅楼及2#地下车库工程,项目所在地位于衡水市中湖大道与南环路交叉口东北角 5#住宅楼工程总建筑面积:23076.86平方米;地上21387.76m2地下1689.10平方米,建筑占地面积:923.82平方米;地下二层,地上二十七层,建筑总高度为80.240米(规划高度)。建筑结构形式为:剪力墙结构。 6#住宅楼工程总建筑面积:23076.78平方米;地上21347.68平方米,地下1689.10平方米,建筑占地面积:923.82平方米;地下二层,地上二十七层,建筑总高度为80.240米(规划高度)。 7#住宅楼工程总建筑面积: 22586.57平方米;地上地上20931.55平方米,地下地下1655.02平方米,建筑占地面积:897.45平方米;地下二层,地上二十七层,建筑总高度为80.240米(规划高度) 2#车库总面积12205.42平方米,车库停车类型为小型,共有374个停车区域,属于大型车库。 总工期:开工日期:2017年7月1日,竣工日期:2019年2月20日,总工期:600天; 本工程建设单位:衡水盛景城乡建设开发有限公司 设计单位:石家庄新空间建筑设计有限公司 监理单位:河北建达工程监理有限公司;

模板工程专项施工方案

模板工程专项施工方案 第一章层高4.0M以下模板工程 一、工程概况 广州XXXXXX工程,由XXXXXXXXX公司总承包,整个工程由地下室、A-1、B-1、C-1、D-1、E-1、F-1共六栋组成,总建筑面积为108660M2。其中A-1栋层数21层(高78.6M)、B-1栋层数15层(高58.1M)、C-1栋层数8层(高31.7M)、D-1栋层数8层(高31.7M)、E-1栋层数8层(高31.7M)、F-1栋层数4层(高17.6M)。在本工程中,地下室层高为3.6M、4.2M、4.4M。 二、地下室承台模板施工 基础承台模板采用砖胎膜,其施工工艺流程为:垫层上弹线M7.5砂浆砌筑砖墙回填土砖面抹15厚1:3水泥防水砂浆。 1、承台弹线:承台混凝土垫层浇好后,将轴线头设到垫层上, 根据承台尺寸用墨线弹出。 2、砖墙砌筑:根据弹好的墨线向外退出30MM开始砌筑,当承 台基础边长大于3M时须加设砖柱,砌筑过程中必须保证砖 模的垂直度和平整度,砖胎膜墙体厚度:基础梁梁高≥1000 时180厚;基础梁梁高<1000时120厚。并每隔3M设置一个 240*240砖柱;集水井、电梯井砖胎膜厚度为240;人防区和 非人防区交接处高低跨部分的砖胎膜厚度均为240厚,并每 隔3M设置一个370*370砖柱。砌筑用砖采用240*115*45灰

砂砖,M5水泥砂浆砌筑。 3、回填土:当砌筑砂浆达到一定的强度后将砖与土之间的缝隙 回填夯实。夯填土时为防止将砖体破坏,须采用人工夯填, 严禁机械打夯。 4、砖胎膜须用20厚1:2.5水泥防水砂浆抹面,并原浆收光。阴、 阳角抹成R50半圆型。 三、剪力墙、柱、顶板、框架梁模板 本工程中地下室剪力墙施工须留设施工缝,施工缝留设位置为底板面标高上500MM,施工缝以下部分同底板基础梁承台一起完成。施工这部分墙体模板时须采用吊模,从施工缝以上部分的墙体与地下室顶板、梁、四周柱一次性完成,中间部分的框架柱混凝土先浇筑。地下室施工工艺流程为:放线基础梁、承台、柱、底板钢筋绑扎模板安装(吊模)施工缝以下砼浇筑墙、柱定位放线柱、墙筋绑扎模板支撑体系搭设模板安装中间柱混凝土浇筑框架梁、板钢筋绑扎反梁吊模剪力墙、边柱、梁、板砼浇筑。 1、墙、柱放线:在做好的防水保护层上投设轴线,根据图示尺寸线将柱、剪力墙内外线用墨线弹出,并在线上按一定的间距用红油漆标注清晰。 2、底板钢筋绑扎完后即可进行集水井、电梯井、高低跨及施工 缝以下模板安装工作,模板采用九夹板制作。安装模板时须

第2章-工程设计、施工方案技术经济分析

第二章工程设计、施工方案技术经济分析2009年案例分析试题 试题二(20分) 某业主邀请若干厂家对某商务楼的设计方案进行评价,经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)、与环境协调性(F5)五项评价指标,各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F1和F2同等重要,F4和F5同等重要,经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2.1. 表2.1各方案评价指标的评价结果和估算总造价表 问题: 1.用0-4评分法计算各功能的权重,将计算结果填入答题纸表2.1中。 2.用价值指数法选择最佳设计方案,将计算结果填入答题纸表2.2和表2.3中。 3.若A、B、C三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。 (表中数据保留3位小数、其余计算结果均保留两位小数)

2009年案例分析试题二答案 问题1: 表2.1 功能权重计算表 问题2: A方案加权得分=9×0.225+8×0.225+10×0.35+7×0.1+8×0.1=8.825(分)B方案加权得分=8×0.225+10×0.225+9×0.35+8×0.1+9×0.1=8.900(分)C方案加权得分=10×0.225+8×0.225+8×0.35+9×0.1+8×0.1=8.550(分)合计得分=8.825+8.9+8.55=26.275(分) A方案功能指数=8.825/26.275=0.336 B方案功能指数=8.9/26.275=0.339 C方案功能指数=8.55/26.275=0.325 A方案成本指数=6500/(6500+6600+6650)=0.329 B方案功能指数=6600/(6500+6600+6650)=0.334

模板工程施工专项技术方案设计

模板工程施工 专项案 一、工程概况: 工程名称:金鼎盛世城 工程地点:市银州区汇工街 施工单位:中国对外建设总公司 建设单位:市金鼎房地产有限公司 监理单位:建新监理咨询有限责任公司 本工程建筑面积22910.58平米,结构类型为框混结构。其中:西侧临街1—11轴底部二层为商业网点,结构为框剪结构,三层以上为住宅,结构为砖混结构;东侧12—27轴一层为车库,框架结构,二层以上为住宅砖混结构。西侧1—11轴商业网点部分一层结构层高5.2米,二层结构层高3.7米,三层以上住宅结构层高2.8;东侧12—27轴一层框架结构层高3.3米,二层至顶层住宅结构层高为2.8米。楼板厚度为100mm—130mm,其中90%以上的楼板厚度为100mm厚。框架柱多为500mm×500mm,其余400mm ×400mm较多。商业网点1—11轴,轴到轴最大开间6米,最小开间4.8米;车库12—27轴,最大开间4.5米,最小开间2.7米。 二、编制依据: 根据《模板验收规》、《建筑施工扣件式钢管脚手架安全

技术规》(JGJ130-2001)、《建筑施工安全检查标准》和《建设工程安全生产管理条例》等有关要求,结合本工程的实际情况编制本案。 三、具体案: 1、模板为散支散拆木模板、钢管与支撑体系。其主要材料选用如下: (1)模扳:采用光滑坚硬的双面酚醛树脂覆面胶合板,规格1830×915×12。 (2)木:采用50×l00(80×100)的无曲双面刨光顺直的硬质木。 (3)围楞、支撑:商业网点和车库模板支撑和围楞部分采用钢管材质,Q235(3号钢)钢材,外径48mm,壁厚3.5mm焊接钢管。 (4)对拉螺栓:φ12 2、模板的制作 (1)熟悉图纸,格按图纸要求进行下料,保证工程结构和构件各部分形状尺寸和相互位置的正确。 (2)构造简单,装拆便,并便于钢筋的绑扎与安装。 (3)模板拼缝密,不得漏浆。 (4)钉子长度为本扳厚度的1.5~2.5倍,每块木板与木档相叠处至少钉2个钉子,第二块扳的钉子要转向第一块

地下车库模板工程专项施工方案

1.编制依据 1.1东方今典2观澜住宅小区地下车库人防工程施工图纸; 1.2《建筑施工安全检查标准》JGJ-99; 1.3《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001; 1.4《建筑施工高处作业安全技术规范》JGJ80-91; 1.5《建筑施工模板安全技术规范》JGJ162-2008; 1.6《建筑施工手册》第四版; 1.7《建筑结构荷载规范》GB50009-2001; 2.工程概况 本工程为洛阳东方今典.观澜住宅小区人防地下车库,位于洛阳市洛南新区,北临滨河南路,南临洛宜路,西临瀛洲大桥。地下一层,建筑层高 4.350m,建筑总长度141.000m,宽64.400m。总建筑面积6601.57m 。人防工程防护等级为平战结合甲类五级。结构形式:框架结构。基础形式为独立柱基础加抗水板,基础上平标高为-5.900m,建筑地面标高-5.600m,净高4.35m。 3.模板工程施工方法 3.1模板方案选择 模板及其支架的搭设设计,力求做到搭设要安全可靠,顶板采用满堂脚手架形式、梁采用梁支撑架形式。 3.2模板安装、拆除施工方法 3.2.1梁模板及支撑形式:截面尺寸为50031300,架体高度 4.35米。面板采用12mm 胶合面板,在木工加工场地制作施工现场组拼,内楞采用503100 木方,间距200mm, 角部要求设置两个并排,方木要求立放。外楞采用圆钢管4833.5围檩加固,竖向间距为600mm。采用可回收M14螺杆为对拉螺栓进行加固。梁底承重架采用扣件式钢管脚手架,由扣件、立杆、纵横水平杆组成,采用φ4833.5钢管,立杆间距0.6m,立杆梁两侧对称布置,扫地杆距地面不大于200mm,纵横水平杆步距为1500mm,梁底加设2根支撑杆,底部同样设置纵横向扫地杆。梁下特别注意增加的立杆顶端横杆下的扣件要求设置两个防止竖向滑

相关文档
最新文档
