R控制图操作指南
Xbar—R控制图的操作步骤及应用示例

X—R控制图的操作步骤及应用示例用于控制对象为长度、重量、强度、纯度、时间、收率和生产量等计量值的场合。
X控制图主要用于观察正态分布的均值的变化,R控制图主要用于观察正态分布分散或变异情况的变化,而X-R控制图则将二者联合运用,用于观察正态分布的变化。
X-R控制图的操作步骤步骤1:确定控制对象,或称统计量。
这里要注意下列各点:(1)选择技术上最重要的控制对象。
(2)若指标之间有因果关系,则宁可取作为因的指标为统计量。
(3)控制对象要明确,并为大家理解与同意。
(4)控制对象要能以数字来表示。
(5)控制对象要选择容易测定并对过程容易采取措施者。
步骤2:取预备数据(Preliminary data)。
(1)取25个子组。
(2)子组大小取为多少?国标推荐样本量为4或5。
(3)合理子组原则。
合理子组原则是由休哈特本人提出的,其内容是:“组内差异只由偶因造成,组间差异主要由异因造成”。
其中,前一句的目的是保证控制图上、下控制线的间隔距离6σ为最小,从而对异因能够及时发出统计信号。
由此我们在取样本组,即子组时应在短间隔内取,以避免异因进入。
根据后一句,为了便于发现异因,在过程不稳,变化激烈时应多抽取样本,而在过程平稳时,则可少抽取样本。
如不遵守上述合理子组原则,则在最坏情况下,可使控制图失去控制的作用。
步骤3:计算Xi,Ri。
步骤4:计算X,R。
步骤5:计算R图控制线并作图。
步骤6:将预备数据点绘在R图中,并对状态进行判断。
若稳,则进行步骤7;若不稳,则除去可查明原因后转入步骤2重新进行判断。
步骤7:计算X图控制线并作图。
将预备数据点绘在X图中,对状态进行判断。
若稳,则进行步骤8;若不稳,则除去可查明原因后转入步骤2重新进行判断。
步骤8:计算过程能力指数并检验其是否满足技术要求。
若过程能力指数满足技术要求,则转入步骤9。
步骤9:延长X-R控制图的控制线,作控制用控制图,进行日常管理。
上述步1~步骤8为分析用控制图。
XR控制图操作及应用 ppt课件

(3) 在控制图上作出平均值和极
差控制限的控制线
将平均极差(R)和均值X画成水平线虚线,各控
制 限 UCLR、LCLR、UCLX、LXLX 画 成 水 平 线 ,
把线标上记号。
就这样
X
标注,懂
UCLX 吗?
LXLX
XR控制图操作及应用
(3) 在控制图上作出平均值和极
差控制限的控制线
二、X-R控制图操作程序
1、 X-R控制图编号、规格、参数等
填写(填写规范如下)
知道了吗?
(1)控制图编号:HN-QCT—Z※※※ HN为华南公
司, QCT为控制图,Z为工程代号,表示总装、进货 检验为I,完车检验为W,机加工为J, ※※※ 为流水 号
(2)部门:工程责任部门或单位
(3)工序:X-R控制图控制的工序
进去看一下XR!控制图操作及应用
(2) 计算控制限
2) 计算控制限
UCLX= X+A2R 均值上限 LCL X= X-A2R 均值下限 UCLR=D4R 极差上限 LCLR= D3R 极差下限
N
3
4
5
6
7
D4 2.57 2.28 2.11 2.00 1.98
D3
*
*
*
*
0.08
A2 1.02 0.73 0.58 0.48 0.42
目的:对公司生产现场制程的初始能力
进行分析和监控,对有规格变异的产品
质量特性或过程质量特性值进行动态控
制,以判定工程是否处于稳定状态,并
依据制定相应的措施纠正变异 。
问题在 这!措
控制点出界!
施应
是—!
XR控制图操作及应用
X-R控制图操作指南

X-R控制图操作指南X-R控制图操作指南一、概述X-R控制图是一种统计工具,用于监控过程的变异性。
本文档旨在提供关于X-R控制图的详细操作指南,包括数据收集、数据分析和图表绘制等内容。
二、数据收集1.确定收集数据的时间范围和频率。
根据需要,决定是按日、按周、按月还是按年收集数据。
2.选择合适的样本大小。
根据过程的特点和要求,确定每个样本中的观测数量。
3.确定用于收集数据的采样方法。
可以使用随机抽样、方便抽样或者系统抽样等方法。
4.建立数据收集和记录的流程。
确保数据记录准确无误,并及时至数据分析软件或工具。
三、数据分析1.计算平均值和范围。
a) 计算每个样本的平均值,得到X值。
b) 计算每个样本的范围,得到R值。
2.计算控制限。
a) 计算X控制图的中心线。
将所有X值的平均值计算出来,作为中心线。
b) 计算X控制图的上下控制限。
根据样本大小和确定的标准差倍数,计算上下控制限。
c) 计算R控制图的中心线。
将所有R值的平均值计算出来,作为中心线。
d) 计算R控制图的上下控制限。
根据样本大小和确定的标准差倍数,计算上下控制限。
3.绘制X-R控制图。
a) 使用数据分析软件或者工具,根据计算出的数值绘制X-R控制图。
b) 将X控制图和R控制图分别绘制在同一个图表上,以便更好地分析和比较数据的变异性。
四、图表解读与分析1.检查每个样本的X值是否在控制限范围内。
超出控制限的数据点可能表示过程存在特殊因素或异常。
2.检查每个样本的R值是否在控制限范围内。
反映了过程的变异性。
3.根据控制图的趋势和规律,判断过程的稳定性和可靠性。
4.根据需要,进行进一步的数据分析和改进措施的制定。
五、附件本文档涉及以下附件,请参考:1.X-R控制图数据样本示例.xlsx:包含了用于绘制X-R控制图的示例数据样本。
2.X-R控制图样本分析报告.doc:对示例数据样本进行分析并得出结论的报告。
六、法律名词及注释1.控制限:指用于判断过程是否稳定的上下限。
最新X-R控制图操作指南

X图
R图
___________________________ _______________________
数据 你敢跑!
SPC图形
措施
___________________________ _______________________
SPC应用的好处
节约成本 使标准趋于准确 使过程更加稳定 使控制规格更加真实 减少检验频度 减少问题出现的频度 改善和提高客户的满意度 可靠地测出实际过程能力 改善测量结果的准确度 改善产品品质 减少出货周期时间
(4)操作者:工序操作者
(4)质量特性:说明控制何种计量特性,如工件长度、 安装扭矩、摩托车车速等
(5)工程规范:产品质量特性值或过程特性值设计或 规范公差如长度尺寸20+0。2-0。1
___________________________ _______________________
(6)样本容量/频率:抽样测量数据的数量/ 抽样频次,如5次(件)/每小时,5次/每日等
(7)产品型号:受控产品的型号 如FY1257摩托车
(8)零件名称:受控产品零件的名称 如摩 托车发动机
(9)测量工具:抽样测量质量或过程特性数 据的测量工具,如游标卡尺、深度尺、万能 表
(11)机器编号:受控工序操作的机器编号 (12)控制时段:控制图收集数据的时段,
如2002/8/22-2002/8/26
3σ
___________________________ _______________________
-3σ
统计过程控制的来源和作用
其作用为: 1、从数据到图形应用统计技术可以反馈生产或服务过程
性质变化的信息。 2、帮助我们分析过程变化的原因 3对于超出控制界限的点采取整改行动。 4根据样本数据可以对过程性质作出评价 5、评定生产/过程性质变化与原来过程状态进行比较。
XR控制图操作指南精选文档PPT课件

k
X= X1+X2+...... +Xk
K
式中:K为子组数量,R1和X1即为第1个子组 的极差和均值,R2和X2为第2个子组的极差 和均值,其余类推。一般取25子组数据。
进去看一下!
15
(2) 计算控制限
2) 计算控制限
UCLX= X+A2R 均值上限 LCL X= X-A2R 均值下限 UCLR=D4R 极差上限 LCLR= D3R 极差下限
X-R图,进去,瞧一瞧!
12
4 计算每个子组的均值(X)和极差(R)
X1+X2+......+Xn
X = —————————————
n
R=X最大值-X最小值 式中:X1、X2......Xn为子组内的每个测量值, n为子组样本容量,一般取4-5个数据。
各小组的 均值及极差, 就这么计算!
13
5 选择控制图的刻度
性质变化的信息。 2、帮助我们分析过程变化的原因 3对于超出控制界限的点采取整改行动。 4根据样本数据可以对过程性质作出评价 5、评定生产/过程性质变化与原来过程状态进行比较。
数据 你敢跑!
SPC图形
措施
3
SPC应用的好处
节约成本 使标准趋于准确 使过程更加稳定 使控制规格更加真实 减少检验频度 减少问题出现的频度 改善和提高客户的满意度 可靠地测出实际过程能力 改善测量结果的准确度 改善产品品质 减少出货周期时间
目的:对公司生产现场制程的初始能力
进行分析和监控,对有规格变异的产品
质量特性或过程质量特性值进行动态控
制,以判定工程是否处于稳定状态,并
依据制定相应的措施纠正变异 。
问题在 这!措
控制点出界!
施应
是—!
6
XR控制图操作及应用PPT课件

• 调查方式按下面方法进行:
2002-10
潇湘浪子
特级 一级
工序能力过剩,作业可简化 工序能力充分,可以考核作业简化
1.33>CP>1
二级
工序能力尚可,可接受,但不充分
1>CP
三级
工序能力不足,需对作业改进提高
2002-10
潇湘浪子
第23页/共31页
• 当工程规范(公差)为两侧规格时,工序能力为Cpk, 其计算为:
• Cpk=(1-K)(UCL-LCL)/6σ
= (T-2ε)/6σ
• 其中:ε= (USL+LSL)/2-X
n
•
(x x)2
i1 i
n1
n 1
2002-10
潇湘浪子
第24页/共31页
• 当工程规范(公差)为单向公差界限时,Cpk的计算为:
• CpK=USL-X/3σ(规定公差上限时)
• CpK =X-LST/3σ(规定公差下限时)
• 以上σ的计算也可用δ近似代替,以下为估计过程的标 准偏差(用δ表示)公式
2002-10
潇湘浪子
第21页/共31页
1、控制图操作备加说明:
• 1、X-R图的控制限为上一次控制图工序能力分析后,工序稳定 (即CPK≥1.33时)时控制限,因此开始作一份SPC控制图的第 一个点时,控制限已经生成,并不是25组数据取完后计算的控 制限。
• 2、 一份X-R图时必须计算该图的控制限和CPK,当CPK≥1.33 且计算的控制限范围相对事先设定的控制限范围缩窄时,下一 份图的控制限以该图计算出的控制限为事先设定的控制限。
X-R控制图操作指南

X-R控制图操作指南X-R控制图操作指南1、简介1.1 定义:X-R控制图是一种用于监控连续数据过程稳定性的统计工具,主要用于发现过程中的特殊因素和异常情况。
1.2 用途:X-R控制图能够帮助分析师识别和解决过程中的变异问题,以达到过程稳定性的要求。
1.3 适用范围:X-R控制图适用于连续变量的过程,例如生产线中的产品尺寸、重量等。
2、数据收集2.1 确定采样频率:根据过程的特点和要求,确定数据的采样频率,通常是按时间间隔或按生产数量。
2.2 数据收集方法:选择合适的数据收集方法,例如观察、测量、抽样等。
2.3 数据记录:将采集到的数据按照规定的格式进行记录,确保准确性和完整性。
3、X-R图的绘制3.1 计算平均值:将收集到的数据求平均值,作为X图的中心线。
3.2 计算极差(R)值:将收集到的数据中的最大值减去最小值,作为R图的中心线。
3.3 计算控制限:根据样本量和过程能力,计算出X图和R 图的上限和下限控制限。
3.4 绘制X-R图:将计算得到的平均值和极差值绘制在X-R 图中,形成控制图。
4、解读X-R图4.1 分析是否过程稳定:观察X图和R图是否在控制限内波动,如果波动在控制限范围内,则过程稳定。
4.2 检测异常情况:观察X图和R图是否存在超出控制限的点,如果有,则可能存在特殊因素或异常情况。
4.3 跟踪趋势:通过观察X图和R图的趋势变化,了解过程的变异情况和稳定性的改善。
5、X-R图的应用5.1 数据分析:通过X-R图的绘制和解读,分析过程中的变异情况,找出问题的根本原因,并采取相应措施进行改进。
5.2 制程控制:根据X-R图的结果,建立相应的过程控制措施,确保过程稳定,减少变异,提高产品质量和工艺效率。
5.3 提高生产效率:通过X-R图的监控,及时发现过程中的问题和异常情况,迅速采取措施进行调整,避免无效的浪费和生产停滞。
附件:本文档无附件。
法律名词及注释:1、控制限:在统计学中,控制限是用来标识一个过程的正常变异范围的边界线。
XR控制图作业指导12

六.X( Bar) -R 控制图计算公式 3.4 制作控制图 该控制图的数据已知,绘制的控制图如下图所示
Page 18
七.X( Bar) -R 控制图判定方法
6.1 正常的控制图分布特点 6.2 多数点集中在中心线附近 6.3 多数点落在了控制线附近 6.4 点的分布无规律可循,呈随机状态 6.5 点未超出管制界限 6.6 异常控制图的判定
中心线CL=X
上控制界限UCL=X+A2R
下控制界限LCL=X-A2R
3.1.2R控制图的控制线计算公式
中心线CL=R
上控制界限UCL=D4R
下控制界限LCL=D3R
X控制图的控制线计算公式
CL=0.059
UCL=0.059+0.58*0.004=0.0613
LCL=0.059-0.58*0.004=0.0567
Page 3
二.X( Bar) -R控制图车间制作过程出现的问题
图片一
Page 4
二.X( Bar) -R控制图车间制作过程出现的问题
图片二
Page 5
二.X( Bar) -R控制图车间制作过程出现的问题
图片三
Page 6
二.X( Bar) -R控制图车间制作过程出现的问题
图片四
Page 7
–
X( Bar) -R控制图作业指导
主讲人:陈红红 部门: 工程部 日期:2016-06-04
Page 0
Contents
Page 1
Contents
一.X( Bar) -R 控制图说明 二.X( Bar) -R控制图车间制作过程出现的问题 三.X( Bar) -R控制图填写步骤 四.X( Bar) -R 电子图的制作方法 五.X( Bar) -R 手工图的制作方法 六.X( Bar) -R 控制图基本公式 七.X( Bar) -R 控制图判定方法 八.X( Bar) -R异常控制图的处理方法 九.X( Bar) -R控制图等级评估
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、 X-R控制图编号、规格、参数等
填写(填写规范如下)
知道了吗?
(1)控制图编号:HN-QCT—Z※※※ HN为华南公
司, QCT为控制图,Z为工程代号,表示总装、进货 检验为I,完车检验为W,机加工为J, ※※※ 为流水 号
(2)部门:工程责任部门或单位
(3)工序:X-R控制图控制的工序
N
3
4
5
6
7
D4 2.57 2.28 2.11 2.00 1.98
D3
*
*
*
*
0.08
A2 1.02 0.73 0.58 0.48 0.42
(3) 在控制图上作出平均值和极
差控制限的控制线
将平均极差(R)和均值X画成水平线虚线,各控
制 限 UCLR、LCLR、UCLX、LXLX 画 成 水 平 线 ,
把线标上记号。
就这样
X
标注,懂
UCLX 吗?
LXLX
(3) 在控制图上作出平均值和极
差控制限的控制线
(4)控制图描点链
将各子组计算出X、R值各作X图和R 图的纵坐 标值,以子组序号为横坐标值,描出X图和R 图中的相应的点,注意,在控制界内的点打 记,在控制图界外的作⊙记,并连成点链。
X控制图 R控制图
四、有关“控制”的最后概念——用于进 一步的考虑.
在一个生产过程中永远无法达到完美的控制状态,
过程控制图的目的不是完美的,而是合理、经济的控制 状态,如果某工序控制图上从来不出现失控点,Cpk一 直为>1.33以上,则需查询该工序是否应画控制图,可 考虑用其它通用的工艺控制方式保证产品质量。
X图:坐标上的刻度值的最大与最小之差应至少
为子组均值X的最大与最小值差的2倍。
R图;刻度值应从最低值0开始到最大值之间的差 值为初期阶段所遇到最大极差R的2倍。
X图
R图
6 将均值和极差画到控制图上。
1) 计算控制限 ⑴计算平均极差(R)及过程平均值(X)。 R= R1+R2+......+Rk
k
X= X1+X2+...... +Xk
K
式中:K为子组数量,R1和X1即为第1个子组 的极差和均值,R2和X2为第2个子组的极差 和均值,其余类推。一般取25子组数据。
进去看一下!
(2) 计算控制限
2) 计算控制限
UCLX= X+A2R 均值上限 LCL X= X-A2R 均值下限 UCLR=D4R 极差上限 LCLR= D3R 极差下限
UCLR
R
l 低于平均极差的链,或下降链表明下 列存在的情况如下之一或全部;
a . 输出值分布宽度减小,这常常是好的 状态,应研究以便推广应用和改进过程。
b. 测量系统改变,这样会遮掩过程真实 性能的变化。
UCLR
R
C) 明显的非随机有规律变化图形:除 了会出现超过控制界的点或长链之外, 数据中还可能出现其他的易分辨的由于 特殊原因造面的图形,属工序质量异常。
加以介定,以优化管理。
出界了! 好!我
快报警! 马上搞定!
1、控制图操作的说明
1、X-R图的控制限为控制图初始工序能力分析后,工 序稳定(即CPK≥1.33时)时控制限,因此开始作一份 SPC控制图的第一个点时,控制限已经生成,并不是 25组数据取完后计算的控制限。
初始分析就决定 了上下界线了!
n1
n
(x x)2 i
i1
n 1
说明: USL、LSL为 工程规程上限和下限 T为工程规范公差值
σ为标准差 ε为工程数据中心与
公差中心的偏差
天书! 我算不了!
用excel软件算
σ 用STDEV计算!
当工程规范(公差)为单向公差界限时,Cpk 的计算为:
CpK=(USL-X)/3σ( 规 定 公 差 上 限 时 ) CpK =(X-LSL)/3σ(规定公差下限时)
1、控制图操作的说明
2、 一份X-R图时必须计算该图的控制限和CPK,当 CPK≥1.33且计算的控制限范围相对事先设定的控制限 范围缩窄时,下一份图的控制限以该图计算出的控制 限为事先设定的控制限。
CPK
算死我了!
CPK≥1.33,控制图 控制生效!
用EXCEL 自编软件算! 自动生成!!
四、工序能力计算和分析
1、工序能力客观地描述工序过程中存在着分 散的状况,统计学有CP来评介工程能力的大 小(分散程度),其计算公式为CP=(UCLLCL)/6σ,工程能力CP的评价基准为:
CP值
工序能力等级
工序能力说明
CP>1.67 1.33≤CP ≤
1.67 1.33>CP>1
1>CP
特级 一级 二级
三级
工序能力过剩,作业可简化
线外侧时,就判定不异常原因时(也限控制点
出界时),需要调查。
偏
ε
移
上
3σ
T T/2
限 产
生
的
次
-3σ
品
率
MX
按上述原则判别定,可能会出现两个误判;
(1)即冒失者之误:落入控制图的机率为99.97%,也就 是说1000个数据,有3个数据可能逸出控制界外,这是随 机原因,不是异常原因造成的变异。属正常,但误判为异 常,此现象为冒失者之误。用α表示。如α=0.3%。
(4)操作者:工序操作者
(4)质量特性:说明控制何种计量特性,如工件长度、 安装扭矩、摩托车车速等
(5)工程规范:产品质量特性值或过程特性值设计或 规范公差如长度尺寸20+0。2-0。1
(6)样本容量/频率:抽样测量数据的数量/ 抽样频次,如5次(件)/每小时,5次/每日等
(7)产品型号:受控产品的型号 如FY1257摩托车
性质变化的信息。 2、帮助我们分析过程变化的原因 3对于超出控制界限的点采取整改行动。 4根据样本数据可以对过程性质作出评价 5、评定生产/过程性质变化与原来过程状态进行比较。
数据 你敢跑!
SPC图形
措施
SPC应用的好处
节约成本 使标准趋于准确 使过程更加稳定 使控制规格更加真实 减少检验频度 减少问题出现的频度 改善和提高客户的满意度 可靠地测出实际过程能力 改善测量结果的准确度 改善产品品质 减少出货周期时间
数据收集
2、收集数据
频率的选择
频率:在过程的初期研究中通常是连续
进行分组或很短时间间隔进行分组,检
查时间间隔内有否不稳定的因素存在。
当证明过程处于稳定时,子组间的时间
间隔可以增加。
分组频率大快了, 慢些!
3、 X-R图的位置及结构 1) X-R通常把数据栏位于X图和R 图的
上方,X图画在R图的上方,X和R的值为纵 坐标,按时间先后的子组为横坐标,数据值 以及极差和均值点纵向对齐,数据栏应记录 读数的和均值(X)、极差(R)以及日期/时间 或其它识别子组代码的空间
在控制时段内,按抽样容量/频率要求,收集产品工序 质量或过程特性数据125个或者100个,并按连续性将 数据分成25个子组,每个子组由4-5数据组成,每个 子组数据是在非常相似的生产条件下生产出来的,并 且相互之间不存在着系统的关系,因此,每组之间的 变差为普通原因造成的,对于所有的子组的样品应保 持恒定。
以上σ的计算也可用δ近似代替,以下为估计过 程的标准偏差(用δ表示)公式
δ= R/d2 式中:R为子组极差的均值(在
极 差受控时期)
d2随样品容量变化的常数,见下表
N2 3
45
6 7 8 9 10
d2 1.13 1.69 2.0 2.33 2.53 2.70 2.85 2.97 3.08 6
采这么好果 子大容易了! 树又不高,不 必用梯子!
五、有关3σ控制图的说明:
3σ控制图:以样本平均值X为中心,以X±3σ为
范围,作成控制图时,如质量特性值呈现正态
分布时(左、右对称),则测量的数据,就有
99.97%机率落在X±3σ范围内,我们可以判定
为随机原因的变异,为安定值。当数据落在界
点,17点有14点,20点有16点)
l 高于平均极差的点链或上升链说明存 在下列情况之一或全部;
a. 输出值分布宽度增加,其原因可能是无规律 的(例如设备不正常或固定松动),或是由于 过程 中的某个要素变化(例如使用新的或不是很 统一的原材料)
b. 测量系统的改变(新的测试员或量具的变化)。
X-R控制图操作及应用指南 培训教材

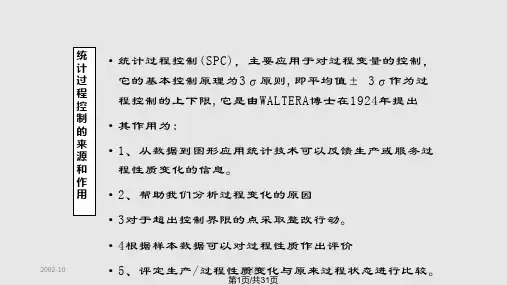

统计过程控制的来源和作用
统计过程控制(SPC),主要应用于对过程 变量的控制,它的基本控制原理为3σ原则, 即平均值± 3σ作为过程控制的上下限,它 是由美国WALTERA博士在1924年提出。 3σ
-3σ
统计过程控制的来源和作用
其作用为: 1、从数据到图形应用统计技术可以反馈生产或服务过程
UCL
X
LCL
B)控制限之内的图形或趋势,当出现非随机有规律的图 形或趋势时,尽管所有极差都在控制限内,也表明出现 这种图形或趋势的时期内,过程质量异常或过程分布宽 度发生变化。
点链有下列现象之一表明过程已改变或出现这种趋势:
a. 连续7点位于平均值的一侧; b. 连续7点上升(后点等于或大于前点)或下降; C、中心点一侧出现众多点(11点有10点,14点有12
X-R图,进去,瞧一瞧!
4 计算每个子组的均值(X)和极差(R)
X1+X2+......+Xn
X = —————————————
n
R=X最大值-X最小值 式中:X1、X2......Xn为子组内的每个测量值, n为子组样本容量,一般取4-5个数据。
