水、卫工程施工方案

合集下载

卫生间防水工程施工方案及工艺方法

卫生间防水工程施工方案及工艺方法

卫生间防水工程施工方案及工艺方法一、施工前准备工作1.清理卫生间,将墙面、地板等表面的杂物清除干净。

2.检查卫生间是否有裂缝、空鼓等问题,进行修补。

3.确定施工使用的材料及工具。

二、施工方案1.选择合适的防水材料,如防水膜、防水砂浆等。

2.选择合适的施工方法,如涂刷防水、贴防水膜等。

三、工艺方法1.墙面防水(1)根据墙面材料的不同,选择不同的防水方法。

如在瓷砖墙面上,可以选择涂刷防水剂。

在水泥墙面上,可以使用防水砂浆进行贴面。

(2)将防水材料按照说明进行搅拌,并根据施工规范进行涂刷或贴面。

(3)在涂刷或贴面后,进行二次检查,确保墙面的防水效果良好。

2.地面防水(1)在地面施工前,先进行地面的打底工作。

如填平地面凹凸不平的部分,修补地面裂缝等。

(2)根据地面的材料选择合适的防水方法。

如在水泥地面上,可以使用防水砂浆进行涂刷;在瓷砖地面上,可以选择贴防水膜。

(3)将防水材料均匀地涂刷或贴在地面上,并注意与排水口、下水道等部分的连接处进行细致施工。

(4)进行二次检查,确保地面的防水效果良好。

3.天花板防水(1)根据天花板的材料选择合适的防水方法。

如在石膏板天花板上,可以选择涂刷防水剂。

(2)将防水材料均匀地涂刷在天花板上,并确保涂刷面积覆盖整个天花板。

(3)进行二次检查,确保天花板的防水效果良好。

四、施工注意事项1.施工时要确保卫生间内的通风良好,以利于防水材料的干燥和密封。

2.施工过程中要严格按照防水材料的说明和规范要求进行施工,避免出现漏掉部位或者严重过度施工的情况。

3.施工过程中要及时清理掉多余的防水材料,避免影响后续工序的进行。

4.施工完成后,要进行二次检查,确保整个防水工程的质量达到要求。

综上所述,卫生间防水工程的施工方案及工艺方法主要包括选择合适的防水材料和施工方法,根据墙面、地面、天花板的材料不同采取相应的措施进行施工,同时要注意施工过程中的细节和质量控制。

只有进行周全的施工方案和严格的工艺方法,才能确保卫生间防水工程的质量达到要求。

卫生间给排水工程施工方案

卫生间给排水工程施工方案

一、工程概况本工程为新建住宅楼卫生间给排水系统施工,工程内容包括给水管道安装、排水管道安装、卫生器具安装、阀门安装、水表安装、管道试压、通水试验等。

施工区域为住宅楼卫生间,施工时间为20天。

二、施工准备1. 技术准备:熟悉施工图纸,了解设计要求,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量标准。

2. 材料准备:准备好所需的各种管道、阀门、卫生器具、水表等材料,确保材料质量符合设计要求。

3. 工具准备:准备好各种施工工具,如扳手、螺丝刀、电焊机、切割机、水平尺等。

4. 人员准备:组织施工队伍,明确各工种人员职责,确保施工人员具备相应的施工技能。

三、施工工艺1. 给水管道安装(1)在卫生间墙面上按照设计要求标出管道走向,确定管道位置。

(2)根据标出的管道位置,在墙面上开槽,槽宽、槽深应符合设计要求。

(3)将给水管道铺设在槽内,确保管道水平、垂直。

(4)用膨胀螺丝固定管道,保证管道牢固。

(5)安装阀门、水表等配件,确保配件安装正确、牢固。

2. 排水管道安装(1)在卫生间地面上按照设计要求标出排水管道走向,确定管道位置。

(2)根据标出的管道位置,在地面上开槽,槽宽、槽深应符合设计要求。

(3)将排水管道铺设在槽内,确保管道水平、垂直。

(4)用膨胀螺丝固定管道,保证管道牢固。

(5)安装检查井、地漏等配件,确保配件安装正确、牢固。

3. 卫生器具安装(1)根据设计要求,将卫生器具(如洗手盆、马桶、淋浴房等)安装在相应位置。

(2)确保卫生器具安装牢固,接口密封良好。

4. 管道试压、通水试验(1)对给水管道、排水管道进行试压,确保管道无渗漏。

(2)对给水管道、排水管道进行通水试验,确保管道通水顺畅。

四、质量保证措施1. 严格按照设计要求和施工规范进行施工,确保工程质量。

2. 加强施工过程中的质量控制,对关键工序进行检验,确保施工质量。

3. 对施工过程中发现的质量问题,及时进行整改,确保工程合格。

4. 对已完成的工程进行验收,确保工程满足设计要求。

卫生间给排水工程施工方案与技术措施

卫生间给排水工程施工方案与技术措施

卫生间给排水工程施工方案与技术措施1.给水管道安装(1)给水管道安装工艺流程:卫生间支管安装→系统水压试验→管道冲洗。

(2)PP-R管切断:管材调直和切断:规格小于或等于DN20,可用手直接调直;规格大于或等于DN25管,调直一般在较为平整的地面上进行。

PP-R管的切料使用专用割刀、手锯或专用断管机具。

(3)管道连接:管道连接前,应熟悉PP-R管的产品图集,然后依序套上螺母、锁紧环、密封环,套入管接头体后使管子端面与管接头体的锥面小端接触,然后用手将各管接头件上的螺母逐一旋紧,当装好一个小系统(卫生间)后,再用专用搬手将上述各螺母旋紧,不宜用劲过大,以免破坏丝扣。

PP-R管件与专用配件螺纹连接时,需在外螺纹上采用生料带填充。

管道敷设时采用厂家配套的支架固定,固定间距按下表。

立管每层设置一个管卡。

管道支架间距表规格DN15DN20DN25DN32DN40DN50水平管(m)立管(m)0.61.00.81.00.71.01.81.01.01.01.21.0(4)对于管径小于等于32的PP-R管装置采用塑料管卡,管径大于32采用金属管卡,在金属管卡和PP-R管之间必须加橡胶垫。

(5)水压试验和通水试验:管道水压试验升压采用手摇泵,升压规定的试验压力后,稳压1h观察各接头部位是否有渗漏,压力降不超过0.05MPa,然后在工作压力的 1.15倍壮态下稳压2h压力下降不超过0.03Mpa,同时检查各连接处不得渗漏即为合格。

管道的通水能力试验是在管道接通水源和安装好配水器件后进行,对配水点作逐点放水试验,目测出流量是否稳定正常,再按设计要求开放最大数量的配水点,观察是否达到额定配水量。

2.排水管道安装(1)卫生间排水系统施工工艺流程:预埋钢套管→挖土→埋地管道装置→灌水实验→回填→支管装置→卫生洁具装置→封口堵洞排水管通水、通球实验。

(2)排水管装置:埋地排水管在转弯处采用两个45弯头连接。

埋地管道在隐蔽前做灌水试验,其灌水高度不低于底层地面高度,满水15分钟后,再灌满延续5分钟,液面不下降为合格。

水卫工程施工方案

水卫工程施工方案

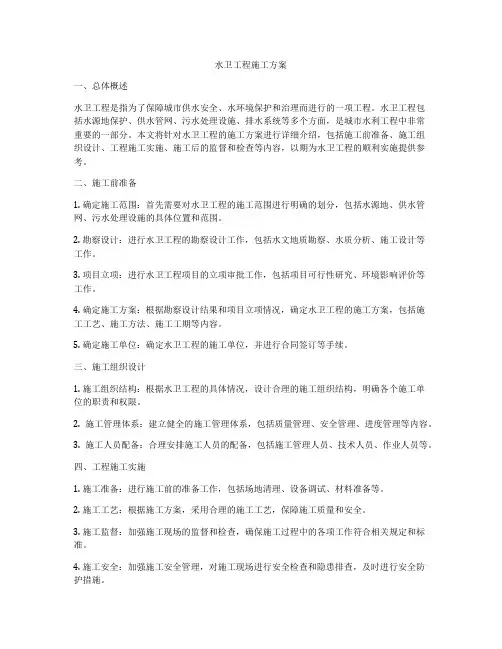

水卫工程施工方案一、总体概述水卫工程是指为了保障城市供水安全、水环境保护和治理而进行的一项工程。

水卫工程包括水源地保护、供水管网、污水处理设施、排水系统等多个方面,是城市水利工程中非常重要的一部分。

本文将针对水卫工程的施工方案进行详细介绍,包括施工前准备、施工组织设计、工程施工实施、施工后的监督和检查等内容,以期为水卫工程的顺利实施提供参考。

二、施工前准备1. 确定施工范围:首先需要对水卫工程的施工范围进行明确的划分,包括水源地、供水管网、污水处理设施的具体位置和范围。

2. 勘察设计:进行水卫工程的勘察设计工作,包括水文地质勘察、水质分析、施工设计等工作。

3. 项目立项:进行水卫工程项目的立项审批工作,包括项目可行性研究、环境影响评价等工作。

4. 确定施工方案:根据勘察设计结果和项目立项情况,确定水卫工程的施工方案,包括施工工艺、施工方法、施工工期等内容。

5. 确定施工单位:确定水卫工程的施工单位,并进行合同签订等手续。

三、施工组织设计1. 施工组织结构:根据水卫工程的具体情况,设计合理的施工组织结构,明确各个施工单位的职责和权限。

2. 施工管理体系:建立健全的施工管理体系,包括质量管理、安全管理、进度管理等内容。

3. 施工人员配备:合理安排施工人员的配备,包括施工管理人员、技术人员、作业人员等。

四、工程施工实施1. 施工准备:进行施工前的准备工作,包括场地清理、设备调试、材料准备等。

2. 施工工艺:根据施工方案,采用合理的施工工艺,保障施工质量和安全。

3. 施工监督:加强施工现场的监督和检查,确保施工过程中的各项工作符合相关规定和标准。

4. 施工安全:加强施工安全管理,对施工现场进行安全检查和隐患排查,及时进行安全防护措施。

5. 施工质量:进行施工质量的监督和检查,确保水卫工程的施工质量符合相关要求。

五、施工后的监督和检查1. 竣工验收:进行水卫工程的竣工验收工作,包括工程质量验收、安全验收等内容。

水治理工程施工方案

水治理工程施工方案

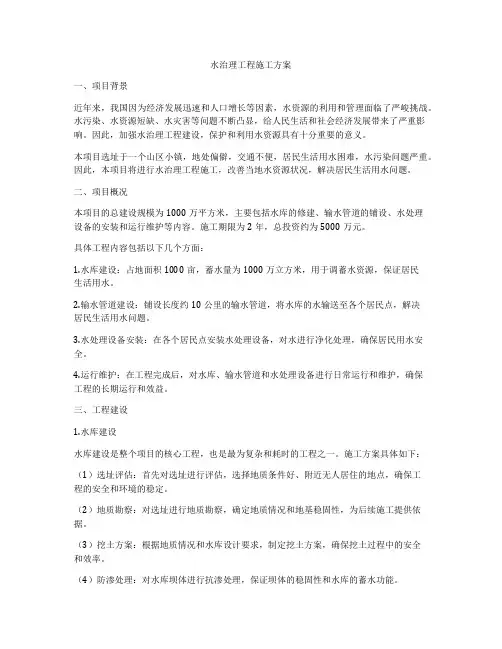

水治理工程施工方案一、项目背景近年来,我国因为经济发展迅速和人口增长等因素,水资源的利用和管理面临了严峻挑战。

水污染、水资源短缺、水灾害等问题不断凸显,给人民生活和社会经济发展带来了严重影响。

因此,加强水治理工程建设,保护和利用水资源具有十分重要的意义。

本项目选址于一个山区小镇,地处偏僻,交通不便,居民生活用水困难,水污染问题严重。

因此,本项目将进行水治理工程施工,改善当地水资源状况,解决居民生活用水问题。

二、项目概况本项目的总建设规模为1000万平方米,主要包括水库的修建、输水管道的铺设、水处理设备的安装和运行维护等内容。

施工期限为2年,总投资约为5000万元。

具体工程内容包括以下几个方面:1.水库建设:占地面积1000亩,蓄水量为1000万立方米,用于调蓄水资源,保证居民生活用水。

2.输水管道建设:铺设长度约10公里的输水管道,将水库的水输送至各个居民点,解决居民生活用水问题。

3.水处理设备安装:在各个居民点安装水处理设备,对水进行净化处理,确保居民用水安全。

4.运行维护:在工程完成后,对水库、输水管道和水处理设备进行日常运行和维护,确保工程的长期运行和效益。

三、工程建设1.水库建设水库建设是整个项目的核心工程,也是最为复杂和耗时的工程之一。

施工方案具体如下:(1)选址评估:首先对选址进行评估,选择地质条件好、附近无人居住的地点,确保工程的安全和环境的稳定。

(2)地质勘察:对选址进行地质勘察,确定地质情况和地基稳固性,为后续施工提供依据。

(3)挖土方案:根据地质情况和水库设计要求,制定挖土方案,确保挖土过程中的安全和效率。

(4)防渗处理:对水库坝体进行抗渗处理,保证坝体的稳固性和水库的蓄水功能。

(5)蓄水试验:在水库建成后进行蓄水试验,检验水库的密封性和蓄水功能。

2.输水管道建设输水管道的建设是用于将水库的水输送至各个居民点,确保居民生活用水。

施工方案具体如下:(1)管道选材:选择高质量、耐腐蚀、抗压能力强的管材,确保输水管道的使用寿命和安全性。

水灭火工程施工方案

水灭火工程施工方案

水灭火工程施工方案一、工程概况1.1 项目名称:水灭火工程施工方案1.2 项目地点:某某市某某区1.3 项目规模:涉及区域面积30000平方米1.4 项目概述:本项目是为了提升某某市某某区区域的消防安全水平,对现有的水灭火系统进行改造升级,以确保区域内的火灾得以及时有效地扑灭。

二、施工前准备工作2.1 项目经理分析:项目经理应对项目进行细致分析,包括项目整体要求、施工技术、人员、材料等各方面的准备工作和安排。

2.2 施工方案制定:根据项目具体要求,制定详细的施工方案,包括施工步骤、各环节时间控制、材料和人员需求等等。

2.3 安全生产保障:对项目现场安全生产措施进行规划和安排,确保施工过程中员工的安全。

三、施工工艺及技术流程3.1 灭火设备调试:首先对现有的水灭火设备进行检修和调试,确保灭火系统的正常运行。

3.2 现场施工准备:搭建施工现场,设置工地围挡,保障施工现场的安全和人员和材料的安全。

3.3 系统改造:根据设计方案对现有的水灭火系统进行改造升级,包括管道更换、设备升级等。

3.4 防水涂料施工:对特定区域进行防水涂料施工,以确保水灭火设备的密封性和可靠性。

3.5 系统联通并调试:对改造升级后的水灭火系统进行联通并进行系统调试,确保系统的正常运行。

四、施工人员及设备安排4.1 项目经理:负责项目的整体策划和管理。

4.2 技术人员:具有丰富的水灭火系统施工经验的技术人员,包括工程师和施工队长。

4.3 搭棚人员:负责搭建施工现场的人员,保障施工过程中的安全。

4.4 施工工人:具有相关施工经验的工人,负责具体的施工任务。

4.5 监理人员:对施工现场进行监督和管理,确保施工质量和安全。

五、质量与安全保障5.1 施工质量:严格按照设计方案进行水灭火系统的施工工艺,确保施工质量。

5.2 安全保障:施工过程中加强安全管理,确保施工现场的安全,严防发生安全事故。

5.3 设备检测:在施工完成后进行设备和系统的全面检测,确保设备的正常运行。

防水工程施工方案5篇

防水工程施工方案5篇

防水工程施工方案防水工程施工方案(一):本工程屋面分为不上人平屋面和上人屋面以及构架顶屋面。

不上人平屋面为干铺150厚加气混凝土砌块,20厚1:8憎水泥加气块碎渣2%找坡,20厚1:2.5水泥砂浆找平层,二层三厚SBS改性沥青卷材表面带绿页岩。

上人屋面为干铺100厚水泥珍珠岩板,20厚1:8水泥珍珠岩找2%坡,20厚1:2.5水泥砂浆找平层,2厚聚氨酯防水涂料,1.2厚聚乙希橡胶卷材,面层为25厚1:4干硬性水泥砂浆,面贴8-10厚地砖。

一、屋面工程施工准备(1)检查现浇钢筋砼屋面板,对其存在的缺陷进行处理。

个性是对女儿墙根部园角、天沟阴、阳角、伸出屋面的管道、设备或预埋件等,应在防水层施工前处理完毕,安装到位,应避免在防水层施工完后打洞。

(2)屋面防水、保温隔热材料应有材料质量文件,进场后应按国家现行标准取样复检,合格方可使用。

(3)屋面工程的防水务必由防水专业队伍或防水工施工,严禁非防水专业队伍或非防水工进行屋面工程的防水施工。

(4)屋面工程施工中,主管工长、质检员应按施工工序,层次进行检验,每道工序都应报请监理验收,合格后方可进行下道工序施工。

(5)做好半成品、成品的保护工作,禁止穿硬底鞋上施工面,禁止在防水层面上进行运输,敲打等施工作业。

二、施工工艺流程:保温及找平层→基层处理→刷基层处理剂→铺贴卷材附加层→铺贴卷材→蓄水试验→铺隔热保护层三.屋面施工方法(1)基层处理和隔汽层施工1)基层处理剂应选取与防水材料材性相容,本工程隔汽层为聚氨脂防水涂料。

基层处理剂可采用喷涂法或涂刷法施工,喷、涂前基层务必用小扫帚清扫干净,不得有碎屑、浮渣、浮土,并应持续干操、喷、涂应均匀一致,上一遍干燥后再进行下一遍施工。

要个性注意屋面节点,周边、拐角处涂刷到位。

2)可用防水涂料作为隔汽层,屋面隔汽层施工务必用小扫帚清扫干净,不得有碎屑、浮渣、浮土,并应持续干燥,在屋面与墙面连接处,隔汽层应沿墙面向上高出保温层上表面不得小于150mm。

卫生间排水施工工程方案

卫生间排水施工工程方案

卫生间排水施工工程方案一、工程概述卫生间排水施工工程是指在卫生间内进行废水排放管道的安装和连接,以及相关设施的施工工作。

本方案将从施工前的准备工作、施工流程、主要材料和设备以及安全预防措施等方面进行详细的介绍和规划。

二、施工前准备工作1. 工程准备在进行排水施工工程前,需要做好相关的准备工作。

首先要对卫生间进行测量,确定排水设施的位置和规格。

同时需要将其他设备和物品搬移出卫生间,以便施工进行和安全作业。

2. 物料准备在进行排水施工工程前,需要准备好相关的材料和设备。

包括排水管道、排水管件、密封胶水、水泥和沙子等。

同时需要准备好施工所需的工具,如管道切割工具、铁锤、扳手等。

3. 施工人员配备在进行排水施工工程前,需要做好施工人员的配备。

包括有经验的水暖工、电工和助手等。

同时要确保施工人员都具备相关的证书和技能,以确保施工的质量和安全。

4. 安全预防措施在进行排水施工工程前,需要制定并执行相关的安全预防措施。

包括对施工现场进行安全检查,保证施工现场的安全和整洁。

同时要对施工人员进行安全教育和培训,确保他们能够安全的进行施工作业。

三、施工流程1. 检查和准备工作在施工开始前,首先要进行现场检查并做好准备工作。

检查排水管道的位置和规格是否满足要求,同时对施工现场进行整理和清理,确保施工条件良好。

2. 排水管道安装根据测量的结果和设计图纸,开始进行排水管道的安装。

首先要将排水管道依据设计图纸的要求进行切割和连接,确保连接处的密封度和牢固性。

3. 排水管道连接在排水管道安装完成后,需要对排水管道进行连接。

这包括连接主管道和分支管道,同时对连接处进行密封处理,确保排水管道不会出现漏水和堵塞等问题。

4. 排水设施安装在排水管道连接完成后,需要进行排水设施的安装。

包括马桶、浴缸和洗手池等。

首先要根据设计图纸要求,将排水设施进行安装和连接,确保设施的牢固性和密封性。

5. 排水设施测试在排水设施安装完成后,需要对排水系统进行测试和检查。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章编制依据一、总公司《质量手册》、《程序文件》;二、本工程有关给排水安装部分的设计图纸、图纸会审资料及其相关的标准图集;三、工程预算文件和资料;四、工期质量和成本控制目标;五、有关的国家方针和政策;六、相关的水、卫安装规范、标准、规程;七、质检部门下发的有关技术文件、质量通病防治措施等;八、有关安装的合同条款;九、《建筑法》、《建筑质量管理条理》等;第二章工程概况一、工程简介:1、本工程式为单体局部设计,底层平面图的管线设计至室外三米,室外给排水构筑物等在总图上确定。

2、本工程给水由市政给水管网直接供水,排水经化粪池排入市政管排水沟。

管道安装高程:除特殊说明外,给水管以管中心计,排水管以管内底计;尺寸单位:标高以米,其余为毫米。

3、施工条件:施工现场已达到“四通一平”的条件,材料、机械根据土建施工形象进度及电气安装工程进度计划分批进场,工作人员按时组织进场。

4、本工程水卫安装部分包括:水卫配管预留预埋,二、质量目标:1、合同范围内的全部工程的所有使用功能符合设计或变更图纸要求,安装工程达到合格标准;2、所有隐蔽工程必须经甲方代表和监理部门验收合格;第三章组织机构和职责分工一、组织机构:根据工程的特点,组建以项目经理杜宜永为首的项目领导班子来管理工程的整个施工及验收过程,各职能部门应严格完成各自职责范围内的工作,具体落实并派杜宜永负责抓施工现场的全面工作。

二、管理人员职责根据《质量手册》之规定,建立了项目部质量体系,其体系结构图和质量职责分配表如下。

安全质量保证体系图管理人员的职责表第四章施工方案一、施工准备1-1材料设备管理1-1-1排水及给水工程所使用的主要材料成品、半成品、配件、卫生器具和设备必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术的标准或设计要求。

进场时应作检查验收,并经监理工程师确认。

1-1-2所有材料进场时应对品种、规格、外观等进行验收。

包装应完好,表面无划痕及外力冲击破损。

1-1-3主要器具和设备必须有完整的安装使用说明书。

在运输、保管和施工过程中应采取措施防止损坏或腐蚀。

1-1-4主要施工机具:割丝机、扳手、电焊机、热熔机、管钳等。

1-2作业条件1-2-1基础、主体工程已验收签证齐全。

1-2-2有关工序交接检已签证齐全。

二、操作工艺2-1工艺流程2-2管道安装2-2-1管道安装,应提前在XB、砖墙等处予留管道孔,孔径应比管外径大一个规格,予留孔位置应准确。

2-2-2管道安装应按先立管、后横管、先主管、后支管的顺序进行。

2-2-3排水管埋地部分采用室内用PVC管。

隐蔽前应请监理、建设单位代表及监督单位共同对其进行灌水试验,试验合格后方可隐蔽,隐蔽验收记录应签证齐全。

2-2-4塑料排水管施工(1)在立管上应每两层设置一个清扫口,但在最底层和有卫生器具的最高层必须设置,检查口中心距地面高度一般为1米(±20mm),且应高出该卫生间器具边缘150mm,其朝向应便于维修。

(2)在连接两个及其以上的大便器或3个及3个以上卫生器具的污水横管应设置清扫口,设置清扫口处的污水横管与墙面的垂直距离不得小于200mm,若污水管设置堵头代替,清扫口与墙面距离不得小于400mm。

(3)p vc管排水管横管坡度为2.6%。

(4)p vc排水管伸缩节应设置于三通以下,即横排水管与竖排水管汇水处。

(5)p vc排水管横管吊的固定间距应为10倍的管径,立管支撑件的间距,立管管径为50mm的不得大于1.2m,管径大于或等于75mm的不得大于2m。

(6)立管管径外侧与饰面墙的距离宜为20~50mm。

(7)地漏应设置在地面最低处,其管子顶面应低于地面5mm。

2-2-5清水给水管应采用PP—R管等新型材料,其安装固定等应符合有关产品使用说明。

三、质量要求3-1主控项目3-1-1给水管道及配件安装(1)给水管道的水压试验必须符合设计要求。

设计未注明时,各种材质的给水管道系统实验压力均为工作压力的1.5倍,但不得小于0.6mpa。

(2)给水系统交付使用前必须进行通水试验并做好记录。

3-1-2排水管道及配件安装(1)隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其灌水深度应不低于底层卫生器具的上边缘或底层地面高度。

(2)排水塑料管必须按设计要求及位置装设伸缩节,设计无要求时,伸缩节间距不得大于4m。

(3)排水立管及水平干管管道应做通球试验,通球球径不小于排水管道管径的2/3,通球率必须达到100%。

3-1-3卫生器具安装(1)排水栓和地漏的安装应平整,牢固,低于排水表面,周边无渗漏,地漏水封高度不得小于50mm。

(2)卫生器具交工前应做满水和通水试验,不渗不漏,畅通。

(3)卫生器具给水配件应完好无损伤,接口严密,启闭部分灵活。

(4)与排水横管连接的卫生器具的受水口和立管均应采取妥善可靠的固定措施,管道与楼板的接合部位应采取牢固可靠的防渗漏措施。

(5)连接卫生器具的排水管道接口应紧密不漏,其固定支架、管卡等支撑位置应正确、牢固,与管道的接触应平整。

3-2一般项目3-2-1给水管道及配件安装(1)给水引入管与排水排出管的水平净距不得小于1m,室内给水与排水管道平行敷没时,两管间的最小水平净距不得小于0.5m,交叉铺设时,垂直净距不得小于机0.15m。

给水管应铺在排水管上面,若给水管必须铺在排水管的下面时,给水管应加套管,其长度不得小于排水管管径的3倍。

(2)给水水平管道应有2%~5%的坡度坡向泄水装置。

(3)给水管段安装的允许偏差(塑料管、复合管)水平管道纵横方向弯曲每米1.5mm。

立管垂直度每米2mm。

(4)管道的支、吊、托架安装应平整牢固,其间距应符合规范规定。

(5)水表应安装在便于检修、不受暴晒、污染和冻结的地方。

表外壳距墙面净距为10~30mm,水表进水口中心标高按设计要求允许偏差为±10mm。

3-2-2排水系统安装(1)在生活污水管道上设置的检查口或清扫口,当设计无要求时,应符合上面“操作工艺”里第2-2-4条的有关规定。

(2)埋在地下或地板下的排水管道的检查口,应设在检查井内。

井底表面标高与检查口的法兰相平,井底表面应有5%的坡度坡向检查口。

(3)塑料排水管支、吊架间距应符合下表要求(单位:m)(4)排水通气管不得与风道或烟道连接,且应符合下列规定:a、通气管应高出层面300mm,但必须大于最大积雪厚度。

b、在经常有人停留的平屋顶上,通气管应高出层面2m,并应根据防雷要求设置防雷装置。

(5)室内排水管道安装的允许偏差:坐标:15mm,标高:±15mm,横管纵横方向弯曲:塑料管每1m 1.5mm,立管垂直度:塑料管每1m 3m。

3-2-3卫生器具安装(1)卫生器具安装的允许偏差:坐标:10mm,标高:±15mm,器具水平度:2mm,器具垂直度:3mm。

(2)卫生器具的支托架必须防腐良好,安装平整、牢固,与器具接触紧密、平稳。

(3)卫生器具给水配件安装标高的允许偏差:大便器高、低水箱角阀及截止阀:±10mm,水嘴:±10mm(4)连接卫生器具的排水管管经和最小坡度,应符合设计要求和规范规定。

第五章质量和安全技术措施一、保证质量措施:1、本工程各专业工种施工中严格执行如下标准:A、现行的安装工程施工及验收规范(国家标准),专业施工图及标准图;B、安装工程施工操作规程;C、建筑安装工程质量评定标准。

2、参加施工人员必须认真熟悉施工图纸(包括图纸、会审及变更)及土建工程结构情况,各专业间以及与土建的配合,各种水卫的交叉跨越,立面布置,相对位置和间距等均应综合考虑,做到事先心中有数,发现问题及时协商解决。

3、建立设备的采购、运输、交接验收制度,把住质量关口,对于质量低劣和不合格的产品不准验收入库。

4、搞好质量自检、互检,把住质量关,建立定期检查和不定期检查制度,对于隐蔽工程在隐蔽前必须经过仔细检查并经监理、甲方质检人员认可,并做好记录。

5、施工过程中应及时填写各种档案资料并妥善保存,坚绝杜绝工程完工后搞回忆的做法。

6、各专业预留洞及暗埋管,均应配合土建预留、预埋并应有专人检查记录标注在施工图纸上,防止遗漏和差错。

二、保证安全措施:1、严格遵照“建筑安装工程安全操作规程”施工。

2、施工组织进场人员进行安全生产教育,班组设立专职安全员,建立安全值日制度,坚持班前会,在布置当天生产任务的同时,提出安全注意事项。

3、进入现场戴好安全帽,高空作业必须拴好安全带,梯子应有防滑措施。

7、严禁酒后作业,不准穿拖鞋、高跟鞋、赤足进入现场。

第六章施工进度计划施工进度随土建形象进度逐步施工,密切配合,全面监控,保证不影响整体工程工期,预埋、预留段随土建形象进度,水、卫按系统划分。

具体施工进度安排详见附表。

第七章工程防护措施1、在主体施工阶段,与土建搞好配合,现浇板混凝土浇注时,安排专人跟班看护管路,及时发现交叉操作过程中损坏的成品,并予以及时整改,向上的管口要及时封堵。

2、墙体敷管阶段,及时与土建配合,保护好墙体内敷设的管道不被破坏。

3、给排水、卫生器具安装阶段,各楼层安排专人值班,尽量减少丢失、破损。

第八章施工资源计划一、劳动力需用计划(见附表)二、施工机具需用量计划(见附表)三、材料需用计划(见附表)第九章季节性施工措施认真收集气象资料,作好防范准备,做到有备无患,夏季施工要注意防署,秋、冬季节应注意风寒,注意身体健康,防止感冒等。

做好防雨、防雪工作,材料堆放,防止受潮,露天堆放的材料,要有防雨防雪措施。

1、施工期间如遇雷雨或阴云密布,应停止工程的施工。

雨后、夜间施工应有专业人员检查,确保安全后方可施工。

2、雨季施工做好“三防”(防雨、防潮、防洪)物资准备工作,怕潮的物资等应放入货架,架空放置,且库房应有良好的通风、排水措施。

3、暑季施工,适当调整作息时间,避免高温施工。

第十章质量通病防治措施一、根据工程的结构形式、施工方法及新材料、新工艺的使用情况,结合先前施工的经验教训,编制本质量通病防治措施;二、为提高工程质量,消除质量通病,满足顾客的需求,为顾客提供更优质的服务,编制本质量通病防治措施;三、质量通病防治小组成员:组长:杜宜永组员:田忠勤、尤成喜、王昌现第十一章现场文明一、现场施工,工完料净,场地清洁,所有材料码放堆放,合理堆放,分类明确,并做好标识,做到文明施工。

二、交叉作业,文明礼貌,相互帮助,密切配合。

三、不准打架斗殴,工作时间严禁饮酒。

四、搞好团结,发扬风格,树立集体荣誉感,为树立舜联形象,做出榜样。

第十二章技术经济指标一、按工程量,套用劳动定额计处算,合理安排工期,实行定额包干。

二、工程质量为合格工程。

三、安全生产:杜绝重大伤亡,轻伤负伤率不超过0.3%。

四、机械利用率100%。

五、实行限额领料,控制材料成本降低:钢材 6%管材 5%器具 1%附材 8%第十三章环境安全管理措施为了更好地贯彻执行“安全第一、预防为止,遵规守法、减污降耗,营造绿色、保障健康”的环境管理方针,提高职工的环境安全意识,进一步搞好环境安全生产管理,实现安全生产,并确保职工有一个优美舒适的生产工作环境,从而能够保障职工的人身安全和身心健康,同时为贯彻执行总公司环境安全目标和指标,确保环境安全管理体系有效的运行,通过分公司目标和指标的确定,结合我们项目部的实际情况,制定了以下目标和指标:一、境安全目标及指标1、目标:噪音排放达标指标:夜间禁止使用轮锯及切割机等有噪音的机具。
