2.1梁底大、小横杆和板底处水平杆应按设计尺寸量尺搭设,避免返工;应先搭设两端定线扣件校核尺寸无误后安装水平杆和中间的其它立杆扣件。
2.2支架四边与中间每隔四排支架立杆设置一道纵横向剪刀撑,高于4m的模板支架其两端与中间每隔4排立杆从顶层水平杆开始向下每隔2步设置一道水平剪刀撑。
5.3拆下的材料要徐徐下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,“当天拆当天清”,拆下的扣件要集中回收处理。
梁截面尺寸及技术参数表
标高
梁截面尺寸
模板搭设主要技术参数
详图号
74.5m
AX-WKL1 300×800mm
1.梁底15mm厚九夹板
2.梁底40×80mm方木3根
3.梁底增加一根承重立杆,沿梁跨间距900,梁两侧立杆横向间距800mm
4.脚手架步距1500mm
5.梁侧次楞40×80mm方木6根
6.梁主楞Ф48×3.2mm钢管,间距900;
梁主楞Ф48×3.2mm钢管,间距1200;
详图(二)
立面详图(一)
450×900和450×800
平面详图(二)
300×800
平面详图(三)
450×600
立面详图(四)
300×600和300×500
接受交底人:
2.梁底40×80mm方木4根
3.梁底增加一根承重立杆,沿梁跨间距900,梁两侧立杆横向间距800mm
4.脚手架步距1500mm
5.梁侧次楞40×80mm方木6根
6.梁主楞Ф48×3.2mm钢管,间距900;
详图()
74.5
AY-WL2~21
450×600
1.梁底15mm厚九夹板
2.梁底40×80mm方木4根
中国建筑施工支撑架的安装标准

房屋建筑工程常用模板及支撑安装推荐图集目 录一、地下室、基坑模板地下室、基坑模板说明 ...................................................1 坑中坑砖胎膜示意图 ......................................................2 承台及地梁砖胎膜砌筑示意图 ..........................................3 集水井及电梯井模板支撑示意图 .......................................4 地下室外墙挂模安装大样 ................................................5 高低差模板定位预埋钢筋示意图 (6)二、散支散拆胶合板模板散支散拆胶合板模板施工工艺说明 ....................................7 柱模板构造示意图 (10)剪力墙模板构造示意图 (11)柱墙模板节点示意图 (12)梁模板断面构造示意图 (13)梁模板安装效果图 (14)板模板龙骨安装示意图 ……………………………………………15模板安装断面构造示意图 (16)卫生间与楼面高低差位置挂模示意图 (17)楼层反梁支模示意图 (19)三、斜屋面模板安装 斜屋面模板支撑示意图 (20)斜屋面模板节点大样示意图 (22)四、普通模板扣件式钢管支撑与碗口式钢管支撑普通模板支撑施工工艺说明 (23)普通扣件式钢管模板支撑平面图 …………………………………25普通扣件式钢管模板支撑立面图…………………………………26普通扣件式钢管模板支撑剖面图…………………………………27碗扣式钢管模板支撑示意图………………………………………28五、高大模板扣件式钢管支撑高大模板支撑施工工艺说明………………………………………29高大模板支撑平面图………………………………………………30高大模板支撑立面图...................................................31 高大模板支撑剖面图 (32)高大模板架体与框架柱、梁板连接大样图 (33)高大模板支撑立杆底部大样图 (34)六、楼梯模板安装楼梯模板与楼梯模板外帮木、反三角示意图 (35)楼梯模板支撑示意图 (36)楼梯施工缝后插板做法示意图 (37)七、后浇带模板安装后浇带模板支撑示意图 (38)。
模板模架支撑体系培训课件

JGJ166-2008相同,永久荷载分项系数比GB50666-2011规定 的要小一些; (3)风荷载的重现期n=10年,与 GB50666-2011、JGJ1302011要求一致,但最小基本风压取值为0.3KN/m2;比 GB50666-2011规定的要大一些; (4)计算支架立杆轴力设计值公式与JGJ130-2011有些区 别,但支架立杆计算长度公式与JGJ130-2011有很大不同; (5)可调托丝杆外露长度严禁超过400mm,较其他现行规范 有所放宽,方便了立杆选配与长度调节; (6)单根立杆承载力限值大,大于其他架体的立杆限值; (7)规范规定了剪刀撑可用配套斜杆,也可用钢管配合搭 设,施工灵活方便。
7、模板支架高宽比控制要求
(1)JGJ130-2011第6.9.7条规定,高宽比不应大于3; (2)JGJ166-2008第6.2.5条规定,高宽比应小于或等于2;当高宽比大于2 时,可采取扩大下部架体尺寸或采取其他构造措施; (3)GB50666-2011第4.3.10条规定,高宽比不宜大于3;当高宽比大于3时, 应加强整体稳固性措施; (4)JGJ231-2010第6.1.4条,对长条状独立高支模架,架体总高度与架体 的宽度之比H/B不宜大于3; (5)JGJ300-2013第5.1.8条,当支撑结构高宽比大于3,且四周无可靠连接 时,宜在支撑结构上对称设置缆风绳或采取其他防倾覆的措施。 模板支架倒塌事故中高大空间结构居多,高度和跨度均超12m时更危险。
(4)采用本规范可计算钢管扣件式支撑结构、碗扣式支撑 结构及承插式支撑结构等(不含门式支撑结构)。
(5)检查与验收、监测等内容比较具体明了。 1.7《钢管脚手架、模板支架安全选用技术规程》
DB11T/583-2015 本规程为了简化建筑工程脚手架、模板支架的设计,提高 效率而制订的;对于模板支撑工程,适用于扣件式模板支架、 碗扣式模板支架两种。选用时对以下问题应认真考虑?
《建筑施工模板安全技术规范》(JGJ_162-2008)脚手架、模板安全技术规范讲稿4

中国建筑科学研究院介绍
• 在施工应用产品方面有项目进度控制的施工计划 编制,工程形象进度等;有控制施工现场管理的 施工总平面设计,施工组织设计编制、技术资料 管理、安全管理、质量验评资料管理等;有施工 安全设施和其他设施设计方面的深基坑支护设计 、模板设计、脚手架设计、塔吊基础和稳定设计 、门架支架井架设计、砼配合比计算、冬季施工 组织设计,工地用水用电计算及常用计算工具集 、常用施工方案大样图集图库等等。
3、在施工过程中没有按照规范及方案要求进 行搭设;
4、使用的材料不合格以及施工中随意拆卸杆 架等原因造成的;
工程实例
• 550mm空心楼板采用扣件架满堂支撑,折 算为400mm,立杆横距和纵距均为1.2m, 步距1.5m,搭设高度21.5m,木方 50mm*100mm@250mm,托梁 100mm*100mm,施工面积 16m*24m。
20000
650
1000
650
600
1300
计算结果
• 扣件抗滑移的计算
• 纵向或横向水平杆与立杆连接时,扣件的抗滑承 载力按照下式计算(规范5.2.5):
•
R ≤ Rc
• 其中 Rc —— 扣件抗滑承载力设计值,取8.0kN ;
•
R —— 纵向或横向水平杆传给立杆的竖向
作用力设计值;
•
计算中R取最大支座反力,R=21.44kN
• 3 规范后面例题计算错误 ;
规范中要注意的
4 步距限定为1.8米步距,实际取1.5m比 较合适; • 5 计算长度不应取步距 ; • 6 横、纵向水平杆没有限制范围。
模板支撑架事故的原因
分析模板支撑架近年来发生的事故的主要原因就是: 1、监管不够; 2、模板和脚手架没有经过设计、计算,支撑
模板支撑体系施工交底课件

顶板支撑之随意做法一
指主 标力 值杆 ,及 采龙 用骨 剔设 凿置 调不 整规 。范
, 顶 板 下 挠 , 影 响 数 据
顶板支撑之随意做法二
顶木 板方 下龙 挠骨 ,交 出接 现处 错无 台受 并力 进立 行杆 大支 面撑 积, 剔砼 凿浇 调筑 整施 。工
导 致
剪力墙支撑之随意做法
完拼 成装 成墙 品模 质和 量短 较肢 好剪 。力
墙 加 固 规 范 标 准 , 设龙 置骨 标及 准次 ,龙 砼骨 浇设 筑置 完规 成范 的, 实大 体载 质面 量梁 较体 好侧 。邦
龙
结构降板模板安装规范
阳顶 角板 方降 正板 。位
设 置 木 方 龙 骨 压 边 , 砼 浇 筑 完 成 后 ,
对拉螺杆设置位置欠妥
损对 现拉 象螺 ,杆 如设 设置 置在 在龙 龙骨 骨之 位间 置易 ,出 效现 果漏 较浆 好及 。洞
口 破
结构面找平(较好与较差)
处结 结构 构面 面完 线成 管后 做及 好时 成收 品面 保, 护冬 。季
施 工 做 好 覆 膜 养 护 ,
外墙螺杆洞封堵规范
部严 刷格 防按 水照 封节 闭点 。做
法 施 工 , 螺 杆 洞 封 堵 密 实 后 , 外
木模工艺之拼装集中加工
加墙 工模 (板 高拼 层装 标完 准成 层吊 )装 ,到 节作 省业 材面 料, 成梁 本柱 。模
板 统 一
整模 剪 体架 力 性未 墙 。设 加
置固 剪斜 刀支 撑撑 ,直 扫接 地固 杆定 未在 通内 长架 设水 置平 ,杆 架上 体, 无内
剪力墙加固之随意做法
面加 积固 涨龙 模骨 现长 象短 ,不 影一 响, 数受 据力 指不 标均 ,衡 进, 行砼 剔振 凿捣 调后 整出 。现
工程技术--模板支撑架相关技术规范——模板构造与安装

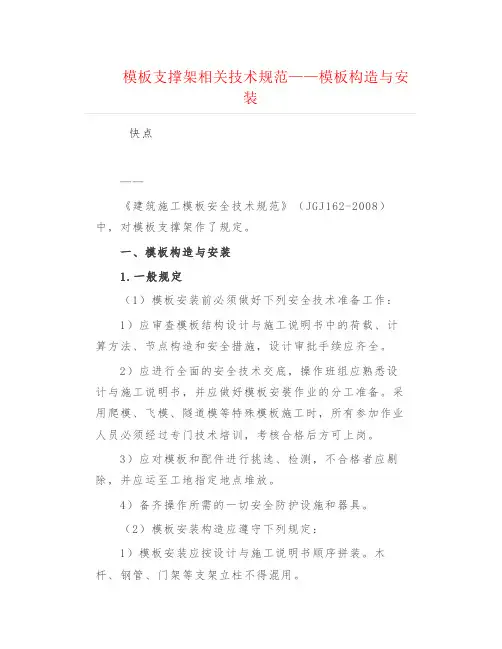

模板支撑架相关技术规范——模板构造与安装快点——《建筑施工模板安全技术规范》(JGJ162-2008)中,对模板支撑架作了规定。
一、模板构造与安装1.一般规定(1)模板安装前必须做好下列安全技术准备工作:1)应审査模板结构设计与施工说明书中的荷载、计算方法、节点构造和安全措施,设计审批手续应齐全。
2)应进行全面的安全技术交底,操作班组应熟悉设计与施工说明书,并应做好模板安裝作业的分工准备。
采用爬模、飞模、隧道模等特殊模板施工时,所有参加作业人员必须经过专门技术培训,考核合格后方可上岗。
3)应对模板和配件进行挑选、检测,不合格者应剔除,并应运至工地指定地点堆放。
4)备齐操作所需的一切安全防护设施和器具。
(2)模板安装构造应遵守下列规定:1)模板安装应按设计与施工说明书顺序拼装。
木杆、钢管、门架等支架立柱不得混用。
2)竖向模板和支架立柱支承部分安装在基土上时,应加设垫板,垫板应有足够强度和支承面积,且应中心承载。
基土应坚实,并应有排水措施。
对湿陷性黄土应有防水措施;对特别重要的结构工程可采用混凝土、打粧等措施防止支架柱下沉。
对冻胀性土应有防冻融措施。
3)当满堂或共享空间模板支架立柱高度超过8m时,若地基土达不到承载要求,无法防止立柱下沉,则应先施工地面下的工程,再分层回填夯实基土,浇筑地面混凝土垫层,达到强度后方可支模。
4)模板及其支架在安装过程中,必须设置有效防倾覆的临时固定设施。
5)现浇钢筋混凝土梁、板,当跨度大于4m时,模板应起拱;当设计无具体要求时,起拱高度宜为全跨长度的1/1000〜3/1000。
6)现浇多层或高层房屋和构筑物,安装上层模板及其支架应符合下列规定:①下层楼板应具有承受上层施工荷载的承载能力,否则应加设支承支架。
②上层支架立柱应对准下层支架立柱,并应在立柱底铺设垫板。
③当采用悬臂吊模板、桁架支模方法时,其支承结构的承载能力和刚度必须符合设计构造要求。
7)当层间高度大于5m时,应选用桁架支模或钢管立柱支模当层间高度小于或等于5m时,可采用木立柱支模。
模板支架工程施工工艺标准化ppt课件

1.4人员配置标准
人员数量满足施工要求,架子工持证上岗,并在施工前对人员进行 培训,对现场施工员及质量管理人员进行交底(质量、安全和技术 交底)。
9
2.工艺流程标 准化
搭设安装脚手架
立
柱
柱侧模拼接
模
板 安
安装柱箍
装
工 艺
校正柱子方正、垂直和位置
6.1模板加工标准化
模板加工首先按图纸载面几何尺寸考虑 模板实际使用需用量,进行下来配制模板, 木模板应将拼缝处刨平刨直,以使模板拼接 缝严密,不易漏浆,使用钉子长度一般为木 模板厚度的1.5~2倍。按照砼构件的形状和 尺寸,用18mm厚胶合板做底模、侧模,小
22
6.2模板安装标准
模板的安装允许误差及检验方法
流
程
全面检测校核
搭设满堂支架
顶
板
安装横纵大小龙骨
模
板
安 装
调整板下皮标高及起拱
工
艺
流 程
铺设顶板模板
群体固定
检查模板上皮标高、平整度
10
准备材料
侧 墙
放置背楞
组
合 木
木梁组装
模
板 安
铺设面板
装
工 艺
打对拉螺丝或埋件
流
程
模板吊升
合模
施工准备
合外侧模板
侧
单侧支架吊装及安装
墙
钢 模
安装加强钢筋
安
装
安装压梁槽钢
4
盘扣式脚手架: 盘扣式钢管支架作为支撑结构, 由立杆、水平杆、斜杆、可调底 座及可调托座构件构成。立杆采 用Φ48X3.0mm钢管,尺寸规格一 般为2450mm和2200mm两种。
建筑工程安全管理模板支架说课稿

模板支架说课稿在建筑施工中,用于支撑水平混凝土结构模板的临时结构称为模板支架,在浇筑混凝土的时候,为防止模板移动,支架的作用是很重要的,如若支架设置不当,不牢固,可能会发生跑模,甚至垮塌事故,下面,我们首先通过一段动画进入到今天的学习任务,大家请看。
施工动画:通过观看事故动画,我们有了初步的认识,下面就共同分析一下事故原因:事故原因分析:老张,这个工地你有没有来检查过,前几天刚来过,我还对他们的模板支撑开过一张整改单,呃,您看一下,这模板支撑系统搭设的很不合理,在不考虑其他因素的情况下,大梁下单根支撑已经不能满足安全稳定性的要求,而且没有纵横向的剪刀撑,又缺少水平杆,你们这个模板工程没有搭设方案吗,方案是有的,呃,我记得你们的方案是22号送来审批的,当时架子可能已经搭的差不多了吧,你是项目工程师吧,这模板支撑体系搭成这幅模样,你也不管一管,在搭设前你有没有给搭设班组交过底,呃,没有,搭完后,有没有组织验收,没有,其他的,比如脚手架安全防护设施搭完后也没有验收过吗,是的,周经理,你是怎么管的工地,对这种危险性较大的工程,要先编制施工方案,然后审批,最后按方案来施工,这些在《建设工程安全生产管理条例》里面都有明确的规定,现在这些,安全设施根本没有验收合格,怎么能够继续施工呢,死了这么多人,谁都逃不了责任。
通过以上内容的学习,我们可以共同总结一下,模板工程的安全注意要点:模板支撑搭设前要先编制施工方案,然后由公司总工程师审批,支拆模板要严格按照方案要求进行,模板在固定后才能进行下一道工序,架设模板时,要严格按设计计算的支撑系统进行认真检查,比如立柱的间距、材料规格、接头方法及剪刀撑设置等等,检查并作好记录,在支设悬挑形式的模板时,一定要有稳定的立足点,浇筑混凝土前,要检查模板上的施工荷载,模板上的堆料和施工设备应合理分散堆放,拆除模板必须经过项目经理批准且混凝土强度必须达到设计要求,拆模时必须设置警戒区域,并有人监护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精品资料
高大模板支撑施工工艺说明 ………………………………………29 高大模板支撑平面图 ………………………………………………30 高大模板支撑立面图 ……………………………………………31 高大模板支撑剖面图 ……………………………………………32 高大模板架体与框架柱、梁板连接大样图 ……………………33 高大模板支撑立杆底部大样图 …………………………………34
集水井及电梯井模板支撑
1-50mm*100mm 厚木方; 2-18 厚胶合板,制作沉箱; 3-回填粗砂;
5
1
精品资料
4-沙袋; 5-砖胎膜; 6-钢筋支架; 7-同强度砂浆垫层块
仅供学习与交流,如有侵权请联系网站删除 谢谢9
图名
集水井及电梯井模板支撑示意图
图页
4
精品资料
A A
地下室外墙挂模
1-Φ48mm*3.5mm 钢管 2-钢管固定@700mm 3-木方(38*100) 4-顶棍 5-18mm 厚胶合板 6-止水对拉螺栓@700m 7-底板 8-砖胎膜 9-底板垫层 10-施工缝 11-止水钢板
仅供学习与交流,如有侵权请联系网站删除 谢谢10
图名
地下室外墙挂模安装大样
图页
5
精品资料
mm
A A
B B
高低差位置处模板支设
1-钢管斜撑 2-与面筋焊接 3-25mm 吊模支架与底板钢筋进行可靠焊接 4-木方(50*100)
5-18mm 厚竹胶板 6-对拉螺栓@300 7-垫木 8-锚钉 9-砖胎膜 10-25mm 钢筋支架与底板钢筋进行可靠焊接
注:砖胎膜高度超过 3m 时在中部设置一道圈梁,胎膜高度小于 1.5m 时 采用 240mm 厚砖胎膜。
仅供学习与交流,如有侵权请联系网站删除 谢谢6
图名
坑中坑砖胎膜示意图
1
1
2 2-2
图页
2
精品资料
2
1 4
胎膜。
3
地梁、承台宽
承台及地梁砖胎膜砌筑 1-砖胎膜; 2-@1000mm 砖垛; 3-混凝土垫层; 4 回填粗砂
精品资料
仅供学习与交流,如有侵权请联系网站删除 谢谢4
精品资料
地下室模板工艺说明
砖胎膜:坑中坑砖胎膜砌筑需待圈梁及砌体达到 80%以上强度后坑内采用井字水平支撑后方可进行第一次回填,回填材料宜 选用粗砂或者含水量符合压实要求的粘性土,不可使用淤泥和淤泥质土用作填料。在承台或地梁砖胎膜砌筑过程中,砖垛应选用 整砖砌筑,断面宜为方形或矩形,砖柱水平灰缝的砂浆饱满度不得小于 80%。
仅供学习与交流,如有侵权请联系网站删除 谢谢2
模板安装断面构造示意图 …………………………………………16 卫生间与楼面高低差位置挂模示意图 ……………………………17 楼层反梁支模示意图 ………………………………………………19
三、斜屋面模板安装
斜屋面模板支撑示意图 ……………………………………………20 斜屋面模板节点大样示意图 ………………………………………22
六、楼梯模板安装 楼梯模板与楼梯模板外帮木、反三角示意图 …………………35 楼梯模板支撑示意图 ……………………………………………36 楼梯施工缝后插板做法示意图 …………………………………37
七、后浇带模板安装 后浇带模板支撑示意图 …………………………………………38
仅供学习与交流,如有侵权请联系网站删除 谢谢3
四、普通模板扣件式钢管支撑与碗口式钢管支撑
普通模板支撑施工工艺说明 ………………………………………23 普通扣件式钢管模板支撑平面图 …………………………………25 普通扣件式钢管模板支撑立面图 …………………………………26 普通扣件式钢管模板支撑剖面图 …………………………………27 碗扣式钢管模板支撑示意图 ………………………………………28
中国建筑施工模板支 撑架的安装标准
精品资料
房屋建筑工程常用模板及支撑安装推荐图集
目录
一、地下室、基坑模板
地下室、基坑模板说明 ……………………………………………1 坑中坑砖胎膜示意图 ………………………………………………2 承台及地梁砖胎膜砌筑示意图 ……………………………………3 集水井及电梯井模板支撑示意图 …………………………………4 地下室外墙挂模安装大样 …………………………………………5 高低差模板定位预埋钢筋示意图 …………………………………6
二、散支散拆胶合板模板
散支散拆胶合板模板施工工艺说明 ………………………………7 柱模板构造示意图 …………………………………………………10 剪力墙模板构造示意图 ……………………………………………11 柱墙模板节点示意图 ………………………………………………12 梁模板断面构造示意图 ……………………………………………13 梁模板安装效果图 …………………………………………………14 板模板龙骨安装示意图 ……………………………………………15
注:地梁跨度超过 3m 时开始设置砖垛,地梁 500mm 时采用 120mm 厚的砖
仅供学习与交流,如有侵权请联系网站删除 谢谢7
精品资料
图名
承台及地梁砖胎膜砌筑示意图
图页
3
依据计算确定 依据计算确定
4 2
1 7
5
6
集水井及电梯井宽
1-1
1
3
25 钢筋支架与 底板钢筋进行可靠焊接
依据计算确定
仅供学习与交流,如有侵权请联系网站删除 谢谢8
仅供学习与交流,如有侵权请联系网站删除 谢谢5
图名
地下室、基坑模板说明
图页
1
精品资料
1
2
依计算确定
体设设计计有图支纸护时另详具 依计算确定
4 3
8
1
2
5 依计算确定
7
坑中坑砖胎膜
8
坑中坑截面尺寸
6
1-1
பைடு நூலகம்
坑中坑截面尺寸
1-Φ8@200 钢筋 2-4B16 3-截面尺寸 370*200 的 C20 砼圈梁 4-坑中坑一半高度标高面 5-先行回填粗砂 6-100 厚 C15 垫层 7-砖胎膜 8-水平撑(50*100 方木)
模板支撑:地下室集水井及电梯井的模板支撑应该引起足够重视,沙袋应足量堆载,确保模板箱体不在混凝土的作用下上 浮,箱体模板与砖胎膜之间采用与底板同强度等级的水泥砂浆垫块以满足成型后的尺寸要求。底板外侧边缘模板采用钢管架支撑 时,须待底板混凝土有了一定强度后方可拆除。地下室外墙挂模需要注意限位钢筋应与底板面筋进行可靠焊接,保证外墙尺寸不 因止水螺栓的锁紧而发生尺寸缩小情况出现。在进行后浇带的模板支撑时需要注意及时的进行清扫口的预留。
