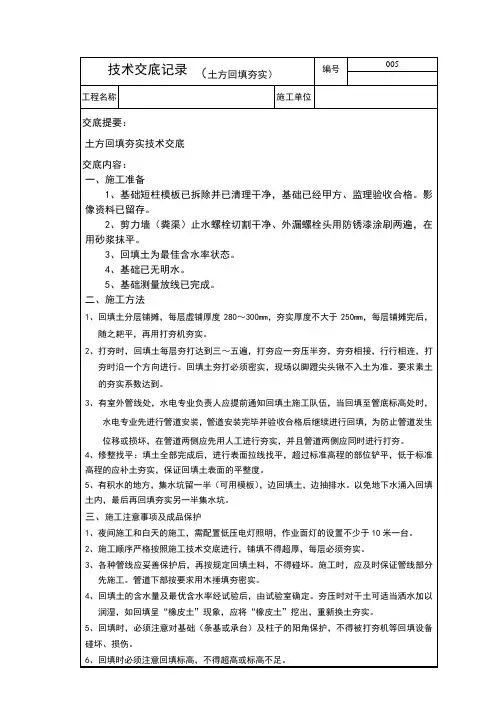

29土方回填技术交底记录
土方回填夯实技术交底

编号
005
工程名称
施工单位
交底提要:
土方回填夯实技术交底
交底内容:
一、施工准备
1、基础短柱模板已拆除并已清理干净,基础已经甲方、监理验收合格。影像资料已留存。
2、剪力墙(粪渠)止水螺栓切割干净、外漏螺栓头用防锈漆涂刷两遍,在用砂浆抹平。
3、回填土为最佳含水率状态。
4、基础已无明水。
8、回填土应当日铺填夯实。
9、管道下面的回填土一定要填满并且夯实,管道不允许出现下方空虚的现象。以免造成管道折断而渗漏。
10、注意用电安全,以免触电伤人。
技术负责人
交底人
接受交底人
本表由施工单位填写,交底单位和接受交底单位各存一份。
5、基础测量放线已完成。
二、施工方法
1、回填土分层铺摊,每层虚铺厚度280~300mm,夯实厚度不大于250mm,每层铺摊完后,随之耙平,再用打夯机夯实。
2、打夯时,回填土每层夯打达到三~五遍,打夯应一夯压半夯,夯夯相接,行行相连,打夯时沿一个方向进行。回填土夯打必须密实,现场以脚蹬尖头锹不入土为准。要求素土的夯实系数达到。
5、有积水的地方,集水坑留一半(可用模板),边回填土,边抽排水。以免地下水涌入回填土内,最后再回填夯实另一半集水坑。
三、施工注意事项及成品保护
1、夜间施工和白天的施工,需配置低压电灯照明,作业面灯的设置不少于10米一台。
2、施工顺序严格按照施工技术交底进行,铺填不得超厚,每层必须夯实。
3、各种管线应妥善保护后,再按规定回填土料,不得碰坏。施工时,应及时保证管线部分先施工。管道下部按要求用木捶填夯密实。
4、回填土的含水量及最优含水率经试验后,由试验室确定。夯压时对干土可适当洒水加以润湿,如回填呈“橡皮土”现象,应将“橡皮土”挖出,重新换土夯实。
土方回填施工技术交底

(3)在出大门前,设专人对车辆进行清扫,严防车辆携带泥沙出场造成道路的污染。并设专人沿路途巡视,发现遗漏及时清扫。
(4)对于施工机械、油料应予以控制,减少资源浪费。定期对பைடு நூலகம்工机械进行保养,减少油料泄漏事件的发生。
(2)施工前,应做好水平标志,以控制回填土的高度或厚度,在外墙上弹出标高控制线。
(3)回填前防水及保护层均已施工完毕并验收合格。
四、操作工艺
工艺流程:土方运输→分层铺填、夯实→取样试验→下一步回填。
素土回填每层虚铺厚度200mm至250mm,压实系数不小于0.94,采用机械与人工相配合的方法进行。素土回填时土方可用自卸式汽车运至回填部位,采用机械碾压夯实,局部狭小处人工配合夯实。碾压过程中,轨迹的搭接宽度为150~200mm。
技 术 交 底 书
工程名称
技术交底
土方回填施工
交底内容:
一、 施工材料
回填土采用粘性土,但不得含有有机杂物,使用前应先过筛,其颗粒不得大于15mm。土料含水量以手握成团,落地开花为宜。
二、 主要机具
推土机、小型挖机、自卸式汽车。
三、 作业条件
(1)施工前明确回填部位、填方土料种类、密实度要求等,控制好填方土料含水率、分层虚铺厚度。
(5)现场洗车处设置沉淀池,并经排水沟排入业主指定的排污通道内。
(6)每天配备专人清扫道路,洒水降尘。
接 受
交 底
人 员
签 名
交底人:
交底时间:年月日
每层回填土压实后,现场随机取样,按每100㎡取一点进行环刀取样。取完土样送往试验室,测出素土的压实系数,才能进行上一层素土的铺摊。
土方回填技术交底记录

、现场撒落的土及时清理、打扫,避免扬尘。堆放的土方应覆盖,防止大风吹散。
、回填土前应将基层的杂物清理,并合理利用以免再次污染现场环境。
、运土车出现场前应及时将车上的余土清理
审核人
交底人
接受交底人
)施工前,抄平做好标志,以控制回填土的高度或厚度。在基坑边坡上,每隔钉上水平橛;室内和散水在地坪上钉上标高控制桩。
二、操作工艺:
、素土回填工艺流程:
基坑底清理→检验土质→分层铺土、耙平→夯打密实→找平验收
)基坑底清理
填土前应将基坑底的垃圾杂物等清理干净;
)检验土质
①回填土采用素土,土要过筛,土粒不得大于,回填时不得有大的土块,设专人进行挑拣。
、工具准备:
挖掘机、自卸汽车、蛙式打夯机、气夯、手推车、筛子(孔径~)、木耙、铁锹(尖头及平头)、靠尺、小白线等。
、作业条件:
)回填前,应对基础进行检查验收。并要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。
)主楼及地下车库回填土工程主要包括房心回填,肥槽回填和车库顶板覆土回填。主楼、、、、、、、、楼主楼基础外围四周回填素土,房心回填厚度为,其中室内标高下范围为灰土,其余为素土回填。主楼、、、、、、楼房心回填素土,厚度为。车库顶板覆土回填厚,车库基础外围四周范围内回填灰土,其余全部素土回填。回填压实系数不小于。场地自然地貌低于设计室外标高回填素土。
、允许偏差项目,见表
回填土工程允许偏差表
项目
允许偏差()
本工程(鲁班奖)
允许偏差()
检验方法
表面平整度
用靠尺和楔形塞尺检查
标高
()
土方回填施工技术交底记录

土方回填施工技术交底记录项目名称:XXX项目施工单位:XXX建设有限公司工程地点:XXX地区1.工程介绍:本项目是XXX地区的一项重要建设项目,属于土方回填工程。
工程内容包括对原有地质地貌进行改造,填埋区域面积约XXX平方米,回填土方总量约为XXX立方米。
2.施工技术交底:(1)场内土方主要来自于施工现场开挖的土方,施工人员应根据土方的性质及工程要求合理使用。
(2)外运土方主要来自于外部开采场地,施工单位应按照监理要求进行土方的挖掘、输送和存储,确保外运土方的质量符合工程要求。
2.2土方回填顺序说明:土方回填顺序应按照严密、合理的原则进行。
(1)首先回填基础,将土方从场内或外运来的土方进行均匀分布,按照设计要求进行夯实。
(2)然后回填填埋区域,将土方平铺到填埋区域并进行夯实,夯实层数要根据设计要求进行控制。
(3)最后回填边坡,将土方均匀回填至边坡区域,并进行夯实,以确保边坡的稳定性。
2.3夯实标准及方法说明:土方的夯实应符合设计要求,并采用适当的夯实方法。
(1)夯实标准:夯实标准以夯实度为指标,夯实度按照设计要求控制在XX%~XX%之间。
(2)夯实方法:采用振动夯实机进行夯实,选用适当的夯击频率和夯击力进行操作。
2.4排水处理说明:在土方回填过程中,应注意排水处理,防止土方回填后出现积水、渗水等问题。
(1)在回填过程中,应有专人负责监控回填区域的排水情况,及时清理与疏通,确保排水通畅。
(2)在填埋区域夯实完成后,施工单位应根据监理要求进行排水沟的建设,以确保土方回填区域的排水能力。
3.安全注意事项:3.1施工人员应定期进行安全教育,掌握正确的施工技术,保证施工过程中的安全。
3.2在夯实过程中,应设置随时可使用的防护设施,防止坍塌事故的发生。
3.3在回填过程中要注意施工材料运输的安全,防止土方倒塌、压垮人员等事故的发生。
4.管理要求:4.1施工负责人应统筹协调各部门工作,保证工程质量和进度。
4.2每日施工结束后,应进行工区清理,保持施工现场的整洁。
土方回填安全技术交底

土方回填
施工单位名称
单位工程名称
施工部位
施工内容
安
全
、
职
业
健
康
、
环境保护来自交底内
容
交底内容:
1、材料要求:用于回填的土不得含有杂质,含水率要符合设计要求。
2、回填时,槽内应清理干净,不得有积水。
3、回填土的压实度标准应符合设计要求,压实度轻型击实法:(1)胸腔部分大于等于95%,(2)管顶以上50cm大于90%;压实度重型击实法:路床下1.5m至管顶50cm大于90%,路床下80cm—150cm范围大于93%,路床下0—80cm大于95%。管顶以上1m以内不得用重型机械压实施工。
5、沟槽内砂夹石换土,应先将基坑浮土清除完,每3m打水平桩,桩上用红油漆标出每20cm虚铺高度线,根据标高点拉线回填砂卵石并捡平,回填时将杂物、土块和大于10cm卵石选出。底层夯实经密实度测量合格后才能进行上一层的铺填,并在夯实后每30cm厚满灌水一次增加回填密实效果。
6、回填时,上下工作人员应相互配合,防止落物伤人,人工挖土时,严禁挖神仙土。机械开挖沟槽形成后。操作人员应迅速支撑好挡土板。沟槽作业时操作人员应戴好安全帽,严禁酒后作业。操作班组应有专业的安全观查员,严密监视和观察沟槽两边的土质情况,一有险情马上示警。施工过程中每一工人必须服从监理和管理人员的指导,对不明白未交底的工序一定要请示,不能蛮干,乱干。
土方回填技术交底记录

1)雨期施工的工作面不宜过大,应逐段、逐片的分期完成。重要或特殊的土方工程,应尽量在雨期前完成。
2)基坑(槽)或管沟的回填土应连续进行。尽快完成。施工时应防止地面水流入基坑(槽)内,以免边坡塌方或基土遭到破坏。现场应有防雨及排水措施。
3)填方工程不宜在冬期施工,如必须在冬期施工时,其施工方案经技术经济比较后确定。
(7)填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等与建设单位共同确定(沉降量一般不超过填方高度的3%)。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
6)冬期回填土方,每层铺土厚度应比常温施工时减少20~25%,其中冻土块体积不超过填土总体积的15%;其粒径不得大于150mm。铺冻土块要均匀分布,逐层压(夯)实。回填土工作应连续进行,防止基土或已填土层受冻,并应及时采取防冻措施。
六、质量标准
(1)保证项目
1)基底处理必须符合设计要求或施工规范的规定。
(4)辗压机械压实填方时,应控制行驶速度,一般不应超过下列规定:
平辗:2km/h羊足辗3km/h
振动辗:2km/h
(5)长宽比较大时,填土应分段进行;每层接缝处应作成斜坡形,辗迹重迭0.5~1.0m。上下层错缝距离不应小于1m。
(6)填方高于基底表面时,应保证边缘部位的压实质量。填土后,如设计不要求边坡修整,宜将填方边缘宽填0.5m;如设计要求边坡整平拍实,宽填可为0.2m。
3.确定土方机械、车辆的行走路线,并事先检查,必要时对经过的道路、桥梁进行加固加宽处理。
4.编制机械回填土施工方案,依据工程特点和填方土料种类通过试验确定含水量、虚铺厚度、压实遍数等参数,并向操作人员进行技术交底。
土方回填施工技术交底记录

施工技术交底记录编号:市政施管—xx工程名称xx南沙开发区工程工程蕉前路A1标部位名称路基工程工序名称土方回填施工交底日期年月日交底单位xx工程部经理部交底人接收单位土方回填施工班组接收人交底内容:1、在用搅拌桩进行复合地基处理的区域,回填前应挖除搅拌桩桩顶浮土,回填30cm厚砂砾材料,并碾压密实。
2、填方材料使用现场内开挖的材料,并保证其在规定的含水量状态下能被压实到设计规定的密实度。
3、填筑前要对路基、台背等进行基底清理,保证施工场地能按设计要求进行平整压实。
4、填土路基必须根据设计断面分层填筑压实,其分层填筑厚度必须与压实机具相适应,一般每层松土填土厚度不应超过30cm。
路基填筑压实宽度不得小于设计宽度,以便最后削坡,严禁贴坡。
5、每一压实层均应检验压实度,合格前方可填筑上一层。
否那么应查明原因,采取措施进行补压。
检验频率每2000m2检验8点,缺乏2000m2时,至少应检验两点,必须每点都符合施工标准〔JTJ071--98〕及设计要求。
必要时可根据需要增加检验点。
试验报告要注明土料种类、试验日期、试验结论及试验人员签字。
未到达设计要求的部位应有处理方法和复验结果。
6、路基修筑前15天应在取土地点取样进行击实试验,确定其最正确含水量和最大干密度。
碾压前应先测定土的实际含水量是否符合或接近最正确含水量。
如果回填土太枯燥,应在碾压前对干土适当洒水加以润湿;如回填土太湿,压不密实呈“橡皮土〞现象,这时应将“橡皮土〞挖出,重新换土再碾压。
7、回填作业时,先填低洼路段,后填一般路段;先填路中,再逐渐填到路边。
按水平分层逐层填筑,分层碾压,每层压实度要到达90%以上。
不得顺坡铺填,最大层厚不超过20cm,土块粒径≤10cm。
8、碾压机行走方向应平行路基中线,相邻作业面的搭接碾压宽度,平行路中线方向不应小于50cm,机械碾压不到的部位,应辅以夯实,夯实时应采用连环套打法,夯迹双向套压,夯迹搭压宽度不小于1/3夯位。
土方开挖和回填技术交底记录

土方开挖和回填技术交底记录一、项目背景及工程要求本项目是对地进行土方工程施工,包括开挖和回填两个阶段。
工程的总体目标是按照设计要求完成土方工程,确保地基的稳定和工程的安全性。
本次交底的重点是对土方开挖和回填技术进行详细的说明和指导,以确保施工过程中的质量和安全。
二、开挖技术交底1.施工前的准备工作1.1根据设计文件和工程指导要求,确定开挖范围、深度和坡度,绘制开挖模板,并测量和确定起始点。
1.2依据地质勘探结果,确定开挖过程中出现地下水、岩层、土层等特殊情况的处置方案,提前做好应对准备。
1.3清理施工现场,确保周围环境整洁。
2.开挖施工过程2.1按照模板要求进行开挖,控制开挖的深度和坡度,确保开挖面平整。
2.2在开挖的同时,及时处理遇到的地下水、岩层和土层等特殊情况,确保施工进度不受阻碍。
2.3做好现场安全防护工作,确保施工人员的人身安全。
3.开挖施工质量要求3.1确保开挖的深度和坡度符合设计要求。
3.2挖掘面要平整,不得有明显的凸起或凹陷。
3.3做好现场记录,记录开挖深度、坡度、遇到的特殊情况等信息,供后续工序参考。
三、回填技术交底1.施工前的准备工作1.1根据开挖的要求,提前准备好回填土料,并对土料进行检测,确保质量合格。
1.2检查开挖的坑底,确保坑底的平整度和坚实度,必要时进行处理。
1.3清理施工现场,确保周围环境整洁。
2.回填施工过程2.1将备好的土料按照设计要求进行回填,控制回填的均匀性和紧实度。
2.2在回填过程中,注意避免对已开挖的结构物造成损坏,如有需要,应及时进行加固。
2.3做好现场安全防护工作,确保施工人员的人身安全。
3.回填施工质量要求3.1回填土料的均匀性应符合设计要求,不得有大的凸起或凹陷。
3.2回填土料的紧实度要符合设计要求,确保稳定性和承载能力。
3.3做好现场记录,记录回填土料的用量、均匀性、紧实度等信息,供后续验收参考。
四、安全交底1.在整个施工过程中,必须严格按照工程安全操作规程进行作业,确保施工过程的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四、操作工艺
(一)工艺流程: 基底清理 → 检验土质 → 分层铺土 → 碾压密实 → 找平验收 (二)填土前,应将基底表面上的垃圾或树根等杂物、洞穴都处理完,清理干净。 (三)检验土质:检验各种土料的含水率是否在控制范围内。如含水率偏高可采用翻 松、凉晒等措施;如含水率偏低,可采用预先洒水润湿等措施。 (四)填土应分层铺摊。每层铺土的厚度应根据土质、密实度要求和机具性能确定。 如无试验依据,应符合下表的规定。碾压时,轮(夯)迹应相互搭接,防止漏压、漏夯。
技术交底记录
编 号 TJ1.5-
表 TJ1.5
工程名称 京东方光科技有限公司核心能力大楼 施工单位
中国电子工程设计院
交底日期 分部分项名称
2014 年
月
日
测量放线
交底提要:1:人、材、机的准备;2:质量要求、施工工艺、安全注意事项。
一、材料要求
1 对填方土料应按设计要求进行检验,验收合格后方可填入。
填土分层铺土厚度和压实遍数 压实机具 平碾 羊足碾 振动压实机 蛙式.柴油式打夯机 分层厚度(mm) 250~300 200~350 250~300 200~250 每层压实遍数(遍) 6~8 8~16 3~4 3~4
(五)长宽比较大时,填土应分段进行。每层接缝处应制作成斜坡形,碾迹重叠 0.5~1.0m,上下层错缝距 离不应小于 lm. (六)在机械施工碾压不到的填土,应配合人工推土,用蛙式或柴油打夯机分层打夯密实。 (七)回填土每层压实后,应按规范规定进行环刀取样,测出土的最大干密度,达到要求后再铺上一层土。 (八)填方全部完成后,表面应进行拉线找平,凡高于规定高程的地方,及时依线铲平;凡低于规定高程 的地方应补土夯实。 (九)雨、冬期施工: 1 雨期施工的工作面不宜过大,应逐段、逐片分期完成。重要或特殊的土方工程,应尽量在雨期前完 成。 2 基坑(槽)或管沟的回填土应连续进行,尽快完成。施工时应防止地面水流入基坑(槽)内,以免 边坡塌方或基土遭到破பைடு நூலகம்。现场应有防雨及排水措施。
五、质量标准
(一)主控项目: 1 回填标高必须符合设计要求, 2 回填土必须按规定分层夯压密实。取样测定压实后土的最大干密度,应符合设计要求。环刀法取样 的方法及数量应符合规定。 (二)一般项目: 1 基底处理应符合设计要求和施工规范的规定。 2 回填的土料、分层厚度、表面平整度及含水量应符合设计要求或施工规范的规定。 (三)允许偏差: 回填土工程质量检验标准 允许偏差(mm) 项 次 1 主控 项目 2 3 项目 基 槽 -50 场地 平整 ±30 设计要求 设计要求 管 沟 -50 检验方法
七、应注意的问题
1 按要求测定土的最大干密度:回填土每层都应测定压实后的最大干密度,检验其密实度,符合设计 要求后才能铺摊上层土,未达到设计要求部位应有处理方法和复验结果。 2 基坑回填应分层对称;防止造成一侧压力,出现不平衡,破坏基础或构筑物。 3 回填土应夯压密实:应在夯压前对干土适当洒水加以润湿;对湿土造成的“橡皮土”要挖出换土重 填。 在地形、 工程地质复杂地区的填土, 且对填土密实度要求较高时, 应采取措施 (如排水暗沟、 护坡等) , 以防填方土粒流失,造成不均匀下沉和坍塌等事故。
标高 分层压实系数 回填土料
用水准仪检查 按规定方法检查 观察或土样分析
一般 项目
4 5
表面平整度 分层厚度及含 水量
20 设计要求
用 2m 靠尺或水准仪检 查 水准仪及抽样检查
六、成品保护
1 施工时应注意保护定位桩、轴线桩和标高桩,防止碰撞下沉或位移。 2 夜间施工时,应合理安排施工顺序,要设有足够的照明措施,防止铺填超厚,严禁汽车直接将土倒入 基坑(槽)内。 3 已完成的填土应将表面压实,路基应做成一定的坡向排水。
二、主要机具
1 装运土方机械有:铲土机、自卸汽车、推土机、铲运机、翻斗车等。 2 碾压机械有:平碾、羊足碾和震动碾等。 3 一般工具有:蛙式或柴油打夯机、手推车、铁锹(平头、尖头) 、2m 钢卷尺、20#铅丝、胶皮管等。
三、施工准备
1 施工前应根据施工特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范 围、虚铺厚度和压实遍数等参数。重要回填土方工程应通过压实试验来确定。 2 填土前,应清除基底上杂物,排除积水,并办理已完工程检查验收手续。 3 施工前,应做好水平高程标志的布置。一般可采取在基坑或边沟上每 10m 钉上水平桩或在临近的固 定建筑物上抄上标准高程点,大面积场地上每隔 10m 左右应钉水平控制桩。 4 按施工方案确定机械填土的施工顺序、土方机械车辆的行走路线等。
技术负责人
交底人 接受交底人
1、本表由施工单填写,交底单位与接受交底单位各保存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
